施工组织设计方案一、总体说明:管道直饮水工程施工方案及方法和主要生产资源要素的优化配置等诸多方面的施工保障等均要遵循科学、严谨、细致、实用、合理的原则,按照甲方提供的工程信息,编制设计方案是工程施工中的必备文件,该工程安装要求严格,施工专业性强,必须精心组织设计各单位多方配合,方可保证该直饮水系统工程具有高度的安全性,可靠性和稳定性,以及设备安装的整体美观,方便实用,维护便利,达到质量优良,按期顺利完成工程的综合说明。
工程施工组织设计按工程全部竣工的施工工期考虑,将与甲方土建工程施工进度为依据统筹安排编制的,设计考虑安排的施工总进度计划。
本设计因限于各种可能潜在的因素的影响,在考虑安排施工方案及方法、施工程序、工艺流程、工期计划、质量技术、安全保证措施以及未尽事项等方面难免有遗漏,有待以后设计组织施工时修正、补充、完善,成为本工程施工中的必须指导文件。
管道直饮水工程施工项目包括:管网系统工程、RO反渗透制水供水系统工程、用户终端系统工程四个大的系统工程。
1、管网系统工程,包括小区供水管网系统和回水管网系统,这是本项工程的重点,工程量大,施工情况复杂。
2、RO反渗透制水供水系统:这是饮用水生产的核心,也是直饮水工程的核心系统。
3、用户终端系统,包括智能水表、笼头组、后置抑菌装置等。
此系统工程是体现我公司服务质量、服务意识的关键环节。
4、客户服务系统,客户资料的收集、整理、归档,客户智能卡的写卡与发卡,培训管理公司收费的系统操作,培训管理公司对整个系统的维护要领。
二、主要编制依据1、《建筑给水聚丙烯管道(PP-R)工程技术手册》2、《饮用净水水质标准》(CJ/94-1999)3、《瓶装饮用净水卫生标准》(GB17324-1998)4、系统设备供应商及厂商对设备、材料的安装要求5、现行国家有关规范和施工标准6、《建设工程质量管理条例》7、有关专业提供的技术资料和要求8、施工组织设计编制、审批和管理规定9、施工图及各子系统技术设计方案10、《管道直饮水系统技术规程》三、工程人员组织1、工程负责人员组成为确保优质、按时、安全的完成该系统工程,我公司针对该工程制定详细的人员组织结构安排,我公司将对该工程成立以公司董事长为核心,把公司的各项专业技术精英放在该工程上,在财力、物力、人力方面保证工程顺利完成。

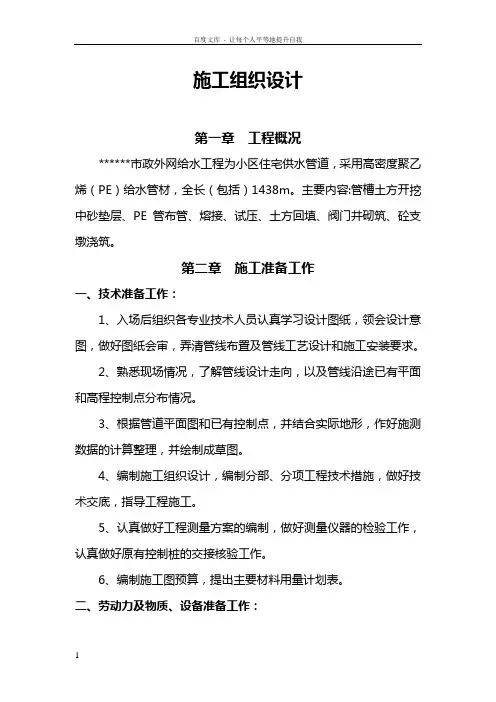

施工组织设计第一章工程概况******市政外网给水工程为小区住宅供水管道,采用高密度聚乙烯(PE)给水管材,全长(包括)1438m。
主要内容:管槽土方开挖中砂垫层、PE管布管、熔接、试压、土方回填、阀门井砌筑、砼支墩浇筑。
第二章施工准备工作一、技术准备工作:1、入场后组织各专业技术人员认真学习设计图纸,领会设计意图,做好图纸会审,弄清管线布置及管线工艺设计和施工安装要求。
2、熟悉现场情况,了解管线设计走向,以及管线沿途已有平面和高程控制点分布情况。
3、根据管道平面图和已有控制点,并结合实际地形,作好施测数据的计算整理,并绘制成草图。
4、编制施工组织设计,编制分部、分项工程技术措施,做好技术交底,指导工程施工。
5、认真做好工程测量方案的编制,做好测量仪器的检验工作,认真做好原有控制桩的交接核验工作。
6、编制施工图预算,提出主要材料用量计划表。
二、劳动力及物质、设备准备工作:1、组织施工力量,做好施工队伍的编制及其分工,做好进场三级教育和操作培训。
2、落实人员,制定相应的管理制度。
3、根据预算提出材料供应计划,编制施工使用计划,落实主要材料,并根据施工进度控制计划安排,制定主要材料、半成品进场时间计划。
4、组织施工机械进场、安装、调试,做好开工前准备工作。
第三章施工部署1、工程目标:实现对业主的质量承诺,以领先行业水平为目标。
严格按照合同条款及现行规范标准组织施工。
2、施工部署:将操作人员和材料运输及基础处理,合理安排,科学组织施工,合理安排工序穿插。
第四章主要施工方法及技术措施本工程的施工工序如下:测量放线——沟槽开挖——中砂垫层——PE管布管——熔接——闸阀安装、阀门井砌筑——试压——回填各分项工程的施工方案及技术措施如下:一、施工准备(一)施工图纸会审由项目总工程师牵头,组织项目各专业工长、质检员、技术员、班组等认真学习图纸,吃透图纸。
在图纸学习期间,尤其应注意各专业图纸之间的标高是否一致,尺寸位置等是否一致。
广东台山核电南生活区二期工程(I标段)管道直饮水项目施工组织设计(方案)编制人:审核人:编制单位:深圳市深水海纳水务有限公司编制日期;年月日1第一章编制依据本施工组织设计(方案)编制依据:1、GB50231-98 《机械设备安装工程施工及验收运用规范》。
2、GB50168-92 《电气装臵安装工程电缆线路施工及验收规范》。
3、GB50303-2002 《建筑电气工程施工质量验收规范》。
4、GB50169-92 《电气装臵工程接地装臵及验收规范》。
5、JGJ46-88 《施工现场临时用电安全技术规范》。
6、GB50275-98 《压缩机、风机、泵安装工程及验收规范》。
7、JGJ80-91 《建筑施工高处作业安全规范》。
8、GB50242-2002 《建筑给水排水及采暖工程施工质量验收规范》。
9、JGJ59-99 《建筑施工安全检查标准》。
10、GB50168-92 《电缆线路施工及验收规范》。
11、GB 50254-96 《低压电器施工及验收规范》。
12、CJ94-2005 《饮用净水水质标准》13、《生活饮用水卫生标准》GB5749-8514、《建筑给水排水设计规范》GBJ13-2001第二章工程概况2(1、工程情况本工程在广东台山核电南生活区二期工程(I标段)设臵一套直饮水系统,运用现代高科技生化与物化技术,对自来水进行深度处理,除去水中有机物、细菌、病毒等有害物质,同时保留有益的微量元素和矿物质,供人们饮用。
2(2本项目机房已预留本净水站采用纳滤水处理工艺,该工艺能有效地脱除浊度、有机物和微生物、细菌,可在超低压下工作,从而实现节能、降低设备投资和操作费用的目标。
净水站产水量设计规模:设臵独立2m3/h管道直饮水系统2.2工程特点2.1(1净水站内设有进风口、排风口和排水沟。
2.2(2净水站系统设备采用全自动控制。
第三章施工准备3.1施工组织准备为实现本工程建设的优质、高速、安全、文明、低耗的目标,本工程采用项目法施工的管理体制。
住宅小区管道优质直饮水工程设计方案工程概况#######住宅小区共有住户420套,其中有2栋七层3梯108套,2栋十二层1梯96套,1栋十二层4梯96套及1栋十二层5梯120套等。
单套住户最小面积为105m2,最大面积为150 m2,共有6种不同户型可供业主选择。
为提高春晖闲庭档次,本公司受开发商之托对该小区直饮水提出有关设计意见供参考。
具体方案如下:方案一:小区集中式中央水处理一、直饮水机房设计(一)处理设备能力计算1、日用水量小区使用直饮水住户按420户计,每户用水定额按15升/日计则小区直饮水日用水量Q d=420×15=6300升/日2、主机处理能力Q h主机每日按12小时运行则Q h= Q d/12=6300/12=525升/小时设计取500升/小时(二)主机处理工艺流程(机房设在楼顶面)自来水原水箱原水泵全自动多介质滤器全自动活性炭滤器全自动软水器保安过滤器反渗透主机口感调节器高位成品纯水箱紫外线消毒器终端精滤器供水管网住户回水管网循环水泵回水精滤器成品水箱(三)监测控制系统设计监测与控制系统设计内容包括:水质监测、水压控制、膜自动清洗、循环控制、事故报警系统等。
全套设备采用PLC 电脑控制系统,可全自动控制上述功能,无须人员操作,且可实现远传控制。
(四)设备配置1、原水箱1m3 1套(1)尺寸∮1000×1500 1个(2)液位控制器2套(3)不锈钢304材质2、原水加压泵CHL2-40 2台(1)流量2m3/h(2)扬程40m(3)电源550W/380V(4)材质304 不锈钢合资3、全自动多介质过滤器QZL-1 1套(1)筒体尺寸12×52 1个(2)多路阀控制器FLECK 5600 美国进口1套(3)材质:玻璃钢4、全自动碳滤器QEC-1 1套(1)筒体尺寸12×52 1个(2)多路阀控制器FLECK 5600 美国进口1套(3)材质:玻璃钢5、全自动软水器QZR-1 1套(1)筒体尺寸12×52 1个(2)多路阀控制器FLECK 5600 美国进口1套(3)材质:玻璃钢6、保安过滤器JM20×1-5 1套7、反渗透主机DGRO-0.5 1套(1)高压泵CR1-17 1.1KW 丹麦1台(2)RO膜4040 美国海德能2支(3)膜壳4040 不锈钢合资2支(4)全自动控制操作系统1套8、口感调节器WQT-20 1套9、成品水箱 1.5M31套(1)尺寸:∮1000×2080 1个(2)液位控制器2套(3)空气吸附器1套(4)材质304 不锈钢10、紫外线杀菌器6GPM W-36 进口1套11、循环水泵CHL2-40 1台(1)流量2m3/h (2)扬程40 m (3)电源550W/380V (4)材质:304不锈钢合资12、终端精密过滤器JM20×3-0.22 1套13、回水精密过滤器JM20×1-1 1套14、机房内管道阀门不锈钢1套(五) 价格:全套设备价格为人民币:陆万捌仟捌佰元正(¥68800元)(本公司交货价,未含税及安装调试费)(六) 水质标准原水水质符合GB5749-85标准,直饮水水质符合国家GB17323-1999标准(七)机房建筑面积及装修要求1、机房建筑面积机房需建筑30㎡,其设备房15㎡,化验室15㎡。
饮水工程管子施工方案一、前言饮水工程是指为居民生活提供安全、清洁的饮用水的工程。
在饮水工程中,管道施工是至关重要的环节,影响着整个工程的质量和运行效果。
因此,管道施工方案的制定和执行非常重要。
本文将就饮水工程管道的施工方案进行详细的描述和分析,以期为相关工程项目提供参考。
二、施工前准备1. 组织和人员准备:管道施工的组织和人员准备是施工的第一步。
应建立施工组织架构,明确各项工作的责任人和具体分工,组织好施工人员,确保每个岗位都有专业技术的人员进行操作。
2. 设备和材料准备:在施工前需要准备好所需的施工设备和材料,包括挖掘机、砂石料等工具设备,同时还需要准备好管道材料,如铸铁管、钢管、PE管等。
确保所使用的材料符合相关标准要求,保证施工质量。
3. 现场勘测和测量:在开始施工前,需要对施工现场进行勘测和测量,以确定管道的铺设位置和施工方向,确保施工的准确性和高效性。
4. 安全保障措施:在施工前需要做好安全保障工作,包括设置安全警示标识、进行安全教育培训、检查施工设备和安全防护用具等,保障施工人员的人身安全。
三、施工过程1. 地面开挖:在开始管道施工时,首先需要进行地面开挖工作,以便为管道的铺设做好准备。
在开挖过程中,需要根据设计要求开挖出相应深度和宽度的沟槽,此外还需要注意防止施工现场附近的其他设施和建筑物受到影响。
2. 管道铺设:铺设管道是施工的核心环节。
在进行管道铺设时,需要根据实际情况选择合适的管材和连接方式,确保管道的牢固性和密封性。
同时还需要注意管道的坡度和深度等参数,确保管道的排水和排气功能正常。
3. 接头安装:在管道铺设完成后,需要进行管道接头的安装。
安装接头时需要严格按照设计图纸和相关规范要求进行操作,确保接头的质量和可靠性。
4. 管道固定和支架设置:完成管道铺设和接头安装后,需要对管道进行固定和支架的设置。
固定和支架的设置需要根据实际情况和设计要求进行,保证管道的稳固和可靠。
5. 管道验收与保护:在管道施工完成后,需要进行管道的验收工作,确保施工质量和符合设计要求。
住宅小区管道优质直饮水工程设计方案工程概况#######住宅小区共有住户420套,其中有2栋七层3梯108 套,2栋十二层1梯96套,1栋十二层4梯96套及1栋十二层5梯120套等。
单套住户最小面积为105m2,最大面积为150 m2, 共有6种不同户型可供业主选择。
为提高春晖闲庭档次,本公司受开发商之托对该小区直饮水提出有关设计意见供参考。
具体方案如下:方案一:小区集中式中央水处理、直饮水机房设计(一)处理设备能力计算1、日用水量小区使用直饮水住户按420户计,每户用水定额按15升/ 日计则小区直饮水日用水量Q d=420X 15=6300 升/日2、主机处理能力Q h主机每日按12小时运行则Q h= Q d/12=6300/12=525 升/小时设计取500升/小时(二)主机处理工艺流程(机房设在楼顶面)自来水一原水箱一原水泵^全自动多介质滤器一全自动活性炭滤器一全自动软水器一保安过滤器一反渗透主机.口感调节器.高位成品纯水箱一紫外线消毒器一终端精滤器一供水管网—住户一回水管网—循环水泵一回水精滤器-成品水箱(三)监测控制系统设计监测与控制系统设计内容包括:水质监测、水压控制、膜自动清洗、循环控制、事故报警系统等。
全套设备采用PLC 电脑控制系统,可全自动控制上述功能,无须人员操作,且可实现远传控制。
(四) 设备配置1、原水箱1m3 1套(1)尺寸破1000X1500 1 个(2)液位控制器2套(3)不锈钢304材质2、原水加压泵CHL2-40 2台(1)流量2m3/h(2)扬程40m(3)电源550W/380V(4)材质304 不锈钢合资3、全自动多介质过滤器QZL-1 1套1个(1)筒体尺寸12X52(2)多路阀控制器FLECK 5600 美国进口1套(3)材质:玻璃钢4、全自动碳滤器QEC-1 1套(1)筒体尺寸12X52 1个(2)多路阀控制器FLECK 5600 美国进口1套(3)材质:玻璃钢5、全自动软水器QZR-1 1套(1)筒体尺寸12X52 1个(2)多路阀控制器FLECK 5600 美国进口1套(3)材质:玻璃钢6、保安过滤器JM20X1-5 1套7、反渗透主机DGRO-0.5 1套(1)高压泵CR1-17 1.1KW 丹麦1台(2)RO膜4040 美国海德能2支(3)膜壳4040 不锈钢合资2支(4)全自动控制操作系统1套8、口感调节器WQT-20 1套9、成品水箱1.5M3 1套(1)尺寸:门000X2080 1 个(2)液位控制器2套(3)空气吸附器1套(4)材质304 不锈钢10、紫外线杀菌器6GPM W-36 进口1套11、循环水泵CHL2-40 1台(1)流量2m3/h (2)扬程40m (3)电源550W/380V (4)材质:304不锈钢合资12、终端精密过滤器JM20X 3-0.22 1套13、回水精密过滤器JM20X1-1 1套14、机房内管道阀门不锈钢1套(五)价格:全套设备价格为人民币:陆万捌仟捌佰元正(¥68800元)(本公司交货价,未含税及安装调试费)(六)水质标准原水水质符合GB5749-85标准,直饮水水质符合国家GB17323-1999标准(七)机房建筑面积及装修要求1、机房建筑面积机房需建筑30疔,其设备房15疔,化验室15疔。
住宅楼给水工程施工组织设计一、工程概述本工程为具体住宅楼名称的给水工程,旨在为居民提供安全、稳定、优质的生活用水。
该住宅楼共有X层,总户数为X户。
给水系统包括生活给水管网、消防给水管网等部分。
二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,进行图纸会审,明确施工要点和技术要求。
2、编制施工方案和技术交底,向施工人员详细讲解施工工艺和质量标准。
(二)材料准备1、根据设计要求,采购符合国家标准的管材、管件、阀门等材料,并确保材料具有质量合格证明文件。
2、对进场材料进行检验,不合格的材料严禁使用。
(三)施工机具准备1、配备套丝机、电焊机、切割机、试压泵等施工机具,并确保其性能良好。
2、对施工机具进行定期维护和保养,保证施工过程中的正常使用。
(四)劳动力准备1、组织具有丰富施工经验的管道工、焊工等技术工人,成立施工班组。
2、对施工人员进行岗前培训,使其熟悉施工工艺和安全操作规程。
三、施工工艺流程(一)生活给水管网施工1、测量放线根据设计图纸,在施工现场进行测量放线,确定管道的走向和位置。
2、管沟开挖采用机械开挖与人工开挖相结合的方式,按照设计要求的深度和坡度进行管沟开挖。
开挖过程中,要注意保护地下管线和构筑物。
3、管道安装(1)将管材按照设计要求进行切割、套丝、焊接等加工。
(2)采用吊车或人工将管道下放到管沟内,进行管道的连接和安装。
管道连接要牢固,密封性能良好。
4、阀门安装按照设计要求,在管道的适当位置安装阀门,确保阀门的操作灵活、密封可靠。
5、水压试验管道安装完毕后,进行水压试验。
试验压力为工作压力的 15 倍,稳压 1 小时,压力降不超过 005MPa 为合格。
6、管沟回填水压试验合格后,进行管沟回填。
回填土要分层夯实,确保回填质量。
(二)消防给水管网施工1、测量放线同生活给水管网。
2、支架制作安装根据管道的走向和位置,制作安装支架,确保管道的固定牢固。
3、管道安装(1)采用镀锌钢管,采用沟槽连接或法兰连接。
标题:直饮水工程施工方案一、工程概述随着人们生活水平的不断提高,对饮水安全的要求也越来越高。
直饮水工程作为一种新型的供水方式,通过深度处理和管道输送,将高品质的饮用水直接供应给用户。
本方案旨在提供一套全面、详细的直饮水工程施工方案,以确保工程质量、进度和成本的控制。
二、工程目标1. 确保水质安全达标,满足国家和地方有关标准要求。
2. 确保工程进度按计划进行,不影响其他工程和用户的正常使用。
3. 控制工程成本,提高投资效益。
三、施工准备1. 技术准备:熟悉并掌握直饮水工程的相关技术标准、规范,制定施工工艺和操作规程。
2. 人员准备:组织具备相关资质和经验丰富的施工队伍,进行技术和安全培训。
3. 材料准备:选择符合国家标准的优质材料,确保材料质量。
4. 设备准备:配备必要的施工设备,如挖掘机、推土机、搅拌机等。
5. 现场准备:对施工场地进行勘查,了解地形地貌、管线走向等,制定施工方案。
四、施工流程1. 管道铺设:按照设计图纸和施工方案,进行管道的铺设。
注意管道的走向、埋深和连接方式,确保管道铺设质量。
2. 设备安装:安装过滤、消毒、调压等设备,确保设备安装规范、运行稳定。
3. 系统调试:对直饮水系统进行调试,检测水质、水压等指标,确保系统正常运行。
4. 验收合格:组织验收,对工程质量、进度、成本进行评估,确保工程合格。
五、施工要点1. 管道铺设:采用埋地敷设,管材应符合国家饮用水标准,管道连接采用热熔焊接,确保接口严密。
2. 设备安装:设备安装应严格按照设备说明书和施工图纸进行,设备固定牢固,管道连接严密。
3. 系统调试:调试过程中,注意观察设备运行情况,调整设备参数,确保水质、水压等指标达到要求。
4. 验收合格:验收过程中,严格按照国家和地方的相关标准进行,确保工程质量。
六、工程保障1. 质量保障:加强施工过程的质量控制,定期对施工质量进行检查,发现问题及时整改。
2. 进度保障:合理安排施工计划,确保工程按计划进行。

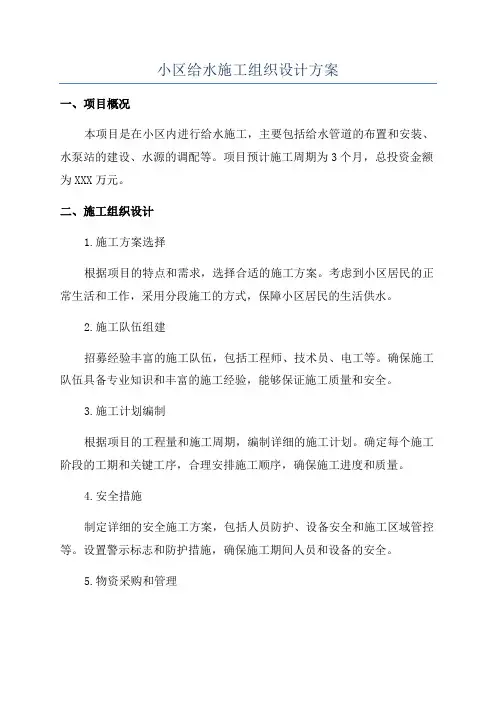

小区给水施工组织设计方案一、项目概况本项目是在小区内进行给水施工,主要包括给水管道的布置和安装、水泵站的建设、水源的调配等。
项目预计施工周期为3个月,总投资金额为XXX万元。
二、施工组织设计1.施工方案选择根据项目的特点和需求,选择合适的施工方案。
考虑到小区居民的正常生活和工作,采用分段施工的方式,保障小区居民的生活供水。
2.施工队伍组建招募经验丰富的施工队伍,包括工程师、技术员、电工等。
确保施工队伍具备专业知识和丰富的施工经验,能够保证施工质量和安全。
3.施工计划编制根据项目的工程量和施工周期,编制详细的施工计划。
确定每个施工阶段的工期和关键工序,合理安排施工顺序,确保施工进度和质量。
4.安全措施制定详细的安全施工方案,包括人员防护、设备安全和施工区域管控等。
设置警示标志和防护措施,确保施工期间人员和设备的安全。
5.物资采购和管理组织采购施工所需的物资和设备,包括水泵、水管、阀门等。
建立物资管理制度,确保物资的供应和使用符合质量要求,并进行详细的记录。
6.施工现场管理设置临时施工现场,包括指挥部、办公室和材料堆放区等。
指定专人负责现场管理,包括施工进度跟踪、质量把控和安全监督等,确保施工进展顺利。
7.沟通协调与小区居民、业主委员会等进行沟通和协调,解释施工的必要性和影响,以及施工期间可能带来的不便。
及时回应居民的问题和疑虑,确保施工过程的顺利进行。
8.质量检验和验收在施工过程中进行质量检验和抽样检测,确保施工质量符合相关标准和要求。
施工完成后进行验收,确保施工结果符合设计要求和相关规范。
三、施工措施1.确定施工的起点和终点,根据管道布置方案进行管道敷设。
合理选择敷设方式,包括地下敷设、沿建筑物外墙敷设等,确保施工过程中不损坏已有设施。
2.安装水泵和阀门等设备,确保水源供应的稳定和灵活可控。
根据设计要求进行设备调试和运行试验,确保设备正常运行。
3.配合给水管道的施工,开展相关土方工程,包括挖掘、回填和压实等。

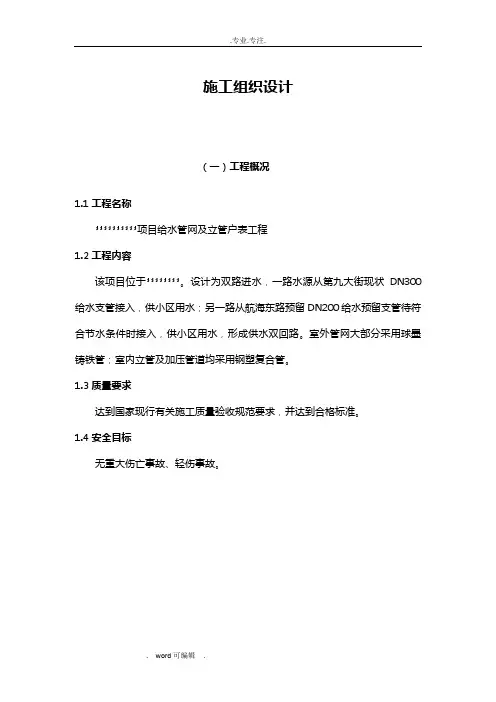

施工组织设计(一)工程概况1.1工程名称**********项目给水管网及立管户表工程1.2工程内容该项目位于********。
设计为双路进水,一路水源从第九大街现状DN300给水支管接入,供小区用水;另一路从航海东路预留DN200给水预留支管待符合节水条件时接入,供小区用水,形成供水双回路。
室外管网大部分采用球墨铸铁管;室内立管及加压管道均采用钢塑复合管。
1.3质量要求达到国家现行有关施工质量验收规范要求,并达到合格标准。
1.4安全目标无重大伤亡事故、轻伤事故。
(二)编制说明2.1编制依据1、《给水排水管道工程施工及验收规范》GB50268-20082、《给水排水构筑物施工及验收规范》3、《砌体工程施工质量及验收规范》GB50203-20024、《城市测量规范》CJJ8-995、本公司的质量方针、质量目标、质量体系6、国家、省及市的有关政策和法规。
7、设计图纸、施工合同。
2.2编制目的为了对**********项目给水管网及立管户表工程施工的全过程中每一个影响进度、质量、安全的因素和施工步骤进行有效控制,保证施工质量,满足招标文件、设计图纸、国家有关标准、规程、规范等对工程的要求。
2.3主要技术标准和要求1、适用的规范、标准和规程(1)本工程适用现行国家、行业和地方规范、标准和规程。
构成合同文件的任何内容与适用的规范、标准和规程之间出现矛盾,承包人应书面要求监理人予以澄清,除监理人有特别指示外,承包人应按照最严格的标准执行。
2、施工及验收规范本工程执行国家现行的与本工程有关的施工及验收规范、标准图集、图纸设计等。
3、材料本投标工程中室外管道所采用的给水管材、管件主要为K9级球墨铸铁给水管及管件,T型胶圈接口,水泥砂浆衬里。
其管材、管件及接口符合《水及燃气管道用球墨铸铁管、管件和附件》(GB/T13295-2008)的要求。
橡胶圈采用食品级橡胶,其质量符合《橡胶密封件给、排水管及污水管道用接口密封圈材料规范》(HG/T3091-2000)的规定,其卫生指标符合《食品用橡胶制品卫生标准》GB4806.1要求。
管道直饮水施工方案1. 引言管道直饮水系统是一种高效、便捷和经济的供水解决方案。
通过该系统,用户可以直接从水龙头中获取安全、洁净的饮用水,无需再购买、储存或煮沸自来水。
本文档将介绍管道直饮水系统的施工方案,包括设备安装、管道布局和系统测试等内容。
2. 设备准备在进行管道直饮水系统施工之前,需要准备以下设备:•水源净化设备:包括颗粒过滤器、活性炭滤器和RO膜等。
•水泵:用于推动水流通过净化设备。
•水箱:用于储存净化后的水。
•配管材料:包括PVC管道、接头和阀门等。
3. 管道布局管道直饮水系统的管道布局是确保系统正常运行的关键。
以下是建议的管道布局方案:•将水源净化设备放置在水源附近,以便将水直接引入净化设备。
•在净化设备的出口处安装水泵,将净化后的水推向水箱。
•在水箱的高处安装压力控制器,以确保水箱中的水能够从水龙头中流出。
•从水箱的出口处引出一条主要管道,连接到需要使用直饮水的区域。
•在需要使用直饮水的区域,通过分支管道连接到不同的水龙头。
4. 管道安装在进行管道安装之前,需要进行充分的测量和规划。
以下是管道安装的一般步骤:1.使用管道切割工具,根据实际需要,将PVC管道切割成所需长度。
2.在需要连接的管道端部,使用PVC胶涂抹适量的胶水。
3.将接头插入管道端部,确保完全插入并旋转至合适位置。
4.对接头进行固定,可使用夹具或其他辅助工具增加稳固性。
5.重复以上步骤,连接不同的管道段,直到完成整个管道系统的安装。
5. 系统测试和调整在完成管道安装后,需要对系统进行测试和调整,以确保系统能够正常运行。
以下是一般的测试和调整步骤:1.打开水源,观察水泵和净化设备是否正常工作。
2.检查水箱中的水位,确保水箱储水正常。
3.打开水龙头,观察直饮水是否正常流出,检查水流是否均匀。
4.检查水龙头的冷热水控制是否正常,确保用户能够根据需要切换温度。
5.检查整个管道系统是否有泄漏现象,如果有,需要及时修复。
6. 施工安全措施在进行管道直饮水系统施工过程中,需要注意以下安全措施:•使用符合标准的安全工具,避免意外伤害。
管道直饮水工程施工组织设计方案目录1. 总说明 (3)1.1 工程概况 (4)1.2 编制依据 (5)1.3 设计原则 (5)1.4 设计范围 (7)1.5 使用与维护 (8)2. 工程概述 (9)2.1 工程范围 (10)2.2 设计标准 (11)2.3 工程规模 (11)2.4 主要工程内容 (12)3. 施工准备 (14)3.1 施工图纸 (16)3.2 施工材料与设备 (16)3.3 施工人员与机械 (17)3.4 施工场地 (19)4. 施工方法 (20)4.1 管道安装 (21)4.2 净水设备安装 (23)4.3 管道敷设 (24)4.4 质量控制 (26)5. 施工进度计划 (27)5.1 工程进度安排 (28)5.2 关键路线与控制要点 (28)6. 施工安全与环境管理 (29)6.1 安全措施 (31)6.2 环保措施 (32)6.3 应急预案与事故处理 (33)7. 质量控制与验收 (34)7.1 工程质量控制标准 (35)7.2 质量控制措施 (36)7.3 验收标准与程序 (38)8. 经济分析 (39)8.1 投资估算 (41)8.2 成本控制 (41)8.3 效益分析 (43)9. 施工组织协调 (44)9.1 组织机构与职责 (45)9.2 施工管理 (47)9.3 施工协调 (47)1. 总说明本施工组织设计方案是为了确保管道直饮水工程的顺利实施,规范施工流程,合理安排施工顺序,确保工程质量、安全、进度满足预定目标。
本方案将详细描述工程概况、施工准备、施工计划、质量控制、安全管理、环境保护、文明施工等内容。
工程概况:管道直饮水工程将覆盖某地区的新建住宅小区、办公楼宇和学校等公共区域,采用现代化管道输送技术,确保直饮水快速平稳地到达每个用户点。
工程主要包含管道敷设、供水设备安装、控制系统配置和用户端接口工程建设等。
施工准备:为保证工程顺利进行,需提前准备好施工图纸、原材料、机械设备、施工队伍等。
管道直饮水工程施工组织设计方案一、总体说明:管道直饮水工程施工方案及方法和主要生产资源要素的优化配置等诸多方面的施工保障等均要遵循科学、严谨、细致、实用、合理的原则,按照甲方提供的工程信息,编制设计方案是工程施工中的必备文件,该工程安装要求严格,施工专业性强,必须精心组织设计各单位多方配合,方可保证该直饮水系统工程具有高度的安全性,可靠性和稳定性,以及设备安装的整体美观,方便实用,维护便利,达到质量优良,按期顺利完成工程的综合说明。
工程施工组织设计按工程全部竣工的施工工期考虑,将与甲方土建工程施工进度为依据统筹安排编制的,设计考虑安排的施工总进度计划。
本设计因限于各种可能潜在的因素的影响,在考虑安排施工方案及方法、施工程序、工艺流程、工期计划、质量技术、安全保证措施以及未尽事项等方面难免有遗漏,有待以后设计组织施工时修正、补充、完善,成为本工程施工中的必须指导文件。
管道直饮水工程施工项目包括:管网系统工程、RO反渗透制水供水系统工程、用户终端系统工程四个大的系统工程。
1、管网系统工程,包括小区供水管网系统和回水管网系统,这是本项工程的重点,工程量大,施工情况复杂。
2、RO反渗透制水供水系统:这是饮用水生产的核心,也是直饮水工程的核心系统。
3、用户终端系统,包括智能水表、笼头组、后置抑菌装置等。
此系统工程是体现我公司服务质量、服务意识的关键环节。
4、客户服务系统,客户资料的收集、整理、归档,客户智能卡的写卡与发卡,培训管理公司收费的系统操作,培训管理公司对整个系统的维护要领。
二、主要编制依据1、《建筑给水聚丙烯管道(PP-R)工程技术手册》2、《饮用净水水质标准》(CJ/94-1999)3、《瓶装饮用净水卫生标准》(GB17324-1998)4、系统设备供应商及厂商对设备、材料的安装要求5、现行国家有关规范和施工标准6、《建设工程质量管理条例》7、有关专业提供的技术资料和要求8、施工组织设计编制、审批和管理规定9、施工图及各子系统技术设计方案10、《管道直饮水系统技术规程》三、工程人员组织1、工程负责人员组成为确保优质、按时、安全的完成该系统工程,我公司针对该工程制定详细的人员组织结构安排,我公司将对该工程成立以公司董事长为核心,把公司的各项专业技术精英放在该工程上,在财力、物力、人力方面保证工程顺利完成。
小区管道工程施工方案(全面)小区管道工程施工方案(全面完整版)1. 引言本文档旨在提供一份小区管道工程施工方案的全面完整版,以确保工程顺利进行并满足相关法规要求。
2. 工程概述该工程计划在小区内进行管道安装和维修,包括供水管道、排水管道和天然气管道等。
施工期间需要考虑小区居民的生活和安全,确保施工过程对居民的影响最小化。
3. 施工流程3.1 前期准备在进入施工阶段之前,应完成以下准备工作:- 确定施工区域- 制定详细的工程施工计划- 评估相关风险并采取相应的防护措施- 联系相关部门并获得必要的许可证和批准文件3.2 施工技术工程施工过程中应遵循以下技术要求:- 确保施工人员熟悉相关法规和安全操作规程- 使用符合质量标准的材料和设备进行施工- 保证施工质量并进行必要的质量检查和测试3.3 安全措施确保施工过程的安全性是至关重要的。
施工期间应采取以下安全措施:- 设立施工警示牌并划定施工区域- 安排专人负责安全监管- 及时处理可能出现的安全隐患- 提供必要的个人防护装备并进行培训3.4 环境保护工程施工应注重对环境的保护和维护,以下措施应得到遵守:- 合理控制施工噪声和扬尘- 做好施工区域内的垃圾分类和处理工作- 减少对周围植被和动物的干扰4. 施工验收施工完成后,进行施工质量验收和安全检查,并确保符合相关法规和标准要求。
5. 总结本文档提供了小区管道工程施工方案的全面完整版。
在施工过程中,应遵守相关法规和标准,采取必要的安全措施和环境保护措施,确保工程顺利进行并达到预期效果。
管道直饮水工程施工组织设计方案一、整体说明:管道直饮水工程施工方案及方式和要紧生产资源要素的优化配置等诸多方面的施工保障等均要遵循科学、严谨、细致、有效、合理的原那么,依照甲方提供的工程信息,编制设计方案是工程施工中的必备文件,该工程安装要求严格,施工专业性强,必需精心组织设计各单位多方配合,方可保证该直饮水系统工程具有高度的平安性,靠得住性和稳固性,和设备安装的整体美观,方便有效,保护便利,达到质量优良,按期顺利完成工程的综合说明。
工程施工组织设计按工程全数完工的施工工期考虑,将与甲方土建工程施工进度为依据统筹安排编制的,设计考虑安排的施工总进度打算。
本设计因限于各类可能潜在的因素的阻碍,在考虑安排施工方案及方式、施工程序、工艺流程、工期打算、质量技术、平安保证方法和未尽事项等方面不免有遗漏,有待以后设计组织施工时修正、补充、完善,成为本工程施工中的必需指导文件。
管道直饮水工程施工项目包括:管网系统工程、RO反渗透制水供水系统工程、用户终端系统工程四个大的系统工程。
一、管网系统工程,包括小区供水管网系统和回水管网系统,这是本项工程的重点,工程量大,施工情形复杂。
二、RO反渗透制水供水系统:这是饮用水生产的核心,也是直饮水工程的核心系统。
3、用户终端系统,包括智能水表、笼头组、后置抑菌装置等。
此系统工程是表现我公司效劳质量、效劳意识的关键环节。
4、客户效劳系统,客户资料的搜集、整理、归档,客户智能卡的写卡与发卡,培训治理公司收费的系统操作,培训治理公司对整个系统的保护要领。
二、要紧编制依据1、《建筑给水聚丙烯管道(PP-R)工程技术手册》二、《饮用净水水质标准》(CJ/94-1999)3、《瓶装饮用净水卫生标准》(GB17324-1998)4、系统设备供给商及厂商对设备、材料的安装要求五、现行国家有关标准和施工标准六、《建设工程质量治理条例》7、有关专业提供的技术资料和要求八、施工组织设计编制、审批和治理规定九、施工图及各子系统技术设计方案10、《管道直饮水系统技术规程》三、工程人员组织一、工程负责人员组成为确保优质、按时、平安的完成该系统工程,我公司针对该工程制定详细的人员组织结构安排,我公司将对该工程成立以公司董事长为核心,把公司的各项专业技术精英放在该工程上,在财力、物力、人力方面保证工程顺利完成。
住宅小区管道直饮水工程施工组织设计方案住宅小区管道直饮水工程施工组织设计方案编制人:职务(称):审核人:职务(称):批准人:职务(称):批准部门(章):XXX20XX年X月X日目录一、施工组织设计编制依据二、工程概况1、东营经济适用住房管道直饮水工程概况2、施工组织设计目的三、施工准备1、施工组织机构及项目经理部2、项目管理班子配备情况表3、工程量汇总表4、施工工期及进度计划5、工程施工进度计划表6、工程施工前期准备6、工程进度保证措施四、施工总体安排1、PE管道安装技术要求2、PP-R管道安装手艺要求3、卡压式不锈钢管安装技术要求4、304不锈钢管道焊接手艺要求5、施工工序安排6、施工方案五、工程质量保障体系及措施1、质量管理保障体系2、质量保障措施6、施工平安管理1、安全方针及目标2、平安保证体系机构的建立3、建立安全制度4、平安管理制度5、工程平安保证措施七、现场文明施工保证及措施1、现场文明施工管理2、环境卫生管理及传染性疾病的防治。
八、工程有关手艺文件数据管理九、附图表一、施工组织设计编制依据1、依据建设单位招标文件具体要求。
2、依据施工现场实践的施工打算情况。
3、手工钨极惰性气体保护弧焊机(TIG焊机)手艺条件。
4、电焊机标准(4)。
5、不锈钢的焊接技术标准以及直饮水水质标准。
6、不锈钢食品、卫生标准。
7、给水用聚乙烯(PE)管材(GB/T-2000)。
8、薄壁不锈钢管(CJ/T151-2001)。
9、冷热水用聚丙烯管道系统第一局部:总则(GB/T.1-2002)。
10、冷热水用聚丙烯管道系统第二局部:总则GB/T.2-2002)。
11、冷热水用聚丙烯管道系统第三部分:总则GB/T.3-2002)。
12、建筑给排水采暖工程施工质量验收规范(GB-2002)。
13、建筑工程施工质量验收统一标准(GB-2001)。
14、建筑工程安全检查标准(55-1999)。
15、饮用净水水质标准(CJ94-1999)16、生活饮用水管道分质直饮水卫生规范。
住宅小区直饮水系统设计方案一、设计依据1.1 设计原则1) 本着技术先进、经济可行和安全卫生的设计原则,采用合理、成熟的技术优化工艺,为客户减少投资和运行费用。
2) 采用节能技术和设备,节约能源,防止二次污染,降低运行成本。
3) 在设计中采用适当的自动化技术及监测仪表,以提高运行管理水平。
1.2 设计依据1)《饮用净水水质标准》(CJ94—2005):规定了饮用净水的水质标准。
其适用于以符合生活饮用水水质标准的自来水或水源水为原水,经再净化后可供给用户直接饮用的管道直饮水。
2)《瓶(桶)装饮用水卫生标准》(GB19298—2003):规定了瓶(桶)装饮用水的指标要求。
适用于经过滤、灭菌等工艺处理并装在密封的容器中可直接饮用的水。
3)《管道直饮水系统技术规程》(CJJ—2006):规定了居住建筑、公共建筑等管道直饮水系统的设计、施工、验收、运行和管理的要求。
1.3 设计产水水质及产水水量1) 产水水质产水水质符合中华人民共和国《瓶(桶)装饮用水卫生标准》(GB19298—2003)要求。
2) 产水水量每户人数3.5人,采用100G反渗透膜,每天工作24小时产水300—400升水,满足所有住户饮水,厨房用水需求!二、设计说明由于用户所在地自来水水质硬度稍大,并且考虑特殊水质恶化的情况,自来水不适合直接加热烧沸饮用,设计配置纯水制水机。
经过三级过滤,超滤及反渗透处理,除去自来水中污染物质及细菌、病毒等,然后经过后置椰壳活性炭改善饮水口感。
纯水机制水末端配置紫外消毒。
设计为用户提供的直饮冷水为纯水制水机经紫外消毒后终端产水;直饮机水龙头提供厨房用水,冰热水管线机从纯水制水机取水,提供直饮冷水,冰水,开水。
设计内容:1)、本项目设计提供冰,冷、热直饮水,现产现用,满足全家人饮水需求。
2)、1至6层每层楼道布置1套前置过滤器3)、6—15层提供高楼水箱后置预处理,6层以上用户,自来水原水除去,悬浮物,泥沙,水垢,深度净化用户原水!2.1工艺流程根据设计原则和客户需求,我们以先进的膜技术为设计基础,为客户设计了一套科2.2水处理及供水系统方案:方案A;住户在自家厨房水槽下方加装终端净水器,并上冰热水管线机。
施工组织设计(一)工程概况1.1工程名称**********项目给水管网及立管户表工程1.2工程内容该项目位于********。
设计为双路进水,一路水源从第九大街现状DN300给水支管接入,供小区用水;另一路从航海东路预留DN200给水预留支管待符合节水条件时接入,供小区用水,形成供水双回路。
室外管网大部分采用球墨铸铁管;室内立管及加压管道均采用钢塑复合管。
1。
3质量要求达到国家现行有关施工质量验收规范要求,并达到合格标准.1.4安全目标无重大伤亡事故、轻伤事故。
(二)编制说明2.1编制依据1、《给水排水管道工程施工及验收规范》GB50268-20082、《给水排水构筑物施工及验收规范》3、《砌体工程施工质量及验收规范》GB50203—20024、《城市测量规范》CJJ8—995、本公司的质量方针、质量目标、质量体系6、国家、省及市的有关政策和法规。
7、设计图纸、施工合同。
2。
2编制目的为了对**********项目给水管网及立管户表工程施工的全过程中每一个影响进度、质量、安全的因素和施工步骤进行有效控制,保证施工质量,满足招标文件、设计图纸、国家有关标准、规程、规范等对工程的要求。
2。
3主要技术标准和要求1、适用的规范、标准和规程(1)本工程适用现行国家、行业和地方规范、标准和规程.构成合同文件的任何内容与适用的规范、标准和规程之间出现矛盾,承包人应书面要求监理人予以澄清,除监理人有特别指示外,承包人应按照最严格的标准执行.2、施工及验收规范本工程执行国家现行的与本工程有关的施工及验收规范、标准图集、图纸设计等.3、材料本投标工程中室外管道所采用的给水管材、管件主要为K9级球墨铸铁给水管及管件,T型胶圈接口,水泥砂浆衬里.其管材、管件及接口符合《水及燃气管道用球墨铸铁管、管件和附件》(GB/T13295-2008)的要求.橡胶圈采用食品级橡胶,其质量符合《橡胶密封件给、排水管及污水管道用接口密封圈材料规范》(HG/T3091—2000)的规定,其卫生指标符合《食品用橡胶制品卫生标准》GB4806.1要求。
深圳小区直饮水工程施工方案来源:工程部整理发布时间:2008-11-19 阅读:2205次嘉园小区自来水直饮工程施工组织设计方案一、工程概况嘉园小区位于深圳市福田区侨香路北、香蜜湖路东侧,本工程是为实现嘉园小区的自来水内可以直接饮用而进行的给水管改造。
由于本小区为12层的高层建筑,1~4层采用市政压力供水,5~12层采用变频泵加压供水,将原混凝土生活水池改造为不锈钢水池,水池规格为长5m×宽4m×高3m,原有混凝土水池顶板凿除,不锈钢水池安装于原水池内。
工程施工范围为:给水管施工由市政给水管网开口接管至用户厨房、卫生间内。
主要工程量为:市政管网至小区总水表埋地管段采用聚乙烯给水管(以下简称PE管),小区总水表至用户厨房管段采用不锈钢管。
二、工程工期合同工期为67天,本工程根据科学合理安排预定为66天。
开工日期为2005年24日,竣工日期为2005年4月30日.三、施工布署1。
施工分项工程整个施工分为四个分项工程,市政给水管网段至小区总水表段给水为分项工程①段(室外埋地段),采用PE给水管;小区总水表段至用户水表段给水为分项工程②段,(地下室架空段),采用不锈钢纳米复合管;用户水表至用户厨卫管段给水为分项工程③段,即爬墙管段),采用不锈钢管;水泵房及水池改造为分项工程④段(泵房及水池段),采用不锈钢水池。
2。
施工平面布置图由于施工现场为居民生活小区,现场无法提供工人住宿,主要材料、管件等零配件堆放于水务集团维修中心仓库内,机械存放于小区地下室内。
采用现场办公.施工现场所需水电等为小区物业管理处提供,由施工单位按需要就近接入施工现场使用。
3。
施工总进度计划表1)施工总进度计划根据合同要求总工期:66天,我公司根据实际情况实行分项工程平行交叉作业,以加快施工进度。
具体劳动力人数、施工工序、进度安排见施工总进度图表,附后表一.2) 编制依据1) 我公司拟订本工程的总工期为自开工进场日起计66天。
编号:住宅小区管道直饮水工程施工组织设计方案编制人:职务(称):审核人:职务(称):批准人:职务(称):批准部门(章):XX建设集团股份有限公司20XX年X月X日目录一、施工组织设计编制依据二、工程概况1、东营经济适用住房管道直饮水工程概况2、施工组织设计目的三、施工准备1、施工组织机构及项目经理部2、项目管理班子配备情况表3、工程量汇总表4、施工工期及进度计划5、工程施工进度计划表6、工程施工前期准备6、工程进度保证措施四、施工总体安排1、PE管道安装技术要求2、PP-R管道安装技术要求3、卡压式不锈钢管安装技术要求4、304不锈钢管道焊接技术要求5、施工工序安排6、施工方案五、工程质量保障体系及措施1、质量管理保障体系2、质量保障措施六、施工安全管理1、安全方针及目标2、安全保证体系机构的建立3、建立安全制度4、安全管理制度5、工程安全保证措施七、现场文明施工保证及措施1、现场文明施工管理2、环境卫生管理及传染性疾病的防治。
八、工程有关技术文件数据管理九、附图表一、施工组织设计编制依据1、依据建设单位招标文件具体要求。
2、依据施工现场实际的施工计划情况。
3、手工钨极惰性气体保护弧焊机(TIG焊机)技术条件。
4、电焊机标准(4)。
5、不锈钢的焊接技术标准以及直饮水水质标准。
6、不锈钢食品、容器卫生标准。
7、给水用聚乙烯(PE)管材(GB/T13663-2000)。
8、薄壁不锈钢管(CJ/T151-2001)。
9、冷热水用聚丙烯管道系统第一部分:总则(GB/T18742.1-2002)。
10、冷热水用聚丙烯管道系统第二部分:总则(GB/T18742.2-2002)。
11、冷热水用聚丙烯管道系统第三部分:总则(GB/T18742.3-2002)。
12、建筑给排水采暖工程施工质量验收规范(GB50242-2002)。
13、建筑工程施工质量验收统一标准(GB50300-2001)。
14、建筑工程安全检查标准(JGJ55-1999)。
15、饮用净水水质标准(CJ94-1999)16、生活饮用水管道分质直饮水卫生规范。
二、工程概况1、东营经济适用住房管道直饮水工程概况东营经济适用住房管道直饮水工程属于东营市安居工程项目,是东营市直机关经济适用住房建设领导小组主管兴建的大型住宅区。
工程分为两期建设,一期分为A区、B区、C区、D区、E区、F区和G区。
二期为H区、I区、J区、K区、L区、M区、N区。
每个小区都是五层或五层以下的多层建筑。
共计约10542户。
因每个小区的楼属于低层建筑,施工范围大,交叉作业多、给施工管理带来巨大的困难。
东营市经济适用住房管道直饮水工程设置25立方米/小时的净水站一座,该水站设置在F小区。
净水站内安装包括水站内的设备、管道、以及电气部分的安装、调试工作。
管网系统及净水站系统设备,凡涉及水部分的工程安装施工均按医药食品卫生级标准进行。
室外埋地管道采用PE管(其中大于等于¢63的管道连接方式是PE管热熔连接,小于¢63的PE管采用电熔连接方式);室内立管采用PP-R管道热熔连接;到各户的支管采用卡压式不锈钢管。
水表采用远传直饮水水表,水龙头为莱弗式水龙头。
管线走向合理,布置美观,横平竖直,外观整齐光亮。
2、施工组织设计目的1)、明确工程施工任务和内容。
2)、确定工程主要工序的施工方法,施工部署和施工计划。
3)、确定工程技术、质量、工期、安全保证措施。
4)、确定工程文件资料的收集、保管、整理和交付要求。
5)、规范管理,降低成本,提高质量,防止安全事故,加快工程进度。
三、施工准备1、施工组织机构及项目经理部若该工程我公司中标后,我公司将成立专门的施工项目部,以工程项目部经理为首的项目管理负责制管理的组织机构,如下:各岗位职能范围:1)项目经理:工程项目的全权负责人,保证施工项目按照规定的目标高速优质低耗的全面完成,协调工程质量、安全、进度的控制。
协调本组织机构与各单位的配合关系。
全面领导本施工项目的实施。
2)工程负责人:负责工程项目的具体施工任务完成,是工程质量、进度的主要责任人。
3)技术负责人:全面负责本施工项目的施工技术,对各工种进行指导,解决工程技术问题,对竣工资料进行管理。
4)现场负责人:负责现场施工的具体实施,对所管区域内的进度、安全、质量全面负责,在每月的14、29日做好进度报表并每月向监理、甲方申请工程款。
5)工程造价师:负责工程的预算,结算工作,对工程签证部分做好预算工作,明确应该签证的部分工作,及时向现场负责人提出并督促现场负责人办理签证,协助办理工程进度款,并对工程成本做预算,控制工程成本。
6)资料员:负责该工程资料的收集,管理工作,及时向技术负责人汇报工作内容,为工程竣工结算做准备。
7)质量员:负责监督工程质量,对工程隐蔽验收、管道试压、管道消毒负责,随时检查管道安装质量。
8)安全员:负责工程安全工作,负责对工人进行安全教育,对特殊部位施工做好安全技术方案。
9)班组长:负责向本班组工人进行规范化操作指导,直接组织各班组,负有现场施工的直接领导组织责任。
2、项目管理班子配备情况表(见附表1)。
3、施工工期本工程招标工期要求为330天,但实际施工过程中,根据现场的实际情况进行调整,不得耽误土建及其它主要工种,在有施工条件的情况下在规定时间内完成所有的工作。
4、工程施工进度计划表(见附表2)。
5、工程施工前期准备。
1)、认真审阅图纸,做好图纸的会审工作,理解设计意图及行业施工技术要求。
2)、勘察现场,熟识现场情况,做到对楼层、楼室情况了解,对管线位置、阀门位置、穿墙位置、管道走线作全面的核实。
3)、认真作好图纸会审后,进行施工图交底和技术交底工作。
4)、组织施工管理组织机构,建立和健全各项管理制度。
落实现场人员住宿问题。
5)、施工设备、机具及时到位,管理人员、施工人员进场前做好岗前培训教育,做好技术交底工作及安全文明生产的落实工作。
6)、落实材料堆放场地,组织材料进场。
7)、组织安全生产、文明施工总动员大会,落实严惩重奖精神。
8)、设备材料供应计划表(见附表3)。
9)、施工机械配备计划表(见附表4)。
10)、劳动力投入计划表(见附表5)。
6、工程进度保证措施。
1)、根据实际情况安排临时设施和入驻施工人员熟悉施工现场。
2)、勘察施工现场,根据现场的实际施工情况安排直饮水管道材料的进场时间。
3)、认真作好图纸会审,技术人员进驻施工现场。
4)、配置相应的施工工具,保证工程工期和工程质量,不得耽误其它施工单位的进度和影响工程的总体进度。
四、施工总体安排1、PE管道安装技术要求该工程室外埋地管道采用PE管,其中大于等于¢63的管道连接方式为热熔焊接;小于等于¢50的管道连接方式为电熔焊接,焊接安装要求如下:1)、热熔连接技术要求:①、根据现场的实际管道安装长度切管。
②、清理管道,将管道两端清洗干净并拭干。
③、将热熔对接焊机卡环卡紧管道连接端。
④、检查连接口螺丝是否紧箍,电源是否接好,进行管道焊接的检查工作。
⑤、进行管道焊接。
2)、电熔连接技术要求:①、根据现场的实际管道安装长度切管,留出管件有效长度(管件长度-管道插入管件长度)。
②、清理管道,将管道两端清洗干净并拭干。
③、量取管件与管道插入长度,在管道上做好标记并将管道推入标志深度。
④、插入管道,管件与管道中心线重合,不得有偏角。
⑤、连接电熔接头电源。
⑥、根据管道管件规格,调节电熔焊机热熔时间。
⑦、进行管道焊接,焊接过程中不得移动管道,当焊机焊接时间倒计时为零时,关闭电源,待管件自然冷却10分钟后方可拔除电源接头,焊接结束。
2、PP-R管道安装技术要求。
1)、承插连接技术要求:①、按照施工图和现场实际情况,量取管道所需要的长度(在管道上标出焊接深度)保证焊接后管道横平竖直。
②、管道焊接前,热熔设备一定要达到要求的温度(260ºC)并处于待用状态,管道及管件必须保持整洁、干燥。
③、将管道和管件压入焊接头中,在两端同时施加压力。
在施加压力时不得将管材管件折弯或扭曲,保持压力直至加热过程完成。
④、加热完成后,同时取下管材和管件,立即压紧直至所标的结合深度。
在此期间,要求管道可以在5度范围内调节连接处的角度。
⑤、热熔和冷却过程中,不得移动、转动电熔管件和熔合的管道,不得在连接件上施加任何压力。
不同管径的PP-R管,热熔时间不同,具体要求如下:PP-R管道热熔连接技术要求3、卡压式不锈钢管道安装技术要求1)、卡压连接技术要求:①、按照施工图纸和现场的实际情况,量取管道的所需长度(在量取时考虑卡箍连接件的长度)以保证管道连接后横平竖直。
②、用切管器切管至要求长度,清除管端毛刺、切屑以及其他异物。
(管端内壁毛刺要去处彻底,以免划伤密封圈)。
③、将密封圈套入管件的U形槽内,确认密封圈与U形槽吻合,且无翻拧现象。
④、将管件笔直插入管子至凸台位置,并确认管子完全盖住密封圈。
⑤、用卡压工具的钳口垂直卡住管子,并使卡头端面与管子端面相平,然后进行卡压。
⑥、利用六角量规测量卡压部位,卡压处能完全卡入六角量规相应卡口即说明卡压正确。
4、304不锈钢管道焊接技术要求1)、管道焊接技术要求:①、对口型式及组对应符合规定。
②、管子坡口加工后,坡口表面粗糙度不得大于25μM。
③、焊条应根据不锈钢材质选用相应的不锈钢焊条。
④、管子对口偏差应不超过管壁厚的20%,应正确调正对口间隙。
⑤、管道焊缝应有加强面高度和覆盖面宽度并符合规定,(加强面高度不得大于0.3mm,并且焊接面光滑,接口平整、均匀)。
⑥、管道焊接的时候采用氩弧焊,并在管道内严格采用背气保护,以保证管道焊接后无火色。
⑦、不同管径的管道焊接应用异径管连接,不得采用堆焊的方式连接,以保证管道焊接质量和外观。
⑧、对口接缝或弯曲部位不得焊接支管。
⑨、焊口无咬边,无气孔。
⑩、依据施工图纸和放线,正确安装管子和管件,做到横平竖直,偏差应符合规定(水平管道每米的允许偏差不得大于0.001米,当管道长度超过25米时,管道偏差不得大于0.025米;立管垂直度要求每米的允许偏差为0.003米,5米以上的立管偏差不得大于0.008米)。
5、施工工序安排1)管材零配件(抽检管材零件)实际测量、断管、预制(保证测量准确、预制的管材符合质量要求)干管安装(按图纸要求注意水平度、竖向垂直度)进行干管的单项试压(依照设计要求进行试压,若设计无要求,则按验收规范)立管、支管安装(穿楼板处钻洞加装套管、做好套管的内外防水并检查立管的垂直度)安装各种支架、卡件(平整牢固、无缺损、遗漏,固定支架正确,活动支架灵活)阀门、水表、水龙头或饮水终端安装(水龙头安装符合设计要求,灵活,无损坏)管道薄膜保护系统试压(按规定进行,试验过程中无渗漏,压力降不超规范)系统冲洗(检查水量,无杂物、堵塞为合格)系统消毒整个系统运行安装减压阀以及调节减压阀系统验收。
