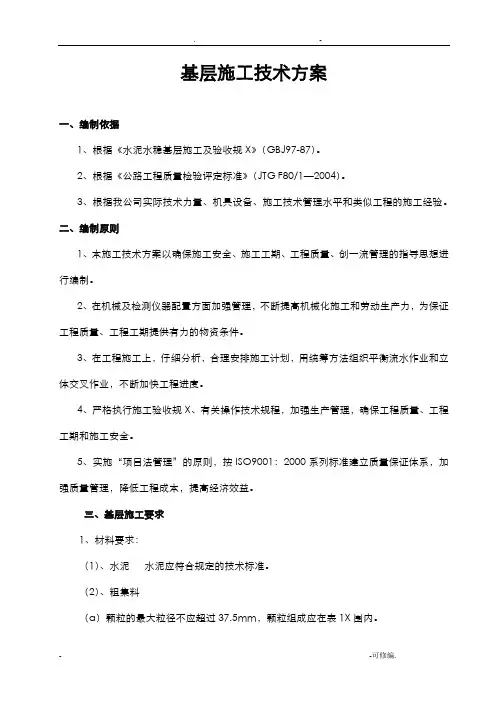

道路水稳基层施工专项方案
- 格式:doc
- 大小:49.50 KB
- 文档页数:7
0
水泥稳定碎石基层施工
路面基层(水稳)
设计推荐配合比为3.5%~4.0%;7天饱和抗压强度应不小于3.5MPa。
本工程水稳厚度有20cm、15cm,摊铺时一般以压实厚度不超过20cm控制,超过时,可分层(可按每层15㎝、20㎝组合)摊铺。
(1)、材料
a水泥
路面基层采用初凝时间3小时以上,终凝时间6小时以上的普通硅酸盐水泥、矿渣硅酸盐水泥。如水泥终凝时间短于6小时,参加适量的缓凝剂。
b碎石
水泥稳定碎石中集料继配采用颁布《公路路面基层施工技术规范》(JTJ034-2000)表3.2.2所列的基层级配,施工中对于基层集料筛按31.5~9.5㎜,9.5~4.75㎜,4.75~2.36㎜和2.36㎜以下四种规格筛分加工集料。石料压碎值≯30%,针片状含量宜≯15%,集料含量≮80%,集料中小于0.6㎜颗粒必须做液限和塑性指数试验,要求液限<28%,塑性指数,9,小于0.075㎜颗粒含量不应超过5%;无塑性指数时,小于0.075㎜颗粒含量不应超过7%。集料的颗粒组成必须符合下表要求。
水稳碎石混合料集中集料的级别配范围
1
层
位 级
配 通过下列筛孔(方孔筛,㎜)的质量百分比(%)
37.5 31.5 26.5 19 9.5 4.75 2.36 0.6 0.075
基层 范围 100 90-100 72-89 47-67 29-49 17-35 8-22 0-7
据工程需要,为减少基层收缩裂缝,掺入适量的外加剂。
水稳碎石基层颗粒组成必须避免使用“通料”。
c水
水采用洁净,凡是饮用水皆可使用,不含有害物质的干净水源。
(2)、混合料配合比设计
水泥稳定混和料选用符合要求的材料,充分利用同类道路基层与同类材料的施工实践经验,经配合比设计确定水泥、粉煤灰、碎石、水的用量。按照配合比设计做出来的试件放在相对湿度为95%,温度25℃±2℃的条件下养生6天,浸水1天。水泥稳定碎石7天无侧限抗压强度设计要求不小于3.5MPa,基层压实度≮98%。
根据试验情况,将做出几组混和料配合比方案,进行分析比较, 选定合适的水泥剂量配合比。
(3)、试铺试验段
为了确保路面基层的施工质量,拟在基层开工前试铺—段200米的基层试验段,用来检验混合料的配合比设计,以及检验所采用
2
的施工设备的性能指标,通过试验路段确定混合料的压实,最佳含水量,压实遍数及压实程序的施工工艺。
(4)、水泥稳定碎石基层施工
a拌和
采用厂拌法拌合水泥稳定碎石混合料,拌合设备采用强制式(自动计量)粒料拌合机集中拌和。拌合厂设置在现场干燥、运输条件良好的地方。集料堆场地面采用水泥砼硬化,进入拌和厂和集料堆场的道路也用水泥砼硬化;有良好的排水设施和可靠的电力供应。
b运输
每天检查运输车辆的完好情况,装料前将车箱清洗干净。运输车辆满足拌和出料与摊铺数量需要,略有富余.摊铺时尽快将拌成的混合料运送到铺筑现场, 按照本标段进度计划水稳是在夏季摊铺所以车上的混合料必须覆盖,减少水分损失.混合料必须在初凝时间内运到工地、碾压完成。
c摊铺
——测量放样
在路基报验合格后,根据施工图纸进行重新放样,准确定位。
——准备下承层
水泥稳定碎石摊铺前对下承层进行清理。将下承层适当洒水湿润。
——挂线定位
3
根据施工图设计的水泥稳定混合料的宽度,由底基层中线点位准确量取,正常路段每隔10米为一点位,半径较小的曲线段每隔5米为一点位,路基半幅两侧挂线控制,挂线柱为50厘米高钢钎。高度采用钢直尺与水平尺共同完成。
——摊铺机就位
挂线准备妥当后,摊铺机开始就位,由施工段的开始端两个桩位的高程挂线就位,将熨平板放置在垫木上,摊铺机两侧自动找平触头放置钢丝绳上,调整垫木厚度使熨平板处于正确的高程位置。
——摊铺
水泥稳定碎石摊铺时采用摊铺机半幅—次进行摊铺,保持速度一致、摊铺厚度—致、松铺系数一致、横坡度一致、摊铺平整度一致、振动频率一致、接缝平整。在铺筑过程中,摊铺机螺旋送料器不停顿的转动,两侧保持有少于送料器高度2/3的混合料,并保证在摊铺机全宽度端面上不发生离析,在熨平板按所需厚度固定后,不再随意调整。摊铺机必须连续摊铺,摊铺速度一般为1m/min。
——碾压
混合料经摊铺和整型后,立即在全宽范围内进行碾压。每台摊铺机后配有振动压路机,三轮或双钢轮压路机和轮胎压路机进行碾压,—次碾压长度为50—80米,碾压段落层次分明,设有明显的标志。压实时,先稳压 (遍数适中,压实度达到90%)→开始轻振动碾压→再重振动碾压→三轮静压→最后胶轮稳压,压至无轮迹为止。
4
初压采用双轮压路机或振动压路机进行静压二遍,速度控制在1.5~1.7km/h,然后采用振动振压4~6遍,速度控制在1.8~2.2km/h.后用18~21T三轮压路机静压2—3遍,最后用轮胎式压路机碾压至表而光滑,压实度达到98%。
碾压直线段时由两侧向中心碾压:小半径由内侧向外侧碾压。每道碾压与上道碾压相重叠1/2轮宽,使每层整个厚度和宽度完全均匀地压实到规定的密实度为止。
压路机停车要错开,而且离开3米远,最好停在己碾压好的路段上以免破坏基层结构。
碾压必须在水泥初凝前及试验确定的延迟时间内完成,达到要求的压实度,同时没有明显的轮迹。
——横缝设置
水泥稳定类混合料摊铺时,必须连续,如因故中断时间超过2小时,必须设横缝,每天收工之后,第二天开工的接头断面必须设置横缝,结构物的两边必须设横缝。
(a).人工将末端含水量合适的混合料修理整齐,紧靠混合料放两根方木。方木的高度与混合料的压实厚度相同,整平紧靠方木的混合料。
(b). 方木的另一侧用砂砾或碎石回填约3米长,其高度略高于方木。
(c).将混合料碾压密实。
(d).在重新开始摊铺混合料之前,将砂砾或碎石和方木撤除,并将作业面顶面清理干净。
5
(e).摊铺机返回到已压实层的末端。重新开始摊铺混合料。
(h).养生
①水泥稳定碎石基层碾压成型后采用土工布覆盖,再用洒水车洒水,每天洒水的次数视气候条件而定,在7天内应保持基层处于湿润状态,施工中气温偏低时,应适当延长养生期。
②基层养护7天结束但不及时浇筑混凝土面层时,视天气情况应适当洒水湿润,避免半刚性基础发生干缩裂缝。
在养生期内封闭交通。
(I)、试验
水泥碎石混合料在施工现场每天数次或拌和250T混合料时取样一次,及时进行含水量、水泥含量、无侧限抗压强度等试验。在已完成的基层上每200m每车道取样2次,进行压实度试验,并检查其它项目。
施工工艺流程流程图
6
上道工序验收
测量放线
下卧层表面清理
静压一遍 摊 铺
挂线找平
干燥时均匀洒水
洒水养护 质量检测 振动碾压六遍
双光轮碾压1-2遍 原材料组成设计及有关分析试验的结果
备料 建立拌和站 报监理工程师审批
自卸车分路运料 取样检测 配料并拌和均匀 否
