NO.
工程现场签证单(监理)
注:1、本签证单需三方签字、加盖各单位印章后方为有效。
2、签证内容如无法用文字表述清楚的需附图。
工程现场签证单(分包)
( 项目部月)
注:1.分包单位作业任务(段)完成经施工质量人员验收通过后,项目经理即可签发;2.签证内容如无法用文字表述清楚的需附图;3.本签证单一式三份,项目部、经营部、分包方各执一份。
现场签证单(范本)
注:本签证单一式六份,建设单位、监理单位、施工单位各二份。
现场签证原始记录建设单位:XXXXXXXXX公司
现场工程量确认单
工程签证核价单。
签证单表格⼯程签证单编号:⼯程名称建设单位施⼯单位项⽬编号签证原因签证⼯程量施⼯单位经办⼈:(盖章)项⽬经理:2010年1⽉31⽇监理单位意见:年⽉⽇建设单位意见:⼯程:年⽉⽇技术:年⽉⽇核算:年⽉⽇公司主管领导:年⽉⽇备注:1、本签证如涉及费⽤增减,施⼯单位须在此单后另附详细⼯程量计算书及预算书。
变更通知单编号:BG-RLXY-2009-⼯程名称所属合同施⼯单位合同编号承担费⽤提出部门□设计院□甲⽅技术部□甲⽅⼯程部□甲⽅营销部□甲⽅项⽬部□⼄⽅□监理变更原因施⼯前变更内容甲⽅现场主管⼯程师签字:年⽉⽇技术:年⽉⽇⼯程:年⽉⽇核算:年⽉⽇公司主管领导:年⽉⽇施⼯后完成情况(⼯程量、质量、⼯期等) :施⼯单位:年⽉⽇监理公司:年⽉⽇现场⼯程师:年⽉⽇⼯程部经理:年⽉⽇备注:1、本签证如涉及费⽤增减,施⼯单位应在收到本通知后3⽇内,就上述变更事项需增减的费⽤向我⽅核算部申报预算,并附详细⼯程量计算书及预算书。
2、本通知单在施⼯前由建设单位盖章下发,施⼯单位据此施⼯;在施⼯完成后3⽇内,⼯程部会同监理公司核验并变更、签证⼯作流程(内部)1、⽬的:确认合理的变更与签证程序,控制变更、签证的费⽤。
2、范围:适⽤于本公司所有在建⼯程的变更及签证项⽬。
3、部门职责:3.1.⼯程部是变更、签证实施的见证部门。
3.1.1.项⽬主管⼯程师确认签证及变更实施的情况及⼯程量,并负责对签证原因进⾏解释、填报。
3.1.2.部门经理负责签证的审批。
3.2.技术部是变更的见证部门。
3.2.1.项⽬主管⼯程师对变更单进⾏确认及说明变更原因。
3.2.2.部门经理负责变更的审批。
3.3.核算部负责对变更及签证进⾏费⽤核算,同时根据需要可对变更、签证的实施情况进⾏核查。
3.4办公室做为公司印章保管部门,负责对签字齐全的变更、签证、完⼯确认单进⾏编号、签章确认后1⽇内分发,并建⽴相应的⽤章登记台帐,负责将签章完毕的单据分发各相关部门。

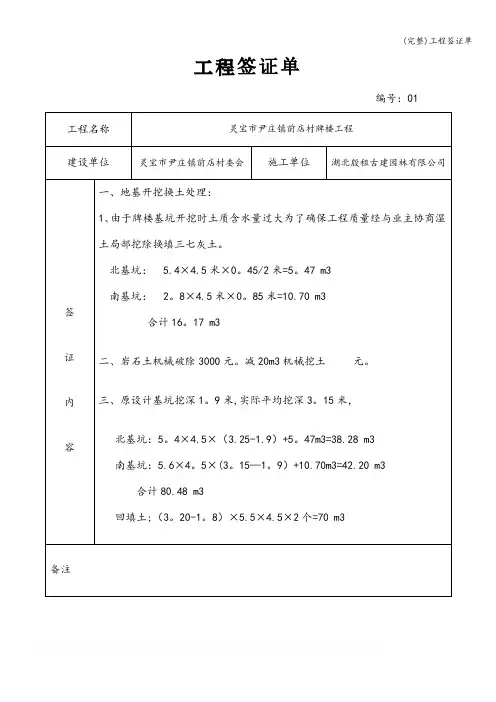

工程签证单编号:01工程名称灵宝市尹庄镇前店村牌楼工程建设单位灵宝市尹庄镇前店村委会施工单位湖北殷租古建园林有限公司签证内容一、地基开挖换土处理:1、由于牌楼基坑开挖时土质含水量过大为了确保工程质量经与业主协商湿土局部挖除换填三七灰土。
北基坑: 5.4×4.5米×0。
45/2米=5。
47 m3南基坑: 2。
8×4.5米×0。
85米=10.70 m3合计16。
17 m3二、岩石土机械破除3000元。
减20m3机械挖土元。
三、原设计基坑挖深1。
9米,实际平均挖深3。
15米,北基坑:5。
4×4.5×(3.25-1.9)+5。
47m3=38.28 m3南基坑:5.6×4。
5×(3。
15—1。
9)+10.70m3=42.20 m3合计80.48 m3回填土;(3。
20-1。
8)×5.5×4.5×2个=70 m3备注建设单位签字:(盖章)年月日监理单位签字:(盖章)年月日施工单位签字:(盖章)年月日工程签证单编号:02工程名称灵宝市尹庄镇前店村牌楼工程建设单位灵宝市尹庄镇前店村委会施工单位湖北殷租古建园林有限公司签证内容四、增加四个柱矩形承台C25砼1。
5×1。
5×1×2个=4.5 m31.5×1。
8×1×2个=5。
4 m3Φ16 钢筋:长1.35米×80根+1.58㎏/米=170.6㎏Φ6钢筋:长6米×16根+0.222㎏/米=21。
31㎏五、增加四个直径1米圆柱C25砼C25砼: 0.5×0。
5×3。
14= 0.785×4个=3。
14 m3六、增加4个直径700柱子钢筋主筋12Φ20箍筋Φ10间距200(3.1—0。
65)-(1。
8—0.65)==2。
45—1。
15=每个柱1.3米高Φ20主筋:12根×2。
附表1现场签证单日期:编号:注:1.本单除核定结果和编号外,由承包人填写。
2.核定结果一栏由建设单位现场工程师和成本代表签认。
2、每月发生的现场签证须及时办理,禁止事后补办。
附表2 工程变更完工确认审批表工程变更完工确认审批表注:1.承包人在每份现场签证单全部实施完成2日内,填写《工程变更完工确认审批表》,经项目经理签字并加盖公章后提交我司工程设计部,申请已完成的设计变更的工程量审核及完工确认。
2附表3、现场签证结算申请表现场签证结算申请表日期:编号:注:每月5日前,承包人应就截止上月末现场签证审批完成已完工且手续完备的现场签证向工程设计部申报现场签证月度结算,填写《工程现场签证结算申请表》。
附表4工程现场签证结算工作交接单编号:致成本管理部:本部经办的以下工程项目,201 年月完成的现场签证资料的真实性及完整性已经核实并验收合格,完全符合办理工程价款变更月度结算的条件,请成本管理部安排办理结算。
工程名称承包方合同名称合同开竣工日期合同编号实际开竣工日期工程质量承包方联系人及联系电话根据工程现场实际情况,在工程结算中需特别注意如下事项(合同签证变更之外的增减款事项、工程遗留、合同违约、施工现场清理、甲供材料、隐蔽工程等问题):后附以下结算资料:□201 年月工程变更完工确认审批表□2010年4月工程月度工程验收资料□施工合同:编号□施工方案及施工组织设计□合同预算书:编号□月度结算书:编号□现场签证:编号□设计变更:编号□工作联系单:编号□工程洽谈记录:编号□价格确认单:编号□工程量确认单:编号工程设计部经办人(签字):成本管理部经办人(签字):工程设计部经理(签字):成本管理部经理(签字):日期:年月日日期:年月日注:收到承包人的结算申请书后,由现场工程师填写《工程现场签证结算工作交接单》并经项目经理、工程设计部经理审批后,于2个工作日内移交成本管理部审核造价。
附表5工程现场签证结算确认书XXXXXXXX有限公司:根据贵司200X年X月提交的题述工程现场签证结算书,经我司审核确认最终结算金额为人民币(¥元)。

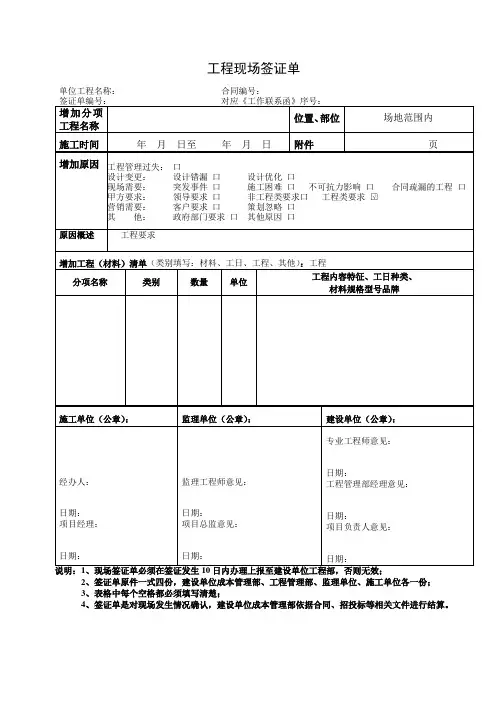

工程现场签证单
单位工程名称:合同编号:
签证单编号:对应《工作联系函》序号:
增加分项
工程名称
位置、部位场地范围内
施工时间年月日至年月日附件页
增加原因工程管理过失:口
设计变更:设计错漏口设计优化口
现场需要:突发事件口施工困难口不可抗力影响口合同疏漏的工程口
甲方要求:领导要求口非工程类要求口工程类要求□√
营销需要:客户要求口策划忽略口
其他:政府部门要求口其他原因口
原因概述工程要求
增加工程(材料)清单(类别填写:材料、工日、工程、其他):工程
分项名称类别数量单位工程内容特征、工日种类、材料规格型号品牌
施工单位(公章):监理单位(公章):建设单位(公章):
经办人:
日期:
项目经理:日期:监理工程师意见:
日期:
项目总监意见:
日期:
专业工程师意见:
日期:
工程管理部经理意见:
日期:
项目负责人意见:
日期:
说明:1、现场签证单必须在签证发生10日内办理上报至建设单位工程部,否则无效;
2、签证单原件一式四份,建设单位成本管理部、工程管理部、监理单位、施工单位各一份;
3、表格中每个空格都必须填写清楚;
4、签证单是对现场发生情况确认,建设单位成本管理部依据合同、招投标等相关文件进行结算。
NO.
工程现场签证单(监理)
注:1、本签证单需三方签字、加盖各单位印章后方为有效。
2、签证内容如无法用文字表述清楚的需附图。
工程现场签证单(分包)
( 项目部月)
验收人:制单人:
注:1.分包单位作业任务(段)完成经施工质量人员验收通过后,项目经理即可签发;2.签证内容如无法用文字表述清楚的需附图;3.本签证单一式三份,项目部、经营部、分包方各执一份。
现场签证单(范本)
施工单位:XXXXXXXXX公司编号:202x-日期-当天编号
现场签证原始记录
建设单位:XXXXXXXXX公司
施工单位:XXXXXXX公司签证单编号:201x-日期-当天编号
现场工程量确认单
第X页共X页
工程签证核价单
第页共页
