女儿墙防水施工方案
- 格式:docx
- 大小:77.12 KB
- 文档页数:7
绳金塔文化街区改造项目工程屋面女儿墙施工方案北京市第三建筑工程有限公司2015年9月目录1编制依据 (1)2工程概况 (1)3施工准备 (1)3。
1 材料准备 (1)3。
2 施工机具的配备 (2)3。
3 作业条件准备 (2)3.4 技术准备 (2)3.5 人员及分工 (2)4施工部署 (2)5。
女儿墙斜屋面工程施工工艺 (3)6质量验收标准 (6)6。
1 质量管理目标 (6)6.2 检验报验程序 (6)6。
3 质量控制标准..................................................................................... 错误!未定义书签。
6.4 质量保证措施 (6)7成品保护措施 (6)8安全文明施工 (6)9环保措施 (7)1 编制依据2 工程概况根据图纸要求,1-13#楼除12#楼外,屋面南北侧为女儿墙小斜屋面,底部采用自拌混凝土基础,上部为钢结构屋架,外侧为玻璃钢瓦。
底部每隔4m做一道锚固,锚固材料为4根HRB400直径14钢筋,圈梁强度等级为C25,上部钢架为50x30x2mm方钢管,钢管立柱为5mm厚钢板预埋件。
3 施工准备3。
1 材料准备聚氨酯防水涂料、防水嵌缝密封胶、冷底子油、水泥、砂、碎石、50x30x2mm方钢管、8mm厚水泥压力板、钢筋:HPB300直径6mm,HRB400直径12、14mm.、油毡瓦钢板:5mm厚、化学锚栓:直径12mm、防水腻子、外墙涂料、3mm厚双面自粘型防水卷材、3mm厚SBS改性沥青单面自粘卷材上附保护层(铝箔)3.1.3材料运输施工前将材料运输至现场4#楼南侧场地,然后采用人工搬运至屋面.3.2 施工机具的配备机具数量表3。
3.1基层清理完毕,满足施工条件。
3。
4 技术准备3。
4.1施工前,项目有关技术、施工管理人员均要熟悉图纸,掌握施工图中的细部构造及技术要求。
3。
4。
2施工中,按施工工序、层次进行检验,合格后方可进行下道工序、层次的作业。
墙面防水工程施工组织方案本工程为某居民小区墙面防水工程,工程地址位于XX市XX区。
工程范围包括小区内所有楼栋的外墙面防水处理,总建筑面积约为XXXX平方米。
本工程的施工单位为XX建筑工程有限公司。
二、工程特点1. 墙面防水工程是保障建筑质量和居民生活安全的重要工程,对施工质量要求较高。
2. 工程所在地区气候多变,降雨较多,对于防水工程施工周期有一定影响。
3. 工程所在居民小区为密集住宅区,周围环境繁忙,需要合理安排工期,避免对周边居民的生活造成影响。
三、施工组织方案1. 施工前准备(1) 确定施工方案:根据工程特点和技术要求,制定防水工程施工方案,明确施工工艺、安全措施和质量标准。
(2) 人力、物力准备:组织施工队伍,确定施工人员和技术人员的配备及安排;准备必要的施工设备和材料,确保施工进度和质量。
2. 施工流程(1) 确定施工顺序:根据建筑结构和外墙条件,合理确定施工顺序,保证施工进度和质量。
(2) 行前会议:在施工前召开专项安全会议,明确各岗位责任,落实安全防护措施,确保施工安全。
(3) 施工方案沟通:与施工现场相关单位协调,明确施工范围、施工工期及对周边环境的影响等,确保施工顺利进行。
(4) 施工过程管控:采取严格的施工控制措施,对施工质量进行全程监控,确保工程按照要求进行。
3. 施工技术要求(1) 材料选择:选择优质防水材料,严格按照生产厂家要求进行使用,保证防水材料的质量和施工效果。
(2) 施工工艺:遵循专业的防水施工工艺,严格按照要求进行施工,保证工程质量。
(3) 防水层厚度:对防水涂料和防水卷材厚度进行严格把控,确保防水层的均匀性和密实性。
四、安全防护措施1. 安全教育:在施工前对施工人员进行安全教育培训,增强施工人员的安全意识和责任心。
2. 安全设施:设置必要的安全警示标识和隔离设施,确保施工现场安全通畅。
3. 安全检查:定期对施工现场进行安全检查,及时发现和排除安全隐患,确保施工安全。
第1篇一、项目概述女儿墙,又称女儿墙、女儿墙头,是建筑物的外墙顶部,用于阻挡雨水、防止小动物进入室内,同时起到装饰作用。
女儿墙施工是建筑工程的重要组成部分,其质量直接关系到建筑物的整体美观和使用寿命。
本方案针对女儿墙的施工进行详细规划,确保施工质量,提高施工效率。
二、施工准备1. 工程概况(1)项目名称:XX小区女儿墙施工工程(2)工程地点:XX小区(3)工程规模:XX栋楼女儿墙施工(4)施工周期:XX天2. 施工队伍(1)项目经理:具备丰富的施工经验,负责整个工程的施工管理。
(2)技术负责人:负责技术指导、施工质量把控。
(3)施工人员:具备相关资质,熟悉女儿墙施工工艺。
3. 施工材料(1)水泥:采用符合国家标准的硅酸盐水泥。
(2)砂:采用中粗砂,粒径均匀。
(3)钢筋:选用符合国家标准的HRB400钢筋。
(4)砖:采用MU10标准砖。
(5)砂浆:采用M10水泥砂浆。
(6)模板:采用钢模板。
(7)其他材料:钢筋网、锚固件、密封胶等。
4. 施工设备(1)搅拌机:用于砂浆搅拌。
(2)钢筋切割机:用于钢筋加工。
(3)电焊机:用于钢筋焊接。
(4)砂浆泵:用于砂浆输送。
(5)水准仪:用于测量。
(6)钢卷尺:用于测量尺寸。
三、施工工艺1. 施工流程(1)现场勘查:了解施工现场情况,确认施工方案可行性。
(2)施工放样:根据设计图纸,进行女儿墙位置放样。
(3)基础处理:对女儿墙基础进行处理,确保平整、坚实。
(4)模板安装:安装钢模板,确保模板平整、垂直。
(5)钢筋绑扎:绑扎钢筋,确保钢筋间距、保护层厚度符合规范。
(6)混凝土浇筑:进行混凝土浇筑,确保混凝土密实、平整。
(7)模板拆除:混凝土强度达到设计要求后,拆除模板。
(8)砂浆抹面:进行砂浆抹面,确保女儿墙表面平整、美观。
(9)检查验收:对女儿墙施工质量进行检查验收。
2. 施工要点(1)基础处理:对女儿墙基础进行平整、夯实,确保坚实。
(2)模板安装:模板安装应平整、垂直,确保女儿墙垂直度。
女儿墙防水施工方案1. 引言女儿墙是建筑物立面墙体的一种风格装饰元素,通常位于建筑的屋顶或阁楼部分。
由于它的特殊位置,女儿墙容易受到雨水的侵蚀,因此在施工时需要进行防水处理,以保证墙体的长期稳定和整体美观。
本文将介绍一种常用的女儿墙防水施工方案,并提供一些注意事项供施工人员参考。
2. 施工方案2.1 防水材料选择女儿墙防水施工所采用的主要防水材料有以下几种:•防水涂料:防水涂料具有优异的防水性能和较好的耐候性,适用于各种墙体表面的防水处理。
•防水胶带:防水胶带质地柔软,能够在墙体表面形成一道密封层,阻断水分渗透。
•防水膜:防水膜具有良好的附着性和隔水性能,可有效隔离水分。
2.2 施工步骤女儿墙防水施工一般按照以下步骤进行:1.准备工作:清理墙体表面的杂物,并进行必要的修补。
2.涂刷防水涂料:使用刷子或滚筒将防水涂料均匀涂刷在墙体表面上,确保整个墙面都被覆盖到。
3.铺贴防水胶带:在墙体接缝处和可能发生渗漏的部位,使用防水胶带进行密封。
4.安装防水膜:将防水膜贴附在墙体表面,确保每块防水膜之间的接缝处紧密贴合。
5.接缝处理:对墙体表面的所有接缝做防水处理,确保无缝连接。
6.检测:待防水施工完成后,进行防水性能测试,确保没有渗漏问题。
2.3 注意事项在进行女儿墙防水施工时,需要注意以下几点:1.施工环境:施工时要选择干燥无风的天气,避免雨水干扰施工进程。
2.防护措施:施工现场应设置标识,并采取相应的安全防护措施,确保施工人员的人身安全。
3.施工工具:选择合适的刷子、滚筒等工具,确保涂刷防水涂料的均匀性和质量。
4.材料质量:采购防水材料时,要选择正规厂家生产的产品,并查看相关证书和标签。
5.施工质量控制:施工过程中,要做好质量控制,确保施工质量符合要求。
6.施工记录:施工完成后,需要保存好相关施工记录和检测报告,以备后续查验和维护。
3. 结论通过合理选材和科学施工,女儿墙防水施工方案可以很好地解决女儿墙受水侵蚀的问题。
女儿墙施工方案第1篇女儿墙施工方案一、项目背景随着我国城市化进程的加速,各类建筑日益增多,女儿墙作为建筑物的常见组成部分,其作用不仅是美观装饰,更重要的是确保建筑物屋面的安全。
本方案针对女儿墙的施工进行详细规划,确保施工过程的合法合规,工程质量满足设计及使用要求。
二、施工目标1. 确保女儿墙结构安全、稳定,满足设计要求。
2. 确保女儿墙施工过程中的合法合规性,避免质量及安全隐患。
3. 提高女儿墙施工效率,缩短施工周期,降低成本。
4. 确保女儿墙外观美观,与建筑物整体风格协调。
三、施工准备1. 技术准备(1)熟悉女儿墙设计图纸,了解设计意图、结构形式、技术要求等。
(2)编制女儿墙施工方案,明确施工工艺、施工顺序、施工方法等。
(3)组织施工人员进行技术交底,确保施工人员了解施工要求。
2. 材料准备(1)根据设计要求,选择符合国家标准的女儿墙材料,如混凝土、砖块、砂浆等。
(2)检查材料的质量证明文件,确保材料质量。
(3)提前采购材料,确保施工进度不受影响。
3. 人员准备(1)组织具有丰富施工经验的施工队伍。
(2)对施工人员进行培训,提高其施工技能。
4. 施工设备准备(1)根据施工要求,选择合适的施工设备,如脚手架、模板、混凝土泵等。
(2)检查设备性能,确保设备安全、可靠。
四、施工工艺1. 施工顺序:基层处理 → 支设模板 → 钢筋绑扎 → 混凝土浇筑 → 拆模养护。
2. 施工方法:(1)基层处理:清理基层,确保无油污、灰尘等杂物。
(2)支设模板:根据女儿墙的设计尺寸,支设模板,并确保模板平整、垂直。
(3)钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋规格、数量、间距等符合要求。
(4)混凝土浇筑:采用混凝土泵进行浇筑,确保混凝土密实、均匀。
(5)拆模养护:待混凝土强度达到规定要求后,拆除模板,进行养护。
五、质量保证措施1. 严格遵循设计要求和施工规范,确保施工质量。
2. 加强施工现场管理,严格执行施工工艺,确保工程质量。
屋面女儿墙、外墙、外窗渗水处理施工方案高层住宅楼屋面女儿墙、外墙、外窗渗水处理施工方案一、编制依据1、现场踏勘情况和处理意见。
2、设计院提供的修复工程施工图纸。
3、《外保温建筑构造》和《塑钢门窗工程技术规程》。
4、《建筑施工扣件式钢管脚手架安全技术规范》。
5、现场实测实量。
二、工程概况本工程主要对高层住宅楼外墙(外窗)渗水部位进行维修。
女儿墙顶高度为51.7m,楼房外围四周延长140米。
按照修复工程施工图纸,主要维修施工内容如下。
一)屋面女儿墙部分:1、拆除原女儿墙压顶进行加宽,材料为钢筋混凝土结构。
2、踢掉原女儿墙外墙四周所贴的面砖,重新做防水保温处理后刷外墙面漆。
二)屋面女儿墙以下外墙面防水处理:1、清理外墙面砖表面。
2、清理外墙面砖勾缝内裂缝和空鼓。
3、采用聚合物防水砂浆补缝。
4、待填缝砂浆干燥后喷涂有机硅乳液两遍。
三)屋面女儿墙以下外窗防水处理:1、清理外窗四周原有材料和杂质后涂刷防水胶。
2、对外窗四周的缝隙打聚氨酯发泡胶,必须饱满密实。
3、聚氨酯发泡胶打实后用中性硅酮密封胶封窗框四周的边缘。
4、窗框底部用中性硅酮密封胶时,必须做成深度为5—8mm的半圆形凹槽。
5、门窗上楞外口应做滴水线,外窗台设置不小于5%的排水坡度。
三、采用的主要施工方案一)建筑物底层四周防护棚搭设方法因女儿墙面面砖及压顶要进行拆除,为保证安全施工,在一层四周搭设安全防护通道,用于楼内居民安全出行。
该安全通道采用钢管扣件式脚手架的搭设方式进行搭设,双层硬防护。
搭设宽度7.5m,搭设高度6m,长度140m。
双层硬防护层首层满铺竹架板,顶层满铺木工板,两层硬防护间距0.5m。
1、材料准备:3.5×Φ48钢管、扣件、密目网、1.24×2.44m木工板、2.5m×0.3m竹架板。
2、搭设方法:B、上架操作工人必须正确佩戴安全帽、安全绳和穿防滑鞋。
C、外墙面砖剔除时应随剔随清理到屋面上,严禁向下抛掷或堆在支撑架体上,以确保架体的安全。
女儿墙施工方案1. 引言女儿墙是建筑中常见的一种结构,通常用于加固建筑物的外立面,同时也起到装饰的作用。
本文档将介绍女儿墙的施工方案,包括施工准备、施工步骤、材料选择和注意事项等。
2. 施工准备在开始施工前,我们需要进行充分的准备工作,以确保施工的顺利进行。
2.1. 工具准备下面是施工女儿墙所需的常用工具:•水平仪•卷尺•手电钻•手锤•刮刀•刷子•剪刀•手推车•安全带和安全帽2.2. 材料准备下面是施工女儿墙所需的常用材料:•墙体材料(砖、石材、水泥板等)•打底石膏•粘结剂•墙面涂料•防水材料•能够承担负重的支架2.3. 安全准备在施工过程中,安全至关重要。
施工人员应该穿着合适的工作服,佩戴好安全带和安全帽,并且严格按照相关安全操作规程进行操作。
3. 施工步骤女儿墙的施工步骤如下:3.1. 清理墙面先将墙面进行清洁,去除灰尘、油污和杂物等。
3.2. 打底处理将打底石膏均匀地涂抹在墙面上,使其充分平整。
3.3. 粘结封固采用粘结剂将女儿墙的从墙面固定好,并用水平仪检查垂直度。
3.4. 碎石垫层施工将适量的碎石铺设在女儿墙的底部,以增加墙体的稳固性。
3.5. 安装墙体材料使用适当的墙体材料,如砖、石材或水泥板,将女儿墙逐层地安装起来。
3.6. 砖缝处理在女儿墙安装完成后,用砖缝整齐填充,使用刮刀将多余的砂浆刮平。
3.7. 涂料施工对女儿墙进行底漆处理后,选择合适的墙面涂料进行上色,以实现装饰效果。
3.8. 防水处理对女儿墙进行防水处理,以增加墙体的耐久性和防潮性能。
3.9. 质量检查在施工完成后,进行质量检查,确保女儿墙的稳固性和装饰效果。
4. 材料选择对于女儿墙的材料选择,需要考虑以下因素:•与建筑整体风格的匹配程度•环境适应性(例如,对于户外女儿墙,材料需要具备防腐、防水等特性)•承重能力(根据女儿墙的高度和长度等确定材料的选择)在选择材料时,建议咨询专业人士或供应商,以获得更准确的建议。
5. 注意事项在施工女儿墙时,需要注意以下事项:•遵循安全操作规程,确保施工人员的安全•确保女儿墙的稳固性,防止其倾倒或脱落•注意墙面的平整度和垂直度,确保施工质量•在施工过程中注意保护墙面材料,避免损坏•根据实际情况进行定期维护和检查,确保女儿墙的使用寿命6. 总结本文档介绍了女儿墙的施工方案,包括施工准备、施工步骤、材料选择和注意事项等。
xx公寓女儿墙维修施工方案一、施工流程:铲除原墙面涂料→然后做基层修补→清扫处理→填补缝隙抗裂砂浆挂网→外檐防水腻子两遍→打磨→封底漆→第一层面涂→细部处理→第二遍面涂→检查验收→涂料清理二、施工工艺:1、局部修补:对于墙面和粉光面部位的细小孔洞和缺损及开裂空鼓部位用水泥漆将找平,用外墙腻子修补并打磨。
2、铺装抗裂网。
3、刮涂外墙专用腻子:采用一遍找平腻子两遍细腻子进行配套对墙体大面满刮找平,刮涂每遍腻子前先用清水湿润墙体(目的:增强腻子层之间附着力及强度,因为水泥系腻子需要吸收足够的水分才可达到硬化)。
最后一道腻子干燥后用砂纸进行打磨,打磨符合要求后,用清水对腻子层进行浇水养护,待干二至三天,达到腻子要求强度即可。
(注:外墙腻子如果太厚容易造成开裂现象,所以腻子的总厚度不宜超过二毫米,如超过二毫米的缺损,请土方修补。
)4、辊涂底漆:用高封固水性抗碱底漆稀释配比,并充分搅拌均匀,均匀辊涂一遍于墙体。
要求涂膜均匀、无漏涂等。
涂膜待干燥4小时,经检验合格后即可进行下道工序。
5、辊涂面漆:在刷一道面漆以前,检查整个施工面,确定无漏刷底漆,确定无污染源,确定对容易被污染的物品已采取保护措施后,方可施工第一道面漆(无需稀释)。
第一道面漆完成后、颜色及光泽均匀一致,辊痕纹理分布均匀、方向一致、避免重叠,不能有流挂、起皮、疙瘩等现象。
6、成品保护:在第二道柔性厚质外墙面漆涂刷完工后,对施工时污染的部位清理,并对以完工的部位进行成品保护,如发现被污染的情况后,立刻联系相关单位协调解决。
三、质量保证及验收标准1、外墙的涂饰工程应在涂饰层完全干燥后方可进行验收;2、同一墙面涂层色调一致,色泽均匀,不得漏涂,不得沾污、露底,接茬处不应出现明显涂刷接痕;3、对墙面涂料施工规范,必须按照中华人民共和国行业标准,不得出现掉粉、起皮、漏刷、透底、反碱、咬色、流坠、疙瘩、对装饰线和分割线平直(按5m线检查,不足5m拉通线检查),偏差不大于施工规范值;门窗、灯具等成品必须保护洁净、完好;4、施工规范及验收标准参照中华人民共和国行业标准JGJ/T29—2003《建筑涂饰工程施工及验收规程》及天津市工程建设标准DBJ50-046-2006《外墙涂料涂饰工程施工及验收规程》执行。
女儿墙防水施工方案引言在建筑工程中,女儿墙是连接建筑物结构与外墙之间的垂直结构。
女儿墙的主要功能是起到支撑和保护外墙的作用。
由于女儿墙常处于建筑物的外部,容易暴露在雨水和其他自然环境的侵蚀之下。
因此,为了保证建筑物的结构安全和墙体的经久耐用,实施女儿墙的防水施工至关重要。
本文将介绍一种女儿墙防水施工方案,以确保女儿墙的有效防水和增加其使用寿命。
施工步骤1. 准备工作在开始防水施工之前,需要准备以下工具和材料: - 清洁工具:刷子、喷枪等- 防水涂料:聚合物防水涂料、改性沥青防水涂料等 - 辅助材料:填缝剂、胶带、纤维布等2. 表面处理首先,需要对女儿墙的表面进行处理,确保表面净化干净,去除油污、尘土和其他杂质。
可以使用刷子和清洁剂进行清洗,或者使用喷枪清洗。
3. 填补裂缝检查女儿墙的表面是否存在裂缝和破损。
如果有裂缝,则需要使用填缝剂对其进行填补和修复。
填缝剂应选择与防水涂料相兼容的材料,确保密封性能。
4. 底涂处理在施工防水涂料之前,需要对女儿墙进行底涂处理。
底涂涂料应选择与防水涂料相兼容且能够增强粘结力的材料。
底涂处理可以加强女儿墙和防水涂料的粘结性,提高施工质量。
5. 防水涂料施工选择适合的聚合物防水涂料或改性沥青防水涂料,根据施工要求进行涂刷,并确保涂料整体均匀且厚度一致。
涂刷防水涂料时,应避免气泡和漏涂现象,保证涂料的完整性和防水效果。
6. 表面保护层防水施工完成后,可以考虑为女儿墙施加一层表面保护层。
表面保护层可以增强女儿墙的耐候性和抗污性,延长其使用寿命。
常见的表面保护层包括清漆、耐久性油漆、纤维布等。
注意事项•防水施工应在干燥的天气条件下进行,避免在雨天或湿度较高的环境下施工。
•在施工过程中,要确保工人的安全,合理使用工具和防护设备。
•在使用防水涂料时,要仔细阅读并按照产品说明和施工要求进行操作。
•防水施工完成后,应严格按照施工要求进行维护和检查,及时处理潜在的问题,确保施工质量和防水效果。

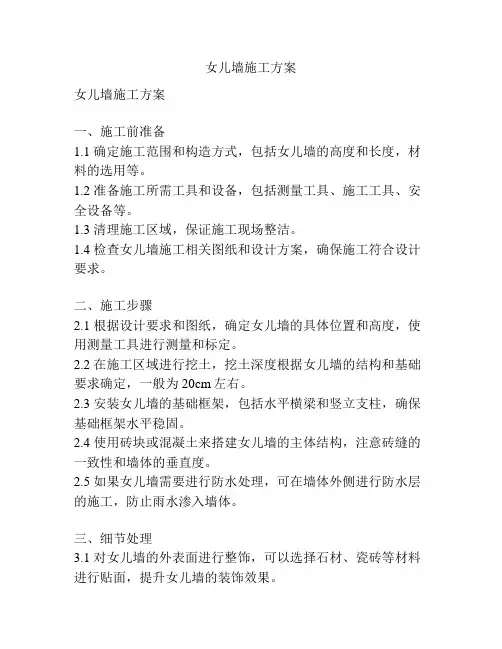

女儿墙施工方案女儿墙施工方案一、施工前准备1.1 确定施工范围和构造方式,包括女儿墙的高度和长度,材料的选用等。
1.2 准备施工所需工具和设备,包括测量工具、施工工具、安全设备等。
1.3 清理施工区域,保证施工现场整洁。
1.4 检查女儿墙施工相关图纸和设计方案,确保施工符合设计要求。
二、施工步骤2.1 根据设计要求和图纸,确定女儿墙的具体位置和高度,使用测量工具进行测量和标定。
2.2 在施工区域进行挖土,挖土深度根据女儿墙的结构和基础要求确定,一般为20cm左右。
2.3 安装女儿墙的基础框架,包括水平横梁和竖立支柱,确保基础框架水平稳固。
2.4 使用砖块或混凝土来搭建女儿墙的主体结构,注意砖缝的一致性和墙体的垂直度。
2.5 如果女儿墙需要进行防水处理,可在墙体外侧进行防水层的施工,防止雨水渗入墙体。
三、细节处理3.1 对女儿墙的外表面进行整饰,可以选择石材、瓷砖等材料进行贴面,提升女儿墙的装饰效果。
3.2 对女儿墙的边缘进行削平和修整,保证边缘的平整,以便后续粉刷和装饰工作。
3.3 如女儿墙需要进行粉刷处理,可选择合适的涂料进行刷涂,注意刷涂工艺和涂料的使用量。
3.4 定期检查女儿墙施工过程中的安全措施,确保施工人员的安全,避免施工事故的发生。
四、施工安全措施4.1 施工人员需穿着合适的工作服和安全帽,严禁穿拖鞋等不安全的鞋子。
4.2 在施工现场设置警示牌和安全提示标识,提醒施工人员注意安全。
4.3 严禁在施工区域吸烟,禁止使用明火和易燃物品,确保施工现场的安全性。
4.4 人员操作过程中要注意操作规范,遵守工艺要求和施工规范,确保施工质量和施工安全。
以上是女儿墙施工方案的基本步骤和要求,根据具体的施工情况,可以进行适当的调整和改进。
在施工过程中,施工人员需严格按照施工方案进行操作,确保施工质量和施工安全,为最终的女儿墙工程质量提供保障。
同时,还需根据现场施工条件进行合理的施工安排和调整,以保证施工进度和施工质量的统一。
雨润四川国际农产品交易中心二期项目女儿墙防水施工方案
北京宏兴东升防水施工有限公司南京分公司
2014年5月4日
、女儿墙压条及密封防水做法
(一).将卷材与结构墙粘贴牢固,采用不锈钢压条将卷材边压牢,将压条上边
缘充分压牢卷材边口,再用射钉枪 300mm 间距固定一道,使压条紧贴女儿
墙体;压条上边缘使用聚氨酯涂膜密封。
如下图示意
外增防
水怖面
I/JB tr
卷材防水层保护层
(二).涂膜防水层应直接涂刷至女儿墙的压顶上,收头处理用聚氨酯涂刷两道封严,压顶做聚氨酯防水处理。
涂刷到压顶距外口高1cm位置。
二、施工质量保证措施
(一)、质量目标:
我公司严格按照业主的质量要求做好质量工作,确保本工程为无渗漏工程。
(二)、质量体系保证措施:
1、严格依据现行国家规范及验评标准、结合工程实际特点编制施工方案。
2、认真组织项目部管理人员及施工操作人员学习公司和现场各项规章制度,加强员工对质量意识的培养,牢固树立“肯定一来自我们的所有客户”的企业理念。
3、按照IS09001国际质量体系和IS014001国际环保体系的要求建立质量和环保组织体系,建立岗位责任制。
4、进场管理和作业人员均应通过专业培训,并取得上岗资格证后方能上岗作业。
(三)、物资检验措施:
1、进场材料必须提供出厂合格证和质量保证书。
2、进场物资必须进行明确标识,分类堆放、严格保管,避免使用不合格材料。
(四)、过程检验及报验:
1、严格执行国家现行规范、标准及公司的各项规定,严格按照施工方案施工。
2、开工之前,严格对操作班组进行技术、质量、安全交底。
3、施工实行“三检制,”做到检查上道工序、保证本道工序、服务下道工序
4、严格执行自检、互检、交接检及工序检查,不合格的工序不经过返修合格不得进行下道工序的施工。
5、认真抓好班组自检工作,质检员必须严格控制施工过程中的质量,严把质量关,不得隐瞒施工中出现的质量问题,并督促操作者及时整改。
6、自检合格后报请监理方进行验收。
(五)、工程质量验收:
应严格按照国家质量验收规范的规定进行实事求是地检验。
六)、工程质量奖罚:
各施工班组必须对防水工程质量负责,分部位、分区段、分期达到质量目标的班组给予奖励,达不到质量目标或经检查质量低劣的给予处罚,按照公司的奖惩制度执行。
三、安全文明目标及保证措施
(一)、安全文明保证措施:
1、安全管理原则:安全第一,预防为主,遵守法规,持续改进;并实行级安全制”,即公司一级、施工队一级、班组一级,逐级贯彻实施。
2 、严格执行国家及南京市有关安全的法规、管理条例、办法,严格遵守南京软件谷管理公司有关安全生产的各项规章制度、服从安全管理。
3 、强化安全法制观念,施工前进行安全教育和培训,严格执行安全技术交底工作,坚持特殊工程持证上岗制度。
4、在施工过程中,必须遵守“先防护,后施工”的规定,施工人员必须佩戴安全帽、穿工作服、软底鞋,严禁在没有任何设防的情况下违章作业。
5、施工现场一切用电设施须安装漏电保护装置,施工用电动工具正确按操作标准使用。
6、每个施工作业面由施工队长为安全负责人,对施工人员进行安全教育和管理,做到严格执行安全施工中的各项规章制度,施工安全员随时检查安全防护用品的使用情况,违章者停工教育,并视情况给予经济处罚。
(二)、消防保证措施:
1 、消防管理原则:预防为主,防消结合。
2、严格执行国家及南京市有关消防的法规、管理条例、办法,配合业主方的消防安排,采取一切可能的预防火灾的措施。
3、施工前对操作人员进行消防安全教育,加强消防意识。
4、配备足够的消防灭火器材,配备的器材要做到专人保管、专人维修、定期检查,保证器材的完好率为100% 。
消防器材要设在易发生火灾隐患或位置明显处,要保障消防道路的畅通。
5、严格按照现场的布局划分用火作业区、易燃材料区、生活区,保持防火间距。
6、加强对易燃、易爆物品的管理,设置专用仓库存放,在存放处持明显警示牌,对于此类材料严格执行限领料制度。
7、施工现场严禁吸烟,建立现场明火管理制度。
(三)、文明施工措施:
1、严格按照国家及政府颁布的有关环境保护、文明施工及有关施工扰民、
噪音控制的规定,认真学习并严格遵守业主单位施工现场的有关环保、文明施工的规定,确保安全施工、树立公司良好形象。
2、抓精细管理,如一律统一着装,上、下班一律排队进场,一律禁酒。
3、上班及下班后严禁吸烟、赌博,严禁吵闹打架。
4、生活垃圾应分袋装,严禁乱扔垃圾、杂物,及时清运垃圾,保持生活区的干净、整洁,严禁在工地上燃烧垃圾。
5、遵循业主方的合理指示,保护所有公众财产包括现有道路、现有树木、现有公共设
施等免受防水施工引起的损坏。
6、认真做到“工完料净场清”及时清理现场,保持施工工地整洁。
(四八现场料具管理措施:
1、所用材料必须根据需要分批进场,进场材料及施工机具须存放于合理规划的指定位置,并正确堆放。
夜间进场材料应及时存放,不能占用门口或道路。
2、堆放材料、机具的场地应高于周围场地或不能被雨水漫过,堆放场地应平整、干燥;材料要免受日晒雨淋并远离明火区。
3、易燃物资的放置处与一般物资库间应满足防火间距,或有防火墙隔离。
4、所有的材料应挂牌保管,挂牌上表明材料名称、种类、批号、受检状态、用途等。
严禁状态不明、混装混放。
(五)、高空作业保证措施:
1、高空作业现场,必须有专业人监护;
2、操作工人必须系好安全带,戴好安全帽;
Welcome To Download 欢迎您的下载,资料仅供参考!。
