水利水电工程施工质量检验与评定规程SL 176—20073项目划分3.1 项目名称3。
1.1各类水利工程项目划分示例见表1水利水电枢纽工程项目划分表,表2堤防工程项目划分表,表3引水(渠道)工程项目划分表。
表1 水利水电枢纽工程项目划分表表2 堤防工程项目划分表表3 引水(渠道)工程项目划分表3.2 项目划分原则3.2。
1本条是进行项目划分的基本原则.条文中的工程结构特点指建筑物的结构特点,如混凝土重力坝,可按坝段进行项目划分,土石坝则应按防渗体、坝壳及排水堆石体等进行项目划分.施工部署指施工组织设计中对各建筑物施工时期的安排。
同时,还应遵守有利于施工质量管理的原则。
3.2.2单位工程项目划分,在满足3.2。
1条规定的前提下,本条对枢纽工程、堤防工程、引水(渠道)工程的单位工程项目划分原则做了如条文所述规定。
引水(渠道)工程级别按GB50288-—99规定执行。
除险加固工程因险情不同,其除险加固内容和工程量也相差很大,应按实际情况进行项目划分。
加固工程量大时,以同一招标标段中的每座独立建筑物的加固项目为一个单位工程,当加固工程量不大时,也可将一个施工单位承担完成的几个建筑物的加固项目划分为一个单位工程。
3.2。
3条文中的“工程量不宜相差太大"指同种类分部工程(如几个混凝土分部工程)的工程量差值不超过50%,“投资不相差太大"指不同种类分部工程(如混凝土分部工程、砌石分部工程、闸门及启闭机安装分部工程……)的投资差值不宜超过一倍。
对除险加固工程可根据整治内容,按本条规定的原则进行分部工程的划分。
3.2。
4《单元工程评定标准》对水利水电枢纽工程及堤防工程中常见单元工程如何划分都有规定,《单元工程评定标准》中未涉及的单元工程,应按本条规定进行划分。
目前水利行业尚无引水(渠道)工程的单元工程质量评定标准,本条提出了其单元工程划分原则,并在3。
1.1条文说明中列出了项目划分表.3.3项目划分程序3.3。

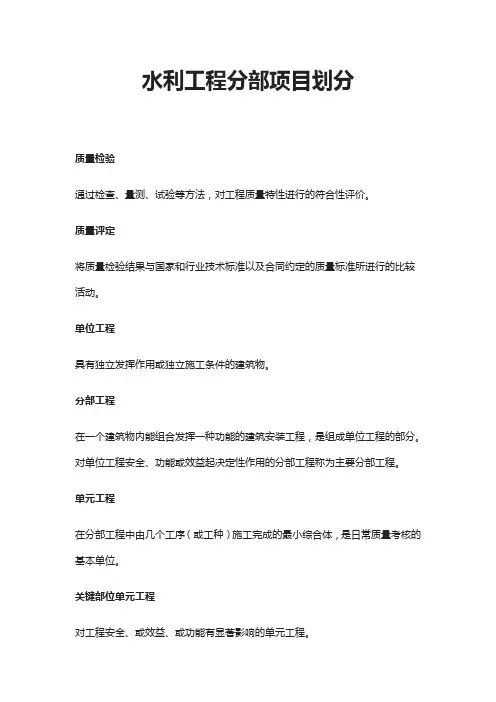

水利工程分部项目划分质量检验通过检查、量测、试验等方法,对工程质量特性进行的符合性评价。
质量评定将质量检验结果与国家和行业技术标准以及合同约定的质量标准所进行的比较活动。
单位工程具有独立发挥作用或独立施工条件的建筑物。
分部工程在一个建筑物内能组合发挥一种功能的建筑安装工程,是组成单位工程的部分。
对单位工程安全、功能或效益起决定性作用的分部工程称为主要分部工程。
单元工程在分部工程中由几个工序(或工种)施工完成的最小综合体,是日常质量考核的基本单位。
关键部位单元工程对工程安全、或效益、或功能有显著影响的单元工程。
重要隐蔽单元工程主要建筑物的地基开挖、地下洞室开挖、地基防渗、加固处理和排水等隐蔽工程中,对工程安全或功能有严重影响的单元工程。
中间产品工程施工中使用的砂石骨料、石料、混凝土拌和物、砂浆拌和物、混凝土预制构件等土建类工程的成品及半成品。
见证取样在监理单位或项目法人监督下,由施工单位有关人员现场取样,并送到具有相应资质等级的工程质量检测单位所进行的检测。
项目划分水利水电工程项目划分应结合工程结构特点、施工部署及施工合同要求进行,划分结果应有利于保证施工质量以及施工质量管理。
单位工程项目的划分应按下列原则确定:1 枢纽工程,一般以每座独立的建筑物为一个单位工程。
当工程规模大时,可将一个建筑物中具有独立施工条件的一部分划分为一个单位工程。
2 堤防工程,按招标标段或工程结构划分单位工程。
规模较大的交叉联结建筑物及管理设施以每座独立的建筑物为一个单位工程。
3 引水(渠道)工程,按招标标段或工程结构划分单位工程。
大、中型引水(渠道)建筑物以每座独立的建筑物为一个单位工程。
4 除险加固工程,按招标标段或加固内容,并结合工程量划分单位工程。
分部工程项目的划分应按下列原则确定:1 枢纽工程,土建部分按设计的主要组成部分划分。
金属结构及启闭机安装工程和机电设备安装工程按组合功能划分。
2 堤防工程,按长度或功能划分。

水利水电工程施工质量检验与评定规程SL 176—20073项目划分3.1 项目名称3.1.1各类水利工程项目划分示例见表1水利水电枢纽工程项目划分表,表2堤防工程项目划分表,表3引水(渠道)工程项目划分表。
表1 水利水电枢纽工程项目划分表表2 堤防工程项目划分表表3 引水(渠道)工程项目划分表续)3.2 项目划分原则3.2.1本条是进行项目划分的基本原则。
条文中的工程结构特点指建筑物的结构特点,如混凝土重力坝,可按坝段进行项目划分,土石坝则应按防渗体、坝壳及排水堆石体等进行项目划分。
施工部署指施工组织设计中对各建筑物施工时期的安排。
同时,还应遵守有利于施工质量管理的原则。
3.2.2单位工程项目划分,在满足3.2.1条规定的前提下,本条对枢纽工程、堤防工程、引水(渠道)工程的单位工程项目划分原则做了如条文所述规定。
引水(渠道)工程级别按GB50288--99规定执行。
除险加固工程因险情不同,其除险加固内容和工程量也相差很大,应按实际情况进行项目划分。
加固工程量大时,以同一招标标段中的每座独立建筑物的加固项目为一个单位工程,当加固工程量不大时,也可将一个施工单位承担完成的几个建筑物的加固项目划分为一个单位工程。
3.2.3条文中的“工程量不宜相差太大”指同种类分部工程 (如几个混凝土分部工程)的工程量差值不超过50%,“投资不相差太大”指不同种类分部工程(如混凝土分部工程、砌石分部工程、闸门及启闭机安装分部工程……)的投资差值不宜超过一倍。
对除险加固工程可根据整治内容,按本条规定的原则进行分部工程的划分。
3.2.4《单元工程评定标准》对水利水电枢纽工程及堤防工程中常见单元工程如何划分都有规定,《单元工程评定标准》中未涉及的单元工程,应按本条规定进行划分。
目前水利行业尚无引水(渠道)工程的单元工程质量评定标准,本条提出了其单元工程划分原则,并在3.1.1条文说明中列出了项目划分表。
3.3项目划分程序3.3.3工程施工过程中,由于设计变更、施工部署的重新调整等诸多因素,需要对工程开工初期批准的项目划分进行调整。
3 工程项目划分项目名称水利水电工程质量检验与评定应进行项目划分。
项目按级划分为单位工程、分部工程、单元(工序)工程等三级。
工程中永久性房屋(管理设施用房)、专用公路、专用铁路等工程项目,可按相关行业标准划分和确定项目名称。
项目划分原则水利水电工程项目划分应结合工程结构特点、施工部署及施工合同要求进行,划分结果应有利于保证施工质量以及施工质量管理。
单位工程项目的划分应按下列原则确定:枢纽工程,一般以每座独立的建筑物为一个单位工程。
当工程规模大时,可将一个建筑物中具有独立施工条件的一部分划为一个单位工程。
堤防工程,按招标标段或工程结构划分为单位工程。
规模较大的交叉联结建筑物及管理设施以每座独立的建筑物为一个单位工程。
引水(渠道)工程,按招标标段或工程结构划分单位工程。
大、中型引水(渠道)建筑物以每座独立的建筑物为一个单位工程。
除险加固工程,按招标标段或加固内容,并结合工程量划分单位工程。
分部工程项目的划分应按下列原则确定:枢纽工程,土建工程按设计的主要组成部分划分。
金属结构及启闭机安装工程和机电设备安装工程按组合功能划分。
堤防工程,按长度或功能划分。
引水(渠道)工程中的河(渠)道按施工部署或长度划分。
大、中型建筑物按工程结构主要组成部分划分。
除险加固工程,按加固内容或部位划分。
同一单位工程中,各个分部工程的工程量(或投资)不宜相差太大,每个单位工程中的分部工程数目,不宜少于5个。
4 单元工程项目的划分应按下列原则确定:按《水利不电基本建设工程单元工程质量等级评定标准(试行)》( — — 及 ) 以下简单简称《单元工程评定标准》 规定进行划分。
河(渠)道开挖、填筑及衬砌单元工程划分界限宜设在变形缝或结构缝处,长度一般不大于 。
同一分部工程中各单元工程的工程量(或投资)不宜相差太大。
《单元工程评定标准》中未涉及的单元工程可依据工程结构、施工部署或质量考核要求,按层、块、段进行划分。
项目划分程序由项目法人组织监理、设计及施工等单位进行工程项目划分,并确定主要单位工程、主要分部工程开工前将项目划分表及说明书面报相应工程质量监督机构确认。

3 工程项目划分3.1 项目名称3.1.1 水利水电工程质量检验与评定应进行项目划分.项目按级划分为单位工程、分部工程、单元(工序)工程等三级。
3。
1.2工程中永久性房屋(管理设施用房)、专用公路、专用铁路等工程项目,可按相关行业标准划分和确定项目名称。
3。
2 项目划分原则3。
2。
1 水利水电工程项目划分应结合工程结构特点、施工部署及施工合同要求进行,划分结果应有利于保证施工质量以及施工质量管理。
3。
2。
2 单位工程项目的划分应按下列原则确定:1 枢纽工程,一般以每座独立的建筑物为一个单位工程.当工程规模大时,可将一个建筑物中具有独立施工条件的一部分划为一个单位工程.2 堤防工程,按招标标段或工程结构划分为单位工程。
规模较大的交叉联结建筑物及管理设施以每座独立的建筑物为一个单位工程.3 引水(渠道)工程,按招标标段或工程结构划分单位工程。
大、中型引水(渠道)建筑物以每座独立的建筑物为一个单位工程.4 除险加固工程,按招标标段或加固内容,并结合工程量划分单位工程.3.2.3 分部工程项目的划分应按下列原则确定:1 枢纽工程,土建工程按设计的主要组成部分划分。
金属结构及启闭机安装工程和机电设备安装工程按组合功能划分。
2堤防工程,按长度或功能划分。
3引水(渠道)工程中的河(渠)道按施工部署或长度划分。
大、中型建筑物按工程结构主要组成部分划分。
4除险加固工程,按加固内容或部位划分。
5同一单位工程中,各个分部工程的工程量(或投资)不宜相差太大,每个单位工程中的分部工程数目,不宜少于5个.3。
2.4单元工程项目的划分应按下列原则确定:1按《水利不电基本建设工程单元工程质量等级评定标准(试行)》(SDJ 249。
1~6-88,SL 38—92及SL 239 —1999)(以下简单简称《单元工程评定标准》)规定进行划分。
2河(渠)道开挖、填筑及衬砌单元工程划分界限宜设在变形缝或结构缝处,长度一般不大于100m。
3 工程项目划分3.1 项目名称3.1。
1 水利水电工程质量检验与评定应进行项目划分。
项目按级划分为单位工程、分部工程、单元(工序)工程等三级。
3。
1.2 工程中永久性房屋(管理设施用房)、专用公路、专用铁路等工程项目,可按相关行业标准划分和确定项目名称。
3.2 项目划分原则3。
2.1 水利水电工程项目划分应结合工程结构特点、施工部署及施工合同要求进行,划分结果应有利于保证施工质量以及施工质量管理.3。
2。
2 单位工程项目的划分应按下列原则确定:1 枢纽工程,一般以每座独立的建筑物为一个单位工程。
当工程规模大时,可将一个建筑物中具有独立施工条件的一部分划为一个单位工程.2 堤防工程,按招标标段或工程结构划分为单位工程.规模较大的交叉联结建筑物及管理设施以每座独立的建筑物为一个单位工程。
3 引水(渠道)工程,按招标标段或工程结构划分单位工程。
大、中型引水(渠道)建筑物以每座独立的建筑物为一个单位工程。
4 除险加固工程,按招标标段或加固内容,并结合工程量划分单位工程。
3。
2。
3 分部工程项目的划分应按下列原则确定:1 枢纽工程,土建工程按设计的主要组成部分划分.金属结构及启闭机安装工程和机电设备安装工程按组合功能划分。
2堤防工程,按长度或功能划分。
3引水(渠道)工程中的河(渠)道按施工部署或长度划分。
大、中型建筑物按工程结构主要组成部分划分。
4除险加固工程,按加固内容或部位划分。
5同一单位工程中,各个分部工程的工程量(或投资)不宜相差太大,每个单位工程中的分部工程数目,不宜少于5个.3.2.4单元工程项目的划分应按下列原则确定:1 按《水利不电基本建设工程单元工程质量等级评定标准(试行)》(SDJ 249。
1~6—88,SL 38—92及SL 239 —1999)(以下简单简称《单元工程评定标准》)规定进行划分。
2 河(渠)道开挖、填筑及衬砌单元工程划分界限宜设在变形缝或结构缝处,长度一般不大于100m。

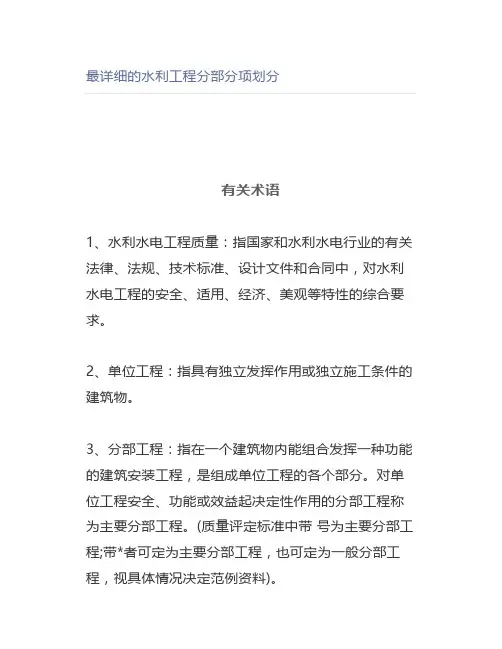

最详细的水利工程分部分项划分有关术语1、水利水电工程质量:指国家和水利水电行业的有关法律、法规、技术标准、设计文件和合同中,对水利水电工程的安全、适用、经济、美观等特性的综合要求。
2、单位工程:指具有独立发挥作用或独立施工条件的建筑物。
3、分部工程:指在一个建筑物内能组合发挥一种功能的建筑安装工程,是组成单位工程的各个部分。
对单位工程安全、功能或效益起决定性作用的分部工程称为主要分部工程。
(质量评定标准中带号为主要分部工程;带*者可定为主要分部工程,也可定为一般分部工程,视具体情况决定范例资料)。
4、单元工程:通常是由若干工序组成的综合体,是施工质量考核的基本单位。
依据建筑物设计结构、施工部署和质量考核等要求,将分部工程划分为若干个层、块、区、段,每一层、块、区、段为一个单元工程。
其中对工程安全、效益、功能有显著影响的单元工程为关键部位单元工程;主要建筑物的地基基础、地基防渗等隐蔽工程中,对工程安全或功能有显著影响的单元工程为重要隐蔽单元工程。
工程项目划分1、项目划分程序1.1 主体工程开工前应由项目法人组织监理、设计、施工等单位进行工程项目划分,并确定主要单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程,并将项目划分表及说明书报相应工程质量监督机构确认。
1.2 由建设单位以《关于××工程项目划分的请示(函)》的形式,报质量监督机构审核确认。
其主要内容包括:该工程项目单位工程、分部工程划分情况,单元工程划分原则及统计数量,主要分部工程、主要单元工程、重要隐蔽单元工程、关键部位单元工程的确定等。
1.3 工程实施过程中,需对单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程的项目划分进行调整时,项目法人应重新报送工程质量监督机构确认。
2、项目划分原则2.1 水利工程项目划分为单位工程、分部工程、单元工程三级。
2.2 同一个单位工程中,同类型的分部工程的工程量不宜相差太大;不同类型的各个分部工程投资不宜相差太大。
水利水电工程中的重点单元划分依据下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!水利水电工程涵盖了诸多复杂的工程单元,为了有效管理和实施工程,需要对其进行详细的划分和分类。
单元工程名称划分原则
坝基土石方开挖每段为一个单元
△固结灌浆每序为一个单元
△帷幕灌浆每序为一个单元
△排水孔每段为一个单元
坝体混凝土砌卵石浇筑段每层为一个单元
无砂砼管每段为一个单元
放空管每道为一个单元
排水廊道每处为一个单元
集水井每处为一个单元
集水道每段为一个单元
溢流堰体混凝土浇筑层为一个单元
△防渗混凝土浇筑层为一个单元
C15砼垫层每段为一个单元
坝顶混凝土每段为一个单元
坝体混凝土砌卵石浇筑段每层为一个单元
无砂砼管每段为一个单元
集水道每段为一个单元
△防渗混凝土浇筑段每层为一个单元
C15砼垫层每段为一个单元
坝顶混凝土每段为一个单元
消力池锚杆浇筑段为一个单元
消力池底板浇筑段为一个单元
消力池边墙浇筑段为一个单元
橡胶止水带每道缝为一个单元
△止水铜片每道缝为一个单元
伸缩缝每道缝为一个单元
交通桥板、梁、柱各为一个单元
导流底孔浇筑段为一个单元
栏杆安装左、右侧为一个单元
上坝公路右侧为一个单元工程
安全监测设施一套为一个单元
土石方开挖每开挖段为一个单元
埋石混凝土换填基础浇筑段每层为一个单元
启闭机室底板左、右侧各为一个单元
启闭机室边墙左、右侧各为一个单元
土石方开挖每开挖段为一个单元
埋石混凝土换填基础浇筑段每层为一个单元
钢筋混凝土护坦每浇筑段为一个单元
土石方开挖每开挖段为一个单元
石渣料回填填筑段每层为一个单元
碎石垫层每填筑段为一个单元
浆砌卵石铺盖上、下游浇筑段为一个单元
土石方开挖每开挖段为一个单元
卵石置换基础每填筑段为一个单元
混凝土边墙浇筑段为一个单元
土石方开挖每开挖段为一个单元
刺墙左、右侧为一个单元
△预埋件安装左、右侧各为一个单元
△闸门安装左、右侧为一个单元
△启闭机安装左、右侧为一个单元
0708091011010203040506护坦
铺盖
边墙
刺墙
▲钢结构安装
▲坝基开挖与处理
▲溢流坝段
(第5段)
▲非溢流坝段
(第1、2、3、4、
6、7、8段)
消力池
附属工程
启闭机室
01
02
1#
重
力
坝
钢坝
工程
2#3#4#

天堂湖、天堂河整治工程单位、分部、单元工程划分表
单位工程名称及编号分部工程
名称及编号
单元工程名称划分原则
天堂湖、天堂河整治工程单位、分部、单元工程划分表
单位工程名称及编号分部工程
名称及编号
坝基开挖与处理12坝基土石方开挖每开挖段为一个单元
坝体混凝土砌卵石浇筑段每层为一个单元
溢流面浇筑段为一个单元
△坝体防渗混凝土浇筑段每层为一个单元
侧墙左、右侧为一个单元
坝体混凝土砌卵石浇筑段每层为一个单元
△坝体防渗混凝土浇筑段每层为一个单元
消力池边墙左、右侧各为一个单元
消力池底板浇筑段为一个单元
△土石混合料填筑填筑段每层为一个单元
页岩风化料填筑填筑段每层为一个单元
伸缩缝每道缝为一个单元
干砌卵石护底上、下游砌筑段为一个单元
坝基土石方开挖每开挖段为一个单元
△坝体土石混合料回填填筑段每层为一个单元
坝体混凝土砌卵石浇筑段每层为一个单元
△坝体防渗混凝土浇筑段每层为一个单元
刺墙左、右侧各为一个单元
溢流堰溢流面浇筑段为一个单元
溢流堰侧墙左、右侧各为一个单元
消力池边墙左、右侧各为一个单元
消力池底板浇筑段为一个单元
防渗粘土回填填筑段每层为一个单元
土石混合料填筑填筑段每层为一个单元
页岩风化料填筑填筑段每层为一个单元
干砌卵石护底上、下游砌筑段为一个单元
坝基土石方开挖每开挖段为一个单元
坝体混凝土砌卵石浇筑段每层为一个单元
卵石基础回填填筑段每层为一个单元
涵基土石方开挖每开挖段为一个单元
基础垫层每浇筑段为一个单元
基础混凝土浇筑每浇筑段为一个单元
涵管安装每安装段为一个单元
涵身回填每填筑段为一个单元
进、出口翼墙每处进、出口为一个单元
20212214151617181913附属工程
碱水坝
1#管涵
▲非溢流坝段
(第1、3段)
消力池
附属工程
基础开挖与处理
▲坝体
消力池
▲溢流坝段
(第2段)
03
04
05
5#
重
力
坝
6#
重
力
坝
河
道
防
护
工
程
单元工程名称划分原则
天堂湖、天堂河整治工程单位、分部、单元工程划分表
单位工程名称及编号分部工程
名称及编号
涵基土石方开挖每开挖段为一个单元
基础垫层每浇筑段为一个单元
基础混凝土浇筑每浇筑段为一个单元
涵管安装每安装段为一个单元
涵身回填每填筑段为一个单元
进、出口翼墙每处进、出口为一个单元
堤体开挖及清表左、右侧200米为一个单元
堤基面碾压左、右侧200米为一个单元
▲堤体填筑25△土石混合料填筑左、右侧200米每层为一个单元
砂卵石回填左、右侧200米为一个单元
挡墙混凝土现浇左、右侧每浇筑段为一个单元
亲水步道砼现浇左、右侧200米为一个单元
浆砌卵石护坡左、右侧200米为一个单元
框架梁砼现浇左、右侧200米为一个单元
镇脚混凝土现浇左、右侧200米为一个单元
边坡植草护坡左、右侧200米为一个单元
防护栏杆制作安装左、右侧200米为一个单元
C20砼人行步道左、右侧200米为一个单元
下河梯步每一处为一个单元
排水盲沟左、右侧200米为一个单元
管槽土石方开挖每200米为一个单元
管槽土石方回填每200米为一个单元
镇墩、支墩基坑
土石方开挖
每个支墩、镇墩为一个单元
镇墩、支墩基坑
土石方回填
每个支墩、镇墩为一个单元
砂垫层铺设每200米为一个单元
△管道接口连接每200米为一个单元
管道铺设每200米为一个单元
砂垫层铺设每200米为一个单元
△管道接口连接每200米为一个单元
管道铺设每200米为一个单元
管道镇墩每一个为一单元
管道支墩每一个为一单元
△管道闸阀每一个为一单元
闸阀井每座井为一单元
27282930232426土石方工程
▲PE管管道工程
▲钢管管道工程
附属物结构工程
2#管涵
堤基开挖及处理
堤身防护
借
水
工
程
05
06
河
道
防
护
工
程
