2023年工程建设设备材料检查检测情况报告2023年项目建设进度突飞猛进,形象工程基本完毕,土建施工接近收尾,地管施工大部分完毕,设备就位30%。
全年土建施工量大,安装工程相对少,所以全年检测、抽检工作以土建为多,管道施工过程除热电站外相对较少,后期管道入场检测量较集中,具体内容有以下几个方面:一、甲供材料质量控制甲供材料进厂以后由商采部组织相关人员按照接、保、检相关规定进行验收。
检查到现场建筑材料是否符合标准、协议规定,资料是否齐全。
按照批质量抽检规定,由施工方填写《见证取样记录》并且由施工方设立清楚的“待检”标记,实行见证取样,所取样品送第三方检查部门进行样品检查。
检查、验收不合格的材料,进入不合格处置流程。
检查合格材料由安全质量管理部发检查报告并归档,并做好记录。
对于批量较小建筑材料,根据是否为合格供应商及验收人员无异议前提下,提出免于复检的意见。
全年共复检钢筋数量为250组,合格数量为250组。
其中有三组钢筋第一次复检不合格经第二次加倍取样检查合格。
分别是山东迪尔热电装置包钢产HRB400#18mm、十三化建214E转运站包钢产HPB235#14mm、四化建尿素装置包钢产HPB235#6.5mm。
地脚螺栓共取样32组,所有合格。
对钢结构上使用高强度螺栓抽检一组,经检查相关性能符合规定。
为保证锅炉筑炉原料质量,委托包钢耐火材料研究院对锅炉、烟道用耐火砖、粘土砖、刚玉可塑料、高铝耐磨浇注料进行抽检,经检查相关性能符合规定。
301总变使用的电线和电缆抽检各一组,经检查符合规定。
二、乙供材料进厂及过程质量控制施工单位自购材料进厂告知业主,业主组织相关人员也按照接、保、检规定进行验收,施工单位进行复检,验收合格办理入库。
现场不定期对其进行监督抽样。
全年对混凝土试块监督抽样4组,代表工号是造粒塔3组、460污水池1组,所有合格。
以十三化建为代表对全厂的红砖进行监督抽检一组,结果合格。
委托包头鑫隆无损检测公司对焊接施工进行X射线探伤抽检,共拍片1062张,其中25张不合格,合格率占97.6%,不合格具体工号是省煤器1张、锅炉中心筒2张、1#过热器3张、706低温甲醇洗5张、给水管线1张,后通过解决并扩探所有合格。
.
.
送检,
石子60kg送检.
砂物理性能试验时需送材料20kg。
4、仅用于石物理性能试验时需送材料40kg。
5、抗
折配合比试验送样数量为表中数量的2倍。
6、上表送样数量也适用于砼抗渗配合比试
验。
10cm,再分别截取抗拉、冷弯、焊接试样。
2、焊接件的抽线必须成一直线(先成型后焊接)。
3、“d”为钢筋直径,单位
150×150×600。
试件数量为3块
1、同一单位工程铝合金窗所用到的每种规格的材料都要送检(具体送检数量请参照监督计划)。
2、每种规格每组试样2条,每条250mm长,其中1条要求破开到能撕开为止。
注:给水管检测需另送三个接驳好的样品(管件两头分别接驳300mm长的管材)。
4、送样单位须提供管材外观形式:直管(Z)、弹性密封连接型(M)、溶剂粘
同进行。
3、若其中一项检验结果不符合要求的,必须进行复检,并由建设、监理和监督员三方共同进行。
材料送检、报验1、水泥进场安定性复试报告、强度复试报告、出厂合格证及检验报告各一份。
(复试报告、出厂合格证、3天强度报告、28天强度报告)水泥有效期限3个月。
超过3个月要进行复检。

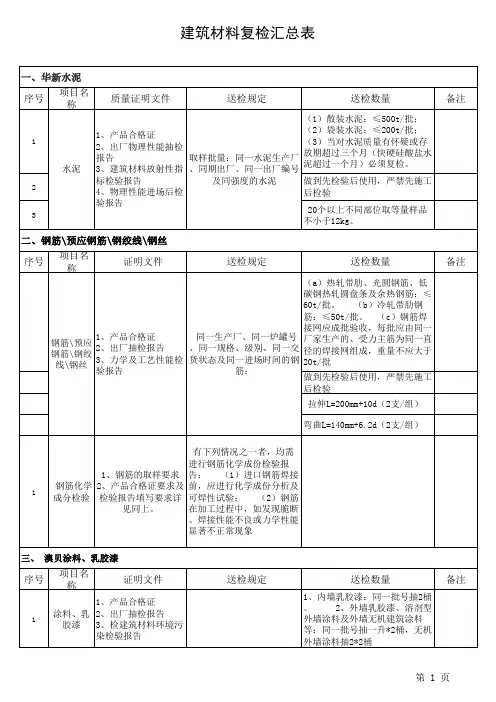

基础及主体用水泥:安定性复试送样5公斤代表批量200吨强度复试送样10公斤代表批量200吨内粉、外粉用水泥:安定性复试送样5公斤代表批量200吨强度复试送样10公斤代表批量200吨2、小砖进场需有强度复试报告、合格证、检验报告各一份。
小砖:送样20块代表批量10万块多孔砖:进场需有备案证、合格证、检验报告、强度复试报告送样20块代表批量5万块基础及主体用钢材:每种型号4根,每根50公分3、每种(C15、C25、C30、C40)配合比:水泥半袋石子15公斤砂子15公斤4、素土击实、1:9灰土击实、2:8灰土击实、3:7灰土击实:白灰1袋、黄土2袋。
5、窗子进场需有检验报告、施工方案、窗子复检:三性试验报告6、防水卷材进场需有合格证、出厂检验报告、复试报告防水卷材复检:送样2米7、钢结构材料材质证明各一份。
数量清单附后钢结构复检:探伤报告8、钢材进场需有钢筋复试报告、材质证明各一份。
并注明:原件存放本公司、抄件人:身份证号:、供货单位:。
钢材复检:每根50公分,每个型号4根。
9、石子材料鉴定:代表批量3000立方10、砂子材料鉴定:代表批量3000立方11、安全帽、安全带、安全网、竹胶板、钢卷尺进场需提供合格证或检验报告。
12、涂料进场需提供合格证、检验报告。
13、沥青漆进场需提供合格证、检验报告14、砌体用砂浆王进场需提供检验报告。
15、钢结构用高强度大六角头螺栓连接副进场需提供合格证、产品质量证明书。
16、界面剂、嵌缝剂、瓷砖粘合剂进场需提供合格证、检验报告。
17、避雷接地用料:避雷用40*4扁钢429米、Ф12圆钢421米、接地用40*4扁钢30米、Ф12圆钢6米。
材质证明各一份。
18、电缆地沟用料:63角钢0.29吨材质证明各一份。
安装材料送检汇总表1. 引言本文档旨在记录安装材料的送检情况,并对送检过程进行汇总。
通过对安装材料的检验和控制,确保项目的施工和安装质量,并满足相关标准和规范的要求。
2. 送检材料清单以下是本次安装工程中需要送检的材料清单:序号材料名称规格型号数量送检日期1 钢筋HRB400 200根2022-01-052 混凝土C30 50m³2022-01-063 砖块24011553mm 6000块2022-01-074 钢板Q235B 10块2022-01-085 PVC管110mm 50根2022-01-093. 送检过程3.1 材料准备•所有需要送检的材料在送检前需通过验收,并保持原包装完好、无损坏。
•对于散装的材料,需采取措施包装并清晰标识。
3.2 送检流程3.2.1 准备样品•从每一批次的材料中,随机抽取样品进行送检。
•样品数量按照相关标准和规范的要求进行确定。
3.2.2 填写样品送检单•填写样品送检单,包括材料名称、规格型号、数量等信息,并在送检前仔细核对。
3.2.3 送检材料•将样品送至指定的检验机构进行检测。
3.2.4 检验结果记录•检验机构对样品进行检验并出具相应的检验报告。
3.2.5 结果评估•根据检验报告的结果,评估材料的合格性。
3.3 检验标准和要求•根据项目要求和相关标准,制定相应的检验标准和要求。
•对于不同材料,检验标准可能有所不同,需仔细核对。
4. 送检结果汇总以下是送检材料的检验结果汇总:序号材料名称规格型号数量检验结果1 钢筋HRB400 200根合格2 混凝土C30 50m³合格3 砖块24011553mm 6000块合格4 钢板Q235B 10块不合格5 PVC管110mm 50根合格5. 结论通过对安装材料的送检和检验,大部分材料符合相关标准和要求。
然而,存在部分材料不合格的情况,需要及时进行更换和调整。
只有确保安装材料的质量和合格性,才能保证项目的施工和安装质量,并提高工程的可靠性和安全性。
《见证取样和送检试件检验项目、执行标准及取样数量》(一)用于承重结构的混凝土试块;
(二)用于承重墙体的砌筑砂浆试块;
(三)用于承重结构的钢筋及连接接头试件;
(四)用于承重墙的砖和混凝土小型砌块;
(五)用于拌制混凝土和砌筑砂浆的水泥;
(六)用于承重结构的混凝土中使用的掺合料和外加剂;
(七)防水材料;
(八)预应力钢绞线、锚夹具;
(九)沥青、沥青混合料;
(十)道路工程用无机结合料稳定材料;
(十一)建筑外窗;
(十二)建筑节能工程材料
(十三)钢材及焊接材料、高强度螺栓。

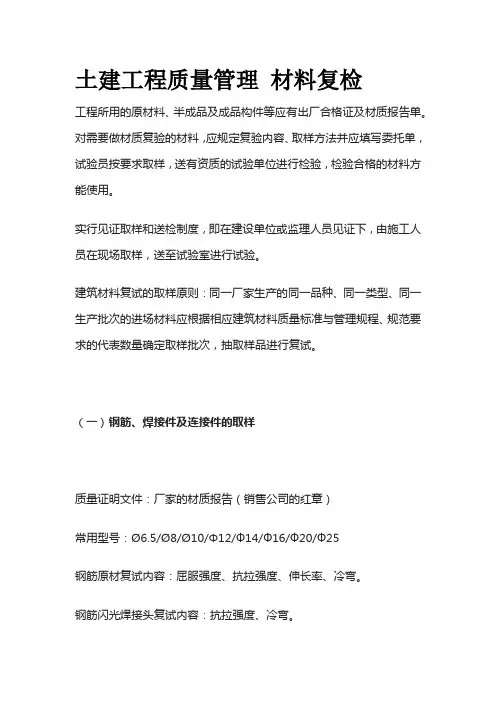

土建工程质量管理材料复检工程所用的原材料、半成品及成品构件等应有出厂合格证及材质报告单。
对需要做材质复验的材料,应规定复验内容、取样方法并应填写委托单,试验员按要求取样,送有资质的试验单位进行检验,检验合格的材料方能使用。
实行见证取样和送检制度,即在建设单位或监理人员见证下,由施工人员在现场取样,送至试验室进行试验。
建筑材料复试的取样原则:同一厂家生产的同一品种、同一类型、同一生产批次的进场材料应根据相应建筑材料质量标准与管理规程、规范要求的代表数量确定取样批次,抽取样品进行复试。
(一)钢筋、焊接件及连接件的取样质量证明文件:厂家的材质报告(销售公司的红章)常用型号:Ø6.5/Ø8/Ø10/Φ12/Ф14/Ф16/Ф20/Ф25钢筋原材复试内容:屈服强度、抗拉强度、伸长率、冷弯。
钢筋闪光焊接头复试内容:抗拉强度、冷弯。
钢筋电弧焊、电渣压力焊、机械连接接头复试内容:抗拉强度。
当受拉钢筋直径大于28mm、受压钢筋直径大于32mm时,不易采用绑扎搭接接头。
1、热轧钢筋⑴组批规则:以同一牌号、同一炉罐号、同一规格、同一交货状态,不超过60吨为一批。
⑵取样方法:拉伸检验:任选两根钢筋切取。
两个试样,试样长500mm。
冷弯检验:任选两根钢筋切取两个试样,由试验室提供需要数据。
在切取试样时,应将钢筋端头的500mm去掉后再切取。
2、低碳钢热轧圆盘条⑴组批规则:以同一牌号、同一炉罐号、同一品种、同一尺寸、同一交货状态,不超过60吨为一批。
⑵取样方法:拉伸检验:任选一盘,从该盘的任一端切取一个试样,试样长500mm。
弯曲检验:任选两盘,从每盘的任一端各切取一个试样,试样长200mm。
在切取试样时,应将端头的500mm去掉后再切取。
3、钢筋闪光对焊接头⑴组批规则:在同一台班内,由同一焊工完成的300个同牌号、同直径钢筋焊接接头应作为一批。
当同一台班内焊接的接头数量较少,可在一周之内累计计算;累计仍不足300个接头,应按一批计算。
幕墙材料复检报告汇总表1. 引言本文档是对幕墙材料复检结果的汇总报告,旨在全面总结各种材料的复检情况,以确保幕墙工程的质量和安全。
2. 复检对象2.1 铝合金型材铝合金型材是幕墙系统中的重要组成部分,其质量直接影响到幕墙的整体性能。
本次复检主要针对铝合金型材的表面质量和机械性能进行测试。
2.1.1 表面质量复检结果•型材A:经外观检查,表面无明显划痕和变形,符合要求。
•型材B:经外观检查,表面无明显划痕和变形,符合要求。
•型材C:经外观检查,表面无明显划痕和变形,符合要求。
2.1.2 机械性能复检结果•型材A:抗拉强度符合要求,韧性良好。
•型材B:抗拉强度符合要求,韧性良好。
•型材C:抗拉强度符合要求,韧性良好。
2.2 玻璃玻璃是幕墙系统中常用的填充材料,其质量与透光性和防水性密切相关。
本次复检主要针对玻璃的透光性和强度进行测试。
2.2.1 透光性复检结果•厚度为6mm的玻璃:透光性符合要求,无色差。
•厚度为8mm的玻璃:透光性符合要求,无色差。
•厚度为10mm的玻璃:透光性符合要求,无色差。
2.2.2 强度复检结果•厚度为6mm的玻璃:抗弯强度符合要求。
•厚度为8mm的玻璃:抗弯强度符合要求。
•厚度为10mm的玻璃:抗弯强度符合要求。
2.3 密封胶密封胶是幕墙系统中的重要材料,主要用于填缝和密封,关系到幕墙系统的气密性和水密性。
本次复检主要针对密封胶的耐候性和粘结性进行测试。
2.3.1 耐候性复检结果•密封胶A:经过加速老化试验,耐候性符合要求。
•密封胶B:经过加速老化试验,耐候性符合要求。
•密封胶C:经过加速老化试验,耐候性符合要求。
2.3.2 粘结性复检结果•密封胶A:经拉伸测试,粘结强度符合要求。
•密封胶B:经拉伸测试,粘结强度符合要求。
•密封胶C:经拉伸测试,粘结强度符合要求。
3. 汇总根据上述复检结果,所有幕墙材料均符合要求。
铝合金型材的表面质量和机械性能、玻璃的透光性和强度、密封胶的耐候性和粘结性均满足设计要求,为幕墙工程的顺利进行提供了保证。
建筑工程施工检验表格项目名称:__________________施工单位:__________________检验单位:__________________项目地址:__________________检验日期:__________________施工日期:__________________一、基础工程1. 地基平整度- 地基打底后,检验地基平整度是否符合设计要求。
2. 基础开挖- 检验基础开挖是否符合设计要求,深度和尺寸是否满足要求。
3. 基础底槽- 检验基础底槽的深度和宽度是否符合设计要求,槽内是否清理干净。
4. 基础混凝土浇筑- 检验基础混凝土浇筑的质量和强度是否符合设计要求,是否存在裂缝和漏浆情况。
5. 地基处理- 检验地基处理的方式和材料是否符合设计要求,处理后的地基是否平整。
二、主体结构1. 钢筋工程- 检验主体结构的钢筋工程是否符合设计要求,包括数量、规格和安装位置。
2. 混凝土浇筑- 检验主体结构混凝土浇筑的质量和强度是否符合设计要求,是否存在裂缝和漏浆情况。
3. 结构安装- 检验结构安装的精度和准确度是否符合设计要求,结构连接是否牢固。
4. 结构验收- 检验主体结构的验收情况,包括结构的水平和垂直度、尺寸和位置是否符合设计要求。
三、建筑设备1. 电气安装- 检验电气设备的安装位置和接线是否符合设计要求,接地线是否良好接地。
2. 水暖设备- 检验水暖设备的安装位置和连接是否符合设计要求,水管接头是否牢固。
3. 通风设备- 检验通风设备的安装位置和通风效果是否符合设计要求,是否存在漏风和噪音情况。
四、外观装饰1. 墙面装饰- 检验墙面装饰的平整度和颜色是否符合设计要求,是否存在开裂和脱落情况。
2. 地面装饰- 检验地面装饰的平整度和防滑性是否符合设计要求,是否存在起泡和开裂情况。
3. 外墙涂料- 检验外墙涂料的颜色和附着力是否符合设计要求,是否存在开裂和脱落情况。
五、安全设施1. 消防设备- 检验消防设备的安装位置和使用情况是否符合设计要求,是否存在故障和磨损情况。
工程材料验收汇总表1. 项目信息•项目名称:某某公路改造工程•工程位置:XX市XX区XX路•工程验收日期:20XX年XX月XX日2. 施工单位信息•施工单位:某某建设集团•施工单位联系人:张三•联系方式:手机:XXX-XXXXXXX,邮箱:*********** 3. 监理单位信息•监理单位:某某工程监理有限公司•监理单位联系人:李四•联系方式:手机:XXX-XXXXXXX,邮箱:*********** 4. 验收人员•验收人员:王五•参与人员:赵六、孙七5. 材料验收汇总5.1. 水泥•品牌:某某牌•验收数量:1000袋•规格:42.5号水泥•验收结果:合格5.2. 砂浆•品牌:某某牌•验收数量:50吨•原材料:水泥、砂子、矿渣粉•验收比例:水泥(40%)、砂子(30%)、矿渣粉(30%)•验收结果:合格5.3. 钢筋•品牌:某某牌•验收数量:100吨•规格:HRB400•抗拉强度:400MPa•验收结果:合格5.4. 混凝土•品牌:某某商标•验收数量:1000方•材料组成:水泥、砂子、碎石、水•验收比例:水泥(10%)、砂子(30%)、碎石(50%)、水(10%)•验收结果:合格5.5. 砖块•品牌:某某牌•验收数量:10000块•规格:240mm×115mm×53mm•验收结果:合格5.6. 防水材料•品牌:某某牌•验收数量:1000平方米•材料种类:PVC防水卷材•验收结果:合格5.7. 沥青•品牌:某某牌•验收数量:50吨•规格:SBS改性沥青防水卷材•验收结果:合格5.8. 玻璃•品牌:某某牌•验收数量:500平方米•规格:5mm厚玻璃•验收结果:合格5.9. 电缆•品牌:某某牌•验收数量:1000米•规格:YJV-0.6/1KV 3×240+1×120•验收结果:合格5.10. 电器开关•品牌:某某牌•验收数量:100个•规格:16A、220V•验收结果:合格6. 验收结果根据以上验收数据,本次工程材料验收结果如下: - 合格材料:水泥、砂浆、钢筋、混凝土、砖块、防水材料、沥青、玻璃、电缆、电器开关 - 不合格材料:无7. 备注本次工程材料验收过程中未发现任何异常情况,所有材料均符合规格要求,具备施工条件。
全装修材料检验及复试汇总表项目名称项目编号供应商检验结果复试结果地砖DW001 供应商A 合格合格供应商B 合格合格供应商C 合格合格供应商D 合格合格供应商E 合格合格瓷砖CZ001 供应商A 合格合格供应商B 合格合格供应商C 合格合格供应商D 合格合格供应商E 合格合格地板DB001 供应商A 合格合格供应商B 合格合格供应商C 合格合格供应商D 合格合格供应商E 合格合格油漆YQ001 供应商A 合格合格供应商B 合格合格供应商C 合格合格供应商D 合格合格供应商E 合格合格墙纸WZ001 供应商A 合格合格供应商B 合格合格供应商C 合格合格供应商D 合格合格供应商E 合格合格吊顶材料DC001 供应商A 合格合格供应商B 合格合格供应商C 合格合格供应商D 合格合格供应商E 合格合格水电材料SD001 供应商A 合格合格供应商B 合格合格供应商C 合格合格供应商D 合格合格供应商E 合格合格1. 概述本汇总表记录了全装修项目中的各种装修材料的检验及复试结果。
其中包括地砖、瓷砖、地板、油漆、墙纸、吊顶材料和水电材料等。
2. 检验及复试结果2.1 地砖(DW001)•供应商A:合格•供应商B:合格•供应商C:合格•供应商D:合格•供应商E:合格2.2 瓷砖(CZ001)•供应商A:合格•供应商B:合格•供应商C:合格•供应商D:合格•供应商E:合格2.3 地板(DB001)•供应商A:合格•供应商B:合格•供应商C:合格•供应商D:合格•供应商E:合格2.4 油漆(YQ001)•供应商A:合格•供应商B:合格•供应商C:合格•供应商D:合格•供应商E:合格2.5 墙纸(WZ001)•供应商A:合格•供应商B:合格•供应商C:合格•供应商D:合格•供应商E:合格2.6 吊顶材料(DC001)•供应商A:合格•供应商B:合格•供应商C:合格•供应商D:合格•供应商E:合格2.7 水电材料(SD001)•供应商A:合格•供应商B:合格•供应商C:合格•供应商D:合格•供应商E:合格3. 结论根据上述各项装修材料的检验及复试结果,全部供应商的材料均合格,符合质量要求。
工程材料检查汇总表1. 引言本文档旨在汇总工程项目中常见的材料检查情况。
工程材料的质量直接关系到工程项目的安全性和可持续发展。
为了确保材料符合规定的标准和要求,在施工过程中进行材料检查是必要的。
本文档将对各类工程材料进行检查,并记录检查结果。
2. 材料检查流程2.1 前提条件在进行材料检查之前,需要准备以下工具和设备: - 检查人员必须具备相关的工程材料知识和检查经验。
- 材料检测仪器和设备。
- 检查人员需熟悉标准和要求。
2.2 材料检查步骤1.根据项目需求,准备需要检查的工程材料样本。
2.使用相应的检测仪器和设备对材料进行检查。
例如,使用金相显微镜对金属材料进行显微组织观察,使用压力测试仪对管道材料进行压力测试等。
3.检查工程材料是否符合标准和要求。
根据检查结果,记录相应的检查结论。
3. 材料检查项目3.1 混凝土检查混凝土是工程项目中常用的建筑材料之一。
混凝土的质量直接关系到工程结构的强度和耐久性。
在混凝土检查中,需要关注以下几个方面: - 混凝土配合比是否符合设计要求。
- 混凝土坍落度是否符合要求。
- 混凝土硬化时间是否满足要求。
- 混凝土抗压强度是否符合标准。
3.2 钢材检查钢材是工程项目中常用的结构材料之一。
在钢材检查中,需要关注以下几个方面: - 钢材的化学成分是否满足要求。
- 钢材的力学性能是否符合标准。
- 钢材的表面是否存在裂纹、缺陷等。
3.3 砖块检查砖块是建筑项目中常用的建筑材料之一。
在砖块检查中,需要关注以下几个方面: - 砖块的尺寸是否符合标准。
- 砖块的强度是否满足要求。
- 砖块的吸水率是否符合要求。
3.4 沥青检查沥青是道路工程中常用的建筑材料之一。
在沥青检查中,需要关注以下几个方面: - 沥青的黏度是否符合要求。
- 沥青的抗拉强度是否满足要求。
- 沥青的渗透性是否符合标准。
3.5 水泥检查水泥是建筑工程中常用的建筑材料之一。
在水泥检查中,需要关注以下几个方面: - 水泥的化学成分是否满足要求。
材料送检送检不是一下子就送的,也是按工程进展的情况而定的. 1、钢筋进场,你一定要进行原材取样送检:同一牌号、同一炉灌号、同一规格外型、同一工艺和交货状态(盘条和冷轧带肋钢筋),每60T为一批,不足60T的也按一批计。
随机抽取钢筋2根,弃去端头500㎜后,截取拉伸、弯曲试样各一根,长度分别为400-500㎜(约20d)和400㎜弯曲:2根拉伸:直条2根,圆盘1根复检数量加倍 2、如果你用的是商品混凝土的话,那你就省事了,配合比以及碎石、砂、水泥就不用送检了。
3、如果你用的是自拌的混凝土,那你在使用混凝土之前就要开始准备做配合比了,每个强度等级的混凝土都要做配合比,砂、碎石、水泥也要进行原材取样送检:水泥:连续进料的同种水泥,散装不超过500T,袋装不超过200T为一批。
随机取样,袋装水泥从20个以上不同部位取等量样品组成混合样。
散装水泥从不小于3个车罐中取等量水泥。
物理检验:12kg 化学分析:1 kg (存放期超过3个月必须进行复检)砂:同产地同规格,400m3或600T为一批,不足以一批论。
8点、均布、等量取样,取样前先将表层砂铲除。
物理检验20kg 化学分析:1 kg 碎石或卵石:同产地同规格,400m3或600T为一批。
取样前先将取样部位表层铲除。
在碎石堆的顶部、中部和底部均匀分布的各5个部位上,取等量的15份,混均组面一组试样。
取样数量:大于40 kg 砼配合比:注:新进材料必须送检,出现以下情况时,应从新送检:所用材料已过期(水泥为3个月);所用材料产地、品种、品质等有变化。
1)普通砼:水泥:1袋或20 kg 砂:70 kg 石:80kg(最大粒径≤31.5㎜);或120 kg(最大粒径>31.5㎜)粉煤灰10 kg 外加剂:2 kg 2)抗渗砼: 水泥:1袋或50 kg 砂:60kg 连续级配石:60kg 粉煤灰10 kg 外加剂:2 kg 或大/小石:80/60 kg 3)水工/水下砼:水泥:1袋或50 kg 砂:60kg 连续级配石:60kg 粉煤灰10 kg 外加剂:2 kg 或大/小石:80/60 kg 4)抗折砼: 水泥:2袋或100 kg 砂:80kg 连续级配石:140kg 粉煤灰10 kg 外加剂:2 kg 粉煤灰送检:以连续供应的每200T(按含水量小于1%的干灰的重量计)相同等级的粉煤灰为一批。
