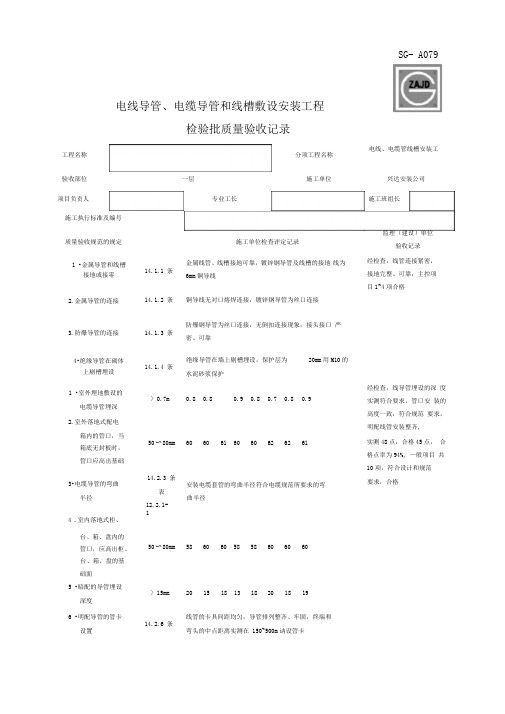

电线、电缆穿管和线槽敷设隐蔽工程验收记录
- 格式:doc
- 大小:300.00 KB
- 文档页数:14
管内穿线和槽盒内敷线分项工程检验批质量检验说明
1、检验批容量填写:(检验批划分的界区,依据庭院大小、投运时间先后、功能区块划分,检验批容量为该检验批所代表的批量(按本规范28.0.1第二款填写)
2、最小/实际检查数量栏中,实际检查数量:(≥统一标准表3.0.9),最小数量填写:(统一标准表
3.0.9)。
3、表头中“施工依据”栏目应依照实际的施工操作依据填写,如施工企业的操作规程、工法、施工工艺标准等。
4、分项工程检验批的验收记录应使用检验批空白表格用不易褪色笔填写原始记录,并符合《房屋建筑和市政基础设施工程工程档案资料管理规范》DGJ32/TJ143-2012的规定。
5、施工依据应填写施工操作规程、工法、工艺标准、企业操作标准等,不应填写验收标准(规范)。
管内穿线和槽盒内敷线检验批质量验收记录
注:本表内容的填写需依据《现场验收检验批检查原始记录》。
本检验批质量验收的规范依据见本页背面。
填写说明
一、填写依据
1 《建筑电气工程质量验收规范》GB50303-2002。
2 《建筑工程施工质量验收统一标准》GB50300-2013。
二、检验批划分
可按楼层、系统、施工段、竖井等划分检验批。
三、GB50303-2002规范摘要
主控项目
15.1.1 三相或单相的交流单芯电缆,不得单独穿于钢导管内。
15.1.2 不同回路、不同电压等级和交流与直流的电线,不应穿于同一导管内;同一交流回路的电线应穿于同一金属导管内,且管内电线不得有接头。
15.1.3 爆炸危险环境照明线路的电线和电缆额定电压不得低于750V,且电线必须穿于钢导管内。
一般项目
15.2.1 电线、电缆穿管前,应清除管内杂物和积水。
管口应有保护措施,不进入接线盒(箱)的垂直管口穿入电线、电缆后,管口应密封。
15.2.2 当采用多相供电时,同一建筑物、构筑物的电线绝缘层颜色选择应一致,即保护地线(PE线)应是黄绿相间色,零线用淡蓝色;相线用:A相-黄色、B相-绿色、C相-红色。
15.2.3 线槽敷线应符合下列规定:
1 电线在线槽内有一定余量,不得有接头。
电线按回路编号分段绑扎,绑扎点间距不应大于2m。
2 同一回路的相线和零线,敷设于同一金属线槽内。
3 同一电源的不同回路无抗干扰要求的线路可敷设于同一线槽内;敷设于同一线槽内有抗干扰要求的线路用隔板隔离,或采用屏蔽电线且屏蔽护套一端接地。

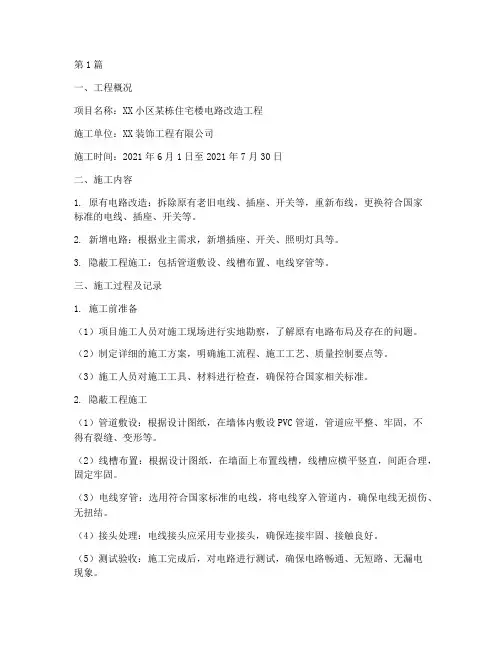

第1篇一、工程概况项目名称:XX小区某栋住宅楼电路改造工程施工单位:XX装饰工程有限公司施工时间:2021年6月1日至2021年7月30日二、施工内容1. 原有电路改造:拆除原有老旧电线、插座、开关等,重新布线,更换符合国家标准的电线、插座、开关等。
2. 新增电路:根据业主需求,新增插座、开关、照明灯具等。
3. 隐蔽工程施工:包括管道敷设、线槽布置、电线穿管等。
三、施工过程及记录1. 施工前准备(1)项目施工人员对施工现场进行实地勘察,了解原有电路布局及存在的问题。
(2)制定详细的施工方案,明确施工流程、施工工艺、质量控制要点等。
(3)施工人员对施工工具、材料进行检查,确保符合国家相关标准。
2. 隐蔽工程施工(1)管道敷设:根据设计图纸,在墙体内敷设PVC管道,管道应平整、牢固,不得有裂缝、变形等。
(2)线槽布置:根据设计图纸,在墙面上布置线槽,线槽应横平竖直,间距合理,固定牢固。
(3)电线穿管:选用符合国家标准的电线,将电线穿入管道内,确保电线无损伤、无扭结。
(4)接头处理:电线接头应采用专业接头,确保连接牢固、接触良好。
(5)测试验收:施工完成后,对电路进行测试,确保电路畅通、无短路、无漏电现象。
(1)施工日志:记录施工日期、施工人员、施工内容、施工质量等。
(2)隐蔽工程验收记录:记录管道敷设、线槽布置、电线穿管等隐蔽工程施工情况,由施工单位、监理单位、建设单位共同验收。
四、施工质量控制1. 严格按照国家相关标准和规范进行施工。
2. 施工过程中,加强施工人员培训,提高施工技能和责任心。
3. 定期对施工过程进行监督检查,确保施工质量。
4. 对隐蔽工程进行严格验收,确保工程质量符合要求。
五、施工总结本工程在施工过程中,严格按照设计图纸和施工规范进行施工,确保了施工质量。
通过加强施工人员培训、加强施工过程监督检查等措施,确保了工程顺利进行。
在工程验收中,本工程得到了建设单位、监理单位的一致好评。
第2篇一、工程概况工程名称:XX住宅小区XX栋XX单元XX室工程地点:XX市XX区XX路XX号施工单位:XX装饰工程有限公司监理单位:XX建设监理有限公司二、施工内容1. 电路改造:包括照明电路、插座电路、空调电路、电视线路等。
工序质量报验单A3.5工程名称:丹阳市正则小学新建项目15#实验楼编号:A 3. 5 6 —致:丹阳市建设监理中心有限公司 (监理单位)兹报验:□ 1 地基与二层□ 2 主体结构□ 3 建筑装饰装修□ 4 建筑屋面□ 5 建筑给水、排水及采暖√ 6 建筑电气□ 7 智能建筑□ 8 通风与空调□ 9 电梯子分部/分项/检验批名称:电导管安装隐蔽记录部位:二层结平验收时间:本次报验内容系第 1 次报验,本项目经理部已完成自检工作且资料完整,并呈报相应资料。
承包单位项目经理部(章):项目经理:时间项目监理机构签收人姓名及时间承包单位签收人姓名及时间监理抽查数据及情况记录:1、收到施工相应自评/检查资料和验收记录表共页,收到时间:2、检查人:日期:监理意见:□可进行后续施工。
□核验未通过,不得进入下道工序施工,整改后再报。
项目监理机构(章):专业监理工程师:日期:注:1、未经项目监理机构验收通过,承包单位不得进入下道工序施工。
2、承包单位项目经理部应提前提出本报验单,并给予配合。
江苏省建设厅监制电导管安装隐蔽验收记录 DQ2.3工程名称丹阳市正则小学新建项目15#实验楼建设单位丹阳投资集团有限公司分项工程电导管安装隐蔽(强电)施工单位江苏丹建集团有限公司工程部位二层施工图编号电施-02/18系统/回路编号材质规格单位数量接地(接零)状况连接方式固定和防腐15-AL-P~多联开关热镀锌钢管Φ25 米304mm2软导线跨接可靠丝扣连接砼中暗敷绑扎牢固15-AL-P~WLP1照明聚氯乙烯硬质电线管Φ20 米25配套束节胶水粘接砼中暗敷绑扎牢固15-AL-P~WLP2照明聚氯乙烯硬质电线管Φ20 米18配套束节胶水粘接砼中暗敷绑扎牢固15-AL-P~WLP3照明聚氯乙烯硬质电线管Φ20 米20配套束节胶水粘接砼中暗敷绑扎牢固15-AL-P~WLP4照明聚氯乙烯硬质电线管Φ20 米9配套束节胶水粘接砼中暗敷绑扎牢固15-AL-P~WLP5照明聚氯乙烯硬质电线管Φ20 米8配套束节胶水粘接砼中暗敷绑扎牢固15-AL-P~WLP6照明聚氯乙烯硬质电线管Φ20 米15配套束节胶水粘接砼中暗敷绑扎牢固15-AL-P~WLP7照明聚氯乙烯硬质电线管Φ20 米17配套束节胶水粘接砼中暗敷绑扎牢固15-AL-P~WLP8照明聚氯乙烯硬质电线管Φ20 米22配套束节胶水粘接砼中暗敷绑扎牢固15-AL-P~WLP9照明聚氯乙烯硬质电线管Φ20 米20配套束节胶水粘接砼中暗敷绑扎牢固验收结果:专业监理工程师:(建设单位项目负责人)年月日检查意见:1.材料有质保书、合格证符合设计要求。
直接埋地电缆隐蔽验收记录1、 电缆规格型号:该部位使用 NDFZ-YJV (型号)、1X 300/1 X 35mm (规格)、600/1000 (电压等级)电缆,符合设计 要求。
2、 位置、标高、弯度及沟底处理:位置、标高符合设计要求;最小弯曲半径大于20D;电缆上、下铺以110mm 砂层,并在上部加保护盖板,宽度大于电缆两侧各 80mm3、 电缆耐压绝缘试验结果:用500v 绝缘摇表测试,绝缘电阻最小值为1.5 Q,符合要求。
4、 接头情况:无中间接头5、 保护防腐措施及施工质量:埋地电缆进入建筑物有钢管保护,管口做成喇叭型。
保护管室内部分高于室外埋地部分,管口密封 良好。
6、其它:电缆敷设无绞拧、铠装压扁、护层断裂和表面严重划伤等缺陷。
1、 2、直接埋地电缆隐蔽验收记录1、 电缆规格型号:该部位使用 NDFZ-YJV (型号)、1X 300/1 X 35mm (规格)、600/1000 (电压等级)电缆,符合设计 要求。
2、 位置、标高、弯度及沟底处理:位置、标高符合设计要求;最小弯曲半径大于20D;电缆上、下铺以110mm 砂层,并在上部加保护盖板,宽度大于电缆两侧各 80mm3、 电缆耐压绝缘试验结果:用500v 绝缘摇表测试,绝缘电阻最小值为1.5 Q,符合要求。
4、 接头情况:无中间接头5、 保护防腐措施及施工质量:埋地电缆进入建筑物有钢管保护,管口做成喇叭型。
保护管室内部分高于室外埋地部分,管口密封 良好。
6、其它:电缆敷设无绞拧、铠装压扁、护层断裂和表面严重划伤等缺陷。

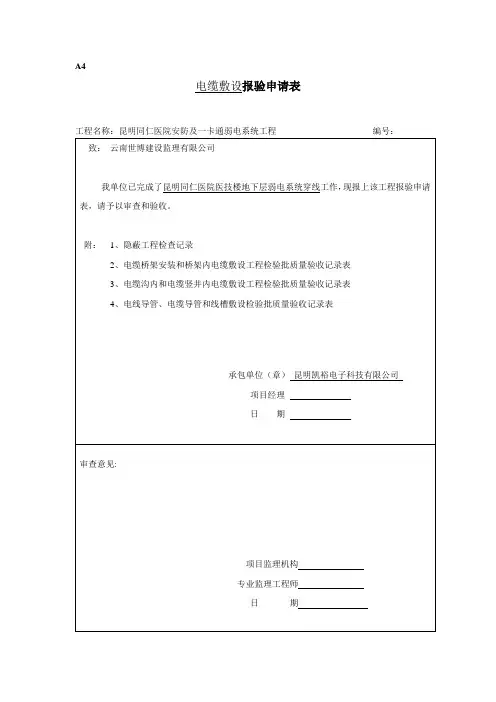

居配工程供配电隐蔽工程(电缆敷设)验收记录验 --4--33、 4、A4电缆敷设报验申请表工程名称:昆明同仁医院安防及一卡通弱电系统工程编号:致:云南世博建设监理有限公司我单位已完成了昆明同仁医院医技楼地下层弱电系统穿线工作,现报上该工程报验申请表,请予以审查和验收。
附:1隐蔽工程检查记录2、电缆桥架安装和桥架内电缆敷设工程检验批质量验收记录表3、电缆沟内和电缆竖井内电缆敷设工程检验批质量验收记录表4、电线导管、电缆导管和线槽敷设检验批质量验收记录表承包单位(章)_昆明凯裕电子科技有限公司项目经理_________________日期____________________审查意见:项目监理机构专业监理工程师日期电缆桥架安装和桥架内电缆敷设工程检验批质量验收记录表单位(子单位)工程名称昆明同仁医院GB5030 3- 2002 060302 □□060404 □□电缆沟内和电缆竖井内电缆敷设工程检验批质量验收记录表GB50303- 2002060204 □口060303 □□电线导管、电缆导管和线槽敷设检验批质量验收记录表GB50303- 2002060105 □口060305 □口060406 □□060606 □□。
电线导管电缆导管和线槽敷设安装检验批质量验收记录电线导管、电缆导管和线槽是现代建筑和电气工程中常见的电力线路敷设工具,它们在建筑物和工厂中起到重要的作用。
为了保证电气线路的安全和稳定运行,电线导管、电缆导管和线槽的安装质量必须得到严格的检验和验收。
本文将以电线导管、电缆导管和线槽的敷设安装为核心,详细介绍质量验收记录的编写内容。
一、项目基本信息2.施工单位:___________3.监理单位:___________4.验收单位:___________5.质量验收日期:___________6.质量验收人员:___________二、质量验收内容1.检测工具和设备-使用的检测设备和仪器:___________-检测设备和仪器的检定证书:___________2.材料验收-电线导管、电缆导管和线槽的材料规格和型号:___________-材料的厂家和出厂合格证明:___________-材料的外观和规格尺寸检查:___________-材料的包装和运输状况:___________3.预埋及固定验收-导管的埋设位置和深度:___________-导管固定的方式和固定点的数量:___________-导管的固定件安装情况:___________-导管的跨越或穿越问题:___________4.接头和弯头的验收-接头的安装方式和接头箱的固定情况:___________-接头的连接牢固性检查:___________-弯头的位置和角度:___________-弯头的安装牢固性:___________5.配线和铺设验收-电线导管、电缆导管和线槽的连接方式和连接件的质量:___________-电线导管、电缆导管和线槽的走向和布置:___________ -线槽的卧式和立式铺设情况:___________-线槽的终端和分支处的处理:___________-线槽起伏、转角和变径处的处理:___________6.安全和防火验收-线槽的密封和遮蔽情况:___________-线槽与其他设备或构筑物的防火隔离:___________-线槽的防水和防腐措施:___________7.线路测试和试验-完成的线路测试和试验项目:___________-测试和试验结果记录:___________8.文档和报告验收-施工图纸和设计文件的合规性检查:___________-监理单位的质量监督报告:___________三、质量验收结论1.验收合格情况:___________2.验收不合格情况:___________3.验收意见和建议:___________四、质量验收附件1.相关材料合格证明和检测报告2.图纸和设计文件3.其他重要文件和证明材料质量验收记录需要详细记录电线导管、电缆导管和线槽的各项安装情况,包括材料验收、预埋及固定验收、接头和弯头的验收、配线和铺设验收、安全和防火验收、线路测试和试验、文档和报告验收等内容。
电线、电缆穿管和线槽敷设隐蔽工程验收记录————————————————————————————————作者:————————————————————————————————日期:电线、电缆穿管和线槽敷设隐蔽工程验收记录GB50303—2002工程名称中国人民银行开封市中心支行发行库及营业办公用房分项工程名称电线、电缆穿管分项工程施工单位河南五建验收日期设计单位及图纸编号系统名称或层段地下室隐蔽工程类型项次线路名称电线、电缆型号及规格单位数量分支接头连接方法检查情况1 照明BV-2.5mm2米515 压线帽合格2 照明BV-4mm2米48 压线帽合格3 动力BV-10mm2米75 压线鼻合格4 动力2R-VV-1-5*16 米158 压线鼻合格5 动力2R-VV-1-4*120+1*70 米117 压线鼻合格678简图及说明说明:电线、电缆规格、型号、根数、连接、选色及施工预留长度均符合施工规范要求。
班(组)长:施工单位监理(建设)单位验收意见:符合施工规范要求。
施工单位项目专业负责人:项目专业质量检查员:日期:(公章)验收意见:监理单位:项目专业监理工程师:日期:(公章)GB50303—2002工程名称中国人民银行开封市中心支行发行库及营业办公用房分项工程名称电线、电缆穿管分项工程施工单位河南五建验收日期设计单位及图纸编号系统名称或层段一层隐蔽工程类型项次线路名称电线、电缆型号及规格单位数量分支接头连接方法检查情况1 照明BV-2.5mm2米2250 压线帽合格2 照明BV-6mm2米385 压线帽合格3 动力BV-4mm2米292 压线帽合格4 动力2R-VV22-1-4*50+1*25 米185 压线鼻合格5 动力2R-VV22-1-5*16 米158 压线鼻合格6 动力BV-10mm2米180 压线鼻合格78简图及说明说明:电线、电缆规格、型号、根数、连接、选色及施工预留长度均符合施工规范要求。
班(组)长:施工单位监理(建设)单位验收意见:符合施工规范要求。
施工单位项目专业负责人:项目专业质量检查员:日期:(公章)验收意见:监理单位:项目专业监理工程师:日期:(公章)GB50303—2002工程名称中国人民银行开封市中心支行发行库及营业办公用房分项工程名称电线、电缆穿管分项工程施工单位河南五建验收日期设计单位及图纸编号系统名称或层段二层隐蔽工程类型项次线路名称电线、电缆型号及规格单位数量分支接头连接方法检查情况1 照明BV-2.5mm2米825 压线帽合格2 照明BV-4mm2米265 压线帽合格3 照明BV-6mm2米1085 压线帽合格4 动力BV-4mm2米400 压线帽合格5 动力2R-VV-1-4*120+1*70 米84 压线鼻合格6 动力2R-VV-500-4*50+1*25 米145 压线鼻合格78简图及说明说明:电线、电缆规格、型号、根数、连接、选色及施工预留长度均符合施工规范要求。
班(组)长:施工单位监理(建设)单位验收意见:符合施工规范要求。
施工单位项目专业负责人:项目专业质量检查员:日期:(公章)验收意见:监理单位:项目专业监理工程师:日期:(公章)GB50303—2002工程名称中国人民银行开封市中心支行发行库及营业办公用房分项工程名称电线、电缆穿管分项工程施工单位河南五建验收日期设计单位及图纸编号系统名称或层段三层隐蔽工程类型项次线路名称电线、电缆型号及规格单位数量分支接头连接方法检查情况1 照明BV-2.5mm2米554 压线帽合格2 照明BV-4mm2米287 压线帽合格3 照明BV-6mm2米90 压线帽合格4 动力BV-500-5*25mm2米260 压线鼻合格5678简图及说明说明:电线、电缆规格、型号、根数、连接、选色及施工预留长度均符合施工规范要求。
班(组)长:施工单位监理(建设)单位验收意见:符合施工规范要求。
施工单位项目专业负责人:项目专业质量检查员:日期:(公章)验收意见:监理单位:项目专业监理工程师:日期:(公章)GB50303—2002工程名称中国人民银行开封市中心支行发行库及营业办公用房分项工程名称电线、电缆穿管分项工程施工单位河南五建验收日期设计单位及图纸编号系统名称或层段四层隐蔽工程类型项次线路名称电线、电缆型号及规格单位数量分支接头连接方法检查情况1 照明BV-2.5mm2米1250 压线帽合格2 照明BV-6mm2米1200 压线帽合格345678简图及说明说明:电线、电缆规格、型号、根数、连接、选色及施工预留长度均符合施工规范要求。
班(组)长:施工单位监理(建设)单位验收意见:符合施工规范要求。
施工单位项目专业负责人:项目专业质量检查员:日期:(公章)验收意见:监理单位:项目专业监理工程师:日期:(公章)GB50303—2002工程名称中国人民银行开封市中心支行发行库及营业办公用房分项工程名称电线、电缆穿管分项工程施工单位河南五建验收日期设计单位及图纸编号系统名称或层段五层隐蔽工程类型项次线路名称电线、电缆型号及规格单位数量分支接头连接方法检查情况1 照明BV-2.5mm2米1250 压线帽合格2 照明BV-6mm2米1200 压线帽合格345678简图及说明说明:电线、电缆规格、型号、根数、连接、选色及施工预留长度均符合施工规范要求。
班(组)长:施工单位监理(建设)单位验收意见:符合施工规范要求。
施工单位项目专业负责人:项目专业质量检查员:日期:(公章)验收意见:监理单位:项目专业监理工程师:日期:(公章)GB50303—2002工程名称中国人民银行开封市中心支行发行库及营业办公用房分项工程名称电线、电缆穿管分项工程施工单位河南五建验收日期设计单位及图纸编号系统名称或层段六层隐蔽工程类型项次线路名称电线、电缆型号及规格单位数量分支接头连接方法检查情况1 照明BV-2.5mm2米1250 压线帽合格2 照明BV-6mm2米1200 压线帽合格345678简图及说明说明:电线、电缆规格、型号、根数、连接、选色及施工预留长度均符合施工规范要求。
班(组)长:施工单位监理(建设)单位验收意见:符合施工规范要求。
施工单位项目专业负责人:项目专业质量检查员:日期:(公章)验收意见:监理单位:项目专业监理工程师:日期:(公章)GB50303—2002工程名称中国人民银行开封市中心支行发行库及营业办公用房分项工程名称电线、电缆穿管分项工程施工单位河南五建验收日期设计单位及图纸编号系统名称或层段七层隐蔽工程类型项次线路名称电线、电缆型号及规格单位数量分支接头连接方法检查情况1 照明BV-2.5mm2米1250 压线帽合格2 照明BV-6mm2米1200 压线帽合格345678简图及说明说明:电线、电缆规格、型号、根数、连接、选色及施工预留长度均符合施工规范要求。
班(组)长:施工单位监理(建设)单位验收意见:符合施工规范要求。
施工单位项目专业负责人:项目专业质量检查员:日期:(公章)验收意见:监理单位:项目专业监理工程师:日期:(公章)GB50303—2002工程名称中国人民银行开封市中心支行发行库及营业办公用房分项工程名称电线、电缆穿管分项工程施工单位河南五建验收日期设计单位及图纸编号系统名称或层段八层隐蔽工程类型项次线路名称电线、电缆型号及规格单位数量分支接头连接方法检查情况1 照明BV-2.5mm2米575 压线帽合格2 照明BV-500-5*10mm2米287 压线鼻合格3 照明BV-6mm2米247 压线帽合格45678简图及说明说明:电线、电缆规格、型号、根数、连接、选色、选色及施工预留长度均符合施工规范要求。
班(组)长:施工单位监理(建设)单位验收意见:符合施工规范要求。
施工单位项目专业负责人:项目专业质量检查员:日期:(公章)验收意见:监理单位:项目专业监理工程师:日期:(公章)GB50303—2002工程名称中国人民银行开封市中心支行发行库及营业办公用房分项工程名称电线、电缆穿管分项工程施工单位河南五建验收日期设计单位及图纸编号系统名称或层段九层隐蔽工程类型项次线路名称电线、电缆型号及规格单位数量分支接头连接方法检查情况1 照明BV-2.5mm2米368 压线帽合格2 照明BV-6mm2米80 压线帽合格3 动力VV-1-4*240+1*120 米88 压线鼻合格4 动力2R-VV-1-4*70+1*35 米78 压线鼻合格5 动力2R-VV-1-5*25 米135 压线鼻合格6 动力BV-2.5mm2米180 压线帽合格7 动力BV-4mm2米80 压线帽合格8 动力BV-10mm2米110 压线鼻合格简图及说明说明:电线、电缆规格、型号、根数、连接、选色及施工预留长度均符合施工规范要求。
班(组)长:施工单位监理(建设)单位验收意见:符合施工规范要求。
施工单位项目专业负责人:项目专业质量检查员:日期:(公章)验收意见:监理单位:项目专业监理工程师:日期:(公章)GB50303—2002工程名称中国人民银行开封市中心支行发行库及营业办公用房分项工程名称电线、电缆穿管分项工程施工单位河南五建验收日期设计单位及图纸编号系统名称或层段九层隐蔽工程类型项次线路名称电线、电缆型号及规格单位数量分支接头连接方法检查情况1 动力BV-16mm2米156 压线鼻合格2 动力BV-25mm2米21 压线鼻合格3 动力BV-50mm2米84 压线鼻合格4 动力VV-1-4*185+1*95 米28 压线鼻合格5678简图及说明说明:电线、电缆规格、型号、根数、连接、选色及施工预留长度均符合施工规范要求。
班(组)长:施工单位监理(建设)单位验收意见:符合施工规范要求。
施工单位项目专业负责人:项目专业质量检查员:日期:(公章)验收意见:监理单位:项目专业监理工程师:日期:(公章)GB50303—2002工程名称中国人民银行开封市中心支行发行库及营业办公用房分项工程名称电线、电缆穿管分项工程施工单位河南五建验收日期设计单位及图纸编号系统名称或层段屋顶隐蔽工程类型项次线路名称电线、电缆型号及规格单位数量分支接头连接方法检查情况1 动力VV-1-4*240+1*120 米168 压线鼻合格2345678简图及说明说明:电缆规格、型号、根数、连接、选色及施工预留长度均符合施工规范要求。
班(组)长:施工单位监理(建设)单位验收意见:符合施工规范要求。
施工单位项目专业负责人:项目专业质量检查员:日期:(公章)验收意见:监理单位:项目专业监理工程师:日期:(公章)。
