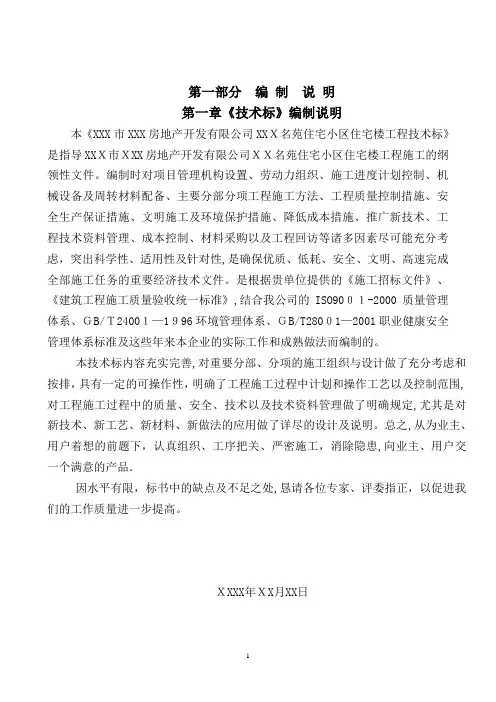

技术标范本施工组织设计范本

  • 格式:doc
  • 大小:1.68 MB
  • 文档页数:89

施工组织设计目录一、施工方案 (2)1.工程概况: (2)2.编制依据: (2)3.质量标准: (2)4.工期目标: (2)5.施工准备: (2)6.主要分项工程施工方案 (7)二、施工进度计划及保证措施 (63)1.施工进度计划 (63)2.施工进度保证措施 (63)三、保证质量措施 (64)四、保证安全措施 (67)1.保证安全管理方针及目标 (67)2.安全生产保证体系的组织机构 (67)3.安全生产管理制度 (68)4.施工用电安全防护措施 (71)5.中小型机具使用安全防护措施 (73)6.防火安全管理措施 (73)7.防盗措施 (74)五、文明施工现场措施 (75)1.文明施工整体目标 (75)2.文明施工基础设施及材料 (75)3.文明施工管理措施 (75)六、质量通病防治措施 (76)1、墙砖质量通病及防治措施: (76)2、地砖(大理石地面)的质量通病及防治措施: (78)3、壁纸裱糊质量通病及防治措施: (79)4、木制作饰面制作通病及防治措施 (79)5、石膏板吊顶质量通病及防治措施 (80)6、油漆施工中的质量通病及防治措施 (81)七、季节性施工措施 (82)雨季施工措施: (82)附表一拟投入本标段的主要施工设备表附表二劳动力计划表附表三计划开、竣工日期和施工进度网络图或横道图一、施工方案1.工程概况:1-1、工程名称:1-2、建设单位:1-3、建设规模:1552㎡。

1-4、装修范围:室内1-4-1、施工图纸包含的所有内容。

2.编制依据:2-1、依据招标文件规定的招标范围及装修标准。

2-2、依据《建筑装饰装修工程质量验收规范》(GB50210-2001)2-3、依据《建筑机械使用安全技术规程》(JGJ133-2001)2-4、依据《施工现场临时用电安全技术规范》(JGJ46-1988)2-5、依据《建筑涂饰工程施工及验收规范》(JGJT29-2003)2-6、依据《住宅装饰装修工程施工规范》(GB50327-2001)2-7、依据《建筑装饰工程施工及验收规范》(JGJ73-91)2-8、依据甲方提供的施工图纸详细说明及相关规定。

3.质量标准:合格4.工期目标:本工程施工开工日期为2012年4月1日至2012年8月1日,总工期122日历天5.施工准备:5-1、 施工人员准备:本工程装饰、装修挡次高,涉及空间多,因此在施工管理上本公司部署了强有力的、富有以往经验的管理人员和工程技术人员(详见项目管理机构框图),进行施工组织管理;拟派谴经过考验的各专业作业队伍进行施工,以保证施工工期和工程质量达到业主需求。

项目管理机构框图5-2、项目管理班子及成员职责针对工程项目的质量、工期、安全进行控制,确保满足按质量计划和施工方案的要求,调配施工现场的资源,满足施工及客户需要。

5-2-1、项目经理职责认真贯彻执行国家和上级的有关方针、政策、法规及企业颁布的各项规章制度,确保本工程的各项经济技术指标的全面完成。

组织编制工程项目组织设计,包括工程进度计划和技术方案,制定安全生产和质量保证措施等,并组织实施。

科学组织和管理进入项目工地的人、财、物资源,协调好与业主、设计部门及监理部门的关系。

提高综合经济效益,圆满完成任务。

5-2-2、项目技术负责人职责进行资源(资金、设备、技术、人员)调配,按照质量计划的要求监督检项目经理技术负责 技术员安全员质检员材料员资料员工 长造价员查工作,对顾客的要求及时决策,确保工程的质量、工期和安全。

根据客户要求和质量计划在规定的时间设计工程详图、加工图、施工图、计算材料、配件的规格数量。

办理设计评审、验证、确认的有关事务。

整理、保管、修改有关技术文件、资料,负责处理现场安装时的技术性工作,对外向甲方代表或监理工程师进行技术交底并解答有关技术问题,提出并验算为防止因安装引起整体位移所采取的工法、工序的正确性,对内向项目经理提供脚手架搭设、安装单元的划分、竣工验收、几何尺寸变异、吊装方案、几何尺寸检验方法等理论依据,下达所有需整改项目、构件尺寸等方面的更改、整改通知书。

根据质量计划调度组织材料、配件的供应,安排加工作业计划,组织运输,调度工程部组织合格的安装人员按时进入工地工作。

调配施工机具和安全防护用品,确保满足工程需要。

5-2-3、工长职责根据工作计划,合理安排安装人员、施工分段、施工工序,绘制具体的网络图、进度表,协调各工作各组之间关系,在作业现场指导施工人员正确施工,解决施工中产生的问题,向项目经理提供可能影响施工进度的点、位、人,分析并提出解决方法,对所有施工人员进行全过程的安全、质量、思想、纪律教育。

由于任务紧,难度大,要特别注意解决进度与安全、进度与质量、交叉作业和劳动强度与劳动效率等方面的矛盾,切实做到保质、保量、保安全,配合甲方代表、监理工程师、项目经理部其他成员避免造成窝工或强弱不均的结果。

5-2-4、技术员职责负责单位工程施工组织设计的编制,并认真执行。

负责单位工程施工图纸审查并参加会审,搞好技术交底工作。

负责技术复核,办理设计变更、材料代用变更手续。

开工前参与施工预算的编制、审定,竣工后参与工程结算,提供设计变更、代用、特种作业等经济技术签证材料。

5-2-5、质检员职责进行进货检验和实验、过程检验和实验、钢结构出厂前的最终检验。

对不合格品进行控制,严防使用和安装。

向项目部提供所需的检验表格。

5-2-6安全员职责编制、督导、落实各种机具、操作、人身、工作场地等方面的安全文件、规定,向项目经理提供安全督导重点部位,并绘制安全管理网络图,对在高空作业的人员必须坚持班前、班中、班后安全教育,安全员实行责任承包,变压力为动力,重点防范部位要有专人负责,要坚持原则,并以身作则。

对外则向甲方代表及监理工程师进行安全技术交底,并配合好检查工作,排除安全障碍,进行全员安全活动和安全教育,做好文字记录,以备查询、存档。

5-3、施工材料准备:5-3-1、材料设计与定样:根据设计标准及施工要求,按施工材料的种类、质量等级和造价范围,选定符合要求的材料样本,报送建设单位进行审批和封样。

并对材料的使用规格和尺寸进行设计加工。

选定高品质、优良的材料材质进行采购并按批次报验。

主要材料规格样式见下表:主要材料表5-3-2、材料加工与进场:按设计要求对需要加工的材料进行绘制加工详图和质量要求标准,在施工阶段提前进行加工,拟定进场时间,按进度需求量一次或分批进场。

5-3-3、材料检验与试验:根据设计质量等级要求对进场的材料进行检验和验收、检查材料产品质量证明文件是否齐全,按相关检验标准进行检验与验收。

并对进场的材料进行登记与检验记录,如需二次复试的材料报请建设单位进行委托试验。

5-3-4、材料管理与库存:对进场的大宗材料按施工平面布置计划进行标准的摆放,并派材料管理序号 材料名称 使用部位 规格 备注 1 埃特板吊顶刷ICI 防水乳胶漆 天棚 12 2 轻钢龙骨 天棚 C50 3 石膏板吊顶 天棚 4 地砖 卫生间地面 300×300 封样确定 5 地砖 客厅地面 600×600 6强化地板儿童房、卧室地面封样确定7 大理石 一层门口踏板、卫生间门踏板 8 实木 二层门口踏板9 墙砖 卫生间墙面 450×300 封样确定 10 墙砖 厨房墙面150×15011 高档壁纸 客厅、小孩房、餐厅、卧室墙面 封样确定 12 窗帘箱 窗口 13 实木 踢脚线 14 钢化玻璃 厨房隔墙 15 槽钢 楼梯 16 实木 窗口 17地毯客厅地面员进行专项管理进行封存标签,小型材料直接进入库房按库房材料展架进行分类摆放,进行登记记录和粘贴材料标签。

材料领用按施工管理部门的审批手续定量发放到各个施工班组,并做好出入库记录。

现场施工技术员对材料的使用进行跟踪指导和监督,确保材料的使用方向准确和控制材料的使用损耗。

5-4、施工技术准备:组织项目部有关人员。

根据施工组织设计核实、编制、机具、劳动力等的详细、准确的需用计划和进场计划。

充分、认真读图、和进一步踏勘施工现场,作好准备工作。

首批工人进场,进行控制线的复测、校勘和施工放线。

对进场施工人员进行技术安全交底和安全教育。

施工技术人员对各个施工班组进行施工图纸技术交底,指导施工重点和施工方法,在开工前使施工人员完全掌握施工技术要领和施工质量标准,达到施工技术交底工作彻底落实。

5-5、生产调度及后勤准备工作5-5-1、三通一平工作,做好现场清理,清除现场障碍物。

5-5-2、按照经批准的施工现场平面布置图架设施工临时用电,临时用水,现场办公,库房等临时设施和必要的脚手架。

5-5-3、作好四口、五临边的安全防护及消防设备、设施。

采购、发放劳动保护用品。

5-5-4、安排现场企业CI形象标示,作好标识牌,贯彻企业管理理念。

落实现场各项管理制度。

6.主要分项工程施工方案主要分部分项工程一览表主项工程分部工程子分部工程分项工程施工内容01.建筑装饰装修工程01.建筑地面01.H.找平层地面基层找平1:3水泥砂浆30mm厚02. 水泥砂浆面层地面地毯基层水泥砂浆压光地面03.砖面层地面地砖粘贴02.门窗01A.木门窗制作成品门及门套制作01B.木门窗安装。

成品门安装03.吊顶01.暗龙骨吊顶轻钢龙骨石膏板吊顶04.轻质隔墙01.玻璃隔墙厨房隔断制作安装02.饰面砖粘贴墙砖粘贴05.涂饰01.水性涂料涂饰天棚、墙面涂刷乳胶漆02.溶剂型涂料涂饰实木饰面板材面层喷漆06.裱糊01.裱糊墙面壁纸裱糊07.细部01.橱柜制作与安装壁柜等制作与安装02.窗帘盒、挂镜线、窗台板和暖气罩制作与安装。

窗帘盒、窗台板、暖气罩制作与安装03.门窗套、护墙板制作与安装包门窗口、墙面饰面造型背景墙等04.花饰制作与安装不锈钢花饰造型制作安装02.建筑给水、排水及采暖01.室内给水系统01.室内给水管道安装卫生洁具塑料给水管线安装02.室内排水系统01.排水管道安装卫生间、厨房排水塑料管线安装03.卫生器具安装01.卫生器具安装大、小便器、手盆等安装02.卫生器具给水排水配件安装卫生器具给水排水配件安装03.建筑电气01.电气照明安装01.照明配电箱(盘)安装照明配电箱配线安装02A.电线钢导管暗敷设薄壁钢管棚内敷设02B.金属、非金属柔性导管敷设PVC绝缘管敷设03.电线、电缆穿管工程管内穿线04.普通灯具安装各种照明灯具安装05.专用灯具(应急照明灯安装应急照明灯安装06.照明开关安装照明开关安装07.插座安装接线插座安装08.建筑照明通电试运行通电调试6-1、地面地砖施工方案6-1-1、施工流程:施工流程:弹线定标高→基层处理→地面隐蔽工程验收→铺砖→养护→检查验收→下道工序。

6-1-2、操作工艺:6-1-2-1、作业条件墙上四周确定+0.5m水平控制线,有地面粘贴设计控制高度。
