照明灯具安装施工方案.
- 格式:doc
- 大小:91.50 KB
- 文档页数:14

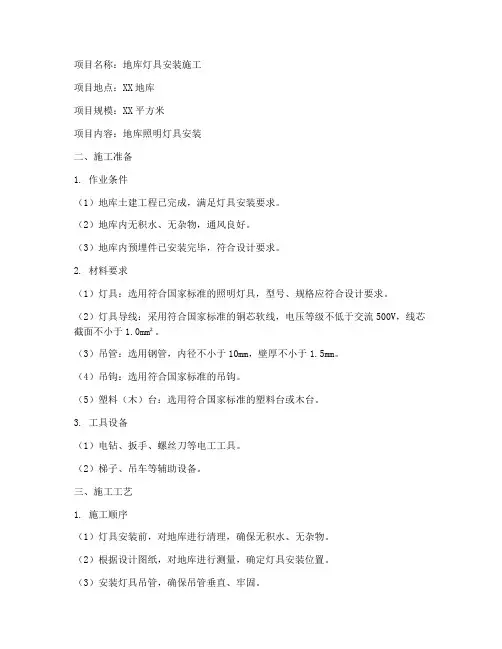

项目名称:地库灯具安装施工项目地点:XX地库项目规模:XX平方米项目内容:地库照明灯具安装二、施工准备1. 作业条件(1)地库土建工程已完成,满足灯具安装要求。
(2)地库内无积水、无杂物,通风良好。
(3)地库内预埋件已安装完毕,符合设计要求。
2. 材料要求(1)灯具:选用符合国家标准的照明灯具,型号、规格应符合设计要求。
(2)灯具导线:采用符合国家标准的铜芯软线,电压等级不低于交流500V,线芯截面不小于1.0mm²。
(3)吊管:选用钢管,内径不小于10mm,壁厚不小于1.5mm。
(4)吊钩:选用符合国家标准的吊钩。
(5)塑料(木)台:选用符合国家标准的塑料台或木台。
3. 工具设备(1)电钻、扳手、螺丝刀等电工工具。
(2)梯子、吊车等辅助设备。
三、施工工艺1. 施工顺序(1)灯具安装前,对地库进行清理,确保无积水、无杂物。
(2)根据设计图纸,对地库进行测量,确定灯具安装位置。
(3)安装灯具吊管,确保吊管垂直、牢固。
(4)安装灯具,调整灯具位置,确保灯具安装平整、美观。
(5)连接灯具导线,检查线路连接是否牢固、可靠。
(6)通电试运行,确保灯具正常工作。
2. 施工要点(1)灯具安装前,对地库进行清理,确保无积水、无杂物。
(2)根据设计图纸,确定灯具安装位置,并在地面上进行标记。
(3)安装灯具吊管时,确保吊管垂直、牢固,吊钩与吊管连接紧密。
(4)安装灯具时,确保灯具安装平整、美观,灯罩与灯头盒之间留有适当间隙。
(5)连接灯具导线时,确保线路连接牢固、可靠,避免裸露铜线。
(6)通电试运行时,检查灯具是否正常工作,如有异常,及时处理。
四、质量要求1. 灯具安装位置准确,符合设计要求。
2. 灯具安装牢固,无松动现象。
3. 灯具安装平整、美观,灯罩与灯头盒之间留有适当间隙。
4. 线路连接牢固、可靠,无裸露铜线。
5. 通电试运行正常,无异常现象。
五、安全文明施工1. 施工现场应保持整洁,及时清理施工垃圾。
本工程为室内照明安装工程,主要包括照明灯具的安装、照明线路的敷设、开关插座安装等。
工程地点位于XX小区XX栋XX室,施工工期为XX天。
为确保工程顺利进行,特制定本施工方案。
二、施工准备1. 材料准备:根据设计图纸要求,准备各类照明灯具、开关插座、电线、电缆、管材、接线盒、配电箱等材料。
2. 工具准备:准备电钻、扳手、螺丝刀、剥线钳、剪刀、水平尺、线坠、卷尺、水平尺、绝缘胶带、接线端子等工具。
3. 人员准备:组织施工队伍,明确各工种人员职责,确保施工质量。
三、施工工艺1. 照明灯具安装(1)检查灯具及配件是否完好,符合设计要求。
(2)根据设计图纸,确定灯具安装位置,进行定位。
(3)使用电钻在墙面或顶面打孔,安装膨胀螺栓。
(4)将灯具固定在膨胀螺栓上,连接好电源线。
(5)检查灯具安装牢固,接线正确,无漏电现象。
2. 照明线路敷设(1)根据设计图纸,确定线路走向,进行定位。
(2)使用电钻在墙面或顶面打孔,安装管卡。
(3)将PVC管穿过孔洞,固定在管卡上。
(4)将电线穿入PVC管,连接好电源线。
(5)检查线路敷设整齐,无损伤,无漏电现象。
3. 开关插座安装(1)根据设计图纸,确定开关插座安装位置,进行定位。
(2)使用电钻在墙面或顶面打孔,安装膨胀螺栓。
(3)将开关插座固定在膨胀螺栓上,连接好电源线。
(4)检查开关插座安装牢固,接线正确,无漏电现象。
四、施工注意事项1. 施工过程中,确保施工现场安全,严格遵守安全操作规程。
2. 严格按照设计图纸和施工规范进行施工,确保施工质量。
3. 注意节约材料,合理使用,减少浪费。
4. 施工过程中,加强与业主的沟通,及时解决施工过程中出现的问题。
五、施工进度安排1. 第1天:施工准备,人员、材料、工具到位。
2. 第2-3天:照明灯具安装。
3. 第4-5天:照明线路敷设。
4. 第6-7天:开关插座安装。
5. 第8天:验收合格,交付使用。
六、质量保证1. 严格按照施工规范和设计要求进行施工,确保施工质量。
照明灯具安装施工方案一、施工前准备1. 安全措施:施工前应对场地进行安全检查,确保没有危险因素,如电流过大、线路老化、电源问题等。
同时,要督促工人佩戴好安全帽和防护眼镜,并遵守作业规范,确保施工过程中的安全。
2. 准备施工材料和工具:根据灯具安装的要求,准备好所需的灯具、电线、开关、插座等材料,同时,准备好安装所需的工具,如螺丝刀、电钻、螺丝扳手、电线钳等。
3. 绘制施工图纸:根据实际场地情况,绘制出照明灯具的安装位置和布局图纸,标明灯具的型号、功率、安装高度等重要信息,以便施工过程中进行参考。
4. 施工计划:根据实际情况,编制出详细的施工计划,包括施工的先后顺序、安装的要求、施工人员分工等。
二、施工步骤1. 照明灯具位置确认:根据绘制好的施工图纸,确定好照明灯具的安装位置和布局。
同时,要注意灯具的安装高度和角度,确保安装后能够达到理想的照明效果。
2. 预留线槽:根据灯具的安装位置和布局,使用电钻和螺丝刀等工具,在天花板或墙壁上预留好线槽,以方便后续的电线敷设。
3. 敷设电线:根据灯具的位置和布局,对预留好的线槽进行电线敷设。
将电线从电源出口处引至各个灯具位置,并确保电线的固定和绝缘。
4. 灯具固定:根据灯具的安装要求,将灯具固定在预留好的位置上。
使用螺丝扳手等工具,将灯具的底座或吊装件固定在天花板或墙壁上,并确保灯具的牢固稳定。
5. 连接电线:根据灯具的电路要求,将电线与灯具相连接。
先用电线剥线钳剥开电线的绝缘层,然后使用螺丝扳手等工具将电线与灯具的电线夹紧或固定。
6. 安装开关和插座:根据灯具的电路要求,安装开关和插座。
首先,将开关和插座的底座固定在墙壁上,然后将电线与开关和插座相连接,确保连接牢固。
7. 进行灯具测试:完成灯具的安装后,按照实际需求,进行灯具的测试。
首先,打开电源,确认所有灯具和开关工作正常,然后调整灯具的亮度和角度,以达到满足照明需求的效果。
8. 清理和检查:施工完成后,及时清理施工现场,并对安装的灯具进行检查,确保灯具的正常工作和安全使用。
照明灯具安装施工方案1一、前期准备工作在进行照明灯具安装之前,需要做好充分的前期准备工作,确保安装过程顺利进行。
具体准备工作包括:1.确定照明灯具的种类、型号和数量,根据现场实际情况制定安装方案;2.检查施工现场的电路布局和线路走向,确保电路正常并符合安装需求;3.准备相关施工工具和材料,包括螺丝刀、电钻、电线、开关等;4.提前与业主或相关部门协调,确认施工时间、范围和安全措施。
二、照明灯具安装步骤1. 安装支架在安装照明灯具之前,首先需要安装支架。
根据照明灯具的种类和重量选择合适的支架,确保支架能够承受照明灯具的重量并固定在墙壁或天花板上。
2. 线路连接将照明灯具的电线与电源线连接起来,确保接线正确,同时注意保护好电线绝缘层,以防触电或短路。
3. 固定灯具将照明灯具安装在安装好的支架上,调整灯具的角度和位置,确保照明效果满足需求。
4. 安装开关根据电路布局,在需要的位置安装开关,控制照明灯具的开关。
5. 调试测试完成照明灯具的安装后,进行调试测试,检查灯具是否正常工作,灯光是否均匀,亮度是否满足要求。
如有异常情况及时调整。
三、安全注意事项在进行照明灯具安装过程中,需要特别注意以下安全事项:1.工具使用时注意安全,避免发生意外伤害;2.施工现场要保持整洁,避免绊倒或滑倒;3.在接触电线时断电,确保安全施工;4.确保照明灯具固定牢固,避免掉落伤人。
四、施工验收完成照明灯具安装后,进行施工验收工作。
检查照明灯具的安装位置、角度、亮度等是否符合要求,保证安装质量达标。
结语照明灯具安装是一项重要的施工工作,需要细心、认真和专业的态度。
通过严格的施工规范和安全措施,才能确保照明灯具的安装质量和使用效果。
希望以上施工方案能够对照明灯具安装工作有所帮助。

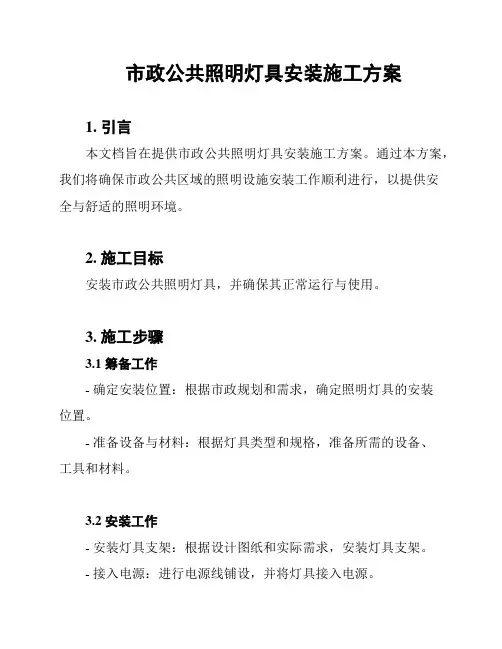

市政公共照明灯具安装施工方案1. 引言本文档旨在提供市政公共照明灯具安装施工方案。
通过本方案,我们将确保市政公共区域的照明设施安装工作顺利进行,以提供安全与舒适的照明环境。
2. 施工目标安装市政公共照明灯具,并确保其正常运行与使用。
3. 施工步骤3.1 筹备工作- 确定安装位置:根据市政规划和需求,确定照明灯具的安装位置。
- 准备设备与材料:根据灯具类型和规格,准备所需的设备、工具和材料。
3.2 安装工作- 安装灯具支架:根据设计图纸和实际需求,安装灯具支架。
- 接入电源:进行电源线铺设,并将灯具接入电源。
- 安装灯具:根据灯具要求和规格,进行灯具的安装。
- 连接控制系统:必要时,将灯具连接至照明控制系统,以实现灯光控制功能。
3.3 调试与测试- 灯具调试:对已安装的灯具进行调试,确保其正常运行。
- 系统测试:对整体照明系统进行测试,确保各个部分协调运作。
3.4 完工与验收- 结束工程:确保所有灯具安装工作完成,设备和材料清理干净。
- 验收工作:与相关部门进行验收,确保灯具安装符合相关标准和规定。
4. 安全与质量控制- 安全控制:施工期间,严格遵守相关安全操作规范,确保人员和设备安全。
- 质量控制:在施工过程中,严格把控灯具安装质量,遵循相关标准和规范。
5. 问题解决与风险管理- 问题解决:及时发现和解决施工过程中的问题,确保施工工作顺利进行。
- 风险管理:提前识别潜在风险,采取相应措施进行风险管理,以确保工程进度和质量。
6. 施工进度与报告- 施工进度:制定详细的施工计划和进度安排,并及时更新和报告相关部门。
- 施工报告:及时向相关部门提交施工报告,包括完成情况、问题解决和下一阶段计划等。
7. 项目经费控制- 经费预算:制定详细的项目经费预算,确保施工过程中的花费不超出预算。
- 财务管理:严格执行财务管理制度,确保经费使用合规。
8. 环境保护与节能措施- 环境保护:在施工过程中,合理处理废弃物,确保环境不受污染。

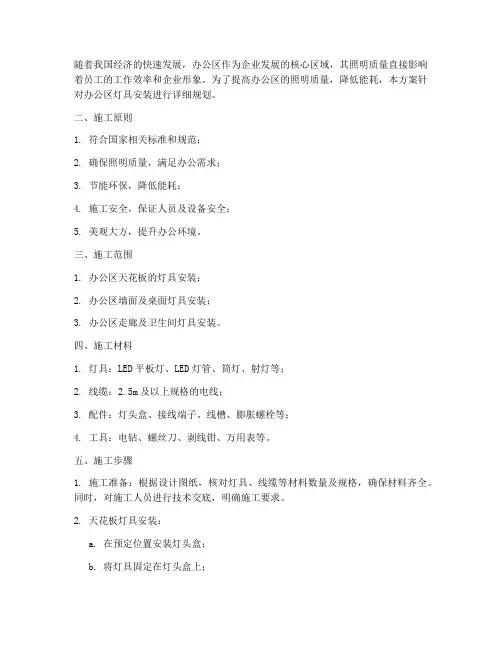

随着我国经济的快速发展,办公区作为企业发展的核心区域,其照明质量直接影响着员工的工作效率和企业形象。
为了提高办公区的照明质量,降低能耗,本方案针对办公区灯具安装进行详细规划。
二、施工原则1. 符合国家相关标准和规范;2. 确保照明质量,满足办公需求;3. 节能环保,降低能耗;4. 施工安全,保证人员及设备安全;5. 美观大方,提升办公环境。
三、施工范围1. 办公区天花板的灯具安装;2. 办公区墙面及桌面灯具安装;3. 办公区走廊及卫生间灯具安装。
四、施工材料1. 灯具:LED平板灯、LED灯管、筒灯、射灯等;2. 线缆:2.5m及以上规格的电线;3. 配件:灯头盒、接线端子、线槽、膨胀螺栓等;4. 工具:电钻、螺丝刀、剥线钳、万用表等。
五、施工步骤1. 施工准备:根据设计图纸,核对灯具、线缆等材料数量及规格,确保材料齐全。
同时,对施工人员进行技术交底,明确施工要求。
2. 天花板灯具安装:a. 在预定位置安装灯头盒;b. 将灯具固定在灯头盒上;c. 将线缆从灯头盒引出,并与灯具接线端子连接;d. 将灯具安装在天花板上,调整位置,确保美观。
3. 墙面及桌面灯具安装:a. 在预定位置安装膨胀螺栓;b. 将灯具固定在膨胀螺栓上;c. 将线缆从灯具引出,并与电源线连接;d. 将灯具安装到位,调整位置,确保美观。
4. 走廊及卫生间灯具安装:a. 在预定位置安装灯头盒;b. 将灯具固定在灯头盒上;c. 将线缆从灯头盒引出,并与灯具接线端子连接;d. 将灯具安装到位,调整位置,确保美观。
5. 线缆整理:将所有线缆整理整齐,固定在墙面上,确保美观。
6. 施工验收:对照设计图纸,检查灯具安装位置、线缆连接、线路走向等,确保符合要求。
六、施工注意事项1. 施工过程中,注意安全,避免触电、高空坠落等事故;2. 确保灯具安装牢固,避免因灯具松动而导致的损坏;3. 线缆连接要规范,避免短路、漏电等安全隐患;4. 施工过程中,保持现场整洁,减少对办公环境的影响。
照明灯具安装施工方案一、项目背景照明灯具安装施工项目,旨在为各类建筑、公共场所提供优质、高效的照明系统。
本项目施工地点位于我国某城市一大型商业综合体,建筑总面积约为20万平方米,包括购物中心、写字楼、酒店等多种功能区域。
照明系统设计要求满足各区域照明需求,同时注重节能环保,提高照明效果。
二、施工目标1.确保照明灯具安装质量,满足设计要求。
2.提高施工效率,缩短施工周期。
3.节约能源,降低运行成本。
4.提升照明效果,营造舒适环境。
三、施工准备1.人员准备:组建专业的照明灯具安装施工团队,明确各成员职责,进行技术培训。
2.材料准备:根据设计图纸,采购符合国家标准的照明灯具、电线、电缆等材料。
3.设备准备:配置必要的施工设备,如梯子、扳手、螺丝刀、电焊机等。
4.施工图纸及技术文件:熟悉施工图纸,了解设计要求,掌握施工关键技术。
四、施工流程1.现场勘察:对施工现场进行实地勘察,了解现场环境、设备安装位置等。
2.灯具安装:根据设计图纸,将灯具安装到指定位置,确保灯具安装牢固、美观。
3.线路敷设:按照设计要求,将电线、电缆敷设到灯具安装位置,注意保护线路,避免损伤。
4.接线调试:将灯具与电源线路连接,进行调试,确保照明系统正常运行。
5.验收交付:对施工项目进行验收,确保符合设计要求,交付使用。
五、施工关键技术1.灯具安装:采用膨胀螺栓、焊接等方式,确保灯具安装牢固。
2.线路敷设:采用预埋、明敷、暗敷等方式,合理布置线路,避免交叉、重叠。
3.接线调试:严格按照接线图进行接线,确保线路连接正确,避免短路、漏电等安全隐患。
4.节能措施:选用高效节能灯具,合理设计照明方案,降低能耗。
六、施工质量控制1.人员管理:加强施工人员管理,确保人员素质,提高施工质量。
2.材料控制:严格把控材料质量,选用符合国家标准的优质材料。
3.施工工艺:采用先进的施工工艺,提高施工质量。
4.验收检测:对施工项目进行全面验收,确保符合设计要求。
一、工程概况本工程为某场地灯光安装工程,包括球场、广场、道路等区域的照明系统。
为确保照明效果和施工质量,特制定以下施工方案。
二、施工准备1. 施工人员:组织一支具备专业知识和丰富经验的施工队伍,包括电工、焊工、安装工等。
2. 施工材料:根据设计要求,准备所需的各种灯具、电缆、线管、预埋件、支架等材料。
3. 施工工具:准备电焊机、切割机、扳手、螺丝刀、水平仪、卷尺等施工工具。
4. 施工图纸:熟悉施工图纸,了解设计要求,明确施工工艺和步骤。
三、施工工艺1. 预埋件安装(1)根据设计要求,确定预埋件位置,采用细石砼固定。
(2)通过现场标高,调整预埋件高度,确保水平度。
(3)预埋件保养期满后,进行主附杆的安装。
2. 灯具安装(1)根据设计要求,安装网柱、灯柱、球网柱等,采用电焊焊接方法。
(2)用测量仪器调节主附杆的垂直度,确保安装精度。
(3)安装照明灯具,包括球场专用灯光设备和专用球场灯具。
3. 照明线路安装(1)根据设计要求,铺设照明线路主线和控制线路。
(2)采用VV362电缆作为照明线路主线,VV32.52电缆作为控制线路。
(3)确保线路敷设整齐、安全,并做好标识。
4. 围网安装(1)安装围网,包括立杆、上下横杆及围网。
(2)所有立杆、横杆、围网及门采用醇酸红防锈底漆涂两层以上,再采用醇酸户外磁漆涂两道,颜色为绿色。
(3)围网安装包括扁铁和所有零配固定件。
四、施工质量要求1. 预埋件安装牢固,水平度符合要求。
2. 灯具安装垂直度符合要求,安装牢固。
3. 照明线路敷设整齐,标识清晰,安全可靠。
4. 围网安装牢固,颜色均匀,美观大方。
五、施工进度安排1. 施工准备:5天2. 预埋件安装:3天3. 灯具安装:5天4. 照明线路安装:3天5. 围网安装:2天6. 系统调试:2天总计:20天六、施工安全措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员必须佩戴安全帽、手套等防护用品。
3. 严格遵守施工操作规程,确保施工安全。
灯具安装施工方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、施工准备 (4)2.1 材料准备 (5)2.2 人员预备 (5)2.3 工具设备 (6)三、灯具安装 (7)3.1 灯具开箱检查 (8)3.2 安装位置确定 (9)3.3 安装方式选择 (9)3.4 灯具固定 (10)3.5 灯具接线 (11)3.6 灯具调试 (12)四、系统调试与验收 (14)4.1 系统调试 (15)4.2 系统验收 (16)五、后期维护与管理 (17)5.1 日常维护 (18)5.2 故障处理 (18)5.3 定期检查 (20)六、安全注意事项 (21)七、环境保护与文明施工 (22)一、前言本灯具安装施工方案旨在确保灯具安装工程的顺利进行,确保安装质量符合设计要求和相关标准规范。
本方案涵盖了灯具安装的全过程,包括准备工作、安装步骤、质量控制等方面,旨在提供一个全面、详细、实用的指导方案。
本方案适用于各类灯具的安装施工,包括但不限于室内照明灯具、室外景观灯具等。
在制定和实施本方案时,我们充分考虑到安全性、可行性、经济性等方面的要求,力求在保证质量的前提下,提高施工效率,降低施工成本。
通过本方案的实施,我们将确保灯具安装工程的顺利进行,为项目的整体质量和进度提供有力保障。
1.1 编制依据1国家相关法律法规:包括但不限于《中华人民共和国建筑法》、《建设工程质量管理条例》、《建筑设计规范》、《住宅装饰装修工程施工规范》等。
2行业标准:如《建筑照明设计标准》、《灯具安装工程技术规程》等。
3地方标准:各地区可能根据当地实际情况制定相应的实施细则和标准。
4项目合同及设计文件:包括与业主签订的合同、设计图纸、施工图等。
5施工单位的内部管理文件:如《施工组织设计》、《施工技术交底记录》等。
6其他相关资料:如国家及地方发布的关于安全生产、消防、环保等方面的法规、标准等。
1.2 工程概况本项目为某公司办公楼的灯具安装施工工程,位于某市某区。
工程名称:国网辽宁检修公司穆家换流站综合楼及生产附属设施大修施工安全组织技术措施目录1 工程概况 22 编制依据 23 施工准备和部署 34 操作工艺 55 质量标准 116 成品保护 127 质量记录 128 安全消防措施 129 环保与文明施工 13照明灯具安装施工方案1. 工程概况根据不同区域的场所,选择不同类型不同规格的照明灯具,为工作人员提供光线明亮、舒适的环境,美化建筑空间。
为了达到最佳的照明和装饰效果,该工程采用了荧光灯、金属卤化物灯、白炽灯等多种类型光源,采用了普照、深照和漫光三种投光方式.工程内容如下表。
序号名称规格及型号单位数量备注1 单管吸顶荧光灯1*36W 套1002 双管吸顶荧光灯2*36W 套1003 备品库吊灯500W卤灯套144 墙壁投射灯150W套155 防爆泛光灯150W 套86 防眩灯200W 套167 吊杆式高压碘钨灯套 22 编制依据2.1 电气装置安装施工及验收规范。
2.2 《建筑电气通用图籍》(92DQ6)。
2.3 《建筑电气安装分项工程施工工艺标准》。
2.4 《常用灯具安装》(96SD469)。
3施工准备和部署3.1施工准备3.1.1技术准备(1)电气专业技术人员根据施工图要求以书面的形式向施工人员进行技术交底。
全面了解灯具安装的位置及工艺要求,结合施工规范做好预埋预留。
(2)电气专业技术人员密切与土建专业人员和水暖通风技术人员配合,解决施工的交叉影响或相互矛盾的问题,及时发现,避免过后返工。
(3)设备进场的技术要求,定货前必须通知供货商灯具的规格型号和技术要求,数量须同物资部一起确定,认真审核。
3.1.2 材料要求3.1.2.1 各型灯具:灯具的型号、规格必须符合设计要求和国家标准的规定。
灯内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆剥落,灯罩破裂,灯箱歪翘等现象。
所有灯具应有产品合格证。
3.1.2.2 灯具导线:照明灯具使用的导线其电压等级不应低于交流750V,其最小线芯截面应符合规范的要求。
3.1.2.3 塑料(木)台:塑料台应有足够的强度,受力后无弯翘变形等现象;木台应完整,无劈裂。
油漆完好无脱落。
3.1.2.4 吊管:采用钢管做为灯具的吊管时,钢管内径一般不小于10mm。
3.1.2.5 吊钩:花灯的吊钩其圆钢直径不小于吊挂销钉的直径,且不得小于6mm。
3.1.2.6 瓷接头:应完好无损,所有配件齐全。
3.1.2.7 支架:必须根据灯具的重量选用相应规格的镀锌材料做成支架。
3.1.2.8 灯卡具(爪子):灯卡具(爪子)不得有裂纹和缺损现象。
3.1.2.9 其它材料:胀管、木螺丝、螺栓、螺母、垫圈、弹簧、灯头铁件、铅丝、灯架、灯口、日光灯脚、灯泡、灯管、镇流器、电容器、起辉器、起辉器座、熔断器、吊盒(法兰盘)、软塑料管,自在器、吊链、线卡子、灯罩、尼龙丝网、焊锡、焊剂(松香、酒精)、橡胶绝缘带、粘塑料带、黑胶布、砂布、抹布、石棉布等。
3.1.3 主要机具:3.1.3.1 红铅笔、卷尺、小线、线坠、水平尺、手套、安全带、扎锥。
3.1.3.2 手锤、錾子、钢锯、锯条、压力案子、扁锉、圆锉、剥线钳、扁口钳、尖嘴钳、丝锥、一字改锥、十字改锥。
3.1.3.3 活扳手、套丝板、电炉、电烙铁、锡锅、锡勺、台钳等。
3.1.3.4 台钻、电钻、电锤、冲击钻、兆欧表、万用表、工具袋、工具箱、高凳等。
3.1.4 作业条件:3.1.4.1 在结构施工中做好预埋工作,混凝土楼板应预埋螺栓,吊顶内应预下吊杆。
3.1.4.2 盒子口修好,木台、木板油漆完。
3.1.4.3 对灯具安装有影响的模板、脚手架已拆除。
3.1.4.4 棚、墙面的抹灰工作、室内装饰浆活及地面清理工作均已结束。
3.1.2施工准备(1)参加施工人员须持有电工作业证书,进场前由电气专业技术人员进行技术培训。
施工队要配备电工作业工具,常用工具由电工自己保管使用,专用大型机具由班组保管。
(2)现场加工须设置专用工作棚,作业时应配电气消防设备。
(3)作业班组应分工明确,建立岗位责任制,提高“专业化”施工水平。
(4)施工技术资料要和施工进度同步。
3.1.3灯具的安装须在结构施工中配合预埋预留。
粗装修时插入预埋件的安装。
对提前进场的灯具要设专门库房保管,防止雨淋和压伤。
需要进行抽检的设备应在进场前确定检验单位。
3.2施工部署主楼和西副楼的灯具由山东水电一队安装,东副楼的灯具安装由山东水电二队安装。
4 操作工艺4.1 工艺流程:检查灯具→组装灯具→安装灯具→通电试运行4.2 灯具检查:4.2.1 灯具检查:4.2.1.1灯具的安装场所检查灯具是否符合要求:(a)有腐蚀性气体及潮湿的场所应采用封闭式灯具,灯具的各部件应做好防腐处理;(b)潮湿的厂房内和户外的灯具应采用有泄水孔的封闭式灯具;(c)除开敞式外,其它各类灯具的灯泡容量在100W及以上者均应采用瓷灯口。
4.2.1.2 灯内配线检查:(a)灯内配线应符合设计要求及有关观定;(b)穿入灯箱的导线在分支连接处不得承受额外应力和磨损,多股软线的端头需盘圈,涮锡;(c)灯箱内的导线不应过于靠近热光源,都应采取隔热措施;(d)使用螺灯口时,相线必须压在灯芯柱上。
4.2.1.3 特征灯具检查:(a)各种标志灯的指示方向正确无误;(b)应急灯必须灵敏可靠;(c)事故照明灯具应有特殊标志;4.3 灯具组装:4.3.1 组合式吸顶花灯的组装:a 首先将灯具的托板放平,如果托板为多块拼装而成,就要将所有的边框对齐,并用螺丝固定,将其连成一体,然后按照说明书及示意图把各个灯口装好。
b 确定出线和走线的位置,将端子板(瓷接头)用机螺丝固定在托板上。
c 根据已固定好的端子板(瓷接头)至各灯口的距离掐线,把掐好的导线削出线芯,盘好圈后,进行涮锡。
然后压入各个灯口,理顺各灯头的相线和零线,用线卡子分别固定,并且按供电要求分别压入端子板。
4.3.2 吊顶花灯组装:首先将导线从各个灯口穿到灯具本身的接线盒里。
一端盘圈、测锡后压入各个灯口。
理顺各个灯头的相线和零线,另一端涮锡后根据相序分别连接,包扎并甩出电源引入线,最后将电源引入线从吊杆中穿出。
4.4 灯具安装:4.4.1 普通灯具安装:a 塑料(木)台的安装。
将接灯线从塑料(木)台的出线孔中穿出,将塑料(木)台紧贴住建筑物表面,塑料(木)台的安装孔对准灯头盒螺孔,用机螺丝将塑料(木)台固定牢固。
如果在圆孔楼板上固定塑料(木)台,圆孔板上固定塑料(木)台。
b 把从塑料(木)台甩出的导线留出适当维修长度,削出线芯,然后推入灯头盒内,线芯应高出塑料(木)台的台面。
用软线在接灯线芯上缠绕5~7圈后,将灯线芯折回压紧。
用粘塑料带和黑胶布分层包扎紧密。
将包扎好的接头调顺,扣于法兰盘内,法兰盘(吊盒、平灯口)应与塑料(木)台的中心找正,用长度小于20mm的木螺丝固定。
4.4.2 日光灯安装:a 吸项日光灯安装:根据设计图确定出日光灯的位置,将日光灯贴紧建筑物表面,日光灯的灯箱应完全遮盖住灯头盒,对着灯头盒的位置打好进线孔,将电源线甩入灯箱,在进线孔处应套上塑料管以保护导线。
找好灯头盒螺孔的位置,在灯箱的底板上用电钻打好孔,用机螺丝拧牢固,在灯箱的另一端应使用胀管螺栓加以固定。
如果日光灯是安装在吊顶上的,应该用自攻螺丝将灯箱固定在龙骨上。
灯箱固定好后,将电源线压入灯箱内的端子板(瓷接头)上。
把灯具的反光板固定在灯箱上,并将灯箱调整顺直,最后把日光灯管装好。
b 吊链日光灯安装:根据灯具的安装高度,将全部吊链编好,把吊链挂在灯箱挂钩上,非全在建筑物顶棚上安装好塑料(木)台,将导线依顺序编叉在吊链内,并引入灯箱,在灯箱的进线孔处应套上软塑料管以保护导线,压入灯箱内的端子板(瓷接头)内。
将灯具导线和灯头盒中甩出的电源线连接,并用粘塑料带和黑胶布分层包扎紧密。
理顺接头扣于法兰盘内,法兰盘(吊盒)的中心应与塑料(木)台的中心对正,用木螺丝将其拧牢固。
将灯具的反光板用机螺丝固定在灯箱上,调整好灯脚,最后将灯管装好。
4.4.3 各型花灯安装:a 组合式吸顶花灯安装:根据预埋的螺栓和灯头盒的位置,在灯具的托板上用电钻开好安装孔和出线孔,安装时将托板托起,将电源线和从灯具甩出的导线连接并包扎严密。
应尽可能的把导线塞入灯头盒内,然后把托板的安装孔对准预埋螺栓,使托板四周和顶棚贴紧,用螺母将其拧紧,调整好各个灯口,悬挂好灯具的各种装饰物,并上好灯管和灯泡。
b 吊式花灯安装:将灯具托起,并把预埋好的吊杆插入灯具内,把吊挂销钉插入后要将其尾部掰开成燕尾状,并且将其压平。
导线接好头,包扎严实,理顺后向上推起灯具上部的扣碗,将接头如于其内,且将扣碗紧贴顶棚,拧紧固定螺丝。
调整好各个灯口。
上好灯泡,最后再配上灯罩。
4.4.4 光带的安装:根据灯具的外型尺寸确定其支架的支撑点,再根据灯具的具体重量经过认真核算,选用支架的型材制做支架,做好后,根据灯具的安装位置,用预埋件或用胀管螺栓把支架固定牢固。
轻型光带的支架可以直接固定在主龙骨上;大型光带必须先下好预埋件,将光带的支架用螺丝固定在预埋件上,固定好支架,将光带的灯箱用机螺丝固定在支架上,再将电源线引入灯箱与灯具的导线连接并包扎紧密。
调整各个灯口和灯脚,装上灯泡或灯管,上好灯罩,最后调整灯具的边框应与顶棚面的装修直线平行。
如果灯具对称安装,其纵向中心轴线应在同一直线上,偏斜不应大于5mm 。
4.4.5 壁灯的安装:先根据灯具的外形选择合适的木台(板)或灯具底托把灯具摆放在上面,四周留出的余量要对称,然后用电钻在木板上开好出线孔和安装孔,在灯具的底板上也开好安装孔,将灯具的灯头线从木台(板)的出线孔中甩出,在墙壁上的灯头盒内接头,并包扎严密,将接头塞入盒内。
把木台或木板对正灯头盒,贴紧墙面,可用机螺丝将木台直接固定在盒子耳朵上,如为木板就应该用胀管固定。
调整木台(板)或灯具底托使其平正不歪斜,再用机螺丝将灯具拧在木台(板)或灯具底托上,最后配好灯泡,灯个或灯罩。
安装在室外的壁灯,其台板或灯具底托与墙面之间应加防水胶垫,并应打好泄水孔。
4.4.6 安装在重要场所的大型灯具的玻璃罩,应有防止其碎裂后向下溅落的措施(除设计要求外),一般可用透明尼龙丝编织的保护网,网孔的规格应根据实际情况决定。
4.4.7 金属卤化物灯安装:(1)吊管安装:灯具和整流器箱组合在一起,灯具安装高度宜在5m 以上,电源线应经接线柱连接,并不得使电源线靠近灯具的表面;灯管必须与触发器和限流器配套使用。
(2)嵌入安装:灯具和整流器箱分体固定,连接导线要穿绝缘管加强绝缘。
灯管必须与触发器和限流器配套使用。
4.4.8 事故照明的线路和白炽灯泡容量在100W以上的密封安装时,均应使用BV-105型的耐温线。
4.4.9 公共场所的安全灯应装有双灯。
