铁路工程-施工技术交底管理办法
- 格式:doc
- 大小:16.00 KB
- 文档页数:3
铁路建设项目技术交底管理暂行办法第一章总则第一条为推进铁路建设标准化管理,进一步规范建设项目技术交底工作,加强铁路建设项目现场管理,根据《铁路建设工程勘察设计管理办法》等有关规定,制定本办法。
第二条铁路建设项目技术交底包括设计技术交底和施工技术交底两部分。
第三条技术交底是铁路建设的重要程序,是铁路建设技术管理的重要内容。
各参建单位要提高对做好技术交底工作的认识,按照标准化管理要求,完善技术交底程序、规范交底内容,切实做好技术交底工作,为建设精品工程、安全工程奠定基础。
第四条本办法适用于铁路大中型建设项目,其他建设项目参照执行。
第二章设计技术交底第五条设计技术交底是指在建设单位组织下,勘察设计单位根据审核合格的施工图,就设计内容、设计意图和施工注意事项向施工、监理等单位进行说明,解答施工、监理等单位提出的问题。
第六条设计技术交底可分为首次交底、专项交底、新技术交底和变更设计交底。
交底工作一般在现场进行。
第七条首次交底是指工程项目开工前,由建设单位组织勘察设计单位在现场对整个项目的设计情况向施工、监理单位进行的全面技术交底。
首次交底包括站前专业交底和站后专业交底。
站前专业首次交底主要包括项目总体情况、主要技术标准及设计原则、线路走向、接轨点及主要控制点、地质概况、不良地质及特殊岩土、重点桥隧、重点车站和重大路基工点,以及与站后专业接口等。
站后专业首次交底主要包括站后专业设计意图、技术标准、与站前工程接口、施工注意事项等。
站后专业在项目开工前不具备首次交底条件的,交底时间由建设单位根据建设项目情况确定。
第八条专项交底是设计单位针对工程项目的四电集成以及重点工程、特殊工程、高风险工程进行的详细交底,包括大型客站、高等级风险隧道、跨越大江大河等特殊结构桥梁、铺轨架梁、无砟轨道、特殊路基、工程测量网、路基防排水系统等。
第九条新技术交底是设计单位对工程项目中采用的新结构、新材料、新工艺及结合科研项目的单个工程进行详细的交底。
施工技术交底制度第一章总则第一条为推进铁路建设原则化管理,深入规范建设项目施工技术交底工作,加强项目部现场施工管理,根据《铁路建设项目技术交底管理暂行措施》(铁建设〔〕155号)等有关规定,制定本措施。
第二条施工技术交底工作一般由施工技术人员根据工程施工内容旳详细规定、特点和技术规定编写,是施工管理人员和作业人员旳指令性文献,必须严格遵守和贯彻。
因而规定内容详细、明确、针对性强,可以保证施工质量。
第三条施工技术交底不得用施工现场旳施工纪律、劳动纪律或施工检查等制度替代,在进行工程施工技术交底旳同步必须进行施工技术交底工作。
第四条进行任何一项施工作业,均应编制施工生产保证措施,并进行交底。
第五条未编制施工生产保证措施、没有进行施工技术交底旳项目,不得进行施工作业。
第六条施工技术交底旳内容为:施工作业程序和技术规定、施工注意事项。
第二章施工技术交底管理第七条施工技术交底工作,实行分级交底管理制度,交底必须交到作业层。
第八条工程项目总体施工生产技术交底由总工程师组织,工程技术部、工程部、安质部等有关部门参与,向所属各分部(场)进行施工生产技术交底,明确施工技术重点、各项施工保障措施和施工管理制度等。
第九条施工技术交底由各总工程师组织,工程技术部各专业工程师、安质部门、物设部门等参与,向各架子队有关人员进行施工生产技术交底。
第十条经理和施工总监要对其管辖旳单位工程或分部工程等施工项目向作业人员进行详尽旳施工技术交底。
第十一条各分部等专业工程师要对所管辖旳施工项目和作业人员进行单位工程或分部工程旳施工施工技术交底,并对领工员、技术员向施工作业班组所进行旳施工技术交底工作进行监督与检查。
第十二条各专业工程师、技术员要对各施工作业班组进行分部、分项工程旳施工技术交底并监督指导其施工操作。
第十三条施工技术交底分要书面、口头两种形式,结合施工现场实际状况相使用,做到全面、详尽、施工、可行。
第十四条各级施工技术交底均应按照规定程序实行书面交底签字制度,并存档以备查验等。

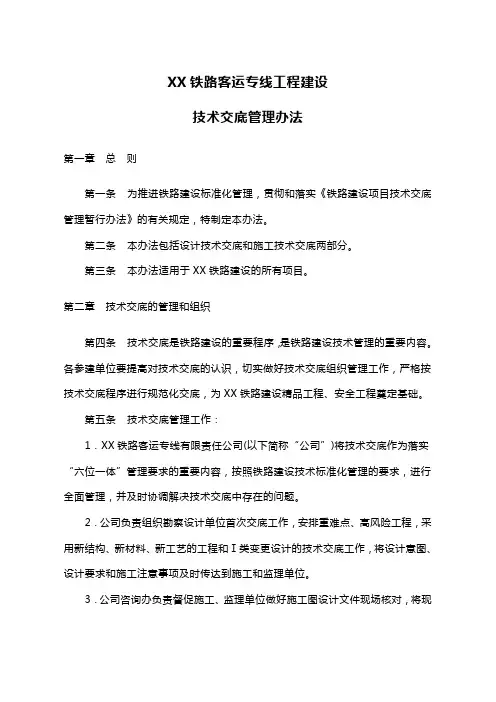

XX铁路客运专线工程建设技术交底管理办法第一章总则第一条为推进铁路建设标准化管理,贯彻和落实《铁路建设项目技术交底管理暂行办法》的有关规定,特制定本办法。
第二条本办法包括设计技术交底和施工技术交底两部分。
第三条本办法适用于XX铁路建设的所有项目。
第二章技术交底的管理和组织第四条技术交底是铁路建设的重要程序,是铁路建设技术管理的重要内容。
各参建单位要提高对技术交底的认识,切实做好技术交底组织管理工作,严格按技术交底程序进行规范化交底,为XX铁路建设精品工程、安全工程奠定基础。
第五条技术交底管理工作:1.XX铁路客运专线有限责任公司(以下简称“公司”)将技术交底作为落实“六位一体”管理要求的重要内容,按照铁路建设技术标准化管理的要求,进行全面管理,并及时协调解决技术交底中存在的问题。
2.公司负责组织勘察设计单位首次交底工作,安排重难点、高风险工程,采用新结构、新材料、新工艺的工程和Ⅰ类变更设计的技术交底工作,将设计意图、设计要求和施工注意事项及时传达到施工和监理单位。
3.公司咨询办负责督促施工、监理单位做好施工图设计文件现场核对,将现场核对和实施工程中发现的问题及时向勘察设计单位反馈,提请勘察设计单位进行交底。
4.勘察设计单位要将设计技术交底作为勘察设计工作的重要组成部分,要认真做好技术准备工作,及时将设计意图、设计内容、注意事项等向施工、监理单位交代清楚。
5.施工单位要将施工技术交底作为施工的基础,必须认真做好施工技术交底准备工作。
接到施工图后认真组织审核,提出需要设计说明的问题,以便使技术交底具有针对性。
同时组织好自己的技术交底,将施工方案及施工工艺、施工注意事项等向作业人员交代清楚。
施工方案及施工工艺发生变化时要及时进行补充交底。
6.公司咨询办和监理单位将对施工单位技术交底工作进行监督,对分级交底进行检查,对施工技术交底纪要进行检查和抽查,督促施工单位全面做好技术交底工作,准确交到作业层面。
第六条交底的组织工作1.勘察设计单位交底:首次交底为集中交底,施工单位指挥部指挥长、总工程师、主要技术管理人员,监理单位总监、副总监、主要监理人员参加。
铁路线路工程施工管理制度第一章总则第一条为规范铁路线路工程施工管理,保证施工质量和安全,提高工程施工效率,制定本管理制度。
第二条本制度适用于铁路线路工程施工管理。
第三条施工单位应当遵守本制度及相关法律法规规定,严格执行施工管理制度,确保施工质量和安全。
第四条施工单位应当建立健全施工管理组织结构,明确职责分工,确保施工工作顺利进行。
第五条施工单位负责制定施工方案,并经有关部门审批后实施。
第二章施工准备阶段管理第六条施工单位应当在施工前做好施工准备工作,包括人员、材料、设备等准备工作。
第七条施工单位应当对施工现场进行详细勘察,了解地质情况、水文条件等,提前制定相应的施工方案。
第八条施工单位应当制定施工组织设计,明确施工各阶段的重点任务和进度计划。
第九条施工单位应当保证施工现场安全,采取相应措施确保施工人员的安全。
第十条施工单位应当组织相关人员进行安全培训,提高员工的安全意识和技能。
第三章施工过程管理第十一条施工单位应当建立施工日志,对施工过程和工作量进行记录。
第十二条施工单位应当加强质量管理,对材料、设备等进行严格检查,确保施工质量。
第十三条施工单位应当做好现场卫生和环境保护工作,确保施工现场整洁。
第十四条施工单位应当加强与监理单位的沟通和协调,及时解决施工过程中出现的问题。
第四章施工验收管理第十五条施工单位应当在施工完成后,对工程进行验收,确保工程质量符合要求。
第十六条施工单位应当组织相关人员对施工结果进行评估,及时纠正问题。
第十七条施工单位应当按照合同要求,向监理单位和业主单位提交施工验收报告。
第五章安全管理第十八条施工单位应当建立安全管理制度,对施工过程中的安全隐患进行全面排查。
第十九条施工单位应当制定施工安全技术措施,并加强安全教育和培训。
第二十条施工单位应当建立事故应急预案,做好各种应急准备工作。
第六章附则第二十一条对违反本制度的行为,将依法依规给予相应的处罚。
第二十二条本制度自颁布之日起实施。
铁路工程安全技术交底
背景
铁路工程是重要的基础设施项目,关乎公共安全和出行便利。
为了确保铁路工程的安全与可靠运行,进行安全技术交底是非常必要的。
目的
本文档的目的是提供铁路工程安全技术交底的相关内容,以确保工程参与人员对安全要求和操作程序的理解和遵守。
内容
1. 安全要求:铁路工程中的安全是最重要的考虑因素之一。
所有工程参与人员必须明确并遵守相关的安全要求,以确保工作过程中的安全。
2. 操作程序:铁路工程涉及到多种操作程序,如施工、维护和
检修等。
工程参与人员必须了解并掌握这些操作程序,并严格按照
规定的步骤进行操作。
3. 风险识别与控制:铁路工程中存在一定的风险,如高处作业、电气作业等。
工程参与人员需要具备风险识别的能力,并采取相应
的措施来控制和减少风险。
4. 突发事件处理:在铁路工程中,突发事件可能发生,如火灾、泄漏等。
工程参与人员需要知道如何正确应对这些突发事件,保障
工程安全和人员安全。
5. 安全设备使用:铁路工程中有各种安全设备,如安全带、安
全帽等。
工程参与人员必须正确使用这些安全设备,并保证其完好
和有效。
结论
铁路工程安全技术交底是确保工程安全和人员安全的重要环节。
通过本文档提供的内容,工程参与人员可以更好地了解和遵守相关
的安全要求和操作程序,从而确保铁路工程的安全与可靠运行。
铁路工程施工安装技术交底一、工程概况本项目为某地铁路工程施工,在我公司承接下来的任务是本项目的安装工作。
该项目将包括轨道、信号、通信、供电等多个方面的工程。
其中,轨道工程将贯穿整个施工过程,信号、通信以及供电工程将在轨道铺设完成后进行安装。
下面就对各项工程的施工安装技术进行交底。
二、轨道工程施工安装技术1. 轨道线路铺设(1)线路勾画:在确定线路线型及轨道标高后,要对相关线路进行勾画,并严格按照设计要求进行施工,以保证线路的正确性。
(2)线路铺设:根据设计要求对轨道进行铺设,同时要做好防护措施,确保施工人员安全。
(3)轨道连接:对于轨道的连接处,要进行焊接以及磨平处理,以保证连接处的平整度和稳固性。
2. 铺设规范(1)轨道铺设要符合相关标准,包括铺设的平整度、高程和线型。
同时,要根据实际情况进行必要的调整,确保轨道的质量。
(2)轨道的固定要牢固可靠,采用专业设备,保证轨道的稳定性。
3. 安全措施(1)轨道铺设过程中,要做好周围环境的管控,确保周围人员、车辆和设备的安全。
(2)轨道的安装要严格按照标准操作,并进行必要的检验,确保铺设质量。
三、信号工程施工安装技术1. 信号设备安装(1)信号设备的布局:根据设计图纸,确定信号设备的布局位置,并进行必要的标志设置,以确保信号设备的准确性。
(2)信号设备的安装:根据相关标准,对信号设备进行安装,保证设备的稳固性和可靠性。
(3)设备连接测试:在设备安装完成后,对信号设备的连接进行测试,确保信号设备的正常运行。
2. 安全措施(1)信号设备的安装过程中,要做好相关防护措施,确保人员的安全。
(2)信号设备的调试和测试要严格按照标准操作,确保信号设备的正常使用。
四、通信工程施工安装技术1. 通信设备安装(1)通信设备的设置:根据设计要求,确定通信设备的设置位置,并进行必要的标志设置。
(2)设备安装:按照设计图纸,对通信设备进行安装,确保设备的牢固和位置准确。
(3)设备测试:设备安装完成后,对通信设备进行测试,确保设备正常运行。
铁路工程施工技术交底内容
在铁路工程施工过程中,技术交底是一项非常重要的工作,它
涉及到工程的施工细节和安全要求。
本文档将介绍铁路工程施工技
术交底的内容要点。
1. 工程概述
- 介绍铁路工程的整体概况,包括工程名称、位置、规模等基
本信息。
2. 项目目标
- 阐述该工程的主要目标和项目要求,明确施工目标。
3. 施工流程
- 对工程施工的全过程进行详细的阐述,包括各个施工阶段的
工作内容、工序、施工方法等。
4. 安全要求
- 强调施工过程中的安全要求,包括施工人员的安全防护措施、施工设备的安全操作要求等。
5. 质量要求
- 说明施工过程中的质量要求,包括施工材料的合格标准、施
工工艺的要求等。
6. 基础设施要求
- 列举工程所需的基础设施要求,包括临时供电、临时通信等。
7. 环境保护要求
- 强调施工对环境的保护要求,包括施工现场的环境管理、水
土保持措施等。
8. 技术交底
- 说明技术交底的方法和时间安排,确保施工人员完全理解工
程施工的要求和细节。
9. 工程文件
- 列举施工过程中所需的工程文件,包括施工图纸、设计文件、施工组织设计等。
10. 问题解答
- 在技术交底中,提供机会给施工人员提问并解答相关问题,确保施工人员对工程有全面的了解。
以上是铁路工程施工技术交底的内容要点,通过详细的内容交底,可以确保施工人员对工程有清晰的认识,提高施工质量和安全程度。
一、总则为了贯彻落实国家安全生产法律法规和铁路建设行业安全标准,确保铁路项目建设过程中的安全生产,提高作业人员的安全意识和技能,预防安全事故的发生,特制定本制度。
二、适用范围本制度适用于本铁路项目建设过程中,涉及施工、监理、设计、设备供应等所有参与单位及个人。
三、安全技术交底原则1. 安全第一、预防为主;2. 逐级交底、层层把关;3. 实事求是、针对性交底;4. 知识普及、技能培训;5. 记录完整、责任明确。
四、安全技术交底内容1. 项目概况:包括项目名称、建设规模、建设地点、工期等;2. 安全生产方针政策、法律法规和标准规范;3. 项目施工组织设计、安全技术措施及专项施工方案;4. 各分部分项工程施工安全技术措施;5. 施工过程中可能存在的危险源及预防措施;6. 作业人员安全操作规程及应急处置措施;7. 机械设备、工具、材料的安全使用及维护保养;8. 环境保护、职业健康及消防知识;9. 安全教育培训及考核;10. 应急救援预案。
五、安全技术交底程序1. 项目部组织编制安全技术交底材料,经项目总工审核批准后,由项目负责人向施工、监理、设计、设备供应等参与单位及个人进行安全技术交底;2. 施工、监理、设计、设备供应等参与单位及个人应根据安全技术交底内容,结合自身实际情况,组织内部安全技术交底;3. 各分部分项工程施工前,由施工负责人组织安全技术交底,并报项目部备案;4. 专项施工方案实施前,由方案编制人组织安全技术交底,并报项目部备案;5. 施工过程中,施工负责人应定期对安全技术交底进行复查,确保交底内容的落实。
六、安全技术交底要求1. 交底人应熟悉安全技术交底内容,确保交底内容的准确性和完整性;2. 接受交底人应认真听取交底内容,提出疑问,并确保理解交底内容;3. 交底人和接受交底人应签字确认,不得代签;4. 交底材料应妥善保管,以便查阅。
七、安全教育培训1. 项目部应组织对作业人员进行安全教育培训,确保作业人员掌握安全操作技能;2. 安全教育培训应包括安全技术交底内容、安全生产法律法规、安全操作规程等;3. 安全教育培训应定期进行,并根据实际情况进行调整。

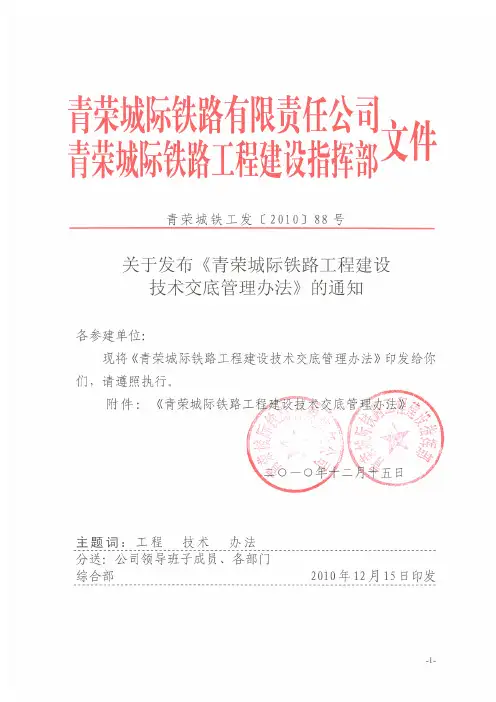

附件:青荣城际铁路工程建设技术交底管理办法第一章总则第一条技术交底工作是工程建设管理的重要程序和关键环节。
为使青荣城际铁路工程建设顺利进行,确保实现各项建设目标,特制定本办法。
第二章技术交底第二条开工前,设计单位要向施工、监理单位进行技术交底。
第三条施工过程中,施工单位内部分阶段进行技术交底。
项目经理部要向施工队进行技术交底,施工队要向作业班组进行技术交底,作业班组要向作业人员进行技术交底。
第四条交底的组织工作1、设计单位向施工、监理单位的技术交底由青荣城际铁路有限责任公司建设指挥部(以下简称建设指挥部)工程管理部组织,并负责下发技术交底纪要。
2、施工指挥部向项目经理部、项目经理部向架子队,架子队向作业人员的交底分别由施工指挥部总工、项目部经理部总工、主管工程师按相应的规定和要求负责组织实施。
交底要有记录和完善的签认手续。
第三章设计技术交底第五条设计技术交底是指在施工设计出图后,进入正式施工前,设计人员向施工、监理及其它有关单位进行的当面图纸说明、现场确认、桩位交接等工作程序。
设计技术交底不能替代设计图及图纸中必须的设计说明内容,但可在设计交底时指明采用的标准图、定型图。
第六条通信、信号工程设计交底一般根据工程类别单独安排。
第七条设计技术交底项目的单元划分应根据各专业的特点、设计进度、单项工程的技术复杂程度进行。
技术交底可以按专业分别进行,当各专业设计进展具备同步交底的条件时,也可一并组织交底。
第八条设计技术交底程序1、施工单位在收到施工图后,应首先认真审图和阅读有关设计文件说明,由监理单位组织必须到现场与实际情况对照,如发现问题或对设计理解不深、有疑义等应以书面形式填写“工程图纸审查记录”。
2、施工单位在图纸审查后,按工程特点可以分批、分段或以单项工程为单元向建设指挥部工程管理部书面申请组织设计技术交底。
建设指挥部工程管理部以书面形式通知交底会时间、地点、交底工程范围和参加的单位。
必要时可邀请相关部门参加。
铁路工程施工技术交底---简介本文档旨在对铁路工程施工技术进行详细交底,确保施工人员能够理解和正确应用相关技术,以确保施工安全和质量。
概述铁路工程施工技术是指在铁路工程建设过程中,进行施工操作所需的技术知识和技能。
它包括但不限于土木工程、电气工程、机械工程等各个专业领域的技术要求。
主要技术要点以下是铁路工程施工过程中的主要技术要点:1. 地基处理:包括地质勘察、基坑开挖、土石方填筑等工作,确保路基的稳定和承载能力。
2. 轨道安装:包括轨道线路设计、轨道板铺设、轨枕安装、轨道固定等操作,确保轨道线路的平整、稳固和安全。
3. 隧道施工:包括隧道开挖、支护结构施工、衬砌安装等工作,确保隧道的结构安全和通行能力。
4. 公路与桥梁:包括公路修建、桥梁建设等工程,确保公路与铁路连接畅通,并满足相应的设计要求。
5. 电气与信号:包括电力供应、信号设备安装等工作,确保铁路系统的电力和通信正常运行。
6. 线路检修与维护:包括线路巡查、设备维护等工作,确保铁路线路的安全和正常运营。
注意事项在进行铁路工程施工时,需要注意以下事项:- 严格按照设计要求和相关规范进行施工,确保施工质量和安全。
- 注意施工现场的环境保护和安全防护,防止污染和事故的发生。
- 加强施工人员的培训和安全意识教育,确保施工作业的规范和安全。
- 及时掌握和应用新技术,提高施工效率和质量。
总结铁路工程施工技术交底是确保铁路工程施工顺利进行的重要环节。
通过明确技术要点和注意事项,能够让施工人员更好地理解和应用相关技术,提升施工质量和安全水平。
以上内容是对铁路工程施工技术交底的简要介绍,具体的施工技术要点和注意事项请参考相关技术文件和规范,并在实际施工中根据具体情况进行操作。
铁路工程技术交底管理实施细则第一章总则第一条为推进甲乙铁路扩能改造工程建设标准化管理,进一步加强现场管理、规范技术交底工作,根据《铁路建设项目技术交底管理暂行办法》(铁建设…2009‟155号文)的有关规定,结合甲乙铁路扩能改造工程建设具体情况,特制定本细则。
第二条技术交底是铁路建设的重要程序,是铁路建设技术管理的重要内容。
各参建单位要提高对做好技术交底工作的认识,按照标准化管理要求,完善技术交底程序、规范交底内容,切实做好技术交底工作,为建设精品工程、安全工程奠定基础。
第二章设计技术交底第三条设计技术交底工作由甲乙复线铁路公司筹备组(以下简称“筹备组”)负责组织,甲乙铁路扩能改造工程筹备组总工全面负责,筹备组工程管理部进行日常管理。
第四条站前(站后)首次交底、一类变更设计交底、重大复杂工程专项交底及新技术交底由筹备组分管领导主持,筹备组工程管理部、安全质量部负责人及主管工程师,勘察设计单位技术负责人或项目总体,监理单位总监、副总监、主要监理人员,施工单位指挥、总工程师、主要技术管理人员参加;其他设计技术交底由筹备组工程管理部(段落指挥部)主持,参建单位相关人员参加。
第五条筹备组工程管理部负责在设计技术交底结束后形成设计技术交底纪要,并及时下发给各参加单位存档。
第六条既有线改造、站前站后接口、大型客站、高等级风险隧道、跨越大江大河等特殊结构桥梁、铺轨架梁、无砟轨道、特殊路基、工程测量网、路基防排水系统等必须组织专项设计技术交底。
涉及营业线的专项设计技术交底,应请相关运营维护单位及人员参加。
第七条为保证技术交底质量,参建各方应认真做好设计技术交底准备工作。
设计交底前设计单位应向筹备组提交书面交底资料,设计技术交底的内容必须全面、详细、准确。
施工、监理单位交底前必须充分熟悉设计文件和认真核对现场,书面提出需要澄清的问题和建议意见。
第八条对于勘察设计单位设计技术交底不到位、处理问题不及时、影响工程建设的,筹备组将在施工图考核中予以扣分。
施工技术交底制度1、技术交底是施工技术管理的重要步骤,其目的(一)是使参加施工的领导、工程技术人员,作业班组明确所担负工程任务或作业项目的特点及技术要求、质量标准、安全措施、以便更好地组织施工。
2、技术交底的时间要求(1)技术交底必须在单位工程图纸综合会审的基础上进行。
(2)技术交底必须安排在单位工程或分部、分项工程施工前进行,并为施工留出适当的准备时间,不得后补。
3、技术交底的形式应以书面形式,并辅以口头讲解。
交底人和接受人应履行交底签字手续,并及时归档.4、技术交底程序(1)技术交底应由工程公司技术负责人或单位工程技术负责人、施工员向承担施工任务的下属单位和有关人员进行技术交底。
(2)技术交底的末端是直接带班工人作业的班组长,班组长应以身作则,带领工人进行正确作业。
(3)分部、分项的技术交底内容完成后应进行讲评,作业过程中班组长要随时检查,确保交底内容落到实处。
5、技术交底内容(1)技术交底分为单位工程技术交底和分部分项(工序)工程技术交底。
(2)单位工程技术交底应与施工组织交底一并进行.(3)分部分项(工序)的技术交底内容包括:作业条件、施工准备、工艺操作流程、技术要求、质量标准、安全措施、成品保护以及需要交底的其他事项(如新工艺新材料的施工方法、操作要点、质量通病预防等).6、技术交底的实施和要求(1)施工组织设计的编写者应当督促其下一级的实施人员进行施工组织设计内容交底,并形成书面材料由编写者签发。
(2)单位工程技术负责人应根据施工组织设计和工程实际,编写施工方案,并向施工员和班组长进行交底.(3)单位工程技术负责人、施工员在施工前应根据施工进度,结合工作特点和班组情况按部位和操作项目向班组长进行技术交底,切忌照抄照搬.(4)技术交底内容应做到施工方法正确,各项措施有针对性、技术先进、详略得当、结合实际。
一、工程技术管理办法第一章总则、依据、范围第一条总则1、技术管理是企业管理的重要组成部分,为保证优质、高效、安全、快速地完成xxxx铁路JQJXZQ-2标施工任务,根据铁路总公司有关现行规定和xxxx铁路江西有限责任公司的下发的相关文件要求,制定本办法。
2、技术管理的基本任务是:贯彻执行国家各项政策、法规和铁路总公司有关技术规范;科学有序的组织各项工作,建立正常生产秩序;适时总结积累施工经验,不断推进技术进步;确保工程质量和施工安全,缩短施工工期,降低施工成本;为工程施工创造有利条件。
3、通过规范技术管理制度,不断提高工程质量,保证施工安全,充分发挥广大技术人员的主观能动性和创造性。
第二条依据1、xxxx铁路江西有限责任公司下发的有关文件。
2、集团公司《工程项目管理办法》、《施工技术管理办法》及《科技管理办法》。
3、集团公司安全、质量、和环境三个体系的《管理手册》与《程序文件》。
4、设计、施工规范和技术标准。
5、xxxx铁路JQJXZQ-2标段施工图设计。
6、业主及监理单位相关规定及要求。
第三条范围1、本办法适用于xxxx集团xxxx铁路JQJXZQ-2标项目部及所属分部和专业队的工程技术管理全过程,是项目部对本工程施工技术全过程进行监督、检查、指导的依据。
具体包括“工地勘察、图纸审核、现场核对优化、施工组织方案编制、开工报告、作业指导书、技术交底、变更设计、技术资料管理、竣工文件编制、工程施工技术小结、竣工验收、用户回访”等工作。
2、各分部应严格遵照执行,并根据实际情况制定补充规定。
第二章、组织机构、职责第四条组织机构项目部总工程师是工程技术管理的总负责人,项目部设工程管理部、安全质量部及中心试验室,各分部总工程师对本分部的工程技术管理负责,并相应成立各职能部门,负责本部门工作。
第五条部门及人员职责(一)总工程师1、全面负责工程施工管理、技术管理、质量管理等工作。
2、主持编写实施性施工组织设计、质量计划和创优规划及有关管理办法,并组织实施。
铁路工程施工技术交底书
该施工技术交底书的目的是为了明确铁路工程施工的相关技术要求和注意事项,确保施工过程中的安全和质量。
施工前准备
在施工开始前,需要对施工现场进行全面的勘测和设计,包括地形、地质、水文等情况的分析,并编制详细的施工方案和工程进度表。
施工组织和管理
在施工过程中,需要制定详细的施工组织和管理计划,明确各施工队伍的职责和工作内容,确保施工过程的协调和有序进行。
施工过程
在具体的施工过程中,需要注意以下事项:
- 确保施工场地的安全,如设置警示标志,防止人员和机械设备进入危险区域;
- 确保施工材料的质量,如检查水泥、钢材等的质检报告;
- 确保施工机械设备的安全和操作标准,如实行机械进场前的检查和试运行等;
- 确保施工质量的监控和检验,如对铁路线路轨道、桥梁等的测量和检查。
安全管理
在施工过程中,安全管理是至关重要的。
需要制定完善的安全管理制度和措施,确保施工过程中人员和机械设备的安全,如设置防护网、安全带等,并进行相关安全教育和培训。
环境保护
在施工过程中,需要保护环境,遵守相关环境保护法规,减少施工对环境的影响。
需要制定环境管理计划,如垃圾处理、水土保持等。
该交底书中的施工要求是铁路工程施工中的基本要求,如遇特殊情况需要另行制定相应施工计划和措施,并报相关部门批准。
铁路工程安全技术交底1. 背景和目的本文档旨在对铁路工程安全技术进行交底,以确保施工过程中的安全性和合规性。
通过向工程人员交底相应的安全技术要求和注意事项,帮助他们理解和遵守相关规定,并有效地预防和应对潜在的安全风险和问题。
2. 交底内容铁路工程安全技术交底包括以下内容:2.1 施工现场安全要求- 工地进出口的安排和管理- 施工区域划定与隔离- 临时设施的搭建和使用- 安全防护措施的规定和执行2.2 施工作业安全技术- 施工设备和工具的选择和使用- 高空作业和井下作业的安全措施- 潜在危险源的识别和管理- 火灾防控措施的规定和执行2.3 安全应急管理- 突发事件应急预案的制定和演练- 伤病事故的急救和处理- 消防设备和应急设备的配置和维护3. 交底方式为确保交底效果的同时减少安全事故的发生,建议采用以下方式进行铁路工程安全技术交底:- 召开交底会议:由专业人员对工程人员进行现场交底,强调安全要求和技术细节。
- 编写交底手册:详细记录交底内容,包括文字、图片和示意图,方便工程人员随时查阅和复。
- 实地指导和培训:现场进行实地操作演示,并向工程人员提供安全技术培训和指导。
4. 质量控制和监督铁路工程安全技术交底的质量控制和监督应包括以下方面:- 交底内容的准确性和完整性的验证。
- 交底方式的执行情况进行检查和记录。
- 工程人员对交底内容的理解和掌握情况的跟踪和评估。
- 安全技术交底效果的定期评估和总结。
5. 风险评估和改进在铁路工程安全技术交底过程中,应进行风险评估和改进:- 建立风险评估机制,并及时分析和评估交底过程中存在的潜在风险和问题。
- 针对评估结果,采取相应的改进措施,优化安全技术交底的内容和方式。
6. 参考资料- 相关法律法规和标准文件- 安全技术交底手册- 施工安全管理规定和程序本文档旨在提供高效、系统的安全技术交底框架,为铁路工程施工提供可行的安全措施和指引,从而保障施工过程中的安全性和质量。
铁路工程技术交底制度一、背景铁路工程是国家重大基础设施项目,工程技术对其安全性、可靠性和持续运营起着至关重要的作用。
为了确保铁路工程施工的质量和安全,需要建立科学的技术交底制度,明确责任、规范程序、保障工程质量。
本文将就铁路工程技术交底制度进行详细探讨。
二、制度建立的必要性1. 保障工程质量:技术交底是施工过程中对技术要求和工作任务进行明确交底,保证各方执行,避免施工中出现技术纠纷和质量问题,保障工程施工质量。
2. 明确责任:通过技术交底,确定各相关方的责任范围和具体任务,避免责任模糊或漏洞,保障各方合作的顺畅进行。
3. 规范程序:建立技术交底制度能够规范施工流程、明确操作程序,确保各项技术工作按照规定的标准和方法进行,提高施工效率和质量。
三、技术交底制度的内容1. 技术要求交底:包括工程设计要求、施工工艺、质量控制要求、工程进度等方面的要求,明确施工标准和执行规范。
2. 任务分工交底:明确各责任人员的具体工作任务和分工,包括施工单位、监理单位、设计单位等,确保各方责任明确,协作紧密。
3. 安全交底:包括施工期间的安全要求、预防措施、应急预案等,确保施工过程中的安全生产。
4. 信息交底:明确相关方需提供的信息、资料、数据,保证施工所需信息在时间上、质量上的准确性和完整性。
5. 进度计划交底:包括工程的各项时间节点、里程碑和进度计划,确保工程施工按时按质完成。
四、技术交底制度的执行流程1. 制定技术交底计划:由项目管理部门根据工程进度和具体要求,制定技术交底计划,包括各项技术交底内容、时间节点、责任人员等。
2. 召开技术交底会议:由项目负责人主持召集相关责任人员参加技术交底会议,就各项工作内容进行详细说明和交底。
3. 确定技术交底结果:通过会议讨论,确定技术交底结果并签署相关文件,各责任人员按照交底内容进行施工操作。
4. 监督检查:项目监理单位对技术交底内容进行监督检查,确保各责任人员按照交底要求进行工作。
施工技术交底管理办法
1、总则
1.1施工技术交底是设计文件、规范、标准向作业面延伸的重要技术资料,为规范、严格控制施工技术交底工作,提高技术管理水平,根据中国路桥XX铁路工程工程的特点及有关要求,特制定本办法。
1.2技术交底的目的:工程正式施工前,通过技术交底使参与施工的技术人员和工人,熟悉和了解所承担工程任务的特点、技术标准、施工工艺、工程难点及施工操作要点以及安全质量标准,做到心中有数。
2、施工技术交底的程序和要求
2.1技术交底的程序
2.1.1技术交底贯穿于工程施工全过程,包括各单位、分部、分项工程。
技术交底必须以书面形式,应规范、完整,分层次逐级交底,向作业队的交底应分工序进行。
2.1.2技术交底分三个层次进行:即指挥部对各分部的标段总体工程技术交底、各分部对架子队的技术交底、架子队对各作业班组的技术交底。
指挥部工程部负责检查、审核各分部对架子队的技术交底。
技术交底移交给资料员进行归档。
2.1.3各分部由总工程师负责,组织工程部等相关部门,向工区主要管理人员及有关技术管理人员、班组长等进行设计意图、重点工程的施工方案、关键部位施工控制要点及新工艺、新技术采用的技术标准、安全质量标准进行交底。
2.2技术交底的要求
2.2.1各分部由总工组织向作业队进行交底。
交底内容宜简单、易懂、图文相结合,主要是施工方法、工艺、安全质量措施等。
2.2.2各分部对作业队的技术交底内容要简明扼要、图文相并、字迹清楚、完整,有交底人、接收人、复核人签字,并形成记录予以保存。
3、分部技术交底的主要内容
3.1技术交底的主要内容
3.1.1施工图纸交底。
3.1.2施工组织设计或施工方案。
3.1.3分部(项)工程的具体部位,标高和尺寸,预埋件、预留孔洞的位置及规格。
3.1.4各工序、各工种之间,施工班组之间在施工中交叉作业的部位和施工方法。
3.1.5流水和立体交叉作业施工阶段划分。
3.1.6重要部位冬、雨季、夜间施工特殊条件下施工的操作方法及注意事项。
3.1.7安全质量保证措施。
3.1.8单位工程测量定位,结构物主要轴线、尺寸和标高。
3.1.9现浇砼、承重构件支模方法、拆模时间等。
3.1.10配筋规格、品种、数量和制作、绑扎、安装等具体数量和要求。
3.1.11预埋件的平面位置、规格、品种、数量及走向、坡度、埋设标高等。
3.1.12砼、砂浆、防水、特殊水泥材料等配合比及试件、试块的取样、养护方法等。
3.1.13其它应交底的内容。
4、审批和归档
4.1施工技术交底经总工程师批准才能执行,未经批准的技术交底不能生效,严禁使用未经批准或作废的技术交底。
4.2技术交底的全部记录内容都必须归档。
谁负责交底,谁负责填写交底记录并将记录移交给资料员进行归档。
每次技术交底均应有交底会议签到表和交底内容记录、主持人及接收人。
4.3交底资料按照交底先后顺序或单位、分部、分项工程,编号装订成册,以便查阅。
4.4指挥部不定期对各分部技术交底的情况进行检查。
5、附则
本办法由指挥部工程部负责解释,自发布之日起执行。
