发达街(南海路~翔实路)道路改造工程技术标
- 格式:doc
- 大小:548.50 KB
- 文档页数:63
城市道路改造工程投标书尊敬的招标人:感谢贵单位对我公司的关注,特此向贵单位提交本次城市道路改造工程的投标书。
一、投标人概况我公司是一家专业从事城市道路改造工程的建设公司,具备丰富的工程施工经验和优秀的专业团队。
我公司一直秉承着“品质第一、服务至上”的原则,为客户提供高质量的工程建设和优质的服务。
二、投标文件1. 项目概述本次城市道路改造工程旨在提升道路交通流畅度、增加道路通行能力和改善市民的出行环境。
具体工程范围涵盖路面梳理、交通标线划设、人行道改造、交通信号灯安装等工作。
2. 投标人资质我公司具有相应的施工资质和工程承包能力,在过去的项目中取得了显著的成绩。
我们拥有一支高素质的管理团队和一支技术过硬的施工队伍,可以保证工程按质按时完成。
3. 工程计划我公司制定了详细的工程实施计划,包括施工流程、时间节点和工期安排等,以确保工程顺利进行。
我们将充分利用现代化的设备和先进的施工技术,严格按照工程图纸和规范要求进行施工,确保工程质量。
4. 技术方案我公司在技术方案上提出了以下几点措施:(1) 采用高性能的路面材料,确保路面平整、耐久性好。
(2) 合理划设交通标线,提高交通安全性和通行效率。
(3) 优化人行道设计,提供便利的步行环境。
(4) 根据实际情况安装交通信号灯,提高交通流量。
5. 项目组织及管理我公司建立了完善的项目组织和管理体系,明确各岗位职责和工作流程,最大限度地提高工作效率和质量控制能力。
项目经理将全程参与工程施工,并与相关部门保持密切沟通,确保工程进展顺利。
6. 施工经验和业绩我公司在道路改造工程领域积累了丰富的经验,并取得了一些显著的业绩。
我们曾成功完成过多个城市道路改造项目,赢得了客户的一致好评。
我们的专业能力和服务质量得到了广大客户的认可和信赖。
三、商务条款1. 价格我们提供的报价包括所有施工费用和材料采购费用等。
报价合理公正,并且具有竞争力。
我们将通过优化管理和资源整合,尽量降低成本,提供给客户一个合理的价格。
表7.1 施工组织设计一、施工组织设计编制的依据:1、对施工现场的实地考查。
2、设计图纸、招标文件等文件的具体要求。
3、我公司的施工资质、施工技术力量、机械设备和资金实力。
4、施工技术规范对市政道路、排水、照明、绿化等工程技术要求。
二、工程概况及主要工程量:某标准化街路道路改造工程,全长2192.41米,西起和平大街,东止一经街,沿线与吉林路,光荣街,云集街,一、二、三、四、五经街等道路交叉。
本次工程改造的内容包括:十三纬路道路工程及道路范围内的排水工程。
(一)道路工程1、工程现状及改造方案十三纬路现状断面形式:和平大街—吉林路路段:建筑围墙+7m(非机动车道)+1.5m(分隔带)+12.5m(机动车道)+1.5m(分隔带)+8.5m(非机动车道)+建筑围墙=31m,将其改造为35米宽断面,折除分隔带。
吉林路—一经街路段:3m(人行道)+4m(非机动车道)+17m(机动车道)+4m(非机动车道)+3m(人行道)=31m,将其改造为36米宽断面,机动车道拓宽至20米。
现状道路边石是混凝土边石,破损较严重,需更换。
非机动车道为沥青路面,人行道方砖为混凝土方砖、破损严重,需更换。
由于近年来交通量增大,车辆荷载过重,引起整体强度不足再加上养护不及时,使得现状部分路段的车行道破损较严重,出现纵向、横向裂缝以及车辙等现象。
此次改造将机动车道加宽部分及新建管线开挖处做新建结构,原旧路以上部分做补强结构。
其中和平大街—吉林路部分、三经街路口部分由于路面状况较好,故只加盖4cm的中料式沥青混凝土面层。
其余部分均加盖9cm的面层,并考虑与周围建筑散水的相接。
旧路以上部分的非机动车道做旧路利用,找平层厚度≥10cm的路段,用水泥稳定砂砾做找平层;找平层厚度<10cm的路段,用水泥砂浆做找平层。
人行道结构全部新建。
2、本段路面标准横断面设置为:和平大街—吉林路规划断面为:1m(人行道)+2.5m(非机动车道)+26m(机动车道)+4.5m(非机动车道)+1m(人行道)=35m,吉林路—一经街规划断面为:3m(人行道)+5m(非机动车道)+20m(机动车道)+5m(非机动车道)+3m(人行道)=36m,规划非机动车道和人行道在一个平面内,采用 2.0%的向内直线坡。
城市道路改造设计工程投标书范本一、背景和目标1.1 项目背景随着城市化的不断进展,城市道路交通压力逐渐加大,道路设施的老化和不足已经成为城市发展的制约因素。
为了解决现有道路的问题,我们计划进行城市道路改造设计工程。
1.2 项目目标本项目的主要目标是通过对城市道路的改造设计,提高道路通行能力和交通安全性,改善城市居民的出行环境,促进城市发展和经济增长。
二、项目概述2.1 项目内容本项目的具体内容包括:1)收集和分析现有道路的相关数据和信息;2)制定道路改造的设计方案,并进行可行性研究;3)确定经济性、安全性和环境保护等方面的考虑;4)绘制道路改造的设计图纸和施工图纸;5)编制详细的施工方案和工程量清单。
2.2 项目规模本项目涉及的道路改造工程总长度约为XX公里,包括主干道、支路和辅路等不同类型的道路。
三、项目时间计划3.1 项目起止时间本项目的起始时间为2022年1月1日,预计工期为12个月,截止时间为2022年12月31日。
3.2 项目关键节点本项目的关键节点如下:1)收集和分析数据:2022年1月1日-2022年2月28日;2)设计方案制定:2022年3月1日-2022年5月31日;3)可行性研究:2022年6月1日-2022年7月31日;4)设计图纸制作:2022年8月1日-2022年9月30日;5)施工方案编制:2022年10月1日-2022年11月30日。
四、投标要求4.1 资质要求投标人应具备以下资质条件:1)具备城市道路设计相关的从业资格或证书;2)有类似道路改造设计项目的经验;3)有较强的设计能力和技术实力。
4.2 技术提案要求投标人应按照以下要求撰写技术提案:1)详细阐述对本项目的理解和分析;2)提出可行性的设计方案,并说明设计思路和创新点;3)说明设计方案的技术可行性和经济性。
4.3 商务文件要求投标人应按照以下要求准备商务文件:1)投标信封:清晰标注投标人名称、联系方式等信息;2)投标报价单:提供详细的工程量清单和报价;3)企业资质证明文件:包括企业营业执照、资质证书等;4)项目经验证明文件:提供类似项目的合同、工程量清单和竣工验收证明等;5)法律文件:提供相关法律文件,包括诚信承诺书、保证金证明等。
目录一、编制依据、原则二、工程概况三、施工部署及总平面布置四、项目经理部组织情况五、施工进度计划、确保工程工期控制及保证措施六、施工方法及主要技术措施七、确保工程质量的保证措施八、确保安全生产的技术措施九、确保文明施工的技术措施十、主要施工机具及劳动力配备计划十一、噪音、扰民及扬尘治理措施十二、雨季施工技术措施十三、附表一、编制依据、原则(一)、编制依据1、任丘市文化道(裕华路——新华路)路面改造工程招标文件、补遗文件和设计图纸;2、现场实地考察;3、我单位的施工技术水平、管理水平和施工机械装备能力;4、国家和交通部颁发的有关施工技术、环保、安全质量验收规范、标准、法规文件,如下所示:(1)、《城市道路设计规范》CJJ37-90(2)、《道路工程制图标准》GB50162-92(3)、《公路沥青面设计规范》JTGD50-2006(4)、《沥青路面施工及验收规范》GBJ50092-96(5)、《城市道路工程施工与质量验收规范》CJJ1-2008(6)、《粉煤灰石灰类道路基层施工及验收规范》CJJ1-97(7)、《城市道路和建筑物无障碍设计规范》JGJ50-2001(二)、编制原则根据招标文件要求,我们以招标文件和现场踏勘为基础,针对工程特点、难点、重点,结合我单位的施工特长、经验、技术、设备能力,本着“安全为先,质量为本”的安全质量原则,以“确保安全,提高质量,均衡生产,文明施工,降低成本,如期高效”的项目管理思路,根据以下原则进行施工组织设计的编制:1、严格遵守招标文件要求的原则施工组织设计编制将严格遵守招标文件的各项要求。
2、强化质量管理原则实施比施工规范要求更高的技术和质量标准,在项目实施过程中,在质量、工期、安全生产、文明施工、交通组织及环境保护各个环节的管理更加规范和标准。
通过强化质量管理,确保质量目标的实现。
3、确保工期的原则根据招标文件中规定的工期,合理安排施工顺序,优化资源配置,并充分考虑气候、季节及交叉施工对工期的影响,科学组织,均衡生产。
路面改造工程招标文件范本一、项目背景和目的路面改造工程是为了提升道路交通运行能力、改善道路安全状况和提高出行体验而进行的一系列工程。
本项目的目的是对XX地区的道路进行全面改造,提高交通效率和行车安全。
二、项目规模和范围1. 规模:本次路面改造工程涉及XX平方公里的道路网络,包括主干道、支路和小街巷。
2. 范围:本项目的工作包括但不限于:道路平整、铺设新的路面材料、更换交通标志和路标、重新布设交通信号灯等。
三、招标条件和要求1. 符合法定要求:投标人应具有合法的营业执照,并且符合相关法律法规的规定。
2. 技术能力:投标人应具备相关的道路改造施工经验,并能提供相关的资质证明和成功案例。
3. 资金实力:投标人应具备充足的资金实力,能够保证项目的顺利进行。
4. 信誉评价:投标人应具有良好的业务信誉和口碑。
四、招标文件内容及要求1. 项目概况:介绍路面改造工程的背景、目的、规模和范围等。
2. 投标人资格要求:包括投标人应具备的法定条件、技术能力、资金实力和信誉评价等。
3. 投标文件递交要求:包括递交时间、地点、方式和所需文件清单等。
4. 投标文件评审:说明评审标准、流程和时间安排等。
5. 投标报价:要求投标人给出具体的工程报价,并提供相应的费用构成明细。
6. 合同条款:详细阐述双方在工程实施过程中的权益和责任。
7. 技术要求和进度计划:包括工程施工的技术要求、进度计划和质量控制措施等。
8. 保证金和履约保证:说明投标人需缴纳的保证金数额和履约保证的要求。
9. 其他附加条款:列出一些其他相关的内容,如投标文件格式要求、联系方式等。
五、投标文件递交和评审流程1. 递交要求:投标人应按照所提供的投标文件递交要求,及时递交投标文件。
2. 文件评审:由专业评委和相关部门进行文件评审,评估投标人的资格和能力。
3. 报价评审:按照投标文件中的报价要求进行报价评审,选取最具竞争力的投标人。
4. 中标结果公示:将公布中标结果,并进行相关程序的办理。
2020年通榆县老城区8条道路综合改扩建工程设计招标公告本招标项目2020年通榆县老城区8条道路综合改扩建工程设计已由通榆县发展和改革局以通发改审批字(2020)46号批准建设,建设资金来自中央财政补贴及地方自筹资金,招标人为通榆普西城市建设有限公司,项目已具备招标条件,现对该项目的设计进行公开招标。
2.项目概况与招标范围2.1 项目名称:2020年通榆县老城区8条道路综合改扩建工程设计;2.2 项目概况:改扩建道路8条,其中扩宽道路5条(风电大路、新发街、开通大路、民主西路、人民路),打通断头路2条(文化北街、利民西路),仅建设人行道、绿化(向海大街),改造道路总里程14.091km,具体改造内容包括:机动车道、人行道、绿化、路灯照明。
地下供水管线改造道路6条:风电大路、人民路、文化北街、利民西路、新发街、开通大路,新建自来水管线总长度7891m。
地下污水管线改造道路1条:新发街,改建污水管线总长度3385m。
地下雨水管线改造道路6条:利民西路、开通路、人民路、新发街、文化北街、利民西路,改建雨水管线总长度7894m;2.3 招标范围:初步设计及施工图设计;2.4 建设地点:通榆县城区内;2.5 设计周期:自签订合同之日起15日历天内完成;2.6 质量要求:符合国家及地方相关行业设计规范标准;2.7 合同估算价:481.3600万元。
3.申请人资格要求3.1 投标人须具有独立企业法人资格,具有国家建设行政主管部门颁发的市政(燃气工程、轨道交通工程除外)行业甲级及以上资质,并在人员、设备、资金等方面具有相应的能力;3.2 近三年(2017年-2019年)有同类或类似工程业绩(本省行政区域内的业绩认定,应当采用“吉林省建筑市场监管与诚信信息管理平台”(以下简称“平台”)工程项目信息中的业绩。
在省域外的业绩认定,必须是通过互联网且不需任何权限即可在工程所在地的省级建设行政主管部门政务网站查询得到,而且查询到的数据应能满足招标项目的要求);3.3 投标人拟派项目的设计负责人须具备市政工程相关专业高级工程师职称,设计负责人未经招标人允许不得更换;3.4 近三年(2016年-2018年)财务状况良好,各年均不亏损;须提供经会计师事务所审计的财务审计报告(当投标单位成立日期在2016年-2018年之间的,提供2016至2018年之间的经会计师事务所审计的财务审计报告,2019年或以后新成立的公司无财务审计报告的,需提供自成立之日起至今的财务报表及财务状况良好承诺书)。
某某某城市道路工程技术标投标书.doc [范本一]道路工程技术标投标书1. 项目概况1.1 项目名称:某某某城市道路改造工程1.2 项目地址:某某某城市中心区域1.3 项目范围:道路改造工程,包括路面铺设、排水系统改造及交通信号灯安装等1.4 项目计划时间:预计工期为12个月2. 承包商资质2.1 注册信息:承包商名称及注册号2.2 业绩及经验:承包商过往类似道路工程的业绩和经验,并提供相关证明文件2.3 人员配置:说明承包商具备的相关专业技术人员及其资质3. 技术方案3.1 设计方案:详细描述道路改造的设计方案,包括路面铺设材料选择、排水系统改造方案等3.2 施工方法:介绍道路改造的施工方法以及所需设备和材料3.3 安全及环境保护措施:说明承包商将如何确保施工过程中的安全性和环境保护4. 质量管理体系4.1 实施标准及规范:适用的国家标准和相关规范,并说明承包商将按照这些标准和规范进行施工4.2 质量检测方法:说明质量检测的具体方法和设备4.3 报告及记录:描述承包商将如何编制施工过程中的报告和记录,并保留相关文件证明5. 项目进度计划5.1 施工阶段划分:具体分解工程施工过程中的各个阶段5.2 工期计划:制定每个阶段的工期计划,并考虑到可能的延期风险5.3 进度控制:描述如何进行进度控制,确保项目按时完成6. 成本估算6.1 施工费用:根据设计方案和所需材料,详细估算施工费用,并列示出具体成本项目6.2 风险预测:对可能存在的风险进行预测,并对其造成的影响进行成本评估6.3 项目费用控制:说明如何进行项目费用的控制和调整,确保在预算范围内完成工程7. 合同条款7.1 合同签订事项:明确合同签订的具体事项,包括金额、付款方式等7.2 维修及保修期:说明承包商将提供的维修及保修期限,以及相应的责任范围8. 附件8.1 承包商资质证明文件8.2 设计方案图纸8.3 施工进度计划表8.4 费用控制表8.5 合同范本及附件9. 法律名词及注释9.1 合同法:XXX9.2 劳动法:XXX9.3 建筑工程质量管理条例:XXX---[范本二]某某某城市道路工程技术标投标书项目概述:本项目为某某某城市中心区域的道路工程改造项目,主要工作包括路面铺设、排水系统改造及交通信号灯安装等。
目录第一章编制依据―――――――――――――――――――――――02 第二章工程简介―――――――――――――――――――――――03 第三章施工组织―――――――――――――――――――――――05 第四章交通组织方案―――――――――――――――――――――17 第五章施工协调管理―――――――――――――――――――――20 第六章施工总进度计划及保证措施―――――――――――――――22 第七章施工现场平面布置―――――――――――――――――――26 第八章材料供应计划―――――――――――――――――――――32 第九章劳动力配备计划――――――――――――――――――――34 第十章主要施工机械设备及检测仪器-―――――――――――――36 第十一章主要分项工序施工方案――――――――――――――37 第十二章绿化、综合管线保护、迁移的配合及措施―――――――54 第十三章质量保证措施―――――――――――――――――――――56 第十四章安全生产文明施工-―――――――――――――――64 第十五章季节性施工技术措施―――――――――――――――68 第十六章附表、附图――――――――――――――――――― 77第一章编制依据一、本施工组织设计依据以下文件编制:(一)、杭州市复兴路综合整治工程(之江路——钱江四桥)02标施工招标文件和杭州市复兴路综合整治工程(之江路——钱江四桥)02标招标答疑会议纪要。
(二)、浙江工业大学建筑规划设计研究院市政分院设计的杭州市复兴路(之江路——钱江四桥)综合整治工程施工图设计。
(三)、本工程现场踏勘的实际情况。
(四)、《市政道路工程质量检验评定标准》CJJ1-90、《市政桥梁工程质量检验评定标准》CJJ2-90和《市政排水管渠工程质量检验评定标准》CJJ3-90。
(五)、《给排水管道工程施工及验收规范》GB50268-97以及《给水排水构筑物施工及验收规范》GB141-90和《沥青砼路面施工及验收规范》GB50092-96。

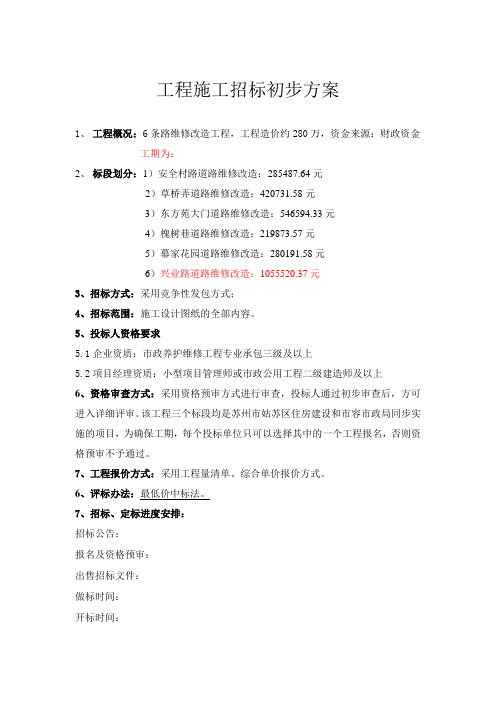

工程施工招标初步方案
1、工程概况:6条路维修改造工程,工程造价约280万,资金来源:财政资金
工期为:
2、标段划分:1)安全村路道路维修改造:285487.64元
2)草桥弄道路维修改造:420731.58元
3)东方苑大门道路维修改造:546594.33元
4)槐树巷道路维修改造:219873.57元
5)幕家花园道路维修改造:280191.58元
6)兴业路道路维修改造:1055520.37元
3、招标方式:采用竞争性发包方式;
4、招标范围:施工设计图纸的全部内容。
5、投标人资格要求
5.1企业资质:市政养护维修工程专业承包三级及以上
5.2项目经理资质:小型项目管理师或市政公用工程二级建造师及以上
6、资格审查方式:采用资格预审方式进行审查,投标人通过初步审查后,方可进入详细评审。
该工程三个标段均是苏州市姑苏区住房建设和市容市政局同步实施的项目,为确保工期,每个投标单位只可以选择其中的一个工程报名,否则资格预审不予通过。
7、工程报价方式:采用工程量清单、综合单价报价方式。
6、评标办法:最低价中标法。
7、招标、定标进度安排:
招标公告:
报名及资格预审:
出售招标文件:
做标时间:
开标时间:。
施工方案或施工组织设计目录一、编制依据 (66)二、工程概况 (66)1、道路工程 (66)2、排水工程 (69)3、主要工程量表 (69)三、施工总体部署 (70)1、工程总体目标 (70)2、施工组织机构 (70)3、技术准备 (71)4、现场布置 (73)5、工、料、机准备 (74)6、施工测量 (74)7、施工前的复查与试验 (74)8、测量放样 (75)四、施工工艺 (76)1、排水工程施工 (76)2、道路工程施工 (77)3、人行道铺砌 (80)五、施工措施 (80)1、雨季施工技术措施 (80)2、工期保证措施 (81)3、质量保证措施与质量保证体系 (81)4、安全生产保证措施及保证体系 (82)5、文明施工保证措施及保证体系 (83)六、其它事项说明 (85)1、节假日期间施工安排 (85)2、农忙季节施工措施 (85)3、防火措施 (86)4、缺陷责任内的维护方案 (86)七、平面布置图 (87)八、主要施工机械设备试验检测设备表 (88)九、劳动力供应计划表 (90)十、临时设施布置及临时用地表 (91)八、附表 (92)附表:1、主要工程量表2、过程质量执行程序3、道路施工流程图4、级配砂砾施工工艺流程图5、水泥稳定砂砾施工工艺流程图6、沥青混凝土摊铺施工工艺流程图7、排水工程施工工艺流程图8、组织机构图9、联络协调系统框图10、进度计划横道图11、工程进度计划网络图12、质量保证体系框图13、质量检查程序框图14、安全生产体系15、安全生产文明施工体系框图16、全员安全管理保证体系图17、环保管理体系框图一、编制依据1、《给排水构筑物施工及验收规范》GBJ141-902、《公路沥青路面施工技术规范》(JTJ032-94)3、《公路沥青路面基层施工技术规范》(JTJ034-2000)4、《沥青路面施工及验收规范》(GB50092-96)5、《给水排水管道工程施工及验收规范》(GB50268-97)6、《地基与基础工程施工及验收规范》GBJ202-837、《砌体工程施工及验收规范》GB50203-20028、《市政道路工程质量检验评定标准》CJJ1-909、《市政排水管渠工程质量检验评定标准》CJJ2-9010、迎宾路道路改造工程施工图设计051060二、工程概况1、道路工程1.1 沈阳市迎宾路位于于洪区,是沈阳市西部连接二环快速路与三环环城高速公路的主要道路,沈阳市迎宾路道路排水改造工程一标段起点为沈大辅路,桩号-K0+147.89,终点为K1+400。
道路品质提升改造项目(含绿化)招投标方案1. 项目背景和目标为了提升城市的交通出行环境和道路品质,改善市民的出行体验,本次招投标计划对道路进行品质提升改造,并加强绿化工作。
该项目旨在改善道路的基础设施,提高道路的通行能力和安全性,同时增加绿化和景观,提升居民的生活质量。
2. 招投标范围和要求2.1 范围本次招投标项目的范围包括以下方面:1.道路改造:对指定道路进行车道修复、路面铺装、标线涂装等,提升道路的平滑度和通行能力;2.交通设施更新:更换老化的路灯、红绿灯等交通设施,提升道路的交通安全;3.绿化建设:在道路两侧增加绿化带,种植花草树木,提升道路的美观性和生态环境。
2.2 要求1.参与招投标的单位必须具备相关道路改造施工经验和资质;2.投标方案必须满足项目范围和要求,并提供详细的施工计划和绿化方案;3.投标方案中应包括对施工安全、噪音控制、环境保护等的考虑;4.投标方案中应注明施工周期、工程造价和施工团队组成等信息。
3. 投标流程和评审规则3.1 投标流程1.发布招标公告:公开发布招标公告,邀请有资质的单位参与投标;2.申请资格预审:投标单位根据招标文件的要求,提供相关资料进行资格预审;3.投标文件准备:符合预审要求的投标单位准备投标文件;4.递交投标文件:投标单位按照规定时间将投标文件递交给招标方;5.投标文件评审:招标方对递交的投标文件进行评审,包括技术方案、施工计划、绿化方案等;6.中标公告:招标方根据评审结果公布中标单位,并签订合同。
3.2 评审规则1.投标文件评审将根据以下几个方面进行评分:–技术方案的合理性和可行性–施工计划的详细性和可靠性–绿化方案的美观性和生态环境保护性–施工团队的专业能力和经验2.对于每个评审项,招标方将指定专业人员进行评审并给出评分;3.投标单位根据评审得分确定最终中标结果;4.如有需要,招标方有权邀请中标单位进行面试和现场考察。
4. 建设与管理4.1 建设过程1.中标单位按照合同约定的时间和要求开始进行施工工作;2.施工期间,中标单位应按照施工计划进行工程进度控制,并保证施工质量;3.绿化工作应在道路改造工程完成的基础上进行,确保道路和绿化的整体协调性。
目录一、工程概况 (1)1。
1、概况 (1)以下是工程主要内容 (1)1。
2、工程主要技术标准 (2)1.3、道路恢复工程主要形式及概况 (2)1。
4、总体目标 (3)1.5、施工技术规范与质量标准 (3)二、道路分部分项工程主要施工方法 (3)2。
1、换填中粗砂底基层施工 (3)2。
2、道路基层施工方案 (4)2.3、透层、粘层施工 (7)2.4、道路沥青砼面层施工 (8)三、拟投入工程的主要施工机械设备情况 (11)3.1、动员周期(设备) (11)3.2、机械设备配备 (12)3.3、动员周期(人员) (12)四、保证工程质量的技术组织措施 (13)4。
1、保证工程质量的目标 (13)4.2、质量检查程序 (13)4。
2.1、在开工前负责进行 (13)4.2。
2、在施工过程中负责进行 (13)4.2。
3、工程竣工后负责进行 (14)4。
3、质量保证措施 (14)4。
4、安全保障组织机构及人员配备 (16)五、确保工程质量和工期的措施 (18)5.1、确保工程质量的措施 (18)5.2、确保工期的标准措施 (19)六、文明施工 (19)6.1文明施工管理 (19)6.2环境保护管理 (20)6.2.1、环境保护管理体系及组织机构 (20)6.2.2、环境保护措施 (20)一、工程概况1。
1、概况以下是工程主要内容道路恢复的现场情况在本工程中5#、6#、7#井体,以及4#到5#开挖段施工场地位于广佛新干线上,需要对原有的路面进行破除,管道施工完后需要对路面进行恢复,需要恢复路线长约110m,面积约440㎡。
1.2、工程主要技术标准1)、道路等级:城市道路主干道2)、设计车速:60KM/h3)、设计荷载:BZZ—1004)、抗震设防烈度:7度5)、路面形式:沥青砼路面1.3、道路恢复工程主要形式及概况道路机动车道结构设计:上面层:4cm细粒式沥青混凝土AC-13C中面层:6cm细粒式沥青混凝土AC—20C下面层:8cm细粒式沥青混凝土AC—25C玻纤格栅上基层:28cmC35素凝混凝土中基层:18cm5%水泥稳定碎石下基层:18cm4%水泥稳定石屑路基:298cm换填中粗砂结构层总厚度:380cm路面结构修复示意图如下图所示:1.4、总体目标1)、安全目标年轻伤事故频率≤5‰,杜绝生产安全责任死亡事故,无安全文明施工五不良行为被通报,无火灾、中毒、坍塌、交通等重伤责任事故,职业病发生率为零,不发生重大机械事故。
芳村大道南快捷化改造工程勘察设计施工总承包招标公告招标人:广州市广园市政建设有限公司招标代理:广东达安项目管理股份有限公司日期:二〇一八年三月芳村大道南快捷化改造工程勘察设计施工总承包招标公告根据穗发改[2017]1054号文批准,并且本工程具有资金证明,广州市广园市政建设有限公司现对芳村大道南快捷化改造工程勘察设计施工总承包进行公开招标,选定承包人。
一、工程名称:芳村大道南快捷化改造工程勘察设计施工总承包二、招标单位:广州市广园市政建设有限公司联系人:张工联系电话:招标代理机构:广东达安项目管理股份有限公司联系人:余工联系电话:招标监督机构:广州市建设工程招标管理办公室监督电话:三、建设地点:广州市荔湾区芳村大道(洲头咀隧道至东新高速段)。
四、项目概况:本项目对芳村大道(洲头咀隧道至东新高速段)(全长约5公里)进行快捷化改造,道路规划红线宽标准段为60米,设计速度60公里/小时,全线新建2座跨线桥以及5处人行过街设施(3座人行天桥、2座人行地道),主要建设内容包括道路工程、装配式桥梁工程、排水工程、照明工程、交通工程、电力工程、景观绿化工程、配套工程等。
芳村大道为城市主干道,全预制装配式桥梁总长约2公里,线路工程测量约为5.2公里,项目总投资估算118661万元,其中工程费用约63402万元。
五、标段划分及各标段招标内容、规模和招标控制价:(一)本工程划分为1个标段。
(二)招标内容:负责本项目勘察、设计与施工工作,按照招标文件所载明的内容,本项目实行限额设计和施工,建设项目概算不得超过项目总投资。
负责本项目规划用地红线范围内,及经招标人审批同意用于辅助项目建设所需的红线范围外的勘察工作,包括但不限于以下所有勘察、测量和现场服务工作:[■工程测量(含详测,含规划放线册〈满足报建要求〉等)、■岩土工程勘察(含详勘)、■工程物探(含管线探测)]以及其他相关为配合设计进行的勘察、勘测任务,如旧路、旧桥摸查及勘察工作。
开发区南海路第九大街道路改造工程B标南海路(第十二大~海星街南)道路改造工程道路基础验收报告天津五建建筑工程有限企业2008年4月30号施工总结由我天津五建建筑工程有限企业施工的开发区第九大街道路改造工程B标(十二大街~海星街南),于2008年4月4日动工,经过参建各方的共同努力,工程于2008年4月30日已达成道路基础改造。
工程概略:工程责任主体分别为:建设单位—天津经济技术开发区管理委员会基本建设中心设计单位—天津市政工程设计研究院施工单位—天津五建建筑工程有限企业监理单位—天津国际工程建设监理企业一.施工依照:1.《公路路面基层施工技术规范》(JTJ034-2000)、《公路沥青路面施工技术规范》(JTGF40-2000)、《城市道路工程质量查验标准》(DB29-50-2003)建设方供给的工程设计图纸、工程更改设计图纸、说明及与本工程建设有关的文件。
上司主管部门为本建设项当今达的有关指令、文件等。
.施工过程质量控制质量的事先控制(1)在接到工程设计图纸后,我项目组织机构人员进行审图,观察施工现场环境,熟习有关规范标准,并依据详细状况和工程特色编写了施工组织设计,并经我企业主管领导审批,专业监理工程师认同并上报建设单位。
拟订了拥有指导性的质量、安全、进度举措及计划。
2)组织施工人员进行技术交底和安全交底,交底文件已经监理单位签认。
3)严格依照图纸施工并以施工组织设计(方案)为技术指导进行施工,各工序质量控制参数,施工工艺流程,重点工序质量保证举措均切合规范设计及要求。
4)对进场投入使用的施工机械的使用性和安全性进行检查合格,使用的丈量仪器均有年检合格证。
质量的事中控制各工序施工前组织施工人员进行技术及安全技术交底,施工过程中严格依照图纸施工,严把质量关,保证工程质量切合技术规范、查收评定标准和强迫性规范条则的有关规定。
各个施工段的控制重点及查验标准1)丈量放线:依据设计图纸给出的坐标,利用仪器进行检测并请天津经济技术开发区测绘大队进行定位复测,复测结果与设计图纸给出的坐标符合。
市政道路改造施工招投标方案1. 引言市政道路改造施工招投标方案是指为了提升道路交通条件和城市形象,对市内道路进行改造和施工的招投标计划。
本文档旨在详细描述市政道路改造施工的目标、施工内容、投标要求以及评标标准等重要内容。
1.1 目标市政道路改造施工的目标是提升道路交通流畅度、安全性和美观度,为市民提供更好的出行体验。
通过道路改造,还可以改善城市形象,吸引更多的商业和旅游资源。
1.2 施工内容本次市政道路改造施工包括以下内容:•道路拓宽与改造•人行道修建与提升•环境绿化与美化•路灯安装与升级•配套设施建设(如公交站点、停车场等)2. 投标要求为了确保投标过程的公正和透明,投标人需要满足以下要求:2.1 资质要求投标人需要具备以下资质:•具备相关道路施工经验,有过类似项目的施工业绩,能够提供相关证明材料。
•拥有相应的人员、设备和资金实力来完成本次施工任务。
2.2 技术方案要求投标人需要提交详细的技术方案,包括但不限于以下内容:•道路改造的施工流程图和时间节点安排。
•施工过程中的安全措施和风险评估。
•资源利用和环保措施。
•施工过程中可能遇到的问题及应对措施。
2.3 价格要求投标人需要提交清晰明确的报价单,包括施工费用、材料费用、人员工资等等。
报价单应该符合市场价格并具备合理性。
2.4 相关文件要求投标人需要提供以下文件:•公司注册证明及资质证书。
•过往类似项目的施工业绩证明。
•技术人员的相关证书和职称证明。
•施工所需机械设备清单。
•资源和材料供应商的合作证明。
3. 评标标准招标单位将根据以下标准对投标方案进行评估:1.资质:投标人是否具备足够的施工经验和实力。
2.技术方案:方案的合理性、可行性以及创新性。
3.施工进度:保证工期的合理性和可行性。
4.价格:报价单的合理性和市场竞争性。
5.项目管理:施工过程中的安全和质量管理。
评标过程将由专业评标委员会进行,将综合考虑以上标准进行评估,并评选出中标方案。
4. 时间安排本次投标的时间安排如下:•投标公告发布日期:2022年1月1日。
芳村大道南快捷化改造工程引言作为广州市番禺区的交通大动脉,芳村大道南自西环路至环市西路段是市民日常出行的主要通道之一。
然而,由于交通量大、车流繁忙,加之路面破损、拥堵、行车难顺畅等问题,频繁发生交通拥堵和事故。
为此,广州市交通委员会联合番禺区政府,决定对芳村大道南进行快捷化改造工程,旨在打造快速、便捷、安全、畅通的出行环境。
改造范围芳村大道南快捷化改造工程分两期进行,第一期改造工程将从西环路至市桥三路段,第二期改造工程将从市桥三路至环市西路段。
工程内容主要涵盖以下四个方面:1.道路改造:对芳村大道南路面进行修缮,添加快速通行车道和小型机动车急救通行道,新增人行道和非机动车道,提升道路通行能力和交通安全水平。
2.交通组织:采用改变道路横向交通组织方式的措施,对路口信号灯、人行横道进行调整,缓解交通压力,提高过路人出行效率。
3.绿化美化:对芳村大道南的公共绿地和景观带进行绿化美化,增加草坪、花岗岩,完善绿化配套设施,并修建公共休息亭、公共厕所等城市家具。
4.智能化建设:在芳村大道南设置实时交通监控系统、智慧路灯、LED屏幕显示等高科技设施,实现智能化交通管理和出行服务。
改造目的和效果芳村大道南快捷化改造工程目的在于提升该路段的交通运行效率和出行质量,具体效果表现在以下几个方面:1.提升通行速度:在增加道路数量、修建智能化设施的同时,解决原先道路拥堵的问题,实现芳村大道南的快捷通行。
2.优化交通组织:采用科技手段、技术手段等一系列措施,使交通组织能够更高效地支持道路运营,缩短通行距离、减少通行时间。
3.提高行车安全:修建安全岛、人行横道、增设急救车通行道等设施,增加道路行车安全性和可靠性,降低交通事故发生率。
4.改善出行环境:通过新建公共设施、改善绿化美化等措施,使道路两侧的环境面貌变得更加美好,提高市民出行的舒适度。
时间安排和进度整个芳村大道南快捷化改造工程分为两个阶段进行,计划于2022年和2023年全部完工。
发达街(南海路~翔实路)道路改造工程施工组织设计1.综合说明1.1编制依据①发达街(南海路~翔实路)道路改造工程施工竞标文件以及补遗文件。
②生活区道路及人行道大修工程(第一期)设计工程发达街道路排水工程施工图设计,工程编号:13073。
③技术人员的现场踏勘及对施工设计图纸的熟悉了解,和我单位以往在天津地区道路、排水工程的施工经验,结合现场实际情况为依据。
④中华人民共和国、天津市现行有关的市政工程施工规范、验收标准:《公路沥青路面施工技术规范》JTG F40-2004《公路路面基层施工技术规范》JTJ 034-2000《道路交通标志和标线》GB5768-2009《城镇道路工程施工与质量验收规范》CJJ1-2008《天津市人行道及广场防滑技术标准》DB29-201-2010《天津市市政工程施工技术规范(排水工程部分)》DB29-76-2004《城市排水工程质量检验标准》DB29-52-2003《给水排水管道工程施工及验收规范》GB50268-2008《公路土工合成材料应用技术规范》JTG/T-D32-2012《城市道路工程质量检验标准》DB29-50-2003、DB30-50-2003《天津市市政工程施工技术规范(道路部分)》DB29-76-2004《天津市工程建设标准设计(BJT29-175-2007)城市道路质量通病防治系列图集(津07SSZ1)》《建筑工程文件归档整理规范》GB/T50328-2001《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工安全检查标准》(JGJ59-99)《建筑工程施工质量验收统一标准》(GB50300-2001)图纸中列明的规范标准以及现行的国家、天津市及天津经济开发区颁布的建筑工程等有关系列标准及规范。
1.2编制原则①在充分理解设计文件和有关规范、标准为依据,结合现场实际情况,采用成熟的施工技术,确定切实可行的施工方案。
②结合现场的实际情况科学合理编排施工进度,确保工期目标的实现。
③制定可行的安全、环保措施,确保现场文明施工。
④我单位现有的施工技术水平、管理水平、和机械设备的配套能力的基础上,围绕着确保安全、保证质量、缩短工期、降低工程成本、提高资源利用率来编制本标段的施工组织设计。
⑤根据本工程所处的地貌环境、结构特点和合同要求,结合多年施工经验,并选用先进成熟的施工技术,按照快速、优质、安全、经济以及均衡生产的原则,提出合理施工组织计划和相应的保证体系。
1.3工程概况工程名称:发达街(南海路~翔实路)道路改造工程工程建设地点:天津开发区东区发达街(翔实路~南海路)建设规模:西起翔实路东至南海路,起点桩号K0+268.746,终点桩号K0+623.344,全长354.6m。
涉及内容为道路全长范围内的机动车道、人行道、沿街商铺台阶改造工程,其中机动车道包括车行道拓宽、局部补强、中修罩面、侧缘石安砌、交通标线;人行道包括人行道面层拆除、部分基层处理、重新铺装面层、新建盲道等内容;排水工程包括检查井井圈加固、井盖更换、收水井重新施作、铺设收水支管;其他项目包括宠物医院坡道拆除、台阶恢复、白云宾馆台阶破除恢复、停车楼底商台阶面层破除恢复石材台阶等。
1.3.1平面设计发达街为东西走向,从翔实路以直线延伸至南海路,起点桩号K0+268.746,终点桩号K0+623.344,全长354.6m。
平面线形维持现状不变,以现状道路中线(即规划道路中线)作为设计中线,取消道路两侧绿化带,机动车道分别向两侧拓宽1.5米。
1.3.2纵断面设计纵断面设计充分考虑既有道路面高程,并于两侧小区、单位出入口标高相适应,同时兼顾道路排水的顺畅性,高程基本维持现状高程。
纵断面的设计路面高为道路设计中线的路面高程。
1.3.3横断面设计横断面布置为:3m(人行道)+10m(车行道)+3m(人行道)=16m1.3.4车行道横坡机动车道设计路拱横坡为双向1.5% ,坡向外,人行道横坡1%,坡向内。
1.3.5路面设计概况:技术标准:道路主要技术指标:道路等级为城市支路、设计车速为30km/h、沥青混凝土路面、荷载标准为:道路BZZ-100KN、设计年限:10年。
1.3.5.1新建道路机构设计道路拓宽新建机动车道路面结构设计为:4cm细粒式沥青混凝土(AC-13C)+6cm中粒式沥青混凝土(AC-20C)+1cm下封层+18cm石灰粉煤灰碎石(6:14:80)+15cm石灰粉煤灰碎石(6:14:80)+15cm石灰土(12%),总厚度为58cm。
道路开槽后,路床顶面回弹模量不小于30MPa,弯沉值不小于310(0.01mm),如有路基弹软路段,换填20cm石灰土(8%)。
1.3.5.2罩面结构设计①铣刨后高程差小于10cm路段设计高程与铣刨后路面高程差小于10cm的路段,铺设4cm细粒式沥青混凝土(AC-13C)+2.5cm中粒式沥青混凝土(AC-20C)。
②铣刨后高程差在10-15cm路段设计高程与铣刨后路面高程差10-15cm的路段,采用中粒式沥青混凝土进行衬补找平,铺设4cm细粒式沥青混凝土(AC-13C)+9.6cm中粒式沥青混凝土(AC-20C)。
③铣刨后高程差在15cm以上路段设计高程与铣刨后路面高程差15cm以上路段,采用沥青碎石(ATB-25)进行衬拱找平,铺设4cm细粒式沥青混凝土(AC-13C)+6cm中粒式沥青混凝土(AC-20C)+5cm沥青碎石(ATB-25)。
④挖补路段对于需要挖补部分道路:破除旧路至设计高程以下25cm,采用15cm沥青碎石(ATB-25)进行补强,铺设4cm细粒式沥青混凝土(AC-13C)+6cm中粒式沥青混凝土(AC-20C)+15cm 沥青碎石(ATB-25)1.3.5.3人行道路面结构清除现状人行道花砖面层,对破损基层进行挖补处理,在原人行道基础上实施铺装,6cm水泥花砖或盲道砖铺装:6cm水泥花砖+3cm水泥砂浆(1:3)。
1.3.5.4附属工程①侧、缘石:机动车道两侧设置侧石,绿化带及人行道外侧设置缘石。
缘石为挤压式混凝土材质,新更换缘石尺寸为7*20*50cm,缘石采用C30水泥混凝土预制,抗压强度不小于30Mpa,侧石为花岗岩材质,规格为12*32*100cm,现浇 C15混凝土靠背。
②收水井、检查井:由于道路拓宽将原有的收水井全部拆除,重新施做收水井及收水支管。
将原有的检查井井盖全部更换,井圈进行加固处理,待石灰粉煤灰碎石层铺筑完毕后,进行反开槽施工,井圈0.5m范围内用C30混凝土浇筑处理,待混凝土达到设计强度后再施作沥青面层。
③交通标线:道路面层施工完毕后需恢复道路标线,主要内容有:可跨越对向车道分界线、停止线、人行横道线、停车标线等。
可跨越对向车行道分界线:黄色虚线,线宽15cm,实线段长度4m,间隔长度6m。
停止线:白色实线,线宽40cm,距离人行横道线边缘2m。
人行横道线:白色实线,线宽40cm,间距60cm,沿支路方向长度3m,沿其他干路方向长度5m。
停车位标线:白色实线,线宽10cm,长度方向6m,宽度方向2.5m。
1.3.5.5其他工程白云宾馆底商台阶为混凝土浇筑,对现状台阶沉降较大的地方破除,按照原尺寸进行恢复,同时混凝土表面凿毛后铺贴石材台阶。
南侧现状停车楼底商,台阶为石材,最下一步楼梯石材破损严重,拆除最下一步台阶原有石材,按照原石材的规格、颜色进行恢复,同时对其他台阶石材有破损、掉角的进行更换。
道路南侧宠物医院门口坡道进行拆除,按照台阶施做,尺寸、材质与东侧现状台阶一致。
开竣工日期:2014年3月1日—2014年5月15日,总工期76天日历日。
1.4工程重点难点本工程为道路大修程,是在现有道路旧路上进行拓宽、加铺改造施工,施工时必定会影响到现况交通的通行。
为保证周边企事业单位车辆和居民正常的出行,在施工前应采取合理的交通组织和交通疏导,在开工前进行宣传,采取必要的便民措施,做到便民利民不扰民。
施工中采取有效措施,尽量减少在居民小区附近的夜间施工,在白天也要尽量减小施工噪音和施工对环境的污染,在施工前与沿线企事业单位及小区物业做好沟通合理安排编制合理可行的交通疏导方案,施工采用半幅施工,半幅单向通行,施工区域采用通透围栏封闭,在路口设专人指挥交通疏导。
需组织好施工顺序,控制各施工节点工期只有节点工期得以实现才能保证总工期目标实现,在保证工期目标的同时必须把握质量控制,要按时保质完成本工程,文明施工管理严格按照开发区文明施工管理手册及招标文件文明施工的要求执行。
2.施工现场平面布置由于施工场地限制,施工区域内不搭设生活区及办公区,在施工现场附近租用民房作为临时生活区及办公区。
根据本工程为现况道路改造工程,施工现场不设固定材料堆放场地,施工所需材料根据施工进度由厂家直接送至施工位置,尽量做到用多少上多少。
机械设备根据不同施工部位,就近临时停放。
施工用水将采用拉水车拉水,考虑施工场狭小,根据施工需求在沿线使用1台水车满足施工供水。
饮用水使用保温桶从基地用面包车送至施工现场。
本工程施工现场沿线较长,在施工段落内不设置变压器。
采用两台3台5~20KW小型发电机解决施工现场临时用电,保证施工现场用电。
临时用地表7.4 临时用地表3.资源配置合理安排机械、人员、材料等施工要素是施工顺利进行、按期完成施工任务的重要保证。
为确保工期目标的实现,在施工中将切实做好各分部分项工程安排,依据工序要求和工程量大小合理进行劳动力安排。
按照平行、流水作业方式,紧凑安排,以充分发挥机械和人工的工作绩效。
我公司将从业主利益出发,最大限度的缩短施工准备时间,做好施工人员、机械设备、材料等部署并做到提早进场。
接到开工令后即进行全面施工,施工时坚持连续作业。
3.1劳动力计划表7.3 劳动力计划表单位:人3.2施工机械设备投入计划表7.1 拟投入的主要施工机械设备表3.3试验和检测仪器设备投入计划表7.2 拟配备本标段的实验和检测仪器设备表3.4材料计划发达街(南海路~翔实路)道路改造工程主要材料进场计划4.工程施工进度计划和保障措施4.1工程进度计划①施工进度计划总体原则顺序本工程计划2014年3月1日开工,2014年5月15日竣工,施工主要跨越冬季和雨季,根据冬季和雨季施工特点,结合施工顺序和施工工艺要求,对施工进度给予合理安排,减少客观因素和人为因素造成的窝工现象,确保工程顺利完成。
通过对本工程施工图纸的深入研究,对工程统筹兼顾考虑,把本工程计划划分为三个施工段进行施工,各施工阶段划分安排如下:第一阶段为施工准备阶段:此工作在接到开工令后5天时间内完成,主要作业内容为:完成施工范围道路封闭施工占道手续办理、交通疏导方案的审批、电力、水源、人员驻地,试验室、生产房、工棚、材料库等临时设施的修建以及施工场地的平整;完成技术准备、现场接桩复测;部分原材料的采购进场与复试等。
