沥青混合料成本计算表
- 格式:xls
- 大小:55.50 KB
- 文档页数:8

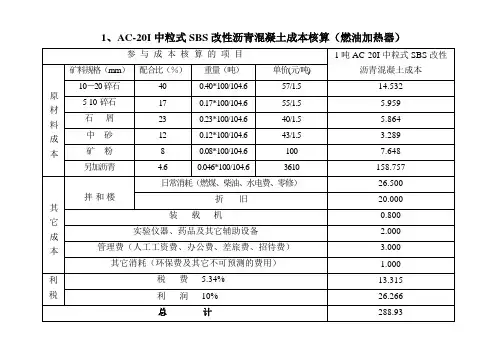

1、AC-20I中粒式SBS改性沥青混凝土成本核算(燃油加热器)2、中粒式沥青混凝土(AC-20I)成本核算(燃油加热器)3、AC-25I改进性沥青混凝土成本核算(燃油加热器)4、SMA-13沥青玛蹄脂成本核算(燃油加热器)5、沥青胶砂应力吸收层成本核算(燃油加热器)6、沥青砂成本核算(燃油加热器)中粒式沥青混凝土成本核算(不含利润)G中粒式沥青混凝土成本核算(不含利润)G(2002年度,仅供参考)成本核算说明:(碎石、石屑、石粉、砂子比重分别为:1.44、1.56、1.7、1.40)1、原材料成本核算中各种矿料及沥青重量,按中粒式沥青混凝土级配要求,矿料的比例为34:20:18:20:8,沥青含量为5.5%。
2、拌和楼日常消耗中的燃煤、柴油、水电费、零修费用成本核算,按2001年度沥青拌和厂相应消耗总费用与成品料生产总量的比值计算(成品料总量:31946.792吨;燃煤总费用:141366.9元;柴油总费用:77025元;水电总费用:70732.73元)。
3、拌和楼折旧:(1)拌和楼按一次性投入500万元(含场变压器等辅助设施),6年折完,年利率5%,则平均每年应回收的资本115.4874万元。
(2)平均每年拌和楼连续不停正常工作3个月,则拌和楼每年总的拌和产量为:3*30*8(小时)*120(吨/小时)*0.8*0.8=55296吨=5.5296万吨。
(3)每吨成品料包含的拌和楼折旧费:115.4874/5.5296 = 20.89元。
4、装载机每个台班消耗费用按800元;每日2台装载机,则每吨成品料包含的装载机费用为:2*800/614.4 = 2.6元。
5、管理费(人工工资费、办公费、差旅费、招待费)按一年摊销:(1)2001年度沥青拌和厂工作人员工资总额(不含摊铺机及压路机司机):92223.12元;成品料总产量:31946.792吨;每吨成品料所摊销的工资费为:92223.12/31946.792 = 2.887元。
岩沥青类改性剂和SBS改性剂的对比分析本文对岩沥青类改性剂和SBS改性剂进行了应用工艺、路用效果、材料成本方面的对比分析,以求为实际工程中两种改性剂的选择提供一定的依据。
经过分析,岩沥青类改性剂可以以干法和湿法两种工艺来对沥青路面进行改性,并且在材料成本、节能环保方面较SBS改性剂更有优势,但是岩沥青改性剂在改善沥青路面高温性能的同时,降低了沥青路面的低温性能;SBS改性剂只能以湿法工艺对沥青路面进行改性,但SBS改性剂可以同时改善沥青路面的高温性能和低温性能。
标签:对比分析;岩沥青;SBS前言长期以来,聚合物改性剂一直处于国内外沥青路面改性剂市场的垄断地位,尤其是SBS聚合物改性剂,较好地改善了沥青路面各个方面的性能,在国内外沥青路面中得到了广泛采用。
近年来,岩沥青(青川岩沥青、新疆岩沥青、北美岩沥青、BMA岩沥青、法国阿尔巴尼亚岩沥青)作为沥青路面改性剂在沥青路面中逐渐得到应用,并取得了良好的路用效果。
对聚合物类改性剂和岩沥青类改性剂进行应用工艺、路用效果、经济效益和节能环保等方面的对比,了解这两大类改性剂在这些方面的优缺点,在实际应用时,就可以根据工程情况、气候条件等因素有针对性地选择不同的改性剂。
1 两类改性剂在应用工艺上的对比改性劑在沥青路面中的应用通常有两种工艺,即干法工艺(即先将集料干拌,然后再把改性剂作为填料加入集料中干拌,然后加入基质沥青拌和成改性沥青混合料,这种方法实际上是将改性剂作为混合料的外掺剂使用)和湿法工艺(即将改性剂与基质沥青加工、搅拌成改性沥青,然后与集料拌和成改性沥青混合料)。
而对于聚合物改性剂,由于其为非极性,与基质沥青在密度、分子量等方面相差较大,采用干法无法发挥其改性效果,所以聚合物改性剂只能采用湿法工艺。
而岩沥青类改性剂,虽然在外观性状上与基质沥青不同,但其在性质上却是一种与基质沥青类似的沥青类物质,其在极性、分子量等方面与基质沥青很接近,研究证明岩沥青类改性剂无论以干法工艺应用还是以湿法工艺应用都能取得良好的路用效果。

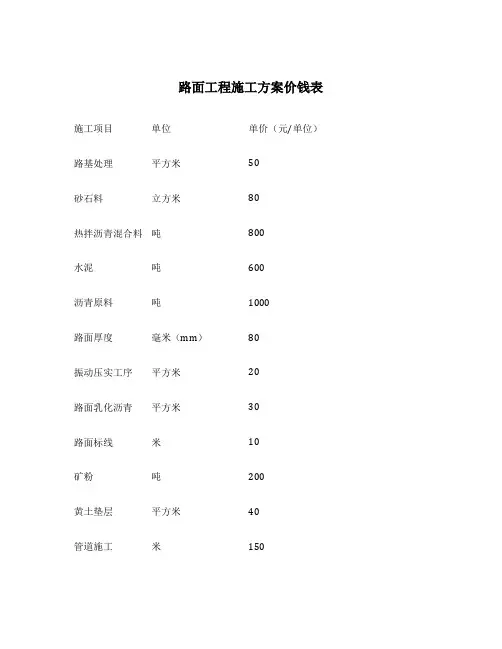

路面工程施工方案价钱表施工项目单位单价(元/单位)路基处理平方米50砂石料立方米80热拌沥青混合料吨800水泥吨600沥青原料吨1000路面厚度毫米(mm)80振动压实工序平方米20路面乳化沥青平方米30路面标线米10矿粉吨200黄土垫层平方米40管道施工米150设备租赁小时/天(小时/天)200前言本文档是针对路面工程的施工方案价钱表,为了方便施工单位或个人了解每个施工项目的价格,以及计算施工所需的总费用。
以下是施工项目的名称、单位以及相应的单价。
施工项目1. 路基处理•单位:平方米•单价:50元/平方米2. 砂石料•单位:立方米•单价:80元/立方米3. 热拌沥青混合料•单位:吨•单价:800元/吨4. 水泥•单位:吨•单价:600元/吨5. 沥青原料•单位:吨•单价:1000元/吨6. 路面厚度•单位:毫米(mm)•单价:80元/mm 7. 振动压实工序•单位:平方米•单价:20元/平方米8. 路面乳化沥青•单位:平方米•单价:30元/平方米9. 路面标线•单位:米•单价:10元/米10. 矿粉•单位:吨•单价:200元/吨11. 黄土垫层•单位:平方米•单价:40元/平方米12. 管道施工•单位:米•单价:150元/米13. 设备租赁•单位:小时/天•单价:200元/小时/天总结以上是路面工程施工方案的价钱表,包括了每个施工项目的单位和单价。
施工单位或个人可以根据实际需求,按照相应的单价计算每个施工项目的费用,并进行总费用的计算。
希望本文档能对相关人员在路面工程施工过程中提供一定的参考和帮助。
