冬雨季施工技术措施
一、雨季施工措施
1、现场的排水系统尚未形成,拟在场内挖筑排水沟收集施工排水及降水井排水,可将施工用水引到厂区外的排水沟排放,若厂区外不具备排水条件,则在厂内筑集水池用泵提升排入河道。
2、浇筑砼前,先了解近日天气预报,必须避开大雨天施工。
浇砼时遇下雨,应采用塑料薄膜覆盖,下大雨时必须停止作业。
3、提前准备好覆盖薄膜、雨衣、雨鞋等防雨物资,一旦下雨即可使用。
4、雨季应随时测量砂、石含水率,根据含水率的大小及时调整配合比。
5、所有机电闸和水泥库房屋面应搭设严密,防止渗漏和被水淹。
雨后由专职人员对电气线路、机械设备等进行全面安全检查,检查无问题方可投入使用。
二、夏季施工技术措施
1、对烈日暴晒升温的模板钢筋淋水润湿,临界初凝的砼表面,一经抹平即覆盖塑料薄膜,防止水分蒸发。
2、砼浇筑完后应及时洒水养护,保证烈日下水分补充。
对防水砼的养护尤为重要。
3、配备降温防暑材料和急救药物,避免人员中暑。
4、池子内、外平面抹灰应尽量避开酷日,必要时以塑料薄膜或草袋覆盖,终凝后洒水养护保证抹灰面不裂不空。
三、冬季施工技术措施
1、必要时可在砼中掺入MS-F低温早强剂,龄期可达到设计强度。
2、对露天的水泥湿作业部位,必须用塑料薄膜或草垫覆盖过夜,防止受冻损坏。
3、不得使用含有冰渣,冰结块的砂石搅拌砼。
4、受冻的原材料需解冻后方可使用。

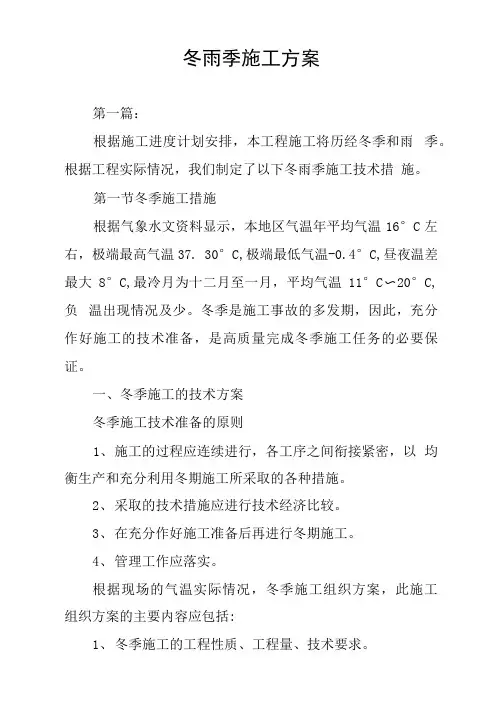

冬雨季施工方案第一篇:根据施工进度计划安排,本工程施工将历经冬季和雨季。
根据工程实际情况,我们制定了以下冬雨季施工技术措施。
第一节冬季施工措施根据气象水文资料显示,本地区气温年平均气温16°C左右,极端最高气温37. 30°C,极端最低气温-0.4°C,昼夜温差最大8°C,最冷月为十二月至一月,平均气温11°C〜20°C,负温出现情况及少。
冬季是施工事故的多发期,因此,充分作好施工的技术准备,是高质量完成冬季施工任务的必要保证。
一、冬季施工的技术方案冬季施工技术准备的原则1、施工的过程应连续进行,各工序之间衔接紧密,以均衡生产和充分利用冬期施工所采取的各种措施。
2、采取的技术措施应进行技术经济比较。
3、在充分作好施工准备后再进行冬期施工。
4、管理工作应落实。
根据现场的气温实际情况,冬季施工组织方案,此施工组织方案的主要内容应包括:1、冬季施工的工程性质、工程量、技术要求。
2、实现技术要求所应采取的技术措施。
3、防止地面结冰方案及防滑措施,施工现场的排水条件;4、保温材料材料供应计划。
5、施工人员的技术培训计划和劳动力安排。
6、技术安全和防火措施。
二、冬季施工的组织准备和物资准备成立冬期施工组织机构,统筹安排计划部署,在保证质里和安全的前提下,努力创造好冬期施工条件。
根据行业标准《建筑工程冬期施工规程》的有关要求,并结合本工程的实际情况并做好技术培训和技术交底。
根据施工生产任务,及时提出保温材料、外加剂等材料计划,做好物资准备工作。
其中保温材料和防冻剂严格符合贵州省有关规定。
项目部指定专人每天收听天气预报,随时掌握天气的变化情况,并每天测量现场各关键部位的温度,每天上报项目总工程师。
尤其要会同各专业负责人作好保温工作,预防质量事故发生。
对整个现场进行彻底检查,对易燃区及时进行整改,消灭火灾隐患,保证消防道路的畅通。
做好冬季职工生活后勤工作,对临时临电照明线路进行检查,不符合规定的及时更换,且在冬施前准备完成。

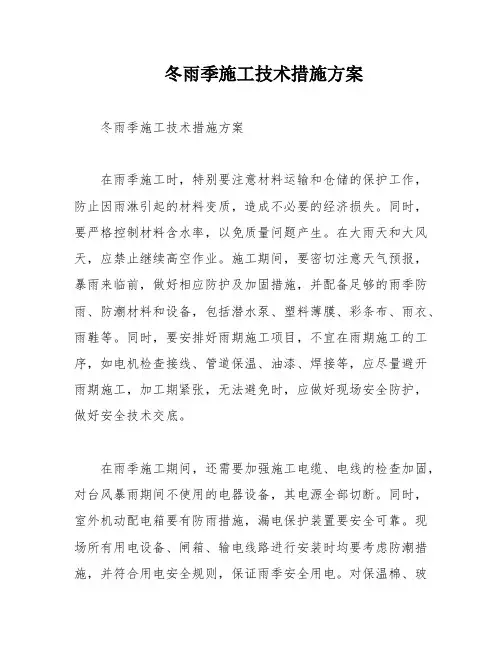

冬雨季施工技术措施方案冬雨季施工技术措施方案在雨季施工时,特别要注意材料运输和仓储的保护工作,防止因雨淋引起的材料变质,造成不必要的经济损失。
同时,要严格控制材料含水率,以免质量问题产生。
在大雨天和大风天,应禁止继续高空作业。
施工期间,要密切注意天气预报,暴雨来临前,做好相应防护及加固措施,并配备足够的雨季防雨、防潮材料和设备,包括潜水泵、塑料薄膜、彩条布、雨衣、雨鞋等。
同时,要安排好雨期施工项目,不宜在雨期施工的工序,如电机检查接线、管道保温、油漆、焊接等,应尽量避开雨期施工,加工期紧张,无法避免时,应做好现场安全防护,做好安全技术交底。
在雨季施工期间,还需要加强施工电缆、电线的检查加固,对台风暴雨期间不使用的电器设备,其电源全部切断。
同时,室外机动配电箱要有防雨措施,漏电保护装置要安全可靠。
现场所有用电设备、闸箱、输电线路进行安装时均要考虑防潮措施,并符合用电安全规则,保证雨季安全用电。
对保温棉、玻璃钢风管等的堆场要加强检查,防止漏水,对其他精密仪表要加强防护,避免损坏,影响精度。
在雨季施工期间,还需要对工人宿舍、办公室等进行全面检查,对危险建筑物应进行全面翻修加固。
电缆及导线室外部分两端用绝缘防水胶布缠绕密封,防止进水影响其绝缘性。
雨季施工期间,劳动力进行统筹安排,尽量避免因雨水影响而产生窝工现象。
大雨期间项目部每天要通过广播系统定时发布气象资料,使全体职工了解信息,以便安排工作和生活,并采取相应的措施。
雨天施工采取防滑措施,加强对安全带、安全网的检查,彻底杜绝事故隐患,确保人身安全。
在风季施工时,一定要加强现场的风期施工管理,注意风期施工安全,注意观察和记录本工程所在地的气候变化,采取切实可行的风季施工措施,确保风季施工安全。
2.1.在高空作业时,操作人员必须正确使用安全带,并且戴好安全帽、挂好安全网。
在遇到五级以上强风、浓雾、雷雨等恶劣气候时,不得从事露天高空作业。
2.2.所有通行口和洞口等“四口”都必须加设盖板等防护措施,严禁高空抛物,以防物体随风漂移,砸伤人员。
冬雨季施工措施施工方案
在冬季潮湿多雨的气候条件下进行施工是一项具有挑战性的任务。
为了确保施
工的顺利进行,必须制定有效的施工方案和相应的措施。
以下是在冬雨季进行施工时的一些建议和方案:
1. 施工前准备阶段
在冬雨季施工前,必须做好充分的准备工作。
首先,必须对施工场地进行充分
的准备,清理杂物,确保场地平整干净。
其次,需要检查施工设备的状态,确保设备运转良好。
同时,要根据当地的气象预报情况做好施工计划,合理安排施工时间。
2. 施工期间的措施
2.1 材料保护
在冬雨季施工过程中,材料容易受到潮湿天气的影响而变形或消耗。
因此,在
施工现场要做好材料的防潮保护,尤其是木材、钢材等易受潮的材料,要存放在干燥通风的地方。
2.2 施工员防护
冬季多雨天气会增加施工员受凉感冒的风险。
因此,在施工现场要提供充足的
防寒防雨设施,如雨衣、雨鞋、暖室等,确保施工员的健康和安全。
2.3 设备保养
冬季潮湿的气候容易导致施工设备生锈,影响施工效率。
因此,在施工过程中
要定期对设备进行清洁和保养,保持设备的良好状态。
3. 施工结束后的清理工作
冬雨季施工结束后,要及时对施工现场进行清理工作,清除杂物、泥泞等,确
保工地的整洁和安全。
同时,要做好设备的保养工作,妥善存放设备,以备下次使用。
综上所述,冬雨季施工是一项容易受到气候条件影响的任务,但只要做好充分
的准备和相应的措施,就能够顺利完成施工任务。
希望以上方案和建议能够对冬雨季施工工作提供一定的帮助。
冬雨季施工技术组织措施1雨期施工技术措施1、首先在施工现场设置集水、排水、排污系统,保证雨天施工场地不积水。
在大雨时节,派专人进行疏通。
2、潮讯季节随时收听气象预报,配备足够的抽水设备及防台防讯的应急材料。
万一天气突变,施工中途下雨,则可有备无患。
3、碎浇捣时,必须事先密切注意天气预报,尽可能避开雨天,若不得己情况,必须及时做好防雨措施,预备好足够的活动防雨棚,准备好塑料薄膜、油布等防雨遮盖措施。
4、雨季中必须连续施工的碎工程,应有可靠的防雨措施,备足防雨物资,及时了解象情况,选择合适的时间施工。
如在雨天施工的应采取覆盖及调整碎坍落度等方法,加强计量测试工作,及时准确地测定砂、石含水量,从而准确地调整施工配合比,确保税施工质量。
如在佐施工过程中突遇大暴雨,应调整人员配置,加强施工管理力量,确实无法施工时,可在监理、设计单位同意的情况下留设施工缝,并做好施工缝的处理工作。
5、在强台风到来之前,必须做好防台准备工作,组织有关人员对现场临时设施、脚手架、机电设备、临时线路等进行检查,针对检查出的具体问题,应采取相应措施,及时整改,并安排人员进行值班抗台。
6、对脚手架等必须检查避雷装置是否完好可靠。
大风、大雨时,起重机械应立即停止使用,大风过后,应对上述设备进行复查试车,有破损应及时采取加固措施,等符合安全要求后再开展工作。
7、基础施工时应尽可能开挖一段后立即进行碎垫层施工,坑内集水井、排水沟、盲沟、潜水泵应保持良好状态,以保证基底土质及碎不受雨水浸泡。
8、雨季应加强对边坡的监测,防止雨水侵蚀后发生坍塌。
9、现场大宗材料,特别是水泥库处应做好防雨水工作。
10、下大雨后应检查脚手架有无下沉及变形情况,并及时采取加固措施,确保脚手架安全使用。
11雨期砌筑墙体,应严格控制砂浆稠度,在保证墙体稳定的前提下,适当降低砌体的砌筑、高度,一般控制高度1∙2m∕d∙每天收工或因雨天停工前,竖缝应填满砂浆,顶面应摆干砖一皮或压铺覆盖防雨材料,以防雨水冲刷.冲刷过的顶皮砖在再接着施工时应拆掉重砌.12、屋面工程应安排在晴天施工。
冬雨季专项施工方案进入冬季施工,为确保冬雨季工程顺利施工,保证工程、工程进度及施工人员人身平安,我们需要制定一个,下面是给大家带来的冬雨季专项,希望对您有所帮助!本工程的施工,将受温度、湿度、雨等自然因素影响,为保证,在冬季施工期间,必须指定专人掌握气温变化情况,及时传达气象及温度息。
并随时做好气候,温度记录,并有针对气温居然降低的技术措施和物质准备。
一、冬季措施:1)明确责任,做好冬季交底,确保每个工序按规定、标准、技术措施组织施工,要认真做好冬季施工记录,好档案。
2)入冬前,工程部要对现场各主要工种的班长)测温员)电焊工)外加剂掺配和高空作业人员进展技术交底及技术培训,掌握有关冬季,,质量标准及技术工作和操作要点。
3)在冬季施工过程中,对于防冻剂掺量,原材料和加热,砼养护和测量,试块制作的养护及保温,加热设施的管理等各项冬季,都要设置专人负责及时做好记录并由工程主要技术负责人和质量检查人员抽查,随时掌握质量状况,发现问题及时纠正,切实保证。
时不用的砖块,用草帘覆盖。
B、砂石堆放不许含有冰块,对堆放冻结外表的冰块铲除,加热融化前方可使用。
C、冬季砌筑砂浆的稠度,宜化常温施工时适当增加,可通过石灰膏的方法解决,砂浆在使用时,温度不应该低于50C。
D、拌和砂浆用水加热,温度在超过00C时,应注意水不得直接于水泥拌和,以防止发生假凝现象。
E、冬季搅拌水泥砂浆的时间应适当延长,一般要比常温期间增长0.5~1倍。
F、严禁使用已经遭冻结的砂浆,不准再以热水掺入冻结的砂浆内重新搅拌使用,也不宜在砌筑的水泥砂浆内掺水使用。
(4)、施工要求A、在保证砂浆的砌筑过程中,满足最底温度要求,调制砂浆做到随用随搅,不应一次调制过多,堆放时间过长。
B、日最低温度等于或者低于-50C时,对砌筑承重砌体的砂浆标号,按常温施工提高一级。
C、砖砌体的水平和垂直灰缝的平均厚度不可大于10mm,个别灰缝的厚度不小于mm,施工时经常检查灰缝的厚度和均匀性,下班前,将垂直灰缝填满,上面不铺灰浆,同时用草帘等保温材料将砌体外表加以覆盖,次时上班时,将砖外表霜雪扫净,然后再继续砌筑。
冬雨季专项施工方案
一、背景说明
在冬天的雨季,施工难度较大,降雨对施工活动有一定影响。
为了有效应对这一情况,制定冬雨季专项施工方案具有重要意义。
二、施工准备
1. 规划安排
在冬雨季之前,对施工周期进行合理规划安排,确保施工计划与天气情况相配合。
2. 设备检查
提前检查和保养施工设备,确保设备在降雨天气下能正常运转。
3. 人员培训
对施工人员进行冬雨季施工的相关培训,提高施工效率和安全性。
三、现场管理
1. 防水措施
加强现场防水工作,保障施工过程中设备、材料不受雨水侵害。
2. 安全监控
加强施工现场安全监控,避免因降雨导致的安全事故发生。
3. 作业秩序
合理安排施工作业秩序,避免因降雨引发的作业混乱,保证施工进度。
四、质量保障
1. 施工监督
加强对施工质量的监督检查,确保施工质量符合标准要求。
2. 关键节点把控
重点关注施工过程中的关键节点,及时发现并解决问题。
五、成果评估
1. 施工进度
定期评估施工进度,及时调整施工方案以适应不同的降雨情况。
2. 质量评估
对施工质量进行评估,并提出改进建议,以保证施工成果符合要求。
结语
冬雨季施工对施工单位提出了更高的要求,但只要制定了合理的专项施工方案,并加强管理和监督,相信能够顺利完成施工任务,确保施工质量和安全。

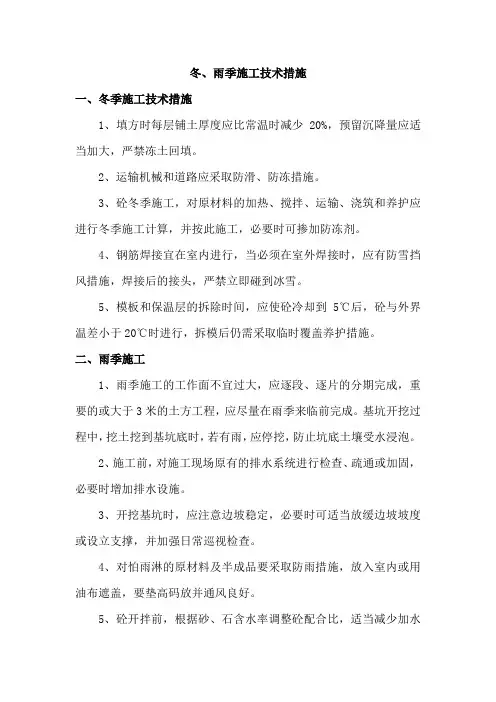

冬、雨季施工技术措施
一、冬季施工技术措施
1、填方时每层铺土厚度应比常温时减少20%,预留沉降量应适当加大,严禁冻土回填。
2、运输机械和道路应采取防滑、防冻措施。
3、砼冬季施工,对原材料的加热、搅拌、运输、浇筑和养护应进行冬季施工计算,并按此施工,必要时可掺加防冻剂。
4、钢筋焊接宜在室内进行,当必须在室外焊接时,应有防雪挡风措施,焊接后的接头,严禁立即碰到冰雪。
5、模板和保温层的拆除时间,应使砼冷却到5℃后,砼与外界温差小于20℃时进行,拆模后仍需采取临时覆盖养护措施。
二、雨季施工
1、雨季施工的工作面不宜过大,应逐段、逐片的分期完成,重要的或大于3米的土方工程,应尽量在雨季来临前完成。
基坑开挖过程中,挖土挖到基坑底时,若有雨,应停挖,防止坑底土壤受水浸泡。
2、施工前,对施工现场原有的排水系统进行检查、疏通或加固,必要时增加排水设施。
3、开挖基坑时,应注意边坡稳定,必要时可适当放缓边坡坡度或设立支撑,并加强日常巡视检查。
4、对怕雨淋的原材料及半成品要采取防雨措施,放入室内或用油布遮盖,要垫高码放并通风良好。
5、砼开拌前,根据砂、石含水率调整砼配合比,适当减少加水
量,大体积砼施工前可采用综合措施,如掺外加剂,控制水泥单方用量,选择合理砂率,加强养护等。
6、在浇筑前及时接收气象信息,大雨时不准浇捣。
砼施工前要充分做好准备,若中途遇小雨,应盖上蓬布继续施工,必须完成一个节段的砼后再停止,避免发生纵向接缝。
7、台风季节应对基坑作业、脚手架支撑加强检查及加固,防止发生支架坍塌等危险。
冬雨季施工措施措施冬季和雨季是建筑施工中遇到的一些常见困难和挑战。
在这个时期,天气变冷或多雨,会对施工进展和质量产生不利影响。
因此,采取一系列的施工措施是非常重要的,以确保施工的顺利进行和保持质量。
以下是一些常见的冬、雨季施工措施:1.防冻措施:冬季施工时,特别需要注意防冻。
冻结的水会严重影响施工材料的性能和工作场地的安全。
因此,需要采取措施防止水的结冰,如加热、覆盖保温材料等。
同时,需要定期检查施工现场的排水系统和道路排水情况,保持通畅。
2.保温措施:冬季天气寒冷,低温会对施工材料的性能产生负面影响。
在对材料进行施工之前,需要采取一些保温措施,如使用保温材料覆盖、加热施工现场等,以确保材料的性能和施工质量。
3.定期清理:在雨季,需要经常清理施工现场,特别是排水系统和土方工程。
积水和泥浆会严重影响施工进度和质量,因此需要及时清除,保持施工现场的干燥和整洁。
4.合理安排施工进度:冬季和雨季天气条件较差,影响施工效率。
因此,需要合理安排施工进度,充分考虑天气因素,并灵活调整计划。
在天气不利的情况下,可以选择集中资源进行室内工程或其他不受天气影响较大的工作。
5.加强安全防护:冬季和雨季的天气条件可能会增加施工现场的安全风险。
因此,需要加强安全防护,如提醒工人注意防滑、增加警示标识、加强施工现场的照明等,以确保工人的安全。
6.选择适合的施工材料:在冬季和雨季,需要选择适合的施工材料。
如选用对低温环境适应能力较好的混凝土、涂料等材料,以保证施工质量。
7.面向实际情况制定应急预案:在冬季和雨季,天气变化不可预知,可能会出现紧急情况。
因此,需要根据实际情况制定应急预案,采取相应措施,以避免损失或做出及时反应。
总之,冬季和雨季施工措施是确保施工质量和进展的重要环节。
需要综合考虑各种因素,合理安排施工进度,采取相应的防冻、保温、排水等措施,同时加强安全防护和应急预案,以确保施工的顺利进行和质量的保证。
冬季雨季施工方案措施冬季和雨季是施工过程中常见的困难时期,由于天气条件的限制,施工可能会受到一定的影响。
为了应对这些困难,需要采取一些措施和方案来确保施工的顺利进行。
以下是关于冬季和雨季施工的一些措施和方案。
一、冬季施工方案措施:1.保障供暖:在冬季施工中,确保施工现场的供暖设备正常运行,保持工人的身体健康和工作效率。
同时,对进入施工现场的人员进行必要的防寒措施,如穿着保暖服装、戴上帽子、手套等。
2.防冻工艺措施:对于需要开展混凝土浇筑、水泥砌筑等工作的项目,在施工前应做好充分的防冻保护措施。
例如,可以使用保温防护措施,如覆盖保温材料或加热线,在混凝土浇筑后进行加热保温。
确保施工材料的温度符合施工要求,避免冻结影响强度。
3.施工时间合理安排:由于冬季天气寒冷,白天时间较短,施工时间需要合理安排。
在施工计划中,应优先安排室内工程或无关天气条件的工作。
对于室外工程,应选择白天温度较高、天气较好的时段进行施工,避免在极寒或恶劣天气条件下开展工作。
4.特殊施工技术:对于一些特殊的冬季施工项目,可以采用特殊的施工技术来应对。
例如,可以使用加热板材对地基进行预热,减少冰冻效应;对于高墙体施工,可以选择加装钢管骨架来提高抗冻性能。
二、雨季施工方案措施:1.做好排水措施:雨季施工时,很容易出现积水情况,会影响施工进度。
因此,应在施工前做好排水措施,确保雨水可以顺利排出施工现场。
可以设置临时排水沟或增加重力式排水管道,及时将雨水导入周边排水系统,避免施工现场积水,确保施工的连续进行。
2.采取防水措施:在雨季施工中,对于需要防水的工程,需要采取专门的防水措施。
可以选择合适的防水材料和防水涂料,确保施工过程中不受雨水侵入。
3.安全措施:雨季施工时,地面容易湿滑,增加工人的工作风险。
因此,需要加强施工现场的安全控制,规范工人的操作行为,并提供必要的安全设施,如防滑地板、护栏等,确保施工人员的安全。
4.施工时间合理安排:在雨季施工中,应合理安排施工时间。
冬雨季施工技术措施冬雨季施工技术措施在雨季进行施工是一项具有挑战性的任务,因此需要采取一系列的措施来确保施工的顺利进行。
以下是一些必要的技术措施:一、雨季施工保证措施1、施工现场:为了保证施工现场的排水,需要根据平面布置,建造排水沟并引到场外路边泄水井内。
此外,基坑四周需要砌好挡水墙,高度应达到20cm,并设立导流沟以引导水流出场外。
同时,还需要防止四周地区的水流进入场内。
在雨季前,需要对工作生活区的宿舍、仓库、食堂、办公室以及现场材料库等进行一次普查,及时加固、补漏或拆除有问题的地方。
进场材料需要制定防雨措施,并且材料组需要抓紧维修、补足水泵,并准备好足够的胶皮管、防水材料、彩条布等。
雨季施工的材料和设备计划需要提前上报,水泥库及其他材料库必须采取防水措施。
进场后,需要加强防雨、防潮,料底垫高至少30cm,并保持良好通风。
进场的木材需要堆放覆盖,防止雨后开裂或变形。
现场机械操作棚(如搅拌机棚、钢筋棚、木工棚等)需要在雨季前检修好,防止漏雨。
机械设备及电间箱需要采取防雨、防潮、防淹等措施,并垫高不低于200mm。
分级保护按规定装置漏电保护器,并经常检查,确保灵敏有效。
雨季前需要对所有机电设备进行遥测,并将遥测记录存档备查。
在雨季施工期间,需要加强电气设施的现场巡视,发现问题及时整修。
专业负责人及工长需要组织有关人员对现场所有电气设备线路进行一次全面检查,如发现线皮破损、安装不良、有漏电、跑电等现象,要及时修理或更换。
所安装的电气设备、线路均应符合正式工程的要求。
2、结构施工1)基础及地下室施工回填土时,应尽量在晴天进行,回填时除按正常施工有关规定外,还应严格控制土的含水率,以达到要求的密度。
禁止用水沉代替机械夯,回填土分段做成阶梯形,最低处设积水坑,安装水泵抽排水。
灰土做到随运、随拌、随铺、随夯。
2)砼工程施工在砼需要连续浇筑时,在施工前应与气象台联系,了解施工期间天气情况,使施工顺利进行。
下雨时浇筑砼,在个雨时继续浇筑至施工缝处,遇大雨时应暂停浇筑并及时复盖。

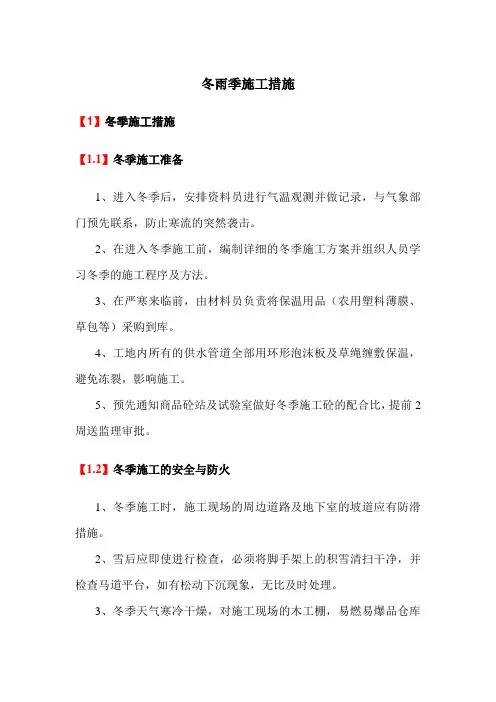

冬雨季施工措施本工程将跨越冬季和春雨季节施工,为确保工程在合同工期内顺利完成,需抓好冬季、春雨季的施工防护工作。
主要措施如下:4. 11. 1冬季施工:1、合理编制冬季施工作业计划时,将同时编制防寒、防冻、防滑、防水等安全措施。
2、施工工厂、库房配备取暖设备,经常开放的门户设置防寒设施。
露天作业区根据需要设暖棚。
3、施工道路、码头等加强维护,采取防滑措施。
霜雪后及时清除积雪和采取防滑措施。
4、各种机电设备、仪表存放在保温房内。
5、各种运转机械的润滑均采用符合防冻要求的润滑油。
各种水冷机械、车辆等停机后,将水箱中的水全部放净或加适当的防冻液。
6、冬季於施工要求采取下列措施:(1)水泥应优先用硅酸盐水泥和普通硅酸盐水泥,水泥标号不低于425c,水泥用量不少于280kg∕m',水灰比不大于0. 6;(2)在杜中掺早强剂,其掺量一般不超过水泥重量的2. 5%;(3)在拌制聆时,骨料中不得带有冰雪及冰团,且适当延长舲的搅拌时间;(4)准备必要的防冻的物质,如草包、竹席、锯末等;对现场一切外露水管等采用保温材料包裹保温;对砂石等加盖防冻,使砂石中不致有冰块出现;(5)对在三天之内浇筑完的一切结构杜,都应采取覆盖麻袋、草袋或暂不拆除模板等保温养护措施;7、对人员上下斜道、跳板应加钉防滑条并及时清除积雪。
汽车、翻斗车轮胎加防滑条。
4. 11. 2雨天施工:本工程施工期为非雨季,但仍应做好雨天施工防患措施。
1、土方开挖(1) 土方开挖遇雨天暂停施工,基坑四周的排水沟及四角的集水井应及时清理沉积的淤泥,确保排水畅通。
(2)雨天施工现场备好砂袋,板桩等边坡围护材料。
雨后恢复施工前,应检查边坡,若有滑移、坍塌迹象,,应采取措施确保安全。
2、土方填筑土方填筑应避免雨天施工,填筑施工前应注意天气预报,留意天气变化,在下雨前将作业上层土全部压实,并做好排水,雨后工作面应根据情况进行处理,并经监理工程师批准后方可进行上一层的回填土施工。
1 冬雨季施工措施1.1施工现场防雨淋、防浸泡、排水及防雷措施(1)施工现场、生活基地的工棚、仓库、食堂、搅拌站、临时住房等应在雨季施工前进行全面检修,保证道路不塌陷,房间不漏雨,场区不积水。
(2)现场道路中心起拱,道路两旁设排水沟,保证不滑、不陷、不积水。
(3)搅拌区做混凝土硬地面,高出周围地势30cm以上,出灰口做坡道及排水沟。
(4)水泥库地面高出周围地势30cm以上,存放袋装水泥时,地面垫板要离地30cm,周围离墙30cm。
(5)钢筋场地必须做到排水通畅,配好的钢筋堆放必须分区有序,下有垫木,避免钢筋被泥水污染。
(6)雨季所需材料、设备和其他用品,如水泵、抽水软管、草袋、塑料布、苫布等材料由器材、机械部门提前准备,水泵等设备应提前检修。
1.2雨季施工质量保证措施1.2.1钢筋工程(1)钢筋露天堆放时,需覆盖雨布,下面应加垫木,防止锚具及无粘结筋锈蚀,严禁碰撞踩压堆放成品,避免损坏塑料套管及锚具,供现场张拉使用的锚夹具,需涂油包封在室内存放,严防锈蚀。
(2)钢筋焊接时,电焊机械应放置在防雨、干燥和通风良好的地方。
焊接现场不得有易燃、易爆物品。
交流弧焊机变压器的一次侧电源线长度应不大于5m,其电源进线处必须设置防护罩。
发电机式直流电焊机的换向器应经常检查和维护,应消除可能产生的异常电火花。
使用电焊机械焊接时必须穿戴防护用品。
严禁露天冒雨从事电焊作业。
1.2.2混凝土浇筑混凝土浇注尽量避开雨天,若不可避免,则在浇筑前准备好塑料布或彩条布,在浇筑过程中遇到降雨,使用塑料布或彩条布对混凝土表面进行苫盖,则需备足遮挡物品,防止雨水冲刷混凝土的水泥浆而影响混凝土结构强度和观感质量。
1.2.3墙体砌筑(1)当有大雨或暴雨时,砌体工程应停止施工。
(2)砌体工程在小雨及以上天气时停止施工,对已砌筑的砌体应苫盖。
继续施工时应复核墙体垂直度。
(3)施工过程中,考虑足够的防雨应急材料,如人员配备雨衣、电气设备配置挡雨板、成形后砌体的覆盖材料(如彩条布、塑料薄膜等)。
冬季施工方案及保证措施一、冬季施工准备工作1.编制施工方案:o根据当地气象资料和《建筑工程冬季施工规程》,编制详细的冬季施工方案,并经过技术质量部门审批后实施。
2.材料准备:o提前采购防冻剂、保温材料等,确保施工前到位。
o对钢筋、水泥等易受潮材料采取仓库集中堆放,确保不受潮湿。
3.现场检查:o对住房、仓库及施工现场进行防冻、安全、防火等方面的检查。
o对用电线路进行检查,确保符合要求,不合要求的及时整改或拆除。
4.联系气象台:o与当地气象台保持联系,及时接收天气预报,防止寒流突然袭击。
二、冬季施工措施1.土方工程:o回填土施工时,每层铺土厚度比常温减少20-25%,预留沉降量适当增加。
o不得用含有冻土块的土料做回填土,以防冻土解冻后沉陷。
2.钢筋工程:o加强钢筋的检验,防止运输和加工过程中撞伤。
o钢筋焊接时,气温不得低于-20℃,雪天或风力超过3级时采取挡风遮蔽措施。
3.混凝土施工:o使用42.5R普通硅酸盐水泥,骨料清洁,不含冰、雪、冻块等。
o严格控制混凝土的水灰比和配合比。
o浇注的混凝土受冻临界强度不低于设计强度的30%。
o采取非加热养护法施工,掺加外加剂。
三、冬季施工管理1.测温工作:o每日记录天气最高和最低温度。
o记录混凝土搅拌前水、砂、石的温度,以及混凝土搅拌的出机、入模的温度。
2.试块管理:o增设两组与结构同条件养护的试块,一组用于测试混凝土的临界强度,一组用于检验转入常温养护28天的强度。
3.安全教育:o针对冬季施工特点,对作业人员进行防冻、防火、防毒、防爆、防滑的安全教育。
四、冬季施工安全措施1.设备检查:o入冬前对现场机械设备、电气设施进行检查,发现问题及时整改。
2.机械保养:o更换各种机械齿轮油,避免由天气寒冷引起机械油稠,机械启动困难。
o机械启动困难时,采用50℃温水解冻,严禁明火烘烤。
3.生活卫生:o冬季取暖采取安全措施,严防煤气中毒。
o严禁在室内明火取暖或用电炉子做饭取暖。
冬、雨季施工技术、安全措施山西晋城位于华北地区,冬季气候寒冷,夏季有时有雷阵雨,同时根据当地气候特点结合本工程的进度计划,特编制如下冬、雨季施工技术措施及安全注意事项。
1、雨季施工技术措施1)施工暂设附近及道路两侧(包括临时施工道路)设排水明沟,使地表水及时排出场外,并保持水沟畅通,防止积水。
2)土方工程施工面不宜过大,大型基坑基础应逐段分片施工,并做好排水措施。
每层挖填方表面应留有一定坡度(一般为1%),并预留200~300mm不挖,以满足雨后即可施工。
3)大面积的基础工程以及地下管网施工应尽量避开雨季,必要时将采取措施突击施工。
4)开挖基坑时应在基坑四周设排水沟和集水井,便于抽排积水,并应注意边坡稳定,防止浸泡造成塌方,视情况适当放大边坡坡度或支设临时支撑。
5)对于砼浇筑量大的整体底板,应选择天气晴稳时连续施工(与气象部门联系确定),而现浇框架结构则利用脚手架搭设临时防雨棚。
6)砼及砂浆在运输过程中,车斗和容器上应增设防雨盖,在浇筑地点搭设防雨棚。
7)道路(包括临时施工道路)排水沟必须畅通,能及时排除积水。
8)砌体施工时砌筑砂浆应覆盖,以免雨水冲刷,同时砂浆的稠度应适当减少,每日砌筑高度不超过1.2米,收工时应覆盖砌体表面,防止雨水冲刷墙体砂浆。
9)防腐作业施工时基层应干燥,雨天不得进行防腐作业施工。
10)雨季来临前应对所有的施工用电系统进行全面检查,保证输电线路的绝缘性良好。
11)采用竹结构或钢管制小型活动防雨棚,作为小型机具防雨用。
12)钢结构制作和管道预制平台上应搭设防雨棚盖,以确保雨天作业的施工质量。
13)雨季施工进行焊接施工时,要特别注意焊口的干燥状况,否则用氧、乙炔火焰烘干,以免产生气孔。
14)焊接时应避风、雨、雷的影响,相对湿度不高于90%,管道预制尽量在室内进行。
15)雨天不得进行室外除锈和防腐作业。
2、雨季施工安全措施2.1 防滑防坠落措施1)施工现场道路、排水应当畅通,坡道及脚手架马道应铺设炉渣灰或斜道钉板条防滑。
冬、雨季施工方案
一、雨施概况:
1、根据晋城地区气象条件,自六月十五日~九月十五日为雨季施工期。
2、预计本工程正在进行一层主体施工。
3、我项目部在施工现场东西长约70米,南北宽约40米,现场采用自然明沟排水、排水坡度3%,由水泵向西引入市政排水系统。
二、雨施部署
1、雨施计划
根据今年雨施特点,结合本工程实际情况,项目部管理人员必须高度重视今年雨施各项工作,加强监督管理,在保证生产进度的同时,切实重点抓好雨季安全文明施工,为此特作如下安排:
(1)成立晋城市口腔专科医院门诊综合楼、住院楼工程项目部雨施领导小组、紧急抢险队。
组长:陈勇
组员:张沙沙马利国段小叶王永明崔丽娟王来忠裴新喜
抢险队在阴雨天要做好应急准备,随时听候公司及项目部调用。
(2)建立汛期值班制度,项目部安排两名人员值班,如遇特殊情况及时向公司反映,报告。
(3)认真落实安全检查工作,专职安全员要对施工现场进行专项检查,每天不得少于二次,发现问题及时解决。
(4)生活区卫生专人管理,定期检查,食堂应注意饮食卫生,预防食物中毒。
三、雨施措施
1、施工现场:
(1)道路与场地:场地夯拍坚实,南北两侧做排水沟引到场外路边泄水沟内。
(2)临时设施
雨季前要对工作生活区宿舍、仓库、食堂、办公室、现场材料库等进行一次普查,发现问题及时加固,补漏或拆除。
(3)材料准备
进场材料均要求制定防雨措施,材料组要抓紧维修、补足水泵,并准备好足够的胶皮管、防水材料、苫布等。
雨施材料、设备计划提前上报公司,水泥库及其它材料库,必须采取防水措施,进场后加强防雨、防潮、料底垫高不少干30cm,码放平整并保持良好通风,进场木材必须堆放苫盖,防止雨后变形。
(防汛抢险物资材料表附后)
(4)机械设备
现场机械操作棚(如搅拌机棚、电焊机棚、电锯棚等)在雨施前改须搭设好,防止漏雨;机械设备及电间箱,要采取防雨、防潮、防淹等措施,垫高不小于200mm,分级保护按规定装置漏电保护器,并经常检查,确保灵敏有效。
(5)电气设备安全防护
专业负责人及工长在雨施前组织有关人员对现场所有电气设备线路进行一次全面检查,如发现线皮破损、安装不良、有漏电、跑电等现象,要及时修理或更换不得迁就使用,所有安装的电气设备、线路均应符合正式工程的要求。
主体结构施工时安装的塔吊、脚手架等均应设有接地防雷保护,接地防雷保护装置应符合《施工现场临时用电安全技术规程》JGJ46-2005的各项规定。
室内作业照明采用低压线路应符合安全电压。
掌握天气预报情况,
遇雷雨时停止室外高空作业和电气操作,动力电器设备必须搞好地线和零线的遥测,雨后对电气设备应进行检查,对有可能受潮设备重新摇测。
做好各种水泵检查维修工作,电源线路绝缘要良好,电线接头要处理好必须符合用电管理规定要求。
水泵在水域内正常工作时,周围30米以内不得有人进入水域。
雨施期间,管理人员在现场昼夜轮流值班,雨天加强电气设施的现场巡视,发现问题及时整修。
(6)脚手架
对脚手架,人行道底部基础夯实,立杆底部铺垫板,架的外侧做排水沟,专职安全员、工长在雨季来临前和大风、大雨后进行检查,如有立柱下沉、悬空、松动、倾斜等现象,应及时进行加固或整理,吊架、挂架在五级风和大雨天时禁止作业,风雨后经检查无损方能使用。
2、结构施工
根据进度安排及现场实际情况,本工程基础和主体都在雨季期间进行,每个阶段都得详细部署雨季施工措施。
(1)砼工程施工
由于±0.000米以上结构施工采用现场搅拌砼,在雨施期间,砼须连续浇筑时,在施工前应及时了解施工期间天气情况,使施工顺利进行。
下雨时砼应浇筑至施工缝处,遇大雨时应暂停浇筑并及时复盖,防水塑料布、苫布、油毡,由材料组备足待用。
雨施期间气温较高,必须加强对浇筑好的砼养护工作,采用浇水或喷养护剂方法养护。
(2)防水工程
a. 防水材料人库保存,不得淋雨,及时领退。
b. 基层含水率不高于9%,晴天施工防水层遇雨用塑料布覆盖。
c. 管道穿墙口做好防水处理,或用防水材料临时处理及时做防水层。
(3)材料运输工程
a. 雨后检查提升架基础有无变化,工作路面有无下沉、积水现象,发现问题及时解决。
b. 雨后必须先检查电源线,焊把线有无漏电、跑电现象、经检修合格后方可合闸使用。
c. 预制构件不能沾泥土就位,构件焊接前应清除焊缝位置铁锈、油污。
(5)钢筋加工工程
雨天钢筋停止机械加工,同时施工现场停止焊接连接钢筋,雨后焊接前必须检查电源线,合格后方可操作,钢筋带泥需清刷干净后方可使用,登高作业更要严格防护措施。
以防因湿滑造成伤害。
(6)水电工程
a.外露管口,不继续施工时应用木塞堵严,防止泥砂、水流入。
b.黑铁青和各种铁件应及时刷好防锈漆,待安装的水、电、通风设备及零部件等,应采取相应的防雨淋和防水淹措施。
c.地下水电工程,在备齐材料和做好各种施工准备工作后,再挖沟、槽并抓紧安装,防止沟、槽土方坍塌。
四、防汛措施
1.成立防汛领导小组,由分公司经理任组长,为第一负责人,领导小组成员做到每天派专人昼夜值班,有问题及时处理,及时上报。
2.项目部设立专职气象员,负责把每天的天气情况掌握好,如有雷雨大风天气应及时上报领导小组,小组应及时处理,及时上报。
3.准备好足够的防汛物资及设备,一旦出现汛情,要努力抢汛,将损
失减少到最低状态。
4.防汛小组值班期间不允许请假,扎扎实实做好防汛工作。
5.设计排水路线,确保汛期无险情。
6.所有机械设备采取,防雨,防淹,防漏电保护,并安装接地安全装置,机电闸箱的漏电保护器要安全可靠。
五、冬期施工技术措施
1、组建以项目经理为第一责任人的冬季施工工作小组,负责冬施期间的领导和管理工作。
与地方气象台站保持联系,及时接收天气预报,绘制气温变化曲线,以供施工参考。
2、编制冬期施工技术措施,冬季期间的工程的工程进度计划要作出科学合理、切实可行的总体布置与安排,并向班组进行交底。
3、加强冬期施工安全技术培训,尤其对测温人员等要进行相关知识的再学习,明确职责,经考核合格后,方可上岗工作。
4、冬期施工期间,应做好测温记录,测温记录在一天内的两点、八点、十四点、二十点分四次进行。
5、加强施工机具和建筑物的防寒处理,凡是固定位置的施工机具、木工加工区等应搭设防寒棚。
6、搞好防滑措施,通行道路防滑条损坏及时补修;脚手架、运输道、楼梯等作业面上的霜冻、冰块、积雪及时清扫干净。
7、加强用火申请与管理,使用焦炭炉、煤球炉时,应注意通风换气,防止煤气中毒;遵守消防规定,防止火灾发生。
8、施工现场的临时供水管道要做好保温防冻工作,保证使用水不随意漫流、冻结。
9、电源开关、配电箱等设施应有防霜雪措施,并设专人负责,防止漏电触电。
10、冬期土方回填
(1)把回填用土预先保温,在入冬以前,将挖土堆积处进行严密保温,等冬季需要回填时,将内部含有一定热量的土挖出进行回填。
(2)在冬季挖土中,将不冻土堆在一起加以覆盖,防止冻结,留作回填之用。
(3)平衡土方,即用从甲坑挖出来的未冻土,填到乙坑作回填土,并迅速夯实。
(4)回填前将基底的冰雪和保温材料打扫干净,方可开始回填。
(5)用人工夯实时,每层铺土厚度不得超过20cm厚,夯实厚度为10-15cm。
11、冬期混凝土施工
(1)提前做好人力、物力准备,组织对测温、外加剂使用人员,工长等专业人员的技术培训,做好冬季施工技术交底,冬施准备工作要列入施工计划,切实落实。
(2)冬期施工采用综合蓄热法。
现场搅拌的混凝土温度在-50C以上时砼内掺加早强减水剂,-50C以下时掺加抗冻剂。
柱子砼浇筑后包裹草帘,楼板砼浇筑后苫盖一层塑料布,两层草帘。
冬期主体施工期间设专人负责测温,监测砼的入模温度及养护温度,直至砼达到抗冻临界温度。
注意收听天气预报,在大风降温期间不安排砼浇筑。
(3)砼浇筑完毕后,先用塑料薄膜覆盖,然后用草帘覆盖,以防受冻。
柱、梁模板外用50厚聚苯板保温。
(4)砼施工中加适量的抗冻早强剂,并根据温度变化及时调整防冻剂的用量和种类,不得随意使用。
(5)砼浇筑后应测温,分设几个点,养护期间昼夜测温三次,并做好记录。
(6)在冬期施工前,应做好施工现场预埋水管、水龙头、消防栓和搅拌棚的保温工作,并做好冬施防火、防中毒、防冻、防滑和防爆工作。
防汛抢险人员名单
组长:陈勇
副组长:马利国
组员:王永明裴新喜李浩崔丽娟王来忠康钦益常平张申英王卫东
防汛抢险物资及设施明细表
物资名称数量单位备注
铁锹 5 把
镐 5 把
水鞋 5 双
绝缘手套10 套
雨衣 5 件
雨布200 M2
手钳 5 把
小推车10 辆
铁丝20 M
铁锤 2 个
抽水泵 1 个
抽水管100 M
备注:以上物资不够使用时,从工地总库调度。
