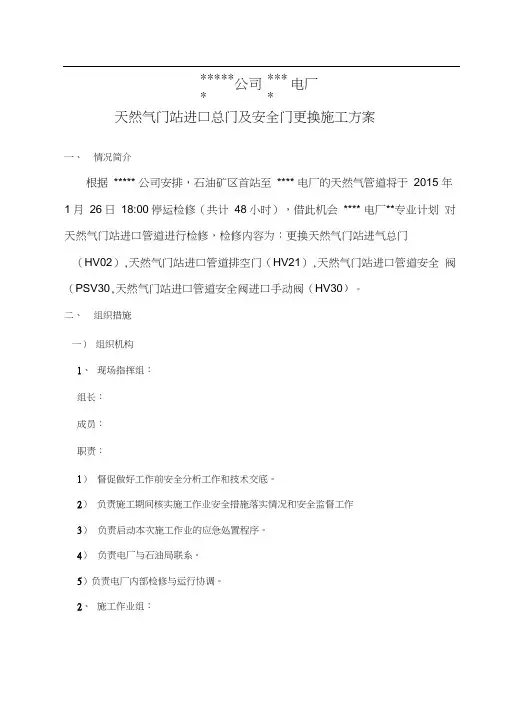

******公司****电厂天然气门站进口总门及安全门更换施工方案一、情况简介根据*****公司安排,石油矿区首站至****电厂的天然气管道将于2015年1月26日18:00停运检修(共计48小时),借此机会****电厂**专业计划对天然气门站进口管道进行检修,检修内容为:更换天然气门站进气总门(HV02),天然气门站进口管道排空门(HV21),天然气门站进口管道安全阀(PSV30),天然气门站进口管道安全阀进口手动阀(HV30)。
二、组织措施(一)组织机构1、现场指挥组:组长:***成员:***,***职责:1)督促做好工作前安全分析工作和技术交底。
2)负责施工期间核实施工作业安全措施落实情况和安全监督工作。
3)负责启动本次施工作业的应急处置程序。
4)负责电厂与石油局联系。
5)负责电厂内部检修与运行协调。
2、施工作业组:组长:***成员:*** *** ***职责:1)按审批的方案现场实施各项具体工作。
2)负责做好工作前安全分析工作。
3)负责安排管线消缺进度和落实各项安全措施。
4)负责完成本次施工作业任务。
3、质监组组长:***成员:*** ***职责:1)负责施工现场的指导协调工作。
2)负责应急预案的执行工作。
3)负责检修质量验收。
4、安全监察组组长:***成员:***职责:1)负责施工前安全措施的落实。
2)负责施工过程安全措施的监督。
3)负责在调配过程中的安全控制措施的落实三、安全风险评估(一)安全措施1、施工前,组织本单位员工学习《电业安全工作规程》和本安全措施及现场作业安全措施,重点交待此次检修工作任务和安全注意事项,提高员工安全意识和自我防护能力。
2、进入施工现场必须戴安全帽;严禁穿拖鞋、凉鞋、高跟鞋、和酒后进入现场,女工长发必须盘在帽内;使用角向砂轮时带防护眼镜,电动工具检查合格;工作时必须穿着工作服。
3、开工允许条件:(1)石油局停气并置换气体后;(2)现场检测可燃性气体浓度合格;(3)办理工作票、动火工作票和风险预控票;(4)现场准备好足够的灭火器等消防设备;(5)通知消防人员到达现场。
******公司****电厂天然气门站进口总门及安全门更换施工方案一、情况简介年1月26日二、1、12)负责施工期间核实施工作业安全措施落实情况和安全监督工作。
3)负责启动本次施工作业的应急处置程序。
4)负责电厂与石油局联系。
5)负责电厂内部检修与运行协调。
2、施工作业组:组长:***成员:*********职责:1)按审批的方案现场实施各项具体工作。
2)负责做好工作前安全分析工作。
34312341)负责施工前安全措施的落实。
2)负责施工过程安全措施的监督。
3)负责在调配过程中的安全控制措施的落实三、安全风险评估(一)安全措施1、施工前,组织本单位员工学习《电业安全工作规程》和本安全措施及现场作业安全措施,重点交待此次检修工作任务和安全注意事项,提高员工安全意识和自我防护能力。
2、进入施工现场必须戴安全帽;严禁穿拖鞋、凉鞋、高跟鞋、和酒后进入现场,女工长发必须盘在帽内;使用角向砂轮时带防护眼镜,电动工具检查合格;工作时必须穿着工作服。
3、开工允许条件:4四、技术措施:1、工作前的准备工作5.1 办理有关的开工手续:如施工方案会审及批准,工作票等。
5.2 施工用的工具齐备并检查验收合格。
5.3 施工用备品、备件检查验收合格,运至现场并清点核对。
1.1.1 所有要更换的阀门匹配的反法兰准备齐全并送至现场;1.1.2 所有法兰垫子及法兰连接螺栓准备齐全并送至现场;1.1.3 安全阀压力整定校核试验在开工前完成,并做好压力试验记录;5.45.52、2.12.22.32.43、3.4 关闭HV19阀门,开启调压站后排空门。
3.5 通过HV34冲入氮气进行调压站系统天然气置换。
3.6 置换完成检验合格后方可工作。
4、阀门更换工作内容4.1 更换天然气门站进汽总管进口总门;4.2 更换天然气门站进汽总管安全门;4.3 更换天然气门站进汽总管安全门前隔离门;4.4 更换天然气门站进汽总管排空门。
5、阀门更换施工步骤5.1 安全阀安装前先进行压力整定校核试验,并做好压力试验记录;5.25.35.45.55.65.75.8。

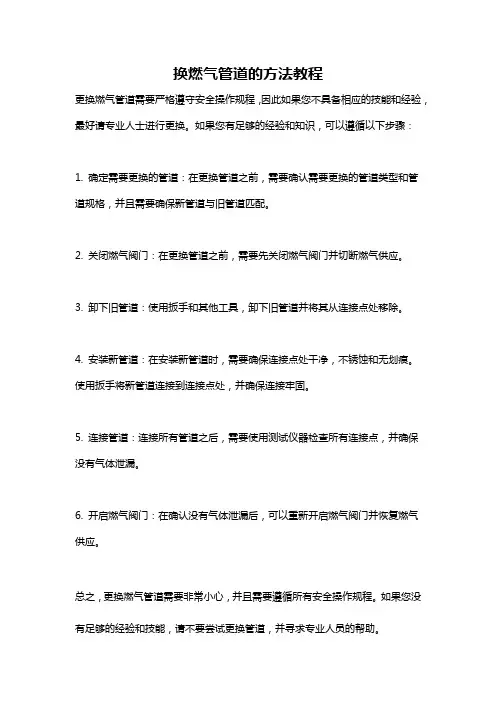

换燃气管道的方法教程
更换燃气管道需要严格遵守安全操作规程,因此如果您不具备相应的技能和经验,最好请专业人士进行更换。
如果您有足够的经验和知识,可以遵循以下步骤:
1. 确定需要更换的管道:在更换管道之前,需要确认需要更换的管道类型和管道规格,并且需要确保新管道与旧管道匹配。
2. 关闭燃气阀门:在更换管道之前,需要先关闭燃气阀门并切断燃气供应。
3. 卸下旧管道:使用扳手和其他工具,卸下旧管道并将其从连接点处移除。
4. 安装新管道:在安装新管道时,需要确保连接点处干净,不锈蚀和无划痕。
使用扳手将新管道连接到连接点处,并确保连接牢固。
5. 连接管道:连接所有管道之后,需要使用测试仪器检查所有连接点,并确保没有气体泄漏。
6. 开启燃气阀门:在确认没有气体泄漏后,可以重新开启燃气阀门并恢复燃气供应。
总之,更换燃气管道需要非常小心,并且需要遵循所有安全操作规程。
如果您没有足够的经验和技能,请不要尝试更换管道,并寻求专业人员的帮助。
关于天然气管道更换阀门的宣传稿范文天然气管道更换阀门的宣传稿尊敬的各位业主和市民朋友们:大家好!我是XXX天然气公司的代表,今天我非常荣幸能够向大家介绍我们最新的天然气管道更换阀门项目。
为了确保居民和企事业单位天然气使用的安全性和便利性,我们公司决定对现有的天然气管道进行阀门的全面更新,现向大家进行宣传和说明。
1.为什么更换阀门?天然气作为一种安全、清洁的能源,被广泛应用于居民生活和企事业单位的生产经营中。
然而,随着时间的推移,天然气管道中的阀门早已经过了保质期,存在着一定的安全隐患。
更换阀门意味着我们可以更好地保护安全,保持正常供气,提高天然气管道的使用效率,以适应日益增长的天然气需求。
2.更换阀门的好处①安全可靠:新的阀门采用先进的技术和材料,具有更高的安全性和可靠性,能够有效防止天然气泄漏和事故发生。
②高效运行:新阀门的采用提高了天然气管道的运行效率,节约了能源和成本,并为用户提供更高质量的服务。
③节能环保:新阀门具备节能环保的特点,能够减少能源的消耗,降低二氧化碳等温室气体的排放。
④规范管理:更换阀门是天然气管道规范管理的一项重要举措,能够保持管道系统的良好运行,有效管理和维护天然气供应。
3.更换阀门的工作流程和安排为了不影响大家的正常用气,我们公司将会提前做好充分准备,并在指定的时间段内进行阀门更换工作。
具体工作流程如下:①制定详细的施工计划;②与相关居民和企事业单位沟通,共同确定最佳的施工时间;③居民和企事业单位配合关闭天然气使用;④进行现有阀门的拆卸和新阀门的安装;⑤完成工作后进行测试,确保新阀门的正常运行;⑥恢复天然气供应。
4.公司的承诺我们公司承诺将全程监督施工过程,确保施工的质量和安全;并将尽量减少对用户生活和工作的影响。
如有任何疑问或建议,请及时联系我们的客服热线。
最后,我代表XXX天然气公司衷心感谢大家对我们工作的支持和信任。
通过更换阀门,我们将为您提供更加安全、高效、环保的天然气服务。
天然气管道阀门管道更换方案精选
天然气管道阀门是保障气体正常运输和控制气体流量的重要设备。
由于长期使用或其他原因,阀门管道可能需要更换。
本文将介绍天然气管道阀门管道更换的方案。
一、检测管道状况
在更换阀门管道之前,需要对管道进行详细的检测,以确定是否需要更换。
检测包括管道表面的损伤、管道内部是否存在积水或内部结垢等情况,以及管道是否存在漏气情况。
对于管道表面的损伤,可以使用非破坏性检测技术进行检测,如超声波检测、X射线检测等。
对于管道内部结垢或积水等情况,可以通过管道清洗技术进行处理。
对于管道漏气情况,可以使用气体检测仪进行检测。
二、选择阀门管道更换方案
根据管道状况、阀门类型和管道使用情况等因素,选择合适的阀门管道更换方案。
1.撤出更换
撤出更换是一种常见的阀门管道更换方式,适用于普通管道和小型管道。
具体操作步骤如下:
(1)先关闭管道上游的阀门,等到管道压力降至零时,再关闭管道下游的阀门。
(2)拆卸阀门和管道,清洗阀门和管道连接处。
(3)用新的阀门连接管道,安装紧固件,用扳手逐个拧紧。
天然气管道阀门管道更换方案
天然气管道阀门管道更换方案
一、项目背景概述
天然气作为一种环保清洁的化石能源,在我国近年来得到了广
泛应用。
其中,天然气管道阀门管道作为天然气输送的重要组成部分,具有着至关重要的作用。
然而,随着天然气管道使用时间的不
断延长,其所面临的问题也逐渐凸显出来。
比如,由于管道、阀门
的老化、腐蚀等原因,导致其开启、关闭不灵敏,泄漏的风险增大,严重威胁到天然气输送的安全性。
因此,为了确保天然气输送的安
全性,对管道阀门进行更换是必要的措施。
二、项目目标
本项目的主要目标是对天然气管道的阀门管道进行更换,主要
包括以下三个方面:
1. 更换老化、腐蚀的管道和阀门,保证其开启、关闭的灵敏度
和密封性,确保天然气输送的安全性。
2. 进行管道和阀门的改造升级,提高其使用寿命和抗压能力,
增加管道的承压能力。
3. 对更换的管道和阀门进行检测和调试,确保其正常运行。
三、项目实施方案
1. 管道阀门更换前准备工作。
管道阀门更换安装施工方案1. 引言本文档旨在提供一份管道阀门更换安装施工方案,以确保安全、高效地进行阀门的更换和安装工作。
本方案将涵盖工作准备、工作流程和质量控制等方面的内容。
2. 工作准备在开始更换阀门之前,需要进行以下准备工作:- 确定更换阀门的类型和规格,以及所需数量。
- 确保所需的工具和设备齐全,包括扳手、螺丝刀、焊接设备等。
- 准备必要的安全装备,如手套、护目镜、防护服等。
- 确保工作区域清洁,并采取必要的安全措施,如设置警示标志和防护栏杆。
3. 工作流程3.1 关闭管道在更换阀门之前,需要先关闭管道以停止流体流动。
具体步骤如下:1. 根据系统图纸和管道标识,确定需要关闭的管道。
2. 关闭与该管道相连的阀门或设备,确保无流体进入该管道。
3. 使用压力表检查管道内是否有残余压力,确认管道已完全关闭。
3.2 卸下原阀门卸下原阀门的步骤如下:1. 使用适当的工具,如扳手或螺丝刀,拆卸与原阀门连接的螺栓或螺母。
2. 将阀门从管道上取下,并将其放置在安全的位置。
3.3 安装新阀门安装新阀门的步骤如下:1. 检查新阀门的规格和品质,确保符合要求。
2. 将新阀门放置在阀门位置上,并使用正确的螺栓或螺母进行连接。
3. 根据需要进行焊接或密封处理,确保阀门连接牢固,并防止泄漏。
4. 使用适当的工具,如扳手,对阀门进行调整,确保其操作灵活、顺畅。
3.4 系统测试在安装完成后,需要对管道系统进行测试,以确保阀门安装正确,并且系统能够正常运行。
具体步骤如下:1. 逐个打开被更换阀门后的相邻阀门,检查系统是否有泄漏现象。
2. 检测阀门操作是否正常,包括开启、关闭和调节阀门。
3. 检查系统压力,确保与预设要求相符。
4. 质量控制为确保施工质量和安全性,需要采取以下措施:- 每个工序完成后,进行自检,确保工作正确完成。
- 使用合格的材料和设备进行阀门更换和安装。
- 严格按照相关安全操作规程进行作业,确保安全措施到位。

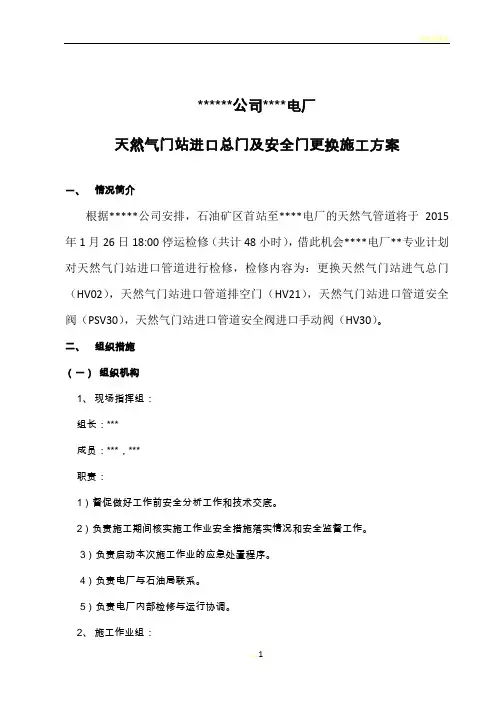

天然气门站进口总门及安全门更换施工方案一、 情况简介根据 ***** 公司安排,石油矿区首站至 **** 电厂的天然气管道将于 2015 年 1月 26日 18:00停运检修(共计 48小时),借此机会 **** 电厂**专业计划 对天然气门站进口管道进行检修,检修内容为:更换天然气门站进气总门(HV02),天然气门站进口管道排空门(HV21),天然气门站进口管道安全 阀(PSV30,天然气门站进口管道安全阀进口手动阀(HV30)。
二、 组织措施一) 组织机构1、 现场指挥组:组长:成员:职责:1) 督促做好工作前安全分析工作和技术交底。
2) 负责施工期间核实施工作业安全措施落实情况和安全监督工作3) 负责启动本次施工作业的应急处置程序。
4) 负责电厂与石油局联系。
5)负责电厂内部检修与运行协调。
2、 施工作业组:****** 公司 ****电厂成员:职责:1)按审批的方案现场实施各项具体工作。
2)负责做好工作前安全分析工作。
3)负责安排管线消缺进度和落实各项安全措施4)负责完成本次施工作业任务。
3、质监组成员:职责:1)负责施工现场的指导协调工作2)负责应急预案的执行工作。
3)负责检修质量验收。
4、安全监察组成员:***职责:1)负责施工前安全措施的落实。
2)负责施工过程安全措施的监督。
3)负责在调配过程中的安全控制措施的落实三、安全风险评估(一)安全措施1、施工前,组织本单位员工学习《电业安全工作规程》和本安全措施及现场作业安全措施,重点交待此次检修工作任务和安全注意事项,提高员工安全意识和自我防护能力。
2、进入施工现场必须戴安全帽;严禁穿拖鞋、凉鞋、高跟鞋、和酒后进入现场,女工长发必须盘在帽内;使用角向砂轮时带防护眼镜,电动工具检查合格;工作时必须穿着工作服。
3、开工允许条件:(1)石油局停气并置换气体后;(2)现场检测可燃性气体浓度合格;(3)办理工作票、动火工作票和风险预控票;(4)现场准备好足够的灭火器等消防设备;(5)通知消防人员到达现场。
阀门更换方案一、引言随着工业化的发展和技术的进步,阀门作为控制和调节流体的重要设备,在工业生产、电力、供水、石油化工等领域中扮演着重要角色。
然而,由于长期使用会导致阀门的性能下降和磨损,需要定期进行更换。
本文将探讨阀门更换的相关方案,包括更换前的准备工作、具体替换步骤以及更换后的维护措施。
二、准备工作在进行阀门更换之前,需要做一些准备工作,以确保更换的顺利进行。
1. 了解阀门的类型和规格:在更换阀门之前,首先需要了解原有阀门的类型和规格,包括阀门的种类(如截止阀、调节阀、安全阀等)、材质、尺寸和工作压力等。
这样可以选择合适的替代阀门并避免不必要的尺寸和规格差异。
2. 评估阀门更换的必要性:在决定更换阀门之前,需要通过检查和评估当前阀门的性能和状况来确定是否需要更换。
如果阀门存在严重的泄漏、堵塞、无法正常关闭等问题,更换是必要的。
同时,还需要考虑新阀门的耐用性和可维护性。
3. 确定材料和工具:根据阀门的类型和规格,选择合适的材料和工具来进行更换。
通常包括阀门本体、密封垫片、润滑剂、扳手、螺丝刀等。
4. 关停设备并排空管路:在进行阀门更换之前,需要先关停相关设备并排空管路中的介质,确保更换过程中的安全性和顺利进行。
三、具体替换步骤阀门更换的具体步骤可能根据不同的阀门类型和替换对象而有所差异,但一般可以按照以下步骤进行:1. 拆卸旧阀门:先使用对应的工具(如扳手、螺丝刀)将旧阀门进行拆卸,注意保存旧阀门的零件以备后续维护使用。
2. 清洁和准备安装位置:拆卸旧阀门后,需要对安装位置进行清洁,除去旧密封垫片残留物和污垢。
确保安装位置平整、干净,以便于新阀门的安装。
3. 安装新阀门:根据新阀门的安装要求和技术规范,进行新阀门的安装。
首先,根据阀门类型选择合适的密封垫片,并涂抹适量的润滑剂,然后将新阀门放置在安装位置上,并用螺丝固定。
在安装过程中,需要注意阀门的定位和连接螺纹的紧固程度。
4. 连接管路和接口:更换阀门后,需要重新连接管路和接口。
天然气管道阀门管道更换方案随着工业升级和城市化进程加快,天然气的利用已经成为我国的重要能源之一。
而天然气管道作为天然气输送的重要设施,也需要不断的进行维护和更新。
本文将介绍一种天然气管道阀门管道更换方案。
一、方案背景目前,我国天然气管道系统基本形成了一条由西北向东南贯穿全国的天然气主干管道,配合着大量的支干管道和区域管道,形成了较为完善的天然气输送体系。
随着天然气的不断利用,天然气管道系统也面临着更新、升级的要求,以满足更高效、安全、环保的输送需求。
在天然气管道系统中,阀门是管道运行、维护过程中非常重要的设备。
阀门的选择、设计和使用对于管道系统的安全和稳定运行具有至关重要的意义。
但是,由于阀门长期运行后会出现漏气、卡死、失效等问题,需要检修或者替换阀门。
而对于高压大口径天然气管道的阀门检修和更换,一方面会涉及到较高的风险,另一方面也会给管道运行带来较大的影响,因此阀门更换的方案需要进行方案化设计。
二、方案设计本方案针对天然气管道系统中的高压大口径阀门检修和更换问题,制定了如下具体方案:1.设计施工方案在管道阀门检修和更换过程中,需要对工地环境、施工程序、管道密封性、检测等问题进行全面论证和设计,确定具体的施工方案。
在施工方案中需要考虑以下因素:(1)管道压力:确定管道压力、流量等参数,完善管道阀门更换设计方案。
(2)具体施工步骤:明确管道检修和更换的具体施工步骤和时间节点,并制定专门的管道更换方案,确保施工安全和顺利进行。
(3)生产制造相关条件:包括阀门安装、接口管道制作和调试等环节,需要加强与生产部门的沟通协作,确保管道更换工作进展顺利。
2.采用先进设备技术对于高压大口径管道,需要借助先进设备技术来进行检修和更换。
例如,在拆卸阀门时,应用先进的机械、液压工具和技术,达到快速、高效、安全的更换目的。
同时,应用智能化检测工具,加强管道设备安全管理,对于管道系统开展全面动态监控,发现问题及时排除。
3.施工安全保障在阀门管道更换的施工过程中,需要加强工作安全保障。
第1篇一、工程概况本项目为某管道系统阀门更换工程,工程地点位于XX市XX区。
工程内容包括管道阀门更换、管道疏通、管道清洗、阀门试压等。
为确保工程顺利进行,提高施工质量,制定本施工方案。
二、施工准备1. 技术准备(1)熟悉施工图纸,了解管道系统布置、阀门型号、规格及安装要求。
(2)组织施工人员进行技术交底,明确施工工艺、质量标准和安全措施。
(3)准备相关施工资料,如施工方案、技术交底记录、施工记录等。
2. 材料准备(1)阀门:根据设计要求,选用符合国家标准的阀门,并核对阀门型号、规格、数量。
(2)管道:根据设计要求,选用符合国家标准的管道材料,并核对管道材质、规格、长度。
(3)工具及设备:准备扳手、扳手套、扳手杆、手电钻、水平尺、钢卷尺、钢锯、砂轮机、砂轮片、钢丝刷、清洗剂、试压泵等。
3. 人员准备(1)组织施工队伍,明确施工人员职责。
(2)对施工人员进行安全技术培训,提高安全意识。
(3)配备专职安全员,负责施工现场安全监督。
三、施工工艺1. 施工顺序(1)管道清理:使用高压水枪、砂轮机等设备对管道进行清理,确保管道内部无杂物、锈蚀等。
(2)阀门拆除:使用扳手、扳手套、扳手杆等工具,按照设计要求,依次拆除旧阀门。
(3)管道检查:检查管道接口是否完好,如有损坏,及时进行修复。
(4)阀门安装:根据设计要求,选用合适型号的阀门,按照安装顺序,依次安装新阀门。
(5)管道连接:使用焊接、法兰连接等方法,将新阀门与管道连接牢固。
(6)试压:按照设计要求,进行管道试压,确保管道及阀门连接处无泄漏。
2. 施工要点(1)管道清理:使用高压水枪、砂轮机等设备对管道进行清理,确保管道内部无杂物、锈蚀等。
清理过程中,注意保护管道内壁,防止损伤。
(2)阀门拆除:使用扳手、扳手套、扳手杆等工具,按照设计要求,依次拆除旧阀门。
拆除过程中,注意保护管道接口,防止损坏。
(3)管道检查:检查管道接口是否完好,如有损坏,及时进行修复。
燃气管更换说明全文共四篇示例,供读者参考第一篇示例:燃气管更换是一项非常重要的工程工作,涉及到人们生活中的安全和舒适。
在现代社会,燃气被广泛应用于家庭、企业和工厂等各种场所,因此燃气管道的安全性至关重要。
一旦燃气管道老化或存在漏气等问题,及时更换是非常必要的。
本文将为大家介绍燃气管更换的相关内容,希望对大家有所帮助。
一、为什么需要更换燃气管?1.老化损坏:燃气管道使用时间长,管道内部会存在锈蚀、腐蚀等问题,容易导致管道老化或损坏,从而影响到燃气的正常供应。
2.安全隐患:老化或损坏的燃气管道存在泄漏的风险,一旦发生燃气泄漏,可能造成爆炸或中毒等严重后果,危及人们生命财产安全。
3.提高效率:更换燃气管道可以提高供气效率,降低能源的浪费,节约资源,减少环境污染。
二、燃气管更换的步骤:1.方案设计:根据实际情况,制定合理的燃气管更换方案,包括管道走向、连接方式、管径选择等内容。
2.准备工作:拆除原有燃气管道,清理管道附着物,检查管道连接处是否存在问题,准备更换所需的管件和工具。
3.施工安装:根据设计方案,依次进行管道连接、固定、密封等工作,严格按照相关规范和标准进行操作,确保施工质量。
4.试压验收:完成管道安装后,进行试压验收,检测管道是否存在漏气等问题,确保燃气管道的安全性。
5.整体检查:全面检查管道的连接处、支架、密封等部分,确保管道完好无损,没有任何安全隐患。
6.通气运行:通气后进行试验运行,观察燃气的供应情况和管道运行的稳定性,确保燃气供应正常。
7.完工验收:完成燃气管更换工作后,进行完工验收,由专业工程师对工程质量进行评估,确保燃气管道的安全性和稳定性。
1.安全第一:施工过程中要做好安全防护,遵守安全操作规程,严禁用火作业,确保施工人员的人身安全。
2.专业施工:燃气管更换属于专业施工工程,需要由具有相关资质和经验的公司或工程师进行操作,确保施工质量。
3.合规操作:燃气管更换需要符合相关规范和标准,严格按照设计方案进行操作,不得擅自变更,确保施工的合规性。
一、交底目的为确保燃气阀门更换施工过程中的安全,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底内容1. 施工人员安全教育(1)对所有参与燃气阀门更换施工的施工人员进行入场前的安全教育,确保施工人员了解燃气工程的安全操作规程和注意事项。
(2)施工人员必须经过专业培训,取得相应资格证书后,方可上岗作业。
2. 施工现场安全措施(1)施工区域应设置明显的安全警示标志,提醒施工人员和过往行人注意安全。
(2)施工人员进入施工现场必须佩戴安全帽、手套、防护眼镜等防护用品。
(3)施工现场应配备消防器材,如灭火器、消防沙等,并确保其处于有效状态。
3. 燃气阀门更换操作规程(1)施工前,对施工人员进行详细的技术交底,确保施工人员了解阀门更换的操作流程和注意事项。
(2)在更换阀门前,应先关闭燃气管道上的总阀门,切断燃气供应。
(3)检查阀门及其附件是否完好,如有损坏或磨损严重,应及时更换。
(4)使用专用扳手或工具进行阀门更换,避免使用蛮力,以免损坏阀门或管道。
(5)在更换阀门时,注意观察管道连接处是否有燃气泄漏现象,如有泄漏,应立即停止操作,采取相应措施进行处理。
(6)更换完毕后,打开燃气管道上的总阀门,检查阀门开启是否顺畅,确认无泄漏后,方可投入使用。
4. 燃气泄漏应急处理(1)如发现燃气泄漏,立即关闭燃气总阀门,切断燃气供应。
(2)迅速撤离泄漏区域,避免吸入燃气,保持现场通风。
(3)使用灭火器或消防沙等消防器材进行灭火。
(4)如遇燃气泄漏事故,立即拨打报警电话,通知相关部门进行处理。
三、交底时间(1)交底时间:施工前,对施工人员进行详细的安全技术交底。
(2)交底周期:每月对施工人员进行一次安全教育培训,强化安全意识。
四、交底责任1. 施工单位负责组织施工人员进行安全技术交底,确保施工人员掌握安全操作规程。
2. 施工人员应认真学习安全技术交底内容,严格遵守操作规程,确保施工安全。
3. 监理单位负责对施工现场进行监督检查,确保施工安全。
精心整理天然气管道置换方案为做好天然气管道球阀更换工作,确保更换工作能够安全有序开展,做到统一指挥、协调置换过程中各种问题,明确分工,责任到人,特制定天然气置换方案。
一、成立天然气置换工作领导小组******:负责关闭、开启1#、2#、4#阀门,确认3#阀门处于关闭状态;断开、连接2#阀门,检测天然气浓度。
*******:负责关闭、开启5#、7#阀门;观察18#压力表指示。
********:负责开启、关闭13#、14#、16#、17#阀门,并负责氮气置换天然气过程中开启15#阀门;天然气置换氮气过程中开启13#阀门。
*****:负责更换9#阀门。
二、管线基本情况该趟管线管道全长1200m,管径DN150mm。
管道起点为澡堂东中裕总表,地埋至110kv站内,经过精炼厂调压柜,在制氧厂西路口广告牌处分为两路,一路至直炼厂熔炼工段南16#球阀处,一路至氧化锌桥头12#阀门处。
在间。
8.组织所有参与工作人员展开动员会,明确任务分工进行安全技术交底。
9.管网班提前检查所需断开连接的法兰螺栓是否锈蚀严重,对锈蚀严重的螺栓,提前进行逐一更换,更换过程中确保不漏气。
10.参与2#、9#、11#阀门相关工作人员,工作时不得携带手机,由下方人员进行沟通。
(二)施工当天8:00前必须将全部材料拉到位,人员到各自工作地点听候指挥。
(三)置换工作开始前,对参加置换作业人员进行方案交底,参加作业人员必须佩戴安全帽、口罩,登高作业系安全带。
场。
五、氮气置换天然气步骤:(一)第一步:首先通知中裕公司关闭其调压柜内进出口阀门。
(二)第二步:关闭中裕公司至股份公司总阀门1#、2#、3#,关闭氧化锌桥头桥架上12#阀门,关闭直炼13#阀门,各点负责人确认关闭到位后经副组长许可后方可进行下一步工作。
(三)第三步:关闭大餐厅进气口4#阀门、关闭110kV站内精炼厂调压柜内5#、7#阀门、关闭底Ⅰ调压站进口10#阀门、关闭氧化锌进气口11#阀门、关闭14#(平换。
天然气管道置换方案
为做好天然气管道球阀更换工作,确保更换工作能够安全有序开展,做到统一指挥、协调置换过程中各种问题,明确分工,责任到人,特制定天然气置换方案。
一、成立天然气置换工作领导小组
组长:***
副组长:***
组员:*********
组长职责:负责天然气置换工作全面指导、监督。
副组长职责:负责天然气置换工作总体安排、协调,保障天然气置换工作安全进行。
组员职责:
*****职责:负责氧化锌11#放散口处50米范围内进行检查,设置警戒线及时制止无关人员、车辆等流动明火现象。
*****:负责南大餐厅2#放散口处50米范围内进行检查,设置警戒线及时制止无关人员、车辆等流动明火现象。
*********:负责关闭、开启10#、11#、12#阀门;断开、连接11#阀门,检测天然气浓度。
******:负责关闭、开启1#、2#、4#阀门,确认3#阀门处于关闭状态;断开、连接2#阀门,检测天然气浓度。
*******:负责关闭、开启5#、7#阀门;观察18#压力表指示。
********:负责开启、关闭13#、14#、16#、17#阀门,并负责氮气置换天然气过程中开启15#阀门;天然气置换氮气过程中开启13#阀门。
*****:负责更换9#阀门。
二、管线基本情况
该趟管线管道全长1200m,管径DN150mm。
管道起点为澡堂东中裕总表,地埋至110kv站内,经过精炼厂调压柜,在制氧厂西路口广告牌处分为两路,一路至直炼厂熔炼工段南16#球阀处,一路至氧化锌桥头12#阀门处。
三、施工前工作准备及安全注意事项
(一)前一天下午16:00点需完成以下准备工作:
1.测试15#氮气置换开启阀门是否能够正常使用。
2.检测前需准备施工材料:5瓶肥皂水、2台测漏仪、梅花扳3套、开口扳3套、活扳22”3个、各法兰固定螺丝、警戒线或者红绳、常用工具等准备到位。
3.开始前用肥皂水确认各法兰连接处无泄漏。
4.检测人员需提前一天对测漏仪进行渗漏实验,打火机在熄火状态下进行泄漏实验,确保测漏仪处于完好状态。
管网班对检测人员进行测漏仪使用操作培训。
5.检查更换阀门管道是否有良好接地,如没有重新打好接地线,确保接地电阻值在4Ω及以下。
提前检查法兰及阀门的金属跨接线是否完好,阻值应不大于0.03Ω。
6. 完成检测方案编制及审批,完成天然气检测示意图绘制和准备测绘部位测点示意图绘制。
7.和生产部、设备部沟通告知置换工作需要时间,确定第二天检测开始的确切时间。
8.组织所有参与工作人员展开动员会,明确任务分工进行安全技术交底。
9.管网班提前检查所需断开连接的法兰螺栓是否锈蚀严重,对锈蚀严重的螺栓,提前进行逐一更换,更换过程中确保不漏气。
10.参与2#、9#、11#阀门相关工作人员,工作时不得携带手机,由下方人员进行沟通。
(二)施工当天8:00前必须将全部材料拉到位,人员到各自工作地点听候指挥。
(三)置换工作开始前,对参加置换作业人员进行方案交底,参加作业人员必须佩
戴安全帽、口罩,登高作业系安全带。
(四)置换工作必须由副组长统一发令指挥,工作人员通信设备保持畅通。
(五)所有参加置换工作人员必须服从副组长的指令,严格按照置换作业方案进行操作,有疑问的应于作业前提出。
(六)作业区域严格遵守作业规章制度,禁止携带火种、无关人员和车辆进入现场。
(七)提前将警戒线准备到位,置换现场应设醒目的安全警示牌或拉警示带形成警戒区域。
(八)开启阀门要缓慢,严禁猛开猛关。
(九)置换后天然气浓度检测必须使用两台测漏仪检测,由2人进行确认,核实浓度为0后,方可更换阀门。
四、置换方法
由于本管道敷设在生产厂区,环境较为复杂,行人车辆较多,在保证置换安全可靠,提高置换作业的安全系数的前提下,本次置换采用氮气置换法。
五、氮气置换天然气步骤:
(一)第一步:首先通知中裕公司关闭其调压柜内进出口阀门。
(二)第二步:关闭中裕公司至股份公司总阀门1#、2#、3#,关闭氧化锌桥头桥架上12#阀门,关闭直炼13#阀门,各点负责人确认关闭到位后经副组长许可后方可进行下一步工作。
(三)第三步:关闭大餐厅进气口4#阀门、关闭110kV站内精炼厂调压柜内5#、7#阀门、关闭底Ⅰ调压站进口10#阀门、关闭氧化锌进气口11#阀门、关闭14#(平时处于关闭状态,当天再次确认)阀门、关闭直炼厂增压机房进气口16#阀门、关闭直炼电解车间进气口17#阀门。
(四)观察精炼厂调压柜内进气口压力表(18#)指示为零时,断开2#阀门北侧法
兰,作为放散口一;断开11#阀门法兰连接处(阀门后侧),作为放散口二。
(五)断开后开始逐渐打开直炼厂广告牌处15#氮气置换阀门,冲入氮气开始置换。
(六)当2#、11#放散口检测天然气浓度为0时,关闭15#氮气置换阀。
(七)通知管网班更换9#阀门。
(八)在9#阀门更换完毕后,确认阀门处于全开状态,重新通氮气进行置换,检测浓度为0后方关闭15#氮气冲入阀门,进行天然气置换氮气工作。
六、天然气置换氮气步骤
(一)在管网班更换完毕,人员全部撤离现场后方可开始天然气置换氮气工作。
(二)将直炼厂13#阀门逐渐打开至1/2处。
(三)在2#、11#阀门放散口处检测浓度达到100%,关闭13#阀门,停止天然气置换工作。
(四)连接2#、11#阀门法兰螺栓。
连接完毕后,恢复2#、13#至打开状态。
(五)通知中裕公司打开调压柜内进出口阀门,逐步打开1#阀门,用肥皂水再对2#、11#连接部位进行渗漏检测。
(六)无漏气后,逐步打开4#、5#、7#、10#、11#、12#、16#、17#阀门正常供气。
七、
八、应急处理及及验收工作
(一)如阀门关闭不严出现严重漏气现象,向领导小组汇报后立即关闭北加气站供气总阀。
(二)对所有动过的连接部位进行肥皂水实验,肥皂水测试无起泡现象时方可离开现场。
(三)管道的法兰、阀门等金属跨接线应连接牢固,无锈蚀现象。
