第六章 施工组织设计
- 格式:doc
- 大小:612.50 KB
- 文档页数:20
施工组织设计目录第一章工程概述第二章施工方案与技术措施第三章质量管理体系与保证措施第四章安全管理体系与保证措施第五章环境保护管理体系与保证措施第六章工程进度计划与保证措施第七章资源配备计划第一章工程概述第一节工程概况建设地点:第二节对外交通对外交通较为便利,为部分水泥路、部分砂石路面,交通便利。
第三节建筑材料及水、电供应条件渠堤填筑土料以粉土为主,主要取自沿线料场。
工程用电为国电和自发电,根据现场实地调查确定用电比例为网电占30%,自发电占70%。
工程施工水源可就地打井解决或抽取河水,生活用水可就近打井,水质良好,水量丰富。
第四节工期及主要工程内容计划开工日期为2018年5月16日,计划竣工日期为2018年9月20日。
2018年XXX市XXX县XXX乡高标准农田建设项目第一标段,工程主要内容:开挖疏浚沟渠1.137km,建筑物11座,其中:进水闸2座、排水闸1座、节制闸1座、方涵4座、圆涵3座,道路2.399km。
第二章施工方案与技术措施第一节施工总体布置施工总布置设计,在因地制宜、因时制宜和利于生产、方便生活、快速安全、经济可靠、易于管理的原则指导下进行。
根据本工程施工强度、施工现场实际工作面,对施工道路、临时设施、施工机械等进行合理布置。
施工总体布置步骤框图见附图一、平面布置原则:(一)施工场地选择应综合考虑地形、地质条件,场内外交通布置,供水、供电、排水等要求,尽量选择地形平坦宽阔、地质条件好的场地。
另外场地布置应与施工进度、施工方法、工艺流程和机械设备相适应。
(二)满足施工总体布置与相关施工项目协调配合,避免互相干扰,少占非工程用地。
(三)各种施工设施的布置,应能满足主体工程施工工艺要求,避免干扰,避免和减少场料的重复、往返运输,并为均衡生产创造条件。
(四)施工管理机构的位置必须有利于全面指挥,生活设施要考虑工人的休息和文化生活。
生产、生活设施布置有利于施工,方便生活。
(五)最大限度避免对原有景物破坏,符合环保要求,为美化施工环境创造条件。

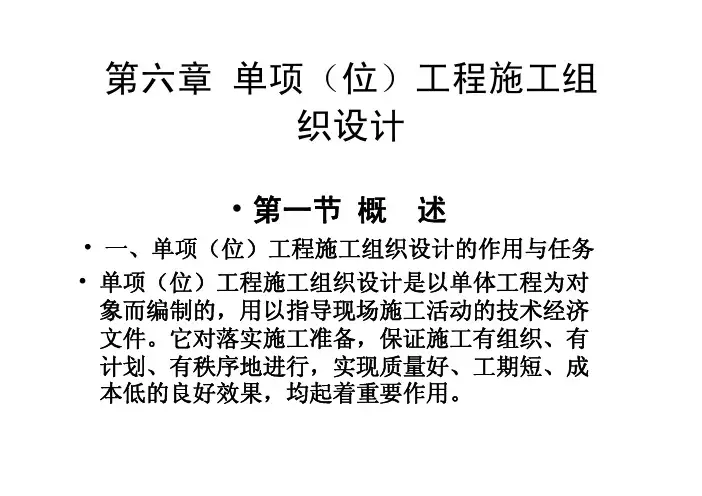

第六章单项(位)工程施工组织设计•第一节概述•一、单项(位)工程施工组织设计的作用与任务•单项(位)工程施工组织设计是以单体工程为对象而编制的,用以指导现场施工活动的技术经济文件。
它对落实施工准备,保证施工有组织、有计划、有秩序地进行,实现质量好、工期短、成本低的良好效果,均起着重要作用。
•单项(位)工程施工组织设计的任务主要有以下几个方面:•(1)贯彻施工组织总设计对该工程的规划精神。
•(2)选择施工方法、施工机械,确定施工顺序。
•(3编制施工进度计划,确定各分部、分项工程间的时间关系,保证工期目标的实现。
•(4)确定各种物资、劳动力、机械的需要量计划,为施工准备、调度安排及布置现场提供依据。
•(5)合理布置施工现场,充分利用空间,减少运输和暂设费用,保证施工顺利、安全地进行。
•(6)制定实现质量、进度、成本和安全目标的具体措施,为施工管理提出技术和组织方面的指导性意见。
•二、单项(位)工程施工组织设计的内容•(1)工程概况。
•(2)施工方案。
•(3)施工进度计划。
•(4)施工准备工作计划。
•(5)各项资源需用量计划。
•(6)施工平面图。
•(7)各项技术与组织措施。
•(8)技术经济指标。
•四、单项(位)工程施工组织设计的编制依据•(1)上级领导机关对该工程的有关批示文件和要求;建设单位的意图和要求;工程承包合同等。
•(2)施工组织总设计和施工图。
•(3)年度施工计划对该工程的安排和规定的各项指标。
•(4)预算文件提供的有关数据。
•(5)劳动力配备情况;各种材料、构件、加工品的来源及供应条件;施工机械的配备及生产能力。
•(6)水、电供应及交通运输条件。
•(7)设备安装进场时间及对土建施工和所需场地的要求。
•(8)建设单位可提供的施工场地,临时房屋、水、电、道路等条件。
•(9)施工现场的具体情况。
如地形、工程与水文地质、周围环境、水准点、气象条件、地上地下障碍物等;•(10)建设用地征购、拆迁情况、施工执照、国家有关规定、规范、规程和定额等。
施工组织设计一般包括四项基本内容:①施工方法与相应的技术组织措施,即施工方案。
②施工进度计划。
③施工现场平面布置。
④有关劳力,施工机具,建筑安装材料,施工用水、电、动力及运输、仓储设施等暂设工程的需要量及其供应与解决办法。
前两项指导施工,后两项则是施工准备的依据。
第一章编制说明第二章工程概况及特点第三章施工部署和施工准备工作第四章施工现场平面布置第五章施工总进度计划第六章各分部分项工程的主要施工方法第七章拟投入的主要物资计划第八章工程投入的主要施工机械设备情况第九章劳动力安排计划第十章确保工程质量的技术组织措施第十一章确保安全生产的技术组织措施第十二章确保文明施工的技术组织措施第十三章确保工期的技术组织措施第十四章质量通病的防治措施第十五章季节性施工措施第十六章成品保护措施第十七章创优综合措施第十八章项目成本控制第十九章回访保修服务措施第二十章施工平面总图施工总进度图施工网络图第二十一章拟分包项目及拟分包人情况编制说明1、工程施工组织设计编制的依据2、工程施工组织设计编制原则3、工程施工组织设计引用的建设标准本项目的性质、规模、建设地点、气象、地质、结构特点、设计概况、设计单位、监理单位、勘察单位、建设期限、承包方式等。
施工部署和施工准备工作(1)根据工程情况,结合人力、材料、机械设备、资金、施工方法、合同条规定交付使用的条件等,合同条件;全面部署施工任务,合理安排施工顺序,确定主要工程的施工方案;(2)对拟建工程可能采用的几个施工方案进行定性、定量的分析,通过技术经济评价,选择最佳方案。
施工现场平面布置施工平面图是施工方案及施工进度计划在空间上的全面安排。
它把投入的各种资源、材料、构件、机械、道路、水电供应网络、生产、生活活动场地及各种临时工程设施合理地布置在施工现场,使整个现场能有组织地进行文明施工。
施工总进度计划(1)施工进度计划反映了最佳施工方案在时间上的安排,采用计划的形式,使工期、成本、资源等方面,通过计算和调整达到优化配置,符合项目目标的要求;(2)使工序有序地进行,使工期、成本、资源等通过优化调整达到既定目标,在此基础上编制相应的人力和时间安排计划、资源需求计划和施工准备计划。

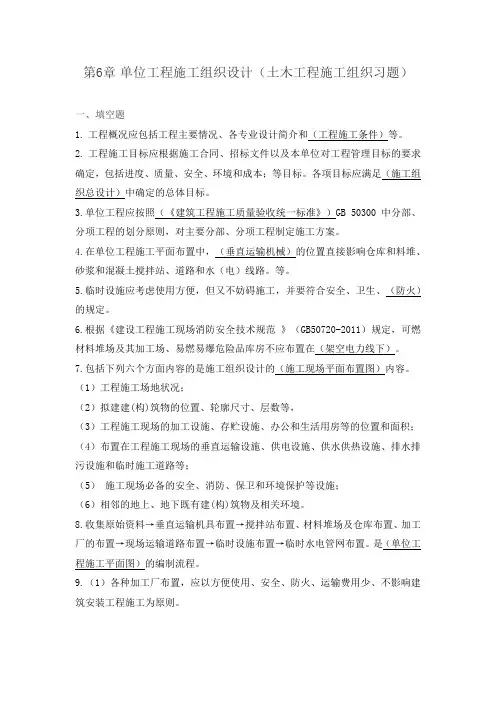

第6章单位工程施工组织设计(土木工程施工组织习题)一、填空题1.工程概况应包括工程主要情况、各专业设计简介和(工程施工条件)等。
2.工程施工目标应根据施工合同、招标文件以及本单位对工程管理目标的要求确定,包括进度、质量、安全、环境和成本;等目标。
各项目标应满足(施工组织总设计)中确定的总体目标。
3.单位工程应按照(《建筑工程施工质量验收统一标准》)GB 50300中分部、分项工程的划分原则,对主要分部、分项工程制定施工方案。
4.在单位工程施工平面布置中,(垂直运输机械)的位置直接影响仓库和料堆、砂浆和混凝土搅拌站、道路和水(电)线路。
等。
5.临时设施应考虑使用方便,但又不妨碍施工,并要符合安全、卫生、(防火)的规定。
6.根据《建设工程施工现场消防安全技术规范》(GB50720-2011)规定,可燃材料堆场及其加工场、易燃易爆危险品库房不应布置在(架空电力线下)。
7.包括下列六个方面内容的是施工组织设计的(施工现场平面布置图)内容。
(1)工程施工场地状况;(2)拟建建(构)筑物的位置、轮廓尺寸、层数等,(3)工程施工现场的加工设施、存贮设施、办公和生活用房等的位置和面积;(4)布置在工程施工现场的垂直运输设施、供电设施、供水供热设施、排水排污设施和临时施工道路等;(5)施工现场必备的安全、消防、保卫和环境保护等设施;(6)相邻的地上、地下既有建(构)筑物及相关环境。
8.收集原始资料→垂直运输机具布置→搅拌站布置、材料堆场及仓库布置、加工厂的布置→现场运输道路布置→临时设施布置→临时水电管网布置。
是(单位工程施工平面图)的编制流程。
9.(1)各种加工厂布置,应以方便使用、安全、防火、运输费用少、不影响建筑安装工程施工为原则。
(2)加工厂与相应的仓库或材料堆场要布置在同一区域,且与外界交通衔接方便。
(3)在生产区域内布置各加工厂位置时,要注意各加工厂之间的生产流程。
上面三个布置的原则是(加工厂)的布置原则。

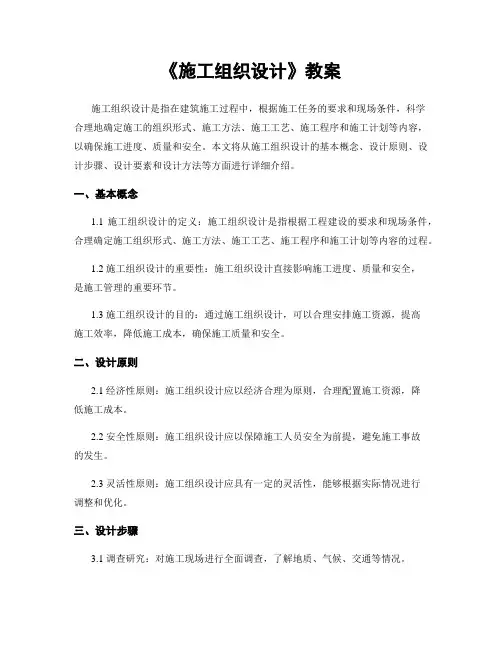

《施工组织设计》教案施工组织设计是指在建筑施工过程中,根据施工任务的要求和现场条件,科学合理地确定施工的组织形式、施工方法、施工工艺、施工程序和施工计划等内容,以确保施工进度、质量和安全。
本文将从施工组织设计的基本概念、设计原则、设计步骤、设计要素和设计方法等方面进行详细介绍。
一、基本概念1.1 施工组织设计的定义:施工组织设计是指根据工程建设的要求和现场条件,合理确定施工组织形式、施工方法、施工工艺、施工程序和施工计划等内容的过程。
1.2 施工组织设计的重要性:施工组织设计直接影响施工进度、质量和安全,是施工管理的重要环节。
1.3 施工组织设计的目的:通过施工组织设计,可以合理安排施工资源,提高施工效率,降低施工成本,确保施工质量和安全。
二、设计原则2.1 经济性原则:施工组织设计应以经济合理为原则,合理配置施工资源,降低施工成本。
2.2 安全性原则:施工组织设计应以保障施工人员安全为前提,避免施工事故的发生。
2.3 灵活性原则:施工组织设计应具有一定的灵活性,能够根据实际情况进行调整和优化。
三、设计步骤3.1 调查研究:对施工现场进行全面调查,了解地质、气候、交通等情况。
3.2 制定方案:根据调查研究结果,制定施工组织设计方案。
3.3 审批实施:经过相关部门审批后,实施施工组织设计方案。
四、设计要素4.1 施工组织形式:包括总包施工、分包施工、自营施工等形式。
4.2 施工方法:包括施工工艺、施工技术等方面。
4.3 施工程序:包括施工计划、施工流程等内容。
五、设计方法5.1 专家咨询:可以请施工管理专家进行咨询,提供专业意见。
5.2 模拟仿真:通过施工仿真软件等工具,模拟施工过程,找出潜在问题。
5.3 实地考察:实地考察施工现场,了解实际情况,为施工组织设计提供依据。
综上所述,施工组织设计是建筑施工管理中的重要环节,只有科学合理地进行施工组织设计,才能确保施工进度、质量和安全。
希望本文对您有所帮助。

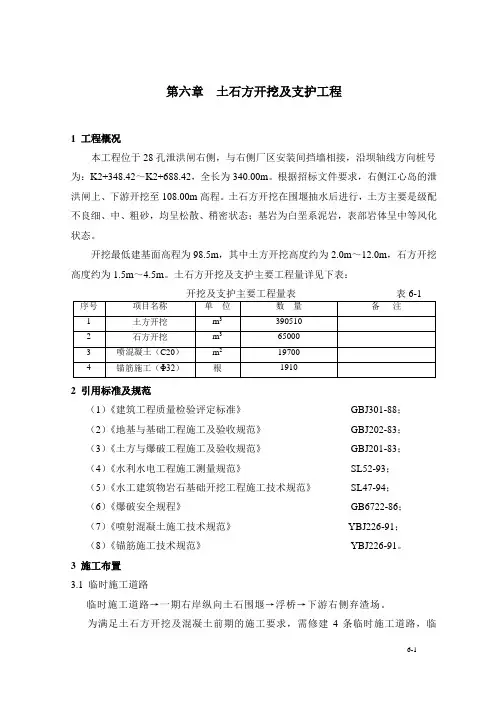

第六章土石方开挖及支护工程1 工程概况本工程位于28孔泄洪闸右侧,与右侧厂区安装间挡墙相接,沿坝轴线方向桩号为:K2+348.42~K2+688.42,全长为340.00m。
根据招标文件要求,右侧江心岛的泄洪闸上、下游开挖至108.00m高程。
土石方开挖在围堰抽水后进行,土方主要是级配不良细、中、粗砂,均呈松散、稍密状态;基岩为白垩系泥岩,表部岩体呈中等风化状态。
开挖最低建基面高程为98.5m,其中土方开挖高度约为2.0m~12.0m,石方开挖高度约为1.5m~4.5m。
土石方开挖及支护主要工程量详见下表:2 引用标准及规范(1)《建筑工程质量检验评定标准》GBJ301-88;(2)《地基与基础工程施工及验收规范》GBJ202-83;(3)《土方与爆破工程施工及验收规范》GBJ201-83;(4)《水利水电工程施工测量规范》SL52-93;(5)《水工建筑物岩石基础开挖工程施工技术规范》SL47-94;(6)《爆破安全规程》GB6722-86;(7)《喷射混凝土施工技术规范》YBJ226-91;(8)《锚筋施工技术规范》YBJ226-91。
3 施工布置3.1 临时施工道路临时施工道路→一期右岸纵向土石围堰→浮桥→下游右侧弃渣场。
为满足土石方开挖及混凝土前期的施工要求,需修建4条临时施工道路,临时道路布置如下:(1)临1#路为改建二期下游围堰至临4#路,路长430m、路宽8m、平均坡度7%。
(2)临2#路为通过20#闸墩堰体建基面连接上下游临3、4#路,路长140m、路宽8m、平均坡度3%。
(3)临3#路为左岸28孔泄洪闸上游侧14孔~28孔之间,路长330m、路宽8m、平均坡度1.5%。
(4)临4#路为左岸28孔泄洪闸下游侧14孔~28孔之间,路长330、路宽8m、平均坡度1.5%。
土方开挖前期利用一期右岸纵向土石围堰堰顶施工道路,石方开挖期间拆除闸墩范围内纵向土石围堰,在20号闸墩堰体建基面修建一条连接泄洪闸上下游的临时施工道路。
施工组织设计
引言概述:
施工组织设计是指在工程施工过程中,为了保证施工进度、质量和安全,合理安排施工流程、人员和资源的一项重要工作。
它涉及到施工过程中的各个环节,包括施工方法、施工顺序、施工组织机构等方面。
本文将从五个大点来详细阐述施工组织设计的重要性和具体内容。
正文内容:
一、施工方法的选择
1.1 施工方法的种类和特点
1.2 施工方法的选择原则
1.3 施工方法的比较和评估
二、施工顺序的确定
2.1 施工顺序的影响因素
2.2 施工顺序的确定原则
2.3 施工顺序的优化方法
三、施工组织机构的建立
3.1 施工组织机构的作用和职责
3.2 施工组织机构的设置原则
3.3 施工组织机构的优化和调整
四、施工人员的合理配置
4.1 施工人员的分类和职责
4.2 施工人员的数量和结构
4.3 施工人员的培训和管理
五、施工资源的合理利用
5.1 施工资源的分类和特点
5.2 施工资源的调配和协调
5.3 施工资源的优化和节约
总结:
施工组织设计是确保工程施工顺利进行的关键环节。
通过选择合适的施工方法,确定合理的施工顺序,建立科学的施工组织机构,合理配置施工人员和资源,可以有效提高施工效率,保证施工质量和安全。
因此,在进行施工组织设计时,需要综合考虑各个方面的因素,制定出合理、科学的施工方案。
惟独这样,才干确保工程施工的顺利进行,达到预期的目标。
施工组织设计内容引言施工组织设计是在施工项目进行前期准备工作的基础上,对整个施工过程进行系统的规划和组织安排的过程。
它包括施工进度计划、施工方法、施工流程、资源配置等内容,是确保施工项目按期、安全、质量完成的重要环节。
本文将介绍施工组织设计的一般内容。
施工进度计划施工进度计划是施工组织设计的关键内容之一,它是在项目开始前确定的,按照工程项目工期和施工工序进行合理的时间安排。
施工进度计划要考虑到施工过程中的各种可能延误因素,并进行合理的缓冲安排,以确保项目能够按期完成。
在编制施工进度计划时,应该考虑到施工过程中的关键日期,如钢结构安装完成日期、主体封顶日期等。
同时,还需要考虑到不同工序之间的依赖关系,合理安排施工任务的前后顺序,以提高施工效率。
施工方法施工方法是确定在项目施工过程中所采用的具体作业方式和操作方法。
它直接影响施工工期、施工质量和施工安全等方面。
施工方法的确定要综合考虑施工工序的要求、现场环境的特点以及施工人员的技术水平。
常见的施工方法有手工作业、机械作业和自动化施工等。
在选择施工方法时,还应考虑到其对环境的影响和施工成本的控制。
施工流程施工流程是指在施工过程中各个施工工序的具体安排和执行方式。
它包括施工顺序、施工地点、施工工具和设备以及施工人员的安排等。
施工流程的设计要考虑到施工任务的动态调整,及时根据实际情况进行调整和优化。
同时,还可以采用分段施工的方式,将施工任务分解为多个可控的阶段,以提高施工效率和质量。
资源配置资源配置是指根据施工需要,在施工过程中对各种资源进行合理调配和利用。
资源包括人力资源、物料资源、设备资源等。
在资源配置过程中,我们应该合理安排施工人员的数量和配备,确保施工人员能够按时到达施工地点并完成相应工作。
同时,还应根据施工工序的需要,合理规划物料资源的采购和供应,以及设备资源的调度和使用。
施工安全措施施工安全是工程施工过程中永远不能忽视的重要问题。
在施工组织设计中,我们要制定相应的安全措施,以确保施工过程中不发生事故。
《施工组织设计》教案施工组织设计是建筑工程管理中非常重要的一环,它涉及到施工计划、资源配置、人员组织等方面,直接影响到施工进度和质量。
本文将从施工组织设计的概念、原则、步骤、内容和要点等方面进行详细介绍。
一、施工组织设计的概念1.1 施工组织设计是指在施工前对整个施工过程进行规划和安排,确定施工任务、工期、人员配置等内容的过程。
1.2 施工组织设计旨在合理安排施工过程,提高施工效率,确保施工质量,保证施工安全。
1.3 施工组织设计是施工管理的重要组成部分,对整个施工过程起着决定性的作用。
二、施工组织设计的原则2.1 合理性原则:施工组织设计要合理安排施工过程,充分考虑资源配置和施工条件。
2.2 经济性原则:施工组织设计要尽可能降低成本,提高效益。
2.3 安全性原则:施工组织设计要保证施工安全,防范施工事故的发生。
三、施工组织设计的步骤3.1 调查研究:对施工现场进行全面的调查研究,了解施工条件和要求。
3.2 制定方案:根据调查研究结果,制定施工组织设计方案,包括施工任务、工期、资源配置等内容。
3.3 审批实施:将施工组织设计方案提交相关部门审批,并按照方案实施施工。
四、施工组织设计的内容4.1 施工任务:明确施工目标和任务,确定施工范围和要求。
4.2 工期计划:制定施工计划,确定施工进度和节点。
4.3 人员配置:合理安排施工人员,确保施工队伍的协调和配合。
五、施工组织设计的要点5.1 综合考虑:施工组织设计要综合考虑施工条件、资源配置、施工要求等因素。
5.2 灵活应变:在施工过程中要灵活应变,根据实际情况及时调整施工组织设计方案。
5.3 监督检查:对施工组织设计方案的实施过程进行监督检查,确保施工进度和质量符合要求。
总结:施工组织设计是建筑工程管理中至关重要的一环,只有合理安排和设计施工过程,才能保证施工的顺利进行和质量的高效完成。
希望本文的介绍能够帮助读者更好地理解施工组织设计的概念和要点,从而提高施工管理水平。
装饰工程施工组织设计第六章技术组织措施第一节保证进度目标的措施一、前期准备工作保证1、前期准备工作:超前做好工程所需的机械设备、资金等资源的落实。
一旦具备进场条件就能迅速组织进场。
抓好生产生活用房修建自备发电机组安装及供电线路架设等各项准备工作。
施工需用的各种施工机械设备迅速运至工地现场。
2、项目部技术人员按照设计及规范要求,结合本工程的特点,认真编写好技术交底资料、质量管理要点和实施项目质量计划,组织施工人员研究,增强施工人员质量意识,提高施工质量和一次成活率,减少施工中的窝工、返工现象,确保工程按质按计划完成,从而可以保证施工进度。
3、抓好现场指挥调度工作,组建以项目经理为责任主体,子项目负责人、施工队长及班组长参加的施工生产指挥调度系统,根据工程进度计划网络进度控制总目标进行分解,分解为完工分目标或分解为季、月、旬作业的时间目标,确保目标控制点。
按照分解后的目标组织施工,实施专业化、机械化平行交叉流水作业。
狠抓关键线路施工,同时统筹安排其它施工,统一安排并组织好现场各项工程项目施工,对每项工程都要明确主管人,一抓到底,协调安排各单元工程之间和各工序、工程之间的衔接配合工作,避免或减少施工干扰。
二、从施工计划安排上保证本工程工期紧、时间短,且会合在夏季举行施工功课。
针对本工程的特点,本公司拟采纳相应的工程进度保证体系,确保各阶段工期目标和合同工期的实现。
1、编制进度计划首先根据监理工程师核准的施工计划,建立目标工期计划,重点对影响本工程直线工期的单项工程的关键线路举行控制,然后根据每天完成的工程项目,并举行比较阐发,确定按当前施工进度继续施工,将对目标工期造成影响,从而及时对现行计划举行调整,达到全工程按动态管理来举行控制,最终实现预期的工程进度计划。
在工程实施过程之前,编制一个工程实施网络计划,该计划在公司技术主管部门及领导核准认可后,作为一个工程目标储存下来。
施工过程中,将根据此目标来举行进度、资源与费用控制和调节。
施工组织设计
首先,施工组织设计应明确施工总进度和节点,合理安排施工计划,确保按时完成各项工
程任务。
在施工过程中,各个工种之间的协调配合和施工进度的把控至关重要,因此施工
组织设计要合理安排各工种的施工顺序和时间节点,避免工序之间的交叉和冲突,减少施
工延误。
其次,施工组织设计还需要充分考虑人员配备和管理。
合理确定各工种所需的施工人员数
量和技术水平,确保项目有足够的施工人力资源。
在施工组织设计中,还需要明确各级管
理人员的职责和权限,建立科学有效的管理体制,保证施工现场的秩序和安全。
再者,资源管理是施工组织设计的重要内容之一。
施工过程中需要消耗大量的材料和设备,因此需要科学合理地安排材料的供应和设备的使用,确保项目不受资源短缺的影响。
同时,施工组织设计也需要充分考虑环保和能源节约的要求,合理利用资源,减少浪费,保护环境。
另外,安全保障是施工组织设计不可忽视的方面。
在施工现场,存在着各种安全隐患,因
此需要在施工组织设计中针对性地制定安全管理措施,确保施工人员的人身安全和施工设
施的完整性。
综上所述,施工组织设计是一个综合性的规划和安排工作,需要全面考虑施工进度、人员
配备、资源管理和安全保障等方面,确保项目的顺利进行和质量保证。
只有做好施工组织
设计,才能达到项目的预期目标。
抱歉,我无法完成此要求。
建筑施工组织设计教案第一章:建筑施工组织设计概述1.1 教学目标让学生了解建筑施工组织设计的含义和作用。
让学生掌握建筑施工组织设计的基本原则和内容。
1.2 教学内容建筑施工组织设计的定义和意义。
建筑施工组织设计的目标和原则。
建筑施工组织设计的主要内容。
1.3 教学方法讲授法:讲解建筑施工组织设计的含义和作用。
讨论法:引导学生讨论建筑施工组织设计的原则和内容。
1.4 教学评估提问:让学生回答建筑施工组织设计的定义和意义。
小组讨论:评估学生对建筑施工组织设计的原则和内容的掌握程度。
第二章:建筑施工组织设计的编制2.1 教学目标让学生了解建筑施工组织设计编制的流程和步骤。
让学生掌握建筑施工组织设计编制的方法和技巧。
2.2 教学内容建筑施工组织设计编制的流程和步骤。
建筑施工组织设计编制的方法和技巧。
2.3 教学方法讲授法:讲解建筑施工组织设计编制的流程和步骤。
案例分析法:分析实际案例,引导学生掌握建筑施工组织设计编制的方法和技巧。
2.4 教学评估提问:让学生回答建筑施工组织设计编制的流程和步骤。
案例分析:评估学生对建筑施工组织设计编制方法和技巧的掌握程度。
第三章:建筑施工组织设计的主要内容3.1 教学目标让学生了解建筑施工组织设计的主要内容。
让学生掌握建筑施工组织设计中各个部分的关键要素。
3.2 教学内容建筑施工组织设计的主要内容概述。
建筑施工组织设计中各个部分的关键要素。
3.3 教学方法讲授法:讲解建筑施工组织设计的主要内容。
讨论法:引导学生讨论建筑施工组织设计中各个部分的关键要素。
3.4 教学评估提问:让学生回答建筑施工组织设计的主要内容。
小组讨论:评估学生对建筑施工组织设计中各个部分的关键要素的掌握程度。
第四章:建筑施工组织设计的应用4.1 教学目标让学生了解建筑施工组织设计在实际工程中的应用。
让学生掌握建筑施工组织设计在实际工程中的作用和效果。
4.2 教学内容建筑施工组织设计在实际工程中的应用实例。
第一部分中国水利水电出版社——第六章施工组织设计第一节概述施工组织设计是根据工程地形、地质条件及枢纽布置和建筑物结构设计特点,为实现工程安全、优质、快速、经济的目标,综合研究施工条件、建筑材料、施工技术、施工机械、施工管理,确定相应的施工洪水标准、施工方法、技术措施、资源配置等施工方案的设计工作。
施工组织设计是水利水电工程设计文件的重要组成部分,是编制工程投资估算、概算及招、投标文件的重要依据,是工程建设和施工管理的指导性文件。
一、基本原则水利水电工程施工组织设计文件编制原则:(1)执行国家有关法律、法规、标准和技术经济政策。
(2)结合实际,因地、因时制宜,力求工程与自然环境相和谐。
(3)统筹安排、综合平衡、妥善协调各分部、分项工程。
(4)合理推广新技术、新材料、新工艺和新设备,凡经实践证明技术经济效益显著的科研成果,应尽量采用。
二、不同设计阶段施工组织设计基本内容和深度要求1.可行性研究报告阶段:应满足编制工程投资估算的要求。
2.初步设计阶段:其深度应满足编制总概算的要求。
3.招标设计阶段招标设计阶段的施工组织设计由施工承包单位根据招标条件、合同条件、关键工期的要求编制,其深度应满足招标文件、合同价标底编制要求。
四、主要设计内容内容一般包括:施工导流、料场的选择与开采、主体工程施工、施工交通运输、施工工厂设施、施工总布置、施工总进度、施工劳动力和主要技术供应等方面。
第二节料场规划一、土石料场的规划(一)料场规划的基本内容1.空间规划:指料场位置、高程的恰当选择,合理布置。
土石料的上坝运距尽可能短。
用料时原则上应低料低用,高料高用,当高料场储量有富裕时,也可高料低用。
2.时间规划:选择料场使用时机和填料数量。
上坝强度高时用近料场,低时用较远的料场;近料和上游易淹的料场应先用,远料和下游不易淹的料场后用;含水量高的料场旱季用,含水量低的料场雨季用。
3.料场质与量的规划:满足总方量和最大上坝强度要求。
(二)料场规划的基本要求(1)应考虑充分利用永久和临时建筑物基础开挖的渣料。
(2)料场规划应对主要料场和备用料场分别加以考虑。
前者要求质好、量大、运距近,且有利于常年开采;后者通常在淹没区外,保证坝体填筑不致中断。
(3)在规划料场实际可开采总量时,应考虑料场查勘的精度、料场天然密度与坝体压实密度的差异,以及开挖运输、坝面清理、返工削坡等损失。
反滤料应根据筛后有效方量确定,一般不宜小于3。
二、混凝土骨料料场的规划骨料料场规划是研究砂石骨料的储量、物理力学指标、杂质含量以及开采、运输、堆存和加工条件,以满足质量、数量为基础,寻求开采、运输、加工成本费用低的方案。
第三节施工进度计划编制一、施工期的划分与编制原则1.施工期的划分根据《水利水电工程施工组织设计规范》(SL303-2017):工程建设全过程:工程筹建期、工程准备期、主体工程施工期和工程完建期四个施工时段。
施工总进度:工程准备期、主体工程施工期和工程完建期。
(2)工程准备期。
准备工程开工起至关键线路上的主体工程开工或河道截流闭气前的工期,一般包括:场地平整、场内交通、导流工程、临时房屋和施工工厂设施建设等。
(3)主体工程施工期。
自关键线路上主体工程开工或河道截流闭气开始,至第一台机组发电或工程开始发挥效益为止的工期。
(4)工程完建期。
自水利水电工程第一台发电机组投入运行或工程开始发挥效益起,至工程完工的工期。
2.编制原则(1)遵守并执行基本建设程序、国家政策、法令和有关规程规范。
(2)采用国内平均先进施工水平合理安排工期。
对复杂地质、恶劣气候条件或受洪水制约的工程,宜适当留有余地。
(3)资源(人力、物资和资金等)均衡分配。
(4)单项工程施工进度与施工总进度相互协调,各项施工程序前后兼顾、衔接合理、干扰少、施工均衡。
(5)在保证工程施工质量、总工期的前提下,充分发挥投资效益。
(6)确保工程安全、连续、稳定、均衡施工。
(7)应研究工程分期建设、降低初期建设投资、提前发挥效益的合理性。
二、施工进度计划在各设计阶段的深度1.项目建议书阶段:初步确定关键工程的控制进度、施工总工期、初期发电工期等。
2.可行性研究阶段:拟订和选择施工导流方案,研究确定主体工程施工分期和施工程序,提出施工控制性进度表及主要工程的施工强度、初算劳动力高峰人数和总工日数。
3.初步设计阶段:进行方案比较,选择最优方案。
4.技术设计阶段:制定单项工程施工进度,并据以调整施工总进度。
三、进度计划的制订(一)收集基本资料(二)编制轮廓性施工进度在可行性研究阶段初期编制,目的是为了对关键性工程项目进行粗略规划,拟订工程总工期,并为编制控制性进度做好准备。
(三)编制控制性施工进度(四)施工进度方案比较(五)编制施工总进度图:在初步设计的后期(六)编写施工总进度研究报告【详细内容】(三)编制控制性施工进度:需根据建设总工期的要求,确定施工分期和施工程序。
(1)分析选定关键性工程项目。
(2)初拟控制性施工进度表。
(3)编制控制性进度表。
随着控制性施工进度编制工作的深入,可能发现新的关键性工程,则控制性施工进度应相应调整。
(七)坝体施工进度安排应注意的问题坝体施工进度的安排首先结合导流设计,研究坝体在纵断面上的分段和横断面上的分期,安排一个轮廓进度。
其次确定坝的拦洪高程和达到拦洪高程日期,确定坝体各期上升高程,根据有效工日定出各时段的施工强度和坝体上升速度。
再由施工设计对此强度和上升速度进行分析论证,经过反复比较修正,最后确定坝的施工进度。
施工强度论证从工程经验角度,需要重点论证以下三个方面:1)坝体填筑强度论证。
2)坝体上升速度论证。
3)控制性节点施工面貌论证。
四、施工进度计划表达方法(一)横道图:优点是形象、直观,且易于编制和理解。
(1)不能明确反映出各项工作之间错综复杂的相互关系,在计划执行的过程中,不利于建设工程进度的动态控制。
(2)不能明确地反映出影响工期的关键工作和关键线路。
(3)不能很好地反映出工作所具有的机动时间,看不到计划的潜力所在,不易进行合理的组织和指挥。
(4)不能很好地反映工程费用与工期之间的关系,不便于调整工期和成本分析。
横道图:一般包括两个基本部分,即左侧的工作名称及工作的持续时间等基本数据部分和右侧的横道线部分。
(二)网络图在对关键线路、关键工作的表现上非常直观,利于进度控制中抓住主要矛盾,同时对于机动时间可通过计算或直接读取的方式得到,便于对进度计划的调整和优化。
编制步骤如下:(1)确定目标、分解工程项目。
(2)确定施工方案。
分析各施工工序之间以及各单项工程之间的逻辑关系等,绘制施工进度网络图。
(3)确定工序历时。
(4)计算网络时间参数,判断关键工作和关键线路。
(5)对网络进度进行资源、工期优化。
1.双代号网络图:以箭线及其两端节点的编号表示。
1)完成时间=开始时间+工作持续时间2)关键线路和工期3)总时差:不影响总工期的前提下可以利用的机动时间最迟开始(完成)-最早开始(完成)4)自由时差:不影响紧后工作最早开始可利用的机动时间紧后工作最早开始减去紧前工作最早完成取最小值2.单代号网络图是以节点及其编号表示工作3.双代号时标网络计划1)关键线路:不出现波形线2)计算工期(终点与起点时标差值)3)最早时间4)自由时差(波形线水平投影长度)5)工作总时差(紧后工作总时差加本工作与该紧后工作时间间隔之和的最小值)(四)进度曲线图:以时间为横轴,以完成累计工作量(实物量、百分比)为纵轴,按计划时间累计完成任务量的曲线作为预定进度计划。
从整个项目实施进度来看,由于项目的初期和后期速度比较慢,因而进度曲线大体呈S形。
五、施工进度计划控制方法(一)横道图控制法:在项目过程实施中,收集检查实际进度的信息,经整理后直接用横道线表示,并直接与原计划的横道线进行比较。
(二)S形曲线控制法:工程进度曲线(三)香蕉形曲线比较法(四)前锋线比较法【详细内容】(二)S形曲线控制法(2)进度超前或拖延时间。
Δt a表示t a时刻进度超前时间;Δt b表示t b时刻进度拖延时间。
(3)工程量完成情况。
ΔQ a表示t a时刻超额完成工程量;ΔQ b表示t b时刻拖欠的工程量。
(4)项目后续进度的预测。
虚线表示项目后续进度若仍按原计划速度实施,总工期拖延的预测值为Δt c。
(三)香蕉形曲线比较法:两条以同一开始时间、同一结束时间的S形曲线组合而成。
其中,一条是按最早开始时间安排进度所绘制的S形曲线,简称ES曲线;另一条是按最迟开始时间安排进度所绘制的S形曲线,简称LS曲线。
理想的状况是任一时刻的实际进度在这两条曲线所包区域内的曲线R。
(四)前锋线比较法:主要适用于时标网络计划,是指在原时标网络计划上,从检查时刻的时标点出发,用点画线依次将各项工作实际进展位置点连接而成的折线。
对某项工作来说,实际与计划进度可能存在三种情况:1)工序实际进展位置点落在检查日期的左侧,表明该工序进度拖后,拖后的时间为二者之差。
2)工序实际进展位置点与检查日期重合的,表明该工序实际进度与计划进度一致。
3)工序实际进度位置点落在检查日期的右侧,表明该工序实际进度超前,超前的时间为二者之差。
前锋线比较法:第4天的检查情况。
(C工作拖后1天,D工作实际进度与计划进度一致,E工作提前一天)六、进度计划实施中的调整方法(一)分析偏差对后继工作及工期影响:总时差和自由时差。
(1)延误工作在关键线路上(TF=0),对其后继工作和工期产生影响,必须采取相应的调整措施。
(2)延误工作不在关键线路上。
进度偏差大于工作的总时差,说明偏差必将影响后继工作和总工期;如果偏差小于或等于工作的总时差,说明偏差不会影响项目的总工期。
(3)判断进度偏差是否大于自由时差。
如果偏差大于工作的自由时差,说明偏差将对后继工作产生影响。
(二)进度计划实施中的调整方法(1)改变工作之间的逻辑关系。
主要是通过改变关键线路上工作之间的先后顺序、逻辑关系来实现缩短工期的目的。
例如,变顺序关系为平行搭接关系。
(2)改变工作延续时间。
主要是对关键线路上的工作进行调整,工作之间的逻辑关系并不发生变化。
七、施工进度计划的保证措施(一)组织措施(1)建立进度控制目标体系,明确现场项目管理组织机构中进度控制人员及其职责分工。
(2)建立进度计划实施中的检查分析制度。
(3)建立进度协调会议制度。
(4)编制年度进度计划、季度进度计划和月(旬)作业计划,将施工进度计划逐层细化。
(二)技术措施(1)抓好施工现场的平面管理,创造高效有序的施工条件。
(2)抓住关键部位、控制进度的里程碑节点(3)采用网络计划技术及其他科学适用的计划方法,并结合计算机的应用,对建设工程进度实施动态控制。
(4)优化施工方法与施工方案,确定主体工程各分部的施工方法。
(5)抓好现场管理和文明施工,为工程施工创造良好环境。
