一、交底目的为确保路灯预埋施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行本次安全技术交底。
二、交底对象所有参与路灯预埋施工的施工人员、技术人员及管理人员。
三、交底内容1. 工程概况- 工程名称:[填写工程名称]- 施工单位:[填写施工单位名称]- 施工地点:[填写施工地点]- 施工时间:[填写施工时间]2. 施工安全注意事项1. 施工人员必须经过专业培训,取得上岗证后方可上岗作业。
2. 施工现场必须设置明显的安全警示标志,确保施工区域安全。
3. 施工前应进行现场勘查,了解地下管线、电缆等设施情况,避免施工过程中发生意外。
4. 施工过程中应严格遵守操作规程,严禁违章作业。
3. 施工安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场应配备足够的消防器材,并定期检查、维护。
3. 施工过程中应设置安全警戒线,防止无关人员进入施工区域。
4. 施工过程中应避免交叉作业,确保施工安全。
4. 预埋操作要点1. 预埋前应进行测量放线,确保预埋位置准确。
2. 预埋管道应选用符合国家标准的材料,并确保管道连接牢固。
3. 预埋管道周围应回填压实,防止管道移位。
4. 预埋管道应做好标识,方便后续施工及维护。
5. 应急处置措施1. 施工过程中如发生安全事故,应立即停止施工,并组织人员救援。
2. 及时上报事故情况,按照事故应急预案进行处理。
3. 对事故原因进行分析,制定整改措施,防止类似事故再次发生。
四、交底要求1. 施工单位应组织施工人员认真学习本次安全技术交底内容。
2. 施工人员应熟练掌握安全操作规程,确保施工安全。
3. 施工过程中应严格执行安全措施,确保施工顺利进行。
五、附件1. 路灯预埋施工方案2. 路灯预埋安全技术措施3. 事故应急预案六、备注本安全技术交底模板仅供参考,具体内容应根据实际工程情况进行调整。
施工过程中,施工单位应加强安全管理,确保施工安全。
---以上模板仅供参考,实际交底内容需根据具体工程情况和相关安全法规进行调整。
一、交底目的为确保道路路灯施工安全,提高施工人员的安全意识,防止安全事故的发生,现将道路路灯施工安全技术交底如下。
二、交底内容1. 施工现场安全规定(1)施工人员必须遵守国家有关安全生产的法律、法规和标准,严格执行本工程的安全技术交底。
(2)施工现场必须设置安全警示标志,明确警示内容,提醒施工人员注意安全。
(3)施工现场应保持整洁,材料堆放整齐,不得占用消防通道。
2. 施工人员安全要求(1)施工人员必须穿戴符合国家标准的安全帽、安全带、防尘口罩等个人防护用品。
(2)高空作业人员必须佩戴安全带,并应系牢。
(3)施工人员必须接受安全教育培训,了解本工程的安全技术交底,掌握安全操作规程。
3. 施工设备安全要求(1)施工设备必须符合国家标准,并定期进行检修、保养。
(2)施工设备操作人员必须熟悉设备性能,掌握安全操作规程。
(3)施工现场禁止使用未经检验、维修的施工设备。
4. 道路路灯施工安全要点(1)施工前,应对施工现场进行安全检查,确保施工环境安全。
(2)施工过程中,严禁在施工区域进行无关活动,防止发生意外事故。
(3)道路路灯施工过程中,应保持施工现场整洁,不得随意堆放材料。
(4)施工人员应按照设计图纸和施工方案进行施工,确保施工质量。
(5)施工过程中,应注意保护原有道路设施,不得损坏。
(6)施工过程中,应避免对周边居民、车辆造成影响。
5. 道路路灯施工常见事故及预防措施(1)触电事故:施工人员必须穿戴绝缘手套、绝缘鞋,确保施工设备接地良好。
(2)高空坠落事故:高空作业人员必须佩戴安全带,并系牢;施工现场应设置安全防护网。
(3)机械伤害事故:施工设备操作人员必须熟悉设备性能,遵守操作规程;施工现场应设置警示标志。
三、交底人及接受人交底人:XXX接受人:XXX四、交底时间XXXX年XX月XX日五、注意事项1. 施工人员必须认真学习本安全技术交底,掌握安全操作规程。
2. 施工过程中,如发现安全隐患,应及时报告,并采取措施予以消除。

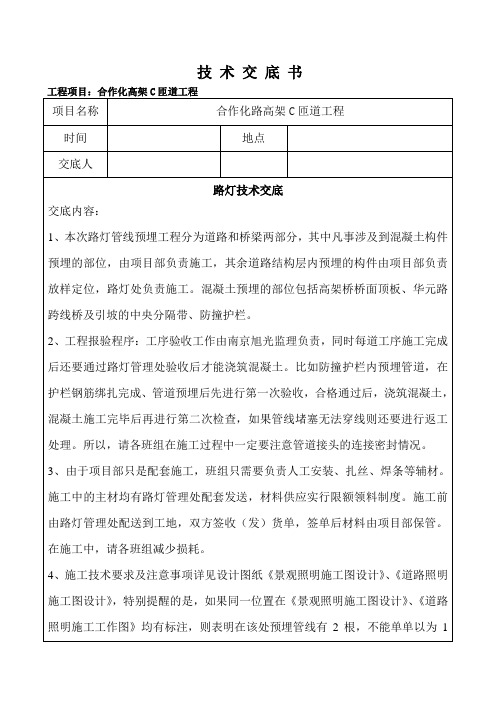

技术交底书
工程项目:合作化高架C匝道工程
项目名称合作化路高架C匝道工程
时间地点
交底人
路灯技术交底
交底内容:
1、本次路灯管线预埋工程分为道路和桥梁两部分,其中凡事涉及到混凝土构件预埋的部位,由项目部负责施工,其余道路结构层内预埋的构件由项目部负责放样定位,路灯处负责施工。
混凝土预埋的部位包括高架桥桥面顶板、华元路跨线桥及引坡的中央分隔带、防撞护栏。
2、工程报验程序:工序验收工作由南京旭光监理负责,同时每道工序施工完成后还要通过路灯管理处验收后才能浇筑混凝土。
比如防撞护栏内预埋管道,在护栏钢筋绑扎完成、管道预埋后先进行第一次验收,合格通过后,浇筑混凝土,混凝土施工完毕后再进行第二次检查,如果管线堵塞无法穿线则还要进行返工处理。
所以,请各班组在施工过程中一定要注意管道接头的连接密封情况。
3、由于项目部只是配套施工,班组只需要负责人工安装、扎丝、焊条等辅材。
施工中的主材均有路灯管理处配套发送,材料供应实行限额领料制度。
施工前由路灯管理处配送到工地,双方签收(发)货单,签单后材料由项目部保管。
在施工中,请各班组减少损耗。
4、施工技术要求及注意事项详见设计图纸《景观照明施工图设计》、《道路照明施工图设计》,特别提醒的是,如果同一位置在《景观照明施工图设计》、《道路照明施工工作图》均有标注,则表明在该处预埋管线有2根,不能单单以为1
根。
5、预埋工序统一由何春根进行报验。
6、相关图纸各班组负责人人手一份。
交底人:
被交底人:
- 2 -。
路灯施工要点及技术交底
路灯施工技术交底
1、定位、划线,详细参照图纸安装要求,没有图纸要求则安装位置为距离路牙
石500mm-750mm,路灯间距在30米左右!
2、基础制作,钢筋笼及地脚螺栓有设计图纸最好按照图纸制作,如果没有则按
照监理要求制作,监理没要求的按照厂家提供的制作!此处钢筋要见证送检
3、开挖按照规范要求开挖,如监理同意可就现场情况适当调节!混凝土浇筑最
好预支模板,并把接地极(50*50*5角钢)直接打入地下并和钢筋笼焊接好!
浇筑前一定要请监理到场,如监理不到场要拍照片或视频保存好!此处商混做试块(标明标号、日期、使用位置)见证送检,
4、开挖沟槽,按照要求开挖深度为500mm,遇过路采用钢管敷设并灌沙恢复,
基础上PE管头用旧布或其他物品塞紧,防止灌入混凝土!
5、电缆穿线,基础上预留长度为灯杆小门上口边缘一齐!并用防盗卡锁紧,转
弯或搭接处预留检查井,穿线完毕后,用兆欧表进行绝缘电阻测试,绝缘电阻应1KV以下低压系最低均作10MΩ左右为经验标准.即高于10MΩ即可送电!当然越大越好,最好无穷大!
6、电缆头压接,用铝管或铜管双压接,然后是三层防水一层绝缘用胶布缠裹!
用防水胶布做跨内交叉缠绕!胶布缠绕完毕后,线头向上防止水流进接头处!
连接灯头线时根据要求安装保险或空开、漏电开关等,
7、灯具吊装、安装时一定要及时调节灯杆垂直度及灯头的垂直度,一次性完成,
地脚螺栓可采用加强螺母大边平垫紧固、如不用加强螺母,则必须双螺母锁紧!灯具安装完成,及时进行地脚螺栓包封!。
路灯施工技术交底记录一、前言在道路交通的运行当中,路灯的作用不可忽视。
良好的路灯照明能够提高驾驶员的能见度,减少交通事故的发生率,保障行人和车辆的安全。
因此,正确并高效地完成路灯施工工作至关重要。
本文档旨在记录路灯施工技术交底的过程和内容,以确保施工团队的全面理解和正确执行。
二、技术交底人员本次路灯施工技术交底由以下人员参与:1. 施工队长:负责组织施工团队,协调各项工作的执行;2. 施工人员:负责具体的施工任务,按照要求进行操作。
三、施工要求1. 安全第一:在施工过程中,必须始终将安全放在首位,严格按照相关安全规范操作,佩戴好个人防护装备。
2. 施工流程:按照设计方案进行施工,包括布线、安装灯杆、安装灯具等环节,确保施工质量符合要求。
3. 灯具选型:根据项目要求选择合适的路灯类型,保证照明效果和能源消耗的平衡。
4. 线路布置:灯杆与灯杆之间的电缆布置应符合规范,避免交叉敷设,减少故障发生率。
5. 接地处理:路灯及其电缆应进行良好的接地处理,确保安全并减少雷击的影响。
6. 电路连接:电路连接及调试过程中,必须按照相关要求进行操作,确保电气性能符合规范。
7. 维护保养:路灯施工完成后,施工人员还要维护灯具正常工作,并定期进行检查和维修,确保路灯的持久稳定运行。
四、具体交底内容1. 施工流程交底:a. 现场勘测和布线b. 挖掘灯杆基础c. 安装灯杆d. 进行电力线路的敷设e. 连接灯具电缆f. 灯具调试和电气连接测试g. 进行接地处理h. 完善施工记录文件2. 灯具选型:a. 路灯类型:根据道路的性质和设计要求选择路灯类型,如路旁灯、中央隔离带灯等。
b. 照明效果:根据道路宽度和交通流量确定灯具的照度要求,选择合适的灯具亮度和光分布曲线。
c. 能源消耗:根据能源节约要求选择高效节能的灯具。
3. 线路布置:a. 电缆规格:根据灯具功率和线路长度选择合适规格的电缆,确保电压降低不大于规定值。
b. 敷设方式:灯杆与灯杆之间的电缆敷设应避免交叉,并采取合适的保护措施,防止损坏和腐蚀。
一、施工前安全交底1. 工程概况- 项目名称:[项目名称]- 施工地点:[施工地点]- 施工单位:[施工单位名称]- 施工负责人:[施工负责人姓名]- 施工时间:[施工开始时间]至[施工结束时间]2. 安全注意事项- 施工人员必须佩戴安全帽,系好安全带,穿着合适的劳动防护用品。
- 施工现场必须设置明显的安全警示标志,确保施工区域安全有序。
- 未经培训的人员不得进入施工现场。
3. 施工准备- 施工前必须对施工人员进行安全教育和技术交底。
- 检查施工工具、设备是否完好,确保其安全性能。
- 根据施工图纸,对施工区域进行实地勘察,了解地下管线、电缆等设施情况。
4. 施工步骤及安全要点- 基础施工1. 按照设计要求进行基础挖掘,确保挖掘深度符合规范要求。
2. 挖掘过程中,注意观察周围环境,防止挖掘到地下管线、电缆等设施。
3. 基础混凝土浇筑前,对模板进行加固,防止浇筑过程中发生变形或倒塌。
4. 混凝土浇筑过程中,确保浇筑均匀,避免产生裂缝。
- 预埋件安装1. 按照设计要求,将预埋件放置在基础混凝土中,确保预埋件位置准确。
2. 预埋件周围混凝土浇筑时,注意防止预埋件移位或变形。
3. 预埋件安装完成后,进行隐蔽工程验收。
- 模板拆除1. 混凝土达到设计强度后,方可进行模板拆除。
2. 拆除模板时,注意防止模板碎片飞溅伤人。
5. 施工过程中的安全措施- 施工过程中,必须遵守各项安全操作规程,确保施工安全。
- 施工现场设置专人负责安全监督,发现安全隐患及时整改。
- 施工人员应熟悉急救知识,确保在发生意外时能够及时进行自救或互救。
二、施工中安全交底1. 现场安全检查- 每班次施工前,对施工现场进行安全检查,确保施工环境安全。
- 检查施工人员是否正确佩戴安全防护用品,发现违规行为立即制止。
2. 施工过程中注意事项- 施工过程中,严格按照施工方案进行操作,不得擅自更改。
- 发现异常情况,立即停止施工,并及时上报。
3. 施工结束后安全交底- 施工结束后,对施工人员进行安全教育和总结,强调安全意识。

一、交底目的为确保路灯照明施工过程中的安全,提高施工人员的安全意识,明确施工安全要求,特进行本次安全技术交底。
二、施工范围本次安全技术交底适用于所有路灯照明工程的施工,包括但不限于路灯安装、线路敷设、变压器安装、调试等环节。
三、施工人员要求1. 施工人员必须经过专业培训,持有相关操作证书。
2. 施工人员应熟悉本工程的安全技术交底内容,并严格遵守操作规程。
3. 施工人员应佩戴必要的安全防护用品,如安全帽、绝缘手套、防护眼镜等。
四、施工安全注意事项1. 施工前的准备工作- 检查施工现场的电源是否断开,确保无电作业。
- 检查施工区域是否有易燃易爆物品,并做好防火措施。
- 确定施工路线,避免与其他施工区域交叉作业。
2. 路灯安装- 使用合适的起重设备进行路灯安装,确保设备完好无损。
- 路灯安装时,应确保固定牢固,防止路灯倾倒。
- 高空作业时,必须系好安全带,并配备专业人员进行监护。
3. 线路敷设- 线路敷设前,应检查电缆是否符合规格,避免使用破损电缆。
- 线路敷设时,应保持电缆整齐,避免交叉、重叠。
- 线路连接处应做好绝缘处理,防止漏电。
4. 变压器安装- 变压器安装前,应检查设备是否完好,接地是否牢固。
- 安装过程中,应避免损坏变压器绝缘层。
- 变压器周围应设置警示标志,防止无关人员靠近。
5. 调试与试运行- 调试前,应确保所有设备安装完毕,并符合设计要求。
- 调试过程中,应密切观察设备运行状态,发现异常立即停止调试。
- 试运行期间,应确保路灯照明效果良好,无安全隐患。
五、应急措施1. 发生触电事故时,应立即切断电源,并采取紧急救护措施。
2. 发生火灾时,应立即使用灭火器进行灭火,并拨打火警电话报警。
3. 发生高空坠落事故时,应立即进行救援,并拨打急救电话。
六、交底记录本次安全技术交底由(交底人姓名)于(交底日期)对(施工人员姓名)进行,施工人员已认真学习并承诺严格遵守安全操作规程。
七、附件1. 路灯照明施工安全技术操作规程2. 施工现场安全防护用品清单3. 应急预案---注意事项:本模板仅供参考,具体施工安全措施应根据实际情况进行调整。

一、工程概况1. 工程名称:_______路灯管线施工项目2. 施工单位:_______3. 施工地点:_______4. 施工时间:_______5. 施工内容:路灯线路敷设、电缆铺设、灯具安装等。
二、安全注意事项1. 人员安全- 施工人员必须经过专业培训,取得相关资格证书后上岗。
- 所有施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
- 施工现场设立安全警示标志,明确警示区域。
2. 用电安全- 施工现场必须严格遵守国家有关电气安全规范。
- 施工前应检查所有电气设备,确保其安全可靠。
- 施工过程中,严禁非专业人员操作电气设备。
- 禁止在高压线下进行施工,如需施工,应采取有效隔离措施。
3. 机械安全- 施工现场所有机械设备必须符合国家相关安全标准。
- 机械设备操作人员必须经过专业培训,取得操作资格证书。
- 机械设备运行前应检查设备状态,确保运行安全。
- 施工现场禁止酒后操作机械设备。
4. 高处作业安全- 高处作业人员必须经过专业培训,取得相关资格证书。
- 高处作业时,必须使用安全带,并做好安全防护措施。
- 高处作业区域设置安全警戒线,非作业人员禁止入内。
5. 交通安全- 施工现场设置明显的交通警示标志,确保交通畅通。
- 施工车辆必须遵守交通规则,确保行车安全。
- 施工现场禁止无关车辆进入。
三、施工步骤及安全要求1. 前期准备- 施工前,应进行现场勘察,了解周边环境,制定详细的施工方案。
- 施工人员应熟悉施工图纸,了解施工工艺和安全要求。
2. 线路敷设- 线路敷设前,应检查电缆质量,确保电缆完好无损。
- 敷设电缆时,应保持电缆平直,避免扭曲、压扁。
- 电缆敷设过程中,应避免与其他管道、设施交叉。
3. 灯具安装- 安装灯具前,应检查灯具质量,确保灯具完好无损。
- 安装灯具时,应保持灯具垂直、水平,确保安装牢固。
- 灯具安装完成后,应进行试灯,确保灯具正常工作。
4. 后期验收- 施工完成后,应进行自检、互检,确保工程质量符合要求。
技术交底记录编号:HKG—6—JJ001工程名称施工单位交底部位:工序名称照明路灯及交通信号灯管线埋设、手孔井交底1、交底依据、城市道路照明工程施工及验收规范 CJJ89-2012、设计图纸及其他相关规范2、交底内容标准路段路灯电缆分部在路东、西边绿化带内距人行道侧石米处敷设,采用VLV-4X35和VLV-4X50电缆穿DN75PE管敷设。
过路部分采用涂塑钢管保护,敷设深度为路面下1米。
电缆拐弯处设电缆井,每套灯均设电缆井;电缆过桥梁时,穿埋于桥梁设施带内涂塑钢管敷设。
、施工准备:材料准备:低压电缆套管PEΦ75、电缆套管N-HAP DN100/4、 N-HAP DN150/喷塑钢管已运至现场并复试合格;Φ12镀锌圆钢已运至现场并复试合格;C20、C25混凝土、M10水泥砂浆配合比设计已经试验合格。
水泥、石灰、砂、MU15烧结非粘土砖已送至现场并复试合格。
井盖已确定厂家送检合格。
机械准备:挖掘机、平板夯机、震动棒、发动机、砂浆拌合机已到现场且试运转良好。
技术准备:已有水泥石灰土最大干密度、最佳含水量试验数据。
测量控制网复测满足精度及施工要求。
、施工要求标准段管线埋设程序:沟槽开挖人工整平基底浇筑混凝土垫层铺设管道及镀锌圆钢沟槽回填压实。
横穿道路下面的电缆管,在二灰土施工完成后,反开挖电缆管沟槽,沟槽回填用C20混凝土回填至设计二灰土顶面高程。
电缆管的埋设在路面或绿化带下面1米处,电缆管的埋设应顺直,不得呈波浪形,不得转折。
破损的电缆管不得使用。
电缆管的管头应用麻袋封堵防止泥浆等杂物进去堵塞管道。
电缆井施工程序:基坑开挖人工整平基底铺设水泥石灰土并压实垫二层烧结非粘土砖并用干砂填缝砖砌检查井并预留孔道砂浆抹面浇筑C25压顶混凝土安装电缆井盖。
烧结非粘土砖在使用前应洒水湿润,砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在3h和4h内使用完毕;当施工期间最高气温超过30℃时,应分别在拌成后2h和3h内使用完毕。

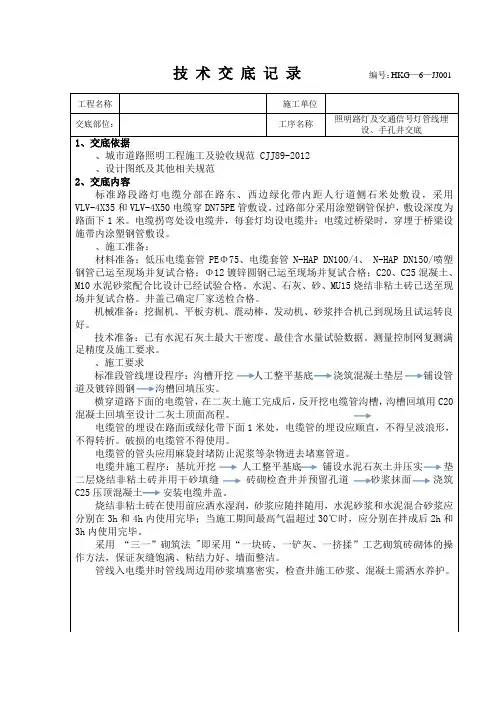

技术交底记录编号:HKG—6—JJ001
工程名称施工单位
交底部位:工序名称照明路灯及交通信号灯管线埋设、手孔井交底
1、交底依据
1.1、城市道路照明工程施工及验收规范 CJJ89-2012
1.2、设计图纸及其他相关规范
2、交底内容
标准路段路灯电缆分部在路东、西边绿化带内距人行道侧石0.5米处敷设,采用VLV-4X35和VLV-4X50电缆穿DN75PE管敷设。
过路部分采用涂塑钢管保护,敷设深度为路面下1米。
电缆拐弯处设电缆井,每套灯均设电缆井;电缆过桥梁时,穿埋于桥梁设施带内涂塑钢管敷设。
2.1、施工准备:
材料准备:低压电缆套管PEΦ75、电缆套管N-HAP DN100/4、 N-HAP DN150/4.5喷塑钢管已运至现场并复试合格;Φ12镀锌圆钢已运至现场并复试合格;C20、C25混凝土、M10水泥砂浆配合比设计已经试验合格。
水泥、石灰、砂、MU15烧结非粘土砖已送至现场并复试合格。
井盖已确定厂家送检合格。
机械准备:挖掘机、平板夯机、震动棒、发动机、砂浆拌合机已到现场且试运转良好。
技术准备:已有水泥石灰土最大干密度、最佳含水量试验数据。
测量控制网复测满足精度及施工要求。
2.2、施工要求
标准段管线埋设程序:沟槽开挖人工整平基底浇筑混凝土垫层铺设管道及镀锌圆钢沟槽回填压实。
横穿道路下面的电缆管,在二灰土施工完成后,反开挖电缆管沟槽,沟槽回填用C20混凝土回填至设计二灰土顶面高程。
电缆管的埋设在路面或绿化带下面1米处,电缆管的埋设应顺直,不得呈波浪形,不得转折。
破损的电缆管不得使用。
电缆管的管头应用麻袋封堵防止泥浆等杂物进去堵塞管道。
电缆井施工程序:基坑开挖人工整平基底铺设水泥石灰土并压实垫二层烧结非粘土砖并用干砂填缝砖砌检查井并预留孔道砂浆抹面浇筑C25压顶混凝土安装电缆井盖。
烧结非粘土砖在使用前应洒水湿润,砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在3h和4h内使用完毕;当施工期间最高气温超过30℃时,应分别在拌成后2h和3h内使用完毕。
采用“三一”砌筑法 "即采用“一块砖、一铲灰、一挤揉”工艺砌筑砖砌体的操作方法,保证灰缝饱满、粘结力好、墙面整洁。
管线入电缆井时管线周边用砂浆填塞密实,检查井施工砂浆、混凝土需洒水养护。
工程名称郑州航空港经济综合实验区
道路工程BT施工六标段
施工单位中天路桥有限公司
交底部位:雁鸣路照明工程及信号灯管线工程工序名称照明路灯及交通信号灯管线埋设、手孔井交底
电缆井大样图:。
