生活垃圾处理工程施工方案
- 格式:docx
- 大小:138.61 KB
- 文档页数:25

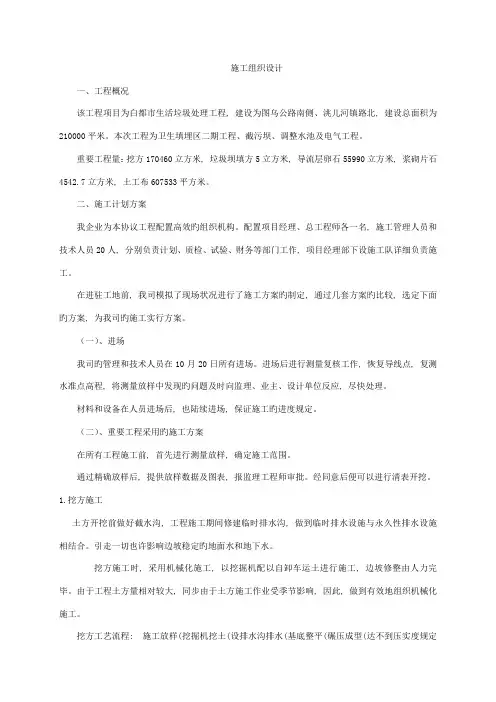

施工组织设计一、工程概况该工程项目为白都市生活垃圾处理工程, 建设为图乌公路南侧、洮儿河镇路北, 建设总面积为210000平米。
本次工程为卫生填埋区二期工程、截污坝、调整水池及电气工程。
重要工程量:挖方170460立方米, 垃圾坝填方5立方米, 导流层卵石55990立方米, 浆砌片石4542.7立方米, 土工布607533平方米。
二、施工计划方案我企业为本协议工程配置高效旳组织机构。
配置项目经理、总工程师各一名, 施工管理人员和技术人员20人, 分别负责计划、质检、试验、财务等部门工作, 项目经理部下设施工队详细负责施工。
在进驻工地前, 我司模拟了现场状况进行了施工方案旳制定, 通过几套方案旳比较, 选定下面旳方案, 为我司旳施工实行方案。
(一)、进场我司旳管理和技术人员在10月20日所有进场。
进场后进行测量复核工作, 恢复导线点, 复测水准点高程, 将测量放样中发现旳问题及时向监理、业主、设计单位反应, 尽快处理。
材料和设备在人员进场后, 也陆续进场, 保证施工旳进度规定。
(二)、重要工程采用旳施工方案在所有工程施工前, 首先进行测量放样, 确定施工范围。
通过精确放样后, 提供放样数据及图表, 报监理工程师审批。
经同意后便可以进行清表开挖。
1.挖方施工土方开挖前做好截水沟, 工程施工期间修建临时排水沟, 做到临时排水设施与永久性排水设施相结合。
引走一切也许影响边坡稳定旳地面水和地下水。
挖方施工时, 采用机械化施工, 以挖掘机配以自卸车运土进行施工, 边坡修整由人力完毕。
由于工程土方量相对较大, 同步由于土方施工作业受季节影响, 因此, 做到有效地组织机械化施工。
挖方工艺流程: 施工放样(挖掘机挖土(设排水沟排水(基底整平(碾压成型(达不到压实度规定换填。
2.填方施工恢复填方坝堤中线, 测标高, 放出坡脚桩, 桩上注明桩号, 标上填筑高度;清除填方范围内旳草皮, 树根, 淤泥, 积水, 并翻松, 平整压实地基, 经监理工程师承认, 实测填前标高后, 便可以上土填筑坝堤。

垃圾清运工程施工方案一、工程概况本工程为XX地区垃圾清运工程,主要包括垃圾收集、运输、处理等环节。
工程范围覆盖XX地区所有居民小区、企事业单位及公共场所。
工程目标是确保垃圾及时收集、安全运输、有效处理,提高环境卫生水平,保障人民群众身体健康。
二、施工准备1. 组织人员:成立垃圾清运工程指挥部,负责组织、协调、指挥整个工程的实施。
配备足够的施工人员、管理人员和专业技术人员。
2. 设备准备:根据工程需求,配备足够的垃圾收集车、运输车、处理设备等,确保设备性能良好,满足施工要求。
3. 物料准备:提前采购垃圾袋、垃圾桶、警示标志等物料,确保施工过程中物资充足。
4. 施工方案:根据工程特点、现场情况、工期要求等,制定详细的施工方案,明确施工流程、施工顺序、施工要点等。
5. 安全措施:制定施工现场安全措施,包括交通安全、施工安全、人员安全等,确保施工过程中不发生安全事故。
6. 环保措施:制定环保措施,包括噪声控制、扬尘控制、垃圾处理等,确保施工过程中对环境影响降到最低。
三、施工流程1. 垃圾收集:按照预定的收集路线,使用垃圾收集车、垃圾桶等工具,全面收集居民小区、企事业单位和公共场所的垃圾。
2. 垃圾运输:将收集到的垃圾运输至垃圾处理场,确保运输过程中垃圾不泄露、不污染环境。
3. 垃圾处理:将运输到的垃圾进行分类、压缩、填埋等处理,确保垃圾得到有效处理,减少环境污染。
4. 施工监控:对整个施工过程进行监控,确保施工进度、质量、安全等符合要求。
四、施工安排1. 施工时间:根据实际情况,制定合理的施工时间表,确保工程按时完成。
2. 施工人员:合理安排施工人员的工作任务,确保施工过程中人员充足、分工明确。
3. 施工设备:确保设备正常运行,定期进行检查、维护,提高设备使用效率。
4. 施工质量:加强质量监控,确保施工过程符合规范要求,提高工程质量。
五、施工保障1. 组织保障:加强工程指挥部与施工队伍之间的沟通与协调,确保施工顺利进行。

第1篇一、工程概况1. 项目背景随着城市化进程的加快,垃圾产生量日益增加,垃圾清运成为城市管理中的重要环节。
本工程旨在对某城市某一区域内的生活垃圾进行清运,以改善城市环境卫生,提升居民生活质量。
2. 工程规模本工程涉及范围包括XX街道、XX社区,总面积约为XX平方公里。
预计垃圾产生量为每日XX吨。
3. 工程目标(1)确保垃圾清运及时、高效;(2)降低垃圾清运成本;(3)减少垃圾清运过程中的二次污染;(4)提高城市环境卫生水平。
二、施工准备1. 人员准备(1)项目经理:负责整个工程的规划、组织、协调和管理工作;(2)技术负责人:负责工程的技术指导、监督和质量控制;(3)施工人员:负责垃圾清运的具体操作;(4)管理人员:负责现场的安全、环保、后勤等工作。
2. 设备准备(1)垃圾收集车:根据垃圾产生量,配备足够的垃圾收集车;(2)垃圾压缩车:用于压缩垃圾,提高运输效率;(3)洒水车:用于冲洗垃圾收集车和路面,减少扬尘;(4)其他辅助设备:如垃圾桶、清洁工具等。
3. 材料准备(1)垃圾袋:用于收集生活垃圾;(2)消毒剂:用于对垃圾桶和垃圾收集车进行消毒;(3)其他材料:如安全帽、手套、口罩等。
4. 施工现场准备(1)设置垃圾收集点:根据垃圾产生量和分布情况,合理设置垃圾收集点;(2)设置垃圾转运站:用于临时存放垃圾,并压缩后运输;(3)设置安全警示标志:确保施工安全;(4)制定应急预案:应对突发情况。
三、施工方案1. 施工流程(1)垃圾收集:采用机械化收集方式,由垃圾收集车定时收集;(2)垃圾运输:采用封闭式运输,减少扬尘和二次污染;(3)垃圾压缩:在转运站对垃圾进行压缩,提高运输效率;(4)垃圾处理:将压缩后的垃圾运送至垃圾处理场进行处理。
2. 施工方法(1)垃圾收集:采用机械化收集方式,由垃圾收集车定时收集;(2)垃圾运输:采用封闭式运输,减少扬尘和二次污染;(3)垃圾压缩:在转运站对垃圾进行压缩,提高运输效率;(4)垃圾处理:将压缩后的垃圾运送至垃圾处理场进行处理。

垃圾处理施工方案
一、概述
本文旨在垃圾处理施工方案,确保垃圾处理的高效、环保和安全性。
垃圾处理是现代城市管理中一个至关重要的环节,妥善的处理方案可以有效减少环境污染,保护人民健康。
二、处理流程
1. 垃圾收集
• 城市垃圾收集车辆每天定时到达指定地点,将垃圾收集并装载到车辆上。
• 垃圾分类工作人员进行分类,将可回收物、有害垃圾等分类整理,并做好标识。
2. 垃圾运输
• 收集完成后的垃圾由专用运输车辆运输至处理场所。
• 保证运输车辆密闭性,防止垃圾外泄。
3. 垃圾处理
• 到达处理场所后,对不同类型的垃圾采用不同的处理方式,如焚烧、填埋等。
• 确保处理设施运行正常,排放达标。
4. 垃圾处置
• 处理完成后,将处理过的垃圾进行综合利用或合理排放至指定场所。
三、施工方案
1. 设备和工具
• 垃圾处理设施应选用先进的环保设备,如焚烧炉、填埋设备等。
• 工具应符合安全标准,操作人员需穿戴相应防护用具。
2. 施工流程
• 确认施工人员熟悉操作流程和安全规定。
• 监控处理过程,确保运行正常,及时排除故障。
• 定期对设施进行维护保养,确保设备长期稳定运行。
3. 安全措施
• 严格执行施工现场安全规范,设施周围设置相应隔离区域。
• 建立应急预案,确保在事故发生时能够迅速处理。
四、总结
在垃圾处理方案的实施过程中,应严格遵守相关法规和规范,确保环保和安全作业。
只有通过科学的方案和严谨的执行,才能有效减少垃圾对环境的污染,保护城市居民的生活环境。

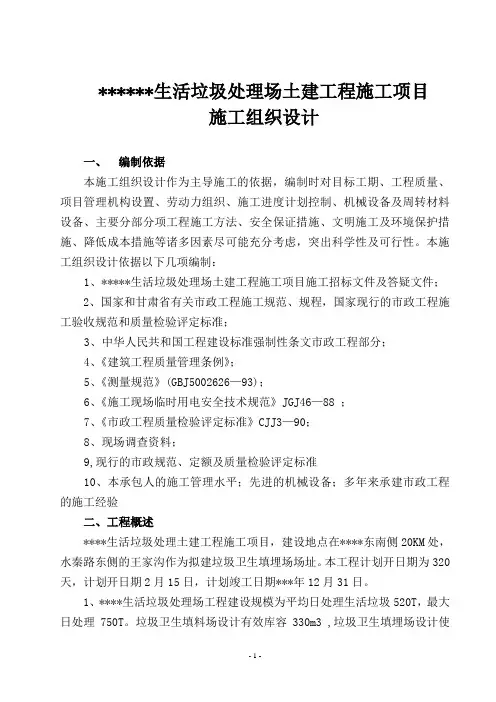

******生活垃圾处理场土建工程施工项目施工组织设计一、编制依据本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料设备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。
本施工组织设计依据以下几项编制:1、*****生活垃圾处理场土建工程施工项目施工招标文件及答疑文件;2、国家和甘肃省有关市政工程施工规范、规程,国家现行的市政工程施工验收规范和质量检验评定标准;3、中华人民共和国工程建设标准强制性条文市政工程部分;4、《建筑工程质量管理条例》;5、《测量规范》(GBJ5002626—93);6、《施工现场临时用电安全技术规范》JGJ46—88 ;7、《市政工程质量检验评定标准》CJJ3—90;8、现场调查资料;9,现行的市政规范、定额及质量检验评定标准10、本承包人的施工管理水平;先进的机械设备;多年来承建市政工程的施工经验二、工程概述****生活垃圾处理土建工程施工项目,建设地点在****东南侧20KM处,水秦路东侧的王家沟作为拟建垃圾卫生填埋场场址。
本工程计划开日期为320天,计划开日期2月15日,计划竣工日期***年12月31日。
1、****生活垃圾处理场工程建设规模为平均日处理生活垃圾520T,最大日处理750T。
垃圾卫生填料场设计有效库容330m3 ,垃圾卫生填埋场设计使用年限14年(*****-2027年)。
垃圾处理工艺为卫生填埋工艺。
考虑到工程投资因素及场区的空置问题,结合*****的实际情况将本工程分一期、二期两期进行施工建设。
其中一期工程服务年限为7年(*****-2020年),一期工程平均日处理城区生活垃圾407T/d,最大日处理城区生活垃圾490T/d,有效容积130万m3,考虑覆盖土层及排液导气设施所占的容积,一期工程所需总容积为154万m3。

农村生活垃圾分类处理施工方案设计1. 背景随着农村地区人口增长和生活水平提高,农村生活垃圾的数量逐渐增多,同时垃圾分类意识薄弱,导致垃圾处理问题日益突出。
为解决这一问题,我们设计了一种农村生活垃圾分类处理施工方案。
2. 目标本方案的目标是实现农村生活垃圾的有效分类处理,减少垃圾对环境造成的污染,并促进资源的合理利用。
3. 方案内容3.1 建立分类垃圾收集站点在农村地区选择合适的地点建立分类垃圾收集站点,给予居民方便的投放通道,并标明不同垃圾种类的投放区域。
3.2 宣传教育和培训组织宣传教育活动,向农村居民普及垃圾分类知识和技巧,提高他们的垃圾分类意识。
并定期开展培训活动,培养专业的垃圾分类响应队伍。
3.3 建立分类垃圾加工站点在收集站点附近建立分类垃圾加工站点,通过垃圾分类与处理设备,对不同种类的垃圾进行处理和转化,如压缩、分解、焚烧等方式。
3.4 垃圾资源化利用通过合理的技术手段和设备,将可回收的垃圾进行分离和加工,实现资源的再利用,如废纸的回收再造、废塑料的再利用等。
3.5 垃圾处理设施运维建立垃圾处理设施运维管理体系,定期检查和维护设施,确保其正常运行和安全。
4. 预期成果通过实施以上方案,预期将实现以下成果:- 农村垃圾分类率提升至80%以上;- 垃圾处理设施运行稳定,达到国家的相关标准;- 可回收资源的再利用率提高,促进资源的合理利用。
5. 总结本方案旨在解决农村生活垃圾处理问题,通过建立分类垃圾收集站点、加强宣传教育和培训、建立分类垃圾加工站点、推动垃圾资源化利用以及建立垃圾处理设施运维管理体系,实现农村生活垃圾的有效分类处理和资源的合理利用。
这将有助于改善农村环境质量,提高居民的生活质量。
生活垃圾处理工程施工方案一、施工前期准备1. 项目背景:本项目是针对城市生活垃圾处理的工程施工方案,旨在提高城市生活垃圾处理的效率和环境保护水平。
通过对生活垃圾进行分类、收集、运输和处理,最终实现资源化利用和无害化处理。
2. 施工目标:本施工方案旨在完成生活垃圾处理场地的建设和设施的安装,包括垃圾分类设备、垃圾收集设备、垃圾运输设备和垃圾处理设备等,同时确保施工过程的安全、环保、高效和质量可控。
3. 前期准备工作:对施工场地的地质、地形、地貌等进行勘察和评估,制定施工方案和安全措施,确定施工人员和施工设备,积极与相关单位进行联络和协商,做好相关手续的审批和备案工作。
二、施工主要内容1. 生活垃圾处理场地建设:首先要进行场地的平整、围栏建设、排水设施、绿化设施等基础设施的建设,确保场地的安全和环保。
2. 垃圾分类设备安装:在场地内安装人工或机械分类设备,实现对生活垃圾的分类和初步处理,为后续的收集和运输做好准备。
3. 垃圾收集设备安装:根据垃圾分类设备的分类结果,分别安装对应的收集设备,如垃圾桶、垃圾箱等,保证垃圾的有效收集和密闭存放。
4. 垃圾运输设备安装:根据生活垃圾的数量和性质,选择合适的垃圾运输设备,如垃圾车、集装箱等,进行安装和调试,确保垃圾的安全运输。
5. 垃圾处理设备安装:根据垃圾的分类和运输情况,选择合适的处理设备,如焚烧炉、填埋场、堆肥设备等,进行安装和调试,实现生活垃圾的无害化处理和资源化利用。
三、施工安全和环保措施1. 施工安全:对施工现场进行严格管理和监控,制定专门的安全操作规范和应急预案,加强对施工人员的安全培训和管理,确保施工过程中的安全。
2. 施工环保:在施工过程中确保对环境的保护和污染的防治,严格按照相关环保法律法规进行施工,并配备相应的环保设施和设备,确保施工过程中的环境质量和生态平衡。
四、施工质量控制1. 施工管理:制定专门的施工组织设计和施工方案,对施工过程进行全面和细致的管理和控制,确保施工质量可控。

高层住宅生活垃圾处理施工方案一、背景介绍随着城市化进程的加快和人口增长,高层住宅的建设数量逐年增加。
然而,高层住宅带来的一个重要问题就是生活垃圾处理。
由于住户众多,垃圾处理工作面临着巨大压力和挑战。
因此,制定一套高效、环保的生活垃圾处理施工方案势在必行。
二、施工方案1. 垃圾分类设施建设为了更好地管理和处理生活垃圾,高层住宅应配备垃圾分类设施。
每个住户单元楼下设立分类垃圾桶,并在垃圾桶周围设立明确的分类标识。
住户需按照垃圾分类要求将垃圾投放到相应的垃圾桶中。
2. 资源回收利用工作高层住宅应建立完善的废品回收系统,提供方便的废品回收设施。
住户可以将废品投放到专门设立的回收箱中。
同时,可以与相关的废品回收企业建立合作关系,定期将回收的废品进行处理和利用。
3. 厨余垃圾处理厨余垃圾是高层住宅生活垃圾的重要组成部分,也是处理难点之一。
为了解决这一问题,高层住宅可以引入厨余垃圾处理机,将厨余垃圾进行分解处理。
处理后的厨余垃圾可用于生态农田的肥料,实现资源的再利用。
4. 垃圾收运和处理高层住宅应与专业垃圾收运公司建立合作关系,制定垃圾收运计划。
垃圾收运车辆应按照规定的时间和路线定期收运各单元的生活垃圾。
收运的垃圾应送往指定的处理中心进行进一步处理,以减少对环境的影响。
5. 环境监测和数据统计高层住宅应建立监测系统,对生活垃圾处理过程进行监测和记录。
通过监测数据,可以及时发现和解决问题,保证垃圾处理工作的质量和效率。
同时,将监测数据报送相关部门,以便进行统计和分析。
三、效益分析1. 环境保护效益通过垃圾分类和资源回收利用工作,可以减少对环境的污染。
垃圾处理过程中可能产生的有害气体和液体也会得到有效控制和处理,保证周围居民的生活质量。
2. 资源再利用效益废品和厨余垃圾的回收利用,可以减少对自然资源的消耗,实现资源的循环利用。
同时,资源回收利用也为相关企业和从业人员提供了就业机会,带动经济发展。
3. 社会效益高效的垃圾处理施工方案,可以提高居民的生活质量和居住环境的舒适度。

第1篇一、项目背景随着我国城市化进程的加快,生活垃圾产量逐年增加,对环境造成了严重影响。
为了提高城市环境质量,推动可持续发展,我国政府高度重视垃圾分类工作。
本方案旨在通过对现有垃圾处理设施进行改造,实现垃圾分类收集、运输和处理,提高垃圾资源化利用率,减少环境污染。
二、项目目标1. 实现垃圾分类收集,提高垃圾资源化利用率。
2. 减少垃圾填埋量,降低环境污染。
3. 提高居民垃圾分类意识,形成良好的生活习惯。
4. 优化垃圾处理设施布局,提高处理效率。
三、项目内容1. 垃圾分类设施改造1.1 分类收集点改造- 在小区、学校、商场等公共场所增设垃圾分类收集点,配备不同颜色的垃圾桶,分别用于投放可回收物、有害垃圾、厨余垃圾和其他垃圾。
- 在收集点设置醒目的标识,明确各类垃圾的分类标准。
- 对现有垃圾桶进行升级改造,使其符合垃圾分类要求。
1.2 分类运输设施改造- 采购分类运输车辆,确保不同类型的垃圾分开运输。
- 对现有运输线路进行调整,确保分类运输的便捷性。
1.3 分类处理设施改造- 对现有垃圾处理厂进行升级改造,增加分类处理设施,如厨余垃圾处理线、可回收物处理线等。
- 引进先进的技术设备,提高垃圾资源化利用率。
2. 垃圾分类宣传教育2.1 开展垃圾分类知识普及活动- 通过举办讲座、发放宣传资料、制作宣传海报等形式,向居民普及垃圾分类知识。
- 利用网络、电视、广播等媒体进行宣传,扩大宣传范围。
2.2 建立垃圾分类志愿者队伍- 组织志愿者在社区、学校等场所开展垃圾分类指导和服务。
- 培训志愿者,提高其垃圾分类能力。
3. 管理制度建设3.1 制定垃圾分类管理制度- 明确垃圾分类的责任主体、管理流程和奖惩措施。
- 建立垃圾分类考核机制,定期对垃圾分类工作进行评估。
3.2 加强执法监督- 加大对垃圾分类违法行为的查处力度,确保垃圾分类政策的有效实施。
四、施工方案1. 前期准备1.1 调研分析- 对现有垃圾处理设施进行调研,分析存在的问题和改进方向。

生活垃圾处理场项目设备安装工程施工布署方案一、项目概述为解决城市生活垃圾处理问题,本项目计划建设一座高效的生活垃圾处理场,通过合理的设备安装工程施工布置方案,保证设备正常运转、工程质量达标。
二、施工布置方案1.布置原则(1)按照生活垃圾处理场的功能划分,合理布置各个设备的位置,确保工艺流程的顺畅。
(2)考虑设备之间的相互影响和稳定性,合理安排设备之间的距离和通道。
(3)充分考虑设备的安全性和维护便捷性,合理设置设备周围的工作空间和维修通道。
2.设备安装工程施工布置方案(1)首先确定垃圾处理场的总平面布置,确定主要设备的位置和相对关系。
(2)根据工艺流程,按照设备的安装顺序,确定各设备的布置位置。
(3)对于涉及重要的气体处理设备,如气体净化装置和除臭设备,应加强声屏障的设置,减少噪音和气味对周围环境的影响。
(4)布置设备时,应考虑供电、供水、供气等基础设施的便利性,确保设备的正常运行。
(5)设备的安装和调试过程中,应加强现场施工管理,确保施工质量和安全。
三、施工方案1.施工组织(1)根据设备安装工程的特点,成立专项施工组织机构,负责具体的施工任务。
(2)明确施工人员的职责和任务,制定详细的工作计划和施工流程。
(3)建立健全的安全管理制度,确保施工过程中的安全。
2.工程实施(1)施工前,对设备进行验收和标识,确保设备符合要求。
(2)按照施工流程和工作计划,进行设备的吊装、固定和连接等工作。
(3)在施工过程中,严格执行安全操作规程,保证施工人员的安全。
(4)施工完成后,进行设备的试运行和调试,确保设备的正常工作。
(5)在施工结束后,进行设备的验收和记录,保证工程质量和安全。
四、项目管理1.施工团队管理(1)建立施工团队,明确团队成员的职责和任务。
(2)定期召开施工协调会议,对施工进展进行跟踪和评估。
(3)及时解决施工过程中的问题和难题,确保施工工作的顺利进行。
2.施工进度管理(1)制定详细的施工进度计划,并根据实际情况进行调整。
生活垃圾处理工程施工方案1.1、施工准备1、技术准备(1)项目经理、管理人员名单报公司生产、安全部门备查。
(2)认真收集、查阅基础工程的技术档案资料。
现场勘察地形地貌、水文地质、地下管线等情况。
检查验收红线桩及水准点。
现场测量放线,建立坐标控制点和水准控制点。
对桩基的轴线位置、标高进行复测、复核。
(3)组织现场施工人员熟悉理解施工图纸和有关技术资料。
认真做好图纸自审、会审,自审有项目经理部组织有关人员参加,会审由建设单位主持,有关单位参加。
(4)编制合理的施工组织设计及分项方案。
(5)施工技术交底。
工程重要部位由公司技术负责人和施工组织设计的主编进行交底;一般部位由项目技术负责人给施工员进行交底;施工员应就工程施工组织设计和施工工艺向班组及作业人员进行详细的分部分项交底。
(6)对参与施工管理、过程控制以及具体实施施工的有关人员进行进场培训教育。
2、生产准备组建项目经理部后,制订项目经理部岗位人员责任制;根据施工图纸以及编制的施工组织设计,详细计算工程量,合理配置劳动力、机械设备及检测设备,安排好进场日期;现场准备材料场地,提出材料计划,报送材料部采供。
并按本工程所用材料计划,选定合格供应商,签订供货合同,满足质量工期要求。
1.2、土方工程施工技术人员,在拟建地点根据设计轴线设定轴线控制桩,然后进行平面、高程测量,再根据设计施工图纸的要求,在实地进行放样并标定木桩。
1、土方开挖:①、根据设计图纸和地面高程,测好平面控制网点,在不受干扰的适当位置埋设控制点,在填埋区内测设方格网;②、由于垃圾厂填埋区开挖断面大,故开挖分二次进行,第一次开挖要求为:垃圾厂填埋区坝体位置用推土机配合装载机、挖掘机、自卸汽车开挖土方至填埋区坝顶高程。
第二次开挖,采用挖掘机开挖,按开挖边坡和设计高程预留10~15cm,并配以人工修整,开挖过程中及时检查开挖断面,及时进行检查修整,以确保原基不发生扰动。
开挖弃料送至覆土区。
土方开挖施工工艺流程见图5-1。
施工准备施工排水测量放线修筑道路推土机集渣、反铲挖装人工修整自卸汽车运土图5-1 土方开挖工艺流程2、垃圾厂填埋区坝坡土方夯填;填筑前,先对原基土进行表层处理,清理植物根系、垃圾、乱石、坟墓、坑穴、陡坎等,清理厚度50cm,形成新鲜、平整的填筑基层面,然后就近开挖合格土料进行填筑。
对填筑土料首先进行洒水处理,确保其含水量,然后用自卸汽车运至填方段分层铺筑,铺筑厚度根据碾压实验确定,并留有富余宽度,压实用牵引式16t振动碾分层压实,每一层碾压完成后,按规范要求取样试验,试验合格后再进行下一层铺筑,结合面要洒水、刨毛,填方高程至设计坝顶高程后进行坝体横断面开挖,人工配合修整边坡。
1.2.1、施工方法采用1.0m3挖掘机装车、10t自卸车运输、推土机和3.0 m3装载机进行摊铺,采用16t振动碾进行碾压,局部小工作面采用手扶振动碾和蛙式打夯机配合人工进行回填、夯实。
根据施工详图和技术规范规定的尺寸、高程及质量标准进行土石方的填筑和碾压。
1.2.2、施工工艺1、在填筑前,按技术规范要求,完成土石方填筑部位的基础清理和排水工作。
2、回填前所有勘探钻孔、坑槽等,均按施工图纸要求回填密实。
3、填筑部位的全部基础处理工作,按施工图纸要求施工完毕,并符合技术规范要求。
4、填筑的基础,经验收合格后,方可开始填筑施工。
5、以现场生产性试验选定施工碾压参数,确定合理的铺料厚度,含水量和压实遍数,以便在施工中加以控制。
6、各施工层按铺料、洒水、碾压施工程序分成三个面积大致相等的填筑块,以进行流水作业,完成各项施工程序。
填筑施工断面较窄处及过渡料、垫层料等铺料厚度小的填料采用进占法卸料。
7、回填料在装卸时应特别注意避免分离,不从高坡向下卸料,在与岸坡或混凝土建筑物接触处铺料时不得发生粗颗粒集中现象,以较细石料铺筑,严防架空现象。
8、回填料逐层回填逐层碾压,每层铺料厚度60~80cm。
边角小型器具施工部位,铺料厚度为30~40cm。
9、回填料碾压密实度须满足设计要求。
10、分段填筑时接合部位的施工采用台阶接坡法,台阶宽度1.0~1.5m。
11、砼建筑物及其它建筑物周围的土石回填,需要待建筑物砼强度达到设计要求后再进行填筑施工。
12、土石方填筑施工流程见图5-4。
1.2.3、库区夯实垃圾厂填埋区开挖成型后,采用牵引式16t振动碾原基洒水夯实,原基夯实相对密度大于0.75.建筑物开挖工程因断面、形状、深度各异,大方量采用机械开挖,剩余部分采用人工开挖。
建筑物填方利用就近弃土、洒水、蛙式夯夯实。
图5-4 土石方填筑施工工艺流程填筑工艺流程图其中:(a )自卸汽车卸料(b )推土机平土(c )振动碾压实(d )刨毛机刨毛1.3、库区防渗工程1.3.1、施工准备填埋场库底整平后,防渗材料由下至上铺设,库底清理整平至粘土层,作为膜下保护层,然后铺设HDPE 防渗膜,防渗膜铺设验收合格后,铺设长丝土工布一层(300g/m 2),300mm 厚的导流层,长丝土工布一层(200g/m 2)坝内坡坡脚和库区边坡防渗:坝内坡坡脚及库区边坡清理整平,清至粘土层,或填夯至粘土层,然后铺设HDPE 防渗膜一层,长丝土工布一层(300g/m 2)填埋区场地整平施工顺序为先清理边坡,再整平库底;边坡整平原则:节约土方量,整平时首先清除包括库底范围内的表层盐渍土,堆于覆土备料场作为日覆盖土;然后按照各控制点高程和坐标将库底整平为纵向坡度为1.2%,横向坡度为1.2%的场地1、防渗膜及土工布材料质量检测。
本工程所用防渗膜及土工布为两布一膜和一布一膜针刺防渗膜及土工布,使用前委托甘肃省水利科学研究院实验中心对产品的各项技术指标进行检测,各项指标均符合标准规定和设计要求。
2、防渗膜及土工布具有一定的抗顶破、抗刺破能力,但在填筑垃圾过程中,常被膜下尖砾、树根顶破。
垃圾填埋场在防渗施工中,土方开挖清除至粘土层,并按设计尺寸削坡挖平和欠坡回填夯实,找平并洒水夯实,使夯填土干容重不小于1.65t/m3。
并剔除其表面的石子、树根等坚硬尖状物,并喷洒除草剂等药水,整理后的坡面应平整、密实、光滑,以防防渗膜及土工布被刺破。
达到设计平整度要求后,经监理工程师验收合格,为防渗膜及土工布铺设提供工作面。
3、土工膜场内拼接。
为了施工方便,保证拼接质量,防渗膜及土工布应尽量采用宽幅,减少坝坡现场拼接量,施工前应根据防渗膜及土工布幅宽、现场长度需要,在库内专用场地剪裁,并拼接成符合要求尺寸的块体,卷在钢管上,人工搬运到工作面铺设。
1.3.2、防渗膜及土工布的铺设1、防渗膜及土工布的铺设方法防渗膜及土工布铺设分库底铺设、坡面铺设两个部分。
铺设方法:防渗膜及土工布的铺设要求在平地先将幅宽拼接焊成20m宽幅,然后在坡面自上而下,垂直于坝轴线方向通幅铺设。
坡面铺设在坡面验收合格后,从堤顶向堤脚沿垂直于堤轴线方向缓慢展铺到坡脚齿槽外顶处与库底土工膜丁字形相接。
库底铺设在库底开挖验收合格后,从齿槽外顶向库内沿垂直于堤脚轴线方向缓慢展铺到库内25m处。
2、防渗膜及土工布的铺设技术要求铺设应在干燥暖和天气进行,为了便于拼接,防止应力集中,防渗膜及土工布铺设采用波浪形松驰方式,富余度约为 1.5%,摊开后及时拉平、拉开,要求防渗膜及土工布与坡面吻合平整,无突起褶皱,施工人员应穿平底布鞋或软胶鞋,严禁穿钉鞋,以免踩坏土工膜,施工时如发现土工膜损坏,应及时修补。
3、工艺流程:库底:库底平面夯实(填埋区迎水面夯实)——1000mm厚粘土层——人工修整——铺1.5mm厚HDPE膜——接缝焊接——长丝土工布铺设(300g/m2)——30cm厚卵石渗沥液导流层(导流管)——长丝土工布(200g/m2)。
坝坡:坝坡夯实(填埋区迎水面夯实)——700mm厚粘土层——人工修整——铺1.5mm厚HDPE膜——接缝焊接——长丝土工布铺设(300g/m2)——30cm厚袋装卵石渗沥液导流层。
1.3.3、防渗膜及土工布的拼接1、本工程采用两布一膜和一布一膜防渗,防渗膜及土工布的连接分2个程序进行,即上层土工布的缝接,下层HDPE膜的连接。
土工布的缝接用手提缝纫机、尼龙线进行双道缝接,搭接宽度10cm;HDPE膜采用焊接工艺连接,焊接工具采用自动调温(调速)电热模式双道塑料热合机。
拼接包括土工布的缝接、土工膜的焊接,为了确保焊接质量,焊接应尽量在厂内进行,但为了施工方便,防渗膜及土工布幅宽又不应太宽,必须在施工现场拼接。
2、防渗膜焊接质量的好坏是防渗性能成败的关键,所以务必做好土工膜的焊接,确保焊接质量,因此,土工膜焊接应由生产厂家派专业技术人员到现场操作,指导,培训,采用土工膜专用焊接设备进行。
本工程土工膜焊接采用专业型热合土工膜焊接机,土工布采用手提式封包机缝接。
3、焊接工艺:第一幅土工膜铺好后,将需焊接的边翻叠(约60cm 宽),第二幅反向铺在第一幅膜上,调整两幅膜焊接边缘走向,使之搭接10cm。
4、焊接全部在现场进行,要求天气晴好,风力3级以下,严禁在雨天、高温和严寒天气下施工,焊接基底表面应干燥,焊接前用电吹风吹去膜面上的砂子、泥土等脏物,再用干净毛巾擦净,保证膜面干净,在焊接部分的底下垫一条长木板,以便焊机在平整的基面上行走,保证焊接质量,正式焊接前,应先根据施工气温、HDPE膜厚度,利用相同材质的HDPE膜进行试焊,施焊温度为220~300℃,掌握好的焊接机温度及行走速度,确定好施工工艺参数,再进行正式施工,焊缝应透明、平整、顺直、连续。
拼接焊缝两条,每条宽10mm,两条焊缝间留有10mm的空腔,用此空腔检查其焊缝质量。
1.3.4、防渗膜及土工布的锚固防渗膜及土工布的锚固分坝坡的锚固,库底的锚固,上部锚固采用在坝顶路缘石基础底部嵌固足够长度防渗膜及土工布,其结构形式矩形槽,在槽内夯填土。
坝脚沿坝脚设计线开挖沟槽,铺设防渗膜及土工布时将防渗膜及土工布紧贴在沟内侧,在沟槽内夯填土。
1.3.5、上覆保护层防渗膜及土工布焊接完并经质量验收合格后,及时在膜上面均匀铺设30cm砾石(5-25mm)垫层,找平拍实后铺设长丝土工布,以防止底部塑膜在紫外线照射下老化和其它因素引起的破坏。
1.3.6、防渗膜及土工布施工质量控制防渗膜及土工布的铺设,是该工程施工的关键。
施工质量控制包括材料采购、进场原材料质量控制、施工操作过程控制、施工完质量检测。
1、材料采购结合工程实际及所选防渗膜及土工布的规格,确定防渗膜及土工布的质量标准、几何尺寸,选择生产规模较大、产品质量符合要求的生产厂家进行招标采购。
2、原材料质量控制进场的防渗膜及土工布必须有厂家提供的合格证书,性能及特性指标和使用说明书。
防渗膜及土工布进场后,随机抽取防渗膜及土工布对其性能指标委托甘肃省水利科学研究院实验中心进行复测,复测结果全部合格后方可使用。
