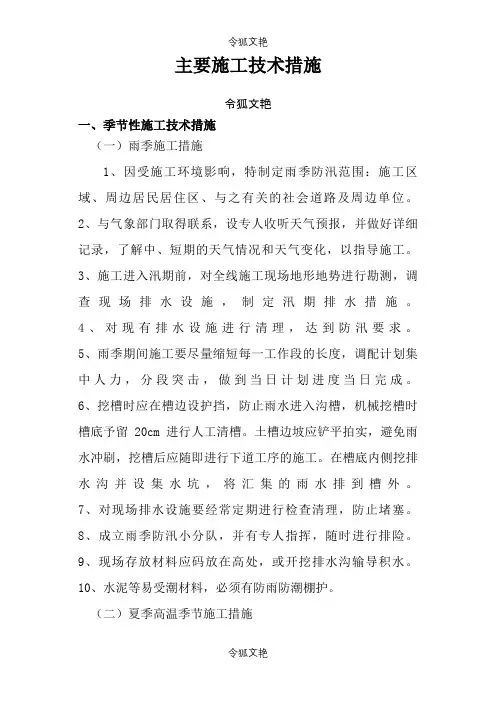

主要施工技术措施令狐文艳一、季节性施工技术措施(一)雨季施工措施1、因受施工环境影响,特制定雨季防汛范围:施工区域、周边居民居住区、与之有关的社会道路及周边单位。
2、与气象部门取得联系,设专人收听天气预报,并做好详细记录,了解中、短期的天气情况和天气变化,以指导施工。
3、施工进入汛期前,对全线施工现场地形地势进行勘测,调查现场排水设施,制定汛期排水措施。
4、对现有排水设施进行清理,达到防汛要求。
5、雨季期间施工要尽量缩短每一工作段的长度,调配计划集中人力,分段突击,做到当日计划进度当日完成。
6、挖槽时应在槽边设护挡,防止雨水进入沟槽,机械挖槽时槽底予留20cm进行人工清槽。
土槽边坡应铲平拍实,避免雨水冲刷,挖槽后应随即进行下道工序的施工。
在槽底内侧挖排水沟并设集水坑,将汇集的雨水排到槽外。
7、对现场排水设施要经常定期进行检查清理,防止堵塞。
8、成立雨季防汛小分队,并有专人指挥,随时进行排险。
9、现场存放材料应码放在高处,或开挖排水沟输导积水。
10、水泥等易受潮材料,必须有防雨防潮棚护。
(二)夏季高温季节施工措施1、积极做好夏季高温降暑工作,调整夏季作休时间,保证施工人员有充分的睡眠时间。
2、做好井室、管缝接口等构筑物覆盖、洒水养护工作。
二、地下管线及地下障碍物保护措施1、查明情况开工前向甲方及监理和其他相关部门了解地下障碍物情况。
2、制定措施根据上述情况,为保护管线不受破坏,防止发生意外情况,我们特制定以下措施:1)、派专人道规划部门进一步调查了解该施工段各种管线的布置及埋深情况。
2)、施工前仔细勘察现场,对沿线可能占用范围的地表设施进行绘图登记,并及时和业主及监理单位取得联系,辩明为何种设计,联系产权单位处理。
3)、把各种管线在地下的分布位置向全体施工人员交底。
4)、地上电线、电缆,距离在作业半径内,采用木脚手架杆搭设防护棚加以保护,如果发生非迁移不能施工的情况,必须经业主向有关部门办理迁移处理,施工方任何人不得随意进行处理。
表C1-4 施工日志令狐文艳工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼表C1-4 施工日志工程名称:东光县康运小区9#楼。

施工现场管理制度令狐文艳一、施工现场考勤制度施工现场管理制度 1、工程现场全体工作人员必须每天准时出勤。
因工程进度需要加班时,所有工作人员必须服从。
2、项目组人员外出执行任务需要向项目经理请示,施工队长外出执行任务需要向分管项目经理请示填获准后方可外出。
3、施工项目经理外出需向项目副经理通报。
4、病假需出示病假证明书。
5、事假要向项目经理申请,填写请假条。
6、无故旷工三次或连续三天者除名处理。
二、施工现场例会制度 1、自工程开工之日起至竣工之日止,坚持每天举行一次碰头例会。
2、每日例会由施工项目经理召集,项目组管理人员、施工队长参加。
例会内容及决定由项目组指定专人记录归档。
施工项目经理可根据具体问题扩大参加例会人员范围。
3、施工中发现的问题必须提交例会讨论,重要事项报公司总经理。
例会中做出的决定必须坚决执行。
4、各施工队、班组间需协调的问题提交每日例会解决。
例会中及时传达有关上级指示精神、作业要求、安全状况及最新工程动态。
5、每周例会由公司总经理召集,由施工项目经理、项目组人员参加。
例会内容及决定由项目组指定专人记录归档。
公司总经理可根据具体情况扩大参加人员范围。
6、公司部门间的协调问题、甲乙双方等的协调问题提交周例会解决。
例会传达公司最新工程动态、最新公司文件及精神。
三、劳务作业人员培训制度1、单位对员工进行职业教育和培训,帮助员工提高职业道德素养和技能水平。
单位将职工教育经费的70%用于一线职工岗位培训。
单位鼓励员工参加职业技能鉴定。
对实施就业准入的岗位,实行先培训后上岗,员工只有取得相应工种的职业资格证书以后才能上岗。
2、单位为员工提供专项培训费用进行专业技术培训,可要求员工签订员工培训协议约定服务期。
员工违反服务期约定的,应当按照约定向单位支付违约金。
四、劳务用工管理情况月度自查制度项目经理每月定期检查上月的劳务用工管理情况,如有违反,视其情况严重与否,给予处理。
五、施工现场档案管理制度 1、档案管理由项目组专人负责。

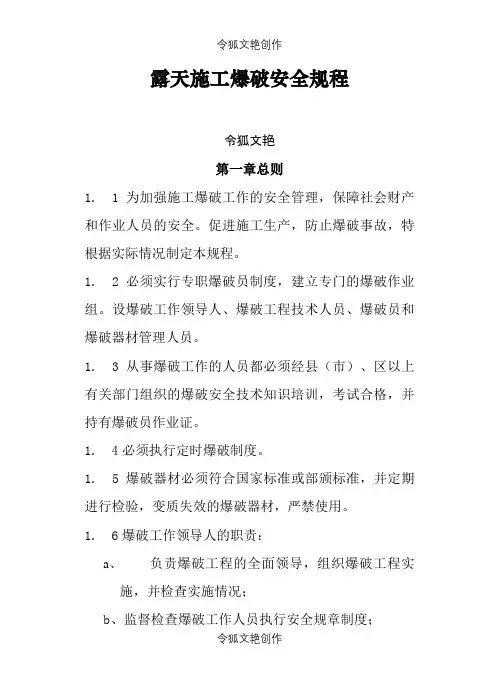

露天施工爆破安全规程令狐文艳第一章总则1. 1为加强施工爆破工作的安全管理,保障社会财产和作业人员的安全。
促进施工生产,防止爆破事故,特根据实际情况制定本规程。
1. 2必须实行专职爆破员制度,建立专门的爆破作业组。
设爆破工作领导人、爆破工程技术人员、爆破员和爆破器材管理人员。
1. 3从事爆破工作的人员都必须经县(市)、区以上有关部门组织的爆破安全技术知识培训,考试合格,并持有爆破员作业证。
1. 4必须执行定时爆破制度。
1. 5爆破器材必须符合国家标准或部颁标准,并定期进行检验,变质失效的爆破器材,严禁使用。
1. 6爆破工作领导人的职责:a、负责爆破工程的全面领导,组织爆破工程实施,并检查实施情况;b、监督检查爆破工作人员执行安全规章制度;c、监督检查爆破器材的运输、贮存和使用;d、参加本单位爆破事故的调查处理。
1. 7爆破工程技术人员的职责:a、负责爆破工程的设计,指导施工、检查质量;b、负责制定爆破安全技术措施,检查实施情况;c、负责制定盲炮处理的技术措施,进行技术指导;d、参加爆破器材的销毁工作;e、参加爆破事故的调查和处理。
1. 8爆破器材管理人员的职责:a、负责检验、保管、发放和统计爆破器材;b、对无“爆破员作业证”的人,有权拒绝发放爆破器材;c、负责检查库区的安全情况,消防设施和防雷装置,发现不安全隐患及时处理,无力处理的要及时报告爆破工作领导人;d、及时统计、报告质量有问题及过期变质失效的爆破器材;e、参加爆破器材的销毁工作;f、对超计划和规定量领取爆破器材的,有权拒绝发放。
1. 9爆破员的职责:a、按爆破设计规定进行爆破作业;b、安全使用爆破器材,不得乱放、遗失;或转交他人,不准擅自销毁或挪作它用;c、严格遵守本规程;d、爆破后认真检查现场,发现盲炮和其他不安全情况,及时处或上报;e、爆破结束后,剩余的爆破器材,及时交回爆破材库,不准私自保存,不得转让他人或买卖。
第二章爆破作业的基本规定2. 1一般规定2.1.1深孔爆破应编写爆破设计书。
安华新厂车间二续(改)建工程令狐文艳施工组织设计编制:审核:审批:湖北襄阳安华纺织有限责任公司二零一八年六月一、编制说明1.1、编制内容及范围本施工组织设计供投标用,如有幸中标,亦将作为正式施工组织设计的主要依据,我们将在此基础上作适当增补和修正。
本施工组织设计内容包括项目组织管理、机构设置、施工部署、总图布置和管理、施工目标、人力及机械配置、主要工程施工方案和方法、质量、安全和文明施工等自开工至竣工的全过程组织管理措施,范围仅包括自行完成的项目,不涵盖指定分包部分的工程内容。
1.2编制依据1.2.1 工程招标文件1)第一部分:招标文件。
2)第二部分:工程图纸。
1.2.2 国家有关标准规范规程二、工程综述1、工程名称:襄阳安华纺织新厂车间二续(改)建工程。
2、工程地点:襄州区机电工业园内(靠临襄酒路)3、工程主要包括:1、室内外墙面、门窗、室内地面、室外坡道、散水的施工;雨水和污水管网、消防工程的施工(消防工程主要含室内外消火栓系统、应急照明系统、火灾自动报警系统、与现有消防控制室主机联动等消防工程设备及材料的采购、系统预埋安装、运行及最终验收、售后服务)2、施工条件1)三通一平工作已基本做好。
2)工程所处位置交通比较便利,材料及半成品来源充足有保障三、组织机构及工程管理目标1、组织管理机构我们将按项目法施工的原则选派精干得力的人员组成项目班子进驻现场,代表本企业全面履行合同。
我单位拟派曾经承担过类似工程施工的项目经理担任该工程的项目经理。
该同志施工经验丰富、工作扎实、年富力强、精力充沛。
不仅能常年吃住在现场,还能很好地与施工管理人员和施工工人打成一片。
其余项目管理人员也都参加过上述或类似工程的施工。
3.1.1 项目经理部组织机构图3.1.2 项目部主要成员及各部门职责1)项目经理项目经理受企业法人委托,代表企业全面负责履行总承包合同,负责施工所需人、财、物的组织管理与控制。
负责施工现场的施工组织和协调管理,对工期、质量、安全、文明施工及成本目标进行控制。
安全文明施工保证措施令狐文艳(一)安全检查制度l、贯彻“安全第一、预防为主”的方针,安全生产实行专管及群管相结合的方针。
2、检查的内容是查“两标贯彻”,查思想教育,查组织查纪律严明,查制度完整,查措施落实,查隐患排除。
对查出的问题要有文字记载并及时解决有危及人身安全的紧急险情。
3、执行安全工作与经济责任制挂钩的奖罚制度,使人人都要重视安全工作,堵塞漏洞,防患未然。
4、机械方面除执行上述外,还要坚持“十字作业法”即调整、紧固、润滑、防腐、管理,并执行安全技术操作规程。
5、安全教育要做到:听、查、议、评,肯定成绩,找出问题共同学习,互相交流,不断提高管理水平。
6、班组长每天必须对本组组员施工的工作面进行一次安全检查:工长每周组织班组进行一次安全检查并进行讲评;项目经理部每旬组织有关部门对工地进行一次安全大检查,检查结果进行通报,对各部门的安全工作做出评议。
(二)、生产过程中安全教育经过质安部进行安全入场教育的工人,由质安部将名单交工长查对核实,工长才接收安排工作。
工长交待工作任务的同时,必须交待安全,有针对性的再次提高安全生产意识和防范能力。
工长在交待安全生产的时候,亦应签到点名,必须人人参加。
工长交待安全生产时间为每周星期一早晨上班前。
交待本周工作任务的同时交待安全生产注意事项和遵守的规定。
内容由工长口头宣讲,书面交待,班组长签字。
工人必须个个参加听讲,工长要查对有否更换人员。
工长随时检查现场安全防护情况,如发现不安全因素,应及时采取措施,把不安全隐患消灭在事故发生之前。
(三)、项目经理部安全生产工作宣传、贯彻执行国家有关安全生产方针、政策、法令及上级和本公司的各种安全生产规章制度,严禁“三违”行为。
每月交待工作任务的同时,必须交待安全生产。
总结上月安全生产经验和教训,布置下月安全生产计划。
由质安部督促贯彻执行。
每月初组织有关部门、工种参加一次安全生产检查,并召开全体职工大会进行教育和宣传。
把安全生产的有关规定落实在各级人头上,层层负责抓好这一项工作,以提高安全管理水平和安全责任感。

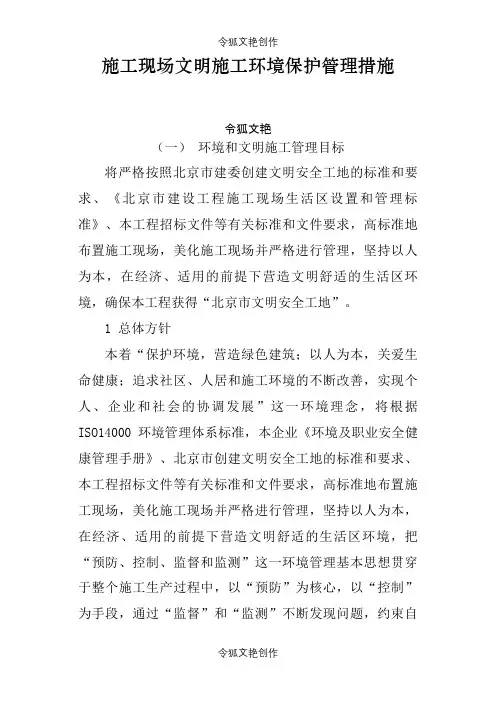

施工现场文明施工环境保护管理措施令狐文艳(一)环境和文明施工管理目标将严格按照北京市建委创建文明安全工地的标准和要求、《北京市建设工程施工现场生活区设置和管理标准》、本工程招标文件等有关标准和文件要求,高标准地布置施工现场,美化施工现场并严格进行管理,坚持以人为本,在经济、适用的前提下营造文明舒适的生活区环境,确保本工程获得“北京市文明安全工地”。
1 总体方针本着“保护环境,营造绿色建筑;以人为本,关爱生命健康;追求社区、人居和施工环境的不断改善,实现个人、企业和社会的协调发展”这一环境理念,将根据ISO14000环境管理体系标准,本企业《环境及职业安全健康管理手册》、北京市创建文明安全工地的标准和要求、本工程招标文件等有关标准和文件要求,高标准地布置施工现场,美化施工现场并严格进行管理,坚持以人为本,在经济、适用的前提下营造文明舒适的生活区环境,把“预防、控制、监督和监测”这一环境管理基本思想贯穿于整个施工生产过程中,以“预防”为核心,以“控制”为手段,通过“监督”和“监测”不断发现问题,约束自身行为,调节自身活动,为实施环境持续改善取得依据。
2 环境、文明施工管理的思路识别环境、文明施工因素→确定环境、文明施工目标、指标→编制环境、文明施工管理方案→建立环保、文明施工组织机构→培训、提高意识和能力→环保运行控制→应急准备和响应→监督与监测→持续改进。
3 环境、文明施工目标(1)施工现场场界噪声:昼间<65dB,夜间<55dB;(2)扬尘控制:现场目视无扬尘;(3)废弃物管理:分类管理,合理处置各类废弃物,有毒有害物回收率100%;(4)室内环境控制严格控制各项原材料中有害物质、放射性物质的含量。
(5)其他施工现场夜间照明不影响周围环境,不产生光污染;采取措施节约水电能源,节约纸张等资源。
(6)确保本工程获得“北京市文明安全工地”。
(二)环境和文明施工管理体系1 组织管理体系根据ISO14000环境管理体系标准,本企业《环境及职业安全健康管理手册》《文明施工管理手册》,编制项目环境管理方案,成立环境、文明施工领导小组,建立项目环境、文明施工管理体系。

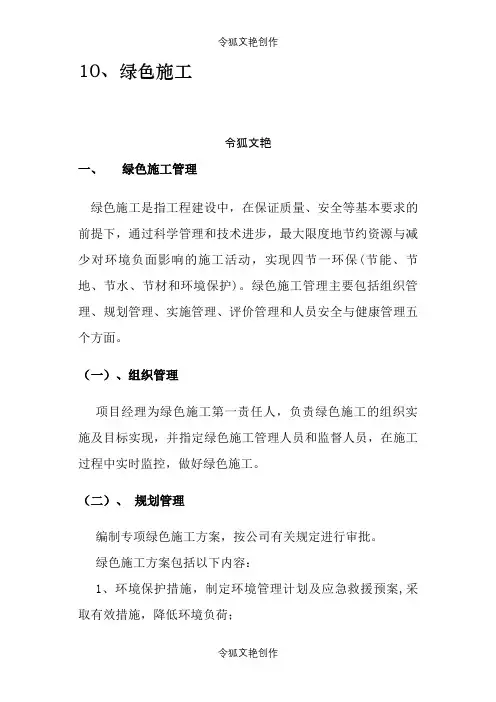

10、绿色施工令狐文艳一、绿色施工管理绿色施工是指工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现四节一环保(节能、节地、节水、节材和环境保护)。
绿色施工管理主要包括组织管理、规划管理、实施管理、评价管理和人员安全与健康管理五个方面。
(一)、组织管理项目经理为绿色施工第一责任人,负责绿色施工的组织实施及目标实现,并指定绿色施工管理人员和监督人员,在施工过程中实时监控,做好绿色施工。
(二)、规划管理编制专项绿色施工方案,按公司有关规定进行审批。
绿色施工方案包括以下内容:1、环境保护措施,制定环境管理计划及应急救援预案,采取有效措施,降低环境负荷;2、节材措施,在保证工程安全与质量的前提下,制定节材措施。
如进行施工方案的节材优化,尽量避免工地现场材料浪费,建筑垃圾减量化,尽量利用可循环材料等;3、节水措施,根据工程所在地的水资源状况,制定节水措施;4、节能措施,进行施工节能策划,确定目标,制定节能措施;5、节地与施工用地保护措施,施工总平面布置规划及临时用地节地措施等。
(三)、实施管理在绿色施工过程中对整个施工过程实施动态管理,加强对施工策划、施工准备、材料采购、现场施工、工程验收等各阶段的管理和监督。
结合工程项目的特点,有针对性地对绿色施工作相应的宣传,通过宣传营造绿色施工的氛围。
定期对职工进行绿色施工知识培训,增强职工绿色施工意识。
(四)、评价管理根据绿色施工方案,结合工程特点,对绿色施工的效果及采用的新技术、新设备、新材料与新工艺,进行自我评估。
(五)、人员安全与健康管理在施工方案中制订施工防尘、防毒、防辐射等职业危害的措施,保障施工人员的长期职业健康。
根据实际场地合理布置施工现场,保护生活及办公区不受施工活动的有害影响。
施工现场建立卫生急救、保健防疫制度,在安全事故和疾病疫情出现时提供及时救助。
提供卫生、健康的工作与生活环境,加强对施工人员的住宿、膳食、饮用水等生活与环境卫生等管理,明显改善施工人员的生活条件。

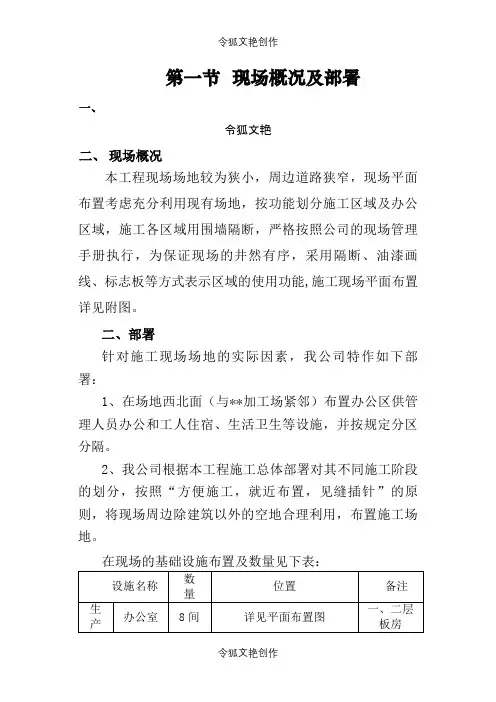

第一节现场概况及部署一、令狐文艳二、现场概况本工程现场场地较为狭小,周边道路狭窄,现场平面布置考虑充分利用现有场地,按功能划分施工区域及办公区域,施工各区域用围墙隔断,严格按照公司的现场管理手册执行,为保证现场的井然有序,采用隔断、油漆画线、标志板等方式表示区域的使用功能,施工现场平面布置详见附图。
二、部署针对施工现场场地的实际因素,我公司特作如下部署:1、在场地西北面(与**加工场紧邻)布置办公区供管理人员办公和工人住宿、生活卫生等设施,并按规定分区分隔。
2、我公司根据本工程施工总体部署对其不同施工阶段的划分,按照“方便施工,就近布置,见缝插针”的原则,将现场周边除建筑以外的空地合理利用,布置施工场地。
在现场的基础设施布置及数量见下表:第二节现场平面分阶段布置及说明一、下部结构施工阶段1、平面布置:我公司进场后根据遵义市安全文明施工要求标准进行围墙全封闭砌筑,在围墙的西北侧设大门、门卫值班室,并根据实际情况布置大型机械设备、小型加工设备以及施工用水用电等。
2、机械设备配备布置:本阶段机械设备主要包括:塔吊、混凝土输送泵等,本工程布置1台塔吊,混凝土输送泵布置2台,布置在道路畅通靠近施工部位,并配置相应的泵管等。
3、加工场地布置:我公司尽可能利用周边空闲场地进行钢筋、模板的加工,各施工标段循环进行施工,材料运输利用塔吊进行配合。
二、上部结构施工阶段1、平面布置:根据遵义市安全文明施工要求标准进行全封闭砌筑,在主出入口通道处设大门、门卫值班室,并根据实际情况布置大型机械设备、小型加工设备以及施工用水用电等。
在土方回填完毕后,将围墙一周边界之间的空地全部硬化形成一条环形道路,作为施工机械、物资运输道路用。
在场地内布置一处钢筋、木工加工区作为钢筋、模板加工场地。
2、机械设备配备布置:机械设备配备有:塔吊、钢筋加工设备、木工加工设备、混凝土输送泵等。
3、加工场地布置:在塔吊范围内合理布置钢筋、模板加工场地,并配备相应的加工机械。
XXXXXXX工程公司令狐文艳项目安全生产、文明施工保证体系(试行)编制:批准:日期:目录一、项目安全、文明施工责任制1、项目安全、文明施工责任书2、项目安全保证体系框图3、各级部门和人员安全责任制二、安全生产责任目标考核1、目标考核制度2、目标考核记录3、责任考核制度4、责任考核汇总表三、项目安全生产、文明施工事实办法及制度1、施工现场文明施工管理规定2、项目治安制度3、项目卫生制度4、生活区消暑、防蚊和防煤气中毒措施5、工地粉尘和噪音防治措施6、防火安全措施7、项目安全自检制度8、班组安全活动制度9、安全教育培训制度安全生产、文明施工责任书甲方:XXXXXX工程公司乙方:项目部XXXXX项目部代表XXXX对工程的安全生产文明施工全面负责,根据XXXX《项目法施工手册》,签订如下责任书。
一、在施工过程中需达到以下安全生产、文明施工指标:1、达到当地政府主管部门的要求,安检合格;2、无死亡事故发生;3、月轻伤率1‰内;4、年负伤率10‰内;5、年重伤率0.3‰内;6、无重大火灾事故和重大设备事故7、CI覆盖达标。
二、项目安全生产、文明施工基本要求1、必须建立项目经理部安全生产目标和责任制,责任及目标落实到人,制定项目安全生产、文明施工教育、交底、验收、检查等制度、办法(在开工10日内将项目安全、文明施工管理组织机构图、人员名单及职责分工情况等报公司项目管理部);2、施工现场必须各种机械、材料必须按施工总平面图设置堆放,做到道路、排水畅通,保持日常场容整洁。
3、项目经理部必须严格执行书面安全技术交底制度,包括项目对施工员、安全员、班组长、操作人员之间的各种交底,交底应有针对性,并履行签字手续,归档备查;3、塔吊、升降机械、外脚手架、施工用电按规定计算设计编制可行的方案,经公司总工及现场监理审批后按方案实施,由项目经理按规定组织验收合格后投入使用,验收书归档备查。
木工、钢筋加工、搅拌机、焊机安装使用前也应组织验收;4、施工现场应按施工总平面图规定部位悬挂安全操作规程牌和各种安全标志;5、特种作业人员必须持有效证件上岗,特种作业人员花名册及操作证复印件及时报公司项目管理部备案;6、必须做好“三宝”、“四口”及临边的防护工作,“三宝”的发放记录和使用情况检查记录归档备查。
安全文明施工方案令狐文艳施工单位:北京昌泰宏业市政工程有限公司编制人:审核人:日期: 2016年9月10日目录第一章编制依据- 0 -第二章工程概况- 1 -第三章机械设备配置计划- 1 -第四章安全保证措施、保证体系- 1 -施工安全管理体系图- 6 -第五章环境保护措施- 10 -第六章施工机械安全控制措施- 11 -第七章工地安全保卫措施- 11 -安全文明施工方案第一章编制依据一、与业主签定的《安全生产合同》;二、《建筑工程施工安全技术规程》GB50870-2013三、《建筑施工安全检查标准》JGJ59-2011四、《施工现场临时用电安全规范》JGJ46-2005五、其他有关规定及条例六、《建筑工程施工土方工程安全技术规范》JGJ180-2009七、《建筑施工作业劳动保护用品配备及使用标准》JGJ184-2009八、《危险性较大分部分项工程安全管理办法》第二章工程概况工程名称:昌平区东小口镇贺村中滩村组团一级开发用地内土方清运工程工程地点:北京市昌平区东小口镇工期:2016年9月5日至2016年11月3日承包范围:土方开挖、运输安全难点分析:1、本工程土方高度及土方开挖、清运系重中之重,因此本工程将分别铺设上行、下行马道(必须安全稳固,并且马道设置杜绝连续上坡,以备施工机械同行及作业),马道外侧需设置安全距离警戒标志。
2、各个施工环节派专人值守,警戒等。
第三章机械设备配置计划第四章安全保证措施、保证体系严格按照国家有关工程建设安全标准、施工技术规范和当地有关部门的要求执行,制定切实可行的安全保证措施。
并承诺进场后对因安全施工措施不足所造成的安全事故或社会纠纷等自行协调解决。
本工程安全管理目标:以杜绝安全事故发生为目的,实现施工全过程安全生产。
在本合同工程施工中,我单位在生产中将坚持“安全第一,预防为主”的方针,贯彻落实安全生产责任制,严格执行国家标准和当地的安全生产法规,在施工项目中严格按我单位一贯坚持的《安全生产教育制度》对职工进行安全生产教育,从组织、制度和措施上把关落实,诚恳接受建设单位、监理单位的指导监督,努力做到安全文明施工。
环令狐文艳境治理施工方案贵州钢建目录第一章工程概况1第二章文明施工措施1第三章施工现场场容布置及形象管理4第四章外部关系协调、防止施工扰民及民扰措施5第五章扬尘治理及环保措施6第六章生活区环保措施9第七章消防保卫措施11第八章组织机构12文明施工环境治理专项方案第一章工程概况一、工程概况工程名称:坤邦城市公园2#、3#、18#楼工程地点:贵州瓮安县文峰北路建设单位:贵州坤邦房地产开发有限责任公司设计单位:四川构想建筑工程设计有限公司监理单位:贵州深龙港工程项目管理有限责任公司施工单位:贵州钢建工程有限公司二、工程规模:本工程现阶段施工总建筑面积约53167m2,由两栋2#、3#地下二层地上31层。
1栋18#楼地下两层地上4层组成,。
第二章文明施工措施一、文明施工、环境保护的组织管理与目标本工程位于,为了不扰民和保证施工现场文明施工及场区的正常施工,本公司按照GB/T24001—2016环境管理标准,杜绝野蛮施工。
1、环境管理目标1.1、噪声控制基础施工昼间75分贝,夜间55分贝;结构施工昼间75分贝,夜间55分贝;装修施工昼间65分贝,夜间55分贝;1.2、废(污)水排放达到瓮安县排放要求标准。
1.3、扬尘控制施工现场扬尘源处目测扬尘高度不超过0.5m。
1.4、垃圾废弃物分类管理,对可回收的废弃物回收率≥90%。
2、文明施工目标创建瓮安县文明标准化达标施工工地。
3、管理方针为美化城市环境,保证瓮安县容县貌,本公司将认真贯彻执行住建局、瓮安县关于施工现场文明施工管理的各项规定,严格按照环境治理有关条例的要求,同时依据《建筑施工安全检查评分标准》JGJ59—2011的规定制定方针、目标,选择功能型、环保型、节能型的工程材料设备,配备相关的资源,本着遵守法规、预防污染、节能减废的原则,实现施工与环境的和谐,在施工过程中做到:建设工地“整洁、规范、安全、文明”,且利民、便民、不扰民。
施工场地管理符合“场内标准化、场外景观化”的标准,确保本工程成为使用功能完备的绿色建筑。
半幅通车半幅施工现场安全专项方案令狐文艳为了维护道路施工现场交通秩序,预防和减少事故发生,保护人身安全,提高工程施工进度与效益,根据本项目施工特点,制定以下专项方案。
一、本工程的交通安全目标杜绝交通安全责任事故,杜绝重伤以及人身伤害事故。
二、工程概况国道212线水泉至罐子沟公路殪虎桥至岭峰段维修改造工程YL3合同段主线工程起点桩号K244+000,终点桩号K269+200,标段路线全长25.2Km。
本合同段主要工程量为:挖除旧路面203499m2,拆除结构物11450m3,路基挖方262919m3,路基填方68818m3,软基处理210379m3,边沟31348m,排水沟4156m,渗沟2290m,C20混凝土护坡2036m3,M7.5线浆砌片石挡土墙1576m3,现浇C20混凝土护肩墙14005m3,现浇C20混凝土挡墙11104m3,现浇C320混凝土驳岸墙13105m3,石笼防护6210m3;路面工程200mm水泥稳定砂砾底基层180179m2,就地冷再生底基层93680m2,200mm水泥稳定碎石基层225534m2,中粒式AM-20(厚50mm)沥青碎石下面层219534m2,细粒式沥青混凝土AC-13(厚40mm)上面层222714m2,现浇混凝土加固土路肩20919m;桥涵工程有中桥46.04m/1座,小桥72.06m /4座,新建涵洞106.55延米,加固利用旧涵洞30道。
本工程为G212改造工程,是通往四川、重庆的重要路段,施工期间须保持过往车辆的通行。
三、制度保证1、贯彻执行国家安全生产、劳动保护方面的方针、政策和法规。
对职工进行安全教育牢固树立“安全第一”的思想,坚持“安全生产工作应当以人为本,坚持安全发展,坚持安全第一、预防为主、综合治理”的方针。
2、建立健全安全生产保证体系,建立和实施安全生产责任制。
项目经理是安全第一负责人,主管施工生产的项目副经理是安全生产直接责任人,项目主抓安全的副经理对劳动保护和安全生产的工作负责。
第一节布置原则令狐文艳一、根据现有的施工场地,合理安排,做到文明整洁。
二、根据施工进度要求和工程实际情况,确定机具设备。
三、本着减少运距、节省费用、降低成本的目的。
四、道路、排水、排污等满足文明施工的有关法规和条例。
五、满足对环境保护的要求。
六、满足“生产区、办公区”相对独立分开布置的原则。
七、合理组织总平面布置的阶段性调整,体现总平面阶段性特点,详总平面布置图说明。
第二节施工顺序本工程共五栋主楼,一栋裙房,分别为xxx号楼, xx楼为民用高层公共建筑裙房,其建筑面积:xxm2,楼层为三层;xxx楼建筑面积各为xxm2,B2#楼建筑面积为xxxm2,为18层住宅楼建筑;B4号楼总建筑面积xxxm2,B5号楼总建筑面积xxm2,为33层高层住宅楼。
因本工程场地占地面积大,场地较为分散,同时由于本工程工期紧,为保证施工进度,分两个工段同时流水作业施工xxx为一个工段,xxx为一个工段,穿插进行xx楼施工。
进场后根据甲方要求先将xx号楼xxx-xx轴先行施工,然后将所有已平好场地的栋号的控制点进行定位,再分别进行各栋的基础放线工作,先放出来的先进行基础施工,基础施工完成后紧接着进行主体施工,主体完成后进行屋面工程和装饰工程的施工。
安装工作与主体施工和装饰施工同步进行。
第三节平面布置区域划分本总平面布置将施工区域大致划分为两大区城,即生产区和办公区。
一、生产区:1、原则上各栋楼均设有自己的生产区。
2、xxx和对应的xxx楼各施工段各设有一个生产区,其中xx生产区的布置应满足后期售房部的使用。
3、主体和装饰完成后将所有主要机械设备和现场临设拆除,为环境施工留出空间。
二、办公区:办公区和生活区设在x区原有临时道路左侧与已有围墙之间(详临时平面布置图)。
第四节主要机械设备布置根据本工程现场布置情况,经反复经济、技术比较,选择三台QTZ63型固定塔吊用于xx#楼工程水平垂直运输(其有效旋转半径为50M, 功率为63KW);选用三台QTZ40型固定塔吊用于xxx楼工程的水平垂直运输(其有效旋转半径为40M, 功率为40KW);选用两台QTZ40型固定塔吊用于xx、xx楼工程的水平垂直运输(其有效旋转半径为40M, 功率为40KW)。
目录令狐文艳第三章安全和绿色施工保障措施第一节安全施工措施一、安全施工目标1、职工因工伤亡指数为零,轻伤事故频率控制在千分之五以下。
2、安全施工目标:无安全事故,做到“市政工程安全,施工人员安全和交通安全”。
3、杜绝重大人身伤亡事故和机械事故,确保安全生产。
4、在施工管理中,我们要始终如一坚持“安全第一、预防为主”的安全管理方针,以安全促生产,以安全保目标。
二、安全施工管理体系施工现场安全生产管理体系是施工企业和施工现场整个管理体系的一个重要组成部分,包括为制定、实施、审核和保持“安全第一、预防为主”方针和安全管理目标所需的组织结构、计划活动、职责、程序过程和资源。
我公司为本项目建立了强有力的安全生产保证体系,既注重安全思想宣传教育和安全技能培训,又注重日常的安全生产工作检查落实,抓管理、抓制度,盯住现场,跟班作业,抓住关键,超前预防;同时又把安全生产纳入竞争机制,纳入承包内容,逐级签订承包保责任状,以此来确保安全工作落到实处。
附安全施工管理体系框图安全施工管理体系框图三、安全施工组织机构及职责1、安全施工组织机构项目经理作为生产经营的现场负责人,同时也是安全生产的第一责任人,是安全生产管理有强有力的组织保证,项目部成立以项目经理为首的安全领导小组,配备专职安全工程师,负责全面的安全管理工作,明确规定各职能部门、各级人员在安全管理工作中所承担的职责、任务和权限,使安全工作形成一个人人讲安全,事事为安全,时时想安全,处处要安全的氛围,建立一套以安全生产责任制为主要内容的考核奖惩办法和安全否决权评比管理制度。
附安全施工管理机构框图。
项目工程施工安全技术交底和设备、设施验收制度的实施。
㈤主持制定年、月安全生产计划,组织各有关部门解决实施安全生产计划的有关问题,并主持监督其实施。
㈥主持研究解决重大工程项目、重大科技发展技改项目以及其他重大任务的安全生产方案和技术措施。
㈦主持定期的安全生产检查和研究解决存在的问题。
绿色施工四节一环保令狐文艳1 节材与材料资源利用节约材料(包括周转材料)一直是施工企业降低成本的主要手段之一,每个工程项目都根据各自的不同特点,采取有效措施,最大限度地节约材料。
1 材料的选择施工应选用获得环保认证、有毒有害物质含量符合国家相关要求的材料;办公设施、生活区设施,采用活动板房,周转使用。
利用粉煤灰、矿渣、外加剂等新材料,来降低混凝土及砂浆中的水泥用量。
2 材料节约1)钢筋优化设计。
钢筋通过检验,下料监督、检验、精加工,减少损耗;采用机械连接,用高强度钢筋代替低强度钢筋;合理利用废钢筋,尽量减少作为废品处理等一系列措施,可以节省钢筋用料。
2)面材、块材镶贴,做到预先总体排版。
3)采取相应措施提高钢筋、混凝土、木材及安装工程等材料的利用率。
4)精确估计混凝土用量,对混凝土余料进行有效利用。
5)合理使用木方、方管和摸板,并减少随意切锯。
6)对于安装工程材料应合理规划使用。
2 节水与水资源利用措施众所周知,地球上的水资源是有限的,作为用水大户的建筑施工场地,节约用水和水资源的利用就尤为重要。
施工现场一般要求生产、生活用水分开计量,生活用水设施均为节水型器具,并制定每人每月定额用量,以确保节约用水人人有责。
1 节约用水喷洒路面、绿化浇灌使用收集的雨水或中水系统等。
施工中采用先进的节水施工工艺。
如地下室的防渗施工中采用在混凝土中加入防渗剂;混凝土养护用水可采用中水,且采取覆盖措施,竖向构件喷涂养护液。
2 水资源再利用1)在雨水充沛地区,建立雨水收集装置。
可用作进出车辆的清洗,道路洒水、降尘,混凝土养护等。
2)冲洗现场机具、设备、车辆用水,应设立循环用水装置。
3 节能与能源利用措施施工现场消耗的能源主要是电能和汽油、柴油等。
加强生产、生活、办公及主要耗能机械的节能指标管理,选择节能型设备,并对主要耗能设备进行耗能计量核算。
根据当地气候和自然资源条件,合理利用太阳能或其他可再生能源。
如某项目将太阳能热水用于办公区和生活区用水。
安全文明施工告示牌
一、
令狐文艳
二、文明施工
1、接受地方主管部门、建设单位、监理单位有关文明施工的管
理和监督。
2、采取可靠的措施保证原有交通正常通行和维持沿线居民的生
产、生活用电、用水及通讯管线等正常使用,保证居民房屋、树木、农作物不受损害。
3、施工现场临时设施。
包括生产、办公、生活用房、仓库、料
场、临时上下水管道及照明、动力线路,严格按施工组织设计确定的施工平面布置图。
4、施工现场场地平整,道路坚实畅通,有排水设施,时刻保持
环境整洁。
各种机械设备摆放整齐。
5、施工现场按规定悬挂各种标示牌,图牌安放位置醒目、整齐
美观。
施工围栏、警示标语、标牌等牢固、统一、有效,与施工环境相适应。
6、生活区与施工区分隔明显规划整齐,食堂卫生清洁,防灭蚊
蝇措施完善,炊事员有健康证。
7、现场人员挂牌、持证上岗,遵纪守法,遵守安全操作规程,
不违章指挥,违章作业。
团结协作,禁止各种不文明行为,杜绝打架斗殴等违法乱纪事件。
三、环境保护
1、执行国家环境保护政策和当地环保部门对本工程环保、水保
等方面的要求和规定,接受相关部门的管理措施。
2、合理布置施工、生活区域,最大限度的保护农田、植被,不
损坏用地范围的耕地、树木、果林、水塘、水渠及其他设施。
3、采取有效措施,控制施工现场噪音、生活烟尘、生活污水、
固体废弃物排放符合环保要求。
4、对破坏的环境及时整治,防止水土流失和适时进行植被恢
复。
