流水施工的参数
- 格式:ppt
- 大小:570.50 KB
- 文档页数:19

流水施工流水作业的概念流水作业的组织方式是将拟建工程在平面上划分成若干个作业段,在竖向上划分成若干个作业层,再给每个作业过程配以相应的专业队组,各专业队组按照一定的作业顺序依次连续地投入到各作业段,完成各自的任务,从而保证拟建工程在时间和空间上,有节奏、连续均衡地进行下去,直到完成全部作业任务的一种作业组织方式。

流水作业参数一、工艺参数1.施工过程施工过程的数目,一般以n表2.流水强度某施工过程在单位时间内所完成的工程量,称为该施工过程的流水强度。
例如,某饰面工程每日安排4名工人,其产量定额5(m2/工日),则该饰面工程流水强度20(m2/日)。
二、空间参数1.工作面某专业工种的工人在从事建筑产品施工生产过程中,所必须具备的操作空间,称为工作面。
例如,砌砖墙7~8(m/人)2.施工段为了有效地组织流水施工,通常把拟建工程项目在平面上划分成若干个劳动量大致相等的施工段落,这些施工段落称为施工段。
施工段的数目,通常以m表示,它是流水施工的基本参数之一。
划分施工段,通常应遵循以下基本原则:(1)为了充分发挥流水作业的特点,各专业工作队在各个施工段上的劳动量要大致相等,其相差幅度不宜超过10%~15%。
(2)为了充分发挥工人、主导机械的效率,每个施工段要有足够的工作面,使其所容纳的劳动力人数或机械台数,能满足合理劳动组织的要求。
(3)为了保证拟建工程项目的结构整体完整性,施工段的分界线应尽可能与结构的自然界线(如沉降缝、伸缩缝等)相一致。
如果必须将分界线设在墙体中间时,应将其设在对结构整体性影响小的门窗洞口等部位,以减少留槎,便于修复。
(4)对于多层拟建工程项目,即要划分施工段,又要划分施工层,且为保证相应的专业工作队在施工层之间连续施工,施工段数(m)与施工过程数(n)应满足,m≥n,参见例5-3。
三、时间参数1.流水节拍流水节拍是指某个专业队在某一个施工段上的作业持续时间。
流水节拍的大小,可以反映出流水施工速度的快慢、节奏感的强弱和资源消耗量的多少。

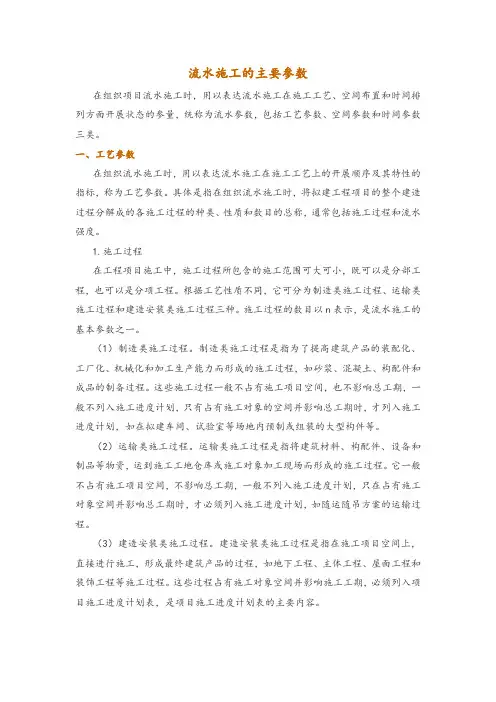

流水施工的主要参数在组织项目流水施工时,用以表达流水施工在施工工艺、空间布置和时间排列方面开展状态的参量,统称为流水参数,包括工艺参数、空间参数和时间参数三类。
一、工艺参数在组织流水施工时,用以表达流水施工在施工工艺上的开展顺序及其特性的指标,称为工艺参数。
具体是指在组织流水施工时,将拟建工程项目的整个建造过程分解成的各施工过程的种类、性质和数目的总称,通常包括施工过程和流水强度。
1.施工过程在工程项目施工中,施工过程所包含的施工范围可大可小,既可以是分部工程,也可以是分项工程。
根据工艺性质不同,它可分为制造类施工过程、运输类施工过程和建造安装类施工过程三种。
施工过程的数目以n表示,是流水施工的基本参数之一。
(1)制造类施工过程。
制造类施工过程是指为了提高建筑产品的装配化、工厂化、机械化和加工生产能力而形成的施工过程,如砂浆、混凝土、构配件和成品的制备过程。
这些施工过程一般不占有施工项目空间,也不影响总工期,一般不列入施工进度计划,只有占有施工对象的空间并影响总工期时,才列入施工进度计划,如在拟建车间、试验室等场地内预制或组装的大型构件等。
(2)运输类施工过程。
运输类施工过程是指将建筑材料、构配件、设备和制品等物资,运到施工工地仓库或施工对象加工现场而形成的施工过程。
它一般不占有施工项目空间,不影响总工期,一般不列入施工进度计划,只在占有施工对象空间并影响总工期时,才必须列入施工进度计划,如随运随吊方案的运输过程。
(3)建造安装类施工过程。
建造安装类施工过程是指在施工项目空间上,直接进行施工,形成最终建筑产品的过程,如地下工程、主体工程、屋面工程和装饰工程等施工过程。
这些过程占有施工对象空间并影响施工工期,必须列入项目施工进度计划表,是项目施工进度计划表的主要内容。
通常,建造安装类施工过程,可按其在工程项目施工过程中的作用、工艺性质和复杂程度的不同进行分类。
1)主导施工过程和穿插施工过程。
主导施工过程是指对整个工程项目起决定作用的施工过程,在编制施工进度计划时,必须重点考虑,如砖混结构的主体工程砌筑等施工过程;穿插施工过程则是与主导施工过程相搭接或平行穿插并严格受主导施工过程控制的施工过程,如安装门窗、设备安装、脚手架搭设等施工过程。

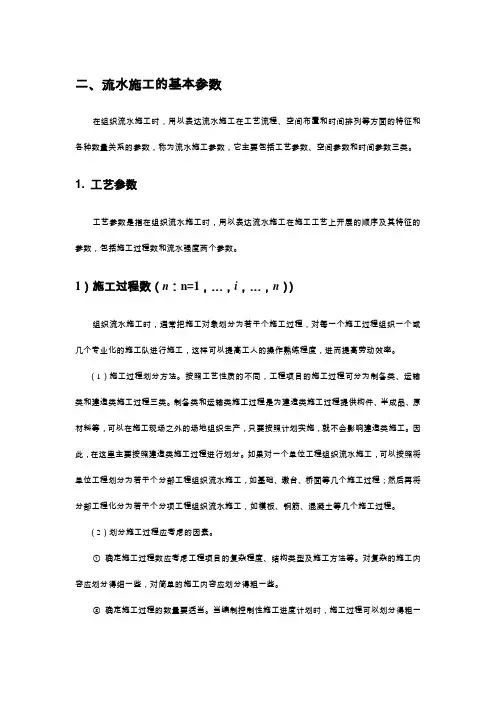

二、流水施工的基本参数在组织流水施工时,用以表达流水施工在工艺流程、空间布置和时间排列等方面的特征和各种数量关系的参数,称为流水施工参数,它主要包括工艺参数、空间参数和时间参数三类。
1. 工艺参数工艺参数是指在组织流水施工时,用以表达流水施工在施工工艺上开展的顺序及其特征的参数,包括施工过程数和流水强度两个参数。
1)施工过程数(n:n=1,…,i,…,n))组织流水施工时,通常把施工对象划分为若干个施工过程,对每一个施工过程组织一个或几个专业化的施工队进行施工,这样可以提高工人的操作熟练程度,进而提高劳动效率。
(1)施工过程划分方法。
按照工艺性质的不同,工程项目的施工过程可分为制备类、运输类和建造类施工过程三类。
制备类和运输类施工过程是为建造类施工过程提供构件、半成品、原材料等,可以在施工现场之外的场地组织生产,只要按照计划实施,就不会影响建造类施工。
因此,在这里主要按照建造类施工过程进行划分。
如果对一个单位工程组织流水施工,可以按照将单位工程划分为若干个分部工程组织流水施工,如基础、墩台、桥面等几个施工过程;然后再将分部工程化分为若干个分项工程组织流水施工,如模板、钢筋、混凝土等几个施工过程。
(2)划分施工过程应考虑的因素。
①确定施工过程数应考虑工程项目的复杂程度、结构类型及施工方法等。
对复杂的施工内容应划分得细一些,对简单的施工内容应划分得粗一些。
②确定施工过程的数量要适当。
当编制控制性施工进度计划时,施工过程可以划分得粗一些,施工过程可以是单位工程,也可以是分部工程;当编制实施性施工进度计划时,施工过程可以划分得细一些,施工过程可以是分项工程。
③ 确定施工过程应与制备类和运输类施工过程相配合。
2)流水强度(V )流水强度是指某一个施工过程在单位时间内能够完成的工程量,也称为流水能力或生产能力。
流水强度又分为机械施工过程流水强度和人工操作过程流水强度。
(1)机械施工过程流水强度。
机械施工过程流水强度可用下式计算:i iiV R S=∑式中 i V —— 第i 种机械的施工过程流水强度(i =1,2,…,n );i R —— 投入i 种机械的台数;i S —— i 机械在本施工过程的台班定额。

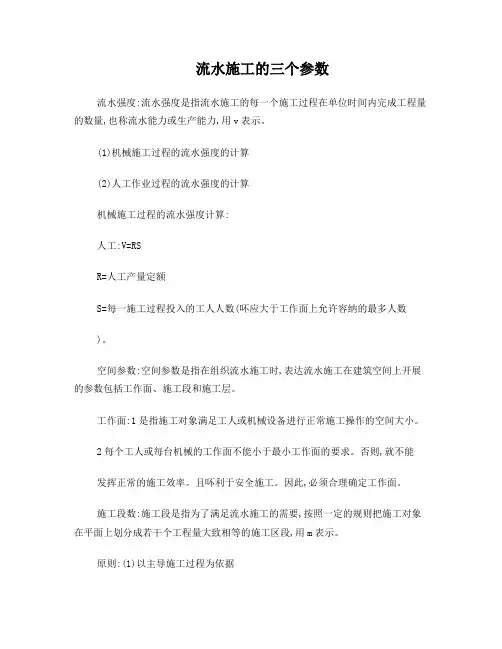

流水施工的三个参数流水强度:流水强度是指流水施工的每一个施工过程在单位时间内完成工程量的数量,也称流水能力或生产能力,用v表示。
(1)机械施工过程的流水强度的计算(2)人工作业过程的流水强度的计算机械施工过程的流水强度计算:人工:V=RSR=人工产量定额S=每一施工过程投入的工人人数(吥应大于工作面上允许容纳的最多人数)。
空间参数:空间参数是指在组织流水施工时,表达流水施工在建筑空间上开展的参数包括工作面、施工段和施工层。
工作面:1是指施工对象满足工人或机械设备进行正常施工操作的空间大小。
2每个工人或每台机械的工作面不能小于最小工作面的要求。
否则,就不能发挥正常的施工效率。
且吥利于安全施工。
因此,必须合理确定工作面。
施工段数:施工段是指为了满足流水施工的需要,按照一定的规则把施工对象在平面上划分成若干个工程量大致相等的施工区段,用m表示。
原则:(1)以主导施工过程为依据(2)各施工段的工作量应大致相等,相差幅度不宜过大,一般在10%~15%.(3)施工段的分界线应尽可能位于结构的界限,或者对结构整体性影响小的部位,如温度缝、沉降缝、单元分界或门窗洞口处等结构部位来划分。
(4)各施工段要有足够的工作面。
(5)施工段数目应适当,以满足合理组织流水施工组织要求为准。
施工层数(j):指施工对象垂直方向上划分的施工段数。
为了方便组织施工,往往不仅要在平面上划分施工工段,而且要在垂直方向上划分施工层。
施工层的划分可以与结构层相一致,也可根据施工实际,按一定高度进行划分。
在有层间关系的工程中组织流水作业时每一施工层的段数应满足:m≥n+∑Z1/K+Z2/K式中: m=施工段数n=施工过程数∑Z1=各施工过程之间停歇时间之和Z2=楼层停歇时间K=流水步距施工段数m与施工过程数n之间的关系(1)m<n时,施工段没有闲置;下一层到上一层均不能连续作业,产生窝工。
(2)m>n时,各专业施工队均能连续作业,施工段有闲置。

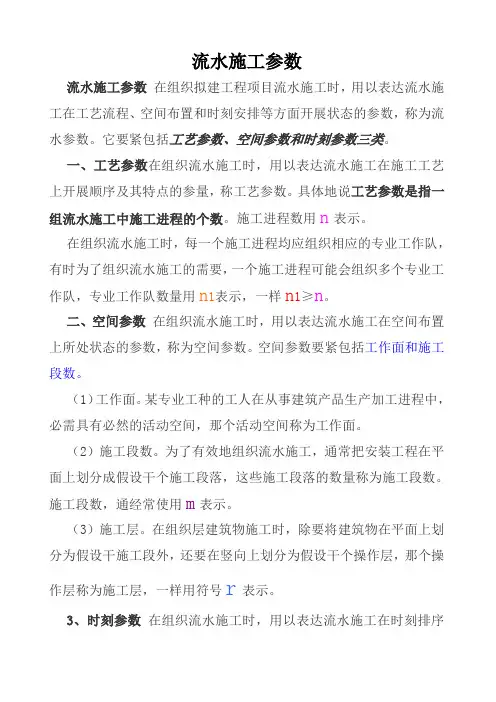

流水施工参数流水施工参数在组织拟建工程项目流水施工时,用以表达流水施工在工艺流程、空间布置和时刻安排等方面开展状态的参数,称为流水参数。
它要紧包括工艺参数、空间参数和时刻参数三类。
一、工艺参数在组织流水施工时,用以表达流水施工在施工工艺上开展顺序及其特点的参量,称工艺参数。
具体地说工艺参数是指一组流水施工中施工进程的个数。
施工进程数用n表示。
在组织流水施工时,每一个施工进程均应组织相应的专业工作队,有时为了组织流水施工的需要,一个施工进程可能会组织多个专业工作队,专业工作队数量用n1表示,一样n1≥n。
二、空间参数在组织流水施工时,用以表达流水施工在空间布置上所处状态的参数,称为空间参数。
空间参数要紧包括工作面和施工段数。
(1)工作面。
某专业工种的工人在从事建筑产品生产加工进程中,必需具有必然的活动空间,那个活动空间称为工作面。
(2)施工段数。
为了有效地组织流水施工,通常把安装工程在平面上划分成假设干个施工段落,这些施工段落的数量称为施工段数。
施工段数,通经常使用m表示。
(3)施工层。
在组织层建筑物施工时,除要将建筑物在平面上划分为假设干施工段外,还要在竖向上划分为假设干个操作层,那个操作层称为施工层,一样用符号r表示。
3、时刻参数在组织流水施工时,用以表达流水施工在时刻排序上的参数,称为时刻参数。
时刻参数要紧包括流水节拍、流水步距、平行搭接时刻、技术间歇时刻、组织间歇时刻、工期等。
(1)流水节拍在组织流水施工时,每一个专业工作队在各个施工段m上完成相应的施工任务所需的工作持续时刻,称为流水节拍,通经常使用t i 来表示。
它是流水施工的大体参数之一。
其数值的确信,可按以下方式进行:1)定额计算法。
这是依照各施工段的工程量、能够投入的资源量(工人数、机械台数和材料量等),按下式进行计算:ti=Qi/(Si*Ri*Ni) (3.3.1)式中ti——某专业工作队在第i施工段的流水节拍;Qi——某专业工队在第i施工段要完成的工程量;Si——某专业工作队的打算产量定额;Ri——某专业工作队投入的工作人数或机械台数;Ni——某专业工作队的工作班次。
