某工程SCD200/200J系列施工升降机装拆方案
- 格式:pdf
- 大小:178.88 KB
- 文档页数:12
SCD200/200型施工升降机装拆施工方案目录1工程简况2编制依据3升降机平面、立面布置4施工升降机安装参数5施工步骤与方法5.1 基础施工5.2 安装前的检查验收5.3 基础底架的安装5,4 吊笼的安装5.5 对重装置安装就位5.6 将导架加高至10。
55。
7 电气设备和控制系统的安装5.8 吊笼的电力驱动升降试车5.9 导架的加高安装5.10 附墙架的安装5.11 对重系统的安装5.12 电缆导向装置的安装5.13 限位开关及限位碰铁的安装5.14 坠落试验5.15 防坠安全器动作后的复位6 调试7 验收、检测、登记8 升降机的拆除9 安装(拆除)过程的安全控制10 危险源识别11 应急预案12机具配置13 作业人员组织与职责14 附图1工程简况本工程为钢筋砼框架结构,地上九层,地下一层占地面积为2561㎡,建筑面积为25927㎡,整栋楼长130。
59m,宽为15.9m,±0。
000为绝对标高5。
600,每层层高为3.75m,室外地坪至女儿墙的建筑高度为36.15m,总高度为44。
4m。
目前钢筋砼结构已施工至5层楼面,枪体准备与8月中旬开始砌筑。
2编制依据2.1 国务院令第393号建设工程安全生产管理条例2.2 GB10055-1996 施工升降机安全规则2.3 JGJ33-2001 建筑机械使用安全技术规范2.4 JGJ59-99 建筑施工安全检查标准2.5 JGJ80—91 建筑施工高处作业安全技术规范2.6 JGJ46—2005 施工现场临时用电安全技术规范2.7 DGJ08—903—2003 施工现场安全生产保证体系2.8 JGJ81-91 钢筋焊接及验收规程2.9 GB50204—2000 砼结构工程施工质量验收规范2.10 GB50300-2000 建筑工程施工质量验收统一标准2.11 GB50310-2002 电梯工程施工质量检验评定标准2.12 SCD200/200 施工升降机安装使用说明书3升降机平面、立面布置3.1 为满足大楼施工和设备垂直运输的需要,以在大楼的北侧10轴和12轴之间布置一台CSD200/200施工升降机。
SC200/200施工升降机拆除施工方案编制______审核______章丘市工程机械厂目录一:说明二:施工升降机概况三:施工升降机拆除1 社工人员组织情况2 主要施工方法及施工要求四:质量保证措施五:安全技术措施一:说明:1、本方案根据相关规定编制而成2、了解施工升降机性能及控制系统3、清楚施工现场障碍物4、做好安全技术交底二、施工升降机概况:1、制造单位:章丘市工程机械厂2、拆除施工单位:章丘市工程机械厂3、施工升降机型号: SC200/2004、技术参数:5、额定载重量: 2000/2000kg6、额定提升速度 33m/min7、最大提升高度 150m8、电机功率 11 × 3 KW9、整机自重 20t H=150 m三:施工升降机拆除:1、施工人员组织情况:本工程有施工技术负责人王勇、电工李晗,起重工杨林军,钳工王建军,电焊工张芝军,信号工王勇,级索工靖其玖,司机王沛海,共七组成。
2、主要施工方法及要求:2. 1:注意施工方法及要求:2. 1. 1:升降机打拆卸过程与安装过程正好相反.可按下列过程进行:2. 1. 2:检查各限位器是否正常,清理好施工现场,做好现场防护.2. 1 .3:用手动起重机将最上面一道附着架以上标准节和电缆护架逐节拆下,安全运至地面.2. 1. 4:将最上面一道附着架拆下,运至地面.2. 1. 5:重复过程2.1.3,依次再将其余标准节及电缆导架拆下.2. 1. 6:重复过程2. 1. 4,将上面第二道附着架也拆下.2. 1. 7:重复过程2. 1. 5和2. 1. 6,直到最后只剩下升降机基本部分.2. 1. 8:将吊笼底部缓冲弹簧拿掉,将下限位和下极限碰快取下并收好,然后小心地用手拉开电机制动器将吊笼滑至最低处且落实(注意:一定要小心下降,切勿使吊笼撞底).2. 1. 9:拆装升降机电源线及电缆筒与极限开关之间打接线,将电缆筒和下电箱放好.2. 1. 10: 将地面防护围栏拆下并放好,切勿扭曲和挤压.2. 1. 11: 用起重设备将副吊笼\副底架与主吊笼\主底架分开,放置在安全地方.2. 1. 12: 松开地脚螺栓,将主吊笼连同主底架部分拆走.2. 1. 13:将所有各部件(包括标准件和专用工具)整理收拾好,准备入库或转移至下一工地.四: 质量保证措施:1、对施工人员经常进行质量意识方面打教育,使每个人从思想上都能够重视质量,提高质量意识素质。
1.施工升降机安装拆卸施工方案使用单位:监理单位:安装地点:安装单位:编制人:审批人:一、工程概况本工程地处苏家屯区中医医院院内, 用地南侧为香柏路, 东侧为桂花街, 地势平坦, 交通较为便利, 场内场地狭小,东面、西面、北面三面临近原有建筑物, 为保证工期, 现场设立施工升降机1台, 配合现场材料运送, 人员施工。
本工地使用施工升降机重要技术性能参数:型号: SCD200/200额定载重量: 2 ×1000 kg吊箱内空尺寸: 3 ×1.3 ×2.4m运营速度: 40m/min安装高度: 100m连续负载功率: 2 ×2×11KW25%暂载率: 2 ×2×14KW起动电流: 2 ×240A额定电流: 2 ×40A供电熔电器: 2 ×80A标准节尺寸: 1.550m × 0.6 × 0.6二、板面凿洞技术措施1.为最大限度减少在凿洞过程中对混凝土构件的损伤和破坏, 拟在洞口中心位置先钻一Φ22探孔, 以此拟定车道板钢筋的相对位置(板面钢筋为@200 ×200mm双层双向布置)。
再换用Φ15钻头在钢筋网空档处钻穿板面, 尽也许保护钢筋不被截断, 残留部分用人工剔凿。
严禁使用大锤猛击乱砸, 导致周边混凝土松动或裂纹。
2.车道板混凝土凿穿及孔洞修整后, 板面钢筋错开截断, 截断钢筋距洞日边沿长度不得少于200mm, 以保证恢复板面时钢筋的焊接长度。
截断钢筋在向上或向下弯曲时角度不大于90度, 以利于恢复板面时钢筋调直。
3.孔洞混凝土浇筑前, 钢筋应认真调直并采用绑条单面焊接。
焊缝长度不得少于15d。
4、孔洞混凝土浇筑按照设计院对构件后浇带的技术规定解决, 即用比设计标号高一级的膨胀混凝土浇筑。
5、如出现最不利的情况, 即发现钢筋松动或硬伤断裂, 则在孔洞混凝土浇筑前, 请专业队伍采用化学植筋方法重植洞口钢筋, 保证建筑结构的绝对安全。

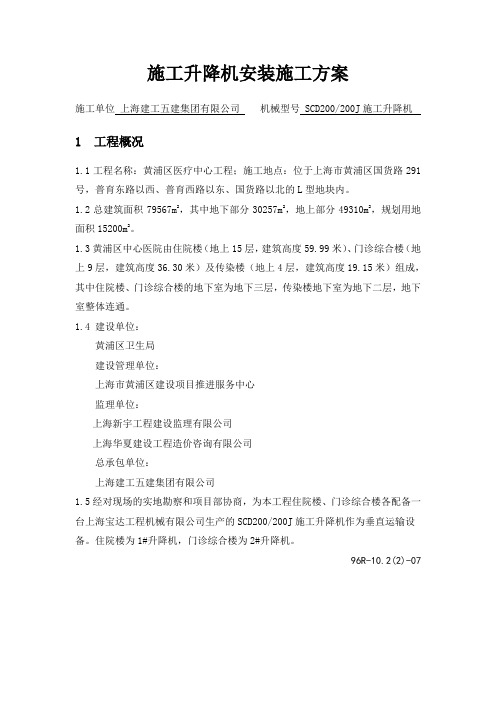

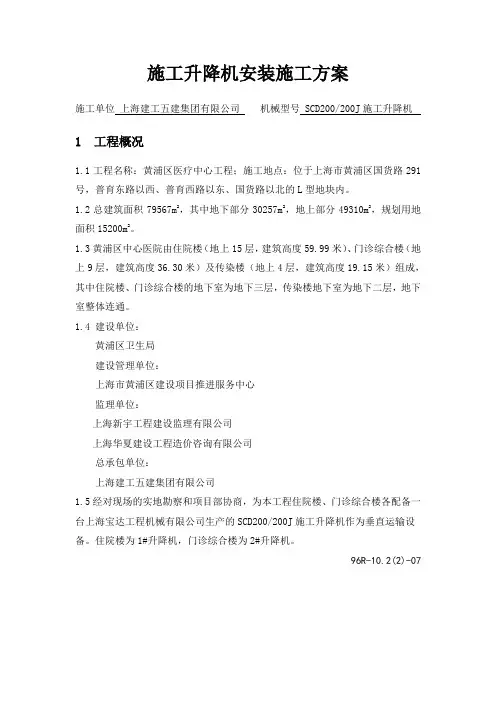

施工升降机安装施工方案施工单位上海建工五建集团有限公司机械型号 SCD200/200J施工升降机1 工程概况1.1工程名称:黄浦区医疗中心工程;施工地点:位于上海市黄浦区国货路291号,普育东路以西、普育西路以东、国货路以北的L型地块内。
1.2总建筑面积79567m2,其中地下部分30257m2,地上部分49310m2,规划用地面积15200m2。
1.3黄浦区中心医院由住院楼(地上15层,建筑高度59.99米)、门诊综合楼(地上9层,建筑高度36.30米)及传染楼(地上4层,建筑高度19.15米)组成,其中住院楼、门诊综合楼的地下室为地下三层,传染楼地下室为地下二层,地下室整体连通。
1.4 建设单位:黄浦区卫生局建设管理单位:上海市黄浦区建设项目推进服务中心监理单位:上海新宇工程建设监理有限公司上海华夏建设工程造价咨询有限公司总承包单位:上海建工五建集团有限公司1.5 经对现场的实地勘察和项目部协商,为本工程住院楼、门诊综合楼各配备一台上海宝达工程机械有限公司生产的SCD200/200J施工升降机作为垂直运输设备。
住院楼为1#升降机,门诊综合楼为2#升降机。
96R-10.2(2)-07黄浦区医疗中心传染楼地下室黄砂回填施工方案上海建工五建集团有限公司2015年3月2一、工程概况1.1、工程概述黄浦区医疗中心工程位于上海市黄浦区国货路以北、普育东路以西、普育西路以东地块内。
传染楼基坑面积约1381m2,地上4层,地下二层。
传染楼采用框架结构体系,地基基础为桩基。
2 施工升降机的布置位置2.1 平面布置参照平面图。
立面布置参照立面图。
3 施工升降机的主要参数3.1 施工升降机类型为SCD200/200J,额定载重量为2t,最大安装载重量为1t。
3.2 施工升降机桥厢净空尺寸为3000×1300×2530mm(长×宽×高)。
3.3 施工升降机准用高度为150m,现用高度69.3m。

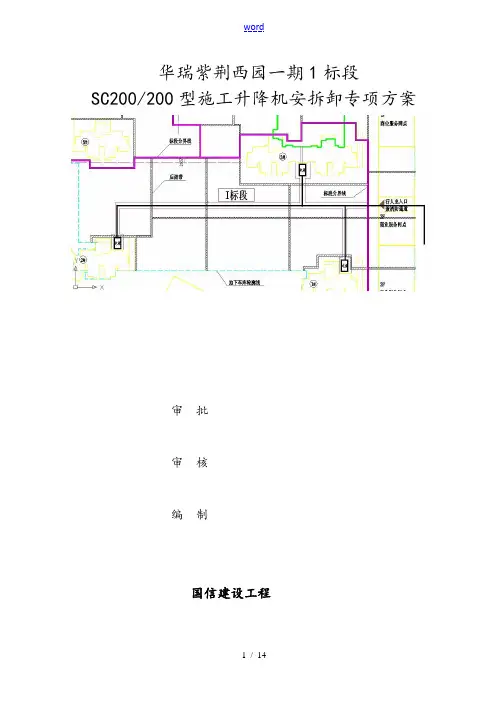

word华瑞紫荆西园一期1标段SC200/200型施工升降机安拆卸专项方案审批审核编制国信建设工程目录一工程概况2二编制依据2三施工升降机安装施工进度计划2四进场前期准备与现场安装准备3五施工人员配置、资格错误!未定义书签。
六安装拆卸作业人员4七安装拆卸施工升降机所需的设备、机具、材料和安全用具5八重大危险源和安全技术措施6九环境保护与职业健康保证措施11十应急预案12十一根底承载力计算 (7)十二施工升降机拆除方案 (8)十三施工升降机安装须知事项与安全保障措施 9一工程概况1、工程简介²²²²²,建筑的耐久年限为一级,工程合理使用年限为五十年。
2、施工升降机技术参数本次所拆卸的施工升降机为中联重科生产的SC200/200型,该电梯齿轮齿条式传动,具有提升稳定,节能的特点。
每个笼体额定载荷为2t,每道附着杆上下距离为9米。
二编制依据1、《施工升降机使用说明书》;2、《建筑施工高处作业安全技术规》〔JGJ80-2016〕;3、《电梯工程施工质量检验评定标准》〔GB50310-2002〕。
三施工升降机安装拆卸施工进度计划根据现场条件、施工环境以与配合机械的实际情况,1台施工升降机预计安装总工期为15天,拆卸总工期约为4天,安装拆除顺序为1#-2#-3#-5#-7#。
四进场前期准备与现场安装拆卸准备〔安装根本要求〕一、安装根本要求。
1、专项施工方案完成并经过审核、批准;施工交底等资料准备齐全。
2、参与安装的人员必须熟悉施工升降机的性能,结构特点,并有熟练的操作技术和排出故障的能力。
3、安装过程中,必须有专人负责,统一指挥。
4、施工现场,从变压器〔或配电房〕到施工升降机电源箱,必须有专线供电。
要保证该施工升降机的正常拆卸使用,须保证拆卸现场不小于44KW的供电容量,同时须在施工升降机拆卸位置附近留有电源接口,且须配置电箱〔置100A漏电保护器〕。
5、遇有雨、雷、雾或风速超过13 m/s的恶劣天气不得进展安装作业。
施工升降机安装方案【SC200/200】编制:姜小兰审核:王国强批准:王国伟山西亿鑫强机械租赁有限公司二零一七年三月十日施工升降机安装方案一、编制依据1、生产厂家提供的《产品说明书》2、山西省住房与城乡建筑厅主编的《建筑工程施工安全资料管理规程》DB.J04/T289-20113、《建筑施工升降机安全操作规程》GB10055-20074、《建筑机械使用安全技术规程》JGJ33-20125、《起重机械指挥信号》GB5082-856、《建筑施工施工升降机安装、使用、拆卸安全技术规程》JGJ215-20107、《施工现场临时用电安全技术规范》JGJ46-20058、《建筑工程施工安全管理标准》DBJ04-253-20079、《建筑施工高处作业安全技术规范》JGJ80-9110、《施工现场机械设备检查技术规程》JGJ160-200811、《建筑施工安全检查标准》JGJ59—201112、《建筑施工升降机安装、使用、拆卸安全技术规程》JGJ215-201013、本工程的《施工组织设计》二、工程概况:由中天建设集团有限公司承建的大同市富力城S3地块D区工程,位于大同市文瀛湖东边,该工程建筑高度35m,建筑结构为框剪结构,根据该工程的施工组织设计,需使用一台规格为SC200/200的施工升降机来完成此工程的垂直运输任务。
三、施工升降机概况参照施工现场的实际情况,已确定选用的SC200/200施工升降机是由山西省工程机械厂制造,于2012年7月26日购置,该设备为双笼齿轮齿条式施工升降机,额定载重量为2吨,适用于中高层建筑施工,该工程要求设备使用高度为35 m。
为了保证该施工升降机安装工程任务的顺利完成,现将安装施工升降机时的方案及安全技术作一交底。
四、进度计划本施工升降机机计划于2017年3月 10日进厂安装,于2017年12月31日使用完毕后拆卸。
五、工程准备1、劳动组织:8T汽车吊车壹台。
3、材料准备铅丝、焊条、油料、氧气、乙炔钢丝绳绳卡等常用工具。
施工电梯施工方案一、编制依据:1、张家港市广龙建筑机械工程公司厂家提供的SCD200/200型施工电梯安装使用说明书。
2、《建筑施工作业安全技术规程》(JGJ80-91)。
二、工程概况:本工程为××××D、E座高层商住楼工程。
地处××××西侧××街南侧,地下一层、地上D、E座十八层砼剪力墙结构工程,裙房三层框架结构。
总建筑高度D座为54.90m、E座为55.30m。
需安装两台规格为SCD200/200施工升降机。
三、主要性能参数:型号为SCD200/200;生产厂家为张家港市广龙建筑机械工程公司。
每只吊笼额定载重量2000Kg;额定安装载重量为1000Kg;安装吊杆额定起重量200Kg;吊笼内空尺寸长×宽×高3×1.3×2.55m;最大提升高度150m;额定提升速度33m/min;每只吊笼配电动机数量为2,额定功率为(s3,25%)11×2Kw,每只吊笼起动电流为(380V,50Hz)180A,额定电流为47 A,电耗11×2KVA,供电熔断器80A,防坠安全器制动力矩>3000N.m,动作速度为57m/min;标准节规格为:立柱管中心距650×650;800×800;每块对重重量1000Kg;每节标准节重量168Kg;每节高度为1508mm;吊笼重量1000Kg;四、施工安排:1、本工程为施工方便,考虑在根据现场情况,施工电梯分别布置在D、E座西立面。
各安装一台由张家港市广龙建筑机械工程公司制造SCD200/200施工电梯。
2、由专业安装公司负责现场指挥,组织专业操作人员安装。
五、施工电梯基础根据生产厂方提供的基础图中(如后图),混凝土设计为300mm厚,基础尺寸为6000mm×3800mm。
基础采用双层钢筋纵横布置,网格间距200mm,钢筋直径为12mm。

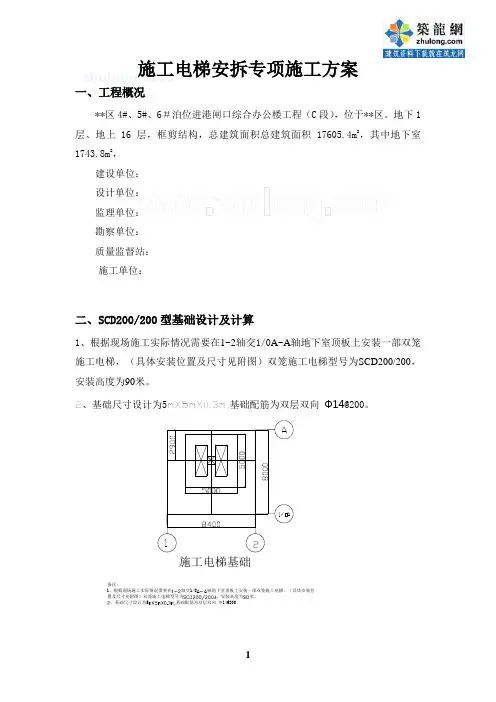

施工电梯安拆专项施工方案一、工程概况**区4#、5#、6#泊位进港闸口综合办公楼工程(C段),位于**区。
地下1层、地上16层,框剪结构,总建筑面积总建筑面积17605.4m2,其中地下室1743.8m2,建设单位:设计单位:监理单位:勘察单位:质量监督站:施工单位:二、SCD200/200型基础设计及计算1、根据现场施工实际情况需要在1~2轴交1/0A~A轴地下室顶板上安装一部双笼施工电梯,(具体安装位置及尺寸见附图)双笼施工电梯型号为SCD200/200,安装高度为90米。
2、基础尺寸设计为5mX5mX0.3m,基础配筋为双层双向Ф14@200。
施工电梯基础备注:1、根据现场施工实际情况需要在轴交1/0轴地下室顶板上安装一部双笼施工电梯,(具体安装位置及尺寸见附图)双笼施工电梯型号为,安装高度为米。
、基础尺寸设计为5基础配筋为双层双向 Ф14@2003、施工电梯基础计算升降机基础承受的静荷载P的近似计算:(有关参数见SCD200/200型升降机产品说明书)P=[底笼重+吊笼重+对重重+导轨架重+其他构件重量]底笼重量:800Kg吊笼重量:1200×2=2400Kg对重重量:1000×2=2000Kg吊笼载重量:2000×2=4000Kg导轨架总重量:140×60=8400Kg(导轨架按60节计算,总高度90米)以上总重量 =底笼重+吊笼重+对重重+导轨架重+其他构件重量=800+2400+2000+4000+8400=17600kg附墙架、电缆、导向装置、紧固件等重量占导轨架总重量的30%: 2520kg用过道竖杆的跨桥梁的附墙杆件重量增加约为导轨总量的45%:3780kg则P=[底笼重+吊笼重+对重重+导轨架重+其他构件重量]=17600+2520+3780 =23900kg=239.00kN考虑到动荷载、自重误差、风荷载对基础及支撑的影响,取影响系数n=2,则计算时取值P=2×P=2×239.00KN=478.00KN升降机基础尺寸为:5×5=25m2由以上计算可得,升降机基础所承受的荷载标准值为:19.12kN/ m2施工电梯基础荷载标准值为:2500Kg×0.3=7.5KN本工程地下室顶板设计等效静荷载标准值及设计压力值为:120~135 kN/ m2(详“地下室人防结构图设计总说明”),且升降机基础处于地下室顶板区域内,顶板设计等效静荷载标准值及设计压力值为:120 kN/ m2。
施工升降机拆装方案中铁十九局集团总部大楼编制审核审批一、工程简介中铁十九局集团综合楼工程是由五公司承建,该工程结构形式为框剪结构,地上19层地下2层。
承租北京住六欣意租赁公司一部汉江SCD200/200型施工升降机,设计安装在该建筑物南侧,安装高度84米,总共锚固8道设计升降机锚固架与建筑物的墙体连接,采用穿墙螺栓连接固定。
二、基础方案升降机基础制作为砼平台,砼标号C30。
内部配筋为10毫米钢筋,间隔200毫米,基础尺寸=长×宽×高=600×400×400。
为便于施工上料,施工升降机砼基础上平面应与地面相平。
基础承载量按84米计算。
1、基础承载计算:设备型号:SCD200/200施工升降机架设高度84米吊龙自重:2×1600公斤外龙自重:1480公斤吊龙载重2×2000公斤配重自重:2×1300公斤导轨架重:190公斤×55(55个标节每节重190㎏)P=(吊龙自重+外龙自重+配重自重+吊龙载重量+导轨架重)×2.1P=(2×1600+1480+2×1300+2×2000+190×55)×2.1=48741基础承载按400kn制作的基础才能符合施工升降机的安装要求。
二、技术要求:1、基础曹底面土夯实,垫层用3:7灰土两步夯实;在回填的过程中,应清除杂物后回填夯实。
2、基础砼标号强度等级不得低于C30配筋为二级应符合设计要求;砼必须振捣密实,表面应超抄,平度为千分之一,地脚螺栓中心距离最大允许误差为±5㎜砼强度必须达到90﹪以上才能安装设备;立锚后设备导轨架垂直度误差不得大于千分之一。
3、基础周边不得有积水,应由排水措施,必须设置可靠的接地,接地电阻应小于4欧姆。
三、安装方案前期准备(1)、甲方工地按要求做好基础。
保证基础的水平及各项要求。
(2)、甲方工地要保持升降机进场道路畅通,并由足够地场地。
塔吊安装、撤除方案工程名称:陶然居商住小区12#、13#住宅楼编制人:职务〔职称〕:审核人:职务〔职称〕:审批人:职务〔职称〕:总监:职务〔职称〕:施工单位:唐山市城市建筑工程总公司日期:SCD200/200AJ型施工升降机装拆方案一、工程概况唐山市陶然居商住小区12#住宅楼,地下一层,地上六层,CL体系剪力墙结构,建筑高度:18米,建筑面积:平方米;13#住宅楼,地下二层,地上十七层,剪力墙结构,建筑高度:48米,建筑面积:平方米。
施工工期12#楼自2009年04月5日至2009年10月31日,13#楼自2009-4-15日至2021年7月31日。
建设地点:唐山缸窑路与西窑道交叉路口西北侧。
建设单位:唐山东方房地产集团设计单位:唐山市规划建筑设计研究院监理单位:唐山金信工程建设监理施工单位:唐山市城市建筑工程总公司郑久顺工程部二、人员组成公司塔机专业队与施工工程部共同成立了施工升降机装拆领导小组。
组长:鲁俊海副组长:郑久振技术负责人:郑学光成员:黄景胜、董树生、李会民、白玉忠、彭民、董淑旺三、指挥信号在作业中,以口笛加手势、旗语为指挥信号,一切人员必须听从指挥。
四、起重设备升降机装拆租用16T汽车吊及工地QTZ63塔机作为起重设备。
五、准备工作1、阅读、熟悉升降机使用说明书,了解整个装拆过程,并保证在装拆过程中,严格按规定执行。
2、场地清理,扫除场内道路上的障碍物,保证具备应有的作业空间。
3、对升降机装拆的根底部位和附墙装置,根据升降机装拆规程进行验收,混凝土必须经过了规定的凝固周期。
4、塔机专业队配齐以下工具:各种搬手、手锤、大锤、撬棍、钢丝绳卡、U型卡环、克丝钳、综绳、平安带、其它辅助工具等。
六、平安措施及考前须知1、在作业前由组长对所有作业人员进行书面平安技术交底。
2、作业过程中,必须注意上下人员的平安,密切配合,严禁上下抛东西。
3、所有作业人员必须戴平安帽,穿胶底鞋,不准穿硬底鞋登高作业。
SC200/200施工升降机安装及拆除方案编制人:黄俊辉审批人:李文学北京杰驰霖建设工程有限公司目录一、编制依据二、工程概况三、施工准备四、电梯基础施工五、电梯的安装与拆除六、电梯附着七、施工技术资料准备八、安全文明施工注:场地及周边环境条件;辅助设备参数;施工计划;施工工艺流程和吊装步骤;安全保障措施;应急救援预案;计算书1、安装方案应含应急救援预案;2、在方案中应该列出被吊物一览表,明确每一步骤的吊点、重量、幅度还应明确其起重设别的负载率;3、起重设备的站位、性能、吊索具、施工环境未明确说明;一、编制依据:1、施工升降机安全规则2、建筑机械使用安全技术规程3、安全施工手册二、工程概况:由北京新兴建宇建筑工程有限公司承包施工的潮青汇大厦装修工程的机械升降机设备分包给:北京杰驰霖建设工程有限公司,负责安装拆、升、降工作。
该楼垂直运输主要采用壹台SCD200/200型施工升降机。
统一编号:京根据施工要求升至:楼顶。
升降机装拆用的起重设备选用: 16T 汽车吊。
该楼房总高度为 29 m,地上: 6 层框架剪力墙结构,地震设防烈度为8度。
电梯安装高度 34 米,电梯基础为混凝土板式基础。
三、施工准备1、对电梯在现场进行准确确定位。
2、 SC200/200 电梯基础制作,基础混凝土强度等级 c30 待强度达到80%以后进行电梯安装。
3、电梯专用电箱,为了满足电梯正常工作,必须配用专用电箱,并根据电梯的定位对电梯电箱合理布置,电梯专用电箱距电梯不得大于5米,电梯正常工作所需要电容量为40KW。
输电电缆为3*35mm2+2*10mm2。
4、准备场地,便于电梯部件的摆入和入场选位。
5、对架空输电线或通讯线架设防护设置。
6、单独埋设一组地线,与固定支脚边缘焊接,接地电阻小于4欧姆。
地线做法如下:用3根φ33长1.5-1.8米钢管制作成1.2米等边三角形垂直打到地下,用50×5的镀锌扁钢将三根钢管焊接连在一起,然后将扁钢焊接在电梯底架上。
SCD200/200J系列施工升降机装拆方案一、工程概况工程名称:广东省公安厅20233工程地址:广州市北较场横路。
工程总建筑面积16736.5m2,层数21层,安装壹台SCD型施工升降机机。
本方案为 1 号。
施工升降机,安装最终高度为90 M。
二、设备概述:1、SC D 型施工升降机是一种靠齿轮条传动的电梯,主要用于高层建筑施工的人、货运输。
以非常方便的自行安装和拆卸,并可以随着建筑物的增高而增高、及可靠的电器和机械安全系统,是建筑施工中安全、高效的垂直运输设备。
2、机械型号:该工程采用SCD 200/200J型,带对重,每个吊笼载重2000kg。
3、技术特点:外笼:由固定标准节的底盘和防护围栏组成。
外笼门:由机械和电器锁定,除非吊笼落下来,外笼门将不能打开。
如笼门未关,吊笼将不能启动。
4、标准节:每节标准节长1508mm。
由两条齿条与对重道轨组成,多节标准节用螺栓连接变成道轨架,通过附墙与建筑物固定,做为吊笼上下运行的道轨。
5、附墙架:有多种型号的附墙架,根据需要而选择其中一型,附墙架可在一定范围内调节某些尺寸,沿道轨架高度一般每隔3-9 m安装一个附墙架》6、吊笼:①为一钢结构,四周有坚固的钢丝网并设有进、出门(即单、双笼开吊笼门),由安装在吊笼上的滚轮沿道轨架运行。
②吊笼上设有安全钩,(亦可设置电器控制)以防止吊笼从道轨架顶部脱离。
③在安装时,吊笼顶部可作为工作平台,由安全拦杆围住。
顶上有一活板门,通过配备专用梯子,可方便的攀登顶部上进行安装维修,活板门上安装有电器开关,当板门打开时,吊笼将不会动作。
7、传动机构:由电动机、电磁制动器及传动齿轮等组成,传动机构弹性联接在吊笼上通过齿条与齿轮咬合使吊笼运行。
8、限速器:由外壳、制动锥鼓、离心块、弹簧等组成。
当吊笼超速时,限速器里的离心块克服弹簧拉力带动制动锥鼓旋转,与其相连的螺杆同时旋进,制动锥鼓与外壳逐渐接近,增加摩擦力,确保吊笼平缓制动。
编号:××××××××××××××××项目SC200/200施工升降机安装拆卸专家论证方案(范本)编制:审核:批准人:××××××××××××建筑有限公司方案编写审定表目录第一章方案编制依据 (4)第二章工程概况 (4)第三章主要技术参数 (5)第四章安装方案 (6)第五章安全技术措施及注意事项 (14)第六章重大危险源和安全技术措施 (16)第七章安全事故应急救援措施 (17)附图:施工升降机定位平面图 (23)第一章方案编制依据方案编制的主要依据是:★建设部令第 166 号《建筑起重机械安全监督管理规定》★国务院令第 373 号《特种设备安全监察条例》《混泥土结构设计规范》GB 50010《钢结构设计规范》GB50017《施工现场临时用电安全技术规范》JGJ 46《建筑施工安全检查标准》JGJ59-99SC200/200施工升降机使用说明书、以及现场条件等编制而成。
第二章工程概况本项目位于××市××××路×××号,东临××路南段,西、南面×××待开发区,北面毗邻×××××施工现场。
本工程净用地面积××× ㎡总建筑面积约×××平米,其中地上建筑面积×××方米,地下建筑面积约×××平方米。
住宅地块容积率约×××建筑密度××%,绿化率××%。
SC200/200施工升降机拆除施工方案编制______审核______章丘市工程机械厂目录一:说明二:施工升降机概况三:施工升降机拆除1 社工人员组织情况2 主要施工方法及施工要求四:质量保证措施五:安全技术措施一:说明:1、本方案根据相关规定编制而成2、了解施工升降机性能及控制系统3、清楚施工现场障碍物4、做好安全技术交底二、施工升降机概况:1、制造单位:章丘市工程机械厂2、拆除施工单位:章丘市工程机械厂3、施工升降机型号: SC200/2004、技术参数:5、额定载重量:2000/2000kg6、额定提升速度33m/min7、最大提升高度150m8、电机功率11 ×3 KW9、整机自重20t H=150 m三:施工升降机拆除:1、施工人员组织情况:本工程有施工技术负责人王勇、电工李晗,起重工杨林军,钳工王建军,电焊工张芝军,信号工王勇,级索工靖其玖,司机王沛海,共七组成。
2、主要施工方法及要求:2. 1:注意施工方法及要求:2. 1. 1:升降机打拆卸过程与安装过程正好相反.可按下列过程进行:2. 1. 2:检查各限位器是否正常,清理好施工现场,做好现场防护.2. 1 .3:用手动起重机将最上面一道附着架以上标准节和电缆护架逐节拆下, 安全运至地面.2. 1. 4:将最上面一道附着架拆下,运至地面.2. 1. 5:重复过程2.1.3,依次再将其余标准节及电缆导架拆下.2. 1. 6:重复过程2. 1. 4,将上面第二道附着架也拆下.2. 1. 7:重复过程2. 1. 5和2. 1. 6,直到最后只剩下升降机基本部分.2. 1. 8:将吊笼底部缓冲弹簧拿掉,将下限位和下极限碰快取下并收好,然后小心地用手拉开电机制动器将吊笼滑至最低处且落实(注意:一定要小心下降,切勿使吊笼撞底).2. 1. 9:拆装升降机电源线及电缆筒与极限开关之间打接线,将电缆筒和下电箱放好.2. 1. 10: 将地面防护围栏拆下并放好,切勿扭曲和挤压.2. 1. 11: 用起重设备将副吊笼\副底架与主吊笼\主底架分开,放置在安全地方.2. 1. 12: 松开地脚螺栓,将主吊笼连同主底架部分拆走.2. 1. 13:将所有各部件(包括标准件和专用工具)整理收拾好,准备入库或转移至下一工地.四: 质量保证措施:1、对施工人员经常进行质量意识方面打教育,使每个人从思想上都能够重视质量,提高质量意识素质。
施工升降机安装与拆卸方案1、SCD200/200施工升降机安装与拆卸2、拆装作业地点工程名称:3、SCD200/200施工升降机主要性能参数4、作业现场场地条件及周围环境情况4.1作业场地东西量长方形东西长50米,南北宽30米,作业场地平整无障碍物,离建筑物1.5米,施工升降机上空无输电线路与通讯线路。
4.2作业场地平整道路已硬化,25吨汽车吊一台,进行装卸车,并作安装安装施工升降机吊装工作。
4.3供电自备变压器300 Kw,电源、电压保证在380±5V,总配电箱在工程西南约20米位置。
4.4周围空间无建筑物与其他高筑物。
4.5邻近单位与居民已按不忧民条例协商好一切关系。
5、所需要的辅助设备与工具5.1辅助设备用25吨汽车起重机一台,进行吊装就位。
5.2手拉葫芦HSZ-5型2台。
5.3电焊机B*1-500型1台。
5.4气割用具1套。
5.5所需要的器材、工具明细表:6、作业期限及计划安排6.1本次安装技术负责人与项目部技术负责人,依据基础制作要求,共同对混凝土基础进行验收。
6.1.1基础验收合格,填好砼基础验收记录,安装负责人,基础施工负责人,项目部技术负责人对基础验收合格签字确认。
6.1.2本次安装为期5天。
6.1.3定于2009年4月13日2009年4月17日安装该施工升降机。
6.2各部门及单位作业的时间安排6.2.1施工升降机底架安装找平,用经纬仪校正垂直度,垂直度必须达到说明书要求。
6.2.2底笼安装,按顺序摆放整齐。
6.3下达本次安装作业任务书,并对参加人员进行技术交底6.3.1所有参加安装人员,必须持证上岗。
安装拆卸之前对安装拆卸人员施工升降机拆装安全技术交底内容:(1)施工升降机的安装、拆卸、使用,必须由经过专门培训取得资格证书的人员进行。
安装拆卸之前应对施工升降机的随机技术资料进行学习研究,并对实物进行全面检查,以确保安拆工作的顺利进行。
应对安装拆卸工作进行认真组织,严格按安拆方案、安全技术交底实施。
型号:SCD200/200统一编号:020171-800619 苏州阳光新地工程施工升降机拆卸技术方案编制:审批:编制日期:目录一、编制说明二、编制依据三、拆卸前的准备工作四、施工升降机的拆卸五、拆卸中的有关事项及保证安全的措施一、编制说明:根据苏州阳光新地工程的需要,我处将安装于此工程上的一台SCD200/200施工升降机,于2008年10月22 日开始进行拆除,为规范施工,特编制此方案。
此台施工升降机均为双笼施工升降机,施工升降机现有高度为168 米(以基础上表面为参考点,附着21 道。
二、编制依据:1、苏州市建委、技术监督局、安全监督站对施工升降机的有关规定和要求;2、SCD200/200施工升降机使用说明书和有关施工升降机的标准规定;3、中建八局青岛公司有关施工升降机的设备管理及施工安全的有关标准文件;4、项目部技术部门提供的结构及有关技术资料。
三、拆卸前的准备工作场地准备:1、清理平整各施工升降机前的场地,确保汽车吊和货车能顺利进入装车;2、划出警戒线,设立明显标记。
工具准备:常用工具:1套专用工具:1套撬杠:2根大锤:1把手拉葫芦:1个麻绳:1根(20米人员配置:总指挥:技术负责人:电气负责人、安全员:司机:拆装工:起重设备:20T汽车吊一台四、施工升降机的拆卸1、清理现场,将梯笼上的护栏安装齐全牢靠。
2、将升降机周围圈隔,且挂上“注意头顶掉物”的标牌。
3、对有驾驶室的升降机,须将加节按钮盒接线插头至驾驶室操纵箱的相应插座上,并将操纵箱上的控制旋钮旋至“加节”位置,再将加节按钮盒置于吊笼顶部。
对于无驾驶室的升降机,须将吊笼内的操纵盒移至吊笼顶部。
这样就完成了再吊笼顶部操纵吊笼上下运行的准备。
4、在吊笼顶部装上“安装吊杆”对于电动安装吊杆,还需要完成接线工作。
5、将吊笼驱动到导架顶部,拆卸三相极限挡块和上限位挡板。
6、拆除对重的缓冲弹簧,并在对重下垫上足够高度的枕木。
7、小心地驱动吊笼上升适当距离,让对重平稳地停在所垫的枕木上,使钢丝绳卸载。
目录一、编制依据 (2)二、工程概况 (2)三、升降机的布置 (3)四、安装、拆卸组织机构 (3)五、安装准备工作 (3)六、施工升降机基础准备 (5)七、施工升降机基础承载力验算 (5)八、附属设施 (11)九、施工升降机安装与拆卸工作 (14)十、升降机安装、拆卸安全技术交底 (18)十一、升降机操作司机应注意事项 (19)十二、安全文明施工 (20)十三、环保要求 (22)十四、应急预案 (22)一、编制依据1、《建筑施工手册》(第四版)(中国建筑工业出版社)2、《建筑地基基础工程施工质量验收规范》GB50202-20023、《建筑机械使用安全技术规程》JGJ33-20014、《建筑施工安全检查标准》JGJ59-20115、《施工升降机使用说明书》6、《沈丘县阳光花园B区1#楼施工图纸》7、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)8、《施工升降机》(GB/T 10054-2005)二、工程概况工程名称XX沈阳XXX项目Z-1工程地址 XX沈阳XXX项目Z-1位于XXX核心区XXXXX地块,西邻规划中的沈阳行政中心,东临XX软件园,北面为XXX用地,南向是XX 山及未来的领事馆区。
建设单位沈阳XXX建设有限公司设计单位沈阳市建筑设计院楼号建筑面积M2建筑层数建筑高度M 结构形式R01地块1#楼14212.09 17/2 56.180 剪力墙2#楼5734.93 17/2 56.180 剪力墙3#楼10083.68 11/2 36.030 剪力墙5#楼10255.36 11/2 36.030 剪力墙6#楼10129.42 11/2 36.030 剪力墙7#楼10325.50 11/2 36.030 剪力墙车库18988.55 地下一层框架R03地块剪力墙1#楼5714.085 17/2 56.180 剪力墙2#楼11269.1 17/2 56.180 剪力墙3#楼11269.03 17/2 56.180 剪力墙5#楼12301.685 17/2 56.180 剪力墙6#楼10444.64 11/2 36.030 剪力墙7#楼7183.365 17/2 56.180 剪力墙8#楼7183.365 17/2 56.180 剪力墙9#楼10674.675 11/2 36.030 剪力墙车库17269.41 地下一层框架三、升降机的布置根据建筑物平面的特点,R01地块2#楼、3#、5#楼、6#楼、7#楼及R03地块1#楼、2#楼、3#楼、5#楼、6#楼、7#楼、8#楼的施工升降机基础座落在车库顶板上,R01地块1#楼及R03地块9#楼的施工升降机基础座落在回填土上。
