桥梁组合钢模板的设计施工及贴膜的应用
- 格式:doc
- 大小:29.50 KB
- 文档页数:5
钢板组合梁桥面板安装施工工法钢板组合梁桥面板安装施工工法一、前言钢板组合梁桥面板安装是一种常用的桥梁建设技术,在许多工程施工中被广泛应用。
本文将详细介绍钢板组合梁桥面板安装的工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析及工程实例。
二、工法特点钢板组合梁桥面板安装工法的特点主要包括:快速、节省材料、施工便捷和具有一定的预制环节。
其中,快速是该工法的最大优势,通常可以在较短的时间内完成桥面板的安装,从而减少了工期。
此外,使用钢板组合梁桥面板可以节省材料,减轻桥梁结构的自重负担,并且具有较好的承载能力和抗震性能。
三、适应范围钢板组合梁桥面板安装工法适用于各类桥梁建设项目,不论是城市快速路、高速公路还是铁路桥梁等,都可以采用该工法进行桥面板的安装。
此外,该工法还可以适应不同的地质条件和气候环境,具有较高的通用性和适应性。
四、工艺原理钢板组合梁桥面板安装施工工法是基于以下工艺原理进行的:1. 基础处理:进行地基加固和桥墩建设,以提供稳定的基础支撑。
2. 桥面板制作:根据设计要求,进行钢板组合梁桥面板的预制制作,包括钢板切割、焊接、表面处理等工艺。
3. 桥面板安装:通过预制的钢板组合梁桥面板进行现场拼装和安装,包括临时支撑构件的搭设、板梁的组合拼装以及连接件的安装等步骤。
五、施工工艺钢板组合梁桥面板安装的施工工艺包括以下几个阶段:1. 前期准备:包括场地清理、材料准备、机具设备调试等工作。
2. 基础处理:进行地基加固和桥墩建设,确保基础的稳定性和承载能力。
3. 钢板组合梁制作:根据设计要求进行钢板的切割、焊接和表面处理,完成预制钢板组合梁的制作。
4. 桥面板安装:先进行临时支撑构件的搭设,然后进行预制钢板组合梁的拼装和安装,最后完成连接件的安装和调整。
5. 后期工作:包括清理现场、拆除临时支撑、进行施工记录和验收等工作。
六、劳动组织钢板组合梁桥面板安装的劳动组织主要包括施工队伍的组成和任务划分。
梁钢模板施工方案1. 引言梁钢模板是建筑施工中常用的模板系统之一,用于梁的混凝土浇筑。
本文档将介绍梁钢模板施工方案,包括梁模板的设计、安装、施工流程以及注意事项。
2. 梁钢模板设计在设计梁钢模板时,需要考虑以下因素:2.1 梁形状梁的形状是根据建筑设计和结构要求确定的,可以是矩形、T型、I型等。
根据梁的形状进行模板的设计。
2.2 材料选择梁钢模板的主要材料为钢材,常用的材质包括角钢、工字钢等。
选择合适的材料来制作模板,保证其强度和稳定性。
梁钢模板的尺寸决定了梁的尺寸和形状。
需要按照建筑设计和结构要求确定梁的净高、净宽以及翼缘宽度等尺寸。
3. 梁钢模板安装梁钢模板的安装包括以下步骤:3.1 模板预埋件布置根据设计要求,在模板安装前,将模板预埋件(如螺栓、钢筋)按照一定的间距和位置布置好。
3.2 模板支撑梁钢模板的支撑是保证模板稳定性的关键。
需要在预埋件上安装合适的支撑杆和支撑架,使模板能够承受混凝土的浇筑压力。
根据梁的形状和尺寸,将预先制作好的梁钢模板安装在支撑杆和支撑架上,调整模板位置,确保模板平整和垂直。
3.4 模板固定安装好模板后,需要对其进行固定,避免在浇筑混凝土时移动或变形。
常用的固定方法包括螺栓固定和焊接固定。
4. 梁钢模板施工流程梁钢模板的施工流程包括以下步骤:4.1 混凝土准备在进行梁钢模板施工前,需要准备好混凝土,包括混凝土配比、搅拌设备和运输设备等。
4.2 浇筑混凝土将预先准备好的混凝土运输到梁的位置,利用泵送设备或人工浇筑的方式将混凝土填充至模板内。
4.3 梁的振捣当混凝土浇筑至模板内后,需要进行梁的振捣,使混凝土充分密实,减少空隙和气泡。
4.4 混凝土养护混凝土养护是保证梁质量的重要环节。
需要对浇筑后的梁进行养护,包括喷水养护、覆盖养护等。
5. 梁钢模板施工注意事项在进行梁钢模板施工时,需要注意以下事项:5.1 安全措施施工中需要遵守相关的安全法规和规范,采取必要的安全措施,如佩戴安全帽、安全鞋等,确保工作人员的安全。

桥梁钢模板加工
桥梁钢模板加工是指将钢板加工成符合桥梁建设需求的模板。
一般
来说,桥梁钢模板加工的流程包括以下几个步骤:
1. 设计和规划:根据桥梁设计图纸和要求,设计和规划钢模板的尺寸、形状和结构等。
2. 材料准备:选择合适的钢板材料,根据设计要求切割、剪切和切
割所需尺寸的板材。
3. 加工和制作:根据设计要求,使用切割、折弯、焊接等加工工艺,将钢板加工成模板的各个部件,然后将这些零部件进行组装。
4. 检查和调整:对加工好的模板进行检查,确保各个部件的尺寸、
形状和位置等符合设计要求,必要时进行调整。
5. 表面处理:对加工好的模板进行防锈处理,一般可以进行喷涂或
镀锌等表面处理。
6. 安装和调试:将加工好的模板安装到桥梁建设的位置,进行调试
和检查,确保模板符合使用要求。
需要注意的是,桥梁钢模板加工需要专业的加工设备和技术,所以
一般由专业的加工厂家或工程公司进行加工和制作。
在加工过程中,还需要遵循相关的安全操作规范,确保工作人员的安全。
钢模板组合施工方案1. 引言钢模板是一种广泛应用于建筑施工中的模板材料,它具有重量轻、耐用性好、施工效率高等优点。
钢模板组合施工方案是指在施工过程中使用钢模板进行模板支撑和混凝土浇筑的一套操作方法。
本文将介绍钢模板组合施工方案的具体步骤和注意事项。
2. 施工步骤2.1 模板搭设首先需要根据设计图纸和施工要求确定需要使用钢模板的区域。
然后根据施工平面图,进行模板的搭设。
搭设时应注意以下几点:•模板之间的连接应牢固可靠,避免出现晃动或倾斜。
•模板的底部应放置牢固的支撑物,以确保模板的稳定性。
•根据混凝土浇筑的厚度,选择合适的模板高度。
•在搭设过程中,应注意模板的水平度和垂直度。
2.2 钢模板的连接钢模板的连接是确保模板整体结构稳定的关键步骤。
常用的钢模板连接方式有螺栓连接和卡扣连接。
具体步骤如下:1.在连接点附近钻孔,孔径与螺栓直径相匹配。
2.将螺栓穿入孔中,并使用螺母拧紧。
3.检查螺栓连接是否牢固,如有松动应及时处理。
2.3 混凝土浇筑在模板搭设完成后,可以进行混凝土的浇筑。
具体步骤如下:1.在模板内铺设钢筋网,并将其固定好。
2.准备好混凝土,并使用泵车或输送带将其从搅拌站输送至施工现场。
3.将混凝土均匀地倒入模板内,注意不要过度振捣,以防止产生空洞或裂缝。
4.使用均匀的力量进行压实,确保混凝土的密实度。
2.4 模板拆除混凝土浇筑完成后,需要等待一定时间使其充分凝固和硬化。
通常情况下,可以在混凝土强度达到设计要求的70%时进行模板拆除。
拆除模板时应注意以下事项:•从上到下依次拆除模板,避免造成模板倾斜或坍塌的危险。
•使用工具将模板与混凝土分离,避免对混凝土造成损坏。
3. 注意事项•在使用钢模板组合施工时,应严格按照设计和施工规范操作,确保施工质量。
•在施工过程中,应定期检查模板的稳定性和连接部位是否松动,及时进行处理。
•混凝土浇筑时应注意控制浇注速度,避免产生空洞和渗漏现象。
•模板拆除时应确保混凝土已经充分强度,避免出现结构损坏或人员伤害。
模板施工方案(组合钢模板)一、前言在建筑施工中,模板施工是一个至关重要的环节,其中组合钢模板作为一种常见的施工模板,具有重要的应用价值。
本文将介绍组合钢模板的特点、施工工艺及施工注意事项,帮助施工人员更好地理解和应用组合钢模板。
二、组合钢模板的特点•强度高:组合钢模板由高强度钢材制成,具有较高的承载能力和稳定性。
•重复使用:组合钢模板具有较长的使用寿命,可多次重复使用,降低了施工成本。
•尺寸可调:组合钢模板可以根据不同的工程要求进行调整,适用于各种尺寸和形状的构件施工。
•安装方便:组合钢模板拼装简便,易于安装、拆卸和运输,提高了施工效率。
三、组合钢模板的施工工艺1. 准备工作在施工开始前,需对组合钢模板进行检查,确保模板完好无损,无变形、腐蚀等情况,以保证施工质量。
2. 模板安装1.根据设计要求确定模板布置方案,注意模板的支撑、连接及固定。
2.按照施工图纸正确安装组合钢模板,确保模板的平整度和垂直度。
3.在模板安装完成后,进行模板检查,确保模板的结构牢固、平整度满足要求。
3. 混凝土浇筑1.在组合钢模板安装完成后,进行混凝土浇筑工作,注意控制浇筑质量和浇筑速度。
2.混凝土浇筑完成后,及时拆除模板,注意避免对混凝土结构造成损坏。
四、组合钢模板施工注意事项•施工中要注意模板的支撑和固定,确保安全可靠。
•在模板安装前,要仔细检查模板的质量,防止因模板质量问题导致施工质量不达标。
•混凝土浇筑时,应根据设计要求控制浇筑质量,防止出现浇筑不均匀或漏浆等情况。
•混凝土凝固前要及时拆除模板,避免混凝土与模板粘结严重。
五、结语组合钢模板在建筑施工中扮演着重要的角色,能够有效提高施工效率和质量。
施工人员在使用组合钢模板时,应严格按照施工方案进行操作,确保施工顺利进行。
希望本文能为施工人员提供一些帮助,使他们对组合钢模板有更深入的了解和应用。
桥梁钢模板施工方案1. 概述本文档旨在介绍桥梁钢模板的施工方案。
钢模板是桥梁施工中常用的模板类型之一,由于其具有较高的强度和刚度,适用于大跨度桥梁施工。
本文档将从材料准备、模板搭设、支撑系统、拆除等方面,详细介绍桥梁钢模板的施工步骤和注意事项。
2. 材料准备桥梁钢模板施工所需的材料主要包括:•钢板:常规采用Q345B钢板,其具有良好的强度和刚度,适用于桥梁的大跨度施工;•支撑材料:使用钢管或钢梁作为支撑材料,其应具有足够的强度和稳定性;•连接件:用于连接钢板和支撑材料的螺栓、螺母等连接件;•防腐涂料:为了延长钢模板的使用寿命,必须在钢板表面涂刷防腐涂料。
3. 模板搭设桥梁钢模板的搭设步骤如下:3.1 设置控制基准点在桥梁两端或桥墩上设置控制基准点,作为模板搭设的参考点。
3.2 安装主梁按照工程设计图纸要求,将主梁放置到控制基准点上,采用螺栓等连接件固定主梁。
3.3 搭设副梁在主梁上方搭设副梁,副梁通过支撑材料与主梁连接,并固定在控制基准点上。
3.4 安装横档杆在主梁和副梁之间安装横档杆,以增加模板的稳定性。
横档杆通常采用钢管或钢梁。
3.5 安装钢板在主梁、副梁和横档杆上安装钢板,采用连接件将钢板与支撑材料连接,确保钢板的水平度和稳定性。
3.6 调整模板在钢板安装完成后,通过调整连接件,确保模板的水平度、垂直度和线形符合设计要求。
4. 支撑系统桥梁钢模板的支撑系统起到支撑和固定模板的作用,支撑系统设计应注意以下事项:•支撑材料的强度要满足设计要求,确保模板的稳定性;•足够的支撑点数和密度,分散负荷,减小单点荷载;•合理选择支撑点位置,倾斜和变形较小的部位更适合设置支撑点。
5. 拆除桥梁钢模板拆除的步骤如下:5.1 断层解体逐个拆除钢板与支撑材料的连接件,将钢板和支撑材料分离。
5.2 拆除支撑材料按照设计要求,逐步拆除支撑材料,并对其进行整理和存放。
注意安全,避免支撑材料突然坍塌。
5.3 清理钢板拆除后的钢板应进行清理和检查,去除杂物和防腐涂料,以便后续使用或储存。

路桥钢模板施工工艺
路桥钢模板施工工艺是指在路桥建设中使用钢模板进行施工的工艺流程。
钢模板是一种专业的施工工具,由钢板制成,具有高强度、耐磨损、耐腐蚀等特点。
在路桥建设中,钢模板施工工艺具有以下几个步骤:
1. 钢模板的制作:根据施工需要,将钢板切割成所需尺寸,然后进行焊接、打磨、防锈处理等工艺,制成符合要求的钢模板。
2. 钢模板的安装:将制作好的钢模板按照规定的尺寸、位置和高度安装在建设现场,然后进行固定,确保施工过程中不会发生移动或倾倒的情况。
3. 钢模板的调整:在钢模板安装完毕后,需要进行调整,确保其水平、垂直和间距等符合要求,以保证施工效果的质量。
4. 钢模板的拆卸:在路桥建设结束后,需要将钢模板拆卸下来,进行清洗、检查和维修等工作,以便下次使用。
总之,路桥钢模板施工工艺是一项非常重要的施工工艺,只有在正确的施工过程中,才能保证建设出高质量的路桥工程。
- 1 -。
组合钢模板施工方案组合钢模板施工方案组合钢模板是一种多功能施工工具,广泛应用于工业和民用建筑的模板施工中。
其采用钢材制作而成,具有高强度、刚性好、重复使用次数多等特点,能够提高施工效率、减少材料浪费,并确保施工质量。
下面将详细介绍组合钢模板的施工方案。
1. 施工前准备(1)准备施工图纸和设计方案,确定施工方法和所需材料数量。
(2)检查施工现场,确保地面平整、无尘土和杂物。
(3)准备好所需的组合钢模板材料、连接件和支撑架材料,确保质量合格。
2. 建立支撑架(1)按照设计方案和施工图纸确定支撑架位置和高度,使用支撑架材料搭建稳固的支撑架。
(2)根据支撑架的高度调整支撑杆的长度,确保支撑架水平牢固。
3. 安装组合钢模板(1)根据设计方案和施工图纸,按照一定的顺序逐层安装组合钢模板。
将组合钢模板的连接件与槽孔对齐,利用螺栓拧紧固定。
(2)根据设计要求,安装好板件后进行调整检查,确保板面平整、垂直度符合要求。
4. 模块间的连接(1)利用连接件将相邻模块连接起来,确保连接牢固。
连接件的使用要符合施工图纸和设计方案的要求。
(2)模块连接完成后检查连接件的紧固度,确保连接牢固、不松动。
5. 模板支撑(1)根据设计方案确定模板的支撑位置和数量,使用支撑杆将模板支撑在位。
(2)调整支撑杆的长度,确保模板牢固固定,不出现错位或位移现象。
6. 混凝土浇筑(1)将混凝土预先准备好,根据设计方案和施工图纸确定浇筑顺序和层次。
(2)按照设计要求,逐层浇筑混凝土,利用振动器振捣混凝土,确保混凝土密实,并排除气泡和空隙。
(3)混凝土凝固后,拆除组合钢模板,进行表面处理,确保混凝土表面平整。
通过以上施工方案,可以有效地使用组合钢模板进行模板施工,提高施工效率、节约材料,并确保施工质量。
在施工过程中,应严格按照设计方案和施工图纸要求进行操作,做好安全措施,确保施工过程安全可靠。
同时,施工人员应具备相关专业知识和经验,保证施工质量。
对于组合钢模板的保养和维护,应及时进行清洗、防锈,保证再次使用的质量。

桥梁钢模板施工方案1. 引言桥梁钢模板是一种用于支撑桥梁混凝土施工的模板系统,它能够提供稳定的支撑,确保施工质量和安全。
本文档将介绍桥梁钢模板施工方案,包括施工前的准备工作、施工步骤、质量控制以及施工后的检查和清理工作。
2. 施工前准备工作在开始施工之前,需要进行以下准备工作:2.1 设计和计划根据桥梁设计图纸,制定详细的施工计划,确定每个施工阶段的工作内容和时间安排。
同时,根据桥梁的形状和尺寸,确定所需的钢模板数量和规格。
2.2 材料采购根据施工计划,采购所需的钢模板材料,确保材料质量符合要求,并且数量充足。
同时,采购相关的固定连接件和配件,以确保钢模板系统的稳定性。
2.3 施工人员培训和安全措施安排施工人员参加钢模板施工培训,并确保他们理解施工方案、施工注意事项和安全措施。
提供必要的个人防护装备,并建立安全管理制度,确保施工过程中安全可控。
2.4 安装场地准备清理施工场地,确保场地平整,无障碍物。
根据施工计划确定钢模板的安装位置,并标示出来,以便施工人员按照计划进行安装。
3. 施工步骤根据设计图纸和施工计划,进行以下施工步骤:3.1 钢模板安装根据安装位置和数量,将钢模板依次安装在桥梁的各个部位。
使用固定连接件将钢模板连接在一起,确保模板系统的稳定性。
在安装过程中,注意检查模板的水平度和垂直度,确保安装质量。
3.2 支撑调整根据施工计划和钢模板的变形情况,进行支撑调整。
使用沉重的物体或液压顶杆将钢模板向上或向下调整,以确保模板与桥梁结构紧密贴合。
3.3 浇注混凝土在钢模板安装完成后,开始进行混凝土的浇注工作。
根据混凝土浇筑的工艺要求,控制好浇筑速度和浇筑厚度,确保混凝土质量。
3.4 混凝土养护混凝土浇筑完成后,根据混凝土的养护要求进行养护工作。
控制养护时间和养护温度,确保混凝土的强度和耐久性。
4. 质量控制在整个施工过程中,需要进行严格的质量控制,以确保施工质量符合要求。
以下是一些常见的质量控制措施:•定期检查钢模板的安装质量,包括连接件的牢固性和模板的水平度、垂直度等。

浅谈钢模板在特大桥桥墩施工中的应用1、前言钢模板施工一直是各项混凝土结构工程中的关键性工序,近年来随着我国铁路客运专线的大规模建设,钢模板又扮演了很重要的角色,尤其是在特大桥桥墩的施工中,因结构体积庞大,对钢模板的设计、施工工艺方法、施工质量安全提出更高的要求,但是现场施工中屡屡出现钢模板设计不合理、施工不规范,甚至发生很多大块钢模板质量、安全事故,导致重大损失。
如何规范钢模板在设计、施工中的实际操作,避免质量安全事故的发生,显得尤为重要。
2、桥墩钢模板的施工工艺及方法2.1施工工艺模板设计模板加工模板试拼模板安装模板拆除2.2、施工方法2.2.1、钢模板设计双线圆端形实体桥墩墩身按两个半圆设计模板,模板竖向及水平接头均采用槽钢或扁钢加强对接,托盘顶帽模板应根据施工图要求分为四部分,模板缝用钢板胶粘接,并打磨平整,不使用对拉筋。
组合钢模板施工设计内容包括配板设计、支承系统设计、异型模板大样图、结构受力验算等。
主要使用平面模板,其容许挠度小于模板构件跨度的1/400。
模板用量的估算:一般每1m3混凝土结构的展开面积模板用量U(m2)的基本表达式:U=A/V式中——模板的展开面积(m2)V——混凝土的体积(m3)若墩身截面为矩形,边长为时,每立方米混凝土模板用量U=2(a+b)/ab。
对于墩台身模板的计算荷载主要是模板与支承件自重、施工人员与施工设备荷载、振捣混凝土时产生荷载、新浇筑混凝土对模板侧面的压力以及倾倒混凝土时产生的荷载等,具体模板荷载计算参考值如下:(1)、模板、支架和拱架的容重:①,组合钢模板及连接件,0.5kN/m3;②,组合钢模板连接件及钢楞,0.75kN/m3。
(2)、混凝土、钢筋混凝土等的容重:①,新浇筑砼、钢筋砼或片石砼可采用24kN/m3;②,钢筋混凝土,以体积计算含筋量≤2%时,采用25kN/m3,≥2%时,采用26kN/m3。
(3)、施工人员、施工料、具行走运输、堆放荷载:①,计算模板及支承模板的小棱时,均布荷载可取2.5kPa,另以集中荷载2.5kN进行验算;②,计算直接支承小棱的梁或拱架时,均布荷载可取 1.5kPa。
现代化大部分的建筑物建筑的时候都是需要使用到各种建筑模板,使用专用的模板不仅美观成型效果好,还可以节省工期。
在采购了合适的模板之后就需要掌握一定的使用方法,并按照相关的要求来施工。

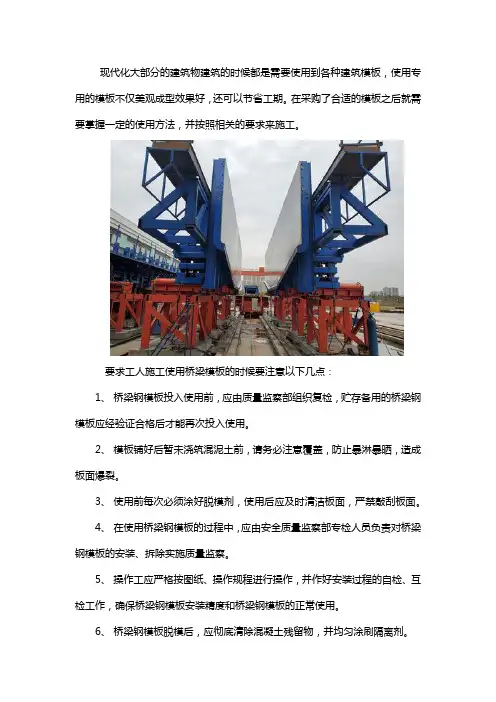

要求工人施工使用桥梁模板的时候要注意以下几点:
1、桥梁钢模板投入使用前,应由质量监察部组织复检,贮存备用的桥梁钢模板应经验证合格后才能再次投入使用。
2、模板铺好后暂未浇筑混泥土前,请务必注意覆盖,防止暴淋暴晒,造成板面爆裂。
3、使用前每次必须涂好脱模剂,使用后应及时清洁板面,严禁敲刮板面。
4、在使用桥梁钢模板的过程中,应由安全质量监察部专检人员负责对桥梁钢模板的安装、拆除实施质量监察。
5、操作工应严格按图纸、操作规程进行操作,并作好安装过程的自检、互检工作,确保桥梁钢模板安装精度和桥梁钢模板的正常使用。
6、桥梁钢模板脱模后,应彻底清除混凝土残留物,并均匀涂刷隔离剂。
7、桥梁钢模板搬运过程中应轻吊轻放,严防磕碰损伤和变形。
8、长期不使用的桥梁钢模板应入库存放,不能入库的桥梁钢模板应盖上蓬布及其它防护设施,并进行防锈处理。
9、各生产部门负责桥梁钢模板的贮存,贮存应分区、分类码放整齐,存放场地要坚实平整,严防贮存过程中的锈蚀、变形,并应避免长期露天堆放。
企业只有严格按照建筑模板的施工要求和使用方法才能能保证工程的质量和安全。
组合钢模板的制作与应用在工程建设中加强对组合钢模板的技术管理,提高组合钢模板产品的制作和使用质量,提高模板的周转使用效果,提高综合经济效益,给合本人的施工中一点经验,谈谈组合钢模板的制作与应用。
标签:组合钢模板;制作;应用在建筑施工中,要使用大量的模板。
按模板所使用材料,可分为木模板、钢模板、钢丝网水泥模板、塑料模板等。
木模板由于所消耗的木材量相当庞大,且资源有限。
自50年代开始,已逐渐被钢模板所代替,尤其是组合钢模板,已广泛使用于各建筑行业。
为在工程建设中加强对组合钢模板的技术管理,提高组合钢模板产品的制作和使用质量,提高模板的周转使用效果,提高综合经济效益,给合本人的施工中一点经验,谈谈组合钢模板的制作与应用。
一、组合钢模板概况组合钢模板,系按模板经专用设备压轧成型,具有完整的配套适用的通用配件,能组合拼装成不同尺寸的板面和整体模架,利于现场机械化施工的组合钢模板。
面板采用Q235钢板制成,面板厚2.3或2.5mm。
组合钢模板的模数应与现行国家标准《建筑模数协调统一标准》GBJ2、《住宅建筑模数协调标准》GBJ100和《厂房建筑模数协调统一》GBJ6相一致。
钢模板采用模数制设计,通用模板的宽度模数以50mm进级,长度模数以150mm进级(长度超过900mm时,以300mm进级)。
最常见的平面模板规格中宽度为:600、450、300、250、200、150、100;长度为1500、1200、900、750、600、450(单位均为mm)。
组合钢模板的设计应采用以概率理论为基础的极限状态计算方法,并用分项系数的设计表达式进行设计计算。
钢模板应具有足够的刚度和强度。
平面模板规定在荷载作用下的刚度和强度应符国家规范要求。
钢模板应接缝严密,装拆灵活,搬运方便。
钢模板纵、横肋的孔距与模板的模数应一致,模板横竖都可以拼装。
根据工程特点的需要,可增加其他专用模板,但其模数应与常用钢模板的模数相一致。
组合钢模板由钢模板和配件两大部分组成。
桥梁组合钢模板的设计施工及贴膜的应用1.工程概况组合钢模板因体积小、重量轻、拆装方便而得到广泛使用,但也因使用其浇注的混凝土外观质量差而受到限制。
怎样解决这个问题呢?以下就沈阳市老道口斜拉桥工程的经验作一介绍。
沈阳市老道口斜拉桥位于沈阳市原老道口桥北侧,横跨沈山铁路、长大铁路、沈阳站铁路编组场,是沈阳市东西快速干道的咽喉,是连接铁西区和和平区的交通要道之一。
老道口桥主桥为独塔双跨预应力钢筋混凝土斜拉桥。
主孔跨径120m,桥面宽度32m,梁高3.16 m,分上、下两层通行,上层为机动车道,下层为非机动车道。
塔柱从桥面以上高度为69 m。
斜拉索为单索面竖琴型,主梁断面为单箱五室的预应力混凝土箱梁。
主塔用C50钢筋混凝土,墩台身为C40钢筋混凝土。
由于该桥地处沈阳市中心,为增加城市景观效应,并方便市民,设计除机动车辆在上层桥面通过外,下层非机动车道两端引桥采用螺旋展线,并增设景观设计,设有绿化景点,供市民休闲娱乐。
因美观需要,桥梁墩、台身的混凝土表面质量就显得非常重要。
按合同要求,墩台身混凝土应一次灌筑成形。
混凝土表面质量要求达到平整、光洁、无模板拉筋、无明显接缝痕迹。
本桥两个边墩尺寸为高7.889 m、宽22.50 m、厚3 m,施工模板应属于大面积模板。
根据以往施工经验,大面积模板若采用普通组合钢模板,模板的刚度太弱.模板一般需要加设拉筋,而且模板的接缝较多,平整度较差。
若制造整体大模板,由于本桥只有两个边墩,模板周转次数太少,一次投人费用太高,在以后施工中又很少能有类似尺寸桥梁结构的利用机会。
经过方案比选,决定利用现有的组合钢模板(定型通用模板)进行改造。
2模板改造设计方案要保证大面积混凝土表面平整、光滑,模板必须具备一定的平整度、刚度及足够的光滑度和面积。
利用自有的3015(长150 cm、宽30 cm)、6015(长150 cm、宽60 cm)及4515(长150 cm、宽45 cm)定型组合钢模板进行改造,增设万能杆件桁架做模板的后背支撑架,增设I200 a型工字钢做模板的后背支撑肋,以增强模板的刚度。
桥梁钢模板设计与施工随着我国社会的进展,经济建设的不断加快,我国的铁路、公路工程建设之中,桥梁建设扮演着越来越重要的角色,在桥梁的设计上面对桥梁的使用寿命、行车舒适、桥梁的通行能力等方面都有了更高的要求。
目前在复线的高架桥和市政桥梁中,比较常使用“Y”型墩柱,这种墩柱在通畅情况下是由弧线和直线组成,不仅在外观上好看,也可以充分的将墩柱两侧的空间利用起来,但是这种形式的墩柱的施工要求较高,尤其是对混凝土和模板的施工技术要求更高。
本文下面就对某高速公路高架桥的“Y”型墩柱施工工程中的混凝土和模板施工技术进行介绍,希望可以为相似的工程施工提供一定的参考依据,促进我国桥梁建设的进展。
一、工程简介一个公路高架桥的长度为13.05km,这座高架桥为连续钢构体系桥梁。
在这座桥梁的墩柱设计中,在省道02上面有12.8Km的墩柱都是“Y”型的墩柱为主,由直线和外形为单边弧形共同通过上系梁形成了这种“Y”型的结构,这些墩柱的平均高度大约在10m左右,单边注横向×纵向为160cm×120cm。
因此在此工程中的模板设计工作中,首先是参照以前设计过的模板结构,同时还需参照此工程的预制数量多的特点,其设计思路以组装和拆卸容易、稳固性能好、重量轻为特点,做出几个设计方案,最后通过对比选出最好的设计方案。
二、墩柱模板以及混凝土施工的技术要点(一)墩柱模板设计在进行“Y”型墩柱模板设计的过程中,为了保证施工安全、施工质量和便于操作,墩柱模板使用钢模板,钢模板要在专业的制造厂定制。
而且在进行模板制作的过程中要考虑方便装卸、搬运和轻便,钢模板的设计可以采纳组合模板的形式,这样在制作的过程中就可以分段制作。
而且因为墩柱上部的弧形段的线形需要固定,直线段的尺寸还需要根据实际需要进行调节,因此要将模板分别直线模板可调节的和固定的弧形模板两种。
为了保证结构外观的美丽,在进行木块长度分割的时候,分割长度一定要选择合理,以防止模块分割过小影响美观,同时也不能模块分割过大,过大会增加拆和装的难度,影响施工的安全。
组合钢板梁桥面板施工方案1. 引言组合钢板梁桥是一种常用的桥梁结构,其特点是轻巧、耐久,适用于中小跨径的桥梁建设。
本文将介绍组合钢板梁桥面板的施工方案,包括施工准备、材料准备、施工工序等内容。
2. 施工准备在进行组合钢板梁桥面板的施工之前,需要确保以下准备工作完成:•桥墩施工:确保桥墩的基础稳固、结构完好,并满足设计要求。
•转运准备:将预制的组合钢板梁运到施工现场,确保运输安全。
•施工设备:准备好所需的施工设备,如吊车、起重机等。
3. 材料准备进行组合钢板梁桥面板施工所需的材料包括:•组合钢板梁:根据设计要求进行预制,并进行质量检验。
•钢筋:根据设计要求进行预制,并进行质量检验。
•砂浆:用于填充组合钢板梁的砂浆孔隙,增加桥面板的稳定性。
•预应力张拉设备:用于对组合钢板梁进行预应力张拉。
4. 施工工序组合钢板梁桥面板的施工主要分为以下几个工序:4.1 拼装组合钢板梁拼装组合钢板梁是组合钢板梁桥面板施工的重要步骤。
具体工序如下:•将预制的组合钢板梁运到施工现场。
•按照设计要求,将组合钢板梁进行拼装。
注意保证组合钢板的连接牢固、无松动。
•进行质量检验,确保拼装的组合钢板梁满足设计要求。
4.2 安装和固定组合钢板梁安装和固定组合钢板梁是确保桥面板稳定的关键步骤。
具体工序如下:•将预制的组合钢板梁卸载到桥墩上。
•使用吊车或起重机将组合钢板梁抬升到位,并与桥墩上的钢筋连接。
•使用膨胀螺栓或焊接的方式固定组合钢板梁与桥墩。
4.3 填充砂浆和张拉预应力填充砂浆和张拉预应力是增加组合钢板梁桥面板稳定性的关键步骤。
具体工序如下:•在组合钢板梁之间的孔隙中填充砂浆,保证桥面板的整体稳定性。
•针对需要进行预应力的组合钢板梁,使用预应力张拉设备进行张拉。
•进行质量检验,确保填充的砂浆和张拉的预应力满足设计要求。
4.4 后处理工作后处理工作主要包括清理施工现场、进行验收等工作。
具体工序如下:•清理施工过程中产生的垃圾和杂物,保持施工现场的整洁。
钢膜模板工程施工方案项目背景随着社会经济的发展,建筑工程在面积和数量上不断增加,对建筑的施工质量和工程周期提出了新的要求。
目前,钢膜模板在建筑业中越来越受欢迎并广泛应用。
其间隔在建筑金属结构之间的薄膜形成了水密、气密、隔音、防火的独特性能。
它既适用于住宅建造,也适用于商务和工业建筑建造。
项目概述本项目是一座新建的商务大楼,总建筑面积为5000平方米。
本方案采用钢膜模板作为支撑结构,进行墙体和屋顶建造。
具体施工方案及注意事项如下。
工程施工方案1.材料采购本工程所需的钢膜模板材料应从正规厂家采购,确保所用的材料具有优良的机械性能和稳定的物理性能。
配件也应具备优良的品质。
2.基础处理在进行钢膜模板工程施工之前,首先要进行基础处理。
强化基础的坚固性和平整平整度,以保证钢膜模板的整体安装质量。
3.测量与定位在施工前,施工人员需要对预订的施工面积进行测量,确定尺寸精度和初步确定施工的精细程度。
然后,在施工现场进行定位,确定施工位置,以便在施工过程中正确安装且无偏差。
4.安装钢膜模板在作业现场,施工人员应先将钢膜模板部分组装好,在检查一遍其完整性及是否存在瑕疵之后,开始安装工作。
四周墙体:首先在地面水平铺设钢膜模板,整体向上固定,最后在四周墙体上进行固定。
屋顶结构:先进行预制好的传线,再根据传线进行安装,最后在固定位置加固。
5.后期处理当钢膜模板工程施工完成后,应及时对施工遗留下来的泥渣和碎片进行清理处理,将建筑物清洁整洁好。
注意事项1.建设施工现场应安全保护措施,减少安全事故的发生。
2.在使用“锐角扣”之前,应先做好全面的检查。
为了避免在构架中使用不良材料而存在问题。
3.在施工时,必须进行严密的施工计划,施工人员需严格按照计划完成施工任务,保证按期完工。
4.施工过程中,要时刻关注气象变化,注意预防恶劣天气对施工造成损失。
总结钢膜模板是一种高新科技建筑工程的安装材料,其优良的性能和寿命,受到建筑业的青睐。
在进行钢膜模板工程施工时,需要注意材料采购、基础处理、测量及定位,安装钢膜模板、后期处理等细节问题。
桥梁组合钢模板的设计与应用【摘要】本文主要分析了桥梁组合钢模板的设计和应用问题,探析了桥梁组合钢模板设计过程中需要注意的要点,同时,针对桥梁组合钢模板应用的问题进行了深入的探讨。
【关键词】桥梁;组合钢模板;设计;应用一、前言目前,桥梁组合钢模板的应用越来越广泛,因此,明确桥梁组合钢模板的设计方法和设计的思路非常有必要,这将有利于提高桥梁组合钢模板的应用效果,提高桥梁的整体质量。
二、组合钢模板的资源优势为了对比不同材料各类模板的经济性,笔者作了些粗浅调研和分析,由于施工地域的不同、市场的变化,模板生产企业生产与管理水平的差异,施工企业管理水平与使用条件的差异等,使得准确的成本价格及周转次数对摊销费的分析有相当的难度。
不同材料各类模板经济性对比的概况如下:1、从模板所用材料看,组合钢模板摊销费最低,经济性最好;素面木胶合模板摊销费最高,由于周转次数少,不仅对木材资源造成巨大的消耗与浪费,而且其摊销费比组合钢模高3~6倍,经济性最差。
2、从模板类别看,工具式模板产品比用模板面板材料现配、现制、现支、现拆传统施工的模板摊销费低。
3、经久耐用、周转次数高的优质高价模板产品比低质、易耗、周转次数低的低质廉价模板摊销费低,但一次性投资大。
因此,优质高价工具式模板产品应发展租赁业,以便充分发挥其潜力。
三、桥梁组合钢模板的设计要求1、模板在铁路桥梁制造施工中占有十分重要的地位,它不仅控制梁体尺寸的准确度,还直接影响施工进度和混凝土的内部和外部质量。
在设计组合钢模板中必须满足以下要求:(1)保证混凝土构件的形状尺寸及相互位置的准确性;(2)具有足够的强度和刚度;(3)拆装灵活,搬运方便,能多次周转使用,便于管理;(4)接缝严密,不漏浆;(5)模板的长、宽尺寸都可以实现组合拼装,适用范围广。
2、设计模板时考虑的荷载有:(1)模板自重;(2)混凝土或钢筋混凝土的重量;(3)浇筑混凝土时对模板产生的侧压力;(4)振捣混凝土时对竖向结构模板产生的荷载标准值按4.0kN/m2计算;(5)倾倒混凝土时对竖向结构模板产生的水平荷载(泵送) 按4.0kN/m2计算;其中(3)为恒载,(4)(5)为活载,计算时分别按1.2和1.4的荷载分项系数进行叠加计算。
桥梁组合钢模板的设计施工及贴膜的应用0.工程概况组合钢模板因体积小、重量轻、拆装方便而得到广泛使用,但也因使用其浇注的混凝土外观质量差而受到限制。
怎样解决这个问题呢?以下就沈阳市老道口斜拉桥工程的经验作一介绍。
沈阳市老道口斜拉桥位于沈阳市原老道口桥北侧,横跨沈山铁路、长大铁路、沈阳站铁路编组场,是沈阳市东西快速干道的咽喉,是连接铁西区和和平区的交通要道之一。
老道口桥主桥为独塔双跨预应力钢筋混凝土斜拉桥。
主孔跨径120m,桥面宽度32m,梁高3.16m,分上、下两层通行,上层为机动车道,下层为非机动车道。
塔柱从桥面以上高度为69m。
斜拉索为单索面竖琴型,主梁断面为单箱五室的预应力混凝土箱梁。
主塔用C50钢筋混凝土,墩台身为C40钢筋混凝土。
由于该桥地处沈阳市中心,为增加城市景观效应,并方便市民,设计除机动车辆在上层桥面通过外,下层非机动车道两端引桥采用螺旋展线,并增设景观设计,设有绿化景点,供市民休闲娱乐。
因美观需要,桥梁墩、台身的混凝土表面质量就显得非常重要。
按合同要求,墩台身混凝土应一次灌筑成形。
混凝土表面质量要求达到平整、光洁、无模板拉筋、无明显接缝痕迹。
本桥两个边墩尺寸为高7.889m、宽22.50m、厚3m,施工模板应属于大面积模板。
根据以往施工经验,大面积模板若采用普通组合钢模板,模板的刚度太弱.模板一般需要加设拉筋,而且模板的接缝较多,平整度较差。
若制造整体大模板,由于本桥只有两个边墩,模板周转次数太少,一次投人费用太高,在以后施工中又很少能有类似尺寸桥梁结构的利用机会。
经过方案比选,决定利用现有的组合钢模板(定型通用模板)进行改造。
1.模板改造设计方案要保证大面积混凝土表面平整、光滑,模板必须具备一定的平整度、刚度及足够的光滑度和面积。
利用自有的3015(长150cm、宽30 cm)、6015(长150cm、宽60cm)及4515(长150cm、宽45cm)定型组合钢模板进行改造,增设万能杆件桁架做模板的后背支撑架,增设I200 a型工字钢做模板的后背支撑肋,以增强模板的刚度。
将几块小模板组成一块大模板,小模板间用M12×50螺栓、Φ12穿销及U型卡连成一体。
在其表面粘贴1.0~1.5mm厚整块不锈钢板,以增强模板的整体性、光滑度和平整度。
1.1边墩尺寸墩尺寸见图l。
图中括号外为0#边墩尺寸,括号内为2#边墩尺寸,无括号数字为两者公用尺寸(下同)。
1.2模板配置(1)正(背)面(见图2)。
在宽度(22.50 m)方向上:每层水平(模板竖向布置)布置37块6015和1块3015模板,成型模板全宽为37×0.6+l×0.3=22.5(m)。
在高度(0#台身高7889m.,2#台身高7739m)方向上:布置1.5m高模板5层,不足部分用4515模板(水平放置)接高一层,放在最下层。
模板配置高度为5×1.5+l×0.45=7.95(m),比0#台身设计尺寸高出6.1cm,比2#台身设计足寸高出21.1cm。
混凝士浇注高度按没计标高控制。
上五层模板每层用小模板组成的大模板为9块宽2.4m、高l 5m(用4块60cm×150cm小模板组成),中间加一块宽0.9m、高 1.5m大模板(用1块60cm×150cm+1块30cm×150cm小模板组成)。
最下一层模板用15块45cm×150cm 模板组拼,水平放置。
由于成型后用土掩埋,不露在外面,模板面不用粘贴不锈钢板。
(2)侧面模板(见图3)。
侧面模板分上部垂直部分和下部倾斜两部分。
上部垂直部分:尺寸为300cm×346 cm,按300cm×360cm配置。
采用两层高360cm(150cm+210cm)大模板,大模板配制采用150cm×150 cm(26015+3015)及150cm×210cm(26015+33015),在挑梁位置选用旧模板,以便钻孔插入预埋筋。
下部倾斜部分:尺寸为宽300cm×斜长450cm。
布置3层(高3×150cm=450(cm)6015板,每层5块(宽60cm×5=300cm),共计15块。
每层5块小模板组成一块大模板,每块大模板用5块6015小模板组成高1.5m、宽3m的大模板。
(3)挑梁模板布置。
挑梁部分,待墩身混凝土成形之后二次浇筑。
挑梁钢筋在墩身侧面模板上钻眼预先埋好。
(4)背墙:由于受主梁纵向预应力张拉的影响,背墙需要两次浇注,模板两次安装。
本方案巾不考虑背墙的模板方案。
1.3模板支撑设计1.3.1支撑布置紧贴模板外侧用C型槽钢(两根对扣,属模板配套钢肋)或Φ55钢管按常规方法连接成整体,纵横交叉加固一道。
然后再在外侧利用I200a型工字进行特殊加固。
C型槽钢或Φ55钢管和模板间用模板的配套钩头螺栓(M12)、扣板连接紧固,钩头螺栓间距≯50cm,C型槽钢或Φ55钢管间距、数量按常规布置。
工字钢和C型槽钢(或Φ55钢管)间用特制钩头螺栓(M12)、扣板连接紧固,钩头螺栓钩在模板的肋板身,钩头螺栓间距≯100cm。
I200a型工字钢水平布置(从下往上排列)间距100cm。
1.3.2支撑肋强度检算(1)对于柱体,流态混凝土对模板的侧压力可按公式(1)计算。
P1=kγH (1)式中:P1一—混凝土的侧压力,kN/m2;k——修正系数,当混凝土中不加外加剂时k=1,当混凝土中加入缓凝剂时,k=1.2;γ——普通混凝土的容重为24kN/m3;H——混凝土的有效压头高度H=0.22+24.9V/T。
其中,V为混凝土的浇注速度,根据实际情况取V=0.6m/h,T为混凝土的入模温度。
根据工期安排,0#台身4月10日能浇注混凝土,2#台身5月下旬浇注混凝土,T取25℃,则:P1=kγH=1.2×24×0.8×176=23.55 kN/m2:(2)工字钢抗弯强度计算。
模板除承受流态混凝土的侧压力外、振捣棒对模板产生的集中振动荷载取P2=4kN/m2。
另外,倾倒混凝土时对模板产生的水平冲击力取P3=2kN/m2。
,(P2,P3取值依据《公路桥涵施工技术规范》)故工字钢所受的力为P=P1+P2+P3=29.55kN/m2。
方案中外侧工字钢的支撑跨距为2m,令2m间距的工字钢所能承受的最大力为Pmax,依据下面公式:Mmax=qb2/10=Pmaxa b2/l0 (2)σmax=Mmax/W=Pmaxab2/10W=170MPa (3)式中:a=0.75m,b=2m,W=2.37×10-4m3,将其代人式(2)、式(3)中,则有:Pmax×103x0.75×22/10×2.37x1010-4=1.7×108解得:Pmax=134.3kN/m2,则有Pmax>P,可知方案中工字钢的布置是满足施工需要的。
(3)挠度检算。
根据《老道口桥涵施工验收规范》标准,墩台身混凝土表面平整度用两米靠尺检验,不得大于5mm。
因此,取2m间距工字钢允许挠度[f]=5mm,则2m间距工字钢由受力产生的侧向最大挠度为fmax:fmax=Pab4/150EI=29.55×103x 0.75×24/(150×2.1×l011×2.37×105)=0.5mm,由fmax<[f],可知按挠度计算同样满足施工需要。
1.4万能杆件支撑架设计万能杆件支撑架设计拼装见图4。
N型万能杆件组拼最小断面尺寸为2m×2m,组拼长度(或高度)为2m的整数倍。
N2(∠120×120×10)为竖向主杆件,长2000mm。
N5(∠75×75×8)为桁架斜拉杆件,长2418mm。
N4为水平连接杆件(∠75×75×8),长1730mm。
2.施工技术措施2.1模板质量验收标准模板质量验收标准见表l。
2.2施工技术措施(1)接缝防漏浆措施:模板接缝处用密封胶条粘贴。
(2)转角模板连接措施。
表1模板质量验收标准a.两侧斜面模板,前(背)面模板与两侧斜坡面模板连接方法,用前后模板夹侧面模板,先在前(后)面模板上按设计尺寸放线,然后按模板连接结构尺寸需要钻Φ12.5螺栓孔,用M12×50螺栓连结。
为防止短螺栓连结不牢,每隔60 cm 用通长螺杆连接。
斜模板处支撑,需按设计尺寸焊制型钢支撑架。
b.两侧垂直模板,与前(背)面模板接触处加设角模连接(直角拐角模一边的连接孔距不合适,需按本方案重新钻Φ12.5孔),采用M12 x 50螺栓、u型卡连结。
(3)大块模板组拼措施:组拼大模板时应先搭设作业钢平台,将小块模板摆放平整,拼成技术设计尺寸规格的大块模板,模板间用M12 x 50螺栓、u型卡、L型插销连接牢固,必要时采用电焊加固。
为增强钢模板的刚度,保证模板在作业、搬运过程中不变形,在平台上连接C型槽钢(或Φ55钢管)。
模板面的平整度严格控制在规范允许的范围内。
然后粘贴(电焊)不锈钢板。
大块模板组拼之后,要面对面存放,特别注意保护板面,以防碰坏。
(4)不锈钢板粘贴措施:不锈钢板往钢模板上连接,是采用黏合剂将不锈钢板粘贴到组合好的钢模上,沿周边用点焊机点焊牢固。
不锈钢板的下料尺寸应严格控制,严防尺寸不足。
连接的牢固程度应保证水泥浆渗透不进去。
(5)整体组装措施:下面第一层模板组装时,应严格控制中线、水平标高,调整准确后,再往上组装,避免全部模板组装后再调整(此时调整难度大,容易损坏模板)。
组装一层加固一层,模板内侧用10cm×10cm方木支撑,禁止用硬性构件支撑模板,以防损伤模板。
工字钢与万能杆件间用l0cm×l0cm方术或型钢支顶,支点应放在万能杆件的结点处。
(6)万能杆件组装措施:在万能杆件组拼前,现场技术人员要用水平仪将其基础抄平,位置测量准确。
组装时基础要垫牢、垫平,螺栓要拧紧,严格按照图纸施工。
