施工索赔案例分析
- 格式:doc
- 大小:156.00 KB
- 文档页数:21

建筑事故导致的个人损害索赔案例分析近年来,建筑事故频频发生,给人们的生命财产安全带来了巨大威胁。
当事故发生时,导致的个人损害问题备受关注。
个人损害索赔案例屡见不鲜,下面我们将对一些常见的建筑事故导致的个人损害索赔案例进行深入分析。
1. 案例一:施工中的高处坠落事故在某城市的高楼建设过程中,一名建筑工人因操作不慎从五层高处坠落,造成严重头部受伤。
据调查,该建筑工人没有佩戴安全带,也没有接受过安全培训。
此案例中,建筑工人及其家属向建筑公司提起了个人损害索赔诉讼。
根据法律规定,建筑公司有责任提供安全工作环境和必要的安全培训。
法院判决认定建筑公司存在过失,并判决其支付工人医疗费用、抚慰金等相关赔偿。
2. 案例二:建筑材料倒塌引发的伤害事故某大型商场进行装修时,一块安装完成但没有及时固定的广告牌倒塌,砸中了经过的顾客。
造成了顾客的头部受伤和财产损失。
商场负责人因对施工过程监管不力被顾客提起了索赔诉讼。
法院认定商场负责人在装修施工中缺乏有效监管措施,裁定商场赔偿受伤顾客的医疗费用和相关损失。
3. 案例三:建筑工程质量问题导致的人身伤害某小区的居民在新房交付后不久,发现墙壁渗水严重,导致室内装修受损。
同时,由于室内潮湿,一家居民的家人患上了严重的呼吸道疾病。
居民们向开发商提起了索赔诉讼,要求赔偿损失并修复质量问题。
法院调查发现,开发商为了节省成本,在施工过程中使用了劣质材料,导致墙壁出现渗水问题。
开发商被判决赔偿居民的装修费用以及因呼吸道疾病引起的医疗费用。
4. 案例四:建筑工地盗窃行为导致的伤害某建筑工地发生一起盗窃行为,小偷趁机潜入工地偷窃铜线,却不慎触电身亡。
小偷的家属声称建筑公司未能提供安全有序的工地环境,并提起了索赔诉讼。
法院进行了详细调查,确定建筑公司未能采取必要的安保措施,属于失职行为。
最终,法院判决建筑公司赔偿小偷家属因此事故所遭受的经济损失。
以上是一些常见的建筑事故导致的个人损害索赔案例。
从这些案例可以看出,建筑公司在施工过程中,应加强安全管理,提供必要的安全培训,确保工程质量,以减少事故发生的可能性。
【案例一】埃及建设部项目工期延误及其费用索赔。
中建公司承建的埃及住宅十月六日城3000套工程,萨拉特城4000套工程和萨达特城2000套工程,萨达特城二区工程3000套和玛利娜旅游村工程等,总建筑面积100余万吊,总工程合同价为124898640埃磅。
在实施合同过程中,由于业主拖欠工程进度款,这是因为按合同规定对钢筋、水泥、木材、玻璃应由业主负责供应的指标迟迟不到位、工程变更频繁、地基承载力需作土质处理、砂暴等恶劣自然气候及非公司的过失等其他各种因素,造成合同工期在幅度延误和巨大的成本外额外开支,使公司蒙受重大经济损失。
据此,中建公司邀请英国高级律师于1992年元月向埃及建设部提出索赔报告。
1 .工期延误一览表(见表4)3•索赔费用计算⑴ 人员往来机票费。
因工期延误,为完成工程余额,5个项目共新来人员总数341人。
北京至开罗往返机票为8030埃磅,该项索赔总金额为2738230埃磅。
其计算公式为:人数X往返机票费二机票费索赔金额。
⑵ 保函延期费。
包括履约保函保证金利息损失、履约保函和机械保函的延期损失和机械保函延期上交税收费用损失。
履约保函为合同额的5%中建公司向中国人民银行提供履约保函额度的25%£息抵押金,利息为18%下面分别进行计算:①履约保函保证金利息损失计算式为:履约保函额X无息抵押金(% X年息(% X延期(年)=履约保函保证金损失索赔金额②履约保函和机械保函延期费用损失计算式为:已发生的实际费用(埃磅)部分+(美元)部分+预计将发生的部分③机械设备保函延期时上交的海关税损失计算式为:机械设备保函费X海关税率(% X延期次数(次/年)⑶ 劳动证、居住证办理延期费用。
埃及政府规定,新办理劳动证、居住证的费用标准为:①劳动证:新办费用为209埃磅,延期费用为106埃磅。
②居住证:新办费用为42埃磅,延期费用为42埃磅。
③各项目因工程延误,办理新来工作人员的劳动证、居住证费用损失的计算式为:新办证人数X〔新办理劳动证费用+(延期费用X延期次数)+ (新办理居住证费用X次数)〕=劳动证、居住证办理延期费用⑷ 拖欠工程款利息、合同期内的维修金利息,按合同完成工期结束时实际完成工程营业额的5%勺维修金额及工程延长天数计算。

工程施工单位工期索赔案例1. 案件背景甲方为一家地产开发公司,与施工单位签订了一份房屋建筑工程总承包合同,约定了工程的施工期限为12个月。
然而,在实际施工过程中,由于甲方提供的设计图纸存在问题,以及施工单位后期遇到了一些人力、物力方面的困难,导致工程的进度延误,最终导致了工期的延长。
2. 申请索赔施工单位通过书面形式向甲方提出了工期延误索赔的申请,要求对工程延误所产生的额外费用进行赔偿。
施工单位提出了详细的索赔材料,包括延误原因、补充工程费用清单等,并要求甲方在一定期限内给予答复。
3. 甲方回应甲方收到索赔材料后,组织相关部门进行了调查核实。
经过调查后,甲方认为施工单位的索赔要求并不合理,认为延误主要原因是施工单位自身管理不善、施工过程中存在质量问题等。
因此,甲方拒绝施工单位的索赔请求,并要求施工单位按照合同约定的时间节点尽快完成工程。
4. 法律介入由于甲方和施工单位在索赔问题上产生了分歧,施工单位最终决定将此案件提交法院处理。
法院受理后,依法组织了调解工作。
经过多次调解,法院最终作出了对施工单位的支持判决,要求甲方赔偿给施工单位工期延误所产生的额外费用。
5. 结果分析通过法院的介入和调解,最终甲方和施工单位达成了和解协议。
甲方同意给予施工单位部分工期延误费用的赔偿,并要求施工单位尽快完成工程。
这一案例充分展示了在施工合同履行过程中,由于各种原因可能导致工期延误,当出现争议时,双方应当理性沟通、遵守法律程序,最终达成和解,保障双方的合法权益。
6. 结论在工程施工过程中,工期延误索赔是一种常见的纠纷形式。
双方在签订合同时应明确工期约定和延误索赔条款,确保合同的有效执行。
同时,在出现纠纷时,双方应理性协商,遵循法律程序,最终达成公平、合理的解决方案。
合同是双方利益的约定,只有双方共同遵守才能保障工程的正常进行和双方的权益。

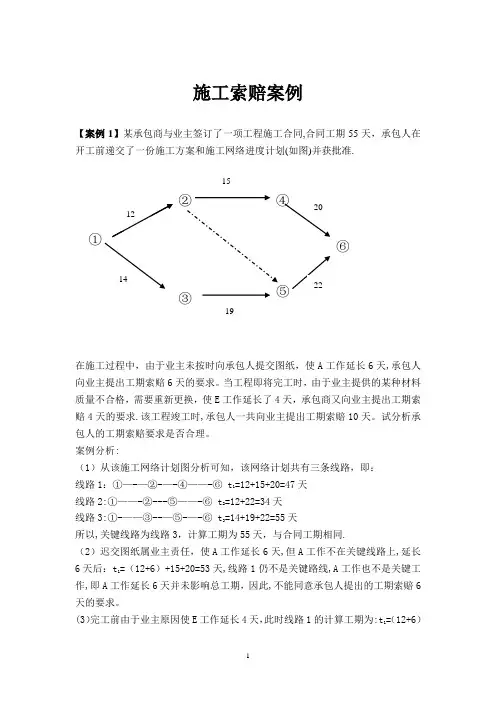

施工索赔案例【案例1】某承包商与业主签订了一项工程施工合同,合同工期55天,承包人在开工前递交了一份施工方案和施工网络进度计划(如图)并获批准.在施工过程中,由于业主未按时向承包人提交图纸,使A工作延长6天,承包人向业主提出工期索赔6天的要求。
当工程即将完工时,由于业主提供的某种材料质量不合格,需要重新更换,使E工作延长了4天,承包商又向业主提出工期索赔4天的要求.该工程竣工时,承包人一共向业主提出工期索赔10天。
试分析承包人的工期索赔要求是否合理。
案例分析:(1)从该施工网络计划图分析可知,该网络计划共有三条线路,即:=12+15+20=47天线路1:①—-—②-—-④——-⑥ t1=12+22=34天线路2:①——-②---⑤——-⑥ t2=14+19+22=55天线路3:①-——③--—⑤-—-⑥ t3所以,关键线路为线路3,计算工期为55天,与合同工期相同.(2)迟交图纸属业主责任,使A工作延长6天,但A工作不在关键线路上,延长=(12+6)+15+20=53天,线路1仍不是关键路线,A工作也不是关键工6天后:t1作,即A工作延长6天并未影响总工期,因此,不能同意承包人提出的工期索赔6天的要求。
(3)完工前由于业主原因使E工作延长4天,此时线路1的计算工期为:t=(12+6)1+15+20+4=57天。
由于E 工作的变化,线路1变成了关键线路,线路2,线路3未变化,所以应给与工期补偿,实际工期为57天,合同工期55天,工期补偿为:57—55=2天。
即:该工程竣工时,业主共向承包人补偿工期2天。
(4)该案例未给出费用补偿的相关数据,在此不做讨论。
(3)比例计算法【案例2】如某工程施工中,业主推迟工程室外楼梯设计图纸的批准,使该楼梯的施工延期5天。
该室外楼梯工程的合同造价为45万元,而整个工程的合同造价为500万元,承包人应提出索赔工期为多少天?分析:利用工期索赔计算公式:=⨯受干扰部分工程的合同价工期索赔值该受干扰部分工期拖延时间原合同总价=(45/500)×5=0.45天承包人应提出0.45天的工期索赔。
建设工程索赔的真实案例
建设工程索赔的真实案例
1、2006年,河南省某投资项目建设管理部发现,某县建设项目投资金额大大超越了审批的投资额度,施工单位又以合同外的特殊材料推高施工价格索赔。
项目部门却只能沦为“吃亏的一方”。
后,投
资项目管理部根据实际情况,将该项目合同重新审查,并决定双方协商解决该索赔问题。
2、2009年,某公司在新建项目建设中,将部分项目资金投入到某县建设项目上,结果发现在某一阶段施工过程中,该县又索赔了实际投入的更多资金,这种情况导致项目受到了重大影响。
经过调查和分析,发现该县建设项目的索赔行为并不符合该建设项目的审批规定,实际上是县建设项目约定的施工标准完成不及格,这就要求项目经理必须及早采取应对措施,拒绝支付更多的投资资金,进而维护项目的实际利益。
3、2012年,某地区新建城市建设项目实际施工费用超出了原定的预算,导致施工单位重新索赔了额外的费用。
经审查发现,项目细节未能按照相关审批文件进行,从而导致施工单位与项目单位约定的施工标准不能实现。
此时双方都要理性的对待这个问题,否则将会陷入一种无穷无尽的讨价还价之中;同时,双方也要特别注意建立具有法律效力的合同,以确保施工单位能够获得更高的索赔权利,而项目单位也能够得到有力的保护。
建筑工程索赔案例(工程索赔真实案例及分析)
东北网11月18日讯(记者唐继厚)施工方告发包方不支付剩余工程款,却被发包方反告赔偿违约金,究竟是怎么回事?日前,哈尔滨仲裁委员会受理了这样一个案例。
建筑工程索赔案例(工程索赔真实案例
及分析)建筑工程索赔案例(工程索赔真实案例
及分析)
2023年5月18日,发包公司和施工公司签订了《通信工程施工协议》。
协议签
订后,施工公司按协议约定施工,经双方结算工程款共计400万元。
施工方给发
包方开具了400万元的增值税专用发票,但发包方只支付了工程款380万元,剩
余20万元至今未付。
多次沟通未果,故施工公司申请仲裁,请求发包公司支付工
程款20万元并承担逾期付款违约金2万元。
原来,施工过程中施工公司将光缆剪断,为此通信管理局对发包公司给予行政处罚,罚款1万元。
所以,发包公司认为施工方主张的20万元及利息是因其在履行《通
信工程施工协议》过程中出现严重安全事故,依约扣除的费用。
并且要求施工公司支付违约金5万元。
仲裁裁决,施工方已按《通信工程施工协议》约定如期完成施工,并开具了增值税专用发票,因此,支付工程款20万元的仲裁请求,仲裁庭予以支持。
发包方的损
失争议未解决前有权拒付剩余工程款,因此2万元的违约金仲裁庭不予支持。
根据协议约定,施工方剪断光缆已经构成严重违约,应当承担违约责任。
但约定了视情况承担1万元以上5万元以下违约金。
考虑到因本次事故给发包公司造成的
经济损失和一定的不良影响,仲裁庭酌定施工公司按发包公司实际损失的双倍向其支付违约金,即2万元。
【案例一】埃及建设部项目工期延误及其费用索赔。
中建公司承建的埃及住宅十月六日城3000套工程,萨拉特城4000套工程和萨达特城2000套工程,萨达特城二区工程3000套和玛利娜旅游村工程等,总建筑面积100余万m2,总工程合同价为124898640埃磅。
在实施合同过程中,由于业主拖欠工程进度款,这是因为按合同规定对钢筋、水泥、木材、玻璃应由业主负责供应的指标迟迟不到位、工程变更频繁、地基承载力需作土质处理、砂暴等恶劣自然气候及非公司的过失等其他各种因素,造成合同工期在幅度延误和巨大的成本外额外开支,使公司蒙受重大经济损失。
据此,中建公司邀请英国高级律师于1992年元月向埃及建设部提出索赔报告。
1.工期延误一览表(见表4)表42.索赔项目和费用构成(见表5)3.索赔费用计算⑴人员往来机票费。
因工期延误,为完成工程余额,5个项目共新来人员总数341人。
北京至开罗往返机票为8030埃磅,该项索赔总金额为2738230埃磅。
其计算公式为:人数×往返机票费=机票费索赔金额。
⑵保函延期费。
包括履约保函保证金利息损失、履约保函和机械保函的延期损失和机械保函延期上交税收费用损失。
履约保函为合同额的5%,中建公司向中国人民银行提供履约保函额度的25%无息抵押金,利息为18%,下面分别进行计算:①履约保函保证金利息损失计算式为:履约保函额×无息抵押金(%)×年息(%)×延期(年)=履约保函保证金损失索赔金额②履约保函和机械保函延期费用损失计算式为:已发生的实际费用(埃磅)部分+(美元)部分+预计将发生的部分③机械设备保函延期时上交的海关税损失计算式为:机械设备保函费×海关税率(%)×延期次数(次/年)⑶劳动证、居住证办理延期费用。
埃及政府规定,新办理劳动证、居住证的费用标准为:①劳动证:新办费用为209埃磅,延期费用为106埃磅。
②居住证:新办费用为42埃磅,延期费用为42埃磅。
工程施工阶段索赔事件一、背景介绍某市政道路改造工程是该市政府为解决城市交通拥堵问题而启动的一项重要项目。
该项目包括道路拓宽、人行道改造、排水管道维护等多个方面,是对城市交通基础设施的一次全面提升。
为了确保工程质量,该市政府通过公开招标的方式选定了某建筑施工公司进行施工。
二、索赔事件起因在工程实施的过程中,施工公司发现设计方案中存在不合理之处,导致部分工程无法按照原设计要求完成。
此外,由于施工现场地势较为复杂,施工难度较大,给施工方带来了额外的施工成本和风险。
因此,施工公司向业主提出了索赔申请,以弥补额外成本和风险。
三、索赔申请施工公司向业主提交了详细的索赔申请清单,列明了每一笔额外费用的产生原因和计算依据。
其中包括设计变更造成的附加成本、地形复杂导致的额外施工费用、材料损失和浪费等多个方面。
施工公司认为,这些额外费用均是由于项目方原因而产生,应由业主承担。
四、业主反应业主收到施工公司的索赔申请后,委托了专业的第三方评估机构对申请进行审核。
评估机构对施工公司提出的每一笔索赔费用进行了认真审查,结合实际情况进行了合理性判断。
最终,评估机构认为施工公司提出的某些索赔内容确实存在合理性,可以予以一定的补偿。
五、协商解决在评估机构的调解下,施工公司和业主进行了详细的协商,商定了工程施工阶段索赔事件的解决方案。
根据评估结果,业主同意支付施工公司一定的额外费用,以弥补由设计变更和地形复杂引起的额外成本和风险。
双方签订协议,明确了每一笔费用的支付方式和时间,确保了索赔事件的顺利解决。
六、总结工程施工阶段索赔事件是工程施工中一个极为复杂的问题,需要各方之间进行充分的沟通和协商才能得以解决。
在本案例中,施工公司通过合理的索赔申请和专业的协商能力,最终成功解决了与业主之间的纠纷,确保了工程施工的正常进行。
同时,业主也通过第三方评估机构的验证,确保了索赔费用的合理性和公正性。
通过此次事件的处理,增进了双方的合作信任,为今后类似事件的处理积累了经验。
施工监理中的索赔案例分析施工监理是建设工程中至关重要的环节之一,其职责是确保施工过程符合相关法律法规、合同要求以及工程质量标准。
然而,在实际操作中,施工监理人员常常面临各种索赔案例,本文将分析几个施工监理中的索赔案例,以便更好地理解这一专业领域。
案例一:材料不符合标准造成索赔在某工程项目中,监理发现施工方使用的部分材料不符合合同规定的标准,该问题可能会对工程质量造成影响。
监理人员及时向业主提出异议,并要求施工方停止使用有问题的材料。
经进一步调查后,监理发现施工方未按照合同要求采购指定的材料,导致了问题的出现。
监理人员协助业主向施工方提出索赔要求,要求其承担材料更换以及额外工期带来的费用。
该案例中,监理人员的及时干预和调查分析,确保了工程质量,并为业主争取了合理的索赔。
案例二:质量验收不合格引发的索赔在另一个工程项目中,施工方完成了一部分工程,并提出质量验收申请。
然而,经过严格的验收,监理人员发现部分工程质量不符合合同和技术规范的要求,存在安全隐患。
监理人员及时向业主提交了不合格报告,并要求施工方整改。
施工方拒绝整改,并坚持要求验收通过。
面对施工方态度的坚决,监理人员根据合同规定,向业主解释了质量验收的重要性,并展示了相关验收标准。
监理人员还提出了索赔的建议,包括施工方重新整改和赔偿业主因质量问题而产生的额外费用。
该案例中,监理人员不仅坚守职责,确保工程质量符合要求,还为业主争取了利益。
案例三:施工方违反合同引起索赔在某施工项目中,施工方在施工过程中违反了合同约定,导致工程进度严重延误。
监理人员及时向业主汇报了该问题,并要求施工方加快工程进度以保证工程按时完工。
然而,施工方不予合作,拒绝采纳监理的建议。
监理人员根据合同条款,协助业主制定索赔方案,要求施工方为工期延误和滞纳金承担责任。
在该案例中,监理人员的专业知识和权威性,保护了业主的权益,并使施工方承担了相应的责任。
综上所述,施工监理中的索赔案例多种多样,从材料不符合标准到工期延误,监理人员的职责是及时发现和处理这些问题,并为业主争取合理的索赔。
⼯程索赔典型案例分析案例1:关于精装修吊顶增加⾓钢加固背景:某⼤型公共建筑精装修⼯程,由于⾛廊天棚处管道密集,吊顶吊杆⽆法固定,设计院的解决⽅案是在⾛廊四周增加⾓钢来⽀撑吊顶龙⾻,然后再做吊顶饰⾯板。
施⼯单位对加固⾓钢提出⼯程费⽤索赔。
施⼯⽅索赔理由:⼀⽅⾯设计院出图了,另⼀⽅⾯⾓钢确实增加了,费⽤增加应该是顺理成章的事情。
业主⽅反索赔理由:费⽤要不要增加要看合同约定,是否是深化设计与施⼯合同,是否进⾏了施⼯现场踏勘是判断该案例的关键点,⽽与设计院是否出图⽆关。
如果合同是深化设计与施⼯合同,且进⾏了施⼯现场踏勘,那么这笔费⽤是属于施⼯⽅设计深度不到位造成的,业主⽅是不承担任何责任和费⽤的。
如果合同只是施⼯合同,施⼯⽅没有深化设计的权利和义务,只能根据图纸和清单描述来报价(因为装饰施⼯图没有管道系统的内容),⼜如果现场踏勘时管道⼯程刚巧还没有施⼯完成,这样虽然进⾏了现场踏勘但对于该处吊顶的报价也是⼀个空⽩,有经验的承包商可能会提出疑问,但⼤多数还是不做判别按清单描述来报价,这样后期引起的索赔争议则看双⽅的协商结果,或者业主⽅买单,或者按⼀定的责任⽐例分摊。
案例2:关于⼟⽅报价背景:建筑⼯程⼯程量清单计价规范GB50500-2008规定:⼟⽅按设计图⽰尺⼨以基础垫层底⾯积乘以挖⼟深度计算,施⼯⽅报价时按清单⼯程量乘以⼀定的系数计算得出⼟⽅的综合单价。
施⼯⽅索赔理由:施⼯报价的⼟⽅⼯程量与现场实际⼟⽅⼯程量相差较⼤,要求按实际施⼯的施⼯⽅案进⾏⼟⽅⼯程量结算。
业主⽅反索赔的理由:投标报价时基础、沟(槽)等⼟⽅的挖、填、运,除按⼯程量清单提供的⼯程数量填报综合单价外,还应按施⼯组织设计提供实际的⼟⽅量(施⼯组织设计中应当列明⼟⽅计算式及⼟⽅量)进⾏计算和报价。
如果投标⼈未按施⼯组织设计提供实际⼟⽅量,或者提供的实际⼟⽅量严重不符,且回标分析时按该项的有效标中最⾼报价予以修正后仍中标者,中标后原投标综合单价作为合同单价。
施工索赔案例分析【案例一】背景:某施工单位根据领取的某2000平方米两层厂房工程项目招标文件和全套施工图纸,采用低报价策略编制了投标文件,并获得中标。
该施工单位(乙方)于某年某月某日与建设单位(甲方)签订了该工程项目的固定总价合同。
合同工期为8个月。
甲方在乙方进入施工现场后,因资金紧缺,无法如期支付工程款,口头要求乙方暂停施工一个月。
乙方亦口头答应。
工程按合同规定期限验收时,甲方发现工程质量有问题,要求返工。
两个月后,返工完毕。
结算时甲方认为乙方迟延交付工程,应按合同约定偿付逾期违约金.乙方认为临时停工是甲方要求的。
乙方为抢工期,加快施工进度才出现了质量问题,因此迟延交付的责任不在乙方.甲方则认为临时停工和不顺延工期是当时乙方答应的。
乙方应履行承诺,承担违约责任.问题:1.该工程采用固定总价合同是否合适?2.该施工合同的变更形式是否妥当?此合同争议依据合同法律规范应如何处理?答案:问题1:答:因为固定总价合同适用于施工条件明确、工程量能够较准确计算、工期较短、技术不太复杂、合同总价较低且风险不大的项目。
该工程基本符合这些条件,故采用固定总价合同是合适的。
问题2:答:根据《中华人民共和国合同法》和《建设工程施工合同(示范文本)》的有关规定,建设工程合同应当采取书面形式,合同变更亦应当采取书面形式。
若在应急情况下,可采取口头形式,但事后应予以书面形式确认。
否则,在合同双方对合同变更内容有争议时,因口头形式协议无法举证,只能以书面协议约定的内容为准。
本案例中甲方要求临时停工,乙方亦答应,是甲、乙双方的口头协议,且事后并未以书面的形式确认,所以该合同变更形式不妥.在竣工结算时双方发生了争议,对此只能以原书面合同规定为准。
在施工期间,甲方因资金紧缺要求乙方停工一个月,此时乙方应享有索赔权。
乙方虽然未按规定程序及时提出索赔,丧失了索赔权,但是根据《民法通则》之规定,在民事权利的诉讼时效期内,仍享有要求甲方承担违约责任的权利。
工程施工单位索赔案例1. 概述工程施工单位索赔案例是指在工程施工过程中,由于各种原因导致施工单位遭受经济损失,需要向工程业主提出索赔的案例。
在工程施工中,可能会涉及诸多因素,如设计变更、材料质量问题、工期变动等,这些因素都有可能导致施工单位经济损失。
本文将结合一个实际案例,分析工程施工单位索赔的过程和具体情况。
2. 案例背景某施工单位承担了一座大型商业综合体的建设工程,工程包括商业广场、写字楼、室外景观等。
在施工过程中,由于地下水位较高、地基土质较差等原因,导致了土方工程难度增大、施工进度延误等问题。
同时,设计方面也存在设计变更、规范要求不清等方面问题,给施工单位造成了一定的经济损失。
3. 索赔过程在遭遇地下水位过高、地基土壤不佳等问题时,施工单位及时向业主提出了索赔申请,要求对涉及土方工程进行额外施工及费用补偿。
业主方接受了施工单位的索赔申请,并进行了一定的商讨,最终达成了一致意见。
业主同意向施工单位支付额外的土方工程费用,并在后续土方工程的施工中提供必要的支持和协助。
在设计方面存在问题时,施工单位也及时向设计方提出了设计变更的意见,要求设计方重新设计,并提供相应的补偿。
设计方对此表示理解,并进行了相应的设计调整和补偿。
最终,在业主、施工单位和设计方的协商下,设计方重新设计了相关部分,并支付了相应的设计费用。
4. 索赔结果通过施工单位的努力和协商,最终达成了对地下水位过高、地基土壤不佳等问题的索赔,业主方支付了额外的土方工程费用。
同时,在设计方面存在问题时,设计方也进行了重新设计并支付了相应的设计费用。
通过这一索赔过程,施工单位在遭遇困难时及时提出了索赔申请,成功获得了经济补偿,保障了施工单位的利益,提高了工程施工的质量和效率,增强了施工单位与业主、设计方之间的合作关系。
5. 结论工程施工单位索赔案例充分展示了在工程施工中遇到问题时,积极提出索赔是保障施工单位利益、保证工程顺利进行的重要方式。
施工合同变更索赔案例分析一、案例背景某市一座大型综合体建筑项目,施工方与业主签订了一份施工合同,合同金额为2亿元。
合同约定,施工方负责建筑主体的施工、装修以及附属设施的建设。
合同工期为24个月,自开工之日起计算。
在项目施工过程中,由于业主方需求变更,原合同中约定的部分施工内容发生了调整。
具体变更如下:1. 业主方新增了一层办公楼,建筑面积为5000平方米,相应增加了建筑主体的结构负荷,导致原合同中的主体结构设计需要调整。
2. 业主方将原合同中约定的室内装修标准从豪华装修调整为普通装修,取消了部分高端材料的使用。
3. 业主方要求施工方提前完成项目竣工,工期由原计划的24个月缩短至18个月。
二、变更索赔依据根据《中华人民共和国合同法》和《建设工程施工合同》的相关规定,合同变更应当遵循双方协商一致、诚实信用的原则。
在变更合同内容时,应当签订书面变更协议,并明确变更的范围、工程量、价款以及工期等事项。
在本案例中,业主方的需求变更导致施工方需要对原合同内容进行调整。
施工方在接到业主方的变更需求后,及时与业主方进行了沟通,并签订了书面变更协议。
根据变更协议,施工方同意按照业主方的要求进行施工,但同时要求业主方承担因变更产生的额外费用和工期延误损失。
三、变更索赔过程1. 施工方在接到业主方的变更需求后,及时与业主方进行了沟通,并签订了书面变更协议。
协议明确了变更的范围、工程量、价款以及工期等事项。
2. 施工方根据变更协议,调整了施工计划和施工方案,增加了施工人员,加快了施工进度。
同时,施工方积极与业主方、设计方沟通,确保变更内容的顺利实施。
3. 施工方在项目竣工后,向业主方提交了变更索赔报告,详细列出了因变更产生的额外费用和工期延误损失。
4. 业主方在收到施工方的索赔报告后,对报告内容进行了核实,确认了施工方的额外费用和工期延误损失。
5. 双方就索赔金额进行了协商,最终达成了赔偿协议。
业主方同意支付施工方因变更产生的额外费用和工期延误损失,共计5000万元。
近年工程合同索赔案例分析在某建筑工程项目中,甲方(业主)与乙方(承包商)签订了一份施工合同。
合同约定了工程的范围、质量标准、工期以及相应的违约责任。
在施工过程中,由于甲方提供的地质资料不准确,导致乙方在施工中遇到了意料之外的技术难题,进而影响了工程进度。
乙方因此向甲方提出了索赔,要求延长工期并增加工程款。
从法律角度来看,根据《中华人民共和国民法典》的相关规定,因甲方提供的资料不准确,造成乙方损失的,乙方有权要求甲方承担相应的赔偿责任。
在此案例中,乙方提出的索赔请求是基于甲方的过错,因此在法律上具有一定的依据。
从合同履行的角度来看,乙方在发现地质资料不符后,及时与甲方沟通,并采取了合理的措施试图解决问题,体现了乙方尽力履行合同义务的态度。
而甲方作为提供资料的一方,未能确保资料的准确性,违反了合同中的约定,应当对由此产生的延误和额外成本负责。
从行业标准和实践来看,工程合同中的索赔通常涉及工期延误、成本增加等问题。
在处理此类索赔时,行业内普遍采用的是基于实际损失和合理预见原则进行评估。
在本案例中,乙方提出的索赔金额应当是基于实际发生的额外成本和合理的利润损失来计算的。
从风险管理的角度来分析,工程合同中的索赔问题也是风险分配的一种体现。
在签订合同时,双方应当充分考虑可能出现的风险,并在合同中明确各自的权利和义务。
在实际操作中,通过合理的风险评估和管理,可以有效地预防和减少索赔事件的发生。
工程合同索赔是一个复杂的问题,它涉及到法律、合同履行、行业标准和风险管理等多个方面。
通过对本案例的分析,我们可以看到,乙方的索赔请求在法律上有支持,在合同履行上合情合理,在行业标准和实践中也是可行的。
同时,这一案例也提醒了行业内的其他参与者,必须重视合同的签订和管理,合理分配风险,以减少索赔事件的发生,保障工程项目的顺利进行。
工程索赔案例分析工程索赔是指在工程施工过程中,因为一些特殊情况或者不可抗力因素导致工程进度延误或者造成额外费用支出,施工单位可以向业主提出索赔要求。
索赔案例分析是对工程索赔案例进行深入分析,总结经验教训,为今后类似情况的处理提供借鉴。
下面我们将结合实际案例,对工程索赔进行深入分析。
案例一,在某高层建筑工程中,由于设计图纸中的错误导致柱子尺寸不符合实际要求,施工单位需对此进行调整,导致工期延误和额外费用支出。
施工单位向业主提出索赔要求,经过协商后,最终得到了一定的赔偿。
分析,在这个案例中,设计图纸的错误导致了工程施工中的问题,这是设计单位的责任。
施工单位能够及时发现问题,并向业主提出索赔要求,这是非常正确的做法。
同时,施工单位在索赔过程中需要提供充分的证据和合理的计算依据,以确保索赔的合理性和合法性。
在协商过程中,施工单位需要保持良好的沟通,争取得到合理的赔偿。
案例二,在某桥梁施工工程中,因为施工现场的地质条件与设计图纸中的情况不符,导致了工程施工难度加大和费用支出增加。
施工单位向业主提出索赔要求,经过多方协商,最终得到了一定的赔偿。
分析,这个案例中,施工单位遇到了地质条件与设计图纸不符的情况,这是一种不可抗力因素。
施工单位需要及时向业主提出索赔要求,并提供相关的证据和数据支持。
在协商过程中,施工单位需要充分展示地质条件与设计图纸不符所带来的实际困难和费用支出增加,以争取得到合理的赔偿。
综上所述,工程索赔案例分析是对工程施工中出现的索赔情况进行深入分析和总结,通过案例分析可以得出一些经验教训,施工单位需要及时发现问题并提出索赔要求,同时需要充分准备相关证据和数据支持,保持良好的沟通和协商,争取得到合理的赔偿。
希望今后在工程施工中能够避免类似情况的发生,确保工程施工的顺利进行。
通过以上案例分析,我们可以看到在工程索赔中,施工单位需要保持敏锐的观察力和良好的沟通能力,及时发现问题并提出索赔要求,并通过合理的数据和证据支持,争取得到合理的赔偿。
合同管理与索赔案例(一)《案例1》某建筑工程采用邀请招标方式业主在招标文件中要求:(1)项目在21个月内完成,(2)采用固定总价合同,(3)无调价条款。
承包商投标报价364000美元,工期24个月。
在投标书中承包商使用保留条款,要求取消固定价格条款,采用浮动价格。
但业主在未同承包商谈判的情况下发出中标函,同时指出:(1)经审核发现投标书中有计算错误,共多算了7730美元。
业主要求在合同总价中减去这个差额,将报价改为356270(即364000-7730)美元。
(2)同意24个月工期。
(3)坚持采用固定价格。
承包商答复为:(1)如业主坚持固定价格条款,则承包商在原报价的基础上再增加75000美元。
(2)既然为固定总价合同,则总价优先,计算错误7730美元不应从总价中减去。
则合同总价应为439000(即364000+75000)美元。
在工程中由于工程变更,使合同工程量又增加了70863美元。
工程最终在24个月内完成。
最终结算,业主坚持按照改正后的总价356270美元并加上的工程量增加的部分结算,即最终合同总价为427133美元。
而承包商坚持总结算价款为509863(即364000+75000+70863)美元。
最终经中间人调解,业主接受承包商的要求。
案例分析:(1)对承包商保留条款,业主可以在招标文件,或合同条件中规定不接受任何保留条款,则承包商保留说明无效。
否则业主应在定标前与承包商就投标书中的保留条款进行具体商谈,做出确认或否认。
不然会引起合同执行过程中的争执。
(2)对单价合同,业主是可以对报价单中数字计算错误进行修正的,而且在招标文件中应规定业主的修正权,并要求承包商对修正后的价格的认可。
但对固定总价合同,一般不能修正,因为总价优先,业主是确认总价。
(3)当双方对合同的范围和条款的理解明显存在不一致时,业主应在中标函发出前进行澄清,而不能留在中标后商谈。
如果先发出中标函,再谈修改方案或合同条件,承包商要价就会较高,业主十分被动。
建筑工程工期索赔的事例引言:建筑工程项目经常会面临工期延误的问题,而工期的延误往往会导致额外的成本和损失。
在这种情况下,承包商通常会寻求工期索赔来弥补损失。
本文将介绍几个建筑工程工期索赔的实际案例,以便更好地了解工期索赔的应用和效果。
案例一:大桥施工工期延误在某市的大桥项目中,施工方面临了诸多问题,导致工期无法按计划进行。
施工方尝试通过提前加班和增加人手来弥补工期延误,但依然无法达到预期进度。
在与业主沟通后,施工方提出了工期索赔的申请。
通过详细的分析和报告,施工方成功地证明了工期延误的原因,并提出了索赔金额的合理性。
最终,业主同意支付一定数额的工期索赔款项,以解决此次延误带来的额外成本和损失。
案例二:土建施工迟延在某高层建筑项目中,由于资金问题和沟通不畅等原因,土建施工无法按时进行。
承包商向业主提出了工期索赔申请,指出施工迟延的原因并提供了相关证据。
经过双方的协商和专业顾问的评估,业主同意支付一定数额的工期索赔款项。
这些款项用于补偿承包商因工期延误而导致的额外费用,同时也体现了业主的配合和理解。
案例三:供应商延迟交货在某个住宅项目中,供应商未能按时交付关键材料,导致施工工期延误。
承包商根据合同条款决定提出工期索赔。
在与供应商的协商中,承包商提供了证据证明每天延误的成本,以及工期延误对整个项目所产生的负面效应。
供应商最终同意支付工期索赔款项,并承诺加强供货管理,以避免类似的问题再次发生。
结论:以上是几个建筑工程工期索赔的实际案例,这些案例表明,在遭遇工期延误时,工期索赔是一种可行的解决方案。
承包商应准备充分的证据来支持索赔申请,包括工期延误的原因和对项目的影响。
此外,与业主或供应商进行积极的沟通和协商也是解决工期延误问题的关键。
通过有效的工期索赔,承包商可以获得应有的补偿,同时也促进了建筑工程合作各方之间的良好关系。
参考资料:1. "Case Study: Construction Delay Claims" - The Claims & Dispute Resolution Task Force, American Bar Association Forum on Construction Law.2. "Construction Delay Claims" - Consulting Engineers of Ontario.3. "Delay Claims in Construction Projects" - White Construction Group.注:以上案例为示例,并非真实发生的事件。
建设工程施工索赔案例分析与经验总结引言
建设工程施工索赔是指在建设工程合同中,施工单位因业主、监理、设计单位等原因产生的额外费用或损失的要求。
施工索赔是建设工程项目中常见的纠纷之一,对施工单位和业主来说都是一个严峻的挑战。
本文将通过分析一些典型的建设工程施工索赔案例,总结出解决施工索赔问题的经验。
案例分析
案例一:变更设计导致施工索赔
在某建筑工程项目中,设计单位在施工过程中多次提出变更设计要求,导致施工单位需停工进行相应的调整和改动。
施工单位认为这些变更设计属于业主的责任,向业主提出了施工索赔的要求。
案例二:违约索赔
在某市政工程项目中,业主对施工单位提出违约索赔的要求。
业主认为施工单位没有按照合同约定的工期完成工程,并且出现了材料质量不合格等问题。
施工单位则认为业主在工程建设过程中频繁变更要求,导致施工进度延误。
经验总结
结论
建设工程施工索赔案例分析是施工单位解决施工索赔问题中的重要方法之一。
通过总结案例分析的经验,施工单位可以更好地应对施工索赔的挑战,并取得自身权益的最大化。
所以,施工单位在面临施工索赔问题时,应及时积累和总结相关经验,不断提高自身应对施工索赔问题的能力和水平。
工程索赔真实案例范本案例一:不按合同履约导致索赔客户A与承包商B签订了一份建筑工程合同,约定了工程的具体规模、工期、质量标准以及报酬方式等等。
然而,在施工过程中,承包商B没有按照合同的约定履行合同义务,导致工程进展缓慢、质量问题频发,并且没有按照合同约定的时间及质量标准完成工程。
客户A对承包商B的不履约行为感到愤怒并决定采取法律手段进行索赔。
他首先收集了相关证据,例如合同、付款凭证、纠纷的书面记录等等,以证明承包商B的不履约行为。
随后,客户A找到了一位律师,将案情向律师详细介绍,并将收集到的证据交给律师进行评估。
律师分析了相关法律法规,提醒客户A关于工程索赔的权利和义务,并提供了法律解释和建议。
律师和客户A共同制定了索赔策略,包括向承包商B发送索赔通知书,要求其按照合同约定,补偿客户A因为不履约行为而遭受的经济损失。
如果承包商B拒绝履行,客户A和律师将考虑进一步采取法律行动。
最终,承包商B在律师的威慑下同意履行合同义务,并且支付了客户A因为不履约行为而遭受的经济损失。
案例二:施工质量问题导致索赔客户C委托承包商D进行建造一座办公楼的工程。
然而,在验收过程中,客户C发现建筑的一些严重质量问题,例如墙面开裂、管道渗漏等。
客户C立即联系承包商D,要求解决这些质量问题,并且提出了索赔要求,要求承包商D承担修复费用和延误赔偿。
然而,承包商D拒绝履行合同约定的修复义务,并声明这些问题是由于客户C的使用不当所引起的,因此不负责任。
客户C决定求助于律师。
律师要求客户C提供与质量问题相关的证据,例如照片、验收报告等。
律师评估了合同约定的责任分配和索赔条款,并发现承包商D确实存在违约行为。
律师与客户C协商,建议向承包商D发出正式索赔通知,并威胁采取法律行动。
承包商D在收到索赔通知后,重新考虑了态度,并认识到质量问题确实是他们施工不当造成的。
他们同意承担修复费用和延误赔偿,并进行了抱歉。
客户C和承包商D通过双方律师的协商最终达成和解,并签署了协议。
常见工程索赔案例分析及应对工程索赔是指在工程项目进行过程中,因为合同履行、设计、施工等方面存在问题,导致工程发生损失或者造成额外费用,施工方或者工程承包商向业主提出索赔要求的行为。
在实际操作中,工程索赔案例非常普遍,主要原因包括合同设计不周、施工方案不合理、工期压力等。
下面将分析几个常见的工程索赔案例,并提出相关的应对策略。
1.变更设计索赔案例:在工程项目进行过程中,业主可能会对原设计提出修改要求。
施工方必须根据业主的要求重新设计,并按照新的设计要求进行施工。
变更设计会增加工程成本和施工工期。
施工方可以提出变更设计索赔要求,要求业主支付额外费用和赔偿因工期延误导致的经济损失。
施工方应对策略:事先与业主明确合同条款,在合同中约定变更设计的程序、费用和赔偿责任。
在施工过程中及时记录变更要求并与业主沟通。
在索赔时提供充分的证据支持,如变更设计要求书、价格估算报告等。
2.工程延期索赔案例:工程项目可能会受到各种原因的干扰和延误,如天气原因、设备故障、施工方人力不足等。
工程延期会导致施工方面临额外的经济损失,如人工费用、设备租赁费用、固定成本等。
施工方可以提出工程延期索赔要求,要求业主赔偿相关损失。
施工方应对策略:事先进行风险评估,合理设定工期,并在合同中明确约定相关责任和索赔事宜。
及时记录和报告工程延期的原因,并与业主进行沟通,寻求共同解决方案。
在索赔时提供充分的证据支持,如延期通知书、工时记录、相关费用单据等。
3.施工质量索赔案例:在施工过程中,可能会出现质量问题,如构件开裂、漏水等。
业主有权要求施工方修复或更换有问题的构件,并追究施工方的责任。
施工方可以提出施工质量索赔要求,要求业主支付修复和赔偿相关费用。
施工方应对策略:在施工前进行充分的设计论证,选择质量可靠的材料和施工方法。
合同中明确约定相关质量标准和检测要求。
及时进行施工质量检查,并与业主沟通,解决质量问题。
在索赔时提供充分的证据支持,如施工质量检查报告、照片等。
施工索赔案例分析【案例一】背景:某施工单位根据领取的某2000平方米两层厂房工程项目招标文件和全套施工图纸,采用低报价策略编制了投标文件,并获得中标。
该施工单位(乙方)于某年某月某日与建设单位(甲方)签订了该工程项目的固定总价合同。
合同工期为8个月。
甲方在乙方进入施工现场后,因资金紧缺,无法如期支付工程款,口头要求乙方暂停施工一个月。
乙方亦口头答应。
工程按合同规定期限验收时,甲方发现工程质量有问题,要求返工。
两个月后,返工完毕。
结算时甲方认为乙方迟延交付工程,应按合同约定偿付逾期违约金。
乙方认为临时停工是甲方要求的。
乙方为抢工期,加快施工进度才出现了质量问题,因此迟延交付的责任不在乙方。
甲方则认为临时停工和不顺延工期是当时乙方答应的。
乙方应履行承诺,承担违约责任。
问题:1.该工程采用固定总价合同是否合适?2.该施工合同的变更形式是否妥当?此合同争议依据合同法律规应如何处理?答案:问题1:答:因为固定总价合同适用于施工条件明确、工程量能够较准确计算、工期较短、技术不太复杂、合同总价较低且风险不大的项目。
该工程基本符合这些条件,故采用固定总价合同是合适的。
问题2:答:根据《中华人民国合同法》和《建设工程施工合同(示文本)》的有关规定,建设工程合同应当采取书面形式,合同变更亦应当采取书面形式。
若在应急情况下,可采取口头形式,但事后应予以书面形式确认。
否则,在合同双方对合同变更容有争议时,因口头形式协议无法举证,只能以书面协议约定的容为准。
本案例中甲方要求临时停工,乙方亦答应,是甲、乙双方的口头协议,且事后并未以书面的形式确认,所以该合同变更形式不妥。
在竣工结算时双方发生了争议,对此只能以原书面合同规定为准。
在施工期间,甲方因资金紧缺要求乙方停工一个月,此时乙方应享有索赔权。
乙方虽然未按规定程序及时提出索赔,丧失了索赔权,但是根据《民法通则》之规定,在民事权利的诉讼时效期,仍享有要求甲方承担违约责任的权利。
甲方未能及时支付工程款,应对停工承担责任,故应当赔偿乙方停工一个月的实际经济损失,工期顺延一个月。
工程因质量问题返工,造成逾期交付,责任在乙方,故乙方应当支付逾期交工一个月的违约金,因质量问题引起的返工费用由乙方承担。
【案例二】背景:某建设单位(甲方)拟建造一栋职工住宅,采用招标方式由某施工单位(乙方)承建。
甲乙双方签订的施工合同摘要如下:一、协议书中的部分条款(一)工程概况工程名称:职工住宅楼工程地点:市区工程容:建筑面积为3200平方米的砖混结构住宅楼(二)工程承包围承包围:某建筑设计的施工图所包括的土建、装饰、水暖电工程(三)合同工期开工日期:2005年3月21日竣工日期:2005年9月30日合同工期总日历天数:190天(扣除5月1日~3日)(四)质量标准工程质量标准:达到甲方规定的质量标准(五)合同价款合同总价为:壹佰陆拾陆万肆仟元人民币(¥166.4万元)………(八)乙方承诺的质量保修在该项目设计规定的使用年限(50年),乙方承担全部保修责任。
(九)甲方承诺的合同价款支付期限与方式1、工程预付款:于开工之日支付合同总价的10%作为预付款。
工程实施后,预付款从工程后期进度款中扣回。
2、工程进度款:基础工程完成后,支付合同总价的10%;主体结构三层完成后,支付合同总价的20%;主体结构全部封顶后,支付合同总价的20%;工程基本竣工时,支付合同总价的30%。
为确保工程如期竣工,乙方不得因甲方资金的暂时不到位而停工和拖延工期。
3、竣工结算:工程竣工验收后,进行竣工结算。
结算时按全部工程造价的3%扣留工程质量保证金。
在保修期(50年)满后,质量保证金及其利息扣除已支出费用后的剩余部分退还给乙方。
(十)合同生效合同订立时间:2005年3月5日合同订立地点:××市××区××街××号本合同双方约定:经双方主管部门批准及公证后生效二、专用条款中有关合同价款的条款合同价款与支付本合同价款采用固定总价合同方式确定合同价款包括的风险围:(1)工程变更事件发生导致工程造价增减不超过合同总价10%;(2)政策性规定以外的材料价格涨落等因素造成工程成本变化。
风险费用的计算方法:风险费用已包括在合同总价中。
风险围以外合同价款调整方法:按实际竣工建筑面积520.00元/m2调整合同价款。
三、补充协议条款在上述施工合同协议条款签订后,甲乙双方又接着签订了补充施工合同协议条款。
摘要如下:补1.木门窗均用水曲柳板包门窗套;补2.铝合金窗90系列改用42型系列某铝合金厂产品;补3.挑阳台均采用42型系列某铝合金厂铝合金窗封闭。
问题:1.上述合同属于那种计价方式合同类型?2.该合同签订的条款有那些妥当之处?应如何修改?3. 对合同中未规定的承包商义务,合同实施过程中又必须进行的工程容,承包商应如何处理?答案:问题1:答:从甲、乙双方签订的合同条款来看,该工程施工合同应属于固定总价合同。
问题2:答:该合同条款存在的不妥之处及其修改:(1)合同工期总日历天数不应扣除节假日,可以将该节假日时间加到总日历天数中。
(2)本工程是住宅楼工程,目前对该类工程尚不存在其他可以明示的企业或行业的质量标准。
因此,不应以甲方规定的质量标准作为该工程的质量标准,而应以《建筑工程施工质量验收统一标准》(GB50300-2001)中规定的质量标准作为该工程的质量标准。
(3)质量保修条款不妥,应按《建设工程质量管理条例》的有关规定进行修改。
(4)工程预付款预付时间过迟,根据《建设工程施工合同(示文本)》的有关规定,工程预付款的预付时间应不迟于开工日期前7天。
(5)工程预付款的起扣点和扣回方式没有明确约定,应修订为明确的起扣点和扣回方式。
(6)工程价款支付条款中的“基本竣工时间”不明确,应修订为具体明确的时间;“乙方不得因甲方资金的暂时不到位而停工和拖延工期”条款显失公平,应说明甲方资金不到位在什么期限乙方不得停工和拖延工期,逾期支付的利息如何计算。
(7)工程质量保证金返还时间不妥。
根据国家建设部、财政部颁布的《关于印发<建设工程质量保证金管理暂行办法>的通知》[建质(2005)7号]的规定,在施工合同中双方约定的工程质量保证金保留时间应为6个月、12个月或24个月。
保留时间应从工程通过竣(交)工验收之日算起。
(8)从该案例背景来看,合同双方是合法的独立法人单位,不应约定经双方主管部门批准后该合同生效。
(9)专用条款中有关风险围以外合同价款调整方法(按实际竣工建筑面积520.00元/m2调整合同价款)与合同的风险围、风险费用的计算方法相矛盾,该条款应针对可能出现的除合同价款包括的风险围以外的容约定合同价款调整方法。
(10)在补充施工合同协议条款中,不仅要补充工程容,而且要说明其价款是否需要调整,若需调整则如何调整。
问题3:答:首先应及时与甲方协商,确认该部分工程容是否由乙方完成。
如果需要由乙方完成,则应与甲方商签补充合同条款,就该部分工程容明确双方各自的权利义务,并对工程计划做出相应的调整;如果由其他承包商完成,乙方也要与甲方就该部分工程容的协作配合条件及相应的费用等问题达成一致意见,以保证工程的顺利进行。
【案例三】背景:某施工单位(乙方)与某建设单位(甲方)签订了某项工业建筑的地基处理与基础工程施工合同。
由于工程量无法准确确定,根据施工合同专用条款的规定,按施工图预算方式计价,乙方必须严格按照施工图及施工合同规定的容及技术要求施工。
乙方的分项工程首先向监理工程师申请质量认证,取得质量认证后,向造价工程师提出计量申请和支付工程款。
工程开工前,乙方提交了施工组织设计并得到批准。
问题:1.在工程施工过程中,当进行到施工图所规定的处理围边缘时,乙方在取得在场的监理工程师认可的情况下,为了使夯击质量得到保证,将夯击围适当扩大。
施工完成后,乙方将扩大围的施工工程量向造价工程师提出计量付款的要求,但遭到拒绝。
试问造价工程师拒绝承包商的要求合理否?为什么?2. 在工程施工过程中,乙方根据监理工程师指示就部分工程进行了变更施工。
试问工程变更部分合同价款应根据什么原则确定?3.在开挖土方过程中,有两项重大事件使工期发生较大的拖延:一是土方开挖时遇到了一些工程地质勘探没有探明的孤石,排除孤石拖延了一定的时间;二是施工过程中遇到数天季节性大雨后又转为特大暴雨引起山洪暴发,造成现场临时道路、管网和施工用房等设施以及已施工的部分基础被冲坏,施工设备损坏,运进现场的部分材料被冲走,乙方数名施工人员受伤,雨后乙方用了很多工时清理现场和恢复施工条件。
为此乙方按照索赔程序提出了延长工期和费用补偿要求。
试问造价工程师应如何审理?答案:问题1:答:造价工程师的拒绝合理。
其原因:该部分的工程量超出了施工图的要求,一般地讲,也就超出了工程合同约定的工程围。
对该部分的工程量监理工程师可以认为是承包商的保证施工质量的技术措施,一般在业主没有批准追加相应费用的情况下,技术措施费用应由乙方自己承担。
问题2:答:工程变更价款的确定原则:(1)合同中已有适用于变更工程的价格,按合同已有的价格计算、变更合同价款;(2)合同中只有类似于变更工程的价格,可以参照类似价格变更合同价款;(3)合同中没有适用或类似于变更工程的价格,由承包商提出适当的变更价格,工程师批准执行,这一批准的变更价格,应与承包商达成一致,否则按合同争议的处理方法解决。
问题3:答:造价工程师应对两项索赔事件作出处理如下:1.对处理孤石引起的的索赔,这是预先无法估计的地质条件变化,属于甲方应承担的风险,应给予乙方工期顺延和费用补偿。
2.对于天气条件变化引起的索赔应分两种情况处理:(1)对于前期的季节性大雨这是一个有经验的承包商预先能够合理估计的因素,应在合同工期考虑,由此造成的时间和费用损失不能给予补偿。
(2)对于后期特大暴雨引起的山洪暴发不能视为一个有经验的承包商预先能够合理估计的因素,应按不可抗力处理由此引起的索赔问题。
被冲坏的现场临时道路、管网和施工用房等设施以及已施工的部分基础,被冲走的部分材料,清理现场和恢复施工条件等经济损失应由甲方承担;损坏的施工设备,受伤的施工人员以及由此造成的人员窝工和设备闲置等经济损失应由乙方承担;工期顺延。
【案例四】背景:某海滨城市为发展旅游业,经批准兴建一座三星级大酒店。
该项目甲方于××年10月10日分别与某建筑工程公司(乙方)和某外资装饰工程公司(丙方)签订了主体建筑工程施工合同和装饰工程施工合同。
合同约定主体建筑工程施工于当年11月10日正式开工。
合同日历工期为2年5个月。
因主体工程与装饰工程分别为两个独立的合同,由两个承包商承建,为保证工期,当事人约定:主体与装饰施工采取立体交叉作业,即主体完成三层,装饰工程承包商立即进入装饰作业。
