吊篮施工方案(1)
- 格式:docx
- 大小:115.63 KB
- 文档页数:13

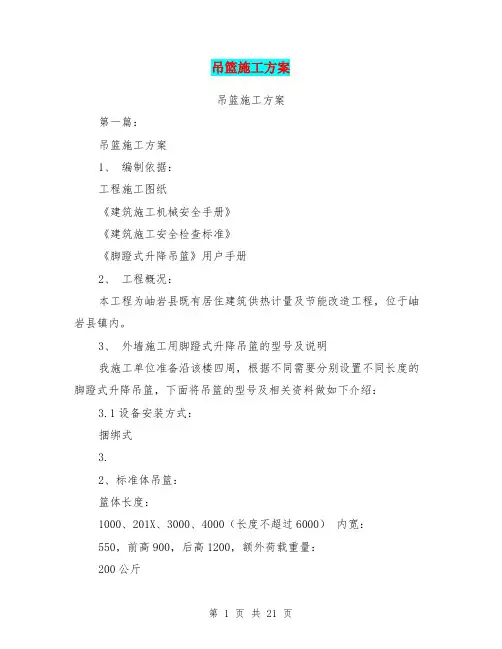

吊篮施工方案吊篮施工方案第一篇:吊篮施工方案1、编制依据:工程施工图纸《建筑施工机械安全手册》《建筑施工安全检查标准》《脚蹬式升降吊篮》用户手册2、工程概况:本工程为岫岩县既有居住建筑供热计量及节能改造工程,位于岫岩县镇内。
3、外墙施工用脚蹬式升降吊篮的型号及说明我施工单位准备沿该楼四周,根据不同需要分别设置不同长度的脚蹬式升降吊篮,下面将吊篮的型号及相关资料做如下介绍:3.1设备安装方式:捆绑式3.2、标准体吊篮:篮体长度:1000、201X、3000、4000(长度不超过6000)内宽:550,前高900,后高1200,额外荷载重量:200公斤3.3、标准篮体吊篮组成部件:篮体、提升机、减速机、吊臂、支架式吊臂、安全钢丝绳、安全器、手制动锁、悬挂锁具等。
4、施工方法4.1脚蹬式升降吊篮的安装4.1.1进场:将吊篮用货车运至施工现场,并将吊篮的组合式吊臂、钢丝绳等搬运至相应位置的地面。
4.1.2安装4.1.1篮体的安装与连接第二篇:吊篮施工方案吊篮施工方法1、首先用人工或吊机将卷扬机、基座以及桅杆吊至罐顶。
2、卷扬机固定及桅杆制作① 用 60 6的角钢制作一个尺寸为650 380的基座,把卷扬机用螺栓加焊接的方法固定在基座上,使卷扬机和基座成为一个整体,用四条长螺栓以及两条长角钢或槽钢夹紧固定在罐顶平台走道下方的梁位置(受力点),用一条?60的管子作为卷扬机起重桅杆,桅杆一头用焊接的方式固定在基座上,另外一头做成吊钩,用 30 3的角钢作为桅杆支撑杆。
具体做法见附图1和附图2。
② 将卷扬机的钢丝绳穿过卷扬机起重桅杆上的定滑轮,垂直放置到地面,将卷扬机的钢丝绳与吊篮顶部的吊环固定,吊环要采用防脱扣设置,吊环采用u型卡,u型卡必须拧紧螺栓。
具体做法见附图1和附图2。
③ 安全绳固定吊篮上,安全绳采用专业安全绳,专业安全绳直径为?16mm,安全使用能力为225kg。
安全绳由罐顶上部的两个防护人员操作,确保作业时安全绳起到保护作用。
吊篮安装拆除施工方案(一)引言概述:吊篮安装拆除施工方案是在建筑施工过程中必不可少的一项工作。
它涉及到吊篮的搭建、固定、卸载等一系列操作。
本文将详细介绍吊篮安装拆除的具体步骤和注意事项。
正文:一、吊篮安装的准备工作1. 确定吊篮的使用范围和高度要求。
2. 检查吊篮及其配件的完好性。
3. 准备好所需的工具和设备,如吊车、安全绳等。
4. 对施工现场进行安全检查,确保施工环境符合要求。
二、吊篮安装的步骤1. 使用吊车将吊篮组装件吊至目标位置。
2. 确认吊篮组装件的位置,并进行固定。
3. 逐步组装吊篮的底盘、安全门、扶手等部件。
4. 检查吊篮的固定情况,确保吊篮牢固可靠。
5. 进行吊篮的功能测试和安全检查。
三、吊篮拆除的步骤1. 确保吊篮内无人并进行相应警示。
2. 将吊篮内的材料和设备卸载至安全区域。
3. 从底部逐层拆卸吊篮的各个部件。
4. 使用吊车将吊篮组装件吊离施工现场。
5. 进行吊篮拆除后的总体清理和安全检查。
四、吊篮安装拆除的注意事项1. 操作人员需具备相关工作经验和持证上岗。
2. 操作人员必须佩戴符合规定的安全防护装备。
3. 施工过程中需要注意周围人员和交通的安全。
4. 检查吊篮及其配件的质量和完好性,避免使用损坏的设备。
5. 严格遵守吊篮的使用规范和操作要求,确保安全可靠。
五、总结吊篮安装拆除施工方案是建筑工程中重要的环节之一,正确的操作可以保证施工的顺利进行和工人的安全。
在实施吊篮安装拆除时,需要严格执行相关的步骤和安全规范,同时注意事项的遵守也尤为重要。
通过合理的安装拆除工作,可以提高工作效率,保证吊篮的使用效果,并确保工作人员的安全。
吊篮专项施工方案一、吊篮专项施工方案的概述吊篮是建筑工地上常见的安全设备,用于高空作业、石材安装、外墙维修等工作。
本方案将重点介绍吊篮施工中的安全管理、操作规范、设备维护等内容。
二、吊篮施工中的安全管理1.建立安全责任制:明确各个施工单位的安全责任,分工明确,做好安全管理工作的组织和监督。
2.安全教育培训:对吊篮操作人员进行必要的安全教育和技术培训,提高其安全意识和操作技能。
3.安全防护措施:在吊篮周围设置警示标志,并安装安全网、安全带等防护设备,保障施工人员的安全。
4.安全监控系统:安装相应的安全监控设备,全程监测吊篮的状态,及时发现问题并采取相应的措施。
三、吊篮施工中的操作规范1.检查设备:每次使用前,必须对吊篮进行全面检查,确保设备完好无损,各项功能正常。
2.上下架操作:吊篮上下架时,必须由专人操作,确保行稳致远,避免发生意外。
3.吊篮的使用范围:严禁在风力超过规定范围的情况下使用吊篮,以免发生意外。
4.物料搬运:在吊篮上搬运物料时,必须确保物料的稳固,防止物料滑落对施工人员造成伤害。
5.防止碰撞:施工中,要注意避免吊篮与建筑物或其他设备发生碰撞,以免对施工造成安全隐患。
四、吊篮施工中的设备维护1.日常检查:对吊篮进行日常巡检,检查设备各部件的工作状态,如有损坏或异常情况,及时维修或更换。
2.定期维护:按照设备使用手册的规定对吊篮进行定期维护,包括清洁、润滑、调校等工作。
3.特殊维护:遇到特殊情况,例如设备意外故障、事故发生等,需立即停止使用并进行紧急维修。
五、吊篮施工中的应急措施1.紧急出口:设立吊篮紧急出口,确保在发生意外时,施工人员能够迅速疏散。
2.应急演练:定期组织应急演练,提高施工人员的应急能力和自救能力。
六、吊篮施工中的环境保护1.垃圾处理:施工现场产生的垃圾要分类处理,做到垃圾无害化处理。
2.污水处理:施工现场产生的废水要经过处理后排放,确保不对周围环境造成污染。
3.防尘措施:施工现场要采取必要的防尘措施,减少粉尘对空气质量的影响。
吊篮施工方案吊篮施工方案第一篇:吊篮施工方案1、编制依据:工程施工图纸《建筑施工机械安全手册》《建筑施工安全检查标准》《脚蹬式升降吊篮》用户手册2、工程概况:本工程为岫岩县既有居住建筑供热计量及节能改造工程,位于岫岩县镇内。
3、外墙施工用脚蹬式升降吊篮的型号及说明我施工单位准备沿该楼四周,根据不同需要分别设置不同长度的脚蹬式升降吊篮,下面将吊篮的型号及相关资料做如下介绍:3.1设备安装方式:捆绑式3.2、标准体吊篮:篮体长度:1000、201X、3000、4000(长度不超过6000)内宽:550,前高900,后高1200,额外荷载重量:200公斤3.3、标准篮体吊篮组成部件:篮体、提升机、减速机、吊臂、支架式吊臂、安全钢丝绳、安全器、手制动锁、悬挂锁具等。
4、施工方法4.1脚蹬式升降吊篮的安装4.1.1进场:将吊篮用货车运至施工现场,并将吊篮的组合式吊臂、钢丝绳等搬运至相应位置的地面。
4.1.2安装4.1.1篮体的安装与连接第二篇:吊篮施工方案吊篮施工方法1、首先用人工或吊机将卷扬机、基座以及桅杆吊至罐顶。
2、卷扬机固定及桅杆制作① 用 60 6的角钢制作一个尺寸为650 380的基座,把卷扬机用螺栓加焊接的方法固定在基座上,使卷扬机和基座成为一个整体,用四条长螺栓以及两条长角钢或槽钢夹紧固定在罐顶平台走道下方的梁位置(受力点),用一条?60的管子作为卷扬机起重桅杆,桅杆一头用焊接的方式固定在基座上,另外一头做成吊钩,用 30 3的角钢作为桅杆支撑杆。
具体做法见附图1和附图2。
② 将卷扬机的钢丝绳穿过卷扬机起重桅杆上的定滑轮,垂直放置到地面,将卷扬机的钢丝绳与吊篮顶部的吊环固定,吊环要采用防脱扣设置,吊环采用u型卡,u型卡必须拧紧螺栓。
具体做法见附图1和附图2。
③ 安全绳固定吊篮上,安全绳采用专业安全绳,专业安全绳直径为?16mm,安全使用能力为225kg。
安全绳由罐顶上部的两个防护人员操作,确保作业时安全绳起到保护作用。
吊篮施工方案11篇吊篮施工方案1我公司在此工程中使用电动吊篮,电动吊篮由吊篮结构、吊挂、电动提升机构、平安装置、控制柜、靠墙托轮系统及屋面悬挑系统组成。
从结构的三段作为固定点起放吊篮,使用吊篮时要注意平安。
使用电动吊篮的平安生产注意要点是:1、每天作业前,须使吊篮上升、下降数次,经确认无故障后,才能投入作业;2、严禁超载进行;3、风速超过四级风时,不得登吊篮工作;4、不准在吊篮内进行焊接作业;5、在吊篮上施工人员应带平安帽并佩带平安带,必须事先做好各项平安检查和准备工作;6、当吊篮停于某处施工时,必须锁紧平安锁,当继续升降至某施工点时,再翻开平安锁;7、平安锁只允许在所规定的平安限期使用。
每天工作开始前,应用手向上抽动平安绳索数次,当确认其灵敏有效后,才可使用吊篮;8、平安钢丝绳下端应用坠绳器坠紧,使其绷直,否那么容易使平安锁连续锁绳,一旦锁绳,可将吊篮提升,使平安锁自动开锁,切不可硬性敲击;9、钢丝绳上不得有油、结冰、结霜,发现有断丝、松股或扭伤,必须换新时,应选用规格符合要求的钢丝绳;10、在吊篮操作平台上必须存放手提电开工具或建筑材料时,应注意保持吊篮平稳无倾斜现象;如在吊篮升降过程中发现有倾斜现象时,必须立即停机,调正到水平位置后,再继续升降;11、发现故障后,必须立即停机检查,故障未经排除,不得升降;12、作业完毕后,应将吊篮停在指定地点,停机处,应预先铺好垫木;13、严格贯彻操作规程,做好日常保养润滑作业,控制电动机温升,不得超过规定;14、平安锁必须按规定日期进行检查和实验。
高处作业吊篮简介:高处作业电动吊篮其构成如下:1、上支架系统:上部支架系统采用矩型无缝钢管拼装而成,支架尾部压配重对吊篮进行平衡,无需在屋面采取预埋,整个支架系统水平和垂直方向均可根据不同屋面结构的要求进行调节。
2、吊篮升降及保护系统:吊篮采用电动方式升降,整个系统由提升机,平安锁,钢丝绳三大局部组成,提升机工作速度为7-9m/min,钢丝绳由工作绳和平安绳组成,配以自动平安锁,保证电动吊篮在断绳或倾斜等意外事故发生时能在10至20cm范围内自动停机。

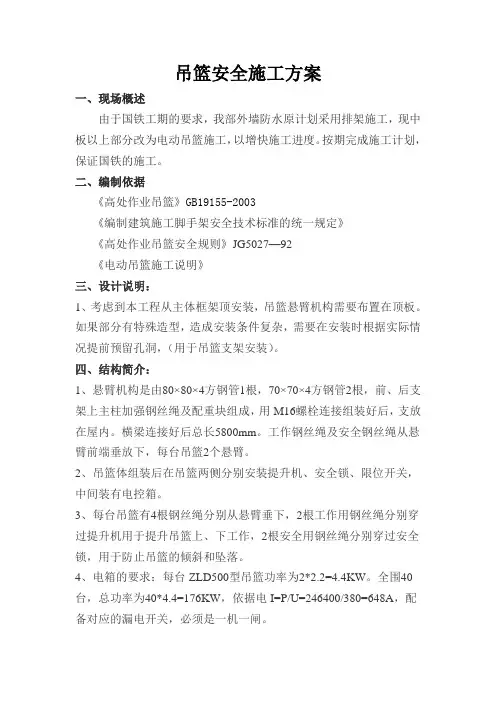

吊篮安全施工方案一、现场概述由于国铁工期的要求,我部外墙防水原计划采用排架施工,现中板以上部分改为电动吊篮施工,以增快施工进度。
按期完成施工计划,保证国铁的施工。
二、编制依据《高处作业吊篮》GB19155-2003《编制建筑施工脚手架安全技术标准的统一规定》《高处作业吊篮安全规则》JG5027—92《电动吊篮施工说明》三、设计说明:1、考虑到本工程从主体框架顶安装,吊篮悬臂机构需要布置在顶板。
如果部分有特殊造型,造成安装条件复杂,需要在安装时根据实际情况提前预留孔洞,(用于吊篮支架安装)。
四、结构简介:1、悬臂机构是由80×80×4方钢管1根,70×70×4方钢管2根,前、后支架上主柱加强钢丝绳及配重块组成,用M16螺栓连接组装好后,支放在屋内。
横梁连接好后总长5800mm。
工作钢丝绳及安全钢丝绳从悬臂前端垂放下,每台吊篮2个悬臂。
2、吊篮体组装后在吊篮两侧分别安装提升机、安全锁、限位开关,中间装有电控箱。
3、每台吊篮有4根钢丝绳分别从悬臂垂下,2根工作用钢丝绳分别穿过提升机用于提升吊篮上、下工作,2根安全用钢丝绳分别穿过安全锁,用于防止吊篮的倾斜和坠落。
4、电箱的要求:每台ZLD500型吊篮功率为2*2.2=4.4KW。
全围40台,总功率为40*4.4=176KW,依据电I=P/U=246400/380=648A,配备对应的漏电开关,必须是一机一闸。
五、吊篮施工过程:1、进场:将吊篮和悬臂支架用货车运至施工现场,安装前必须对进场吊篮部件进行检查核对,项目部技术人员要对每个吊篮的每个部件进行检查,如发现有部件发生锈蚀、残缺等不合格情况时,严格要求该部件更换为合格部件后方可拼装。
2、安装:应在顶板平坦处安装悬挂装置,将配重块整齐码放在配重架上,并加以固定。
配重块每块50公斤,加载配重块时,配重块数量应根据前梁悬伸长度、前后座间距离和悬吊载荷确定。
如果有吊篮存在配重不符合计算要求的,现场管理人员不得让该吊篮使用。
1、安装及调整(1)安装面位于主楼屋顶混凝土结构梁上,每台吊篮有两个悬挂机构支架。
悬挂机构支架设于建筑物花架梁、楼梯间屋面和机房顶位置,安装吊篮悬挂支架的位置均为结构梁和混凝土屋面,安装位置平整。
调节悬挂支架的前伸缩架,使前梁下侧面略高于幕墙完成面高度,悬挂机构施加于建筑物或构筑物支撑处上的作用力应符合建筑结构的承载要求。
(2)将插杆插入前支架内,根据支架的最大高度1.1米高调整插杆的高度,用螺栓固定。
将插杆插入后支架套管内,插杆的高度与前支架高度登高,用螺栓固定,前、后支架完成安装。
(3)将前梁、后梁分别装入前、后支架的插杆内,用中梁连接,前、后座间距离在场地允许下,尽量调整至最大距离。
将上支柱安装在前支架插杆上。
(4)安装加强钢丝绳,调节螺旋扣的螺杆,使加强钢丝绳绷紧,使前梁略微上翘3~5cm,产生预应力,提高前梁刚度。
再将给您工作钢丝、安全钢丝绳分别固定在前梁的悬挂机构架上,在位于钢丝绳顶端800mm的位置放置上升限位板,并紧固牢靠。
(5)检查上述各部位安装是否正确,确认无误后,将悬挂机构安放在工作位置,前梁伸出端悬伸长度为1.5米。
两套悬挂结构内侧之间的距离应等于悬吊平台的长度。
配重均匀放置在后支架底座上,上紧防盗螺栓,将工作钢丝绳、安全钢丝绳从端部放下,此过程中注意钢丝绳的缠绕现象。
2、卡扣安装(1)装夹钢丝绳时,绳夹数量是4个,U型开口在钢丝绳尾端对侧,且方向一致。
绳夹应从吊装点处开始依次夹紧,并在最后一个绳夹和前一个绳夹间,使钢丝绳稍稍拱起。
(2)这里的前3个绳夹间距距离为50mm至60mm,第3个与第4个绳夹的间距距离为60mm至80mm,安全弯高度保持在40mm左右。
最后第4个绳夹后面留出140mm的余量。
如下图所示:钢丝绳绳夹安装(3)垂放钢丝绳时,将钢丝绳自由盘放在楼面,将绳头仔细抽出后沿墙面缓慢下放。
钢丝绳放完后应将地面多余的钢丝绳仔细盘好压紧。
3、悬挂装置的安装(1)吊篮框拼装:首先选择较为平整的场地;将底架放平整,再将底架与外围高、低栏杆分别用螺栓连接组装成基本节,根据具体施工部位要求拼装≤6000mm长的吊篮悬挂机构。
吊篮作业施工方案一、背景吊篮作为一种常见的高空作业设备,广泛应用于建筑施工、外墙装饰、维修及清洁等工程中。
本文档旨在提供一份吊篮作业施工方案,以确保施工期间吊篮的安全、高效使用。
二、吊篮准备工作1.吊篮检查与维护:•定期对吊篮进行检查,确保各个部件完好无损。
•检查吊篮的安全绳、钢丝绳等各项安全装置是否完好。
•检查吊篮的电气设备,确保其正常工作。
2.安全防护设备准备:•准备好必要的安全防护设备,如安全帽、安全绳、安全带、防护网等。
•对安全防护设备进行合格性检查,确保其可靠性及符合相关标准。
3.施工现场环境准备:•清理施工现场,确保平整、无杂物的工作区域。
•移除施工现场周围的障碍物,确保吊篮在施工过程中不会受到干扰。
•检查天气情况,确保不会进行吊篮作业的恶劣天气。
三、施工方案1.定位吊篮位置:•根据工程需要确定吊篮的位置,确保施工过程中安全可靠。
•检查吊篮周围的周转空间,确保吊篮在施工过程中不会与其他设备或建筑物发生碰撞。
2.吊篮起吊及固定:•使用专业起重设备将吊篮悬挂在施工位置,并确保吊篮稳定。
•使用专业固定装置将吊篮与建筑物或结构物牢固连接,防止吊篮晃动或脱落。
3.设备检查与调试:•吊篮固定后,进行设备检查与调试,确保所有装置正常工作。
•检查吊篮的电气设备、安全装置是否正常,确保施工过程中的各项安全措施有效。
4.安全上岗及操作规范:•所有参与吊篮作业的施工人员必须经过专业培训,取得上岗证书。
•操作人员必须穿戴好安全防护设备,并按照相关操作规范进行作业。
5.施工过程中的安全控制:•施工过程中,必须设置专人监控吊篮及作业现场。
•严格遵守相关安全操作规程,确保施工过程中不发生人员伤害或设备损坏事故。
•定期记录施工过程中的安全情况,并及时采取相应的纠正措施。
四、吊篮作业结束后的工作1.撤离吊篮及固定装置:•吊篮作业结束后,使用专业的起重设备将吊篮慢慢降落至地面。
•取下吊篮与建筑物或结构物的固定装置,确保吊篮完全撤离施工位置。
吊篮安全专项施工方案-(1)
在建筑工程施工中,吊篮被广泛运用于高空作业,提高了效率的同时也增加了安全风险。
因此,制定吊篮安全专项施工方案变得至关重要。
1. 目的
本文旨在规范吊篮使用及管理,保障施工人员的安全,减少吊篮事故的发生,提高作业效率。
2. 施工前准备
2.1 吊篮检查
•检查吊篮钢丝绳是否完好。
•检查吊篮上是否固定有防护装置。
•检查吊篮载重及使用规范。
2.2 安装场地检查
•场地平整度和承重力的检查。
•检查周围环境是否清晰,存在潜在危险因素。
3. 施工作业
3.1 上下吊篮
•操作前,必须将工人按规定系好安全带。
•操作人员指挥清晰明了,严禁操作不当。
3.2 运输
•吊篮内不得携带超过载重限制的物品。
•吊篮在运输过程中需稳定,避免碰撞。
3.3 搬运
•搬运过程中需两人以上配合操作。
•搬运时注意平稳运动,防止晃动。
4. 紧急情况处理
4.1 紧急下降
•吊篮操作人员需掌握相应下降操作方法。
•周围人员需配合,确保吊篮下降安全。
4.2 救援
•出现吊篮事故时,应立即通知救援人员。
•救援过程中,避免慌乱,保持冷静配合救援。
5. 施工结束
5.1 吊篮回收
•安全结束作业后,进行吊篮回收和清理。
•检查吊篮,并及时进行维护保养。
结语
吊篮安全专项施工方案的执行,是对施工人员安全的重要保障。
吊篮使用中需严格按照规定操作,提高安全意识,减少事故发生,为施工安全保驾护航。
吊篮专项施工方案1、编制依据1.1 项目部安全管理目标;杜绝等级以上死亡事故,负轻伤率控制为2‰1.2 相关法律、法规和其它要求相关法律法规和其它要求的目录1.3 相关标准本方案是依据GB/T28001-2001《职业健康安全管理体系》及公司《管理手册及程序文件》、《公司专项施工方案编制规则》的要求进行编制。
1.4 适用范围本方案的适用范围为“XXX幕墙工程”吊篮安全施工方案。
吊篮施工使用于外墙装饰装修。
2.工程概况本工程为XXX幕墙工程,工程规模;大众广场改造工程总占地面积4.23公顷,其中人防工程占地3.5公顷,建筑面积约65000平方米,南北长238米,东西长114-181米不等。
建筑层数5层。
结构类型为框架结构,设计抗震裂度为6度,设计使用年限为50年。
3.现场准备3.1吊篮及材料:吊篮及材料进场时间:2012年03月01日.计划出场日期:3.2管理人员及劳务人员培训项目部除按规定项目相关班组进行方案措施交底,由项目部向吊篮操作者及其他相关人员进行方案措施交底。
4.吊篮施工安全管理措施4.1材料要求吊篮采用“XXX建筑机械公司”生产的ZLP630系列吊篮、提升机、钢丝绳及安全锁等配配套设备。
吊篮自重466kg(悬吊平台,包括提升机、安全锁、电气控制箱)。
提升机选用LEJ2-100L1-4D,技术参数额定提升力 6.3KN功率 2.2KW转速 1420r/min制动力矩 15N.m悬吊平台重量 466kg配重 1000kg额定载重量 600kg外形尺寸(长×宽×高)难度 6.0×0.69×1.2m钢丝绳参数 6×19W+IWS-8.604.2脚手板吊篮脚手板为轻质金属板,脚手架铺设必须焊接严密牢固。
踢脚板采用150mm高的轻质金属板和吊篮架体焊接牢固。
4.3吊点数量本工程采用2.5-3米的吊篮,3米的吊篮可设2个吊点。
使用2个吊点的吊篮,人员作业时须系好安全带。
吊篮专项施工方案一、施工准备1.环境准备评估施工现场的环境条件,包括地面平整度、承重能力、周围环境是否干净、无危险物品等,确保吊篮可以正常操作。
清理施工现场并设置安全警示标志,确保施工区域的安全。
2.设备准备准备所需的吊篮设备,包括吊篮、钢丝绳、吊装设备、安全防护设备等。
确保设备的完好性和安全性,并进行必要的检查和维护。
3.人员准备安排经过专业培训的操作人员进行吊篮施工,确保他们具有足够的经验和技能来操作吊篮设备。
同时,指定专人进行安全监督,并向所有施工人员提供必要的安全培训。
二、施工流程1.安装吊篮将吊篮安装在施工现场的预定位置上,确保吊篮的平衡和稳固。
根据吊篮的使用要求和施工现场的特点,选择合适的安装方法,可以是悬挂在建筑物上,也可以是通过支撑架固定在地面上。
2.系钢丝绳将钢丝绳连接到吊篮上,并确保钢丝绳的牢固和安全。
钢丝绳应该能够承受吊篮和施工人员的总重量,并且在使用过程中不会断裂或松动。
3.安装安全防护设备在吊篮上安装必要的安全防护设备,包括防护网、安全带、防护栏杆等。
这些设备可以有效地保护施工人员的安全,防止他们从吊篮上摔落或受到其他伤害。
4.操作吊篮由经过培训的操作人员操控吊篮进行施工。
根据具体的施工需求,调整吊篮的高度和位置,并确保吊篮的平稳运行。
同时,注意观察吊篮是否有异常情况,并及时采取措施进行修复或调整。
5.施工结束施工完成后,及时将吊篮移除施工现场,并进行全面的检查和维护。
确保吊篮设备的完好性和安全性,并妥善存放,以备下次使用或维修。
三、施工安全措施1.安全培训对所有参与吊篮施工的人员进行必要的安全培训,包括吊篮设备的操作方法、安全注意事项等。
确保每个人都理解和遵守施工安全规定,减少事故发生的风险。
2.安全防护设备在吊篮上安装必要的安全防护设备,包括防护网、安全带、防护栏杆等。
这些设备可以有效地保护施工人员的安全,防止他们从吊篮上摔落或受到其他伤害。
3.定期检查和维护定期检查吊篮设备的完好性和安全性,包括吊篮本体、钢丝绳、吊装设备等。
吊篮施工方案吊篮施工方案第一篇:吊篮施工方案1、编制依据:工程施工图纸《建筑施工机械安全手册》《建筑施工安全检查标准》《脚蹬式升降吊篮》用户手册2、工程概况:本工程为岫岩县既有居住建筑供热计量及节能改造工程,位于岫岩县镇内。
3、外墙施工用脚蹬式升降吊篮的型号及说明我施工单位准备沿该楼四周,根据不同需要分别设置不同长度的脚蹬式升降吊篮,下面将吊篮的型号及相关资料做如下介绍:3.1设备安装方式:捆绑式3.2、标准体吊篮:篮体长度:1000、201X、3000、4000(长度不超过6000)内宽:550,前高900,后高1200,额外荷载重量:200公斤3.3、标准篮体吊篮组成部件:篮体、提升机、减速机、吊臂、支架式吊臂、安全钢丝绳、安全器、手制动锁、悬挂锁具等。
4、施工方法4.1脚蹬式升降吊篮的安装4.1.1进场:将吊篮用货车运至施工现场,并将吊篮的组合式吊臂、钢丝绳等搬运至相应位置的地面。
4.1.2安装4.1.1篮体的安装与连接第二篇:吊篮施工方案吊篮施工方法1、首先用人工或吊机将卷扬机、基座以及桅杆吊至罐顶。
2、卷扬机固定及桅杆制作① 用 60 6的角钢制作一个尺寸为650 380的基座,把卷扬机用螺栓加焊接的方法固定在基座上,使卷扬机和基座成为一个整体,用四条长螺栓以及两条长角钢或槽钢夹紧固定在罐顶平台走道下方的梁位置(受力点),用一条?60的管子作为卷扬机起重桅杆,桅杆一头用焊接的方式固定在基座上,另外一头做成吊钩,用 30 3的角钢作为桅杆支撑杆。
具体做法见附图1和附图2。
② 将卷扬机的钢丝绳穿过卷扬机起重桅杆上的定滑轮,垂直放置到地面,将卷扬机的钢丝绳与吊篮顶部的吊环固定,吊环要采用防脱扣设置,吊环采用u型卡,u型卡必须拧紧螺栓。
具体做法见附图1和附图2。
③ 安全绳固定吊篮上,安全绳采用专业安全绳,专业安全绳直径为?16mm,安全使用能力为225kg。
安全绳由罐顶上部的两个防护人员操作,确保作业时安全绳起到保护作用。
吊篮施工方案引言概述:吊篮施工是一种常见的高空作业方式,广泛应用于建造施工、外墙装饰、维修及清洁等领域。
本文将详细介绍吊篮施工的方案,包括吊篮的选择、安装、使用及维护等方面。
一、吊篮的选择1.1 吊篮的类型:根据施工需求和作业环境,选择适合的吊篮类型,包括单人吊篮、双人吊篮、多人吊篮等。
1.2 吊篮的承重能力:根据施工工艺和物料的分量,选择具备足够承重能力的吊篮,确保施工安全。
1.3 吊篮的尺寸:根据施工现场的实际情况,选择合适尺寸的吊篮,确保能够满足施工需求,并能够顺利进出施工区域。
二、吊篮的安装2.1 安全检查:在安装吊篮之前,进行必要的安全检查,确保吊篮及其相关配件的完好无损。
2.2 吊篮的固定:根据施工现场的情况,选择合适的固定方式,如吊篮架设在建造物上方的悬挑梁上,需要进行坚固的固定,确保吊篮的稳定性。
2.3 吊篮的连接:将吊篮与升降机或者起重机连接,确保吊篮能够顺利升降,并进行必要的安全锁定,防止吊篮脱离升降机。
三、吊篮的使用3.1 操作培训:操作人员需要接受专业的培训,熟悉吊篮的使用方法、安全规范及紧急情况下的应对措施。
3.2 施工准备:在使用吊篮进行施工前,需要进行必要的施工准备工作,如清理施工区域、检查吊篮及相关设备的工作状态等。
3.3 施工操作:按照施工计划和工艺要求,合理安排施工操作流程,确保吊篮在施工过程中的稳定性和安全性。
四、吊篮的维护4.1 定期检查:定期对吊篮进行检查,包括吊篮本体、固定设备、连接设备等,确保吊篮的正常工作状态。
4.2 清洁维护:定期清洁吊篮,清除吊篮表面的污垢,防止腐蚀和损坏。
4.3 零部件更换:根据吊篮的使用寿命和磨损情况,及时更换吊篮的零部件,确保吊篮的安全可靠性。
结论:吊篮施工方案是保证高空作业安全和施工效率的重要环节。
通过合理选择吊篮、正确安装、安全使用和定期维护,可以确保吊篮施工的顺利进行。
在实际施工中,应根据具体情况进行综合考虑,确保吊篮施工方案的可行性和安全性。
吊篮施工方案11篇吊篮施工方案91、工程概况XXX工程项目建筑总面积XXX万平米,X栋X层,X栋X层单体建筑组成,由于工期原因,吊篮布置选择满挂(X——X台/栋)。
本项目选用的吊篮均为XX型,共计X台,由保温专业班组负责租凭,X家租凭公司负责提供。
大批量吊篮同时进场同时安装同时作业,给现场安全管理带来极大挑战!2、入场安装及验收管理2.1入场管理1、项目部提前拟定《高处作业吊篮进场审查资料》及《高处作业吊篮安装(拆卸)专项施工方案基本内容》,以文件形式要求租凭公司准备。
2、安装前,安设部内部组织学习《高处作业吊篮》(GB19155)及《高处作业吊篮安全监督管理规定》,共同确定安装过程监控、安装验收标准和日常管理流程。
3、因本工程吊篮数量较多,故采取分批入场,4-6栋楼为一个入场批次。
未经安设部验收同意,保卫科严禁吊篮入场。
2.2安装过程管理1、除对安装工进行书面交底外,每个安装班组都需先安装一台样板吊篮,实物交底后进行作业。
2、本项目安装的吊篮数量较大。
点我:建筑市政路桥文章分类汇编。
因工期原因,无法按照安装一栋验收一栋的原则进行组织安装,只能选择X栋楼同步安装。
安设部将安装班组分为三个安装小组,第一小组负责楼顶支架部分安装,第二小组负责吊篮平台安装,第三小组负责钢丝绳和电器安装。
各小组只负责各自安装的部分,便于对安装人员进行细化交底,保证安装质量。
3、区域安全员过程跟踪,每日填写监控记录,所有安装不合格的部位在安装过程中现场整改,避免成型后返工和安装工产生抵触心理。
2.3吊篮验收安设部下发验收需知,规定验收前吊篮所需满足的条件。
租凭公司按照安设部制定的合格标准进行自查,自查合格的楼号,由安设部进行初验收,并主要进行静载试验、动载试验、超载试验和倾斜试验,所有吊篮的验收留存影像资料。
特检所检测后组织相关方正式验收。
3、人员培训3.1胸卡制度安设部制作培训PPT,对上篮作业人员进行交底教育。
对考核合格的作业人员配发胸卡,便于日常管理。
电动吊篮施工方案(1)
一、项目背景
电动吊篮是一种用于高空作业的设备,通常用于建筑施工、装修、维护等工程。
本方案将详细介绍电动吊篮在施工中的应用方案。
二、设备介绍
1. 电动吊篮结构
电动吊篮主要由钢结构、电动机、悬挂装置、操作台等部分组成,具有承载能
力强、操控方便等特点。
2. 施工用途
电动吊篮广泛用于高层建筑的外墙施工、清洗、维护等作业,提高了工作效率,减少了安全隐患。
三、施工准备
在使用电动吊篮进行施工前,需要进行以下准备工作: - 确认施工地点的安全
情况; - 检查吊篮设备的工作状态和操作性; - 对施工人员进行必要的安全培训。
四、施工流程
1. 安装吊篮
根据施工需要,将电动吊篮安装在建筑物外墙或悬崖边缘的适当位置,进行固
定和调整。
2. 装载物料
将需要作业的建筑物维护人员或施工材料装载到吊篮中,确保重心平衡。
3. 进行作业
操作吊篮上的控制面板,控制吊篮的移动、升降等功能,配合施工人员进行高
空施工作业。
五、安全措施
在电动吊篮施工过程中,要加强安全管理,确保施工人员的人身安全: - 严格按照操作规程进行作业; - 定期检查吊篮设备,确保安全可靠; - 配备安全带、防护帽等个人防护装备。
六、施工结束
作业完成后,将吊篮从工作位置移除,清理施工现场,检查设备并做好保养工作。
七、总结
电动吊篮作为高空作业的重要设备,在建筑施工中发挥了重要作用。
正确的施工方案和严格的安全措施可以保障施工的顺利进行,提高工作效率,确保施工人员的安全。
(一)准备工作:1.吊篮进场根据工程场地大小,使用数量及时间等情况,合理安排调度,分批进场。
2.承租方应在吊篮所使用位置的建筑物内,预备380V电源。
3.为了降低工人往楼内搬运吊篮配件的强度,提高吊篮的安装速度,应安排塔吊或者升降机设备予以配合。
4.在使用吊篮位置的楼层面上,应具备基本平整条件(不需要预埋任何件)。
5.在使用吊篮位置的楼层面上,若有其它杂物,应及时清理干净,以便于吊篮的安装或移动。
6.我公司会派吊篮技术人员负责现场指导安装,由承租方配合工人负责搬运设备配件,协助吊篮的安装、拆卸等工作。
7.搬运:水平搬运包括平台、绳坠铁、电器系统等;垂直搬运包括屋面悬挂装置、钢丝绳、配重块等。
在搬运过程中,需注意机械零部件的保护工作,防止零部件遗失。
(二)外墙施工用电动吊篮的型号及说明:我公司准备在该项目的外墙工程中,根据不同需要分别设置不同长度的电动吊篮,下面将吊篮的型号及相关资料作必要介绍:1.型号:ZLD50、ZLD63/ZLP6302.长度:1m、1.5m、2m、2.5m、3m、-----6m(1至6.0m可任意组合长度)3.ZLD50型吊篮后支架安装32块配重(800kg),ZLD63/ZLP630型吊篮后支架安装40块配重(1000kg)。
4.额定载重为:ZLD50为500kg;ZLD63/ZLP630为630kg。
5.ZLD50、ZLD63/ZLP630型吊篮组成部件:6.提升机(LTD5B,LTD6.3)2台;7.安全锁(LS20/LS30)2把;8.电控箱1套;9.屋顶吊架2付;10.工作平台1套;11.钢丝绳(直径8.3mm)4根;12.极限开关(JLXK1-111)2个;13.手控手柄(COBB1)1只;14.电缆(3×2.5+2×1.5)1根;15.安全绳1根;16.自锁器1把。
(三)电动吊篮布置方案:根据工程需要,需要安装吊篮进行外墙施工使用。
现将吊篮悬臂支架安装在塔楼,由于楼层内无结构面可供使用,需请使用方在吊篮支架安装前予以解决。
吊篮施工方案1在高空施工中,吊篮是一种常用的作业平台,能够提供有效的工作支持。
吊篮施工方案1是针对特定工程场景制定的施工方案,以确保施工任务的安全、高效完成。
工程背景吊篮施工方案1适用于建筑外墙的施工作业,如幕墙安装、外墙涂料喷涂等。
在这些作业中,施工人员需要在高空进行作业,对施工设备和作业流程具有较高的要求。
施工设备1.吊篮:选用稳定性好、承载能力强的吊篮,确保施工安全。
2.钢丝绳:用于吊篮的升降,应定期检查保养,确保操作可靠。
3.安全带:施工人员必须佩戴安全带,确保高空作业时的安全。
施工流程1.安装吊篮:在施工现场搭建支架,安装吊篮,并进行吊篮的稳固固定。
2.装载材料:将施工所需的材料和工具装载到吊篮中,确保重量均衡。
3.施工作业:操作人员进入吊篮进行施工作业,注意安全带的佩戴。
4.升降操作:吊篮在施工过程中需进行适时的升降操作,确保作业高度到位。
5.完工验收:施工完成后,进行验收确认,检查吊篮和设备是否完好,清理施工现场。
施工安全1.操作规范:施工人员需按照操作规程进行作业,严禁超负荷操作。
2.定期检查:定期对吊篮、钢丝绳等施工设备进行检查保养,确保安全可靠。
3.应急预案:制定应急预案,应对施工过程中可能出现的突发情况,确保施工人员安全撤离。
总结吊篮施工方案1是为了提高高空施工效率、保障施工人员安全而制定的施工方案。
只有严格按照施工流程和安全规范操作,才能确保施工任务的顺利完成,减少事故风险。
以上为吊篮施工方案1的详细描述,请施工人员根据实际情况进行灵活操作,确保施工质量和安全。
-、工程概况 (2)二、准备工作 (2)三、施工工艺 (3)四、吊篮验算 (5)五、施工过程中应急措施 (8)六、季节性施工措施 (9)七、吊篮检查制度 (9)八、安全保证措施 (10)一、工程概况xxxxxxxxxxxxl号综合楼位于xx市xx路xx巷,建筑主体高度64.9米,地上21层,地下1层,主楼部分为剪力墙结构。
本方案系1号楼电动吊篮安装方案,设备主要用于外墙保温、外墙抹灰及外墙涂料的施工工作,根据工程现场实际情况将设备安装在建筑物顶层。
本工程计划安装8-10台ZLP800型电动吊篮,根据施工进度现场进行移位。
ZLP800型电动吊篮主要技术参数如下:1. 额定载荷:7.5为ZLP800型标准吊篮额载为800kg2. 提升速度:6-9m/min3. 钢丝绳规格:6X 19W+IW S8.34. 额定电压:380W5. 电机功率:2X 2.2KW6. 工作平台尺寸:2.5 X 0.76 X 1.45 (长X宽X高)1.5 X 0.76 X 1.451.0 X 0.76 X 1.45本工程所用吊篮采用2.5米、1.5米和1.0米的工作平台拼装,根据现场特点自由组合成从1米至7.5米的工作平台。
二、准备工作1. 在建筑物顶预备380V电源。
2. 检查施工电梯运行情况,做好运输准备。
3. 建筑物顶部具备基本平整条件,影响吊篮安装的障碍须移除,屋顶杂物要清理干净4•做好安全技术交底及人员组织工作。
三、施工工艺1、电动吊篮安装1)安装工艺流程图2)所使用吊篮必须由具备相应资质的专业厂家提供,吊篮制作须符合相关技术规范及标准要求,进场的吊篮设备须有产品合格证及说明书等。
3)吊篮安装必须由厂方专业安装人员指导安装,安装前应详细阅读安装说明书,严格按说明书安装,并检查各零部件有无异常情况。
4)吊篮运至现场后,按照安装工艺流程将吊篮各部件运送到安装位置。
安装前必须对进场吊篮部件进行检查核对。
5)屋面清理干净后,组织安装人员在专业技术人员的指导下在使用位置平坦处安装屋面悬挂装置,将配重块整齐码放在配重架上,并加以固定。
工作钢丝绳两吊点间距与悬吊平台长度相同,确认悬挂机构安装合格后方可进 行其他安装。
6) 屋面支架安装完成后,在地面对应的位置安装已组装完毕的吊篮篮体。
7) 安装之后,安装人员必须完成工作中的自检和互检程序,并重点检查各连 接点的螺栓是否缺少和松动。
8) 每台吊篮均设有一条保险绳,保险绳固定在建筑物固定点上,切不可将安 全绳攀挂悬挂机构上面,安全绳攀挂点必须牢固。
保险绳沿墙放下,置于 吊篮的中间。
9) 安装完毕后,组织有关人员进行验收检查,并办理相关验收手续后,交施 工方投入使用。
ZLP800型电动吊篮悬挂机构示意图2、电动吊篮调试、验收1) 安全锁试验:首先将悬吊平台两端调平,然后上升至悬吊平台底部离 地1米处左右。
对防倾式安全锁。
关闭一端提升机,操纵另一端提升机下降, 直至安a (1500m)b (4500mm)>4 ------------------------------------ ---------------------------------------------------------------------------------------------------------------------------------- ►] I I配重全锁锁绳。
2)空载试运行:启动电源,是悬吊平台在距地面2米的行程中上下运行三次。
运行时应符合下列要求:电路正常且灵敏可靠;提升机升降平稳,起动、制动正常,无异常声音,其他各部分均无异常3)静载荷实验:通电将悬吊平台升至离地0.8米处停止,静止10分钟以上。
吊篮各部件无永久破坏性变形即可。
4)动载实验:试验人员戴好安全帽进入悬吊平台,将安全带系挂在独立保险绳上。
试验时应使电动吊篮达到额定载荷,在悬吊平台内站2人,并加到额定载荷,将吊篮升高小2米处,两人同时操纵手动下降装置进行下降试验,下降应平稳可靠。
5)验收、交接:安装完毕后,组织有关人员进行验收检查,检查合格并填写[电动吊篮安装验收表]由相关人员签字后方可投入使用。
3、电动吊篮的拆卸:1)拆卸前对吊篮进行全面检查,记录损坏情况;2)拆卸的方法步骤:A. 将平台停放平整的地面上,拆下绳坠铁;B切断电源;B. 将电缆从临时配电箱和吊篮上拆下,并卷成园盘;C. 将钢丝绳卸下拉到上方,并卷成园盘扎紧;D. 最后卸屋面悬挂装置,并做好保护工作。
四、吊篮验算(1)式:N=P(4500+1500)/4500 前支架受力(2)式:P=G X K式中:G=(吊篮自重+荷重+钢绳、电缆等重)-2=(580+800+60) -2=720Kg (计算公式中“十2”为一台设备两个支架,此为一个支架的受力计算) K=1.25 (工作状态下的动载系数)代入(2)式P=720kg X 1.25=900Kg将P代入(1)式N=900kg x( 4500+1500) /4500=1200Kg=11.76KNC 点所受压力二N-P=1200-900=300 Kg=2.94KN即单个支架后支座配重重量不能小于300kg,实际配重500kg,满足要求。
2、在断绳工况下按冲击力计算:在断绳工况下约为 3 倍P:3P=3X 900kg=2700kg=26.46KN此工况下:T=3P/Sin a =26.46 x 1.8/1=47.63 (kN)Tx二Tcosx=47.63X 1.5/1.8=39.69(kN)前梁所受压应力为(T =Tx/前梁截面积=39.69x 1000/ (802-742) =42.95Mpa v [。
]=175MPa 则前梁受力安全系数=175/42.95=4.073、 抗倾覆安全系数按照JG/T5032-93规定,抗倾覆系数等于配重矩比前倾力矩, 其比值不得 小于2公式:K=G x b >2 F x a 式中:K-----抗倾覆系数F-----吊篮平台、悬挂机构、电气系统、钢丝绳、额定载荷等质量的总和, kg ; G ——配重的质量,kga-----承重钢丝绳中心到支点间的距离, mm ;b ——配重中心到支点间的距离,mm 。
代入公式 K=G x b/(F x a)=1000X 4500心440X 1500)=2.08>2 满足要求4、钢丝绳破断拉力计算依据GB8902的要求,钢丝绳安全系数按下式确定,但安全系数值不应小 于9。
公式如下:S x an = w >9式中:n--安全系数>9S--单根承重钢丝绳额定破断拉力,KN ;a —承重的钢丝绳根数;w--包括吊篮平台、提升机构和电器系统等的自重及额定载荷。
查Q/320281PB12-1998标准,d=8.3mm 钢绳,S=64.1KNa=2 (吊篮共有4根钢丝绳,其中2根为安全用钢丝绳)。
w=1440Kg,换算后为14.11KN代入公式:n=64.1 x 2/14.11=9.09>9 满足要求五、施工过程中应急措施在施工过程中有时会遇到一些特殊或突发情况,此时操作人员首先要冷静,然后采取合理有效的应急措施,果断化解或排除险情,切莫惊慌失措,束手无策,延误排险时机,造成不必要的损失,以下是几种主要应急措施:1、施工中突然断电:施工中突然断电,应立即关上电气箱的电源总开关,防止突然来电时发生意外。
若短时停电,待接到来电通知后,合上电源总开关;若长时间停电,应及时采用手动方式使悬吊平台降至地面。
2、松开按钮,但不能停止上、下运行:当松开按钮无法停止悬吊平台运行时,应立即按下急停按钮,或者关闭电源,然后采用手动滑降使悬吊平台平稳落地,请专业人员来维修。
3、工作钢丝绳突然卡在提升机内:钢丝绳附带的异物容易造成钢丝绳卡在提升机内,造成严重故障。
此时应立即停机,严禁用反复升、降来强行排除险情,这不但排除不了险情有可能造成提升机进一步损坏,造成悬吊平台一端坠落,甚至机毁人亡。
机内人员应保持冷静,及时通知专业维修人员进入悬吊平台排险。
4、一端工作钢丝绳破断、安全锁锁住安全绳:当一端工作钢丝绳破断,悬吊平台倾斜,安全锁锁住在安全钢丝绳上时仍然采用上述方法排除险情,但是特别注意动作要轻,要平稳避免安全锁受到过大冲击和干扰。
5、一端悬挂机构失效,悬吊平台单点悬挂而直立:由于一端工作钢丝绳破断,同侧安全锁又失灵或者一侧悬挂机构失去作用,造成一端悬挂失效,仅剩下一端悬挂,致使悬吊平台倾翻甚至直立时,操作人员切莫惊慌,有安全带吊住的人员应尽量轻轻攀到悬吊平台上一切可抓的部位,然后攀至更有利的位置。
此时所有人员都应注意:动作不可过猛,尽量保存体力等待救援。
六、季节性施工措施1、在雨季,应将吊篮的左右提升机用防水油布包裹住,并在电缆的接口处用防水胶布密封住以便尽可能的防止雨水进入电机内。
2、电缆的所有接头都用防水胶布缠绕,电控箱的各个承插接口在雨季施工中也必须用防水胶布粘结。
3、吊篮内的操作人员必须穿防滑和绝缘电工鞋。
4、雷雨天及大风天绝对禁止施工,并在雷雨到来之前彻底检查吊篮的接地情况。
5、五级以上大风天气里,必须将吊篮下降到地面或施工面的最低点。
6、在雾天施工时,应等大雾散去并在日照比较充足的情况下,才可以使用电动吊篮,否则,容易出现打滑并可能出现设备事故。
7、冬季施工应注意不可以将施工用水到处飞溅,以免结冰而导致施工人员摔倒而出现事故。
8冬季施工人员必须穿防滑绝缘鞋,并将棉衣和棉裤穿好并系好袖口和裤脚。
七、吊篮检查制度1、使用前检查。
2、电缆线及各连接接头、插座应无破损、漏电等、电铃、限位开关、手握开关工作正常。
3、提升机与工作平台连接可靠,安装架无开裂,接焊无异常现象,安全锁与工作平台连接应牢固。
钢丝绳无断裂脱焊、腐蚀等异常现象,连接牢固。
4、工作平台、悬挂机构、扣紧固件,随时注意运行情况,及时消除事故隐患。
5、安全钢丝绳不得弯曲,不得粘触油类杂物,若有断丝、乱股、开裂、磨损、腐蚀等式逻辑,必须按照规定要求进行更换。
6、吊篮使用现场距离10m范围内,不得有高压线及高压装置。
7、工作平台在空中时严禁拆卸,出现故障时应由专业人员在落实安全措施的情况下维修。
8吊篮不宜在酸碱等腐蚀环境和雷雨、大雾及三级以上大风情况下工作。
9、每次使用前必须进行检查,安全锁在标定期限内,必须进行维修保养检查。
10、使用结束后,关闭电源,锁好电器箱,还应做好防寸措施,避免寸水进入电器箱、安全锁。
八、安全保证措施(一)管理措施1、项目部安全保证体系:安全保证体系2、项目专门作业班组,确定安全生产责任人,所有施工人员必须经过培训合格后持证上岗。
3、严格执行三级安全教育和安全技术交底制定,末经接受安全技术交底的施工人员不准上岗作业。
