施工现场临时用电验收表(新版)GDAQ2090204
- 格式:xls
- 大小:18.00 KB
- 文档页数:1
施工现场临时用电工程验收记录表
1. 项目信息
- 项目名称:[请填写项目名称]
- 施工单位:[请填写施工单位]
- 监理单位:[请填写监理单位]
- 施工现场:[请填写施工现场地址]
- 验收日期:[请填写验收日期]
2. 验收人员
- 验收人员:[请填写验收人员姓名]
- 人员职务:[请填写验收人员职务]
3. 用电工程情况
3.1 用电设备及数量
- [请填写用电设备1]:[请填写数量]
- [请填写用电设备2]:[请填写数量]
- [请填写用电设备3]:[请填写数量]
- ...
3.2 临时用电线路
- 临时用电线路布置是否符合相关要求:[是/否]
- 临时用电线路敷设是否牢固可靠:[是/否]
- 临时用电线路是否有裸露导体:[是/否]
- 临时用电线路是否有漏电现象:[是/否]
- 临时用电线路是否有保护措施:[是/否]
4. 安全管理情况
- 施工现场是否存在违章用电行为:[是/否]
- 施工现场是否存在火灾隐患:[是/否]
- 施工现场是否存在电气安全事故隐患:[是/否]
5. 验收结论
经过仔细验收,确认施工现场临时用电工程符合相关要求。
6. 验收人员签字
- 验收人员签字:______________
- 日期:______________
7. 监理单位意见
- 监理单位意见:[请监理单位填写意见]
8. 项目负责人意见
- 项目负责人意见:[请项目负责人填写意见]
9. 附件
- [请列出附件清单,如相关图纸、设备清单等]
注:以上内容经施工单位、监理单位和验收人员共同确认后生效。
施工现场临时用电验收记录表1. 引言本文档记录了施工现场临时用电验收的相关信息,主要目的是确保安全和可靠性,并遵循相关的电力规范和标准。
2. 检测方面在施工现场临时用电验收中,针对以下方面需要特别关注:-设备安全与可靠性; -线路绝缘性能; -地线连接可靠性; -负载均衡和供电能力; -其他安全事项。
3. 验收记录表3.1 基本信息-工程名称:xxx -工程地点:xxx -施工单位:xxx -联系人及电话:xxx -审批人及电话:xxx3.2 设备安全性能检测设备名称规格型号数量是否符合标准备注发电机组xxx xx 是 / 否xxx开关箱xxx xx 是 / 否xxx其他设备xxx xx 是 / 否xxx3.3 线路绝缘性能检测线路名称规格型号数量是否符合标准备注导线xxx xx 是 / 否xxx电缆xxx xx 是 / 否xxx绝缘子xxx xx 是 / 否xxx其他设备xxx xx 是 / 否xxx3.4 地线连接可靠性检测设备名称规格型号数量是否符合标准备注接地体xxx xx 是 / 否xxx接地线xxx xx 是 / 否xxx其他设备xxx xx 是 / 否xxx3.5 负载均衡和供电能力检测设备名称规格型号数量是否符合标准备注配电箱xxx xx 是 / 否xxx主开关xxx xx 是 / 否xxx配电线路xxx xx 是 / 否xxx其他设备xxx xx 是 / 否xxx3.6 其他安全事项检测项目是否符合标准备注临时电源是否设置标志是 / 否xxx电源箱是否有防火油布覆盖是 / 否xxx接地线是否设置标志是 / 否xxx其他安全事项xxx xxx4. 结论根据以上相关内容,施工现场临时用电验收情况如下:-设备安全与可靠性:符合标准; -线路绝缘性能:符合标准; -地线连接可靠性:符合标准; -负载均衡和供电能力:符合标准; -其他安全事项:符合标准。
5. 总结施工现场临时用电验收记录表对于施工现场临时用电管理非常重要,能够帮助工程人员及时发现问题,保障施工现场电力用电安全,确保工程施工质量符合电力规范和标准。
工程项目开工安全生产条件审查送审表(监理单位)(6-04-02)工程项目:(表三)注:监管状况为建设行政主管部门扣证状况工程项目开工安全生产条件审查送审表(总包施工单位)(6-04-03)工程项目:(表四)工程项目开工安全生产条件审查送审表(总包施工单位)(6-03)(表四续)工程项目开工安全生产条件审查评审表(6-04-04)项目名称:建设单位:施工单位:(表五)临时用电日常巡检、维修工作记录(6-14-05)工程名称:供电方式:电箱名称及编号:年月说明:1、巡视情况必须真实填写,每天至少保证巡视一次。
2、参照46-2005施工现场临时用电安全技术规范。
施工现场临时用电定期检查表(6-14-06)编号:施工现场临时用电验收记录表(6-14)编号:第三章监理单位安全管理资料监理管理人员签名笔迹备查表(1)工程名称:建设单位:监理单位:安全监理日志(2)工程建筑施工安全重大危险源监理台帐(3)公司项目监理部二○一年月编制12 / 24分部分项工程重大危险源监理台帐(3-01)13 / 24重大危险源监理旁站记录(3-02)总、分包单位资质证书、安全生产许可证查验表(4)工程名称:编号:注:本表一式四份,承包单位两份,监理单位、建设单位各一份安全生产管理人员、特种作业人员到岗履职查验表(5)填报说明:①本表一式三份,项目监理机构、建设单位、施工单位各一份;开工前填报完毕。
每月检查一次,施工过程中如有变化,应重新填报本表,监理单位及时检查;②监理工程师要审查本表所要求填报的内容是否符合相关法规要求,不符合要求时应发整改通知,并不得签发开工令;③本表后应附承包单位的有关证书、证明材料及复印件,安全认证等材料,(监理单位保留)。
监理通知回复单(6)工程名称:编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
工程材料、构配件、设备报审表(7)工程名称:编号:注:本表一式二份,项目监理机构、施工单位各一份。

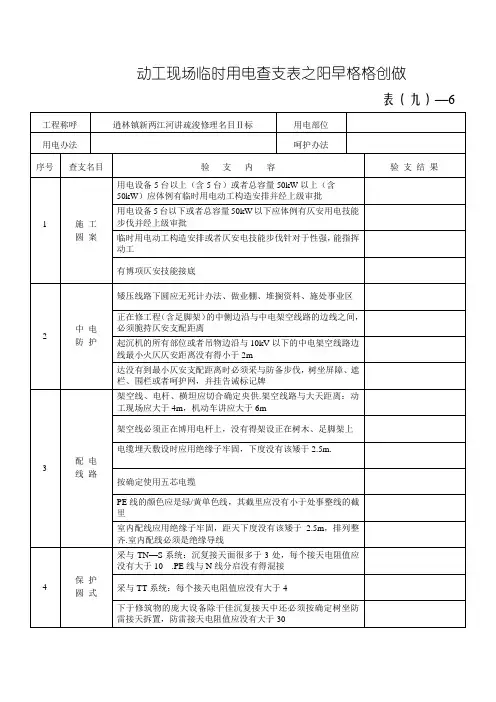

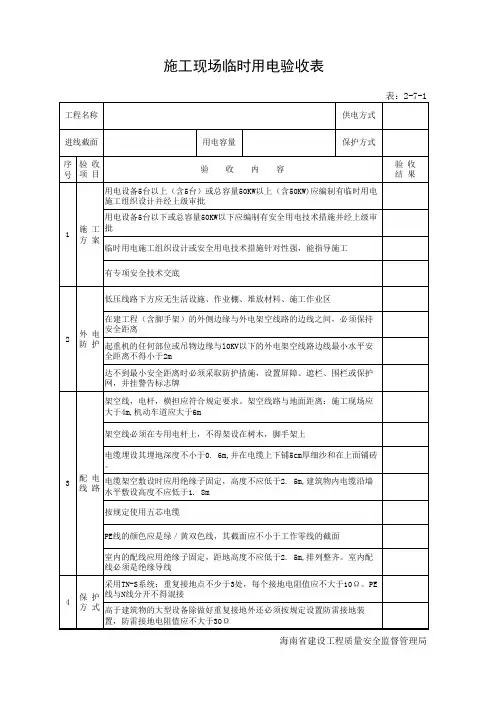

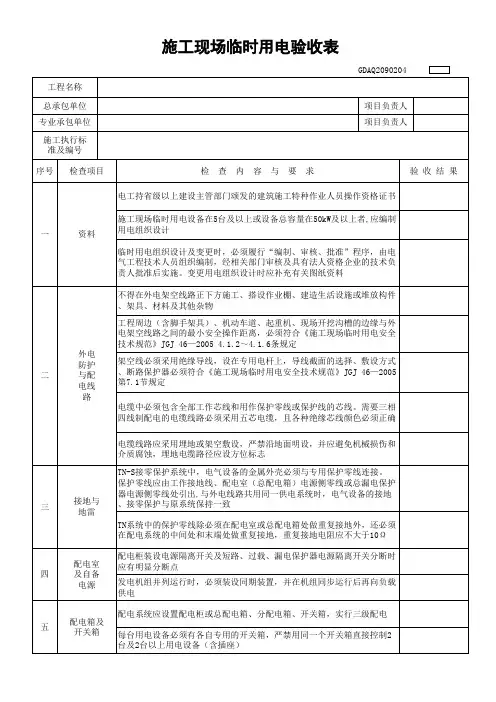

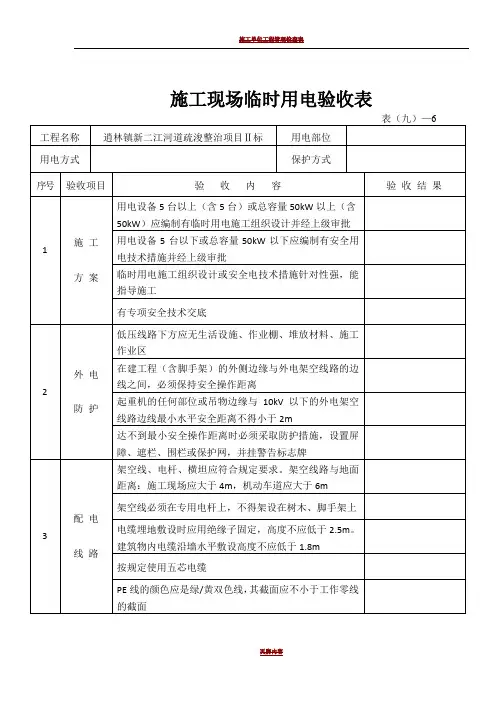

施工现场临时用电使用验收表
工程名称供电方式进线截面用电容量设备保护方式
项目验收内容检验结果外电
防护
外电高压线下方,无生活设施,作业棚、堆放材料,施工作业区
起重机或吊物及在建工程(含脚手架)的外侧边缘与外电架空边线之间,
保持安全操作距离。
(电压等级、距离)
达不到安全操作距离时要有防护方案,搭设木脚手架,并用绝缘材5cm 厚
脚手板料进行立面防护,顶部满铺
配线路电架空导线、电杆、横担符合规范及设计要求,与地面距离:施工现场〉 4m,机动车道〉
6m
2m至地
上
0.2m 电缆埋地敷设方式深度符合设计要求,过路及地下穿管保
护
2.5m,室内高度〉 1.8m架空敷设时,用绝缘子固定,室外高度〉
按照规定使用无芯电缆
2.5m 室内配线穿管敷设或用绝缘子配线,距地高度〉,排列整齐
NPE线与系统。
工作接地与重复接地电阻符合要求,—采用TNS线分开不得混接
高度〉 32m的设备构件有防雷接地,且作重复接地,电阻符合要求
配电符合三级配电二级保护要求
箱
配电箱内有总隔离开关,总空气开关,及分路空气开关
,30mA漏电开关,潮湿等特殊场所为 15mA开关箱内有隔离开关,做到一
机一闸一漏一箱
大于 5.5KW的设备应用接触器控制
配电箱布置场所符合要求,道路畅通,有足够二人操作的空间,高 1.5m 度— 1.3
箱内有门锁,有防雨措施
箱内电器完好可靠,回路标示明显,采用端子板接线,无鸡爪式接头。
