钢筋分项工程的质量控制摘要:钢筋分项工程是结构安全的主要分项工程,对整个工程来说钢筋分项工程是重中之重。
作为工程现场的管理员,钢筋分项工程的质量则是工作的重点之一。
文章专门阐述了钢筋分项工程的质量控制的一些要点及方法,以与同行共同切磋。
关键词:原材料钢筋分项质量控制1 引言钢筋作为钢筋混凝土构件的主要材料,在结构工程中起着重要作用,钢筋工程关系到结构安全,必须按规范、操作规程和设计图纸施工。
钢筋工质量检验不能马虎从事,要及时纠正施工中差错,确保工程质量。
首先需要查验钢材质保书和复验报告,杜绝使用劣质钢材。
钢筋焊接接头,按规定取样测试合格后方可使用,焊工需有上岗证。
然后检查安装好的钢筋,按图核对钢筋的直径、根数、形状。
钢筋绑扎需牢固,表面要洁净,模板内无碎砖、木屑、油污等杂物。
还须对钢筋的接头、锚固、位置等仔细查验。
这些要求较易忽视,成了钢筋工程质量通病。
2 原材料的控制钢筋作为"双控"的材料,按《混凝土结构工程施工质量验收规范》的规定,"钢筋进场时,应按现行国家标准《钢筋混凝土热扎带肋钢筋》规定按取试件作为力学性能检验,其质量必须符合有关标准规定,"因此钢筋原材料进场检查验收应注意的几个方面:1)钢筋进场时,应该将钢筋出厂质保资料与钢筋炉批号铁牌相对照,看是否相符。
注意每一捆钢筋均要有铁牌,还要注意出厂质保资料上的数量是否大于进场数量,否则应不予进场,从而杜绝假冒钢筋进场用于工程上。
2)钢筋进场后,应按同一牌号、同一规格、同一炉号、每批重量不大于60t取一组对进场钢筋进行试验,使用合格的钢筋在工程上。
3 对钢筋加工的控制工作人员往往不重视对钢筋加工过程的控制,而是等到钢筋现场安装完成后,对钢筋加工的质量进行验收,因此往往出现由于钢筋加工不符合要求,造成返工,这样不但造成浪费而且影响进度,对工期非常不利。
因此,应经常深入钢筋加工现场了解钢筋加工质量,并注意检查以下内容:3.1 钢筋的弯钩和弯折应符合下列规定:1) I级钢筋末端应做180°弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍。
钢筋分项隐蔽工程验收记录范本
以下是一份钢筋分项隐蔽工程验收记录范本的示例:
钢筋分项隐蔽工程验收记录
工程名称:XXX 工程
验收部位:XX 轴/XX 轴
隐蔽工程内容:钢筋的品种、规格、数量、位置、接头位置及质量、保护层厚度等施工单位:XX 建设公司
项目经理:XX
专职质检员:XX
施工执行标准名称及编号:GB 50204-2015《混凝土结构工程施工质量验收规范》隐蔽工程验收情况:
1. 钢筋的品种、规格、数量、位置等符合设计要求。
2. 钢筋的接头位置、接头质量符合规范要求。
3. 保护层厚度符合设计及规范要求。
隐蔽工程验收结论:
经检查,钢筋分项隐蔽工程符合设计要求和规范规定,同意进行下一道工序。
施工单位项目技术负责人:XX
20XX 年 XX 月 XX 日
监理工程师(建设单位项目专业技术负责人):XX
20XX 年 XX 月 XX 日。
分项工程分包合同施工队伍:分项名称:钢筋工程(绑扎)签订时间:合同编号:二○一○年四月工程分包合同甲方:湖北平安建筑劳务有限公司乙方:身份证号码家庭住址根据《中华人民共和国合同法》、《中华人民共和国建筑法》和《建筑安装工程承包合同条例》,结合本工程具体情况,经甲、乙双方友好协商,对分项工程施工人工费的承包达成如下建设施工合同条款。
第一条:承包范围、工作内容、价款及工期1.1、承包范围:新河湾二期工程建筑、结构施工图纸(含设计变更)上所有钢筋绑扎工程(一层以上《含一层》柱、墙、梁、板、楼梯、阳台、栏板、女儿墙以及造型架、屋顶造型、烟道、排气道、囱顶、雨蓬、空调板、飘窗板、压顶、线条、门窗框等)及构造柱的预留插筋,1.2、承包价款及工作内容:(1)、新河湾二期工程本合同第1.1条款约定的承包范围内的所有钢筋工程的绑扎、安装、钢筋调直、钢筋机械连接、材料按指定地点堆放、场内材料转运等,24小时以内停水、停电、机械故障造成的施工材料场内运输、待料,综合单价按照建筑面积22元/㎡计算。
若中途毁约或退出按照总体综合单价的70%计算。
属于乙方工作范围内工作内容不发生任何计时工,若确需要发生计时工需经项目部(工长、项目经理)确认后按80元/工日计算。
(2)乙方负责施工质量缺陷的修补,费用由乙方承担。
1.2.1、本协议规定的承包工作内容指国家施工验收规范规定、设计施工图、设计变更、项目部施工技术方案及《山西省2005定额》中相应定额项目所规定的全部工作内容,包括:提供围墙内的材料水平及垂直运输用工、除锈、调直、安装及钢筋检查等全部操作过程,预埋铁件安装,剩余下的钢筋利用,承包范围内材料按各种规格,在甲方指定的场地内进行码放整齐(包括装卸车,按指定地点及要求堆放整齐),加工场地和本次作业完后的工作面清理(要求工完料尽、场地清)等。
1.2.2、乙方应自备工具及材料:建筑线、卷尺、钢筋板手、扎钩、钢筋钳、人字梯手锤,錾子及除本合同第1.2.3条款约定的甲方提供机械设备外所有施工作业常用工具及安全防护用品、劳保用品。

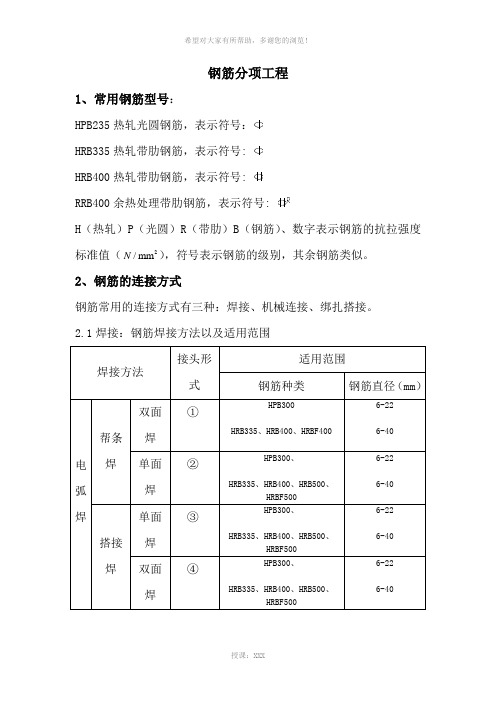

钢筋分项工程1、常用钢筋型号:HPB235热轧光圆钢筋,表示符号: HRB335热轧带肋钢筋,表示符号: HRB400热轧带肋钢筋,表示符号: RRB400余热处理带肋钢筋,表示符号:H (热轧)P (光圆)R (带肋)B (钢筋)、数字表示钢筋的抗拉强度标准值(2/mm N ),符号表示钢筋的级别,其余钢筋类似。
2、钢筋的连接方式钢筋常用的连接方式有三种:焊接、机械连接、绑扎搭接。
2.1焊接:钢筋焊接方法以及适用范围注:表格中的数字编号①-⑧为简单图示,见下列图。
①双面焊、图中阴影为焊接区域②单面焊、图中阴影为焊接区域③单面焊、图中阴影为焊接区域④双面焊、图中阴影为焊接区域⑤钢筋与钢板搭接焊,图中阴影为焊接区域⑥角焊、图中阴影为焊接区域⑦穿孔塞焊、图中阴影为焊接区域⑧闪光对焊2.2机械连接钢筋的机械连接是通过连接件直接或间接的机械咬合作用或钢筋端面的承压作用将一根钢筋的力传递到另一根钢筋的过程,连接方式一般有三种:直螺纹、锥螺纹、套筒连接。
2.3绑扎搭接绑扎搭接宜用于受拉钢筋直径不大于25mm以及受压钢筋直径不大于28mm的连接。
绑扎接头搭接长度计算:纵向受拉钢筋的绑扎搭接接头的搭接长度,应根据位于同一连接区段内的钢筋搭接接头面积百分率公式计算且不应小于300mm。
纵向钢筋搭接长度修正系数注:公式中l为搭接长度,lζ的中间值内插。
l绑扎搭接注意事项:1)轴心受拉以及小偏心受拉杆件的纵向受力钢筋不得采用绑扎接。
2)杆件中的纵向受压钢筋采用绑扎搭接时,其受压搭接长度不应小于纵向受拉钢筋搭接长度的0.7倍。
3)当受压钢筋直径大于25mm时,应在搭接接头两个端面外100mm 范围内设置两道箍筋。
3、钢筋加工3.1受力钢筋的弯钩和弯折应符合下列规定1)HPB235、300钢筋末端应作0180弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,弯钩的弯后平直长度不应小于钢筋直径的3倍。
2)当设计要求钢筋末端需作0135弯钩时,HRB335级、HRB400级钢筋的弯弧内直径不应小于钢筋直径的4倍,弯钩的弯后平直长度应符合设计要求。
钢筋分项工程质量验收内容有哪些在我国的建筑领域当中钢筋工程是主要的工种之一,加工好的钢筋本来也就是需要通过一系列技术性的安装措施才能够为主体工程质量打下坚实的基础。
而且钢筋工程其实也分为焊接,加工,连接等几个不同的内容的,因此,钢筋分项工程质量验收内容主要就是包括对原材料,连接完成以后的表面和钢筋的套筒连接头等这些进行验收。
在我国的建筑领域当中钢筋工程是主要的工种之一,加工好的钢筋本来也就是需要通过一系列技术性的安装措施才能够为主体工程质量打下坚实的基础。
而且钢筋工程其实也分为焊接,加工,连接等几个不同的内容的,因此,▲钢筋分项工程质量验收内容主要就是包括对原材料,连接完成以后的表面和钢筋的套筒连接头等这些进行验收。
▲一、钢筋分项工程质量验收内容有哪些?1、钢筋原材料(含钢筋、钢丝、预应力筋、钢铰线、钢板、型钢及焊条、焊剂等)应符合现行规范、标准、和设计要求。
并按规定备齐出厂合格证明,检验报告和进场复检报告。
2、根据施工图纸检查钢筋的品种、规格、形状、尺寸、位置、数量、间距应符合设计要求,特别是负筋的位置应正确。
3、检查钢筋接头的位置及搭接长度、接头百分率应符合规范及设计要求,接头质量应符合规范及设计要求;箍筋加密范围、钢筋锚固长度、钢筋搭接长度应正确。
4、检查钢筋保护层应符合规范及设计要求。
5、检查钢筋应绑扎牢固,无松动变形现象。
6、钢筋的调直、平直、冷拉、切断、弯曲、焊接等半成品加工质量,应符合规范、规程、标准和设计要求,经检验合格的半成品,应按工程使用部位和规格、形状分类堆放,并用标识牌,注明钢筋编号、规格、尺寸和使用部位。
7、钢筋表面应洁净,不得有颗粒状、片状锈蚀和飞边、翘边、裂纹、损伤及泥浆油漆污,如有均须进行处理。
8、剥肋滚轧直螺纹套筒连接接头质量应符合《钢筋机械连接通用技术规程》。
钢筋分项工程验收要点:1)合理组织材料供应,确保施工正常进行。
2)按施工图检查纵向受力钢筋,检查钢筋品种、直径、数量、位置、间距、形状和尺寸。
3)检查混凝土保护层厚度,构造钢筋和埋件等是否符合要求。
4)检查钢筋接头:如绑扎搭接,要检查搭接长度,接头位置和数量(错开长度,接头百分率)、焊接接头或机械连接,要检查外观质量,取样试件力学性能实验是否达到要求,接头位置(相互错开)、数量(接头百分率)。
5)做好钢筋隐藏工程记录。
建筑结构材料质量管理的基本要求:1)材料进场时,应提供材质证明,并根据供料计划和有关标准进行现场质量验证和记录。
质量验证包括材料品种、型号、规格、数量、外观检查和见证抽样,进行物理、化学性能实验。
验证结果报监理工程师审批。
2)现场验证不合格的材料不得使用或按有关标准规定降级使用。
3)对于项目采购的物资,业主的验证不能代替项目对采购物资的质量责任,而业主采购的物资,项目的验证不能取代业主对其采购物资的质量责任。
4)物资进场验证不齐或对其质量有怀疑时,要单独堆放该部分物资,待资料齐全和复验合格后,方可使用。
5)严禁以劣充好,偷工减料。
6)要严格按施工组织平面布置图进行现场堆料,不得乱堆乱放。
检验与未检验物资应标明分开码放,防止非预期使用。
(1)该混合结构住宅楼工程质量验收合格应符合下列规定:1)单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。
2)质量控制资料应完整。
3)单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整。
4)主要功能项目的抽查结果应符合相关专业质量验收规范的规定。
5)观感质量验收应符合要求。
(2)施工单位必须对此问题承担责任,原因是该质量问题是由施工单位在施工过程中未按设计要求施工造成的,并且主体结构工程质量保修期为工程设计使用年限。
1)不妥。
因为,建设工程项目实行总承包的,总包单位负责收集、汇总各分包单位形成的工程档案,并应及时向建设单位移交;各分包单位应将本单位形成的工程文件,整理、立卷后及时移交总包单位。
钢筋分项工程施工一、钢筋分项工程施工概述钢筋分项工程是指在混凝土结构中进行的所有有关钢筋加工、连接和安装的施工活动。
钢筋分项工程包括钢筋的采购、加工、质检、运输、安装等环节,是混凝土结构施工中不可或缺的一部分。
钢筋分项工程的施工具体流程如下:1. 钢筋加工:根据设计图纸要求,将原材料的钢筋进行切割、弯曲、焊接等加工,得到符合规范要求的构件钢筋。
2. 钢筋质检:对加工好的钢筋进行质量检查,包括外观质量、尺寸精度、机械性能等方面的检测,确保符合设计要求。
3. 钢筋运输:将经过质检合格的钢筋按照需求进行分类、包装,然后运输到工地现场。
4. 钢筋安装:按照设计图纸要求,在混凝土浇筑之前,将钢筋按照设计要求进行布置、固定,形成钢筋骨架。
5. 钢筋焊接:在需要焊接的部位,根据设计要求对钢筋进行焊接,以确保构件的稳定性和牢固度。
二、钢筋分项工程施工中的注意事项1. 钢筋材料的选择:在采购钢筋材料时,要严格按照设计要求选择合格的钢筋材料,避免使用劣质钢材。
2. 钢筋加工的精准度:钢筋加工的精准度直接关系到结构的安全性和承载能力,要求加工过程中保持尺寸精准、角度准确。
3. 钢筋质检的严谨性:对加工好的钢筋要进行严格的质检,确保钢筋的物理性能满足设计要求,保证工程质量。
4. 钢筋的安装位置:钢筋的安装位置是根据设计要求进行的,要注意钢筋的位置精准度,确保钢筋的固定牢固。
5. 钢筋的数量要求:要确保钢筋的数量符合设计要求,不少也不多,避免施工过程中出现问题。
6. 钢筋的维护保养:在施工过程中,要对已安装的钢筋进行维护保养,防止钢筋受到外部环境的腐蚀和损坏。
7. 钢筋焊接的操作要求:在焊接钢筋时,要按照设计要求进行操作,避免焊接质量不达标导致的安全隐患。
8. 钢筋的验收工作:在钢筋分项工程完成后,要进行验收工作,确保钢筋的质量符合设计要求,最终保证工程的安全性。
三、钢筋分项工程在混凝土结构施工中的重要性1. 加强混凝土结构的受力性能:钢筋能够增强混凝土结构的受拉承载力,避免结构因受拉而发生破坏。
钢筋分项工程1、常用钢筋型号:HPB235热轧光圆钢筋,表示符号: HRB335热轧带肋钢筋,表示符号: HRB400热轧带肋钢筋,表示符号: RRB400余热处理带肋钢筋,表示符号:H (热轧)P (光圆)R (带肋)B (钢筋)、数字表示钢筋的抗拉强度标准值(2/mm N ),符号表示钢筋的级别,其余钢筋类似。
2、钢筋的连接方式钢筋常用的连接方式有三种:焊接、机械连接、绑扎搭接。
2.1焊接:钢筋焊接方法以及适用范围注:表格中的数字编号①-⑧为简单图示,见下列图。
①双面焊、图中阴影为焊接区域②单面焊、图中阴影为焊接区域③单面焊、图中阴影为焊接区域④双面焊、图中阴影为焊接区域⑤钢筋与钢板搭接焊,图中阴影为焊接区域⑥角焊、图中阴影为焊接区域⑦穿孔塞焊、图中阴影为焊接区域⑧闪光对焊2.2机械连接钢筋的机械连接是通过连接件直接或间接的机械咬合作用或钢筋端面的承压作用将一根钢筋的力传递到另一根钢筋的过程,连接方式一般有三种:直螺纹、锥螺纹、套筒连接。
2.3绑扎搭接绑扎搭接宜用于受拉钢筋直径不大于25mm以及受压钢筋直径不大于28mm的连接。
绑扎接头搭接长度计算:纵向受拉钢筋的绑扎搭接接头的搭接长度,应根据位于同一连接区段内的钢筋搭接接头面积百分率公式计算且不应小于300mm 。
纵向钢筋搭接长度修正系数注:公式中l l 为搭接长度,l ζ 的中间值内插。
绑扎搭接注意事项:1) 轴心受拉以及小偏心受拉杆件的纵向受力钢筋不得采用绑扎接。
2) 杆件中的纵向受压钢筋采用绑扎搭接时,其受压搭接长度不应小于纵向受拉钢筋搭接长度的0.7倍。
3) 当受压钢筋直径大于25mm 时,应在搭接接头两个端面外100mm范围内设置两道箍筋。
3、钢筋加工3.1受力钢筋的弯钩和弯折应符合下列规定1) HPB235、300钢筋末端应作0180 弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,弯钩的弯后平直长度不应小于钢筋直径的3倍。
2)当设计要求钢筋末端需作0135弯钩时,HRB335级、HRB400级钢筋的弯弧内直径不应小于钢筋直径的4倍,弯钩的弯后平直长度应符合设计要求。
3)钢筋做不大于090的弯折时,弯折处的弯弧内直径不应小于钢筋直径的5倍,当做090弯折时,弯折处的弯弧直径应为钢筋直径的4倍,平直长度为钢筋直径的12倍。
4)除焊接封闭环式箍筋外,箍筋的末端应作弯钩,弯钩形式除了以上1)、2)、3)点要求以外,尚应不小于钢筋直径。
5)箍筋弯钩的弯折角度:对于一般结构不应小于090;对于有抗震要求的结构,应为0135。
6)箍筋弯后平直部分长度:对一般结构,不宜小于箍筋直径的5倍,对有抗震要求的结构,不应小于箍筋直径的10倍。
7)钢筋宜选用无延伸功能的机械设备进行调直,也可采用冷拉法(钢筋的冷拉即常温下,是相对与钢筋制作时温度而言)进行调直,采用冷拉法进行调直时,HPB235、300光圆钢筋的冷拉率不宜大于04,HRB335、HRB400、HRBF335、HRBF400、HRB500、RRB400带肋钢筋的冷拉不宜大于01 .8)钢筋加工的允许偏差9)拉筋弯钩的构造要求10)基础梁截面纵筋外围应采用封闭箍筋,当为多肢复合箍筋时,其截面内箍可采用开口箍或封闭箍,封闭箍的弯钩可在四角的任何部位,开口箍的弯钩宜设在基础地板内。
3.2基础梁箍筋的复合方式或3.3弯起钢筋或五肢箍或六肢箍4、钢筋连接原则及相关规定4.1纵向受力钢筋的连接方式应符合设计要求。
4.2不允许纵筋与其它钢筋的电焊连接。
4.3连接接头应位于受力最小处(主要是剪力和弯矩),同一纵向钢筋不宜设置两个或两个以上接头,接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍,不宜布置在弯矩最大区域。
4.4非接触搭接使混凝土能够与搭接范围内所有钢筋的全表面充分粘结,可以提高搭接钢筋之间通过混凝土传力的可靠度,但非接触搭接并不适用于所有构件和所有部位,柱、梁的角部钢筋不宜采用非接触连接。
4.5当受力钢筋采用机械连接接头或焊接接头时,设置在同一构件内的接头宜相互错开。
纵向受力钢筋采用机械连接接头或焊接接头连接区段的长度为35d(d为纵向受力钢筋的较大直径),且不小于500mm,凡接头中点位于该连接区段长度内的接头均属于同一连接区段。
同一连接区段内,纵向受力钢筋机械连接接头及焊接接头面积百分率为该区段内有接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值。
同一连接区段内纵向受力刚进的接头面积百分率应符合设计要求,当无具体要求时,应符合下列规定:1)在受拉区不宜大于50%2)接头不宜设置在有抗震设防要求的框架梁端、柱端的箍筋加密区,当无法避开时,对等强度高质量机械连接接头,不应大于50%。
3)直接承受动力荷载的结构构件中,不宜采用焊接接头,当采用机械连接接头时,不应大于50%,以上情况如下图所示:4.6同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开,绑扎搭接接头中钢筋的横向净距不应小于钢筋直径且不应小于25mm 。
在任何情况下,纵向受力钢筋绑扎搭接长度不应小于300mm 。
钢筋绑扎搭接接头连接区段的长度为1.3l l (l l 为搭接长度)凡搭接接头中点位于该连接区段长度内的搭接接头均属于同一连接区段。
同一连接区段内,纵向受力钢筋搭接接头面积百分率为该区段有搭接接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值。
(设计文件一般会给出搭接长度)如下图所示同一连接区段内,纵向受力钢筋搭接接头面积百分率应符合设计要求当无具体要求时,应符合下列规定:1)对梁类、板类及墙类构件,不宜大于25%机械连接接头面积百分率<50%焊接接头面积百分率<50%2)对柱类构件,不宜大于50%4.7在梁、柱类构件的纵向受力钢筋搭接长度范围内,应按设计要求配置箍筋。
当无具体要求时,应符合下列规定。
1)箍筋直径不应小于搭接钢筋较大直径的0.25倍。
2)受拉搭接区段的的箍筋间距不应大于搭接钢筋较小直径的5倍,且不应大于200mm。
受压搭接区段的箍筋间距不应大于搭接钢筋较小直径的10倍,且不应大于200mm。
3)当柱中纵向受力钢筋直径大于25mm时,应在搭接接头两个端面外100mm范围内设置两个箍筋,其间距宜为50mm.4)抗震结构的框架柱、框架梁、框支柱、框支梁宜采用机械连接。
5)需要进行疲劳验算的构件,其纵向受拉钢筋不得采用绑扎搭接和焊接接头。
双面配置受力钢筋的焊接骨架不得采用绑扎搭接接头。
5、钢筋的安装5.1钢筋安装时,受力钢筋的品种、级别、规格、和数量必须符合设计要求。
钢筋安装位置的允许偏差注:1.检查预埋件中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。
2.表格中梁类、板类构件上部纵向受力钢筋保护层厚度的合格点率应该达到90%及以上,且不得有超过表中数值1.5倍的尺寸偏差。
5.2钢筋现场绑扎5.2.1准备工作1)现场技术员应熟悉设计图纸,根据图纸核对钢筋的牌号、规格、尺寸、形状、数量。
2)绑扎用的铁丝一般采用20-22号镀锌铁丝。
3)控制好保护层厚度(砂浆垫块、支架)4)绑扎墙、柱的钢筋前,先搭设好脚手架,作用一:作为绑扎钢筋的操作平台,二:用于钢筋的临时固定,防止钢筋倾斜。
5.2.2基础钢筋绑扎1)当有基础底板和基础梁时,基础底板下部钢筋应放在梁筋的下部。
对基础底板的下部钢筋,主筋在下,分布筋在上;对基础底板的上部钢筋,主筋在上分布筋在下。
2)基础底板的钢筋可以采用八字抠或顺扣;基础梁的钢筋应采用八字扣,防止其倾斜变形。
绑扎铁丝的端部应弯入基础内,不得申入保护层。
3)分段制作的钢筋笼,其接头宜采用焊接或机械式接头。
4)将柱子的主筋接长,并把主筋顶部与脚手架做临时固定,保持主筋垂直,箍筋的绑扎顺序是从上至下依次绑扎。
5.2.3墙钢筋的绑扎1)墙钢筋的绑扎,在竖向钢筋上画出水平钢筋的间距从上往下绑扎水平钢筋。
墙的钢筋网除靠近外围两行钢筋的相交点全部扎牢外,中间部分交叉点可间隔交错扎牢。
双向受力的钢筋,必须全部扎牢,绑扎应采用八字扣绑扎丝多余部分应弯入墙内(特别对于有防水要求的钢筋混凝土墙、板等结构,更应该注意这一点)2)应根据设计要求确定墙的水平钢筋是在竖向钢筋的内侧还是外侧,当无设计要求时,按竖向钢筋在里水平钢筋在外布置。
3)墙的拉筋应勾在竖向钢筋和水平钢筋的交叉点上,并绑扎牢固,为方便绑扎,拉筋一般做成一端090弯钩形状,135弯钩,另一端弯成0绑扎完成后,再把090弯钩扳成0135。
5.2.4梁、板钢筋绑扎1)梁钢筋可在梁侧模安装前在梁底模板上绑扎,也可在梁侧模安装完成后在模板上方绑扎,绑扎成钢筋笼后再整体放入梁模板内,第二中方法只适用于次梁或梁高较小的梁。
2)梁钢筋绑扎前应确定好主梁和次梁钢筋的位置关系,次梁的主筋应在主梁的主筋上面,楼板的钢筋则应在主梁和次梁主筋的上面。
3)先穿梁上部钢筋,再穿下部钢筋,然后在事先画好的箍筋控制点将箍筋分开,间隔一定距离先将其中几个箍筋与主筋绑扎好,然后再依次绑扎其他箍筋,梁端第一个箍筋应在距支撑边缘50mm处。
4)梁箍筋的接头部位应在梁的上部。
5)当梁主筋为双排或多排时,各排主筋之间的净距不应小于25mm,且不小于主筋直径。
5.2.5复合箍筋的安装1)复合箍筋的外围应选用封闭箍筋,。
梁类构件复合箍筋宜选用封闭箍筋,单肢箍也可采用拉筋,柱类构件的复合箍筋可全部采用拉筋。
2)复合箍筋的局部重叠不宜少于两层。
当构件两个方向均采用复合箍筋时,外围封闭箍筋应位于两个方向的内部箍筋中间,。
当拉筋设置在复合箍筋内部不对称的一边时,沿构件周线方向相邻的箍筋应交错布置。

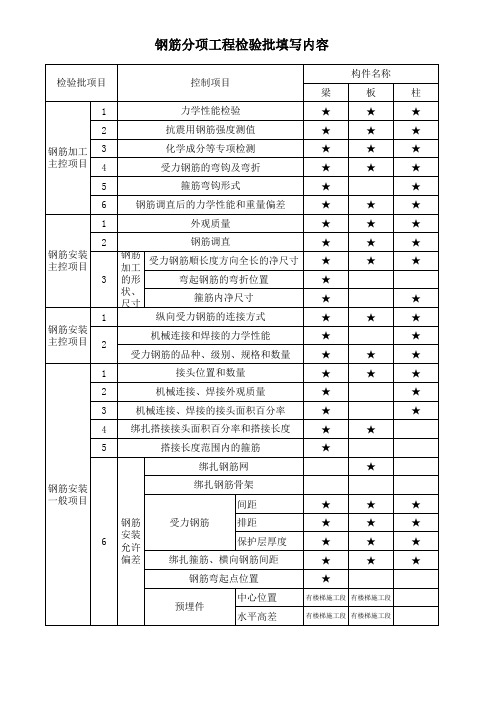

6、钢筋安装质量控制1)隐蔽验收在浇注混凝土之前,应进行钢筋隐蔽工程验收其内容包括:①纵向受力钢筋的品种、规格、数量、位置等。
②钢筋的连接方式、接头位置、接头数量、接头面积百分率。
③箍筋、横向钢筋的品种、规格、数量、间距等。
④预埋件的规格、数量等2)纵向受力钢筋连接应符合设计要求,对于机械连接和焊接应有相应的专项实验报告。
3)钢筋的接头宜设置在受力较小处,同一纵向受力钢筋不宜设置两个或两个以上接头。
接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。
