重点、难点问题的分析与解决的方法
- 格式:doc
- 大小:81.50 KB
- 文档页数:10
突破重难点的方法和策略在学习或工作中,我们常常会遇到一些重难点,这些问题可能难以理解、解决起来比较困难。
然而,只要我们掌握了一些方法和策略,就能够更好地突破这些重难点,提高学习和工作的效率。
本文将介绍一些突破重难点的方法和策略。
一、分解问题当我们遇到一个复杂的问题时,首先要做的就是分解问题。
将复杂的问题分解成多个小问题,逐个解决。
这样做可以使问题更加具体、明确,便于我们有针对性地解决。
例如,假设我们遇到一个大型工程的管理问题,可以将其分解为人员管理、进度管理、质量管理等多个小问题,然后逐个解决。
二、寻找合适的资源当我们遇到一个重难点时,往往需要借助外部资源来解决。
这些资源可以是书籍、网络资料、学术论文、专家咨询等。
通过寻找合适的资源,我们可以获得更多的知识和方法,帮助我们更好地理解和解决问题。
三、培养问题解决能力解决重难点问题需要一定的问题解决能力。
这包括分析问题、归纳总结、找出规律、运用逻辑思维等。
通过培养这些能力,我们可以更加熟练地解决问题,提高自己的解决问题的能力。
四、多角度思考在解决重难点问题时,我们应该尝试从不同的角度思考。
这样可以帮助我们更全面地理解问题,并找到更好的解决方法。
例如,当遇到一个难以理解的数学题时,可以尝试从几何、代数、概率等不同的角度进行思考,找出更多的解题思路。
五、借鉴他人经验在解决重难点问题时,我们可以借鉴他人的经验和方法。
这可以帮助我们更快地找到解决问题的途径,并避免走弯路。
我们可以通过和他人交流、阅读相关文献等方式,获取他人的经验和建议。
六、坚持不懈解决重难点问题需要我们保持坚持不懈的态度。
在解决问题的过程中,我们可能会遇到困难和挫折,但只要我们坚持下去,努力克服困难,就一定能够突破重难点,取得成功。
七、不断反思和改进在解决重难点问题后,我们应该及时进行反思和改进。
思考解决问题的过程中是否存在不足之处,有什么可以改进的地方。
通过反思和改进,我们可以提高自己的解决问题的能力,更好地应对类似的问题。

重点难点分析和解决方案在工作、学习和生活中,我们经常会遇到一些重点和难点问题,这些问题可能会阻碍我们的进步和发展。
了解这些问题的特点和原因,并寻找解决方案,能够帮助我们更好地应对和解决这些问题。
重点问题通常是工作、学习或生活中最重要的任务或目标,它们需要我们集中注意力和投入大量精力来完成。
例如,工作中的重要项目、学习中的关键课程、生活中的重要决策等。
重点问题可能存在以下的挑战:1.时间紧迫:重点问题通常有明确的截止日期或时间限制,需要我们在有限的时间内完成。
时间不足可能导致我们的进度滞后或无法按时完成任务。
2.复杂性高:重点问题通常具有较高的复杂性,需要我们具备专业知识和技能,以及解决问题的能力。
复杂性可能导致我们在解决问题过程中遇到困难,无法快速找到解决方案。
3.心理压力:重点问题通常伴随着较大的心理压力,我们需要承担更多的责任和风险。
心理压力可能导致我们的思维和决策受到影响,影响我们的表现和结果。
针对重点问题的解决方案包括以下几个方面:1.时间管理:合理安排时间,制定详细的计划,并设置优先级,确保我们有足够的时间和资源来应对重点问题。
避免拖延和浪费时间,提高效率。
2.学习和提升技能:重点问题通常需要我们具备专业知识和技能,因此我们可以通过学习和培训来提升自己的能力。
不断学习和积累经验,提升解决问题的能力。
3.寻求支持和合作:重点问题可能需要多方面的支持和合作才能解决,我们可以与他人沟通和合作,寻求帮助和建议。
这样可以共同解决问题,减轻个人压力。
难点问题是对我们来说比较困难或复杂的问题,可能超出我们的能力范围或经验水平所能解决。
难点问题可能存在以下的挑战:1.缺乏知识和经验:难点问题通常在我们的知识和经验范围之外,我们无法直接找到解决方案。
我们需要学习和研究相关领域的知识,积累经验来解决问题。
2.多个可能的解决方案:难点问题通常存在多个可能的解决方案,我们需要进行评估和选择,找到最佳的解决方案。
工作重点与难点分析及解决方案在工作中,我们常常会遇到各种各样的问题和挑战。
有些问题可能比较容易解决,而有些问题则需要我们花费更多的时间和精力去应对。
在工作中,了解工作的重点和难点,找出解决方案,是非常重要的。
本文将就工作中的重点与难点进行分析,并提出相应的解决方案。
首先,我们来分析工作中的重点。
工作的重点通常是指那些对于工作成果和效果具有决定性影响的部分。
在工作中,我们需要明确工作的重点,将精力集中在这些关键点上,以确保工作的顺利进行和取得好的成果。
工作的重点可能包括但不限于以下几个方面:1. 目标明确:工作的重点之一是确保工作目标明确。
只有明确了工作的目标,我们才能有针对性地开展工作,避免盲目性和随意性,提高工作效率和质量。
2. 时间管理:合理安排工作时间,合理分配工作任务,是工作的重点之一。
有效的时间管理可以帮助我们更好地控制工作进度,提高工作效率。
3. 团队协作:在团队合作中,团队协作是工作的重点之一。
团队成员之间的有效沟通和协作,可以促进工作的顺利进行,提高团队的凝聚力和执行力。
4. 资源调配:合理调配和利用资源,是工作的重点之一。
资源的合理利用可以提高工作效率,降低成本,实现最优化的工作效果。
接下来,我们来分析工作中的难点。
工作中的难点通常是指那些容易出现问题或阻碍工作进展的部分。
了解工作中的难点,找出解决方案,是解决问题的关键。
工作中的难点可能包括但不限于以下几个方面:1. 压力管理:工作中的压力是一个常见的难点。
面对工作中的高压力,我们需要学会有效管理压力,保持心态稳定,提高应对挑战的能力。
2. 技术难题:在某些行业或岗位中,技术难题可能是工作中的难点之一。
面对技术难题,我们需要不断学习和提升自己的技术能力,寻求专业人士的帮助,共同解决问题。
3. 沟通问题:在工作中,沟通问题可能成为工作的难点之一。
有效的沟通是工作的关键,而沟通不畅或出现误解可能导致工作受阻。
因此,我们需要学会有效沟通,提高沟通技巧,避免沟通障碍。
针对项目实施的重点、难点的分析和解决方案在项目实施的过程中,往往会面临各种各样的挑战和问题。
准确地分析出这些重点和难点,并制定有效的解决方案,是项目成功的关键。
以下将从几个常见的方面进行分析,并提出相应的解决办法。
一、资源管理资源是项目实施的基础,包括人力、物力、财力等。
资源管理不当可能导致项目进度延误、成本超支等问题。
重点:1、资源的合理分配:确保每个任务都有足够且合适的资源支持,避免资源闲置或过度使用。
2、资源的及时供应:确保所需资源在需要的时间点到位,不影响项目的正常推进。
难点:1、资源的不确定性:例如人力的突发变动、物资的供应延迟等。
2、资源的有限性:特别是在多个项目同时进行时,资源竞争激烈。
解决方案:1、建立详细的资源规划:在项目启动前,对所需资源进行全面评估和规划,制定资源分配计划。
2、设立资源预警机制:提前设定资源供应的关键时间节点,一旦接近或超过预警线,及时采取措施。
3、优化资源配置:通过合理调整任务安排,提高资源的利用效率。
4、建立资源储备库:对于关键资源,建立一定的储备,以应对突发情况。
二、沟通协调良好的沟通协调是项目顺利进行的保障。
重点:1、信息的准确传递:确保项目相关信息能够准确无误地传达给所有相关人员。
2、各方意见的统一:协调不同部门、团队甚至外部合作伙伴的意见和利益,达成共识。
难点:1、沟通渠道的多样性和复杂性:包括面对面交流、电话、邮件、会议等,容易导致信息混乱。
2、各方利益诉求的差异:可能导致沟通障碍和冲突。
解决方案:1、建立统一的沟通平台和规范:明确各种沟通方式的适用场景和优先级,规范信息的传递格式和内容。
2、定期召开沟通会议:包括项目启动会、周会、月会等,及时同步项目进展和问题。
3、设立专门的沟通协调人员:负责处理各方的沟通和协调工作,解决冲突。
4、加强团队建设:提高团队成员之间的信任和理解,促进良好的沟通氛围。
三、技术难题在项目实施中,可能会遇到技术方面的挑战。

学习中的重点难点分析一、引言学习是每个人成长和发展的重要环节,但在学习过程中,我们常常会遇到一些重点和难点问题。
这些问题可能涉及到知识的理解、技能的掌握以及思维方式的培养等方面。
本文将针对学习中的重点和难点问题展开分析,并提供相应的解决方案。
二、重点问题的分析与解决1. 学习内容的重点理解在学习过程中,我们常常会遇到一些概念深奥、抽象难懂的知识点。
针对这种情况,我们可以采取如下解决方案:(1)理清思路:通过查阅相关文献、教材等资料,将知识点逐步拆解,理清其内在逻辑和概念关系,从而提高理解的准确性和深度。
(2)寻求帮助:如果遇到一些难以理解的知识点,可以向老师、同学或者专业人士请教,借助他们的经验和解读,加深自己对知识点的理解。
2. 学习方法的重点掌握不同的学科和领域对于学习方法的要求不尽相同。
对于学习方法的重点掌握,我们可以采取如下策略:(1)分析学科特点:了解不同学科的特点和规律,针对性地选择合适的学习方法。
例如,在学习数学时,注重逻辑思维的训练;在学习语言时,注重积累词汇和阅读实践等。
(2)实践与总结:通过实践运用学习方法,并及时总结经验和教训。
通过这种反复实践和总结,逐渐形成适合自己的学习方法体系,提高学习效果。
三、难点问题的分析与解决1. 学习动力的难点培养学习动力是学习的内在推动力,但我们常常会遇到学习兴趣不浓、动力不足的问题。
为了克服这个难点,我们可以尝试以下方法:(1)明确学习目标:设定明确的学习目标和规划,将学习过程分解为小目标,并逐一实现。
及时获得小目标的成就感,进而激发学习的动力。
(2)灵活学习方式:尝试多样化的学习方式,如小组学习、实践探究等,通过不同的学习方式激发兴趣和动力。
2. 学习时间的难点安排学习时间的合理安排是一个常见的难点问题。
为了更好地解决这个问题,我们可以考虑以下方法:(1)制定学习计划:合理分配每日、每周的学习时间,充分利用碎片时间进行知识点的巩固和复习。
重难点问题解决措施在进行各种任务和项目时,我们常常会遇到一些重难点问题,这些问题可能会阻碍我们的工作进展,因此需要有效的解决方案。
本文将探讨一些常见的重难点问题,并提出相应的解决措施。
问题一:技术难题在开展技术项目时,往往会遇到一些技术上的困难,比如无法实现某个功能、性能不达标等问题。
针对这种情况,我们可以采取以下解决措施:•仔细分析问题,明确技术实现路径,可以与团队成员深入讨论,寻找最佳解决方案。
•及时向领导或者技术专家请教,寻求指导和建议。
•学习相关技术知识,提升自身技术水平,不断充实自己的专业知识。
问题二:人际关系矛盾在团队合作或者项目实施中,人际关系的矛盾可能造成沟通不畅或者合作困难。
为解决人际关系问题,我们可以考虑以下方法:•耐心倾听他人意见,理解对方立场,尊重他人的想法。
•主动沟通,及时解决问题,避免矛盾进一步扩大。
•寻找共同点,建立共同目标,加强团队协作和合作精神。
问题三:时间压力在工作生活中,时间通常是有限的资源,时间压力可能会使我们感到焦虑和压力。
在面对时间压力时,可以尝试以下解决方案:•制定详细的工作计划和时间安排,提高工作效率,合理利用时间。
•确定优先任务,合理安排工作顺序,保持高效率的工作状态。
•学会拒绝无关紧要的事务,保持工作的专注和高效性。
总结重难点问题在工作和生活中都是不可避免的,但我们可以通过合理的解决措施来应对这些问题。
通过技术问题的分析,人际关系的维护以及时间压力的处理,我们可以更好地解决重难点问题,取得成功。
希望以上提到的解决措施能够帮助您有效地处理重难点问题,取得更好的成果。

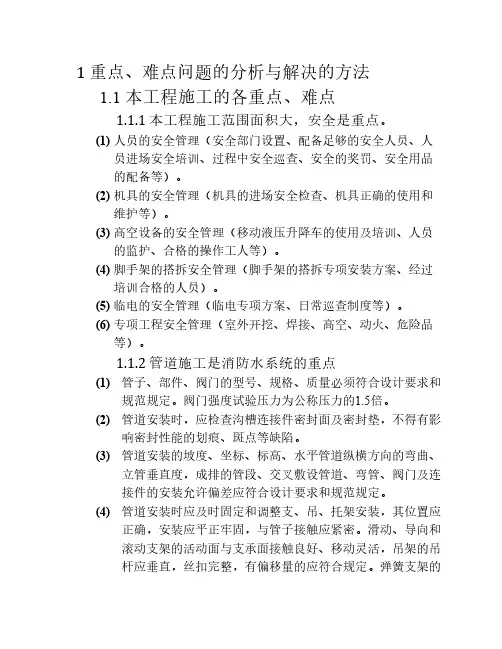

1 重点、难点问题的分析与解决的方法1.1 本工程施工的各重点、难点1.1.1 本工程施工范围面积大,安全是重点。
(1) 人员的安全管理(安全部门设置、配备足够的安全人员、人员进场安全培训、过程中安全巡查、安全的奖罚、安全用品的配备等)。
(2) 机具的安全管理(机具的进场安全检查、机具正确的使用和维护等)。
(3) 高空设备的安全管理(移动液压升降车的使用及培训、人员的监护、合格的操作工人等)。
(4) 脚手架的搭拆安全管理(脚手架的搭拆专项安装方案、经过培训合格的人员)。
(5) 临电的安全管理(临电专项方案、日常巡查制度等)。
(6) 专项工程安全管理(室外开挖、焊接、高空、动火、危险品等)。
1.1.2 管道施工是消防水系统的重点(1) 管子、部件、阀门的型号、规格、质量必须符合设计要求和规范规定。
阀门强度试验压力为公称压力的1.5倍。
(2) 管道安装时,应检查沟槽连接件密封面及密封垫,不得有影响密封性能的划痕、斑点等缺陷。
(3) 管道安装的坡度、坐标、标高、水平管道纵横方向的弯曲、立管垂直度,成排的管段、交叉敷设管道、弯管、阀门及连接件的安装允许偏差应符合设计要求和规范规定。
(4) 管道安装时应及时固定和调整支、吊、托架安装,其位置应正确,安装应平正牢固,与管子接触应紧密。
滑动、导向和滚动支架的活动面与支承面接触良好、移动灵活,吊架的吊杆应垂直,丝扣完整,有偏移量的应符合规定。
弹簧支架的弹簧工作荷载应符合设计规定。
(5) 消防喷淋支管应分两次安装。
第一次在吊顶施工前,将水平横管安装就位,并留出三通口;第二次在装饰吊顶龙骨时穿插安装支管。
(6) 机房、泵房管道安装前,详细检查设备本体进出口管径、标高,连接方法等情况,经验证无误后方可配管。
(7) 管道系统试压前,应检查各系统的流程情况;系统试压时应有监理单位代表在场并做好单体试验记录,试验成功后当场办理签证。
1.1.3 工程的配管、线、槽和线路敷设及设备安装是消防报警及联动系统的重点:(1) 使用的设备、器具、材料规格、型号符合设计文件要求,不能错用。
完整版重点难点分析和解决方案难点分析和解决方案(以软件开发项目为例):1.难点:需求确认和变更管理解决方案:在软件开发项目中,需求确认和变更管理是一个非常困难的问题,容易导致项目进度延误和成本增加。
为了解决这个问题,可以采用以下解决方案:-在项目开始前,进行充分的需求分析,确保需求明确、详细、可验证。
可以采用用户故事、用例图等方法帮助理清需求。
-建立严格的需求变更管理机制,明确变更的标准和流程。
所有的需求变更都需要经过评审和批准,避免随意修改需求。
-保持沟通和协作。
与项目干系人保持良好的沟通,及时了解他们的需求变更,并与他们进行协商和讨论。
通过敏捷开发方法,可以更快地响应变更,并及时做出调整。
2.难点:项目进度控制解决方案:项目进度控制是软件开发项目管理中的一个重要难点。
为了解决这个问题,可以采用以下解决方案:-制定详细的项目计划,包括任务分解、工期估算、里程碑等。
在项目开始前,与团队成员一起讨论并确定项目计划,确保每个人都清楚自己的任务和工期。
-使用项目管理工具进行进度跟踪和控制,例如甘特图和里程碑报表。
通过及时更新和监控项目进度,可以及时发现并解决进度偏差,确保项目按时交付。
-构建有效的沟通渠道,保持与团队成员的沟通和协作。
定期召开项目状态会议,与团队成员讨论项目进展、问题和风险,并及时制定调整措施。
3.难点:团队协作和沟通解决方案:在软件开发项目中,团队成员之间的协作和沟通是一个关键难题。
以下是一些解决方案:-建立明确的角色和责任分工,确保团队成员清楚自己的工作职责,提高工作效率和协作效果。
- 采用协同工具和项目管理工具,例如Trello、Jira等。
这些工具可以帮助团队成员更好地共享信息、协同工作和跟踪任务进度。
-定期召开团队会议和工作坊,进行问题讨论和解决方案的制定。
通过面对面的沟通,可以更好地理解对方的观点和需求,加强团队的凝聚力和合作能力。
4.难点:技术选型和技术实施解决方案:技术选型和技术实施是软件开发项目中的一个重要难点。
针对项目实施的重点、难点的分析和解决方案在项目实施的过程中,难免会遇到一些重点和难点。
很多时候,大家都会觉得这就像是在走一条蜿蜒曲折的小路,虽然有时前方的风景美不胜收,但你总是要面对一些让人头疼的问题。
接下来,我想分享一些我观察到的重点和难点,以及相应的解决方案。
首先,重点问题之一就是团队沟通。
在项目的每个阶段,团队成员之间的交流至关重要。
如果沟通不畅,信息就会出现误差,进而导致工作上的偏差。
想象一下,如果一个人传递的信息跟最后得到的结果大相径庭,那真的是“船到桥头自然直”的道理也要变得难以成立了。
为了提高沟通效率,团队可以定期举行简短的站立会议,每个人分享自己的进展和遇到的困难,这样大家就能在同一页面上,减少误解和重复劳动。
再说难点,这就是资源配置问题。
在一个项目中,资源可以是人力、物力和财力等,如何合理利用这些资源,往往是一项挑战。
比如,有的团队可能在某个环节人手不够,而另一个环节却人满为患,这样一来,效率就会大打折扣。
解决这个问题的方法就是进行详细的资源规划,建立一个清晰的资源分配表,确保每个人的任务清晰明了。
这样,大家就能像一支训练有素的乐队,各自演奏自己的乐器,却又能齐心协力演奏出和谐美妙的乐章。
接下来,让我们来聊聊项目进度管理。
这个问题就像是“蜗牛赛跑”,有时候感觉项目推进得非常缓慢,团队的士气也可能会受到影响。
在这种情况下,制定合理的里程碑就显得尤为重要。
里程碑就像是高耸入云的指路牌,能让团队成员看到自己的努力是有回报的。
同时,及时跟踪进度,适时调整计划,也是保持项目顺利进行的关键。
说到难点,风险管理是个不能忽视的话题。
在项目的执行过程中,风险无处不在。
有时候,突如其来的问题就像一颗“定时炸弹”,随时可能引爆。
为了应对这种情况,项目团队可以提前进行风险评估,识别可能出现的问题,并制定相应的应对策略。
比如,如果发现某项技术可能不成熟,团队可以提前准备备选方案,避免在关键时刻措手不及。
教案的重点难点分析与解决方法教案是教学过程中的重要工具,它能够帮助教师合理安排教学内容和教学步骤,提高教学效果。
然而,在编写教案的过程中,教师常常会遇到一些重点难点问题。
本文将分析教案的重点难点,并提出解决方法。
一、重点难点分析1. 重点问题重点问题是教学中需要重点关注和解决的问题,它们通常是学生学习的核心内容。
在编写教案时,教师需要明确重点问题,并采取相应的教学策略来引导学生理解和掌握。
2. 难点问题难点问题是学生在学习过程中容易出现困惑和理解困难的问题。
这些问题可能涉及抽象概念、复杂逻辑、语言障碍等。
教师在编写教案时,需要针对难点问题采取一些特殊的教学方法和技巧,以帮助学生克服困难。
二、解决方法1. 关注学生的先验知识在编写教案时,教师应该充分考虑学生的先验知识水平。
如果学生对某个知识点已经有了一定的了解,教师可以通过复习、提问等方式激活学生的先知知识,从而更好地引导学生理解新知识。
2. 引导学生思考和发现在教学过程中,教师应该尽量避免直接告诉学生答案,而是通过提问和引导的方式,让学生自己思考和发现。
这样可以培养学生的思维能力和解决问题的能力,提高学生的学习兴趣和主动性。
3. 采用多种教学方法和手段教师在编写教案时,可以选择多种教学方法和手段,以满足不同学生的学习需求。
例如,可以结合讲解、示范、实践等方式,帮助学生理解和掌握知识。
同时,教师还可以利用多媒体、实物等教具,增加教学的趣味性和直观性。
4. 分组合作学习在教学过程中,教师可以采用分组合作学习的方式,让学生相互合作、互相学习。
这样可以提高学生的学习效果和学习动力,同时还可以培养学生的合作精神和团队意识。
5. 反馈和评价教师在编写教案时,应该考虑如何给学生提供及时的反馈和评价。
通过及时的反馈和评价,学生可以了解自己的学习情况,及时调整学习策略,提高学习效果。
总结:教案的编写是教学过程中的重要环节,教师需要关注教案中的重点难点问题,并采取相应的解决方法。

重点和难点问题解决方案在生活和工作中,我们经常会遇到一些重点和难点的问题,这些问题可能会让我们感到困惑和无所适从。
然而,只要我们采取正确的方法和解决方案,这些问题也能够得到有效的应对和解决。
本文将就一些常见的重点和难点问题提出解决方案,帮助读者更好地应对挑战。
问题一:时间管理问题描述时间管理是许多人面临的难题,一天的时间总是不够用,经常导致工作效率低下,任务完成不及时。
解决方案•制定详细的计划和任务列表,明确每天要完成的工作内容。
•设定优先级,先处理重要且紧急的任务。
•利用工具如时间管理软件、番茄工作法等提高效率。
问题二:人际关系处理问题描述与他人的相处中经常出现矛盾和冲突,无法很好地处理人际关系。
解决方案•善于倾听和理解对方,尊重别人的观点和感受。
•学会换位思考,站在对方角度考虑问题。
•主动沟通,积极解决问题,避免激化矛盾。
问题三:情绪管理问题描述情绪波动大、情绪压力大,影响工作和生活质量。
解决方案•学会放松和调节自己的情绪,遇到困难时保持冷静。
•运动、冥想、听音乐等放松方法帮助缓解情绪。
•寻求心理辅导或支持,学会面对和处理负面情绪。
问题四:学习瓶颈问题描述学习中遇到困难,难以突破瓶颈,提升学习效率。
解决方案•主动寻求帮助,向老师、同学请教,学会合作学习。
•制定学习计划,合理安排时间和任务,循序渐进提升能力。
•注重方法和策略,掌握学习技巧,提高学习效率和质量。
在生活和工作中,遇到重点和难点问题是很正常的,关键在于我们要有正确的方法和态度去解决这些问题。
通过有效的解决方案,我们可以更好地提升自己的能力和应对各种挑战。
希望本文提出的解决方案能够对读者在面对重点和难点问题时提供一些帮助和启发。
对工程重点难点分析及解决方案工程项目的重点和难点会因项目种类、规模和具体情况而有所不同。
一般来说,工程项目的重点和难点通常涉及技术、资源、时间和风险管理等方面。
下面将针对这些方面进行详细分析,并提出相应的解决方案。
一、技术方面在工程项目中,技术方面的重点和难点是最为常见的。
首先,项目可能涉及到新技术的应用。
这意味着团队需要有能力理解并掌握这些新技术,以确保项目的顺利进行。
解决这个难点的方法之一是加强技术研发和培训,确保团队成员具备必要的技术知识和技能。
其次,工程项目可能面临复杂的技术挑战。
例如,在基础设施建设项目中,可能需要解决地质、土壤和环境等方面的技术问题。
为了克服这些难点,可以采取的措施包括进行详尽的前期调研和技术分析,同时与专业技术团队进行合作,寻求解决方案。
二、资源方面工程项目需要充足的资源支持,包括人力、物力和财力资源。
其中,人力资源是重中之重。
一个优秀的团队可以提供必要的专业知识和技能,以解决项目中的各种问题。
为了克服人力资源方面的难点,可以通过招聘合适的人才、提供培训和发展机会,以及建立有效的团队合作机制来解决。
此外,物力资源也是关键。
工程项目往往需要大量的原材料和设备。
为了确保这些物资的供应,可以与供应商建立长期合作关系,进行材料供应链管理,并制定适当的库存控制策略。
最后,财力资源的充足也是工程项目成功的关键之一、项目预算的编制和控制是一项复杂的工作。
为了克服财力资源难点,可以建立有效的财务管理体系,包括预算编制、费用控制和成本分析等。
三、时间方面时间管理是工程项目成功的重要因素。
项目中往往需要严格的进度计划和时间表。
为了克服时间管理方面的难点,可以采取以下方法:1.制定详细的项目计划,并将其与团队成员共享。
这可以确保每个人明确任务和工作的时间要求。
2.对团队成员的工作进行有效的监督和管理,及时跟进项目进展情况,并采取行动解决任何延误或偏差。
3.与供应商、合作伙伴和相关利益相关者建立良好的沟通和合作关系,确保项目进一步顺利进行。
工作总结中的重难点分析与解决方法一. 引言在工作中,我们常常会遇到一些重难点问题,它们可能是工作任务中的难点,也可能是与同事合作中的冲突。
在这篇文章中,我将对工作总结中的重难点进行分析,并提出解决方法,希望能为大家提供一些思路和帮助。
二. 对于工作过程中的重难点问题分析1. 缺乏明确的目标与方向在工作过程中,如果没有明确的目标和方向,很容易迷失在琐碎的工作中,无法取得理想的效果。
2. 沟通不畅或信息不完整沟通不畅或信息不完整,容易导致工作任务分配不明确,造成工作效率低下,甚至出现错误。
3. 技术难题或专业知识不足在某些行业中,遇到技术难题是不可避免的,如果自身专业知识不足,很难解决这些问题,对工作产生阻碍。
4. 时间紧迫或工作量过大时间紧迫或工作量过大,容易造成工作的质量不高,甚至影响到健康和生活平衡。
5. 与同事或上下级的冲突相处之中,不可避免会与同事或上下级发生冲突,如果处理不当,可能会影响到工作关系和工作效率。
三. 解决方法1. 确定明确的目标和方向在进行工作之前,先明确工作的目标和方向,为自己设定一个明确的计划和时间表,以便更好地进行工作。
2. 加强沟通,获取完整信息与同事和领导之间建立起良好的沟通渠道,及时沟通工作中遇到的问题,确保信息的及时传递和解决。
3. 不断学习和提升自己的专业知识面对技术难题,应该主动学习和提升自己的专业知识,可以通过参加培训班、阅读专业书籍等方式,不断提高自己解决问题的能力。
4. 合理规划时间和工作量在进行工作规划时,要给予足够的时间和合理的工作量,避免过度工作造成身心健康问题,根据工作的重要性和紧急性进行合理的分配。
5. 善于处理人际关系在与同事和上下级相处时,要倾听对方意见,尊重他人,善于沟通,尽量避免冲突的发生。
如有冲突,可以通过换位思考、沟通解决等方式来化解问题。
四. 实践应用1. 在工作之前,制定明确的目标和计划,明确每个步骤和时间节点,提高工作效率。
工作总结的重难点剖析与问题解决一、引言工作总结作为一种反思和总结工作经验的方式,对于个人和组织的发展具有重要意义。
然而,很多人在进行工作总结时,常常会遇到一些困难和问题。
本文旨在剖析工作总结的重难点,并提出相应的问题解决方案,以期帮助读者在工作总结中取得更好的效果。
二、重点一:目标设定难工作总结的第一个重难点在于目标设定。
很多人在工作总结中常常没有明确的目标,导致总结内容杂乱无章,无法有效提炼经验教训。
解决这一问题的关键在于明确总结的目标和范围。
例如,可以设定总结的目标是识别问题并提出改进措施,范围是某个具体项目或阶段。
三、解决方案一:明确总结目标与范围为了解决目标设定难的问题,我们可以采取以下措施:1.明确总结的目标,搞清楚想要通过总结达到什么目的;2.明确总结的范围,确定总结的时间段、对象和内容的界定。
四、重点二:材料收集困难工作总结的第二个重难点在于材料收集。
很多人在进行总结时,常常面临材料不全、不准确的问题,导致总结内容不够客观和真实。
解决这一问题的关键在于积极收集和整理工作材料。
包括相关文件、数据、反馈等。
五、解决方案二:积极收集和整理工作材料为了解决材料收集困难的问题,我们可以采取以下措施:1.及时收集和整理工作材料,包括文件、数据、反馈等;2.与相关人员进行沟通,了解他们对工作的意见和建议,从不同角度获取材料。
六、重点三:分析总结繁工作总结的第三个重难点在于分析总结繁琐。
很多人在进行分析总结时,常常陷入过多细节而忽略了核心问题,导致总结内容琐碎而不具备实际指导意义。
解决这一问题的关键在于抓住核心问题,进行有针对性的分析与总结。
七、解决方案三:抓住核心问题进行有针对性的分析与总结为了解决分析总结繁琐的问题,我们可以采取以下措施:1.明确总结的核心问题,即你希望通过总结得到什么信息;2.有针对性地进行分析,将注意力集中在核心问题上,避免陷入细节和琐碎的事务。
八、重点四:总结结构差工作总结的第四个重难点在于总结结构差。
重点攻略如何应对中的难点问题随着学习和工作的深入,我们经常会面临一些难点问题,这些问题可能具有较高的复杂性和难度,需要我们付出更多的努力和智慧来解决。
在本文中,我将提供一些有效的攻略,帮助我们应对中出现的难点问题,以便更好地实现自己的目标和提高个人能力。
一、拆解问题面对一个难点问题,我们常常感到无从下手,拆解问题是解决复杂问题的第一步。
拆解问题可以使看似庞大和难以应对的问题变得清晰明了,有助于我们找到解决方案。
以下是拆解问题的步骤:1. 审视问题:仔细审视问题的各个方面,理解问题的背景、原因和影响等要素。
2. 列出子问题:将问题分解为更小、更具体的子问题。
这样做可以使问题更易于理解和解决。
3. 分析关系:确定子问题之间的联系和依赖关系,将各个子问题有机地连接起来。
4. 制定解决方案:针对每个子问题制定相应的解决方案,逐步解决。
二、寻求帮助在面对难点问题时,我们有时可能会陷入僵局,无法寻找到解决的方向。
此时,寻求帮助是十分必要的。
1. 同侪协作:与同学、同事等寻求帮助,分享问题,从多个视角思考,或许可以得到一些新的想法和解决方案。
2. 寻找专家:在专业领域中,我们可以寻找相关领域专家的帮助。
他们拥有丰富的经验和知识,可能会给出有力的解决方案。
3. 网络资源:在互联网时代,我们可以利用各种在线资源,如学术论坛、问答平台等,向更广泛的人群求助。
三、持续学习在面对难点问题时,持续学习是提高解决能力的重要途径。
1. 扩大知识面:不断学习新知识、新技能,增加自己的专业素养和综合能力,提高解决问题的能力。
2. 阅读研究:通过阅读相关的书籍、学术论文、研究报告等,增加对问题的认识和理解,为解决问题提供更多的思路和方法。
3. 参加培训:参加相关培训课程和讲座,学习专业知识和实践技巧,为解决难点问题提供更全面的思维和方法。
四、培养解决问题的能力解决问题是一种能力,而不仅仅是应对难点问题的方法。
培养解决问题的能力可以使我们更加自信和从容地应对各种挑战。
1重点、难点问题的分析与解决的方法1.1本工程施工的各重点、难点1.1.1本工程施工范围面积大,安全是重点。
(1)人员的安全管理(安全部门设置、配备足够的安全人员、人员进场安全培训、过程中安全巡查、安全的奖罚、安全用品的配备等)。
(2)机具的安全管理(机具的进场安全检查、机具正确的使用和维护等)。
(3)高空设备的安全管理(移动液压升降车的使用及培训、人员的监护、合格的操作工人等)。
(4)脚手架的搭拆安全管理(脚手架的搭拆专项安装方案、经过培训合格的人员)。
(5)临电的安全管理(临电专项方案、日常巡查制度等)。
(6)专项工程安全管理(室外开挖、焊接、高空、动火、危险品等)。
1.1.2管道施工是消防水系统的重点(1)管子、部件、阀门的型号、规格、质量必须符合设计要求和规范规定。
阀门强度试验压力为公称压力的1.5倍。
(2)管道安装时,应检查沟槽连接件密封面及密封垫,不得有影响密封性能的划痕、斑点等缺陷。
(3)管道安装的坡度、坐标、标高、水平管道纵横方向的弯曲、立管垂直度,成排的管段、交叉敷设管道、弯管、阀门及连接件的安装允许偏差应符合设计要求和规范规定。
(4)管道安装时应及时固定和调整支、吊、托架安装,其位置应正确,安装应平正牢固,与管子接触应紧密。
滑动、导向和滚动支架的活动面与支承面接触良好、移动灵活,吊架的吊杆应垂直,丝扣完整,有偏移量的应符合规定。
弹簧支架的弹簧工作荷载应符合设计规定。
(5)消防喷淋支管应分两次安装。
第一次在吊顶施工前,将水平横管安装就位,并留出三通口;第二次在装饰吊顶龙骨时穿插安装支管。
(6)机房、泵房管道安装前,详细检查设备本体进出口管径、标高,连接方法等情况,经验证无误后方可配管。
(7)管道系统试压前,应检查各系统的流程情况;系统试压时应有监理单位代表在场并做好单体试验记录,试验成功后当场办理签证。
1.1.3工程的配管、线、槽和线路敷设及设备安装是消防报警及联动系统的重点:(1)使用的设备、器具、材料规格、型号符合设计文件要求,不能错用。
第一节前期报批重难点分析及解决措施(一)报批内容繁多编制根据招标文件的内容,涉及到的相关部门有20几个,应提前编制报批进度控制计划,罗列出本项目所涉及到的所有报批内容,并和设计文件的进度有效的衔接,另外我单位一直从事全过程项目管理(代建)的工作,对办事流程熟悉,能为前期报批管理工作带来一定得便捷。
鉴于项目的建设已十分迫切,建议为加快项目建设过程,应利用项目本身的优势,争取有关方面给予支持,争取绿色通道,缩短报批的中间环节审批时间。
如我方中标,为了能出色完成该项任务,安排前期报批部专项人员来协助业主方完成前期报批的各项手续。
我单位以围绕申领建筑工程规划许可证和施工许可证位置中心开展相应的前期工作,通过全面衔接业主方已进行的工作,熟悉项目功能要求和各项限制条件,用以指导后续前期工作,既保证项目工作连续性,也发挥出我单位的技术先进性,确保前期工作的准备质量。
(二)前期沟通协调设计部门多1、必须加强与政府各职能部门(涉及的部门包括发改委、市政、公安交通等)的联系,了解政府的有关政策,及时办理相关手续,决不违章作业,确保工程严格按国家规定的基本建设程序顺利进行。
在工程建设过程中,建设管理单位应主动要求有关管理部门到现场检查和指导工作,对管理部门提出的有关整改问题应积极、及时进行改正和处理,不断完善和提高现场建设管理水平。
2、建设管理单位严格按基本建设程序办理相关前期手续,包括规划许可证,国土使用证,开工许可证,初步设计和施工图设计的消防审查意见书、卫生防疫审查意见书、图纸审查书、人防审查意见,质监备案通知,安监备案通知以及文物勘察通知,水、电、气、通讯、道路开口、市政排水等的申请批准书等。
在办理手续时保证按政府及有关职能部门的规定要求提供项目完整的报批所需要有关资料和文件,项目的建设要求和内容在报建前应符合规划和相关法律、法规的规定,如项目的总平面布置、建筑高度、层数和建筑体型应符合规划要求,建筑内部的功能分区和结构应符合消防有关法规,地下室设计满足人防、消防的规定,在正式开工前必须办理文物勘探手续、建筑渣土手续并完成现场的文物勘探工作,设计图必须通过消防、人防卫生防疫、规划、建委等部门的审查批准。
1重点、难点问题的分析与解决的方法1.1本工程施工的各重点、难点1.1.1本工程施工范围面积大,安全是重点。
(1)人员的安全管理(安全部门设置、配备足够的安全人员、人员进场安全培训、过程中安全巡查、安全的奖罚、安全用品的配备等)。
(2)机具的安全管理(机具的进场安全检查、机具正确的使用和维护等)。
(3)高空设备的安全管理(移动液压升降车的使用及培训、人员的监护、合格的操作工人等)。
(4)脚手架的搭拆安全管理(脚手架的搭拆专项安装方案、经过培训合格的人员)。
(5)临电的安全管理(临电专项方案、日常巡查制度等)。
(6)专项工程安全管理(室外开挖、焊接、高空、动火、危险品等)。
1.1.2管道施工是消防水系统的重点(1)管子、部件、阀门的型号、规格、质量必须符合设计要求和规范规定。
阀门强度试验压力为公称压力的1.5倍。
(2)管道安装时,应检查沟槽连接件密封面及密封垫,不得有影响密封性能的划痕、斑点等缺陷。
(3)管道安装的坡度、坐标、标高、水平管道纵横方向的弯曲、立管垂直度,成排的管段、交叉敷设管道、弯管、阀门及连接件的安装允许偏差应符合设计要求和规范规定。
(4)管道安装时应及时固定和调整支、吊、托架安装,其位置应正确,安装应平正牢固,与管子接触应紧密。
滑动、导向和滚动支架的活动面与支承面接触良好、移动灵活,吊架的吊杆应垂直,丝扣完整,有偏移量的应符合规定。
弹簧支架的弹簧工作荷载应符合设计规定。
(5)消防喷淋支管应分两次安装。
第一次在吊顶施工前,将水平横管安装就位,并留出三通口;第二次在装饰吊顶龙骨时穿插安装支管。
(6)机房、泵房管道安装前,详细检查设备本体进出口管径、标高,连接方法等情况,经验证无误后方可配管。
(7)管道系统试压前,应检查各系统的流程情况;系统试压时应有监理单位代表在场并做好单体试验记录,试验成功后当场办理签证。
1.1.3工程的配管、线、槽和线路敷设及设备安装是消防报警及联动系统的重点:(1)使用的设备、器具、材料规格、型号符合设计文件要求,不能错用。
(2)依据施工设计图纸布置的位置固定报警及联动设备、器具和敷设布线系统,且固定牢固可靠。
(3)消防控制设备在安装前应进行功能检查,不合格者,不得安装。
(4)确保导电连接,接地连接的连接处紧固不松动,保持良好导通状态。
(5)坚持先交接试验后通电运行、先模拟动作后接电起动的基本原则。
(6)做到通电后的设备器具、布线系统有良好安全保护措施。
(7)保持施工记录形成与施工进度基本同步,保证记录的准确性和记录的可追溯性。
1.1.4本工程按业主要求确保省优,争创“中国建筑工程鲁班奖”,故质量要求为重点、难点。
(1)制定质量目标,确保一次性通过消防验收,合格率100%。
(2)建立质量控制体系,制定质量管理组织措施(分系统配置专职质量工程师)。
1)人员进场的质量技术交底。
2)现场的质量巡查制度。
3)进场材料的检查制度。
4)施工安装过程中的质量控制。
5)质量通病的预防。
6)安装前制作施工样板工程等。
1.1.5工期进度控制是重点、难点(1)施工进度计划的管理(周计划、三周滚动计划、月计划、季度计划、年计划、总进度计划)。
(2)施工进度计划的保障(人员、机具、材料等)。
(3)合理安排施工进度的实施(与土建、机电、装饰装修等其他相关专业施工进度配合)。
(4)雨季、冬季施工进度的合理安排(合理安排施工工期,消防管道试压工作必须在上冻之前完成)。
(5)合理安排进度,必要时增加两个班组的赶工人员,每班组20人。
1.1.6本工程各交叉施工面较多,各专业队伍之间施工的配合,协调也是本工程的重点、难点(1)与土建、机电、装修专业,专项工程的配合(如档案馆、影院区、展览区等)。
(2)项目配备2名以上工程师专门负责与相关单位进行协调。
1.1.7现场空间管理的重点、难点。
(1)既要满足美观,又要满足现场的空间,做好交叉部位的空间管理图。
(2)做好每层施工各专业的空间管理图(如土建、机电、装饰装修、影院和展馆等的特殊专业)。
(3)项目配备4名以上专业工程师负责空间管理的制作与协调。
1.1.8材料设备的采购是本工程的重点、难点。
按工期节点要求提前对进口材料设备进行订货、采购,以保证施工工期(主要是报警设备、高压细水雾进口设备等)。
1.1.9成品保护是本工程的重点、难点安排专职工程师负责成品保护的管理(制定方案、巡查)。
1.1.10消防系统水压试验也是本工程的重点试压时制订专项试压方案,必要时采用先进行空压试验,后进行水压试验,避免渗漏,造成损失。
1.2本工程施工的各关键点、难点的处理措施1.2.1对本工程施工难点处理措施:(1)加强同其他专业项目部的联系,经常进行沟通。
(2)如发现问题及时同监理、业主及其相关专业项目经理进行协商处理。
(3)对工地例会项目经理及相关人员及时参加,并认真作好笔路,发现问题及时提出。
1.2.2对本工程施工重点的处理措施(1)对实施关键技术的人员进行控制。
对关键技术的操作人员的技能、技术人员技能进行检查、评价、指导、调整,对不适应的人员要及时纠正或调换。
(2)对实施关键技术所用的施工机具进行控制。
为保证施工机具的正常能力,对机具进行检查、鉴定、控制,并对施工机具的使用、维护、保养进行检查控制,不合格的施工机具严禁使用。
(3)对实施关键技术所采用的材料的性能进行控制。
主要控制材料的出厂资料、进场验收、使用标记和必要的追溯等活动,所使用材料必须符合设计标准及规范规定。
(4)对实施关键技术所采用的方法、工艺进行控制。
主要控制其方法、工艺的分析确定、评价、试验、改进、实施、检查、改进等活动。
(5)对实施关键技术所需要的环境进行控制。
主要包括施工环境(如焊接环境;吊装环境;测量、调试、试验环境等)、储存环境(如特殊材料、构配件、设备、仪器仪表的储存)、作业环境(如高空、交叉、地下、易燃、有毒等)的控制。
(6)对关键技术活动中的信息进行控制。
做到及时收集影响顺利实施的信息(如气象、电能供给、作业人员健康情况等),以便分析、改进。
1.3对关键工序的控制措施1.3.1焊接施工的控制措施本工程部分工序采用焊接工艺,其工艺直接影响工程整体质量稳定,为此,在实际施工过程中必须控制好关键工序——焊接,并采取以下技术措施。
(1)现场焊接应符合现行国家标准《工业管道工程施工及验收规范》和《现场设备工业管道焊接工程施工及验收规范》。
(2)管道、支架、吊架、防晃架的形式、材质、尺寸满足设计要求,焊接质量符合设计与国家现行的标准。
(3)母材、焊接材料、接头形式及焊缝级别符合设计要求和有关规定。
(4)施工班组设焊接技术负责人、检验人员、焊工持证上岗。
(5)焊接设备和检验设备必须满足焊接工艺,安全可靠。
根据使用功能和用途选用焊条和焊接电流,用于焊接消防管道应采用结422 焊条,药皮类型为钛钙型,焊接电流分别为:5mm/70~90A,3.2mm/90~130A,4mm/60~210A(焊条直径/焊接电流。
焊条药皮不得有气孔,脱落和明显裂纹。
焊条在使用前,应按说明书要求进行烘烤,并在使用过程中保持干燥,每批焊条在正式使用前必须进行焊接试验。
(6)当气温低于-10℃时,管口附近应预热至100-200℃,并连续焊完,当气温低于-20℃,风速大于8m/s,相对湿度大于90%,雨天时,不能进行露天焊接作业。
(7)上下工序之间班组应进行互检,确认合格后方可进行下一工序。
每一处焊缝焊完后记录焊工代号,以落实相应责任。
(8)焊缝位置应避开应力集中区。
(9)所有焊缝完成后,均应进行外观检查。
检查前将渣皮、飞溅物清除。
外观检查应在焊缝无损探伤,管道强度及严密性试验前进行,同时做好相应检查记录。
(10)在焊接完成后,需进行管道强度和严密性试验,在进行水压强度和严密性试验时应密切注意焊接点情况。
其试验方法和内容参照有关条文执行,水压强度试验时,目测管道无泄漏和变形且压力降不大于0.05Mpa 为合格;水压严密性试验是按设计工作压力稳压24 小时后无泄漏为合格。
1.3.2接地装置施工控制措施自动消防系统电气控制部分接地良好与否对系统的工作影响很大,特别是火灾自动报警系统,如果不能正确合理解决好接地问题,将导致系统不能正常可靠工作,根据本工程技术要求,接地装置采取如下技术措施:(1).火灾自动报警系统接地装置的接地阻值当采用专用接地装置时,接地电阻值不应大于4Ω,当采用共用接地装置时,接地电阻值不应大于1Ω(2).火灾自动报警系统接地装置设专用接地干线,在消防控制室设专用接地板,专用接地干线从消防控制室专用接地板引至接地体。
(3).专用接地干线采用铜芯绝缘导线,其芯线截面积不小于25mm2,专用接地干线穿硬质塑料管埋至接地体。
(4).由消防控制室接地板引至各消防电子设备的专用接地线选用铜芯塑料绝缘线,其芯线截面损不小于4mm2。
(5).消防电子设备凡采用交流供电时,设备金属外壳和金属支架等作保护接地,接地线与电气保护接地PE 线相连。
(6).消防电气设备接地PE 或接零PEN 支线必须单独与接地或接零干线相连接,不得串联连接。
(7).接地装置安装程序:a.人工接地体:按设计要求位置开挖沟槽,经检查确认才能打入接地极和敷设地下接地干线。
b.接地模块:按设计位置开挖模块坑,并将接地干线引到模块上,经检查确认,才能相互焊接。
c.装置隐蔽:检查验收合格,才能覆土回填。
(8).对供总等电位联接的接地干线的位置检查确认才能安装。
焊接总等电位联接端子板,按设计要求做总等电位联接,做总等电位联接的主母线截面积不应小于装置最大保护线截面积的一半,但不小于6mm2.(9).对供辅助等电位联接的接地母线检查确认,才能安装焊接辅助等电位联接板,按设计要求做辅助等电位联接。
1.3.3联动调试施工控制措施本工程规模大,系统功能齐全,突出强调消防系统以联动控制方式发挥其功能,系统静态质量的好坏,最终体现在联动功能上,因此,做好联动调试尤为重要。
(1).采用定量与定性相结合的方法评价联动质量。
(2).做好联动测试功能工作,做好相应记录。
(3).联动控制采用相应技术措施,满足设计要求,a.系统调试应先分别对探测器集中报警控制器、火灾报警装置和消防控制设备等逐个进行单机通电检查,正常后方可进行系统调试。
b.自动报警主机和控制中心联动柜能自动、手动控制现场消防设备,如消防水泵、防排烟风机、防火卷帘等的启、停,并显示其工作状态。
c.控制中心能显示火灾报警、故障报警的部位,显示供电电源工作状态。
d.控制中心消防广播与通讯设备满足规范要求。
e.消防中心确认火灾后,除联动灭火设备外,还联动如电梯迫降、切断非消防电源、启动警报装置等其它相应设备。
f.本工程消防系统以控制中心火灾自动报警主机为核心,联动本工程所涉及的如自动喷水灭火系统、消防栓给水系统、防火卷帘系统等所有的自动消防系统,使联动功能满足设计要求。
