工程竣工移交凭证及移交清单一、背景工程竣工移交是指在工程项目完成一切设计、施工、检验、试运行和质量验收等全部程序后,由施工方向业主移交项目的手续和材料。
本文档旨在提供工程竣工移交过程中所需的凭证和清单,以确保移交的顺利进行。
二、工程竣工移交凭证1. 完工证书:由施工方出具,确认工程项目已经按照相关标准和合同要求完成。
2. 验收报告:记录工程项目的验收情况,包括结构、设备、质量等方面的评估。
3. 技术交底记录:详细记录了工程项目相关技术问题的交底情况,确保业主对工程项目的使用和维护有一定的了解。
4. 安全验收证明:确认工程项目在安全方面符合相关法规和标准的证明文件。
5. 资料交接清单:列出了需要移交给业主的所有相关文件、资料的清单,以便业主核实和保存。
三、工程竣工移交清单1. 工程项目图纸:包括施工图、结构图、设备布置图等。
2. 设备清单:列出了工程项目所使用的设备及其数量、型号、规格等信息。
3. 施工记录:记录了工程项目的施工过程、施工质量等相关情况。
4. 资料归档:包括工程项目的设计文件、质量检验报告、施工合同等相关文件。
5. 质量保证文件:包括工程项目的检验、试运行、质量验收等环节的相关文件和记录。
四、注意事项1. 确保所有文件和清单的完整性和准确性,避免遗漏和错误。
2. 在移交时,应当与业主进行共同核实和签字确认。
3. 所有文件和清单应妥善保存,以备后续需要。
4. 在移交过程中,应遵守相关法规和合同约定,按照规定的程序和要求进行。
以上是关于工程竣工移交凭证及移交清单的文档内容,供参考。
工程材料/设备数量移交清单
建设单位:淮北联创房地产开发有限公司施工单位:
工程材料/设备数量移交清单工程名称:淮海翰府一期会所前绿化工程分项工程名称:亮化建设单位:淮北联创房地产开发有限公司施工单位:
工程材料/设备数量验收清单工程名称:淮海翰府一期会所前绿化工程分项工程名称:乔木
植物材料验收单
工程名称:淮海翰府一期会所前绿化工程分项工程名称:草皮栽植建设单位:淮北联创房地产开发有限公司施工单位:
植物材料验收单
工程名称:淮海翰府一期会所前绿化工程分项工程名称:乔木栽植建设单位:淮北联创房地产开发有限公司施工单位:。

工程施工现场移交清单
1. 项目概述
该文档用于记录工程施工现场的移交清单,包括了施工现场的设备、材料以及文件资料等内容的交接情况。
2. 移交人员
本次移交由以下人员参与:
- 移交方:[移交方名称]
- 接收方:[接收方名称]
3. 移交日期
本次移交完成的日期为:[移交完成日期]
4. 移交清单
4.1 设备清单
移交方应提供以下设备清单,并确保设备的数量和状态与清单相符:
- 设备1:数量 [设备1数量],状态 [设备1状态]
- 设备2:数量 [设备2数量],状态 [设备2状态]
- 设备3:数量 [设备3数量],状态 [设备3状态]
...
4.2 材料清单
移交方应提供以下材料清单,并确保材料的数量和状态与清单相符:
- 材料1:数量 [材料1数量],状态 [材料1状态]
- 材料2:数量 [材料2数量],状态 [材料2状态]
- 材料3:数量 [材料3数量],状态 [材料3状态]
...
4.3 文件资料
移交方应提供以下文件资料,并确保文件的完整性和准确性:- 文件1:[文件1名称]
- 文件2:[文件2名称]
- 文件3:[文件3名称]
...
5. 移交确认
接收方应核对移交清单,并在确认无误后签署确认。
- 接收方签名:________________________
- 日期:________________________
6. 备注
[添加任何额外的备注或说明]
以上为工程施工现场移交清单,双方应在完成移交后妥善保管该清单以备查阅。

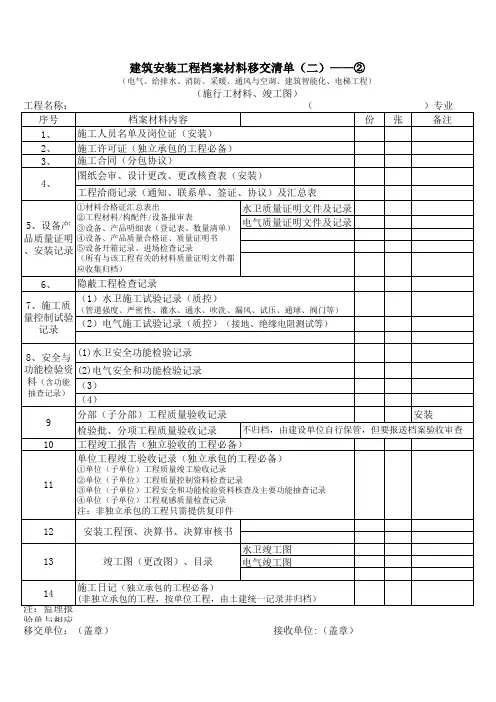

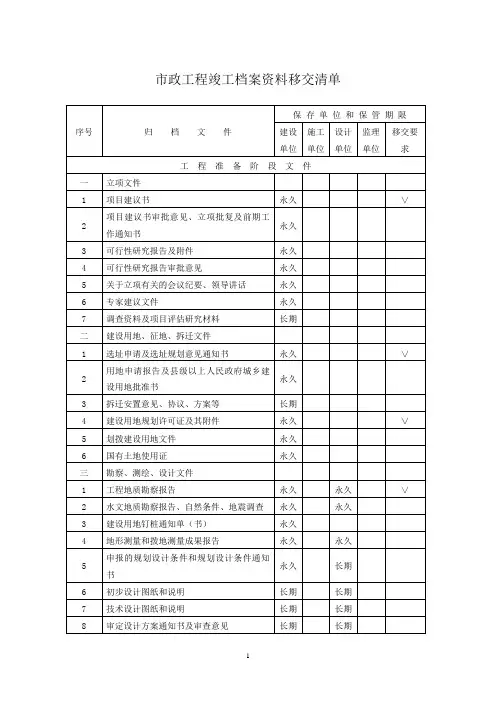

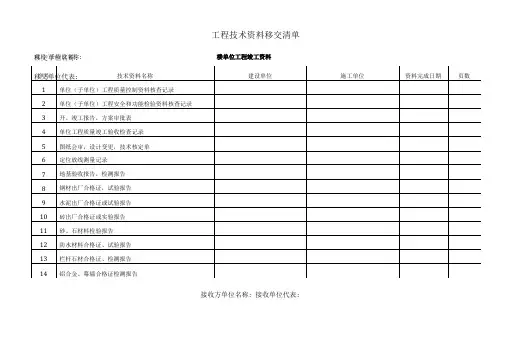

工程技术资料移交清单接收方单位名称: 接收单位代表:楼单位工程竣工资料项目/子项目名称: 移交单位名称:工程技术资料移交清单接收方单位名称:楼单位工程竣工资料项目/子项目名称: 间:间:移交单位名称:接收单位代表:移交单位代表:时间:时间:工程技术资料移交清单工程技术资料移交清单楼给排水与采暖质量控制资料核查记录项目/子项目名称: 移交单位名称: 接收方单位名称: 移交单位代表:接收单位代表:间:间:接收方单位名称: 接收单位代表: 时 间:工程技术资料移交清单楼建筑电气质量控制资料核查记录项目/子项目名称: 移交单位名称: 移交单位代表: 时 间:移交单位名称:接收方单位名称:移交单位代表:接收单位代表:时间:时间:工程技术资料移交清单项目/子项目名称:楼通风与空调、电梯工程质量控制资料核查记录移交单位名称接收方单位名称:移交单位代表:接收单位代表:时间:时间:工程技术资料移交清单项目/子项目名称:楼建筑与结构、给排水与采暖工程安全和功能检验资料核查及主要功能抽查记录移交单位名称:接收方单位名称:移交单位代表:接收单位代表:时间:时间:工程技术资料移交清单项目/子项目名称:电气、通风与空调、电梯、智能建筑工程安全和功能检验资料核查及主要功能抽查记录移交单位名称:接收方单位名称:移交单位代表:接收单位代表:时间:时间:工程技术资料移交清单项目/子项目名称:消防工程竣工资料接收方单位名称: 接收单位代表:间:移交单位名称: 移交单位代表: 间:。

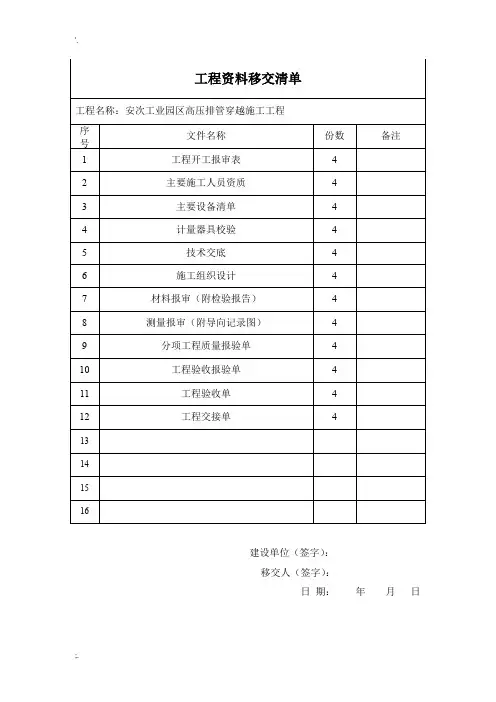

建设单位(签字):移交人(签字):日 期: 年 月 日工程资料移交清单工程名称:安次工业园区高压排管穿越施工工程 序号 文件名称 份数 备注 1 工程开工报审表 4 2 主要施工人员资质 4 3 主要设备清单 4 4 计量器具校验 4 5 技术交底 4 6 施工组织设计 4 7 材料报审(附检验报告) 4 8 测量报审(附导向记录图)4 9 分项工程质量报验单 4 10 工程验收报验单 4 11 工程验收单 4 12工程交接单413 14 15 16工程名称:安次工业园区高压排管穿越施工工程序号文件名称份数备注1 工程开工报审表 42 主要施工人员资质 43 主要设备清单 44 计量器具校验 45 技术交底 46 施工组织设计 47 材料报审(附检验报告) 48 测量报审(附导向记录图) 49 分项工程质量报验单 410 工程验收报验单 411 工程验收单 412 工程交接单 4缺项资料1、企业资质2、工程报验单3、施工组织设计报审表及审批表4、施工日志5、隐蔽工程验收记录6、原材料、构配件、设备进场验收记录7、工程竣工报告8、卷内备考表9、竣工图工程资料清单注:施工单位尽快将缺项资料补齐。
工程名称:安次工业园安华路污水排放管线顶管工程序号文件名称份数备注1 企业资质及报审 42 施工组织设计及报审 43 污水排放管线顶管工程报验单 44 隐蔽工程验收记录 45 顶管顶进记录 46 顶管检验批验收记录 47 顶管注浆记录 48 原材料(橡胶圈)合格证 49 钢筋砼管发货单 410 排放管线路由设计方案图 411 甲乙双方合同 4缺项资料1、开工报审资料11、竣工验收报验单2、技术交底资料12、竣工验收记录3、机械设备、测量设备报验13、工程竣工报告4、测量器具校验14、卷内备考表5、测量放线资料15、竣工图6、施工日志7、材料进场报验单8、材料设备进场验收记录9、管材检验报告10、分项工程报验单及验收记录工程资料清单注:施工单位尽快将缺项资料补齐。

工程资料移交清单一、引言工程资料移交清单是在工程项目完成或交接阶段,用于记录和确认工程资料的移交情况。
本文档旨在详细描述工程资料移交清单的标准格式和内容要求。
二、清单格式工程资料移交清单的标准格式应包含以下几个部分:1. 项目基本信息:- 项目名称:[填写项目名称]- 项目编号:[填写项目编号]- 移交日期:[填写移交日期]2. 资料清单:按照资料的种类和分类,列出所有需要移交的工程资料清单。
每个资料条目应包含以下信息:- 资料名称:[填写资料名称]- 资料编号:[填写资料编号]- 原始存放位置:[填写资料原始存放位置]- 移交后存放位置:[填写资料移交后的存放位置]- 移交数量:[填写资料移交的数量]- 移交责任人:[填写资料移交的责任人]3. 移交确认:在清单末尾,预留空白区域供移交双方签字确认。
确认部分应包含以下内容:- 移交方确认:[填写移交方名称](签字)[日期]- 接收方确认:[填写接收方名称](签字)[日期]三、清单内容要求为确保工程资料移交清单的准确性和完整性,以下是清单内容的详细要求:1. 资料名称:清单中的资料名称应准确、明确,以便双方能够清楚地理解资料的内容。
2. 资料编号:每个资料条目都应有独立的资料编号,以便于标识和追踪。
资料编号可以按照一定规则进行编制,如按照分类、日期或其他标准。
3. 原始存放位置:清单中的每个资料条目应明确指出资料的原始存放位置,包括文件柜、服务器、云存储等。
4. 移交后存放位置:每个资料条目都应明确指出资料移交后的存放位置,以便接收方能够准确找到和管理这些资料。
5. 移交数量:对于有数量要求的资料,如文件、图纸等,清单中应明确指出移交的数量,以确保接收方能够准确核对。
6. 移交责任人:清单中的每个资料条目应明确指出资料移交的责任人,以便在移交过程中能够追溯和沟通。
四、示例项目基本信息:- 项目名称:ABC工程项目- 项目编号:123456- 移交日期:2022年1月1日资料清单:1. 资料名称:施工图纸- 资料编号:DWG001- 原始存放位置:项目办公室文件柜- 移交后存放位置:接收方办公室文件柜- 移交数量:10份- 移交责任人:张三2. 资料名称:合同文件- 资料编号:CON001- 原始存放位置:项目经理办公室电脑- 移交后存放位置:接收方项目经理办公室电脑- 移交数量:1份- 移交责任人:李四移交确认:移交方确认:ABC工程公司(签字)2022年1月1日接收方确认:XYZ建设公司(签字)2022年1月1日以上是工程资料移交清单的标准格式和内容要求。

工程移交清单的内容包括
工程移交清单的内容通常包括以下几个方面:
1.工程项目的基本信息:包括项目名称、项目地点、项目规模、项目周期等。
2.工程进度计划:详细列出工程各阶段的开始和结束时间,以及各阶段的完成情况。
3.工程质量验收:描述工程质量验收的标准、方法、时间节点和验收结果。
4.工程造价预算:列出工程项目的总投资预算,包括设计费、材料费、施工费、监理费等。
5.工程合同:包括合同双方(甲方和乙方)的基本信息、合同签订时间、合同金额等。
6.工程资料:列出工程项目所需的各类设计文件、施工图纸、技术规范等。
7.工程设备及材料清单:详细列出工程项目所需的各类设备、材料及其型号、数量、质量标准等。
8.工程验收报告:包括工程竣工验收报告、单项工程验收报告等。
9.工程保修期限:明确工程项目的保修期限及保修范围。
10.其他相关事项:包括工程变更、索赔、争议解决等。
在工程移交过程中,双方需认真核对清单内容,确保工程项
目的顺利移交和后续运营管理。

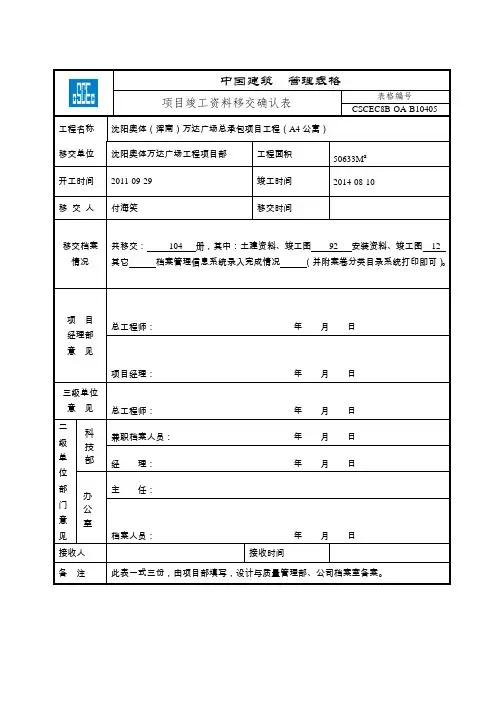

中国建筑管理表格项目竣工资料移交确认表表格编号CSCEC8B-OA-B10405 工程名称沈阳奥体(浑南)万达广场总承包项目工程(A4公寓)移交单位沈阳奥体万达广场工程项目部工程面积50633M²开工时间2011-09-29 竣工时间2014-08-10移交人付海笑移交时间移交档案情况共移交:104 册,其中:土建资料、竣工图92 安装资料、竣工图12 其它档案管理信息系统录入完成情况(并附案卷分类目录系统打印即可)。
项目经理部意见总工程师:年月日项目经理:年月日三级单位意见总工程师:年月日二级单位部门意见科技部兼职档案人员:年月日经理:年月日办公室主任:档案人员:年月日接收人接收时间备注此表一式三份,由项目部填写,设计与质量管理部、公司档案室备案。
中国建筑管理表格案卷分类目录表格编号CSCEC8B-OA-B10409总顺序号归档时间文件编号案卷题名档号份数页数编制密级保管期限备注年月日单位日期说明:本目录适用于工程类资料(招、投标文件、总(分)包合同、结算)的移交,档案信息系统录入完毕,系统自动生成该目录,打印办理移交手续即可。
卷内目录同业务文件档案移交清单(文件类)一致,系统自动生成。
中国建筑管理表格竣工项目归档工作评价标准(表二)表格编号CSCEC8B-OA-B10444归档部门项目章名称部门领导项目总工签字处评价得分档案室评分归档件数评价时间自评得分项目自评分考评项目类目编号考评内容分值考核分值备注工程经营资料经营商务资料1 工程招标文件(工程、材料、设备等)2 光盘2 工程投标文件(商务标、技术标) 2 *3中标通知书、建设工程施工合同(工程、材料、设备等)4 *4 工程(预)决算等 4 *5 费用索赔审批表等 46工程变更文件、施工现场签证单、工程款支付凭证等4工程施工资料目录7 案卷总目录(分项目录)、卷内目录 4开竣工资料8项目立项审批文件、建筑用地规划许可证、建筑工程规划许可证、建设工程施工许可证等4 *9 工程质量监督注册登记表 310 施工图设计文件审查合格书、备案证 211电检、消防、智能工程第三方检测;外窗三性检测;幕墙四性检测、环境空气检测、生活饮用水检测报告、技术监督、人防等部门出具认可文件或准许使用文件312 工程开、竣工报告等 2 *13 工程竣工预验收报验表 214单位(子单位)工程质量竣工验收记录、分部(子分部)工程验收记录、建筑工程竣工验收备案表5 *15建筑工程质量保修书、施工资料移交书、设备使用说明书等316工程简介、工程使用说明书、竣工工程立面照片、工程竣工总结等4 *管理资料17 工程概况表 118 施工现场质量管理检查记录等 219 企业资质证书及相关专业人员岗位证书等 120分包(专业分包)单位资质报审表及各种技术管理人员等121 施工日志、监理工程师通知回复单等 2。
建设单位(签字):
移交人(签字):
日期:年月日
注:施工单位尽快将缺项资料补齐。
注:施工单位尽快将缺项资料补齐。
注:施工单位尽快将缺项资料补齐。
注:施工单位尽快将缺项资料补齐。
注:施工单位尽快将缺项资料补齐。
庞大铺路道路、排水工程已有资料:
1、材料构配件检查记录(附检验报告、合格证)
2、工序质量评定表
3、分项工程质量验收记录
4、分部工程检验记录
5、测量复核记录
6、隐蔽工程验收记录
7、闭水试验记录
8、工程质量检验批验收记录
9、工程报验单
缺少资料:
1、开工报审表
2、施工组织设计及报审
3、技术交底
4、实验室资质及报审
5、机械、测量器具报审
6、见证记录及汇总
7、测量高程表
8、施工日志
9、分部、分项工程报验单
10、排水工程沟槽开挖检验批及道路工程路槽开挖检验批
11、图纸会审
12、施工通用表
13、竣工预验报验单、竣工报告
14、a、竣工验收记录
b、安全和功能检验资料核查及主要功能抽查记录
c、单位工程观感质量检查记录
d、单位工程质量控制资料
15、a、单位工程质量综合评分表
b、保证资料评分表
c、外观评分表
d、实测实量
16、竣工图
17、卷内备考表
安次工业园区道路二标段(安丽路及铭顺大道)工程已有资料:
1、开工报审表(监理未盖章)
2、技术交底记录
3、施工组织设计
4、工程报验单(排水+道路)
5、隐蔽工程验收记录(排水+道路)
6、检验批质量验收记录(排水+道路)
7、放线报验单
8、高程复测
9、测量复核
10、材料检验报告(没有按组卷顺序)
11、竣工图
缺少资料:
1、机械设备报审表
2、测量器具校验
3、实验室资质报审
4、施工日志
5、材料报验单、进场验收记录、材料清单、合格证、汇总表
6、施工通用表
7、见证记录及其汇总
8、分部分项资料
9、弯沉、闭水试验等功能性试验资料
10、竣工验收资料
①竣工报告、预验单、验收记录
②竣工检查记录及评分表
③实测实量
11、卷内备考表
12、竣工图
廊坊安次区工业园区西环南延路给水管网建设工程
已有资料:(共3套)
1、施工组织设计
2、工程概况表
3、工程竣工总结报告
4、工程开工申报
5、测量放线报验及复测记录
6、各工序工程报验及验收记录
7、工程质量评定表
8、功能试验资料(管道系统冲洗记录、管道系统气压记录)
9、材料报验、附检验报告、合格证
10、施工日志、工程洽商及影像资料
缺少资料:
1、技术交底记录
2、测量、器具及计量器具报审
3、测量、器具及计量器具校验报审
4、施工机械报审
5、测量高程表
6、回填土隐蔽验收记录
7、水源井资料
问题:
1、没有图纸会审、合同、中标通知书
2、工程洽商组卷顺序错误
3、卷内备考表未填写
4、材料合格证检验报告汇总表,其序号及合格证编号均未填写,且复印件未注明原件存放处
5、未整理出一套原件资料,其复印件与原件存在于同一册
6、档案盒侧面未贴标签,页面未打页码。
7、资料报验竣工日期为2014年6月25日,备案竣工日期为2014年6月30日
已有资料:(共3套)
1、施工组织设计
2、工程概况表
3、工程竣工总结报告
4、工程开工申报、竣工报验单
5、测量放线报验及复测记录
6、各工序工程报验及验收记录
7、工程质量评定表
8、功能试验资料(管道系统冲洗记录、管道系统气压记录)
9、材料报验、附检验报告、合格证
10、施工日志、工程洽商及影像资料
缺少资料:
1、技术交底记录
2、测量、器具及计量器具报审
3、测量、器具及计量器具校验报审
4、施工机械报审
5、测量高程表
6、回填土隐蔽验收记录
7、水源井资料
问题:
1、没有图纸会审、合同、中标通知书
2、工程洽商组卷顺序错误
3、卷内备考表未填写
4、材料合格证检验报告汇总表,其序号及合格证编号均未填写,且复印件未注明原件存放处
5、未整理出一套原件资料,其复印件与原件存在于同一册
6、档案盒侧面未贴标签,页面未打页码。
7、资料报验开工日期为2013年9月15日,备案开工日期为2013年9月9日。
已有资料:(共3套)
1、施工组织设计
2、工程概况表
3、工程竣工总结报告
4、工程开工申报
5、工程复工申报
6、工程竣工报验单
7、各工序工程报验、隐蔽及验收记录
8、工程质量评定表
9、功能试验资料(管道系统冲洗记录、管道系统气压记录)
10、材料报验、附检验报告、合格证
11、施工日志、工程洽商及影像资料
缺少资料:
1、技术交底记录
2、测量、器具及计量器具报审
3、测量、器具及计量器具校验报审
4、施工机械报审
5、测量高程表
6、水源井资料
问题:
1、没有图纸会审、合同、中标通知书
2、工程洽商组卷顺序错误
3、卷内备考表未填写
4、材料合格证检验报告汇总表,其序号及合格证编号均未填写,且复印件未明原件存放处
5、未整理出一套原件资料,其复印件与原件存在于同一册
6、工程竣工报验单项目经理未签字
7、档案盒侧面未贴标签,页面未打页码。
1、施工组织设计
2、工程概况表
3、工程竣工总结报告
4、工程竣工报验单
5、施工测量放线报验
6、各工序工程报验、隐蔽及验收记录
7、工程质量评定表
8、功能试验资料(管道系统冲洗记录、管道系统气压记录)
9、材料报验、附检验报告、合格证
10、影像资料、施工日志及工程洽商
缺少资料:
1、技术交底记录
2、测量、器具及计量器具报审
3、测量、器具及计量器具校验报审
4、施工机械报审
5、测量高程表
6、水源井资料
问题:
1、没有图纸会审、合同、中标通知书
2、工程洽商组卷顺序错误
3、卷内备考表未填写
4、未见管道穿越工程报验
5、材料合格证检验报告汇总表,其序号及合格证编号均未填写,且复印件未注明原件存放处
6、未整理出一套原件资料,其复印件与原件存在于同一册
7、工程竣工报验单项目经理未签字
8、档案盒侧面未贴标签,页面未打页码。
9、资料报验开工日期为2014年5月11日,备案开工日期为2014年5月26日。
资料报验竣工日期为2013年11月23日,备案竣工日期为2014年6月7日。
2013年恺艺斯顶管工程量
1、安华路污水管道顶管工程0+731—1+074
D800共计64根,D1000共计72根
2、安华路穿越安铭道雨、污排水穿越工程
D500共计9根,D800共计14根
3、安铭道给排水管道穿越恺艺斯厂区顶管工程
D800共计54根,D400共计22根
2014年恺艺斯顶管工程量
1、西昌南延路污水主管道顶管工程
D1000预计616米
2、恺艺斯厂区拉管工程
3、高压排管穿越工程
PF管施工231米。
