泵房土方开挖施工方案
- 格式:docx
- 大小:160.49 KB
- 文档页数:21
泵房施工专项方案一、施工布置(一)一般规定1、施工布置应根据泵站工程枢纽布置,建筑物型式,施工条件和工程所在地自然、社会状况等因素,对为施工服务的各种临时设施进行统筹规划、合理确定和布置。
2、主要施工工厂和临时设施的布置应按施工期受洪水的影响程度确定。
其防洪标准应按工程设计确定的洪水标准选用。
3、施工布置应合理利用土地,有利生产,方便生活,注重环境保护,减少水土流失。
4、房屋建筑和施工临时设施宜永久和临时相结合,减少或避免大量临时设施在主体工程施工过程中的拆迁,减少占用施工场地;也可利用永久建筑物和附近已建工程的原有设施作为施工临时设施。
5、若场地条件具备布置不同的施工方案,且各方案差异较大时,应进行施工布置方案比选。
必要时,应进行专题论证。
(二)布置方法与要求1、施工布置应根据施工需要分阶段形成,并满足各阶段的施工要求。
施工场地平整范围宜按施工布置最终要求确定。
2、施工布置宜先进行施工导流工程布置和主体工程施工分区,再进行施工临时设施、对外交通等的布置。
施工布置时,应统筹考虑可利用场地的位置和面积、施工临时建筑与永久设施的结合等因素;生产区宜采取封闭式施工措施,当施工管理区和生活区与生产区相连接时,应采取围栏或栅栏等措施隔离,以确保施工安全。
3、施工布置可按以下功能分区:(1)主体工程施工区;(2)施工工厂区;(3)地材料加工区;(4)库、堆场和道路等储运系统;(5)电设备和金属结构安装场地;(6)存弃渣料堆放区;(7)施工管理和生活区。
4、主体工程施工区应包括进水建筑物、泵房、出水建筑物等主体工程的施工现场。
在工程施工期,应经济合理地解决土石方开挖和回填、砌体和混凝土浇筑的运输道路、基坑排水设施、水电气供应、金属结构和机电设备安装场地和运输道路等。
5、施工工厂区主要应包括砂石料加工、钢筋加工制作、混凝土生产、供水、供电、供风、通信、机械修配及加工等场地。
施工工厂宜布置在服务对象和用户附近,少占耕地,避开不良地质地段,满足防洪、防火、安全、卫生和环保等要求。
消防水池、设备泵房及土方开挖、边坡支护施工方案一、消防水池及设备泵房施工方案1. 消防水池施工流程在建设消防水池时,首先需要找到合适的位置。
然后进行土方开挖,挖掘出符合设计要求的坑洞。
接着,在坑洞中进行防渗处理,以防止水渗漏。
之后,进行混凝土浇筑,确保水池的结构牢固。
最后,进行通水试验,确保消防水池的质量符合要求。
2. 设备泵房建设设备泵房一般与消防水池相邻,用于存放抽水泵等设备。
在建设设备泵房时,需要按照设计要求进行土方开挖,然后进行地基处理。
接着进行建筑物结构施工,最后进行设备安装和调试工作。
二、土方开挖施工方案1. 土方开挖前期准备在进行土方开挖前,首先需要进行勘察设计,确定开挖范围和深度。
然后进行场地清理、标定开挖边界等准备工作。
2. 土方开挖施工流程开挖工程通常采用机械化方式进行,根据设计要求逐步进行土方开挖和运输。
在开挖过程中,要注意安全,避免坍塌事故的发生。
开挖完成后,进行场地整平,确保开挖质量。
3. 土方开挖后期工作土方开挖完成后,还需要进行填方或边坡支护工程,保证场地的稳定性。
填方时要注意材料的质量和均匀性,边坡支护时要采取合适的支护措施,确保施工安全。
三、边坡支护施工方案1. 边坡支护设计原则边坡支护的设计应根据边坡稳定性分析结果确定支护措施,一般包括挡土墙、护坡、挡土丝网等形式。
支护结构应符合施工规范要求,确保边坡稳定。
2. 边坡支护施工流程边坡支护施工前需进行边坡勘测,确定支护范围和方式。
然后进行边坡清理、材料运输等准备工作。
接着进行支护结构的搭建和固定,最后进行验收和检测,确保支护结构的质量。
总结:消防水池、设备泵房及土方开挖、边坡支护是建设工程中重要的施工环节,需要严格按照设计要求进行施工,确保工程质量和安全。
生活消防水池及泵房土方开挖施工方案一、施工范围1.生活消防水池及泵房的土方开挖工程施工范围包括生活消防水池基础开挖、泵房基础开挖及相关设备设施的基础开挖等工作。
二、施工准备1.确定施工方案,绘制相应的土方开挖施工图纸,并根据图纸确定具体的土方开挖标高和体积要求。
2.购置或租赁所需的开挖设备和工具,如挖掘机、推土机、砂石料运输车等。
3.开挖前需对现场进行勘察,了解地形地貌和地下情况,制定开挖方案及安全措施。
三、施工工艺1.根据设计要求和施工图纸,确定生活消防水池及泵房基础开挖的标高和截面尺寸。
2.使用挖掘机和推土机等机械设备进行土方开挖,按照分段分层开挖原则进行,确保开挖的平整度和坡度符合要求。
3.开挖过程中要及时清理现场杂物和岩石,避免对施工车辆和设备造成损坏,确保施工安全。
4.施工过程中要根据现场实际情况随时调整施工方向和方法,保证开挖工作的顺利进行。
四、施工质量控制1.开挖结束后需对开挖现场进行检查,确保土方开挖工作符合设计要求,保证基础开挖的平整度和尺寸精度。
2.对开挖后的土石料进行分类堆放,以便后续利用或处理,避免对环境造成污染。
3.在土方开挖施工过程中要进行实时监控和记录,及时处理施工中出现的问题,保证施工质量和安全。
五、施工安全注意事项1.施工过程中要严格遵守相关安全规定,配备专业人员对施工现场进行安全管理和监测。
2.施工车辆和机械设备要进行定期检查和维护,确保设备运转正常。
3.在开挖过程中要注意保持斜坡稳定,防止山体滑坡和坍塌等地质灾害发生。
4.施工人员要穿戴好安全装备,如安全帽、防护眼镜、手套等,确保施工安全。
六、结束语生活消防水池及泵房土方开挖施工是一个重要的施工环节,施工过程中需要严格按照设计要求和施工图纸进行操作,保证开挖质量和施工安全。
希望本方案能够对相关施工人员提供参考和指导,使施工工作顺利进行,达到预期效果。
土方开挖专项施工方案4
本方案旨在规范土方开挖施工,确保项目顺利进行。
以下为详细施工方案:
一、施工前准备
1.对开挖区域进行勘察,确定地质情况和水文特征。
2.制定安全生产计划,配备必要的安全设施和人员。
3.确保施工机械设备完好,进行必要的维护保养。
4.制定土方开挖计划和施工进度安排。
二、开挖施工
1.根据土方开挖计划,按照先浅后深、逐层开挖的原则进行工作。
2.采用合适的机械设备进行土方开挖,保证施工效率和质量。
3.在开挖过程中根据实际情况及时调整施工方案,确保安全、高效地完
成工程。
三、土方处理与运输
1.对开挖的土方进行分类、堆放或运输处理,严禁乱倒乱填。
2.根据施工进度和需要,配备足够的运输车辆和设备,确保土方的及时
运输和处理。
四、施工效果评估
1.结合土方开挖施工实际情况,进行效果评估,总结经验教训。
2.对施工过程中存在的问题进行分析,并提出改进建议,为下一步施工
提供参考。
五、安全与监督
1.严格遵守安全生产规定,加强安全教育和培训。
2.设立专门的监督组织,对土方开挖施工过程进行监督和检查,确保施
工安全、质量。
以上为土方开挖专项施工方案4,希望能够有效指导实际操作,确保施工质量和安全。

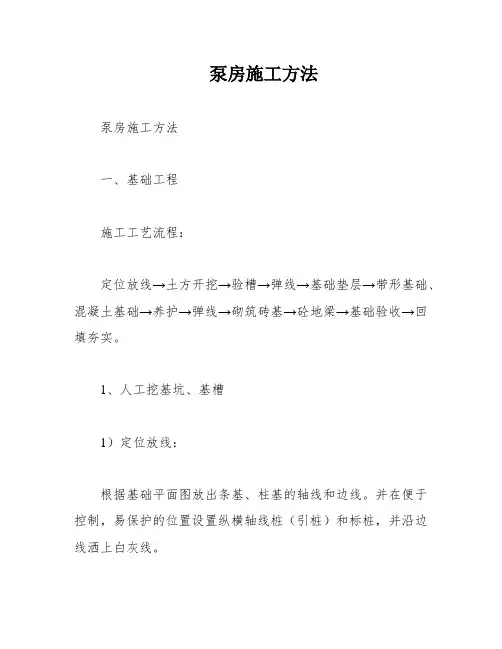

泵房施工方法泵房施工方法一、基础工程施工工艺流程:定位放线→土方开挖→验槽→弹线→基础垫层→带形基础、混凝土基础→养护→弹线→砌筑砖基→砼地梁→基础验收→回填夯实。
1、人工挖基坑、基槽1)定位放线:根据基础平面图放出条基、柱基的轴线和边线。
并在便于控制,易保护的位置设置纵横轴线桩(引桩)和标桩,并沿边线洒上白灰线。
2)开挖基槽、基坑:应先沿灰线直边切出槽、坑边的轮廓线。
分层开挖基槽、基坑可自上而下分层分段人工开挖,每层深度35cm左右,即1.0mm分三次开挖,从开始端部递向倒退,按踏步型挖掘,每层应清底和出土,然后逐步挖掘。
3)基槽、基坑验收:在挖至距槽、坑底30cm左右时,测量放线人员应配合抄出(距槽、坑底50cm)水平线,自基槽、基坑端部20cm处每隔2-3m在槽、坑帮上钉水平标高小木楔。
在挖至接近基槽、基坑底标高时用尺随时以小木楔上平核对基槽、基坑底标高,最后由两端轴线(中心线)引桩拉通线检查基槽尺寸,确定基槽、基坑宽标准,据此修整槽、坑帮。
4)基础垫层:带形基础开挖后,用砂夹石分层夯实,水泵房地基承载力为120KPa。
水塔以松散卵砾石作为持力层地基承载力特征值为160Kpa。
5)修整基槽、基坑边:基槽、基坑挖好后,按图纸要求进行检查轴线,周边尺寸,将符合要求的槽、坑帮自上而下修凿XXX。
6)清底:槽、坑检查验收前,必须将基底标高处的松动石块、浮土、石屑清理干净,在浇筑垫层砼前覆盖,防雨淋。
7)土方开挖:本工程土方开挖应有计划地分段、逐片地完成,挖好一段,检查验收一段,紧随进行砼垫层浇筑,以防泡水后地基软化,影响承载力,同时在基槽外侧围上土堤或开挖水沟防止雨水灌入基槽、基坑。
2、砼施工1)材质要求:水泥采用32.5R的普通硅酸盐水泥,应有出厂合格证和试验报告。
细骨料采用天然特细砂;粗骨料采用卵石或碎石。
二、砌筑工程1、材质要求:所有材料应有产品合格证书、产品性能检测报告。
页岩实心砖、水泥及河砂尚应有材料主要性能的进场复验报告。
一、编制依据1. 《建筑地基基础设计规范》(GB50007—2011)2. 《建筑地基基础工程施工质量验收规范》(GB50202—2013)3. 《施工现场临时用电安全技术规范》(JGJ46—2005)4. 《施工现场机械设备安全技术规范》(JGJ33—2001)5. 《建筑施工手册》(第四版)6. 项目施工图纸及地质勘察报告二、工程概况1. 工程名称:XX泵房土方开挖工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:泵房占地面积1000平方米,开挖深度4米,土方量约4000立方米4. 工程内容:土方开挖、边坡支护、排水措施等三、施工准备1. 技术准备:组织施工人员学习施工图纸、规范及操作规程,确保施工人员掌握施工工艺和质量标准。
2. 现场准备:平整场地,设置施工便道,搭建临时设施,确保施工顺利进行。
3. 劳动力准备:组织施工队伍,明确各工种人员数量及职责。
4. 机械准备:准备挖掘机、装载机、自卸汽车等施工机械,确保机械性能良好。
5. 材料准备:准备土工布、钢筋、水泥、砂石等施工材料,确保材料质量合格。
四、施工安排1. 土方开挖:采用分层开挖,自上而下进行,每层厚度不超过1.5米。
开挖过程中,注意边坡稳定,防止坍塌。
2. 边坡支护:采用土工布进行边坡支护,防止边坡坍塌。
边坡坡度控制在1:1.5以内。
3. 排水措施:设置排水沟,将地下水引出施工区域,确保施工安全。
4. 作业时间:计划在20天内完成土方开挖及边坡支护工作。
五、施工工艺1. 土方开挖:采用挖掘机进行土方开挖,装载机配合装车,自卸汽车运输至指定地点。
2. 边坡支护:在边坡上铺设土工布,用锚杆固定,确保边坡稳定。
3. 排水措施:开挖排水沟,设置集水井,将地下水引出施工区域。
六、质量控制1. 土方开挖:严格控制开挖深度,确保达到设计要求。
2. 边坡支护:确保边坡坡度符合设计要求,防止坍塌。
3. 排水措施:确保排水系统畅通,防止积水影响施工。
第1篇一、前言泵房工程作为现代城市建设的重要基础设施,其施工质量直接关系到城市供排水系统的稳定运行。
为确保泵房工程施工顺利进行,提高工程质量,特制定以下施工措施计划。
二、施工准备1. 施工图纸及资料:熟悉施工图纸,明确设计要求、施工规范、质量标准等;收集相关技术资料,了解工程特点、难点及注意事项。
2. 施工队伍:组织具备泵房工程施工经验的施工队伍,明确各工种人员职责,确保施工人员素质。
3. 施工材料:按照设计要求及规范,采购合格的材料,确保材料质量。
4. 施工设备:检查、调试施工设备,确保设备性能良好,满足施工需求。
5. 施工现场:做好施工现场的“三通一平”工作,确保施工现场整洁、安全。
三、施工措施1. 施工顺序:按照施工图纸及规范要求,合理安排施工顺序,确保各工序衔接紧密。
2. 土建工程:(1)基础施工:严格按照设计要求进行基坑开挖、支护及回填,确保基础稳定性。
(2)主体结构施工:采用现浇混凝土施工,确保结构质量。
(3)防水工程:采用防水卷材、防水涂料等材料,进行防水处理,确保防水效果。
3. 设备安装:(1)设备检查:对设备进行检查,确保设备完好、符合要求。
(2)设备安装:按照设备说明书及规范要求,进行设备安装,确保安装精度。
(3)设备调试:对安装后的设备进行调试,确保设备运行正常。
4. 管道施工:(1)管道材料:选用符合要求的管道材料,确保管道质量。
(2)管道安装:按照设计要求及规范,进行管道安装,确保管道连接牢固、密封良好。
(3)管道试压:对管道进行试压,确保管道强度及密封性。
四、质量控制1. 严格执行施工规范和质量标准,确保工程质量。
2. 加强施工过程中的质量检查,发现问题及时整改。
3. 做好施工记录,为工程验收提供依据。
五、进度控制1. 制定合理的施工进度计划,确保工程按期完成。
2. 加强施工过程中的进度管理,确保各工序衔接紧密。
3. 定期召开施工进度会议,协调解决施工过程中出现的问题。
生活消防水池及泵房土方开挖施工方案一、项目概述为了满足生活区的消防需求,本项目拟建设生活消防水池及泵房。
水池及泵房将用于储存灭火用水以及配备抽水泵设备。
本文将对土方开挖施工方案进行详细说明。
二、基础设计1.土方开挖范围:按照相关设计图纸确定土方开挖范围,确保满足设计要求。
2.土方开挖深度:根据设计要求,确定土方开挖深度,确保生活消防水池具有足够的容量。
3.挡土墙施工:根据土方开挖深度,设置合适的挡土墙,保证坑壁的稳定性。
4.排水系统:在土方开挖过程中,设立临时排水系统,确保施工区域的排水畅通。
三、施工方案1.施工准备1.1制定施工计划:根据施工图纸及设计要求,制定详细的施工计划,包括施工流程、材料采购计划等。
1.2确定施工队伍:根据施工需要,组建合适的施工队伍,包括工程师、技术人员、施工人员等。
1.3申请施工许可证:按照相关法律法规,提前申请土方开挖的施工许可证。
2.土方开挖2.1设立施工标志:在土方开挖范围内,设置施工标志,确保施工区域的安全。
2.2清理工地:清理施工区域内的杂物、树木等。
2.3先期爆破:如有需要,进行先期爆破作业,确保土方开挖平整。
2.4挖掘土方:按照设计要求,使用适合的挖掘机械进行土方开挖作业。
2.5挡土墙施工:根据土方开挖深度,及时进行挡土墙的施工,保证坑壁的稳定性。
3.排水系统3.1设立排水设备:在施工区域内设置合适的排水设备,确保施工期间的排水畅通。
3.2定期清理排水管道:定期清理排水管道,确保排水系统的畅通。
3.3施工期间排水治理:对施工期间出现的积水及时处理,保持施工区域的干燥。
四、安全措施1.坡面支护:在土方开挖较高的区域,设置坡面支护措施,防止坡面塌方。
2.安全网及警示标志:在施工现场周围设置安全网及警示标志,确保施工区域的安全。
3.员工培训:对施工人员进行安全培训,提高他们的安全意识和应急处理能力。
4.定期检查及维护:定期进行施工现场的检查和维护,确保施工区域的安全。

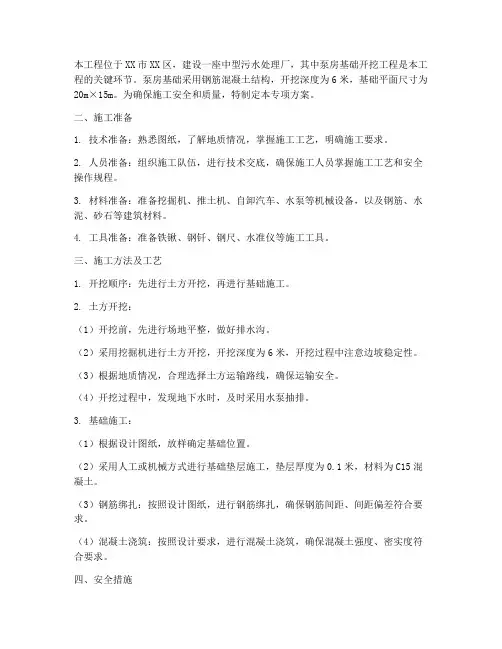

本工程位于XX市XX区,建设一座中型污水处理厂,其中泵房基础开挖工程是本工程的关键环节。
泵房基础采用钢筋混凝土结构,开挖深度为6米,基础平面尺寸为20m×15m。
为确保施工安全和质量,特制定本专项方案。
二、施工准备1. 技术准备:熟悉图纸,了解地质情况,掌握施工工艺,明确施工要求。
2. 人员准备:组织施工队伍,进行技术交底,确保施工人员掌握施工工艺和安全操作规程。
3. 材料准备:准备挖掘机、推土机、自卸汽车、水泵等机械设备,以及钢筋、水泥、砂石等建筑材料。
4. 工具准备:准备铁锹、钢钎、钢尺、水准仪等施工工具。
三、施工方法及工艺1. 开挖顺序:先进行土方开挖,再进行基础施工。
2. 土方开挖:(1)开挖前,先进行场地平整,做好排水沟。
(2)采用挖掘机进行土方开挖,开挖深度为6米,开挖过程中注意边坡稳定性。
(3)根据地质情况,合理选择土方运输路线,确保运输安全。
(4)开挖过程中,发现地下水时,及时采用水泵抽排。
3. 基础施工:(1)根据设计图纸,放样确定基础位置。
(2)采用人工或机械方式进行基础垫层施工,垫层厚度为0.1米,材料为C15混凝土。
(3)钢筋绑扎:按照设计图纸,进行钢筋绑扎,确保钢筋间距、间距偏差符合要求。
(4)混凝土浇筑:按照设计要求,进行混凝土浇筑,确保混凝土强度、密实度符合要求。
四、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工人员必须佩戴安全帽、安全带等个人防护用品。
3. 施工机械操作人员必须持证上岗,确保操作规范。
4. 施工过程中,严格执行施工方案,确保施工安全。
5. 施工现场加强巡查,及时发现并处理安全隐患。
五、环境保护措施1. 施工过程中,做好水土保持工作,防止水土流失。
2. 施工现场设置围挡,防止扬尘。
3. 施工过程中,及时清理垃圾,确保施工现场整洁。
4. 施工结束后,对施工现场进行恢复,还地于民。
六、施工进度计划1. 施工准备:5天2. 土方开挖:10天3. 基础施工:15天4. 施工验收:5天总计:35天通过以上专项方案的实施,确保泵房基础开挖工程安全、高效、优质地完成。
第1篇一、项目概述本项目为XX泵房建设,位于XX地区,占地面积约XX平方米,总建筑面积约XX平方米。
泵房主要功能为集中供水、排水和雨水收集,以满足周边居民生活用水需求及城市排水要求。
本次施工方案将针对泵房的建设进行详细规划,确保工程顺利进行。
二、施工准备1. 施工组织设计(1)成立项目领导小组,负责协调、指挥和监督施工现场各项工作。
(2)组建施工队伍,包括管理人员、技术人员、施工人员等。
(3)编制施工进度计划、施工方案、质量保证体系、安全管理体系等。
2. 施工材料(1)钢材:Q235B,符合国家标准。
(2)水泥:P.O 42.5,符合国家标准。
(3)砂:中粗砂,符合国家标准。
(4)石子:5-25mm,符合国家标准。
(5)防水材料:防水卷材、防水涂料等。
(6)其他材料:钢筋、木材、模板、油漆等。
3. 施工设备(1)混凝土搅拌机、输送泵、装载机等。
(2)挖掘机、推土机、压路机等。
(3)吊车、卷扬机等。
(4)检测仪器:水准仪、经纬仪、全站仪等。
三、施工工艺及方法1. 土方工程(1)测量放线:根据设计图纸,进行测量放线,确定基坑位置。
(2)基坑开挖:采用挖掘机进行开挖,确保基坑深度符合设计要求。
(3)基坑支护:采用水泥土搅拌桩、钢支撑等支护措施,确保基坑稳定。
(4)地基处理:对地基进行夯实,确保地基承载力满足要求。
2. 模板工程(1)模板制作:根据设计图纸,制作符合要求的模板。
(2)模板安装:将模板安装到指定位置,确保模板垂直、平整。
(3)模板加固:采用拉杆、支撑等加固措施,确保模板稳定。
3. 钢筋工程(1)钢筋加工:根据设计图纸,加工符合要求的钢筋。
(2)钢筋绑扎:将加工好的钢筋按照设计要求进行绑扎。
(3)钢筋保护:采用塑料保护套等保护措施,防止钢筋锈蚀。
4. 混凝土工程(1)混凝土搅拌:按照设计配合比,搅拌符合要求的混凝土。
(2)混凝土浇筑:采用混凝土输送泵进行浇筑,确保混凝土密实。
(3)混凝土养护:采用湿布覆盖、喷淋等方式进行养护,确保混凝土强度。
一、工程概况
1、工程名称:本工程为滨州北海民营经济产业园区消防泵房/换热站,
2、建设地点:山东省滨州市北海经济开发区。
3、本工程地下室为消防水池和消防水泵房,地上一层为换热站,建筑高度4.350m,本工程东西长8.700m,南北宽28.170m,
建筑面积497.56㎡。
4、本建筑为框架结构,结构的设计使用年限(50年),抗震
设防烈度为六度。
5、耐火等级为二级,屋面的防水等级为二级。
6、由于本工程靠近虾池,地下水水位较高,周边水源较丰富,属于自然潜水,地下水位高,周边水量丰富,透水性特别强,基坑开挖时易产生淤泥流沙等不良现象,引起塌方。
二、编制依据
1、本工程设计图纸及本工程施工组织设计
2、《建筑边坡工程技术规范》GB50330-2013
3、《建筑地基基础工程施工质量验收规范》(GB50202-2011)
4、《建筑工程施工质量验收统一标准》GB50300-2013
5、山东地矿工程勘察院提供的建筑物岩土工程勘察报告
G2014-057。
6、《工程测量规范》GB50026-2007
7、《建筑变形测量规程》JGJT8-2007
8、《建筑基坑工程监测技术规范》GB50497-2009
三、施工流程
施工流程图如下:
四、施工准备
1.6明确监测人员与施工人员的责任。
3、监测工作流程
施工放线
监测作业监测设计收集资料
监测结果计算
监测成果图、
表编辑及输出经验类比
安全基坑稳定安全性判别
结构、环境不安全报警理论分析规范要求等
报送设计、监理、业主单位
设计、施工、监
理、业主研究方
案
施工监测管理流程图
调整设计参数、改
变施工方法或辅助
施工措施
图3-1施工监测管理流程图
3.2监测项目总监批准
4、周围环境的监测
(1)建筑物的沉降观测;
(2)周边地表的沉降监测;
(3)土体深层位移(测斜)。
5、坡顶水平位移监测
由于基坑的开挖将是引起周围地层、道路及建筑物位移的主要反映,掌握其位移变化量与基坑开挖深度的关系尤为重要。
基坑观测点共6个,布置在长边的1/3处,每边两点,
短边的中心,每边1点。
检测基准点为18#、21#车间正负零(绝对标高 4.10米)。
