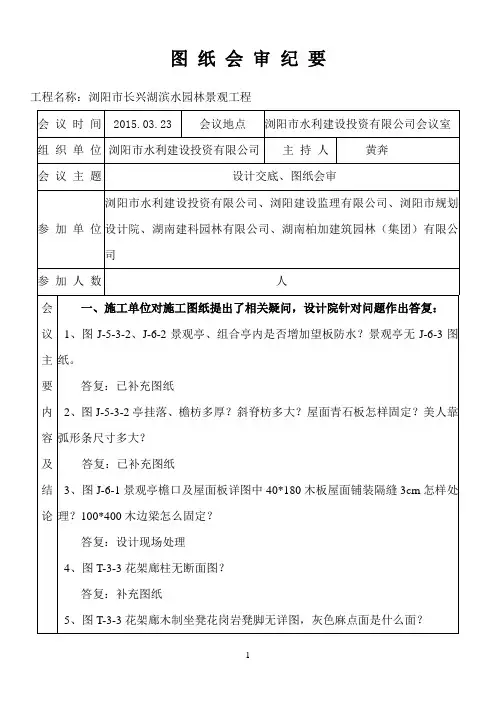

图 纸 会 审 纪 要
工程名称:浏阳市长兴湖滨水园林景观工程
会 议 时 间 2015.03.23 会议地点 浏阳市水利建设投资有限公司会议室
组 织 单 位 浏阳市水利建设投资有限公司 主 持 人 黄奔
会 议 主 题 设计交底、图纸会审
参 加 单 位 浏阳市水利建设投资有限公司、浏阳建设监理有限公司、浏阳市规划设计院、湖南建科园林有限公司、湖南柏加建筑园林(集团)有限公司
参 加 人 数 人
会议主要内容及结论
一、施工单位对施工图纸提出了相关疑问,设计院针对问题作出答复:
1、图J-5-3-2、J-6-2景观亭、组合亭内是否增加望板防水?景观亭无J-6-3图纸。
答复:已补充图纸
2、图J-5-3-2亭挂落、檐枋多厚?斜脊枋多大?屋面青石板怎样固定?美人靠弧形条尺寸多大?
答复:已补充图纸
3、图J-6-1景观亭檐口及屋面板详图中40*180木板屋面铺装隔缝3cm怎样处理?100*400木边梁怎么固定?
答复:设计现场处理
4、图T-3-3花架廊柱无断面图?
答复:补充图纸
5、图T-3-3花架廊木制坐凳花岗岩凳脚无详图,灰色麻点面是什么面?
2
会议主要内容及结论
答复:补充图纸
6、图T-4-5圆形树池坐凳木板调整铺装方向?
答复:按图施工
7、图JT-10无障碍通道地面立面做法怎样?
答复:立面材料与地面材料一致,规格根据现场调整
8、图J-1-3迎水面底平台标高多少?
答复:按生态驳岸
9、公厕、机房、玻璃廊架、水平木桥、地下车库无详图?
答复:补充公厕图,玻璃廊架请专业公司出详图经设计认可后施工,水平木桥另出图,取消地下车库
10、TA-1图中铺装疑问“6个”?
答复:现场定
11、景绣天香广场湖边大抛石是否为黄腊石(风景石)?
答复:抛石为黄腊石,须提供参考图片认可
12、乔木种植是否采用盲沟排水?
答复:待回复
13、建议塑木改玻萝格?
图纸会审记录技术交底
1.背景
图纸会审是建筑施工中必不可少的一环,是为了确保施工方案的合理性,保证工程的质量和进度,同时也是一个沟通协调的过程。在会审过程中,各参与方要充分交流,理解设计意图与方案,发现和解决问题,确保施工工艺过程能够满足工程标准与质量要求。因此,在图纸会审过程中,要重点记录和交底。
2.图纸会审记录
图纸会审记录是图纸会审工作的重要组成部分,是反映设计意图是否得到理解、反映所有问题是否被充分讨论和解决、反映所有相关人员是否达成共识的重要依据。记录要包括会议时间、地点、参与人员、会议主席、记录人员等会议信息,同时要详尽记录问题和解决措施,以及达成的共识。
会议记录应当严格按照时间和事项进行记录,以确保有序而准确的记录,尽可能避免漏项和重复。在记录中要注重解决问题的方法和步骤,一旦出现问题及时排查,调整方案和时间表,最终达成共识。
在图纸会审记录中还应当包含一些重要的内容,例如对重点建筑部分的详细说明,对于技术难点的解决方案,对于施工方案可能产生的风险及应对措施等都应详细记录。这些内容在实际施工过程中能够帮助指导方案的实施,提高施工单位的工作效率。
3.技术交底
技术交底是图纸会审过程的一部分,是将项目方案中需要注意的技术问题进行逐一详细的说明和交底,以促进施工单位的理解和落实,在保证施工质量的同时保证工程进度。
交底中要详细解决如何实现工程质量与标准和安全施工等问题,对于具体的实施方案也要进行详细的说明。同时,还要明确施工方案的要求、质量标准、验收规定等,以便于施工单位在后期的实施中进行管理和监督。
技术交底要通过多种方式进行,如口头讲述、图纸、演示、视频等多种方式传达信息,以确保施工方案能够得到充分理解并且可以尽快落实。在技术交底过程中,要求各方人员仔细听取、记录,理解和掌握重点问题,解决可能存在的问题,将难点和重点问题进行具体聚焦,最终将项目的工作重点确定下来。 4.总结
1 / 2 设计交底及图纸会审会议纪要
会议时间:20**年9月4日上午10:30
会议地点:业主四楼会议室
参加人员:详见附后签到表
会议主持:
会议内容:
今日,在业主的召集下,业主、设计、承包商及监理四方主要管理人员,在业主会议室召开本工程设计交底和图纸会审。本次设计单位移交的图纸主要是围堰直立堤、防波堤图纸及施工图设计说明,此次会议对本工程施工图内容进行会审。经过和会代表共同审议,形成如下会议纪要:
一、设计单位对此次提交图纸的设计意图和施工要求做了相关的说明,并着重强调了以下几点:
1、直立堤和防波堤基础处理方式接受爆破夯实。
2、考虑到船舶性能及施工现场的外部条件,沉箱重量均改为180t之内,总数量增加到315座。
3、防波堤留一块过水涵洞,为三块预制板,一侧为简支,一侧为固接;
4、直立堤、防波堤和斜坡堤连接处在浇筑胸墙时留意各位置标高的差别及踏步设置。
二、有关各方通过对围堰斜坡堤施工图纸进行阅读,提出了相关问题,设计单位进行了回复,详细内容如下:
1、砂肋软体排结构图:原设计软体排排基布为230g/m2编织布和150g/m2裂膜丝土工布针刺复合,经过和厂家询问,两种土工布无法针刺复合,建议将150g/m2裂膜丝土工布改为150g/m2短纤非织造土工布后再进行针刺复合。
(回复:同意修改,详细技术指标如下:
项目 单位 指标值 备注
单位面积质量偏差 % -8
厚度 mm ≥1.3
幅宽偏差 % -0.5
断裂强力 k≥4.5 纵N/m 横向
断裂伸长率 % 25~100
CBR顶破强力 kN ≥0.6
等效孔径O90(O95) mm 0.07~0.2
垂直渗透系数 cm/s k×(0.1~0.001) k=1~9.9
撕破强力 kN ≥0.12 纵横向
2、围堤断面图2-2和3-3之间砂肋软体排的起始端头位置不一样,是否以2-2断面为准?
(回复:参考2-2断面左侧起始端头位置)
竭诚为您提供优质文档/双击可除
图纸设计交底会议纪要
篇一:设计图纸交底会议纪要
设计图纸交底会议纪要
20XX年11月8日,石头河水库管理局在石头河东干渠远门河段改造工程项目部召开“陕西省关中灌区改造工程石头河灌区东干渠远门河段改造工程”设计图纸交底会议,参加会议的有业主单位,设计单位、监理单位及承建单位。会上首先由设计单位陕西省水利电力勘测设计研究院陈武春副总工介绍了有关设计情况,本次着重介绍正在施工的远门河支线渡槽工程和退水渠工程,承建单位对有关问题进行了质疑,会上还就施工中存在的问题达成了共识,现将设计中提出的要点及对有关问题达成的意见纪要如下:
一、工程地质:由于设计前未提供地质勘探资料,本次施工前应请地质部门首先对渡槽上下游连接渠道基础土层及退水渠土层进行勘探,对其湿陷性及承载力作出评价和书面报告。河床砂卵石基础开挖后,请地质部门作出评价报告。
二、远门河段改造工程施工设计图纸除已提交的外,下余图纸争取于11月30日前全部提交给施工单位。
三、质疑中提出的有关设计图纸修改事项,以后由设计单位出具设计变更通知。
四、石头河水库管理局初步决定石头河东干渠20XX年2月 竭诚为您提供优质文档/双击可除
18日至4月20日停水,要求各承建单位提早作出施工计划和安排,在停水期间,应全部完成与东干渠接口的所有工程。
五、承建单位应尽快上报施工组织设计,经监理审核后,上报业主单位。
六、由石头河水电工程局远门河段改造工程项目部联系供电部门,为工地架设10KV输电线路一条,以解决施工用电及今后管理用电问题。
参加会议人员:
业主单位:陕西省石头河水库管理局
高松林王海王文平
监理单位:陕西鑫联建设监理有限责任公司
张子洲
设计单位:陕西省水利电力勘测设计研究院
惠焕利陈武春王小丽
承建单位:陕西省石头河水电工程局
刘华东赵鸿君王建强杨建涛卫东锋附:设计图纸交底会议纪要签名单
