土建装修工程量计算表
- 格式:xls
- 大小:445.00 KB
- 文档页数:3
工程量计算规则(1)平整场地指厚度在±30cm以内的就地挖、填、找平,其工程量为建、构筑物底面积的外边线各边加2m计算。
平面为矩形平整场地面积:S=(A+4)(B+4)=S底+2L外+16建筑物外轮廓为非直角时,应按实际情况计算。
(2)挖土方按“m3”计,考虑加工作面、放坡系数计算工程实际施工的工程量,按施工方法、土的干湿、坑槽的类别、土的类别、挖土深度等不同套基价。
挖沟槽=(B+2C+kH)×H×L挖基坑=A、B—独基基底的长与宽 B—条基基底宽度C--增加的工作面 K--放坡系数 H--挖深L--沟槽的长,外墙基时取L中,内墙基时取内沟槽的净长。
(3)原土打夯:按图示尺寸(含工作面)面积以“m2”计算,不分土的类别及夯实方法套基价。
原土打夯=沟槽底面积+地坑底面积=(B+2C)×(L中+L净)+(A+2C)×(B+2C);(4)回填土分为基础回填土和室内回填土,均以“m3”计,不分土的类别及夯实方法套基价。
基础回填土=挖沟槽体积+挖基坑体积-室外地坪标高以下埋设物的总体积室内回填土=[底层建筑面积—内外承重墙水平投影面积]×回填土厚度回填土厚度=室内外高差—地坪厚度(5)余土外运:挖方量扣减回填土量,以“m3”计,按运输方法和运输距离的不同而套基价,买土费用另计。
余土外运=挖沟槽体积+挖地坑体积-(基础回填土体积+室内回填土体积)(6)挖土支挡土板或护坡时需另计。
(7)其它规则:a、人工土石方计算;b、机械土石方;c、人工凿石和石方爆破。
桩基分两类:预制桩或灌注桩1.主要分项内容:桩基础工程列项时,主要根据施工顺序列项,同时考虑其他因素影响。
预制钢筋混凝土桩一般包括:制桩、运桩、打桩、接桩、送桩、浇筑桩承台等项目;现浇灌注桩一般包括钢筋笼制作、灌注桩子目。
2.必须已知的条件(查工程地质勘察报告或按照施工组织设计的要求):1)土壤级别的划分(一级土和二级土两大类)及施工方法、工艺流程、采用机型及桩土的泥浆运距;2)是平地还是斜坡、基坑内或在地坪上打坑槽内打桩;3)是否小型工程;4)是否打密桩(桩间距小于4倍桩径);5) 是否打试验桩;6)是否补桩或打地基强夯后的桩;7)是否打斜桩;8)桩长及截面尺寸、砼强度等级及管桩的填充材料等。

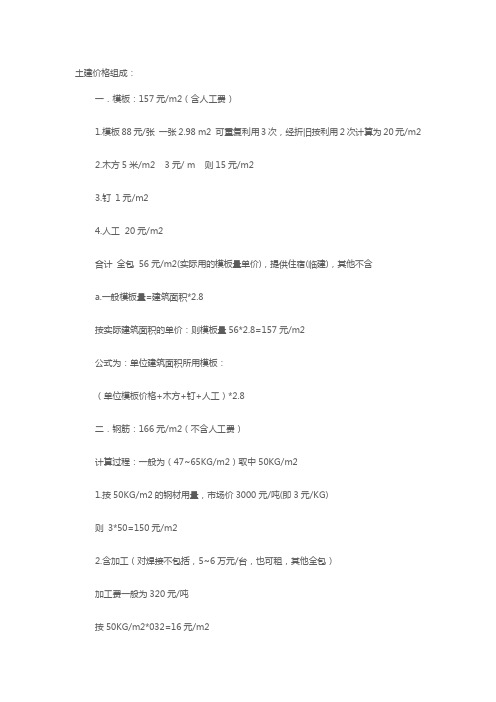

土建价格组成:一.模板:157元/m2(含人工费)1.模板88元/张一张2.98 m2 可重复利用3次,经折旧按利用2次计算为20元/m22.木方5米/m2 3元/ m 则15元/m23.钉1元/m24.人工 20元/m2合计全包56元/m2(实际用的模板量单价),提供住宿(临建),其他不含a.一般模板量=建筑面积*2.8按实际建筑面积的单价:则模板量56*2.8=157元/m2公式为:单位建筑面积所用模板:(单位模板价格+木方+钉+人工)*2.8二.钢筋:166元/m2(不含人工费)计算过程:一般为(47~65KG/m2)取中50KG/m21.按50KG/m2的钢材用量,市场价3000元/吨(即3元/KG)则3*50=150元/m22.含加工(对焊接不包括,5~6万元/台,也可租,其他全包)加工费一般为320元/吨按50KG/m2*032=16元/m2合计 150+16=166元/m2a.钢筋用量公式为:(钢筋用量*市场价)+加工费三.混凝土:90元/m21.工费:23元/m3(市场价)2.混凝土单价:200元/m33.一般1m3的混凝土的混合比率为:280KG水泥,0.9m3石子,0.3m3沙子4.根据混合比率的各个单价(裸成本)为:140元/m3 (混凝土重量2500KG/m3、干砂子重量1500KG/m3,湿砂重量1700KG/m3、石子重量2200KG/m3)5.加上人工,运输,地泵,搅拌站:40元/m3合计折合成平方一般为0.4m3/m2为(23+200)*0.4=90元/m2如果商混,分包,人工工资可下调9~13元/m2四.砌墙90元/m2 (含人工费)(按立方谈价)1.528块砖/m3(240*100*50mm)*0.24元/块=126元/m32. 一立方米红砖525块左右(分墙厚)一立方米空心砖175块左右一个砖工一天砌红砖1000—1800块一个砖工一天砌空心砖800—1000块3人工100元/m3 一个大工一天砌墙(2~3m3),二个大工共用二个小工,小工送灰,搅灰,4人分成一组,取中砌墙5m3/天,大工150元/天,小工100元/天,则:(150*2+100*2)/5=100元/m3共计226元/m3(不含砌墙的水泥和沙石费用)墙厚分180,240,360mm,取180mm算墙面积是建筑面积的2.2倍折合成实际建筑面积:2.2*0.18*226=90元/m2五.脚手架:8元/m2 (一般市场价)?六.防水:3.5*1.2=4.2元/m2 (上浮20%)实际防水面积单价:40元/m2 (包工,包料)折合成整楼建筑面积:3.5元/m2 防水面积包括屋顶面积和洗手间面积七.开挖土方3.2元/m2 实际挖土量12~15元/m3 (全包)?假设35000m2/栋 14层则2500m2/层地下一般挖3米,则共7500m3开挖费用:7500*15=11万折合成实际建筑面积:11万/350000m2=3.2元/m2八.抹灰一般行情:20元/m2按建筑面积计算一个抹灰工一天抹灰在35平米室外抹灰面积占建筑面积0.4左右室内抹灰面积占建筑面积3.8九.窗单价220~230元/m2(按实际门窗面积,单层玻璃,含主材,人工全包)室外门窗(不包括单元门、防盗门)面积占建筑面积0.20—0.24十.安装:(暖气片电器给排水弱电)十一.塔吊,外用电梯,地泵,电梯,防盗门,劳务,辅料,临建,工资,其他。
