水下混凝土浇筑方案
- 格式:docx
- 大小:31.72 KB
- 文档页数:11
桩基水下混凝土灌注专项施工方案一、项目概述本方案水下混凝土灌注桩工程施工方案,该工程主要是为了提供混凝土灌注桩以增强地基承载能力。
工程施工地点为水下环境,工序包括基坑开挖、桩基布置、施工设备准备、钢筋加工制作、混凝土搅拌和灌注、养护等。
二、工程准备1.确定进场时间及进场路线,提前通知相关部门,保障材料设备及人员按时到达施工场地。
2.根据设计要求,编制《水下工程影响报告》,详细分析施工所可能引起的环境污染、水质污染等问题,并制定相应的防护措施。
3.修建输送混凝土所需的暂时性堰塞体,确保施工现场不受周围水体影响。
4.调查地层情况,确定工程施工用地坚实性和是否需要进行地基处理。
5.全面检查施工设备,确保其工程性能良好,并进行必要的维护和修理。
6.安排专门的施工队伍,需具备水下施工经验,并对施工人员进行培训,提高其安全意识和操作技能。
三、施工步骤1.基坑开挖(1)根据设计要求确定基坑的形状尺寸和坑底平整度。
(2)使用挖掘机、抽水泵等设备进行水下开挖,同时清理坑底杂物。
(3)借助泵车等设备将基坑中的水排出,保持基坑干燥。
2.桩基布置(1)按照设计要求确定桩基的布局和间距,并在基坑底部进行标记。
(2)使用专用工具在基坑底部或适当位置固定桩基,确保其位置准确。
3.施工设备准备(1)检查混凝土搅拌设备、输送设备等施工设备,确保其正常工作。
(2)准备好所需的灌注管道和配件,并进行检查和清洁。
4.钢筋加工制作(1)根据设计要求,对所需的钢筋进行加工,如切割、弯曲等,并按照图纸要求进行编排。
(2)对钢筋进行防锈处理,以防止生锈。
5.混凝土搅拌和灌注(1)混凝土按照设计比例进行配制,搅拌均匀。
(2)选用适合水下施工的输送设备,将混凝土输送至灌注点。
(3)采取不同方法进行灌注,如上升管灌注法、气压管灌注法等,确保混凝土充分填充桩基空隙并密实。
6.养护(1)灌注完混凝土后,对桩基进行养护,以保证混凝土的强度和耐久性。
(2)进行充分的灌水养护,防止混凝土开裂,同时对周围环境进行保护,避免水体污染。
水下混凝土浇筑施工方案1. 引言在水下结构工程中,水下混凝土浇筑是一项关键的施工工艺。
水下混凝土浇筑施工方案的编制对于确保工程质量和施工安全至关重要。
本文档旨在提供一种水下混凝土浇筑施工方案,以指导施工人员在水下环境中进行混凝土浇筑。
2. 施工准备在开始水下混凝土浇筑前,需要进行一系列的准备工作,以确保施工的顺利进行。
主要准备工作包括:•准备工艺流程图和操作规程,确保施工人员了解施工流程和注意事项;•提前准备好所需的混凝土材料,包括水泥、砂、骨料等;•准备好混凝土搅拌机和相应的输送设备;•对施工场地进行勘察和清理,确保施工现场安全、无障碍。
3. 施工工艺3.1 混凝土配制水下混凝土的配制应符合相关的国家标准和工程要求。
在水下混凝土配制过程中,需要注意以下几个方面:•按照施工图纸和设计文件确定适合的混凝土配合比;•使用优质的水泥和骨料,并确保它们的质量符合要求;•混凝土的配制要充分搅拌,以确保混凝土的均匀性和稳定性。
3.2 混凝土输送在水下混凝土浇筑过程中,通常需要使用输送设备将混凝土输送至施工现场。
选择合适的混凝土输送方式取决于施工条件和需求。
以下是常用的混凝土输送方式:•泵送输送:适用于较远距离、较高高度的混凝土输送;•水平输送:适用于水平或近水平距离的混凝土输送;•倾斜输送:适用于斜坡或倾斜地面上的混凝土输送。
3.3 混凝土浇筑混凝土浇筑是整个水下混凝土施工过程中最关键的环节之一。
在进行混凝土浇筑之前,应根据混凝土的流动性和浇筑状况选择合适的浇筑方法。
以下是常用的混凝土浇筑方法:•自由浇筑法:适用于较大浇筑面积且要求较高密实度的情况;•漏斗浇筑法:适用于较小浇筑面积或需要精确控制浇筑位置的情况;•充填管浇筑法:适用于较长距离的水下混凝土浇筑。
3.4 养护混凝土浇筑后,需要进行适当的养护措施,以确保混凝土的强度和稳定性。
以下是常用的混凝土养护措施:•喷淋养护:使用喷淋设备对浇筑的混凝土进行定期喷淋养护;•膜养护:在混凝土表面涂覆一层特殊膜,以防止水分蒸发和保持湿度;•浸水养护:将混凝土浇筑部分浸入水中,以提供充足的水分和保持湿度。
人工挖孔桩水下浇筑混凝土施工方案人工挖孔桩水下浇筑混凝土是一种常见的基础工程施工方式,主要用于桥梁、码头和水利工程等项目的基础施工。
水下施工相比陆上施工更加复杂,但也能有效降低施工成本和减少对环境的影响。
本文将介绍人工挖孔桩水下浇筑混凝土的施工方案,包括施工准备、施工工艺和质量保障措施。
施工准备在进行人工挖孔桩水下浇筑混凝土施工前,需要做好充分的准备工作。
首先是对施工现场进行勘测,确定水下施工的具体位置和工况。
然后要对施工人员进行培训,保证每个人都能熟练掌握水下作业技术。
同时需要准备好所需的设备和材料,包括水下施工工具、水泥、骨料等。
施工工艺1.桩基准备:首先进行桩基的准备工作,包括在水底开挖孔洞和清除杂物等。
2.混凝土浇筑:将预先搅拌好的混凝土从水面上缓慢注入桩孔中,注意控制浇筑速度和流量以避免浪漫或空洞。
3.振捣作业:在混凝土浇筑完毕后,使用振捣器在桩孔周围进行振捣作业,确保混凝土密实。
4.水下养护:混凝土浇筑完成后,要及时进行水下养护,保持混凝土的充分湿润,加快强度发展。
质量保障措施1.检验混凝土质量:在施工过程中要定期抽检混凝土质量,确保符合设计要求。
2.监测施工质量:加强监督和检测,对水下施工的每一个环节都要严格把控,确保施工质量。
3.加强安全管理:保证施工人员的安全,采取必要的安全措施和紧急预案,避免意外发生。
在人工挖孔桩水下浇筑混凝土施工过程中,需严格按照规范操作,确保施工质量和安全。
通过合理施工方案的设计和有效的管理措施,可以提高施工效率,降低风险,同时为工程的顺利完成提供保障。
水下混凝土专项施工方案1.引言随着海洋工程和水下建筑的发展,水下混凝土施工成为一项重要的工程技术。
水下混凝土施工是指在水下进行混凝土的浇筑和养护,并确保施工质量符合相关标准和要求。
本文将介绍一种适用于水下混凝土施工的专项方案。
2.施工条件与现场准备2.1施工条件在进行水下混凝土施工之前,需要确保施工场地的水质清澈,能够提供足够的能见度。
此外,还需考虑海洋潮汐、水流速度和水中的泥沙等因素,以便合理安排施工时间和工艺。
2.2现场准备在施工现场,需要配置合适的水下工具和设备。
这些设备包括水下钢管、水下抱闸电动葫芦以及水下混凝土泵等。
同时,还需要配备具备水下施工经验的工作人员,并确保他们熟悉施工流程和操作要求。
3.施工工艺3.1混凝土浇筑在施工现场准备好钢筋绑扎和混凝土搅拌方面的工作之后,将混凝土运输至施工现场,使用水下抱闸电动葫芦将混凝土桶吊起,通过水下钢管将混凝土顺利运输到预定位置。
3.2混凝土养护混凝土浇筑完成后,需要进行养护,以确保混凝土的强度和耐久性。
水下混凝土养护可以采用水下施放混凝土或围堰养护的方法。
对于水下施放混凝土的养护,可以在浇筑后的2-3小时内,将混凝土泵送至养护区域,形成充分的水下养护环境。
若采用围堰养护的方案,需要在浇筑混凝土前,先搭建围堰,并通过通水口控制养护水流量和强度。
3.3混凝土强度检测水下混凝土施工完工后,需要对混凝土的强度进行检测。
常用的检测方法包括取样试验和无损检测。
取样试验可以通过水下取样鸟取得混凝土试样,然后送回实验室进行强度测试。
无损检测可以使用超声波或回弹仪等设备,在水下对混凝土进行强度评估。
4.安全应急措施在水下混凝土施工过程中,应始终注意安全。
以下是一些常用的安全应急措施:4.1配备潜水员4.2采取适当的氧气供应措施为潜水员提供足够的氧气供应,以确保其在施工过程中的安全。
4.3设置拖箍或救生索在水下施工现场周围设置拖箍或救生索,以便潜水员紧急撤离。
4.4做好施工现场标识在施工现场明显位置处设置标识和告示牌,以提醒潜水员和其他工作人员注意安全。
水下混凝土施工方案
概述
水下混凝土施工是在水下进行混凝土浇筑的工艺,应用于海洋工程、水利工程
等领域。
本文将介绍水下混凝土施工的流程、材料要求、施工方法等内容。
流程
1.准备工作:确定施工区域、清理水下杂物、设置水下施工设备等。
2.浇筑混凝土:通过搅拌机将混凝土送入水下,在施工区域形成均匀
的混凝土层。
3.加固处理:根据需要,在混凝土表面进行加固处理,以确保其牢固
性和耐久性。
4.质量检验:对施工完成后的混凝土进行质量检验,确保符合相关标
准要求。
材料要求
•水泥:选用符合标准的水泥,确保混凝土的强度和耐久性。
•骨料:选用优质骨料,保证混凝土的均匀性和耐久性。
•水:选用清洁的淡水,避免影响混凝土的质量。
•外加剂:在必要时添加外加剂,提高混凝土的性能。
施工方法
•浇筑方式:采用气泡混凝土灌浆、压力法、窜沙法等方法进行水下混凝土浇筑。
•施工设备:使用专业的水下混凝土浇筑设备,确保施工效率和质量。
•作业环境:保证水下施工环境清洁、安全,避免外界因素对混凝土施工的影响。
•人员培训:对水下混凝土施工人员进行专业培训,提高他们的技能和安全意识。
结语
水下混凝土施工是一项复杂的工程,需要严格的流程管理和高质量的材料。
只有通过科学合理的施工方案和严格的质量控制,才能确保水下混凝土工程的质量和安全。
希望本文所述内容对水下混凝土施工有所帮助。
以上是水下混凝土施工方案的介绍,欢迎大家提出建议和意见。
水下混凝土施工方案在海洋工程中,水下混凝土施工是一项具有重要意义的技术工作。
水下混凝土是为了加固或修复海洋结构而采用的一种特殊材料,其施工具有一定的复杂性和困难度。
本文将介绍水下混凝土施工的方案及注意事项,以帮助读者更好地了解这一领域。
施工方案1. 材料准备在进行水下混凝土施工之前,首先需要准备好必要的材料。
主要包括水泥、砂、骨料等原材料,以及混凝土搅拌设备、水下搅拌设备等施工工具。
2. 水下作业准备水下混凝土施工需要使用专门的水下设备进行作业,因此需要提前做好水下作业准备工作。
包括水下通风设备、工作平台、水下作业员等。
3. 混凝土搅拌将准备好的水泥、砂、骨料等原材料按照一定的配合比进行混合搅拌,确保混凝土的质量达到要求。
4. 输送至施工位置将混凝土通过泵送设备或其他方式输送至施工位置,确保能够顺利进行施工作业。
5. 紧固夹具在进行水下混凝土施工时,需要使用夹具将混凝土固定在所需的位置,以确保施工效果。
6. 均匀铺设对于较大面积的施工区域,需要保持混凝土的均匀铺设,以确保整体质量均匀稳定。
注意事项1.施工过程中需要密切配合水下作业员和指挥员,确保施工的顺利进行。
2.针对水下混凝土的稠度要求和抗压强度要求,需要在搅拌中加入适量的添加剂,以提高混凝土的强度和稳定性。
3.在水下混凝土施工过程中,需要注意控制混凝土的浇筑速度和厚度,以确保混凝土均匀固定。
4.施工现场需要做好安全措施,确保施工人员和设备的安全,避免发生意外事故。
5.在施工结束后,需要进行混凝土的养护工作,以确保混凝土的早期强度和稳定性。
结语水下混凝土施工是一项技术含量较高的工作,需要施工人员具备一定的专业知识和技术能力。
通过本文的介绍,相信读者已经对水下混凝土施工有了更深入的了解,希望能够为相关人员在实际工作中提供参考和帮助。
水下混凝土施工方案水深较浅时,可用倾倒法施工,水深较深时,可用竖管法浇注,一般配合比同陆上混凝土相同,但由于受水的影响,一般会比同条件下的陆上混凝土低一个强度等级,所以应提高一个强度等级,如要求达到C25,应配到C30。
另外,还有一种加速凝剂的方法比较可靠,但造价比较高。
水下混凝土强度等级不低于C25。
混凝土浇筑时,切忌随意往混凝土运输车里加水,原因是为了保证混凝土配合比不至于因加水而发生紊乱,那问题来了,既然混凝土不能随意加水,那水下混凝土该怎么办?莫急,今天我们就来看水下混凝土的浇筑方法。
1.折叠导管法采用导管法浇筑水下混凝土,适用于水深不超过15~25m的情况。
导管的直径为25~30cm,每节长1~2m,用橡皮衬垫的法兰盘连接,底部应装设自动开关阀门,顶部装设漏斗。
导管的数量与位置,应根据浇筑范围和导管的作用半径来确定。
一般作用半径不应大于3m。
2.折叠袋砌法用袋砌法浇筑水下混凝土,把混凝土半满地装入牢固的麻袋或布袋中,由潜水员在水下进行砌浇。
袋的孔隙应能使砂浆渗出但不宜过大。
采取这种浇筑方法,袋与袋之间的层面,虽然可以从袋孔中挤出的水泥浆互相胶结,但其整体性终究是很差的。
此种混凝土的坍落度以5~7cm为宜,不得采用干拌混凝土。
混凝土袋应交错放置,相互靠紧。
3.折叠倾注法倾注法浇筑水下混凝土,可用于岸边水深不超过1.5m的情况。
新浇的混凝土堆用夯击或振动等方法挤入已浇的混凝土体中,使只有前沿的混凝土坡面与水直接接触。
混凝土的坍落度以7~10cm为宜。
采用此种方法应尽量缩短浇筑时间,在浇筑工作未完成之前,先浇的混凝土不得凝固。
4.折叠柔性管法柔性管法是采用柔性软管输送混凝土,利用周围的水对软管的压力控制混凝土的下落速度。
5.折叠活底吊箱法活底吊箱法是将混凝土装在能够开底的密闭吊箱内,通过水层直达浇筑地点,然后开0.3~0.4m底卸料。
6.折叠预填骨料压浆法水下预填骨料压浆法,要求水泥砂浆具有一定的流动度和一定的抗离析能力。
混凝土水下浇筑施工工艺流程与方法一、前期准备工作1.确定混凝土水下浇筑的具体位置、深度和面积。
2.对水下施工环境进行勘察,了解水下的水质、水流、水温等情况,以便制定相应的施工方案。
3.准备好所需的材料和设备,包括水泥、石子、砂、水、混凝土搅拌机、输送泵等。
二、混凝土配合比设计1.根据混凝土水下浇筑的具体情况,确定配合比设计。
2.按照标准要求进行混凝土试验,确定混凝土的强度等指标。
3.根据混凝土的强度等指标,调整配合比设计,确保混凝土的质量。
三、混凝土水下浇筑施工工艺流程1.搅拌混凝土将水泥、石子、砂和水按照配合比的比例放入混凝土搅拌机中,搅拌均匀。
2.输送混凝土利用输送泵将混凝土输送到水下施工的位置,确保混凝土的均匀性和流动性。
3.防止混凝土流失在混凝土输送的过程中,要注意防止混凝土流失,可采用钢筋网等材料进行固定。
4.混凝土水下浇筑将混凝土从输送管中注入到水下施工的位置,可以采用手动或机械注入的方式。
5.养护混凝土混凝土水下浇筑后,要及时进行养护,保持混凝土湿润状态,确保混凝土的强度和耐久性。
四、混凝土水下浇筑施工方法1.手动注入适用于深度较浅的水下施工,由工人手持注射枪进行注入。
2.机械注入适用于深度较深的水下施工,采用机械注入可以提高效率和施工质量。
3.钢管注入钢管注入是一种常用的水下混凝土施工方法,可以保证混凝土的均匀性和流动性。
4.充填法充填法是将混凝土从船上直接倒入水中,然后再进行砌块或挤出成型。
五、注意事项1.水下施工环境复杂,需要注意安全事项,如潜水员的安全、设备的安全等。
2.混凝土的质量对工程质量有重要影响,要严格按照配合比设计和标准进行施工。
3.混凝土水下浇筑后要及时进行养护,保证混凝土的强度和耐久性。
4.在水下施工时,要注意防止混凝土流失,采用钢筋网等材料进行固定。
水下浇筑施工方案一、前期准备1.确定施工需求:根据工程设计要求,确定水下浇筑的具体位置、深度、施工时间和材料要求等。
2.测量勘测:进行水下地形测量,并结合设计要求确定施工的基准点和深度。
3.施工准备材料:准备好水泥、砂浆、石子等施工材料,并保证其质量符合相关标准要求。
4.选用施工设备:根据水下施工深度和需求选择合适的施工设备,如水下混凝土泵、水下挖掘机等。
5.安全措施:制定安全操作规程,确保施工过程中的人员安全。
二、施工步骤1.水下清理:将水下施工区域进行清理,除去杂物和污泥,确保施工区域的平整和清洁。
2.混凝土制备:将水泥、砂浆和石子按照一定比例混合,并搅拌均匀,制备出符合要求的混凝土。
3.施工设备安装:安装水下混凝土泵和其他辅助设备,确保施工设备的正常运行。
4.混凝土泵送:通过水下混凝土泵将混凝土送入施工区域,控制好泵送速度和流量,确保混凝土的均匀分布和充实。
5.表面处理:使用水下工具对混凝土表面进行处理,确保施工质量和外观效果。
6.施工完毕:等待混凝土凝结成型,并进行养护和疏筋等后续工作。
三、注意事项1.做好水下施工区域的封闭和排水工作,确保施工现场干燥和安全。
2.控制混凝土的水灰比,避免过多的水分导致混凝土质量下降。
3.控制混凝土泵送速度,避免混凝土过早凝结或流失。
4.混凝土的浇筑顺序应从低到高、从远到近,确保混凝土的均匀分布。
5.施工过程中严格按照设计要求和施工规范进行操作,确保施工质量。
6.施工过程中保证通畅的沟通和协调,确保各个环节的顺利进行。
四、验收标准1.混凝土的强度符合设计要求,达到或超过相关标准要求。
2.混凝土表面平整,无明显的裂缝和松散现象。
3.混凝土的颜色和外观符合设计要求,无明显的色差和渗漏现象。
4.施工区域的清理工作完成,无杂物和污泥堆积。
5.施工记录完整,并保留相关资料和证明文件。
通过合理的准备、施工步骤和注意事项的掌控,水下浇筑施工可以顺利进行,并保证施工质量和安全,实现设计要求和工程目标的达成。
水下灌注桩基砼施工方案一、前言水下灌注桩基砼施工是海洋工程中常见的一种基础工程施工方式,本文将介绍水下灌注桩基砼施工的方案。
二、施工准备1.人员准备–主要参与人员包括工程技术人员、施工人员、安全人员等。
2.设备准备–泵浦、搅拌车、水泵等水下作业所需设备。
三、施工工序1.确定施工位置–根据设计要求确定桩基位置,并进行水下勘测。
2.钻孔–使用桩基钻孔设备在设计位置进行孔洞钻探,保证孔洞深度和直径符合要求。
3.桩基安装–将钢筋笼放入孔洞中,并通过钻孔设备将混凝土灌注到孔洞中,使钢筋笼被混凝土包覆,形成桩基。
4.水下施工–在水下进行桩基的混凝土浇注,保证混凝土质量和密实度。
5.固化–等待混凝土固化后,进行验收和测试,确保桩基质量达标。
四、施工安全1.人员安全–水下作业人员需配备救生设备,确保作业人员的安全。
2.设备安全–定期对施工设备进行检查维护,保证设备稳定运行。
五、施工质量控制1.材料质量–对混凝土原材料进行检测,保证混凝土质量符合要求。
2.施工过程控制–对水下施工过程进行监控,确保施工质量。
六、施工验收1.验收标准–参照相关规范和标准进行桩基施工验收,确保桩基质量合格。
2.验收流程–由相关部门进行桩基工程验收,如合格则通知工程施工完成。
七、总结水下灌注桩基砼施工是一项重要的海洋工程基础工程,通过严格的施工准备、工序控制、安全保障和质量控制,可以确保施工质量和施工安全。
希望本文所述水下灌注桩基砼施工方案能为相关工程提供参考。
以上为水下灌注桩基砼施工方案的基本内容,详情请查看实际操作规范及相关文件。

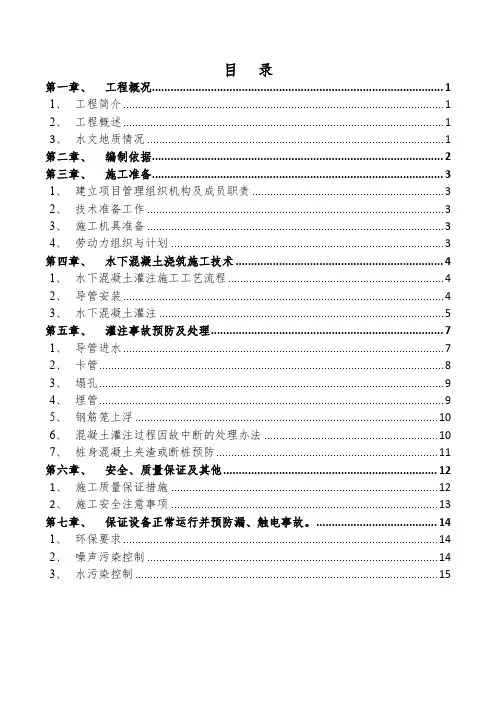

目录第一章、工程概况 (1)1、工程简介 (1)2、工程概述 (1)3、水文地质情况 (1)第二章、编制依据 (2)第三章、施工准备 (3)1、建立项目管理组织机构及成员职责 (3)2、技术准备工作 (3)3、施工机具准备 (3)4、劳动力组织与计划 (3)第四章、水下混凝土浇筑施工技术 (4)1、水下混凝土灌注施工工艺流程 (4)2、导管安装 (4)3、水下混凝土灌注 (5)第五章、灌注事故预防及处理 (7)1、导管进水 (7)2、卡管 (8)3、塌孔 (9)4、埋管 (9)5、钢筋笼上浮 (10)6、混凝土灌注过程因故中断的处理办法 (10)7、桩身混凝土夹渣或断桩预防 (11)第六章、安全、质量保证及其他 (12)1、施工质量保证措施 (12)2、施工安全注意事项 (13)第七章、保证设备正常运行并预防漏、触电事故。
(14)1、环保要求 (14)2、噪声污染控制 (14)3、水污染控制 (15)第一章、工程概况1、工程简介工程名称:建设单位:设计单位:勘察单位:监理单位:施工单位:地址:2、工程概述XX项目由C-Z1#~C-Z10#楼、C-S1#~C-S6#楼、C-Y1#楼(九班幼儿园)组成,项目总占地面积50265.57㎡,总建筑面积266028.29㎡;其中住宅建筑面积170988.34㎡;商业建筑面积18547.07㎡;配套用房建筑面积6967.78㎡;车库建筑面积69525.1㎡。
3、水文地质情况3.1 地表水根据本项目《岩土工程勘察报告》,该区域水文地质资料,地表水体主要为大气降水补给,由于场区处于平坦开阔地带,地表水以地表径流和地下渗流方式排泄。
场地及附近无井泉、沟渠,河流、溪沟和堰塘等地表水体,主要为大气降水的短暂迳流。
拟建场地为岩溶盆地,地表水通过覆土层下的岩体节理裂隙渗透。
3.2 地下水据钻探情况,钻孔深度范围内未见地下水,基岩裂隙水埋藏较深,在岩石钻进时,未发现涌水现象,终孔多日后,从统一测量的孔内水位可知,场地为干燥场地,故图上无水位标示。
基础水下混凝土浇筑施工方案一、项目背景基础水下混凝土浇筑是在水下进行混凝土浇筑工作的一项特殊工程施工任务。
根据工程需要,在水下进行基础施工可以降低施工难度和工期,提高工程质量和安全性。
本方案将介绍一种基础水下混凝土浇筑的施工方案,确保施工顺利进行。
二、施工准备1.设计水下浇筑方案:根据工程要求和设计要求,确定浇筑的混凝土类型、强度、施工方法等。
2.准备施工材料和设备:包括混凝土、石子、砂子、水泥、混凝土搅拌机、渣车、输送泵等。
3.确定施工人员和队伍:根据工程规模和施工要求,确定施工人员和相关技术队伍,并进行必要的培训和技能考核。
4.准备施工工具和安全设备:包括混凝土浇筑模板、钢筋、水下切割工具、安全绳索等。
三、施工工序1.施工准备:将施工材料和设备运至施工现场,搭建施工模板,清除施工现场杂物。
2.深度测量:使用仪器测量施工现场水深和基准高程,确定混凝土浇筑的高度和水下浇筑设备的安装位置。
3.安装浇筑设备:将混凝土搅拌机、输送泵等设备安装在船上,保证设备的工作稳定。
4.钢筋布置:根据设计图纸和要求,在施工模板上安装钢筋,确保钢筋的正确布置和固定。
5.混凝土浇筑:将混凝土搅拌机上的混凝土通过输送泵输送至施工现场,由施工人员将混凝土均匀地填充到模板内。
使用水下切割工具进行混凝土平整修整。
6.浇筑完成后,将施工模板拆除,确保混凝土的固化和强度发展。
四、施工安全措施1.进行防水保护措施:在施工现场进行防水处理,确保混凝土浇筑区域水位下降,保证施工质量。
2.严格操作规程:施工人员需按照操作规程进行操作,确保安全施工和避免事故发生。
3.使用安全设备:施工人员需要佩戴安全绳索、安全帽、防滑鞋等安全设备,确保人员的安全。
4.遵守人员配备规定:根据水下施工要求,配备合格的潜水员和水下施工人员,确保施工安全。
五、施工质量控制1.混凝土配合比:根据设计要求,选择适当的水泥、石子和砂子进行混合,确保混凝土强度和质量。
2.施工现场检查:定期派出专业人员进行施工现场质量检查,确保施工工序和质量控制符合要求。
水下混凝土施工方案
水下混凝土施工是指在水下进行混凝土工程施工的一种技术方法。
下面将介绍水下混凝土施工的方案。
首先,在水下混凝土施工前,需要进行详细的勘测和设计。
勘测包括水下地形、水流情况、杂物分布等,设计包括混凝土配合比、施工工艺等。
其次,进行水下混凝土施工时,需要使用特殊的设备和工具。
其中包括水下混凝土泵、水下混凝土浇注管、水下混凝土振捣器等。
然后,进行水下混凝土施工时,需要进行以下步骤。
1. 准备工作:包括搭建施工平台、安装水下混凝土泵等。
2. 混凝土浇注:使用水下混凝土泵将混凝土从搅拌站输送到施工区域,并通过浇注管将混凝土均匀浇注到指定位置。
3. 混凝土坍落度控制:水下混凝土施工过程中,需要控制混凝土的坍落度,确保混凝土在水中能够流动并保持稳定。
4. 振捣:使用水下混凝土振捣器在浇注混凝土的同时进行振动,使混凝土充分密实,消除空洞和裂缝。
5. 养护:水下混凝土施工后,需要进行养护,保持其充分强度和稳定性。
最后,水下混凝土施工方案还需要考虑多种因素,如水流速度、水下视程、深度等,以及施工现场的安全问题,确保施工的顺利进行。
总的来说,水下混凝土施工方案需要进行详细的勘测和设计,使用特殊的设备和工具,按照一定的步骤进行施工,并考虑多种因素和安全问题。
只有科学合理地进行施工,才能保证水下混凝土工程的质量和安全。
A、水下混凝土浇筑水下混凝土采用导管灌注法。
具体施工方法如下:a安装导管导管选用直径© 250mm勺两端带丝口的钢管,分底节、中间节、顶节三种,底节不短于4m, —端设丝口;中间节从1.0〜4.0m不等,顶节根据计算配置。
采用橡胶垫及抱圈联结导管。
导管使用前进行必要的水密、承压及接头抗拉等试验,进行承压试验的水压不小于导管壁可能承受的最大内压力Pmax. Pmax计算式如下;PmaxY cx hcmax—丫wx hw式中:Pma—导管壁可能承受的最大内压力;丫c—混凝土拌合物的容重(kN/m3); hcmax—导管全长(m);丫w—桩内泥浆或水容重(kN/m3); hw—桩内泥浆或水深度(m)导管安放要根据配管设计,快速安装,避免间隔时间过长。
经水压试验合格后,正居孔中安装导管,导管放至底口距孔底30〜50cm在孔口用夹板固定,接上漏斗,用铁丝悬挂隔水塞,上接储料斗,待保证导管埋设深的首批混凝土量填满后,剪断悬挂隔水塞的铁丝。
b灌注水下混凝土导管上口按常规施工设置储料槽和漏斗,因桩顶高于桩孔内水面,漏斗底部应高出水面不小于4〜6m,桩孔内混凝土面以上导管内混凝土柱的高度hc可用下式计算确定,当计算值大于4〜6m时取计算值,否则取4〜6mhc>( P0+丫wx hw) / 丫c式中:he—导管内混凝土柱的高度;P0-综合考虑,本工程选用100KPA 丫w- 桩内泥浆或水容重(kN/m3; hw-桩内混凝土面以上泥浆或水深度(m);丫c—混凝土拌合物的容重(kN/m3)灌注水下混凝土时,首批混凝土的数量应能满足导管初次埋深大于1m,故首批混凝土的数量是混凝土水下灌注过程成败的首要因素。
首批混凝土的数量在施工时根据下式确定:V=n d2x h1/4+ n D2x hc/4式中:v—首批混凝土的数量(m3);hl —桩内导管达到必需埋深时,导管内混凝土柱的高度(m)。
h1> 丫wx hw/丫c;he—灌注首批混凝土时,桩内混凝土面至孔底的高度(m)。

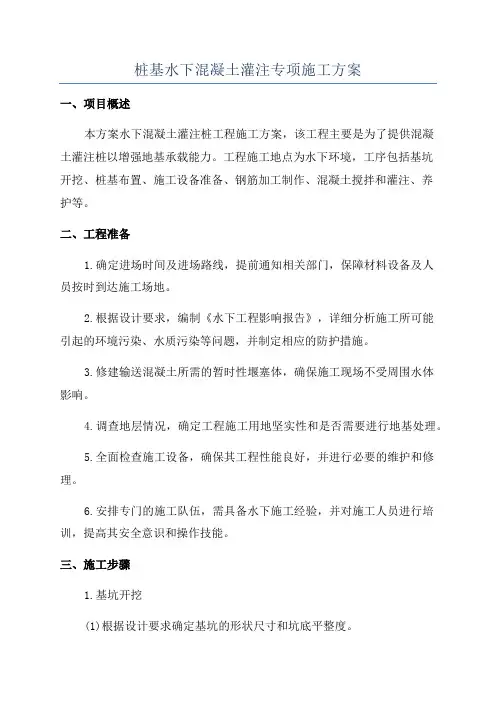

桩基水下混凝土灌注专项施工方案
一、前言
为了保障水下桩基混凝土灌注施工的质量和安全,特制定本专项施工方案,以确保施工过程顺利进行。
二、施工前准备
1.确保施工区域的水质清洁,没有大型杂物;
2.检查施工设备和工具的完好情况,确保施工顺利进行;
3.安排施工人员接受相关的培训,了解施工流程和安全注意事项。
三、施工具体步骤
1. 桩基布置
在水下进行桩基混凝土灌注前,需先在指定位置布置桩基,确保桩基的位置准确。
2. 浇筑混凝土
1.使用特制的水下混凝土泵将混凝土输送至桩基处;
2.保持混凝土的均匀性和流动性,控制混凝土的浇筑速度。
3. 混凝土抗渗处理
在混凝土灌注完成后,进行混凝土的抗渗处理,以增加混凝土的抗水性能。
4. 其他工序
根据具体情况,对完成的混凝土进行养护、清理等工序,确保混凝土的质量。
四、施工安全注意事项
1.施工人员需佩戴合格的防护装备,确保安全施工;
2.严格遵守相关的施工规程和作业标准,确保施工质量;
3.遇到突发情况时,及时采取应急措施,保障施工人员的安全。
五、总结
水下桩基混凝土灌注是一项复杂的工程,需要施工人员通力合作,严格执行施工规程,确保施工质量和工程安全。
本专项施工方案旨在为水下桩基混凝土灌注施工提供指导,希望能够对施工人员有所帮助。
参考资料
1.《水下桩基混凝土灌注施工规范》;
2.《水下施工安全技术规程》。
混凝土水下施工方案及规格一、前言混凝土水下施工是在水下进行的建筑施工方式之一,对于水下工程建设来说,具有重要的意义。
针对混凝土水下施工,我们需要制定详细的方案和规格,以确保施工过程中的安全和质量。
二、施工方案1. 施工准备在混凝土水下施工前,需要进行充分的施工准备工作。
首先是对施工区域的环境进行评估,确定水下工程的施工条件和施工难度;其次是对钢筋和混凝土进行预制,确保混凝土的强度和质量;最后是确定施工工期和预算,合理安排施工计划。
2. 施工设备混凝土水下施工需要使用一些特殊的设备,如水下打捞机、水下泵送机、水下混凝土喷射机等。
这些设备需要经过严格的检查和维护,以确保施工过程中的安全和效率。
3. 施工方法混凝土水下施工的方法包括:水下喷射、水下泵送、水下浇筑等。
在选择施工方法时需要考虑施工区域的深度、水流情况和混凝土的性质等因素。
4. 施工流程混凝土水下施工的流程包括:施工准备、装备检查、设备调试、混凝土制备、钢筋安装、混凝土浇筑、混凝土养护等。
在施工过程中需要严格按照流程进行,避免出现失误和质量问题。
5. 施工安全混凝土水下施工是一项高风险的工作,施工过程中需要做好安全措施。
首先是对施工人员进行培训和安全教育,保证其具备必要的安全意识和技能;其次是对施工设备进行检查和维护,确保其安全可靠;最后是对施工现场进行管理,保证施工过程中的安全。
三、施工规格1. 混凝土配合比混凝土的配合比需要根据混凝土的性质和使用条件进行确定。
在水下施工中,需要考虑混凝土的流动性和适应性,以确保混凝土在水下能够充分填充和固化。
2. 混凝土强度等级混凝土的强度等级需要根据工程要求和使用条件进行确定。
在水下施工中,需要使用强度等级较高的混凝土,以确保其在水下具有足够的承载能力和耐久性。
3. 钢筋布置规格钢筋的布置规格需要根据施工设计和混凝土的使用条件进行确定。
在水下施工中,需要确保钢筋的布置密度和位置准确无误,以保证混凝土的强度和稳定性。
水下混凝土施工方法概述:在海洋和淡水中进行的混凝土施工活动称为水下混凝土施工。
主要包括在水下修建桥梁、海堤、桥墩、船坞、深水水浸隧道和航道挖掘等。
水下混凝土施工有着自己独特的施工条件和技术难点。
这种施工方式不仅要考虑到混凝土在水中的物理特性,还要考虑到水下混凝土施工所需的特殊设备、人员和安全措施等问题。
本文将就水下混凝土施工的基本方法、施工要点和水下混凝土施工设备进行简要介绍。
1、压力气室法压力气室法是一种利用混凝土喷射技术的水下混凝土施工方法,该方法可以将混凝土直接注入到施工空间中。
压力气室法是通过在施工区域的底部安装气室,升起它们,把水排出,然后在水平面下方施工。
通过这种方法,混凝土可以被直接喷射到施工区域上方,并自由地在施工的压力下做好固化。
2、水下浇筑法水下浇筑法是将混凝土等材料先通常的方式制成好,并通过各种输送方式输送到水下施工区域,然后将混凝土等材料浇筑在模板或者直接在施工区域表面。
3、潜水人员手工挖掘法潜水人员手工挖掘法是一种在水中通过人工挖掘的方式进行水下混凝土施工的方法,对于细小的施工区域,该方法具有可行性。
水下混凝土施工方案必须考虑到所选用的材料、所需混凝土配合比和混凝土外加剂等,以便确保施工的可行性、工程的稳定性和质量保证。
2、准备充分的水下混凝土施工设备水下混凝土施工设备主要包括水下打桩机、水下混凝土泵、水下排水泵和水下的动力铲修。
这些设备必须足够强大,以应对水下混凝土施工的压力和混凝土输送的速度。
同时必须考虑到人员的安全问题和环保问题。
3、控制水下施工现场的安全水下混凝土施工现场必须严格遵守全部相关的安全规定和标准,以确保施工人员和现场设备的安全。
必须设立一套有效的应急计划,以应对任何可能的不现场情况。
1、水下打桩机水下打桩机是在水下钻孔器和钻杆的基础上,通过对土壤进行打击或震动,完成水下钻孔及土方开挖等作业的设备,也称振动锤或压缩锤。
2、水下混凝土泵水下混凝土泵是一种用于泵送混凝土的机器。
水下砼浇筑施工方案1. 引言水下砼浇筑是指在水下进行混凝土浇筑的施工工艺。
水下砼浇筑工程广泛应用于港口、河道、水利工程等水下建筑领域。
本文将介绍水下砼浇筑的施工方案,包括准备工作、浇筑过程和施工注意事项等内容。
2. 准备工作在进行水下砼浇筑施工前,需要做好充分的准备工作,以确保施工的顺利进行。
2.1 设备准备•水下泵送设备:选择适合浇筑混凝土的水下泵送设备,确保设备的性能稳定和可靠。
•管道连接:准备好与水下泵送设备配套使用的管道连接件,并进行充分检查,确保连接的紧密性和密封性。
•混凝土搅拌机:选择适用于水下砼浇筑的混凝土搅拌机,确保搅拌均匀的混凝土供应。
2.2 施工人员培训为确保施工人员具备水下砼浇筑的技能和知识,需要进行专门的培训。
培训内容包括安全操作规程、施工工艺、设备操作等方面。
2.3 环境检查在施工前,需要对施工现场进行环境检查,确保环境条件满足水下浇筑的要求。
检查内容包括水质、水流速度、水深等参数的测量和评估。
3. 浇筑过程3.1 浇筑方案确定根据工程的具体要求和施工现场的实际情况,确定水下砼浇筑的方案。
浇筑方案应包括输送管道的布置、混凝土的配比和浇筑顺序等。
3.2 管道布置根据浇筑方案确定的输送管道布置图,将管道连接至水下泵送设备和混凝土搅拌机。
确保管道的连接紧密和稳固,避免漏水和断裂。
3.3 混凝土调配进行混凝土配比设计,确保混凝土的强度和流动性能满足施工要求。
混凝土的搅拌应均匀,确保其中不含有过多的空气和颗粒。
3.4 浇筑顺序根据浇筑方案确定的顺序,进行混凝土的浇筑。
在施工过程中,要注意混凝土的流动性和均匀性,避免混凝土堵塞或分层。
4. 施工注意事项4.1 安全措施在水下砼浇筑施工过程中,安全是最重要的考量因素。
施工人员应正确佩戴防滑鞋和救生设备,以确保施工期间的人员安全。
4.2 施工环境控制进行水下砼浇筑前,需要对施工环境进行评估和控制。
水质应符合相关标准,水流速度要适中,水深要在工程要求范围内。
水下混凝土灌注施工方法水下混凝土灌注施工是一种常用的施工方法,主要用于水下基础、堤坝、桥梁等建筑物的施工。
以下详细介绍水下混凝土灌注施工的工艺流程及控制要点:一、前期准备1. 施工方案设计:根据工程需求,设计水下混凝土灌注的施工方案,包括混凝土的配比、灌注设备的选择、施工工艺等。
2. 施工现场准备:对施工现场进行清理,设置施工平台,准备灌注设备和水下混凝土输送设备。
3. 孔口准备:对孔口进行清理,去除杂物,确保孔口通畅。
二、导管法施工1. 导管安装:将导管安装至孔口,导管长度应超过孔底,保证导管底端插入混凝土中。
2. 二次清孔:通过导管进行二次清孔,清除孔底的沉渣和杂物。
3. 混凝土灌注:将拌好的混凝土通过导管灌注至孔内,灌注过程中应保持导管的稳定性,防止导管移位。
4. 导管提拔:随着混凝土的灌注,逐步提拔导管,保持导管的埋置深度,避免导管露出水面。
5. 混凝土养护:灌注完成后,对混凝土进行养护,确保混凝土的强度和耐久性。
三、控制要点1. 孔位的准确性:确保孔位符合设计要求,避免因孔位偏移导致施工质量问题。
2. 混凝土配比:根据设计要求,合理配制混凝土,确保混凝土的强度和耐久性。
3. 灌注速度:控制混凝土的灌注速度,避免过快灌注导致混凝土离析,影响施工质量。
4. 导管稳定性:确保导管在灌注过程中的稳定性,防止导管移位和断裂。
5. 养护条件:保证混凝土的养护条件,避免因养护不足导致混凝土强度不足。
四、施工注意事项1. 施工安全:严格遵守施工安全规定,确保施工人员的安全。
2. 环境保护:施工过程中应注意环境保护,避免对水质造成污染。
3. 施工记录:做好施工记录,包括施工时间、混凝土配比、灌注速度等,为工程验收提供依据。
水下混凝土灌注施工是一项复杂的工程,需要严格控制施工工艺和质量。
通过合理的施工方案设计和严格的施工管理,可以确保水下混凝土灌注施工的质量和安全。
一、背景随着我国基础设施建设步伐的加快,水下灌注混凝土技术在桥梁、港口、码头、水下隧道等工程中的应用越来越广泛。
为提高施工质量、确保工程安全,特制定本专项方案。
二、工程概况1. 工程名称:某桥梁工程2. 工程地点:某市某区3. 工程规模:全长XX米,桥宽XX米,桥高XX米4. 施工内容:水下灌注混凝土桩基、承台、墩身等三、施工工艺1. 混凝土材料:选用C30级混凝土,粗骨料选用级配合理、质地均匀坚固、线胀系数小的洁净碎石,细骨料选用级配合理、质地均匀坚固、吸水率低、空隙率小的洁净天然河砂,水泥采用P.O42.5普通硅酸盐水泥。
2. 混凝土配合比:水灰比控制在0.44左右,含砂率在40~50%之间,粗骨料宜用不大于3.8厘米的卵石。
3. 混凝土拌和:采用商品混凝土拌和站集中拌和,混凝土搅拌运输车运至现场。
4. 水下灌注混凝土施工方法:采用导管法灌注,导管直径根据灌注桩直径选用,一般为500px—750px。
四、施工步骤1. 灌注准备:钢筋笼绑扎情况的检查、钢筋笼定位情况的检查、套筒的水密性检查、套筒下放到孔内以后的检查。
2. 清孔:采用泥浆循环法清孔,使孔底沉渣厚度符合规定。
3. 导管安装:安装导管并放入钻孔内,导管下口离孔底约40,上口与储料斗相连。
4. 灌注混凝土:混凝土运至灌注现场后,检查其和易性和坍落度,符合要求后,立即开始混凝土灌注,并快速连续进行,不得中断。
5. 导管提升:随灌注随将管子缓慢提起,每次提升幅度约为15~60厘米。
6. 灌注结束:混凝土灌注标高比桩顶设计值高0.5米,保证桩头质量。
五、质量保证措施1. 混凝土材料:严格按照设计要求和规范选用材料,确保混凝土质量。
2. 施工工艺:严格按照施工工艺进行施工,确保施工质量。
3. 施工过程:加强施工过程监控,及时发现并解决质量问题。
4. 检测与验收:严格按照规范进行检测与验收,确保工程质量。
六、安全措施1. 施工人员:施工人员必须经过专业培训,取得相应资格证书。
水下混凝土浇筑方
案
恒通物流集散中心
水
下
混
凝
土
浇
筑
施
工
方
案
编制:
审核:
审批:
日期:
中铁八局集团市政工程有限公司恒通物流集散中心项目经理部
一、工程概况
人工挖孔桩施工的最后阶段,由于地下水过大及地下水位过高,导致孔桩开挖及混凝土浇筑施工无法正常进行,未避免孔桩护壁经长期浸泡至垮塌。
且为保证混凝土的质量和结构强度,设计单位、地勘单位、监理单位、施工单位以及建设单位经过详细的讨论和论证,最后确定具体的施工方法:
1)、G-28孔涌泥量大、泥层厚(7.5米)、桩径小(1米桩),加之地下水水位高。
继续直接开挖存在极大安全隐患。
决定采用C20低标号混凝土填芯并增加护壁(以5°角插入Φ14钢筋,保证护壁厚度为30cm)后继续扩孔下挖。
实际工程数量以现场联系单为准。
2)、混凝土的浇筑采用水下混凝土浇筑
本方案详细说明水下混凝土浇筑的施工方法
二、水下混凝土的施工方法
1、施工准备
根据设计要求,水下灌注的混凝土必须具有良好的和易性,坍落度宜采用160~220mm,且应按设计混凝土等级提高一级浇筑。
达到C30。
配合比需有实验室报告。
2、水下混凝土导管浇注法的参数计算
1)、管外地下水压力的计算
由于桩基础是在地下水中浇筑,为保证砼能顺利经过导管下注,必须使管内砼在其底部出口的压力大于管外地下水压力(超压力 P)。
为
此导管内的混凝土产生的压力和使管内砼流出管底的超压力 P之间应满足下式:
γC H C-γW H CW≥ P
其中:
γC—砼拌合物容重,取25KN/m ;
H C —导管顶部至桩孔内已浇砼面的高差,取最深孔H C=22.4m;
γW—桩孔内地下水的容重,考虑水中所含砂土率,取12KN/m ;
H CW—桩孔内地下水的高度,即地下水面与桩孔内已浇砼面之高差,取H CW=10.6m;
P—根据砼导管浇筑作用半径≤2.5m,确定其超压力须≥75KN/m ;
则:γC H C-γW H CW =25×22.4-12×10.6= 432.8KN/m2≥p=75KN/m2,考虑砼非完全流体,取折减系数φ=0.5,则φ(γC H C-γW H CW)=216.4KN/m2≥ p = 75KN/m2,满足超压力p 要求,砼导管内径(D=200mm)可满足水下砼的浇筑。
2)、开导管首批砼用量计算
在灌注砼开导管时,漏斗、贮料罐和导管内必须贮备一定数量的。
