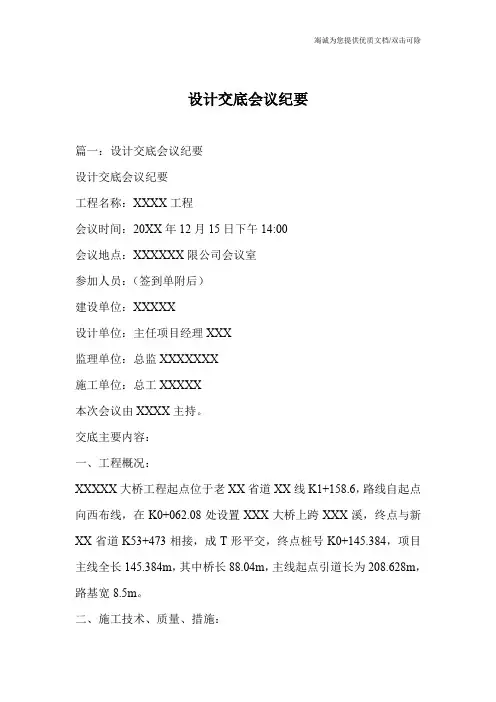

设计交底会议纪要(正式)
- 格式:doc
- 大小:125.00 KB
- 文档页数:13
设计交底会议纪要篇一:设计交底会议纪要设计交底会议纪要工程名称:XXXX工程会议时间:20XX年12月15日下午14:00会议地点:XXXXXX限公司会议室参加人员:(签到单附后)建设单位:XXXXX设计单位:主任项目经理XXX监理单位:总监XXXXXXX施工单位:总工XXXXX本次会议由XXXX主持。
交底主要内容:一、工程概况:XXXXX大桥工程起点位于老XX省道XX线K1+158.6,路线自起点向西布线,在K0+062.08处设置XXX大桥上跨XXX溪,终点与新XX省道K53+473相接,成T形平交,终点桩号K0+145.384,项目主线全长145.384m,其中桥长88.04m,主线起点引道长为208.628m,路基宽8.5m。
二、施工技术、质量、措施:(一)、路基路面工程施工路基是道路的主体和路面的基础,为此,路基施工应予以高度重视,以确保其品质。
1、路基填筑路基土石方应分层摊铺均匀压实,最大松铺厚度不得超过30cm;路基填筑的压实宽度宜超出设计宽度30—50cm;严禁出现边坡不足和帮宽贴坡的现象。
2、桥头软基处理桥头路基压实度要求》96%。
3路面工程面层实测空隙率应在3%~7%,平整度要求平整度仪测定的标准偏差小于1.0mm。
(二)、桥梁工程施工桥梁上部结构采用先简之后连续预应力砼空心板;下部结构:0号桥台为U台,扩大基础,4号桥台为柱式台,钻孔桩基础。
桥墩为柱式桥墩,钻孔桩基础。
本桥墩台桩基础均采用端承桩设计,需嵌入中风化晶屑凝灰岩岩层不小于3m,桩基入土有效桩长不小于6m,且最短桩长不小于8m,桥墩单桩桩顶反力为5170Kn。
0号桥台扩大基础底面必须完全嵌入中风化晶屑凝灰岩不小于20cm;4号桥台单桩桩顶反力为2580Kn。
1、下部结构桥墩为预应力c50砼盖梁,预应力钢束张拉完毕后,必须及时压浆密实,水泥浆强度不低于30mPa。
施工顺序:(1)盖梁达到90%强度后张拉边缘2束钢束,并及时压浆。

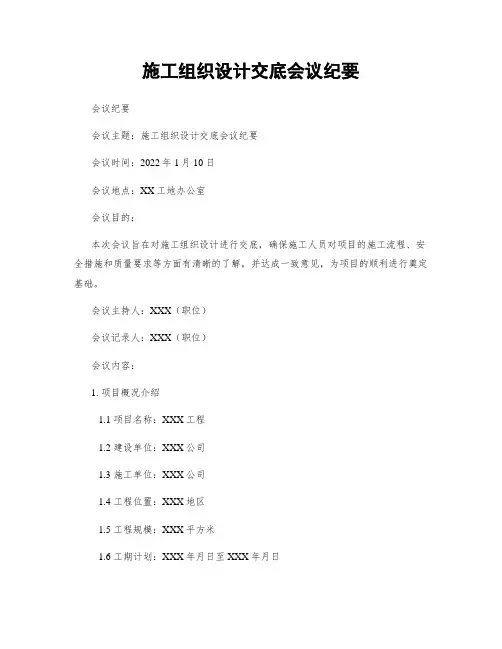

施工组织设计交底会议纪要会议纪要会议主题:施工组织设计交底会议纪要会议时间:2022年1月10日会议地点:XX工地办公室会议目的:本次会议旨在对施工组织设计进行交底,确保施工人员对项目的施工流程、安全措施和质量要求等方面有清晰的了解,并达成一致意见,为项目的顺利进行奠定基础。
会议主持人:XXX(职位)会议记录人:XXX(职位)会议内容:1. 项目概况介绍1.1 项目名称:XXX工程1.2 建设单位:XXX公司1.3 施工单位:XXX公司1.4 工程位置:XXX地区1.5 工程规模:XXX平方米1.6 工期计划:XXX年月日至XXX年月日2. 施工组织设计交底2.1 施工流程交底2.1.1 工程进度计划根据项目实际情况,制定了详细的工程进度计划,包括各施工阶段的工期安排、关键节点和交付时间等。
2.1.2 施工方法与工艺详细介绍了施工过程中所采用的主要施工方法和工艺,包括土方开挖、基础施工、结构施工、装饰装修等。
2.1.3 施工机械和设备列举了项目所需的主要施工机械和设备,包括挖掘机、起重机、混凝土搅拌站等,并说明了其使用方法和安全注意事项。
2.1.4 施工人员组织介绍了施工人员的组织架构和职责分工,包括项目经理、施工员、监理工程师等,以及人员的培训和安全教育措施。
2.2 安全措施交底2.2.1 安全管理制度详细介绍了项目的安全管理制度,包括施工现场安全规章制度、安全生产责任制等,强调了安全管理的重要性。
2.2.2 安全防护措施说明了施工现场的安全防护措施,包括警示标识、安全帽、安全网等,并强调了各人员必须遵守的安全规定。
2.2.3 紧急救援预案介绍了项目的紧急救援预案,包括火灾、事故等突发情况的处理流程和应急措施,确保施工过程中的安全。
2.3 质量要求交底2.3.1 质量管理体系说明了项目的质量管理体系,包括质量目标、质量控制流程和质量验收标准等,确保工程质量符合相关标准和要求。
2.3.2 关键工序和节点强调了项目中的关键工序和节点,包括混凝土浇筑、钢结构安装等,要求施工人员严格按照要求进行操作和验收。

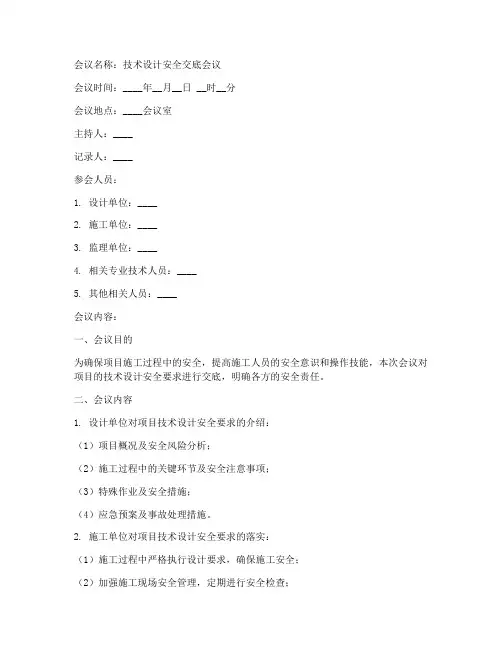

会议名称:技术设计安全交底会议会议时间:____年__月__日 __时__分会议地点:____会议室主持人:____记录人:____参会人员:1. 设计单位:____2. 施工单位:____3. 监理单位:____4. 相关专业技术人员:____5. 其他相关人员:____会议内容:一、会议目的为确保项目施工过程中的安全,提高施工人员的安全意识和操作技能,本次会议对项目的技术设计安全要求进行交底,明确各方的安全责任。
二、会议内容1. 设计单位对项目技术设计安全要求的介绍:(1)项目概况及安全风险分析;(2)施工过程中的关键环节及安全注意事项;(3)特殊作业及安全措施;(4)应急预案及事故处理措施。
2. 施工单位对项目技术设计安全要求的落实:(1)施工过程中严格执行设计要求,确保施工安全;(2)加强施工现场安全管理,定期进行安全检查;(3)对施工人员进行安全教育培训,提高安全意识;(4)完善安全防护设施,确保施工人员的人身安全。
3. 监理单位对项目技术设计安全要求的监督:(1)对施工单位的安全管理进行监督,确保施工安全;(2)对施工现场进行定期检查,发现问题及时纠正;(3)对施工过程中出现的安全事故进行调查处理。
三、会议要求1. 各单位要高度重视本次会议内容,切实履行安全责任;2. 施工单位要加强对施工人员的安全教育培训,提高安全意识;3. 施工现场要严格执行安全措施,确保施工安全;4. 监理单位要加强对施工现场的监督检查,发现问题及时纠正。
四、会议总结本次技术设计安全交底会议,明确了各方的安全责任,对提高项目施工过程中的安全管理水平具有重要意义。
希望各单位认真贯彻落实本次会议精神,共同确保项目施工安全。
附件:1. 项目技术设计安全要求文件;2. 施工单位、监理单位安全责任清单。
记录人:(签名)会议时间:____年__月__日。

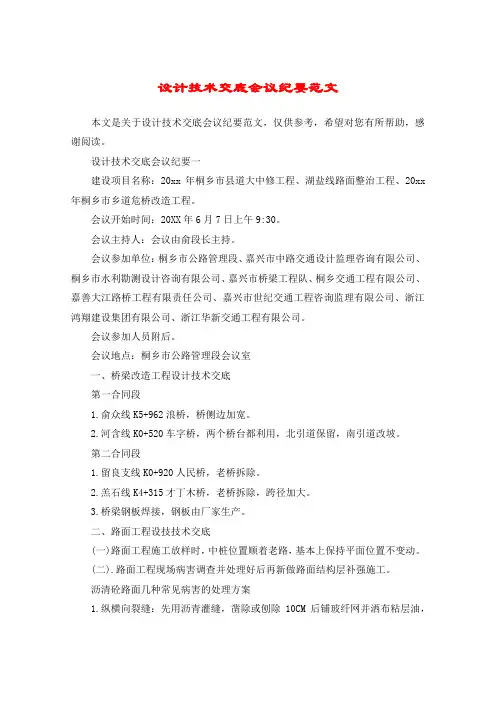

设计技术交底会议纪要范文本文是关于设计技术交底会议纪要范文,仅供参考,希望对您有所帮助,感谢阅读。
设计技术交底会议纪要一建设项目名称:20xx年桐乡市县道大中修工程、湖盐线路面整治工程、20xx 年桐乡市乡道危桥改造工程。
会议开始时间:20XX年6月7日上午9:30。
会议主持人:会议由俞段长主持。
会议参加单位:桐乡市公路管理段、嘉兴市中路交通设计监理咨询有限公司、桐乡市水利勘测设计咨询有限公司、嘉兴市桥梁工程队、桐乡交通工程有限公司、嘉善大江路桥工程有限责任公司、嘉兴市世纪交通工程咨询监理有限公司、浙江鸿翔建设集团有限公司、浙江华新交通工程有限公司。
会议参加人员附后。
会议地点:桐乡市公路管理段会议室一、桥梁改造工程设计技术交底第一合同段1.俞众线K5+962浪桥,桥侧边加宽。
2.河含线K0+520车字桥,两个桥台都利用,北引道保留,南引道改坡。
第二合同段1.留良支线K0+920人民桥,老桥拆除。
2.羔石线K4+315才丁木桥,老桥拆除,跨径加大。
3.桥梁钢板焊接,钢板由厂家生产。
二、路面工程设技技术交底(一)路面工程施工放样时,中桩位置顺着老路,基本上保持平面位置不变动。
(二).路面工程现场病害调查并处理好后再新做路面结构层补强施工。
沥清砼路面几种常见病害的处理方案1.纵横向裂缝:先用沥青灌缝,凿除或刨除10CM后铺玻纤网并洒布粘层油,回填AC-25型沥青砼。
2.网裂、波浪、凹陷:应凿除或刨除面层10CM厚度范围的沥青砼,以及松散的部分基层材料,在原基层顶面布设T010/140型浸渍沥青长丝无纺布,基层用水泥稳定碎石补强,厚度不小于15CM。
基层顶面铺设玻纤网并洒布透层油,回填AC-25型沥青砼。
3.湖盐线K42+720~K43+160段全部病害处理完成后,喷洒热沥青后紧跟着铺设列克路用防裂布,再统一加铺6CM厚AC-13型沥青砼。
4.对于拉坡后,厚度不足处,加铺AC25型沥清砼。
对小于6CM,铣刨处理后,铺AC13型沥青砼。

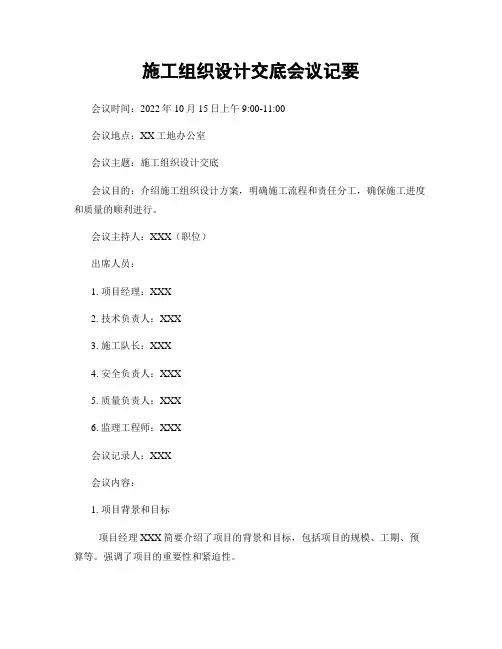

施工组织设计交底会议记要会议时间:2022年10月15日上午9:00-11:00会议地点:XX工地办公室会议主题:施工组织设计交底会议目的:介绍施工组织设计方案,明确施工流程和责任分工,确保施工进度和质量的顺利进行。
会议主持人:XXX(职位)出席人员:1. 项目经理:XXX2. 技术负责人:XXX3. 施工队长:XXX4. 安全负责人:XXX5. 质量负责人:XXX6. 监理工程师:XXX会议记录人:XXX会议内容:1. 项目背景和目标项目经理XXX简要介绍了项目的背景和目标,包括项目的规模、工期、预算等。
强调了项目的重要性和紧迫性。
2. 施工组织设计方案概述技术负责人XXX详细介绍了施工组织设计方案,包括施工方法、施工工艺、施工流程等。
重点强调了安全、质量和进度控制的重要性。
3. 施工流程和责任分工施工队长XXX针对施工流程和责任分工进行了说明。
明确了各个岗位的职责和协作关系,确保施工过程中各项工作有序进行。
4. 安全措施和质量要求安全负责人XXX和质量负责人XXX分别介绍了安全措施和质量要求。
强调了施工过程中的安全风险和质量控制点,并提出了相应的解决方案。
5. 进度计划和里程碑节点项目经理XXX详细介绍了项目的进度计划和里程碑节点。
强调了各个节点的重要性和关键路径,确保项目按时完成。
6. 沟通和协作机制监理工程师XXX提出了沟通和协作机制的建议,包括定期开展施工进度汇报会议、解决问题的沟通渠道等。
大家一致认可并允许执行。
7. 问题和建议预会人员针对施工组织设计方案提出了一些问题和建议,进行了充分的讨论和交流。
项目经理XXX对每一个问题进行了解答,并记录了相关建议。
8. 下一步工作安排会议主持人总结了会议内容,并对下一步工作进行了安排。
明确了各个岗位的具体任务和工作计划,并确认了相关的交付时间。
会议总结:本次施工组织设计交底会议充分讨论了施工组织设计方案,明确了施工流程和责任分工,确定了安全措施和质量要求,并制定了进度计划和沟通机制。
设计交底与图纸会审会议纪要会议时间:X年月日时会议地点:X参会人员:1、设计单位代表:、2、施工单位代表:、3、监理单位代表:、4、建设单位代表:、会议议程:一、设计单位代表介绍设计意图和设计特点设计单位代表就本次设计交底进行了详细的介绍,包括工程概况、设计范围、图纸内容、施工要求以及与其他单位的协调事项。
重点强调了施工过程中需要注意的设计细节和可能出现的问题,并就相关问题提出了解决方案。
二、施工单位代表提出施工中的难点和需要解决的问题施工单位代表就施工中的难点和需要解决的问题进行了详细的阐述。
主要包括施工图纸中存在的问题、施工安全问题、材料和设备的选择以及与其他单位的协调问题。
同时,他还就如何保证施工质量提出了具体的建议。
三、监理单位代表提出监理意见和要求监理单位代表就本次图纸会审提出了具体的监理意见和要求。
主要包括加强施工现场的安全管理、确保施工质量符合规范要求、加强与其他单位的协调合作以及做好验收工作等方面。
同时,他还就如何保证工程进度提出了具体的建议。
四、建设单位代表提出建设单位意见和要求建设单位代表就本次图纸会审提出了具体的建设单位意见和要求。
主要包括加强工程进度的监控、确保施工质量的符合要求、加强与其他单位的协调合作以及做好验收工作等方面。
同时,他还就如何控制工程造价提出了具体的建议。
五、会议总结经过本次会议的讨论,各方代表就设计交底与图纸会审中存在的问题达成了一致意见。
为确保工程的顺利进行,各方代表一致同意以下几点:1、加强施工现场的安全管理,确保施工人员的安全和设备的正常运行。
2、加强与其他单位的协调合作,确保工程进度和质量符合要求。
3、加强工程进度的监控,确保按时完成工程任务。
4、做好验收工作,确保工程质量符合规范要求。
施工图图纸会审及设计技术交底会议纪要会议时间:X年月日会议地点:公司会议室参会人员:设计单位、施工单位、监理单位、建设单位等相关负责人会议纪要:一、设计单位介绍施工图设计情况设计单位对施工图设计进行了详细介绍,包括各专业施工图的平面布置、立面设计、材料选用、构造做法等。

施工组织设计交底会议纪要引言概述:在施工过程中,施工组织设计交底会议是非常重要的环节,它能够有效地传达施工组织设计方案,明确各方责任,提高施工质量和效率。
本文将详细介绍施工组织设计交底会议的内容和要点。
一、会议时间和地点安排1.1 确定会议时间:根据施工进度和计划,确定合适的会议时间,确保各方能够参与并做好准备工作。
1.2 会议地点选择:选择一个宽敞明亮、设施齐全的会议室,确保会议能够顺利进行。
1.3 会议通知:提前向相关人员发送会议通知,明确会议时间、地点和议程安排,确保会议能够按时开始。
二、会议主要议程安排2.1 介绍施工组织设计方案:由相关负责人详细介绍施工组织设计方案,包括施工工艺、工序、安全措施等内容。
2.2 强调施工要点:重点强调施工过程中需要注意的关键环节和重点工作,确保施工质量和安全。
2.3 提出问题和建议:鼓励与会人员提出问题和建议,共同讨论解决方案,确保施工进程顺利进行。
三、责任分工和工作安排3.1 确定各方责任:明确各方在施工过程中的责任分工,确保各项工作有序进行。
3.2 制定工作计划:根据施工组织设计方案,制定详细的工作计划和时间表,确保施工进度符合要求。
3.3 确保施工质量:强调施工质量的重要性,确保施工过程中严格按照设计要求进行。
四、安全生产和环保措施4.1 安全生产措施:详细介绍施工过程中的安全生产措施,包括施工现场安全管理、作业人员安全培训等。
4.2 突发事件处理:制定应急预案,明确各方在突发事件发生时的应急处理措施,确保施工过程安全稳定。
4.3 环保措施:强调环保意识,确保施工过程中严格遵守环保法规,减少对环境的影响。
五、会议总结和下一步工作安排5.1 会议总结:对本次会议进行总结,梳理讨论的问题和解决方案,确保各项工作有序进行。
5.2 下一步工作安排:明确下一步工作的重点和计划安排,确保施工进度和质量符合要求。
5.3 会议记录和报告:对本次会议进行记录和整理,制作会议纪要并向相关部门报告,确保会议内容得到有效传达和落实。

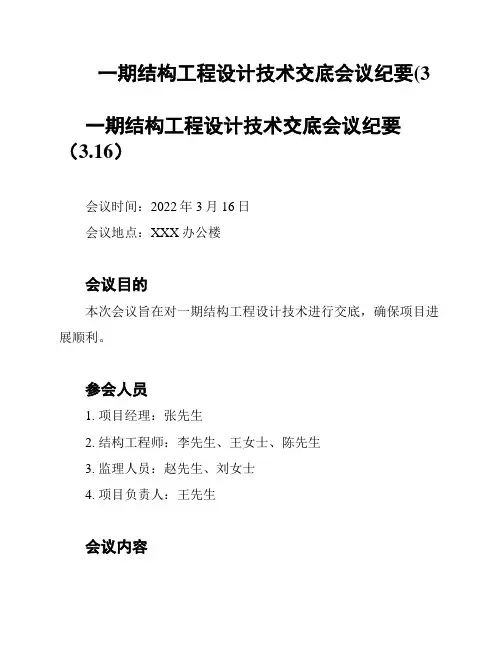

一期结构工程设计技术交底会议纪要(3一期结构工程设计技术交底会议纪要(3.16)会议时间:2022年3月16日会议地点:XXX办公楼会议目的本次会议旨在对一期结构工程设计技术进行交底,确保项目进展顺利。
参会人员1. 项目经理:张先生2. 结构工程师:李先生、王女士、陈先生3. 监理人员:赵先生、刘女士4. 项目负责人:王先生会议内容1. 项目经理张先生首先进行了项目进展汇报,明确指出目前一期结构工程设计所面临的困难和存在的问题,强调需要结构工程师协同合作,予以解决。
2. 结构工程师李先生详细介绍了一期结构工程设计的技术要求和设计方案,包括设计原则、材料选用、结构计算等内容。
大家就设计方案进行了深入的讨论和交流,并就其中的关键技术问题进行了梳理和分析。
3. 王女士针对现有的设计方案提出了改进建议,并提醒大家在设计过程中需注重安全性,同时考虑工程的经济效益。
4. 陈先生结合自身经验,向大家分享了一些遇到过的类似工程的处理方法,并就设计中可能会遇到的问题提出了自己的见解。
5. 监理人员赵先生、刘女士从质量和进度两方面提出了相应的要求,强调项目的交付需要符合相关标准和规范,并重点关注设计中需要注意的关键环节。
6. 在讨论过程中,大家就设计的可行性、方案的可靠性以及工程项目的可操作性等问题进行了全面的考量,并达成了一致意见,为解决技术难题提供了很好的思路和方向。
所有参会人员都对会议进行了积极的互动和贡献,形成了较好的协作氛围。
会议总结本次会议在结构工程设计技术交底方面取得了良好的效果。
与会人员充分讨论了设计方案和技术要求,并就遇到的问题提出了解决和改进建议。
会议确保了项目的进展顺利进行,为后续工作的顺利推进奠定了基础。
下一步工作安排1. 结构工程师将着手进行进一步的设计优化和深入计算,确保设计方案的合理性和可行性。
2. 监理人员将监督设计过程中的质量和进度,并遵循相关规范进行验收。
3. 项目经理将组织协调各方资源,解决设计过程中的问题和困难,确保项目按计划稳步推进。

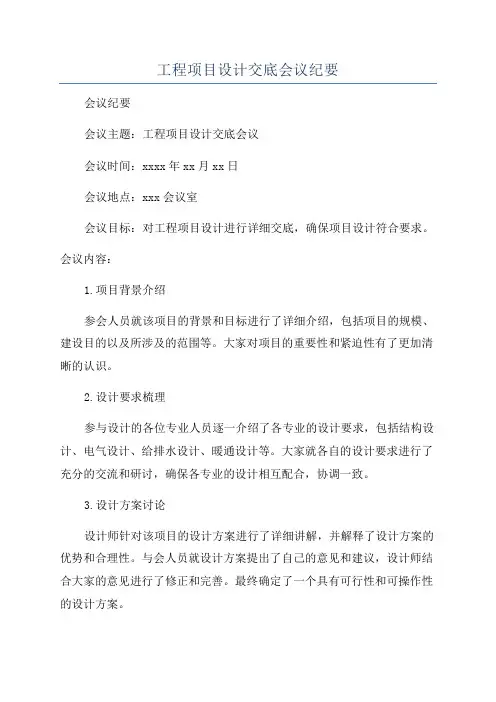

工程项目设计交底会议纪要会议纪要会议主题:工程项目设计交底会议会议时间:xxxx年xx月xx日会议地点:xxx会议室会议目标:对工程项目设计进行详细交底,确保项目设计符合要求。
会议内容:1.项目背景介绍参会人员就该项目的背景和目标进行了详细介绍,包括项目的规模、建设目的以及所涉及的范围等。
大家对项目的重要性和紧迫性有了更加清晰的认识。
2.设计要求梳理参与设计的各位专业人员逐一介绍了各专业的设计要求,包括结构设计、电气设计、给排水设计、暖通设计等。
大家就各自的设计要求进行了充分的交流和研讨,确保各专业的设计相互配合,协调一致。
3.设计方案讨论设计师针对该项目的设计方案进行了详细讲解,并解释了设计方案的优势和合理性。
与会人员就设计方案提出了自己的意见和建议,设计师结合大家的意见进行了修正和完善。
最终确定了一个具有可行性和可操作性的设计方案。
4.设计要点交底设计师对每个专业的设计要点进行了详细的交底,包括设计依据、技术要求、施工要求等。
与会人员在交底过程中提出了各自关注的问题,进行了深入的探讨和解答。
确保每个专业的设计要点得到全面理解和执行。
5.设计流程图解设计师根据项目的要求,绘制了详细的设计流程图,并进行了详细讲解。
与会人员对设计流程图提出了自己的意见和建议,设计师根据大家的意见进行了调整和修改。
最终确定了一个清晰明确的设计流程图。
6.项目风险分析参会人员就项目可能存在的风险进行了分析和讨论,确定了风险的具体类型和可能出现的影响,同时提出了相应的应对措施,以确保项目能够顺利进行。
7.工期和预算安排参会人员就项目的工期和预算进行了详细的讨论和安排,确定了项目的工期和预算的可行性,并确保在合理的范围内进行。
同时,各专业的设计师也就设计工期和预算进行了补充和确认。
8.下一步行动计划会议最后,确定了下一步的行动计划,包括设计师完成设计图纸的时间表、工程施工的安排等。
同时,确定了下一次设计交底会议的时间和地点,以确保项目的顺利进行。
施工组织设计交底会议纪要引言概述:施工组织设计交底会议是一个重要的环节,它为项目的顺利进行提供了基础和保障。
本文将详细阐述施工组织设计交底会议的内容和步骤,以及在会议中需要注意的事项。
一、会议背景和目的1.1 会议背景在施工项目进行过程中,为了保证项目的顺利进行,施工组织设计交底会议被提出。
这个会议是为了向与会人员介绍施工组织设计方案,明确工程进度、质量、安全等方面的要求,确保各方对项目的理解一致。
1.2 会议目的施工组织设计交底会议的主要目的是:- 介绍施工组织设计方案,包括施工方法、工序、施工机具和材料等;- 确定工程进度计划,包括施工周期、关键节点和里程碑等;- 强调施工质量和安全要求,明确各方责任和配合事项;- 解决与会人员对施工组织设计方案的疑问和提出建议。
1.3 会议参与人员施工组织设计交底会议的参与人员包括:- 项目经理和相关部门负责人;- 施工单位负责人和技术人员;- 监理单位负责人和技术人员;- 相关设计单位的代表;- 施工现场相关人员。
二、会议内容和步骤2.1 会议内容施工组织设计交底会议的内容主要包括:- 介绍施工组织设计方案的内容和要点;- 解读施工图纸和技术规范;- 分析施工过程中可能遇到的问题和风险;- 确定工程进度计划和关键节点;- 强调施工质量和安全要求。
2.2 会议步骤施工组织设计交底会议的步骤如下:- 开场白:主持人介绍会议目的、参与人员和议程安排;- 介绍施工组织设计方案:由施工单位负责人或技术人员详细介绍施工组织设计方案的内容和要点;- 解读施工图纸和技术规范:由相关设计单位的代表解读施工图纸和技术规范,解答与会人员的问题;- 分析问题和风险:与会人员共同分析施工过程中可能遇到的问题和风险,并提出相应的解决方案;- 确定工程进度计划和关键节点:由项目经理和监理单位负责人共同确定工程进度计划和关键节点;- 强调施工质量和安全要求:项目经理和监理单位负责人强调施工质量和安全要求,并明确各方责任和配合事项;- 总结发言:主持人总结会议内容和达成的共识,鼓励与会人员提出建议和意见。
