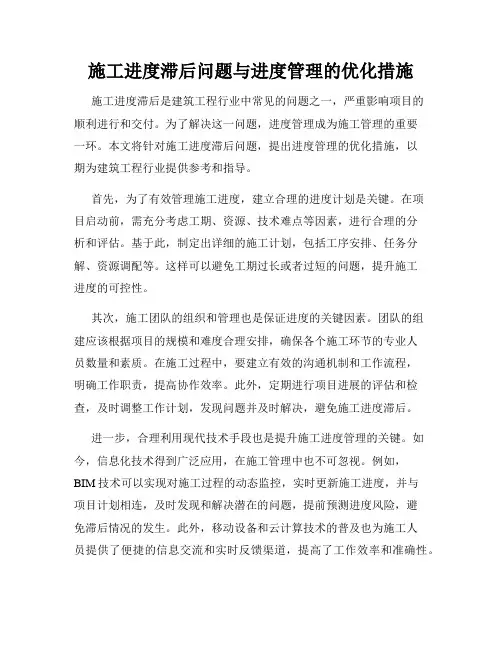

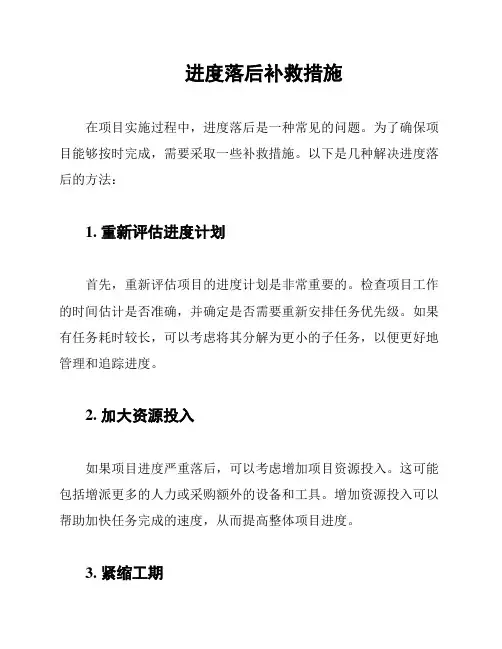

进度落后补救措施在项目实施过程中,进度落后是一种常见的问题。
为了确保项目能够按时完成,需要采取一些补救措施。
以下是几种解决进度落后的方法:1. 重新评估进度计划首先,重新评估项目的进度计划是非常重要的。
检查项目工作的时间估计是否准确,并确定是否需要重新安排任务优先级。
如果有任务耗时较长,可以考虑将其分解为更小的子任务,以便更好地管理和追踪进度。
2. 加大资源投入如果项目进度严重落后,可以考虑增加项目资源投入。
这可能包括增派更多的人力或采购额外的设备和工具。
增加资源投入可以帮助加快任务完成的速度,从而提高整体项目进度。
3. 紧缩工期另一种补救措施是紧缩项目工期。
这意味着尽可能缩短任务完成的时间,以追赶进度。
可以通过加班、延长工作时间或调整资源分配来实现工期的紧缩。
然而,需要注意确保员工的工作负荷合理,并避免出现质量问题。
4. 沟通和协调在项目进度落后的情况下,良好的沟通和协调是非常重要的。
及时与项目团队成员和相关利益相关者沟通,确保问题被及时披露和解决。
协调团队的工作,避免资源冲突和任务延误。
5. 调整项目目标和期望如果项目进度持续落后,可能需要考虑调整项目目标和期望。
评估当前情况,确定能够实现的目标,并与相关方进行沟通,以达成共识。
在调整目标和期望时,需要权衡时间、成本和质量之间的关系。
总之,解决项目进度落后需要采取综合的措施。
通过重新评估进度计划、增加资源投入、紧缩工期、加强沟通和协调,并调整项目目标和期望,可以有效地补救进度落后问题,并推动项目顺利完成。

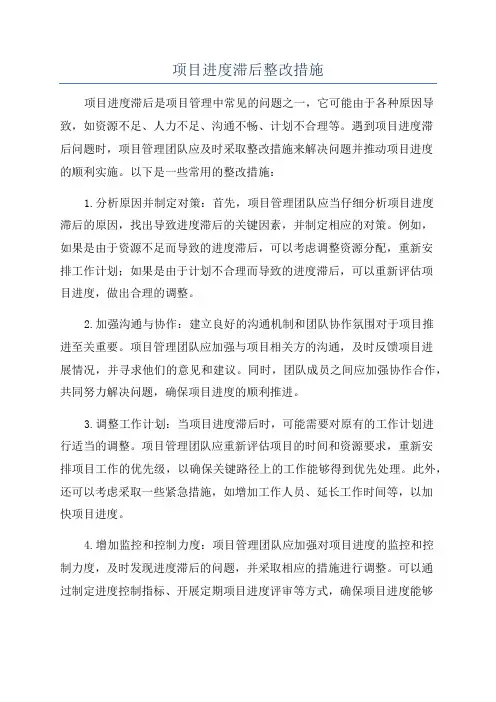

项目进度滞后整改措施项目进度滞后是项目管理中常见的问题之一,它可能由于各种原因导致,如资源不足、人力不足、沟通不畅、计划不合理等。
遇到项目进度滞后问题时,项目管理团队应及时采取整改措施来解决问题并推动项目进度的顺利实施。
以下是一些常用的整改措施:1.分析原因并制定对策:首先,项目管理团队应当仔细分析项目进度滞后的原因,找出导致进度滞后的关键因素,并制定相应的对策。
例如,如果是由于资源不足而导致的进度滞后,可以考虑调整资源分配,重新安排工作计划;如果是由于计划不合理而导致的进度滞后,可以重新评估项目进度,做出合理的调整。
2.加强沟通与协作:建立良好的沟通机制和团队协作氛围对于项目推进至关重要。
项目管理团队应加强与项目相关方的沟通,及时反馈项目进展情况,并寻求他们的意见和建议。
同时,团队成员之间应加强协作合作,共同努力解决问题,确保项目进度的顺利推进。
3.调整工作计划:当项目进度滞后时,可能需要对原有的工作计划进行适当的调整。
项目管理团队应重新评估项目的时间和资源要求,重新安排项目工作的优先级,以确保关键路径上的工作能够得到优先处理。
此外,还可以考虑采取一些紧急措施,如增加工作人员、延长工作时间等,以加快项目进度。
4.增加监控和控制力度:项目管理团队应加强对项目进度的监控和控制力度,及时发现进度滞后的问题,并采取相应的措施进行调整。
可以通过制定进度控制指标、开展定期项目进度评审等方式,确保项目进度能够按照计划顺利实施。
同时,及时收集项目进度数据,并对其进行分析,为后续的决策提供依据。
5.加强风险管理:项目进度滞后往往与风险密切相关。
项目管理团队应加强对项目风险的识别和管理,及时采取措施预防和应对可能影响项目进度的风险。
可以制定风险管理计划,明确风险的概率和影响程度,并制定相应的应对策略和措施。
6.提高团队素质和能力:项目管理团队的素质和能力直接影响着项目的进度和质量。
当项目进度滞后时,项目管理团队应该自省并提高自身的素质和能力,提升团队成员的技术水平和专业能力。

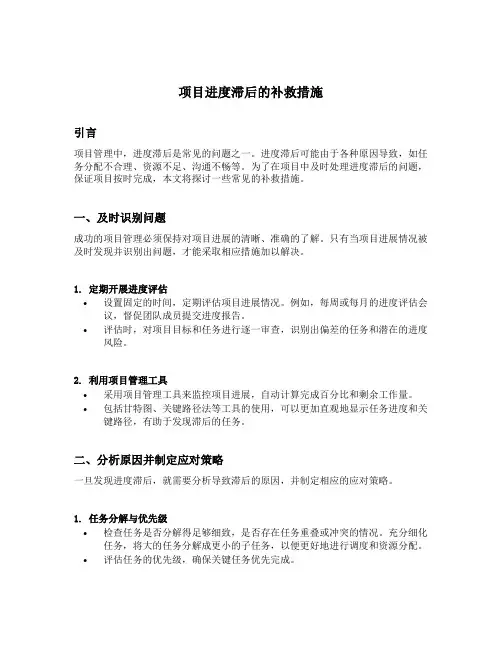

项目进度滞后的补救措施 引言 项目管理中,进度滞后是常见的问题之一。进度滞后可能由于各种原因导致,如任务分配不合理、资源不足、沟通不畅等。为了在项目中及时处理进度滞后的问题,保证项目按时完成,本文将探讨一些常见的补救措施。
一、及时识别问题 成功的项目管理必须保持对项目进展的清晰、准确的了解。只有当项目进展情况被及时发现并识别出问题,才能采取相应措施加以解决。
1. 定期开展进度评估 • 设置固定的时间,定期评估项目进展情况。例如,每周或每月的进度评估会议,督促团队成员提交进度报告。 • 评估时,对项目目标和任务进行逐一审查,识别出偏差的任务和潜在的进度风险。
2. 利用项目管理工具 • 采用项目管理工具来监控项目进展,自动计算完成百分比和剩余工作量。 • 包括甘特图、关键路径法等工具的使用,可以更加直观地显示任务进度和关键路径,有助于发现滞后的任务。
二、分析原因并制定应对策略 一旦发现进度滞后,就需要分析导致滞后的原因,并制定相应的应对策略。
1. 任务分解与优先级 • 检查任务是否分解得足够细致,是否存在任务重叠或冲突的情况。充分细化任务,将大的任务分解成更小的子任务,以便更好地进行调度和资源分配。 • 评估任务的优先级,确保关键任务优先完成。 2. 资源调整 • 检查项目资源是否足够,是否存在瓶颈资源。如果资源不足,可以通过增加资源、调整资源分配或外包等方式来解决。 • 资源调整时要考虑到团队成员的实际情况,避免过度分配或不合理分配导致更多问题。
3. 沟通与合作 • 加强团队内部的沟通与合作,保持团队的一致性和协作性。促进各成员之间的交流和信息共享,确保项目目标的共识和理解。 • 若出现任务依赖或协作关系出现问题,及时进行沟通和解决,避免进度滞后。
4. 风险管理与应急计划 • 在项目开始之前,制定风险管理计划,并确定应对策略,以应对潜在的风险。 • 当进度滞后时,及时调整应急计划,采取相应措施应对风险,以减轻其对项目进度的影响。
进度滞后补救措施背景项目中的进度滞后可能导致项目无法按时交付,影响客户满意度以及项目的经济效益。
因此,我们需要制定一些补救措施来解决进度滞后的问题。
补救措施1. 分析引起进度滞后的原因:首先,我们需要仔细分析导致进度滞后的原因,可能的原因包括资源不足、工作量估计不准确、沟通不畅等。
只有了解问题的根源,才能采取有效的措施来解决。
2. 重新安排工作优先级:根据进度滞后的原因,重新评估项目的工作优先级。
将重要且紧急的任务放在优先位置,确保关键的工作能够按时完成。
3. 加强沟通和协调:进度滞后可能是因为团队成员之间的沟通不畅造成的。
因此,我们需要加强团队成员之间的沟通,并确保信息的及时传递。
此外,还可以通过定期的会议和进度报告,协调和监控项目进展。
4. 调整资源配置:如果进度滞后是因为资源不足导致的,我们可以考虑调整资源的配置。
根据工作的优先级,合理调整人员、设备和材料的分配,以确保项目能够按时完成。
5. 加大工作量或延长工作时间:如果进度滞后的原因是工作量估计不准确或时间紧迫,我们可以考虑增加工作量或延长工作时间。
当然,需要确保员工能够承受额外的工作量或时间压力,并且不影响项目质量和团队成员的健康状况。
6. 寻求外部支持:如果面临无法解决的问题导致进度滞后,我们可以寻求外部的帮助和支持。
可以请专业的顾问或承包商提供解决方案或额外的资源支持,以帮助我们尽快恢复项目进度。
结论进度滞后是项目管理中常见的挑战之一,但通过采取适当的补救措施,我们可以尽量避免或解决这个问题。
重要的是要及时发现和分析问题,并采取有效的措施来保证项目能够按时完成。
工作进度滞后整改措施根据我们在项目中遇到的工作进度滞后的情况,我们需要采取一些整改措施来确保项目能够按时完成。
以下是我们制定的一些措施:1. 重新评估工作计划:我们需要仔细审查当前的工作计划,确定是否存在不合理的时间安排或者任务分配不当的情况。
如果有必要,我们将重新安排工作计划,确保每个任务都有足够的时间来完成。
2. 提高沟通效率:沟通是项目进展的重要因素之一。
为了缩短沟通时间并提高效率,我们将采用以下措施:- 确定清晰的沟通渠道:明确每个团队成员在项目中的角色和职责,确保项目信息能够及时传达和接收。
- 定期开会:安排定期的会议,讨论项目进展、存在的问题以及下一步的行动计划。
- 使用协同工具:利用在线协同工具,如项目管理软件或共享文档平台,方便团队成员查看和更新项目进展。
3. 分解任务和优先级排序:在检查工作计划的同时,我们将对项目任务进行分解并确定优先级。
这将有助于团队成员清楚地知道他们的工作重点,并集中精力解决最紧急和重要的任务。
4. 加强资源管理:资源的充分利用对于项目进展至关重要。
我们将确保资源分配合理,并监控资源使用情况。
如果需要,我们将根据项目的实际需要进行资源调整。
5. 风险管理和应急计划:面对可能出现的不可预见的风险和挑战,我们将制定应急计划,以应对可能干扰项目进展的情况。
这将帮助我们及时应对问题,并尽快恢复工作进度。
请注意,以上措施是根据一般情况下的项目管理经验提出的建议。
具体的整改措施应根据项目的实际情况进行评估和制定。
同时,我们建议在执行整改措施之前,与相关团队成员和利益相关者进行充分的沟通和协商,确保整改措施能够得到支持和配合。
以上是我们针对工作进度滞后所制定的整改措施,请您审阅并提供反馈意见。
感谢您的合作!。

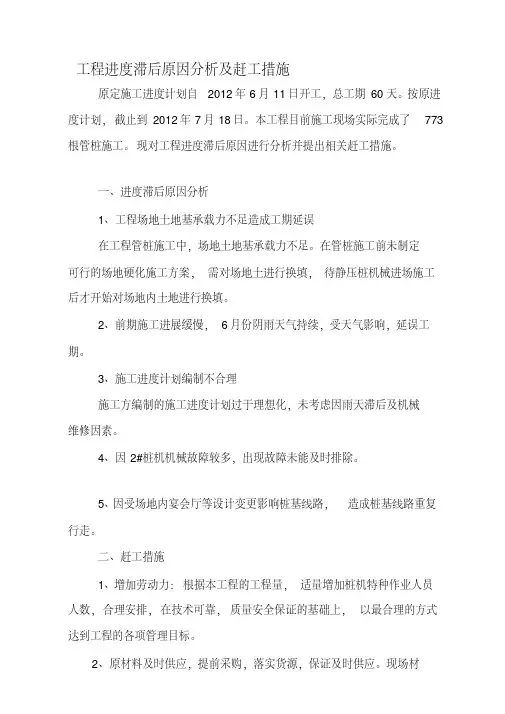

工程进度滞后原因分析及赶工措施
原定施工进度计划自2012年6月11日开工,总工期60天。
按原进度计划,截止到2012年7月18日。
本工程目前施工现场实际完成了773根管桩施工。
现对工程进度滞后原因进行分析并提出相关赶工措施。
一、进度滞后原因分析
1、工程场地土地基承载力不足造成工期延误
在工程管桩施工中,场地土地基承载力不足。
在管桩施工前未制定
可行的场地硬化施工方案,需对场地土进行换填,待静压桩机械进场施工后才开始对场地内土地进行换填。
2、前期施工进展缓慢,6月份阴雨天气持续,受天气影响,延误工期。
3、施工进度计划编制不合理
施工方编制的施工进度计划过于理想化,未考虑因雨天滞后及机械
维修因素。
4、因2#桩机机械故障较多,出现故障未能及时排除。
5、因受场地内宴会厅等设计变更影响桩基线路,造成桩基线路重复行走。
二、赶工措施
1、增加劳动力:根据本工程的工程量,适量增加桩机特种作业人员人数,合理安排,在技术可靠,质量安全保证的基础上,以最合理的方式达到工程的各项管理目标。
2、原材料及时供应,提前采购,落实货源,保证及时供应。
现场材。
进度滞后原因及赶工措施进度滞后原因及赶工措施一、施工工期XX医院老门诊楼、急诊楼改造工程,原定施工工期,2013年2月开工至2013年8月竣工,总工期184天。
二、、图纸方面:1、2013年3月18日收到施工图纸, 2013年3月26日上午设计单位、监理单位、施工单位,对设计图纸会审:(1、建设单位提出检测机构结果,原结构比较差,拟采用主力支撑。
(2、外幕墙由施工单位深化设计。
2、2013年4月1日设计单位补充回复了原图纸部分问题,由于设计所提供的施工图纸与施工现场实际情况不相符,导致整个施工没有完整的施工图纸。
3、2013年4月12日收到原主体加固图纸,定名为屈曲约束支撑,并提出技术要求、专业厂家、专利产品、图为示意图,由相关单位深化设计。
并报原设计单位同意。
4、在此原设计图纸因加固的施工,没有考虑到隔墙以及房间布局,出现严重不符,随后建设单位决定,委托我公司承担图纸的深化工作(包括外立面的整体施工图)。
但由于设计合同主体是中元设计院,我公司所有的施工图纸需通过中元设计院审核认可,方可进行施工。
5、综合上述由于设计图纸的原因,前期施工寸步难行,从而导致施工进度的顺延,耽误工期约二个月。
三、加固方面:1、依据合同文件,该工程结构加固,不在我公司施工范围内。
经监理、甲方协商,委托我公司对加固需要的条件,进行多方考察。
3、在此因加固,我公司进行了大量的拆除,墙体(包括外墙)构造柱、梁、顶板等的基础剔凿(具体需拆除详见结构专业施工图),才能进行加固施工。
4、加固施工顺序,应该从下到上施工,医院大部分区域还保持在营业中(尤其一层),施工工序无法按流程操作,工序相互交叉施工存在影响。
5、因该分项工程属专业特殊工种,专业性强,施工工序多、涉及范围广,工程量大,需要工期长,施工人员多,施工噪音、粉尘大,还因施工过程存在不确定因素等影响,严重影响施工整体进度。
6、建设单位要求此项施工,由我方确定由具有相关专业资质的队伍进行施工,由我方统一管理,统一协调的模式。

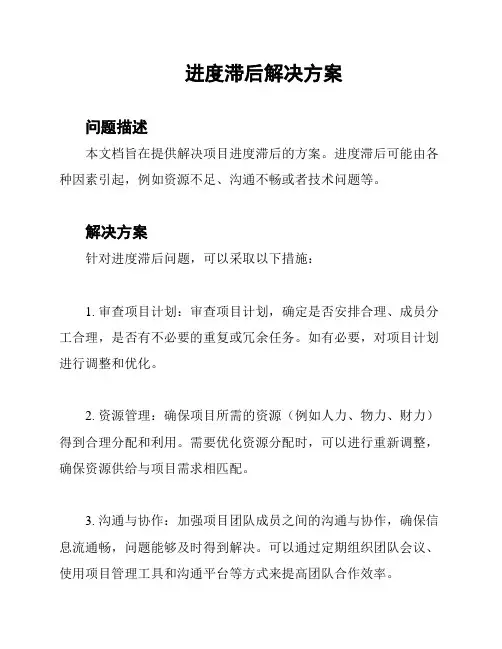

进度滞后解决方案
问题描述
本文档旨在提供解决项目进度滞后的方案。
进度滞后可能由各种因素引起,例如资源不足、沟通不畅或者技术问题等。
解决方案
针对进度滞后问题,可以采取以下措施:
1. 审查项目计划:审查项目计划,确定是否安排合理、成员分工合理,是否有不必要的重复或冗余任务。
如有必要,对项目计划进行调整和优化。
2. 资源管理:确保项目所需的资源(例如人力、物力、财力)得到合理分配和利用。
需要优化资源分配时,可以进行重新调整,确保资源供给与项目需求相匹配。
3. 沟通与协作:加强项目团队成员之间的沟通与协作,确保信息流通畅,问题能够及时得到解决。
可以通过定期组织团队会议、使用项目管理工具和沟通平台等方式来提高团队合作效率。
4. 风险管理:识别和评估项目风险,制定相应的风险应对措施。
及时应对和管理可能影响项目进度的风险,以减少进度滞后的可能性。
5. 监控与调整:持续监控项目进展情况,及时发现可能导致进
度滞后的问题。
根据监控结果,及时调整项目计划和资源分配,以
确保项目按时交付。
结论
通过以上解决方案的实施,可以有效解决项目进度滞后的问题,并提高项目的整体执行效率。
在实际操作中,可以根据具体情况选
择相应的解决方案,并将其纳入项目管理流程中,以确保项目的顺
利进行和成功交付。

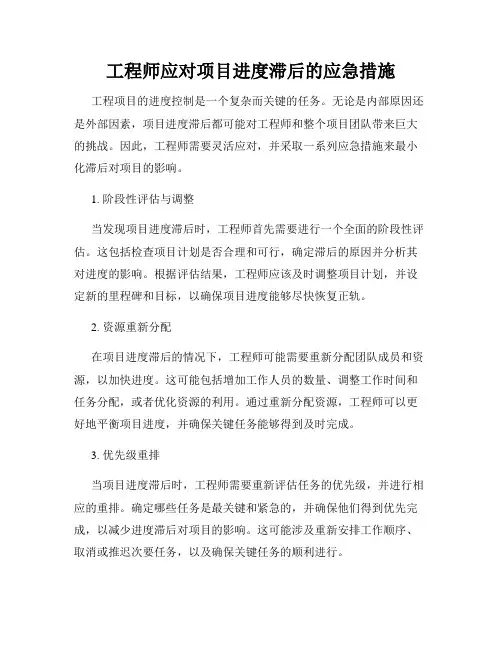

工程师应对项目进度滞后的应急措施 工程项目的进度控制是一个复杂而关键的任务。无论是内部原因还是外部因素,项目进度滞后都可能对工程师和整个项目团队带来巨大的挑战。因此,工程师需要灵活应对,并采取一系列应急措施来最小化滞后对项目的影响。
1. 阶段性评估与调整 当发现项目进度滞后时,工程师首先需要进行一个全面的阶段性评估。这包括检查项目计划是否合理和可行,确定滞后的原因并分析其对进度的影响。根据评估结果,工程师应该及时调整项目计划,并设定新的里程碑和目标,以确保项目进度能够尽快恢复正轨。
2. 资源重新分配 在项目进度滞后的情况下,工程师可能需要重新分配团队成员和资源,以加快进度。这可能包括增加工作人员的数量、调整工作时间和任务分配,或者优化资源的利用。通过重新分配资源,工程师可以更好地平衡项目进度,并确保关键任务能够得到及时完成。
3. 优先级重排 当项目进度滞后时,工程师需要重新评估任务的优先级,并进行相应的重排。确定哪些任务是最关键和紧急的,并确保他们得到优先完成,以减少进度滞后对项目的影响。这可能涉及重新安排工作顺序、取消或推迟次要任务,以及确保关键任务的顺利进行。 4. 进度跟踪与报告 为了更有效地对项目进度滞后进行管理,工程师应定期跟踪和报告进度情况。通过及时了解项目进展,工程师可以及早发现滞后问题,并采取相应的措施加以解决。同时,及时向项目团队和相关利益相关者报告进度信息,以保持沟通和透明度,减少不必要的误解和争议。
5. 风险管理与应急预案 工程师应当在项目开始之前就进行充分的风险评估,并制定相应的应急预案。当项目进度滞后时,这些预案将发挥重要作用。工程师应识别和应对可能导致滞后的风险,并根据情况进行紧急调整。这可能包括调整工期、增加资源投入、变更项目范围或协商与供应商的合作等。通过有效的风险管理和应急预案,工程师可以及时控制和应对进度滞后问题,最大程度地减少项目风险。
总结 工程师应对项目进度滞后的应急措施涉及多个方面。通过阶段性评估和调整、资源重新分配、优先级重排、进度跟踪与报告以及风险管理与应急预案等措施,工程师可以更有效地应对项目进度滞后,并确保项目成功交付。项目团队的紧密合作和有效沟通也是解决进度滞后的关键因素,只有通过共同努力和协作,才能最大程度地减少滞后对项目的不利影响。
施工进度滞后问题与进度管理的优化措施施工进度滞后是建筑工程行业中常见的问题之一,严重影响项目的顺利进行和交付。
为了解决这一问题,进度管理成为施工管理的重要一环。
本文将针对施工进度滞后问题,提出进度管理的优化措施,以期为建筑工程行业提供参考和指导。
首先,为了有效管理施工进度,建立合理的进度计划是关键。
在项目启动前,需充分考虑工期、资源、技术难点等因素,进行合理的分析和评估。
基于此,制定出详细的施工计划,包括工序安排、任务分解、资源调配等。
这样可以避免工期过长或者过短的问题,提升施工进度的可控性。
其次,施工团队的组织和管理也是保证进度的关键因素。
团队的组建应该根据项目的规模和难度合理安排,确保各个施工环节的专业人员数量和素质。
在施工过程中,要建立有效的沟通机制和工作流程,明确工作职责,提高协作效率。
此外,定期进行项目进展的评估和检查,及时调整工作计划,发现问题并及时解决,避免施工进度滞后。
进一步,合理利用现代技术手段也是提升施工进度管理的关键。
如今,信息化技术得到广泛应用,在施工管理中也不可忽视。
例如,BIM技术可以实现对施工过程的动态监控,实时更新施工进度,并与项目计划相连,及时发现和解决潜在的问题,提前预测进度风险,避免滞后情况的发生。
此外,移动设备和云计算技术的普及也为施工人员提供了便捷的信息交流和实时反馈渠道,提高了工作效率和准确性。
另外,施工进度滞后问题的解决还需要注意以下几个方面。
首先,合理调配资源,确保工作顺利进行。
在施工过程中,要根据实际需要和施工进度,合理安排人员和材料,避免资源浪费和闲置。
其次,加强施工现场的管理和安全控制。
施工安全是保证项目顺利进行的基础,不可忽视。
定期进行安全培训和检查,建立完善的安全管理制度,避免事故的发生对施工进度的影响。
最后,及时应对突发情况和不可控因素。
施工过程中难免会遇到不可预测的问题,应具备应急处理能力,以最小的影响解决问题。
综上所述,施工进度滞后问题对建筑工程行业造成了很大的困扰。
工程进度滞后原因分析及赶工措施【精选文档】工程进度滞后原因分析及赶工措施原定施工进度计划自2012年6月11日开工,总工期60天。
按原进度计划,截止到2012年7月18日。
本工程目前施工现场实际完成了773根管桩施工。
现对工程进度滞后原因进行分析并提出相关赶工措施。
一、进度滞后原因分析1、工程场地土地基承载力不足造成工期延误在工程管桩施工中,场地土地基承载力不足。
在管桩施工前未制定可行的场地硬化施工方案,需对场地土进行换填,待静压桩机械进场施工后才开始对场地内土地进行换填。
2、前期施工进展缓慢,6月份阴雨天气持续,受天气影响,延误工期。
3、施工进度计划编制不合理施工方编制的施工进度计划过于理想化,未考虑因雨天滞后及机械维修因素。
4、因2#桩机机械故障较多,出现故障未能及时排除。
5、因受场地内宴会厅等设计变更影响桩基线路,造成桩基线路重复行走。
二、赶工措施1、增加劳动力:根据本工程的工程量,适量增加桩机特种作业人员人数,合理安排,在技术可靠,质量安全保证的基础上,以最合理的方式达到工程的各项管理目标。
2、原材料及时供应,提前采购,落实货源,保证及时供应。
现场材料堆放合理化。
3、加大设备维修保养投入,现场准备1#、2#桩机易损件,出现故障能及时排除。
4、夜间施工措施:夜间施工不超过有关部门所规定的时间标准。
保证夜间施工有足够的照明,并安排专门电工跟班,随时排除电线路及机械故障,尽量减少噪声。
合理安排夜间施工的工序,实行两班制连续施工。
5、雨季施工措施:受雨天天气因素影响时,在施工现场搭设防雨蓬,及时抽除场地内积水,以保持场地土地基承载力。
增加安全防护措施,确保雨季安全施工。
6、合理组织施工:合理安排施工工序,减少桩机重复行走线路平,保证两台桩基工程同步进行施工。
三、赶工进度计划1、1#桩机每天20根基础上增加3根,每天施工达到23根。
2、1#桩机每天18根基础上增加4根,每天施工达到22根。
3、每周增加施工桩数51根,在两周内将上周滞后102根桩施工完成。
进度滞后工程情况汇报近期,我所负责的项目出现了一些进度滞后的情况,我将在本文档中对此进行详细的汇报和分析。
首先,我要说明的是,进度滞后并非是由于团队成员的工作态度或能力问题所致,而是因为项目中出现了一些意外情况,导致了原定的进度计划无法如期完成。
具体来说,主要有以下几个方面的原因:首先,由于最近一段时间内,项目所需的材料和设备供应链出现了断裂,导致了施工进度受阻。
尽管我们提前做好了备货计划,但由于供应商的问题,我们仍然无法按照原定计划进行施工。
其次,由于天气原因,施工现场出现了一些不可抗力的影响,例如暴雨、大风等,这也对施工进度造成了一定的影响。
虽然我们已经做好了应对措施,但天气因素仍然是我们无法完全控制的因素。
另外,项目中的一些技术难题也出现了一些挑战,需要更多的时间来解决。
尽管我们的技术团队已经全力以赴,但仍然需要一定的时间来克服这些困难。
针对以上情况,我们已经采取了一系列的措施来应对进度滞后的问题。
首先,我们正在积极与供应商沟通,寻找替代方案,以确保材料和设备的供应能够尽快恢复正常。
其次,我们正在加强施工现场的管理,以确保在恶劣天气条件下也能够保持施工进度。
同时,我们也在加强技术攻关,争取尽快解决技术难题,以保证项目能够按时完成。
在此,我也要向各位领导和相关部门汇报,希望能够得到大家的理解和支持。
我们将继续全力以赴,争取尽快恢复项目的正常进度,确保项目能够按时交付。
最后,我要强调的是,我们将继续加强团队协作,密切关注项目进展,及时应对各种意外情况,以确保项目的顺利进行。
同时,我们也会对之前的进度计划进行调整,制定更为合理的进度安排,以应对可能出现的风险,确保项目的顺利完成。
总之,我们已经意识到了项目进度滞后的问题,并且已经采取了一系列的措施来应对。
我们相信,在全体团队的共同努力下,项目一定能够顺利完成。
感谢各位领导和相关部门的关注和支持,我们将继续努力,争取早日恢复项目的正常进度。
如何应对工作中的工作进度滞后的解决方案与策略在工作中,工作进度滞后是一种常见的现象。
无论是个人工作还是团队协作,都可能会面临工作进度滞后的挑战。
然而,遇到这种情况并不是没有解决办法。
本文将探讨如何应对工作中的工作进度滞后,并提供一些解决方案与策略。
一、合理评估工作量和时间面对工作进度滞后的首要解决方案是合理评估工作量和时间。
在开始工作之前,我们应该对任务的复杂性和耗时性有一个清晰的认识。
通过对工作量和时间的合理评估,我们可以更准确地制定工作计划,并有针对性地调整工作进度。
二、优先重要任务当工作进度滞后时,我们需要明确工作的优先级。
将任务按照重要性和紧急程度进行分类,并将重要且紧急的任务放在优先完成的位置。
这样可以确保我们在工作时间有限的情况下,将精力集中在最重要的任务上,以提高工作效率。
三、与团队成员协作工作进度滞后可能不仅仅是个人原因所致,可能还涉及到团队协作的其他因素。
在这种情况下,与团队成员建立良好的沟通和协作是解决问题的关键。
通过与团队成员积极交流,共同分析问题所在,并制定针对性的解决方案。
团队协作可以将群体的智慧和资源进行合理分配,以便更好地应对工作进度滞后。
四、寻求支持和资源当工作进度滞后时,我们可以主动寻求支持和资源。
这可能包括向上级领导寻求援助或向团队成员寻求协助。
寻求支持和资源可以帮助我们更快地解决问题,并重新调整工作进度。
五、灵活调整计划在工作中,我们要明白计划是随时需要调整的。
当工作进度滞后时,我们需要灵活调整计划。
这可能包括重新评估任务的优先级,合理分配资源,调整工作时间表等。
灵活调整计划可以帮助我们更好地应对工作进度滞后,并尽快恢复正常工作状态。
六、避免过度压力面对工作进度滞后,我们要避免过度压力。
过度的压力可能会导致情绪低落和工作效率下降,从而进一步延误工作进度。
因此,我们要学会正确处理压力,保持积极乐观的态度,寻求适当的放松和调节,以便更好地面对工作进度滞后的挑战。
工程进度滞后原因分析及赶工措施原定施工进度计划自2012年6月11日开工,总工期60天。
按原进度计划,截止到2012年7月18日。
本工程目前施工现场实际完成了773 根管桩施工。
现对工程进度滞后原因进行分析并提出相关赶工措施。
一、进度滞后原因分析1、工程场地土地基承载力不足造成工期延误在工程管桩施工中,场地土地基承载力不足。
在管桩施工前未制定可行的场地硬化施工方案,需对场地土进行换填,待静压桩机械进场施工后才开始对场地内土地进行换填。
2、前期施工进展缓慢,6月份阴雨天气持续,受天气影响,延误工期。
3、施工进度计划编制不合理施工方编制的施工进度计划过于理想化,未考虑因雨天滞后及机械维修因素。
4、因2#桩机机械故障较多,出现故障未能及时排除。
5、因受场地内宴会厅等设计变更影响桩基线路,造成桩基线路重复行走。
二、赶工措施1、增加劳动力:根据本工程的工程量,适量增加桩机特种作业人员人数,合理安排,在技术可靠,质量安全保证的基础上,以最合理的方式达到工程的各项管理目标。
2、原材料及时供应,提前采购,落实货源,保证及时供应。
现场材料堆放合理化。
此文档仅供学习和交流3、加大设备维修保养投入,现场准备1#、2#桩机易损件,出现故障能及时排除。
4、夜间施工措施:夜间施工不超过有关部门所规定的时间标准。
保证夜间施工有足够的照明,并安排专门电工跟班,随时排除电线路及机械故障,尽量减少噪声。
合理安排夜间施工的工序,实行两班制连续施工。
5、雨季施工措施:受雨天天气因素影响时,在施工现场搭设防雨蓬,及时抽除场地内积水,以保持场地土地基承载力。
增加安全防护措施,确保雨季安全施工。
6、合理组织施工:合理安排施工工序,减少桩机重复行走线路平,保证两台桩基工程同步进行施工。
三、赶工进度计划1、1#桩机每天20根基础上增加3根,每天施工达到23根。
2、1#桩机每天18根基础上增加4根,每天施工达到22根。
3、每周增加施工桩数51根,在两周内将上周滞后102根桩施工完成。
进度滞后总结及补救 措施
关于4月份进度滞后的我们管理人员首先有非常重要的责任,验
收完主体后没有能有效的组织后续的工种进场作业,后期材料,还有
现场的一些必须的东西没有准备及时,施工队伍的人员不充足没有及
时的去督促他们去加人,上人。现场管理业比较混乱。
五月份我会不管通过多大的努力也要把现场整理规整,把人员
调配充足,在短短的5月份我会尽量的去把四月份延误的工期去弥补
一部分,具体措施就是首先就是督促施工队伍抓紧上人,把一些不利
于施工的因素解决掉,但是也不能放松质量的控制。协调好各个工种
交叉作业的顺序及关系。提前想好接下来的工作提前准备和联系接下
来的工作。关于我们的管理人员如何充分利用起来。我会去仔细的去
想想如何让大家在学习中提升自身的能力。
天昕新世纪住宅小区一期
2014年5月22日
