土钉挂网喷混施工方案

  • 格式:docx
  • 大小:31.48 KB
  • 文档页数:1

无锡市地铁 2号线土建工程 2标 土钉挂网喷混施工方案 编制人 审核人 审批人 上海市第四建筑有限公司 无锡市地铁 2号线土建工程 2标项目经理部 二〇一六年八月 号线土建工程 2标 目录 1、工程概况 (1)1.1工程简介 ..............................................................................................................4 1.2工程地质条件.......................................................................................................4 2、编制依据........................................4 3、喷锚施工方案说明 ..................................................................................................4 4、工作量及施工要点 ..................................................................................................4 4.1工作量 ..................................................................................................................4 4.2施工要点 ..............................................................................................................5 5、施工工艺和施工工法 ..............................................................................................5 5.1工艺流程 ..............................................................................................................5 5.2方7.3.1质量保证措施 ..............................................................................................8 7.3.2原材料水泥复核计划...................................................................................8 7.4工程质量保证管理措施 .......................................................................................9 8、施工进度计划及其保证措施...................................................................................9 8.1工程总体施工安排...............................................................................................9 8.2工程施工进度计划...............................................................................................9 8.3进度保证措施..................................................................................................... 10 8.3.1确保工期的主要管理技术措施 ...................................................................10 8.3.2施工总进度计划控制................................................................................. 10 8.3.3保证实现施工总进度计划的措施.....................................................................9、安全生产保证措施 .........................................................................11.6照明及其它....................................................................................................... 15 12、施工监测.............................................................................................................. 15 13、工程原始记录...................................................................................................... 15 1、工程概况 1.1工程简介 无锡地铁 2号线从西向东自梅园站至安镇西站,线路全场 25.531km ,其中高架线10.5km ,地下线 15.031km 。

正线连接了蠡湖新城、中心城区、锡东新城、高铁无锡东等区域,其串联了新汽车西站、城市副中心、无锡城市核心——三阳广场地区、高铁无东站等客流集散较大的地区,共设车站 22座,本标段的九里河站为第 20座车站。

本车站基坑分为九里河站和九里河站~兴吴路区间,基坑挖深度约 13.56m ~14.0局部为开挖深度为 16.857m 。

基坑采用三级放坡开挖。

1.2工程地质条件 地质条件(详见本工程地质勘察报告)。

2、编制依据 ⑴工程基坑围护图纸及设计要求、本工程地质勘察报告; ⑵《建筑地基处理技术规范》(JGJ79-2002);⑶《软土地基深层搅拌加固法技术规程》(YBJ225-91); ⑷国家行业标准《建筑桩基技术规范》(JGJ94-94); ⑸国家标准《建筑地基基础工程施工质量验收规范》(GB50202-2002);⑹《基坑土钉支护技术规程》CECS96:97 3、喷锚施工方案说明 ⑴开挖施工及顺序:采用机械开挖,人工修坡的施工方法,放坡系数根据图纸要求分三级放坡开挖,如遇到流砂或局部塌陷时开挖深度不超过 1.0m 或宽度不超过 5m ,以采取跳挖的方式。

⑵土钉:采用?20螺纹钢筋,该土钉为直接打入式土钉,间距为 1500mm 。

⑶喷射混凝土标号 C20,厚度 80mm ,配筋?8@200X200双向钢筋网,并用 2?18 钢筋连接土钉与网片锁定。

详见附图。

4、工作量及施工要点 4.1工作量 本工程采用土钉墙支护技术,其工作量统计如下: 土钉墙面积约:31305 m2,压顶面积约 13533.6m2。

(以上为理论计算工作量,结时以现场签证工作量为准) 4.2施工要点 ①、施工时,先进行土钉墙施工(土钉墙施工边开挖边做土钉墙围护结构和护坡)后施工做压顶。

②、在进行基坑施工前,应预先在现场放出坡顶、坡脚线。

③、土钉和喷射混凝土面层应严格按照设计要求采用分层、分段、自上而下逐层施基坑每一层开挖的深度应严格控制,不可超挖。

④、基坑开挖前应进行井点预降水,降水深度至坑底以下 1.0m ,开挖过程中,始留周边井点,进行护坡。

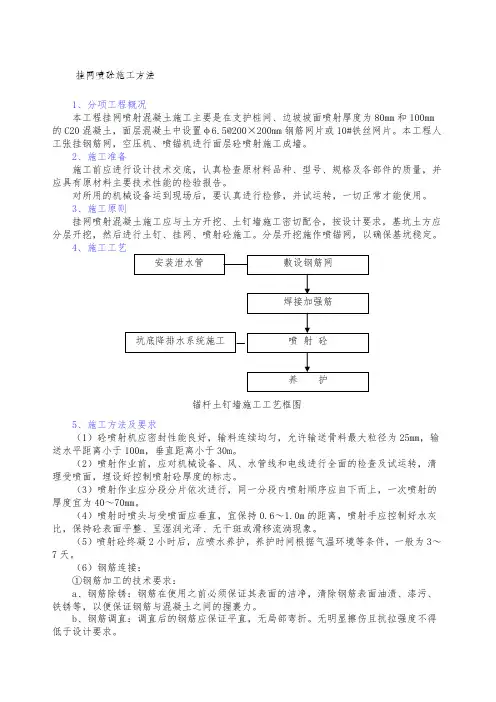

5、施工工艺和施工工法 5.1工艺流程 土钉制作 第一层 修 边 坡 定 位 安放 土钉 挂 网 焊加 强筋 开 挖 喷 第一层 第二层 重复上 至 坑 底 支 护 束 砼 结 开 挖 述工序 5.2方法 5.2.1挖土 采用分层分段开挖,土钉墙施工人员现场派专人指挥。

严禁超挖,挖土机开挖长深度应服从土钉支护的要求。

5.2.2修边坡 根据建设单位提供的施工计划总平面图,首先确定基坑放样尺寸,沿线挖出一条宽的工作断面,然后进行人工修整。

土钉墙施工好本层面后才可开挖下一层面,在开挖至基坑底面标高上部 0.3米时,人工开挖,以避免对基坑底部原状土的扰动。

5.2.3安放土钉 采用人工或机械打入土钉,土钉外露 5cm ,利于挂钢筋网。

5.2.4喷砼 喷射砼采用干喷法,使用 325?水泥、骨料为中粗砂和直径 10—15mm 的碎石,干料的级配开工前由设计给出,强度不低于 C20;掺速凝剂,掺量为水泥的 4%。

砼干料至拌和三次。

喷射机开机顺序为:送电—送风—送水—送料,关机顺序反之。

喷砼厚为 80mm ,分二层施工,第一层 20mm ,第二层 60mm 。

保证钢筋保护层 20m 喷射时喷头应与作业面垂直,喷头至作业面距离为 0.8—1.2m ,喷射顺序由下至上运动回弹料不得再用(喷砼应喷至排水沟底面)。

要及时清理喷射机。

5.2.5挂网与加强筋 上下层钢筋搭接 200mm ,用铅丝绑扎,纵向钢筋插入土中 200mm ,与下一层钢筋搭接,加强筋压在钢筋网和土钉上,与土钉焊牢,并在土钉头上绑焊一根长 500mm 的?18左右钢筋,压住横向加强筋。

6、施工部署 6.1人力组织 6.1.1现场管理人员组成 序号 工种 项目经理 施工员 人数 工作范围 1 2 1 1 全面负责施工管理 协调指挥施工现场 3 4 质量员 安全员 1 1 施工工序和产品的质量控制 施工现场安全生产管理 5 6 材料员 资料员 1 1 负责施工材料组织和材料验收 负责资料整理文件收发登记和保管 6.1.2现场管理人员组成构架 项目经理 项目工程师 材 料 员 施 工 员 安 全 员 质 量 员 测 量 员 资 料 员 各机长 各班长 6.1.3施工作业人员配制 土钉墙劳动力安排 施工工人分三个班,共 10人 喷砼班:喷射手 2人,喷浆机操作 1人,搅拌 3人,共 6人。
