开⼯报告开⼯报告(精选6篇) 随着个⼈素质的提升,需要使⽤报告的情况越来越多,我们在写报告的时候要注意涵盖报告的基本要素。
那么⼀般报告是怎么写的呢?下⾯是⼩编精⼼整理的开⼯报告(精选6篇),欢迎⼤家借鉴与参考,希望对⼤家有所帮助。
开⼯报告1 ⼀、⼯程概况 我标段的路基防护⼯程有路堤路堑植草防护、预制砼空⼼六⾓⽹格边坡防护、路堑拦⼟墙、三维植被⽹喷播植草、冲刷防护、挡⼟墙等⼏种形式。
在填⽅边坡主要为植草防护;在主线上跨国省⼲道的分离式⽴交桥两侧各不⼤于50⽶范围内,路基边坡采⽤六⾓⽹格防护⾄边坡⾼度为4⽶处,⽹格内边坡采⽤回填拌草籽种植⼟;路基处于冲刷、浸泡路段时,边坡采⽤防冲刷防护,下部为M7.5浆砌⽚⽯砌护,上部采⽤植草防护。
本合同段护坡道不进⾏砌护,⽽采⽤植草防护。
挖⽅路段的⼟质边坡采⽤植草进⾏防护,平台采⽤25cm厚度的浆砌⽚⽯防护,并在平台中部设混凝⼟预制流⽔槽。
对边坡⾼度⼩于10⽶的全风化、强风化硬质岩挖⽅段坡⾯不进⾏⼯程防护。
对页岩挖⽅段,挖⽅边坡⾼度⼤于10⽶的全风化、强风化岩⽯挖⽅段,在挖⽅坡脚设置路堑拦⼟墙。
⼆、⼯期计划 路基防护⼯程总体⽬标:08年4⽉10⽇开⼯,09年5⽉31⽇完⼯。
三、施⼯⽅案 (⼀)路堤路堑植草防护 路堤路堑施⼯完成后,⽤⼈⼯对边坡进⾏修整,清除边坡上的危⽯及不密实的松⼟。
使坡⾯防护层与坡⾯密帖结合。
从坡顶⾃上⽽下铺设种植⼟,种植⼟铺设要均匀。
种草施⼯,草籽应撒布均匀,同时做好保护措施。
种植完成后要适时⽤不含油、酸、碱、盐等有碍草⽊⽣长的成分的⽔进⾏洒⽔养护,同时还要进⾏施肥等养护措施,直到植被成活。
(⼆)预制砼空⼼六⾓⽹格边坡防护 混凝⼟空⼼六⾓预制块采⽤定型模板集中预制,混凝⼟采⽤强制式搅拌机集中拌合。
施⼯时严格按照配合⽐进⾏施⼯。
⽹格砌筑前先进⾏浆砌⽚⽯基础施⼯,浆砌⼯程施⼯应符合下列要求: a.浆砌⼯程所⽤砂浆全部采⽤机械拌和。
所⽤⽔泥、砂、⽔等原材料及砂浆配合⽐经试验室检验确定,并报监理⼯程师批准。
工程开工报告(共13篇)篇1:工程开工报告一、工程概况我标段的路基防护工程有路堤路堑植草防护、预制砼空心六角网格边坡防护、路堑拦土墙、三维植被网喷播植草、冲刷防护、挡土墙等几种形式。
在填方边坡主要为植草防护;在主线上跨国省干道的分离式立交桥两侧各不大于50米范围内,路基边坡采用六角网格防护至边坡高度为4米处,网格内边坡采用回填拌草籽种植土;路基处于冲刷、浸泡路段时,边坡采用防冲刷防护,下部为M7.5浆砌片石砌护,上部采用植草防护。
本合同段护坡道不进行砌护,而采用植草防护。
挖方路段的土质边坡采用植草进行防护,平台采用25cm厚度的浆砌片石防护,并在平台中部设混凝土预制流水槽。
对边坡高度小于10米的全风化、强风化硬质岩挖方段坡面不进行工程防护。
对页岩挖方段,挖方边坡高度大于10米的全风化、强风化岩石挖方段,在挖方坡脚设置路堑拦土墙。
二、工期计划路基防护工程总体目标:4月10日开工,5月31日完工。
三、施工方案(一)路堤路堑植草防护路堤路堑施工完成后,用人工对边坡进行修整,清除边坡上的危石及不密实的松土。
使坡面防护层与坡面密帖结合。
从坡顶自上而下铺设种植土,种植土铺设要均匀。
种草施工,草籽应撒布均匀,同时做好保护措施。
种植完成后要适时用不含油、酸、碱、盐等有碍草木生长的成分的水进行洒水养护,同时还要进行施肥等养护措施,直到植被成活。
(二)预制砼空心六角网格边坡防护混凝土空心六角预制块采用定型模板集中预制,混凝土采用强制式搅拌机集中拌合。
施工时严格按照配合比进行施工。
网格砌筑前先进行浆砌片石基础施工,浆砌工程施工应符合下列要求:a.浆砌工程所用砂浆全部采用机械拌和。
所用水泥、砂、水等原材料及砂浆配合比经试验室检验确定,并报监理工程师批准。
b. 浆砌工程施工前,认真复核,构造物位置及几何尺寸,并标明砌筑线。
砌筑施工人员必须严格按照放线位置准确施工。
c. 浆砌工程全部采用坐浆法砌筑,坐浆饱满均匀。
灌缝砂浆用铁棒捣实。
分部、分项工程开工报告编写内容及用表第一部分分部、分项工程开工报告编写内容及用表填写说明:1、分部工程开工报告,由承包人提出后报驻地办初审,报总监办审查,符合要求后经总监办同意后才能正式施工。
分项工程开工报告由承包人提出后,经驻地办审查,符合要求后由驻地同意后才能正式施工。
分部(分项)工程开工报告表前面要有红头文件的申请报告,驻地办在批准分项工程开工的同时附加工序质量检查程序和分管该项目的专业监理工程师和现场监理名单。
2、分部(分项)工程开工报告主要内容有施工组织设计报审表、施工放样检验表、建筑材料报验单、进场设备报验单。
依据技术规范列明本项工程的质量控制指标检验频率和方法。
拟使用的施工原始记录表,现场质量检验报告单。
3、施工放样检验表由高级驻地测量工程师签认,测量成果由测量监理员签认。
4、建筑材料报验单须附分部(分项)工程所用的各种原材料、成品、半成品、混合料配合比使用许可证及施工、监理单位所做的原材料试验、标准试验、混合料配合比试验报告,使用许可证须经高级驻地办和总监办材料工程师签认后方能使用。
5、对原材料试验、标准试验、混合料配合比试验,驻地办试验室与施工单位做平行试验,总监办可做符合性试验;重要技术指标如:C30以上砼配合比试验、沥青马歇尔试验、面层(基层、底基层)混合料配合比试验,总监办必须做符合性试验批复。
6、试验报告中应说明对试验结果的意见,需要计算的列出计算式。
试验报告和试验记录必须盖有试验室专用章才能生效。
7、试验记录中的使用部位、取样地点等填写要明确,签字齐全。
8、监理抽检资料要真实,杜绝他人代填现象。
各分部(分项)工程所附表格如下:路基工程1、路基土石方工程分部(分项)工程开工申请批复单Kxxx+xxx—kxxx+xxx段路基土石方工程分部(分项)工程开工报告施工组织设计报审表○1工程概况及主要工程数量表○2详细的施工进度计划(网络图/横道图)○3项目管理组织机构及人员进场计划○4材料、设备、人员进场计划○5重点工程施工技术方案○6质量控制措施○7文明施工及安全生产控制措施(1)施工放样报验单○1高程测量成果表○2中线测量成果表(2)施工材料报验单○1标准试验(标准击实)许可证○2含水量试验记录○3颗粒分析试验记录表(筛分法)○4土的界限含水量试验记录表(液塑限联合测定)○5粗粒、巨粒土最大干密度试验记录表(振动台法)○6土的击实试验记录表(重型)○7土的承载比试验(CBR密度记录)○8土的承载比试验(CBR贯入记录)○9土的承载比试验10膨胀量试验记录表○11承载比(CBR)试验成果报表○12承载比(CBR)试验成果报表○13土工试验成果报审表○14土工试验成果表进场设备报验单○路基排水工程分部(分项)工程开工申请批复单Kxxx+xxx—kxxx+xxx段路基排水工程分部(分项)工程开工报告(1)施工组织设计报审表○1工程概况及主要工程数量表○2详细的施工进度计划(网络图/横道图)○3项目管理组织机构及人员进场计划○4材料、设备、人员进场计划○5重点工程施工技术方案○6质量控制措施○7文明施工及安全生产控制措施(2)施工放样报验单○1高程测量成果表(3)○2中线测量成果表施工材料报验单(4)○1水泥使用许可证(5)a、水泥出厂合格证b、水泥试验分析表c、水泥细度试验记录表d、水泥标准稠度用水量、凝结时间、安定性试验记录表e、水泥胶砂强度试验记录表○2砂(砾)石使用许可证a、细集料筛分试验记录表b、细集料含泥量、泥块含量试验记录表c、细集料堆积密度试验记录表d、细集料表观密度试验记录表(容量瓶法)e、集料坚固性试验记录表○3片(块)石使用许可证a、石料单轴抗压强度试验记录表b、石料冻融试验记录表○4标准试验(水泥砂浆配合比设计)许可证a、水泥砼(砂浆)配合比设计报告b、水泥砼抗压强度试验记录表水泥砂浆抗压强度试验记录表○5钢筋使用许可证a、钢筋出厂合格证b、金属拉力试验记录表c、金属接头试验报告○6碎(砾)石使用许可证a、粗集料筛分试验记录表b、粗集料针片状颗粒含量记录表c、粗集料含泥量、泥块含量试验记录表d、粗集料压碎指标值试验记录表e、粗集料表观密度试验记录表(网篮法)f、粗集料表观密度试验记录表(容量瓶法)g、粗集料堆积密度试验记录表h、粗集料坚固性试验记录表(6)进场设备报验单2、小桥、符合小桥标准的通道分部(分项)工程开工申请批复单Kxxx+xxx小桥、符合小桥标准的通道分部(分项)工程开工报告(1)施工组织设计报审表○1工程概况及主要工程数量表○2详细的施工进度计划(网络图/横道图)○3项目管理组织机构及人员进场计划○4材料、设备、人员进场计划○5重点工程施工技术方案○6质量控制措施○7文明施工及安全生产控制措施(7)施工放样报验单○1高程测量成果表○2中线测量成果表(8)施工材料报验单○1钢筋使用许可证a、钢筋出厂合格证b、金属拉力试验记录表c、金属接头试验报告○2水泥使用许可证a、水泥出厂合格证b、水泥试验分析表c、水泥细度试验记录表d、水泥标准稠度用水量、凝结时间、安定性试验记录表e、水泥胶砂强度试验记录表○3碎(砾)石使用许可证a、粗集料筛分试验记录表b、粗集料针片状颗粒含量记录表c、粗集料含泥量、泥块含量试验记录表d、粗集料压碎指标值试验记录表e、粗集料表观密度试验记录表(网篮法)f、粗集料表观密度试验记录表(容量瓶法)g、粗集料堆积密度试验记录表h、粗集料坚固性试验记录表○4砂(砾)石使用许可证a、细集料筛分试验记录表b、细集料含泥量、泥块含量试验记录表c、细集料堆积密度试验记录表d、细集料表观密度试验记录表(容量瓶法)e、集料坚固性试验记录表○5片(块)石使用许可证a、石料单轴抗压强度试验记录表b、石料冻融试验记录表○6标准试验(水泥砂浆配合比设计)许可证a、水泥砼(砂浆)配合比设计报告b、水泥砼抗压强度试验记录表水泥砂浆抗压强度试验记录表○7钢铰线、支座的试验需附:出厂合格证、委托试验使用许可证外委试验报告(分项工程开工报告用)(9)进场设备报验单3、涵洞、通道分部(分项)工程开工申请批复单Kxxx+xxx涵洞、通道分部(分项)工程开工报告(1)施工组织设计报审表○1工程概况及主要工程数量表○2详细的施工进度计划(网络图/横道图)○3项目管理组织机构及人员进场计划○4材料、设备、人员进场计划○5重点工程施工技术方案○6质量控制措施○7文明施工及安全生产控制措施(10)施工放样报验单○1高程测量成果表○2中线测量成果表(11)施工材料报验单○1钢筋使用许可证a、钢筋出厂合格证b、金属拉力试验记录表c、金属接头试验报告○2水泥使用许可证a、水泥出厂合格证b、水泥试验分析表c、水泥细度试验记录表d、水泥标准稠度用水量、凝结时间、安定性试验记录表e、水泥胶砂强度试验记录表○3碎(砾)石使用许可证a、粗集料筛分试验记录表b、粗集料针片状颗粒含量记录表c、粗集料含泥量、泥块含量试验记录表d、粗集料压碎指标值试验记录表e、粗集料表观密度试验记录表(网篮法)f、粗集料表观密度试验记录表(容量瓶法)g、粗集料堆积密度试验记录表h、粗集料坚固性试验记录表○4砂(砾)石使用许可证a、细集料筛分试验记录表b、细集料含泥量、泥块含量试验记录表c、细集料堆积密度试验记录表d、细集料表观密度试验记录表(容量瓶法)e、集料坚固性试验记录表○5片(块)石使用许可证a、石料单轴抗压强度试验记录表b、石料冻融试验记录表○6标准试验(水泥砂浆配合比设计)许可证或标准试验(水泥砼配合比设计)许可证a、水泥砼(砂浆)配合比设计报告b、水泥砼抗压强度试验记录表水泥砂浆抗压强度试验记录表(10)进场设备报验单:4、砌筑防护分部(分项)工程开工申请批复单Kxxx+xxx—kxxx+xxx段砌筑防护分部(分项)工程开工报告(1)施工组织设计报审表○1工程概况及主要工程数量表○2详细的施工进度计划(网络图/横道图)○3项目管理组织机构及人员进场计划○4材料、设备、人员进场计划○5重点工程施工技术方案○6质量控制措施○7文明施工及安全生产控制措施(2)施工放样报验单○1高程测量成果表○2中线测量成果表○1水泥使用许可证a、水泥出厂合格证b、水泥试验分析表c、水泥细度试验记录表d、水泥标准稠度用水量、凝结时间、安定性试验记录表e、水泥胶砂强度试验记录表○2碎(砾)石使用许可证a、粗集料筛分试验记录表b、粗集料针片状颗粒含量记录表c、粗集料含泥量、泥块含量试验记录表d、粗集料压碎指标值试验记录表e、粗集料表观密度试验记录表(网篮法)f、粗集料表观密度试验记录表(容量瓶法)g、粗集料堆积密度试验记录表h、粗集料坚固性试验记录表○3砂使用许可证a、细集料筛分试验记录表b、细集料含泥量、泥块含量试验记录表c、细集料堆积密度试验记录表d、细集料表观密度试验记录表(容量瓶法)e、集料坚固性试验记录表○4片(块)石使用许可证a、石料单轴抗压强度试验记录表b、石料冻融试验记录表○5标准试验(水泥砂浆配合比设计)许可证或标准试验(水泥砼配合比设计)许可证a、水泥砼(砂浆)配合比设计报告b、水泥砼抗压强度试验记录表:水泥砂浆抗压强度试验记录表5、大型挡土墙分部(分项)工程开工申请批复单Kxxx+xxx—kxxx+xxx段大型挡土墙分部(分项)工程开工报告(1)施工组织设计报审表○1工程概况及主要工程数量表○2详细的施工进度计划(网络图/横道图)○3项目管理组织机构及人员进场计划○4材料、设备、人员进场计划○5重点工程施工技术方案○6质量控制措施○7文明施工及安全生产控制措施(2)施工放样报验单○1高程测量成果表○2中线测量成果表(3)施工材料报验单○1钢筋使用许可证a、钢筋出厂合格证b、金属拉力试验记录表c、金属接头试验报告○2水泥使用许可证a、水泥出厂合格证b、水泥试验分析表c、水泥细度试验记录表d、水泥标准稠度用水量、凝结时间、安定性试验记录表e、水泥胶砂强度试验记录表○3碎(砾)石使用许可证a、粗集料筛分试验记录表b、粗集料针片状颗粒含量记录表c、粗集料含泥量、泥块含量试验记录表d、粗集料压碎指标值试验记录表e、粗集料表观密度试验记录表(网篮法)f、粗集料表观密度试验记录表(容量瓶法)g、粗集料堆积密度试验记录表h、粗集料坚固性试验记录表○4砂(砾)石使用许可证a、细集料筛分试验记录表b、细集料含泥量、泥块含量试验记录表c、细集料堆积密度试验记录表d、细集料表观密度试验记录表(容量瓶法)e、集料坚固性试验记录表○5片(块)石使用许可证a、石料单轴抗压强度试验记录表:b、石料冻融试验记录表○6标准试验(水泥砂浆配合比设计)许可证或标准试验(水泥砼配合比设计)许可证a、水泥砼(砂浆)配合比设计报告b、水泥砼抗压强度试验记录表水泥砂浆抗压强度试验记录表(4)进场设备报验单路面工程6、路面垫层分部(分项)工程开工申请批复单Kxxx+xxx—kxxx+xxx段路面垫层工程分部(分项)工程开工报告(1)施工组织设计报审表○1工程概况及主要工程数量表○2详细的施工进度计划(网络图/横道图)○3项目管理组织机构及人员进场计划○4材料、设备、人员进场计划○5重点工程施工技术方案○6质量控制措施○7文明施工及安全生产控制措施(2)施工放样报验单○1高程测量成果表○2中线测量成果表(3)施工材料报验单○1砂(砾)石使用许可证a、细集料筛分试验记录表b、细集料含泥量、泥块含量试验记录表c、细集料堆积密度试验记录表d、细集料表观密度试验记录表(容量瓶法)e、集料坚固性试验记录表○2标准试验(标准击实)许可证a、粗粒、巨粒土最大干密度试验记录表(振动台法)b、土的击实试验记录表(重型)○3碎(砾)石使用许可证a、粗集料筛分试验记录表b、粗集料针片状颗粒含量记录表c、粗集料含泥量、泥块含量试验记录表d、粗集料压碎指标值试验记录表e、粗集料表观密度试验记录表(网篮法)f、粗集料表观密度试验记录表(容量瓶法)g、粗集料堆积密度试验记录表(4)进场设备报验单7、路面基层、底基层分部(分项)工程开工申请批复单Kxxx+xxx—kxxx+xxx段路面基层、底基层工程分部(分项)工程开工报告(1)施工组织设计报审表○1工程概况及主要工程数量表○2详细的施工进度计划(网络图/横道图)○3项目管理组织机构及人员进场计划○4材料、设备、人员进场计划○5重点工程施工技术方案○6质量控制措施○7文明施工及安全生产控制措施(2)施工放样报验单○1高程测量成果表○2中线测量成果表(3)施工材料报验单○1碎(砾)石使用许可证a、粗集料筛分试验记录表b、粗集料针片状颗粒含量记录表c、粗集料含泥量、泥块含量试验记录表d、粗集料压碎指标值试验记录表e、粗集料表观密度试验记录表(网篮法)f、粗集料表观密度试验记录表(容量瓶法)g、粗集料堆积密度试验记录表h、粗集料坚固性试验记录表○2砂(砾)石使用许可证a、细集料筛分试验记录表b、细集料含泥量、泥块含量试验记录表c、细集料堆积密度试验记录表d、细集料表观密度试验记录表(容量瓶法)e、集料坚固性试验记录表○3水泥使用许可证a、水泥出厂合格证b、水泥试验分析表c、水泥细度试验记录表d、水泥标准稠度用水量、凝结时间、安定性试验记录表e、水泥胶砂强度试验记录表○4标准试验(稳定粒料(土)配合比)许可证a、基层、底基层材料配合比设计报告b、无机结合料稳定土无侧限抗压记录表○4标准试验(标准击实)许可证a、粗粒、巨粒土最大干密度试验记录表(振动台法)b、土的击实试验记录表(重型)(4)进场设备报验单8、路面面层分部(分项)工程开工申请批复单Kxxx+xxx—kxxx+xxx段路面面层工程分部(分项)工程开工报告(1)施工组织设计报审表○1工程概况及主要工程数量表○2详细的施工进度计划(网络图/横道图)○3项目管理组织机构及人员进场计划○4材料、设备、人员进场计划○5重点工程施工技术方案○6质量控制措施○7文明施工及安全生产控制措施(2)施工放样报验单○1高程测量成果表○2中线测量成果表(3)施工材料报验单○1碎(砾)石使用许可证a、粗集料筛分试验记录表b、粗集料针片状颗粒含量记录表c、粗集料含泥量、泥块含量试验记录表d、粗集料压碎指标值试验记录表e、粗集料表观密度试验记录表(网篮法)f、粗集料表观密度试验记录表(容量瓶法)g、粗集料堆积密度试验记录表h、粗集料坚固性试验记录表○2沥青使用许可证a、沥青密度与相对密度试验记录表b、沥青蜡含量试验记录表c、沥青溶解度试验记录表d、沥青针入度、延度、软化点试验记录表○3矿粉使用许可证a、矿粉试验分析表b、矿粉筛分试验记录表c、矿粉密度试验记录表(李式比重瓶法)d、矿粉含水量试验记录表e、矿粉亲水系数试验记录表○4标准试验(沥青混合料配合比设计)许可证a、沥青砼配合比设计报告b、沥青混合料的矿料级配设计试验记录表c、沥青混合料的矿料级配检验试验记录表d、压实沥青混合料试件的密度试验记录表(蜡封法)e、压实沥青混合料试件的密度试验记录表(表干法)f、沥青混合料马歇尔稳定度试验记录表g、矿料各项技术指标、配比设计汇总表(4)进场设备报验单桥梁工程9、基础及下部构造分部(分项)工程开工申请批复单Kxxx+xxx大(中)桥基础及下部构造工程分部(分项)工程开工报告(1)施工组织设计报审表○1工程概况及主要工程数量表○2详细的施工进度计划(网络图/横道图)○3项目管理组织机构及人员进场计划○4材料、设备、人员进场计划○5重点工程施工技术方案○6质量控制措施○7文明施工及安全生产控制措施(2)施工放样报验单○1高程测量成果表○2中线测量成果表○3大、中桥控制测量成果表(3)施工材料报验单○1钢筋使用许可证a、钢筋出厂合格证b、金属拉力试验记录表c、金属接头试验报告○2水泥使用许可证a、水泥出厂合格证b、水泥试验分析表c、水泥细度试验记录表d、水泥标准稠度用水量、凝结时间、安定性试验记录表e、水泥胶砂强度试验记录表○3碎(砾)石使用许可证a、粗集料筛分试验记录表b、粗集料针片状颗粒含量记录表c、粗集料含泥量、泥块含量试验记录表d、粗集料压碎指标值试验记录表e、粗集料表观密度试验记录表(网篮法)f、粗集料表观密度试验记录表(容量瓶法)g、粗集料堆积密度试验记录表h、粗集料坚固性试验记录表○4砂(砾)石使用许可证a、细集料筛分试验记录表b、细集料含泥量、泥块含量试验记录表c、细集料堆积密度试验记录表d、细集料表观密度试验记录表(容量瓶法)e、集料坚固性试验记录表○5片(块)石使用许可证a、石料单轴抗压强度试验记录表b、石料冻融试验记录表○6标准试验(水泥砂浆配合比设计)许可证或标准试验(水泥砼配合比设计)许可证a、水泥砼(砂浆)配合比设计报告b、水泥砼抗压强度试验记录表水泥砂浆抗压强度试验记录表(4)进场设备报验单10、上部构造预制和安装分部(分项)工程开工申请批复单Kxxx+xxx大(中)桥上部构造预制和安装工程分部(分项)工程开工报告(1)施工组织设计报审表○1工程概况及主要工程数量表○2详细的施工进度计划(网络图/横道图)○3项目管理组织机构及人员进场计划○4材料、设备、人员进场计划○5重点工程施工技术方案○6质量控制措施○7文明施工及安全生产控制措施(2)施工材料报验单○1钢筋使用许可证a、钢筋出厂合格证b、金属拉力试验记录表c、金属接头试验报告○2水泥使用许可证a、水泥出厂合格证b、水泥试验分析表c、水泥细度试验记录表d、水泥标准稠度用水量、凝结时间、安定性试验记录表e、水泥胶砂强度试验记录表○3碎(砾)石使用许可证a、粗集料筛分试验记录表b、粗集料针片状颗粒含量记录表c、粗集料含泥量、泥块含量试验记录表d、粗集料压碎指标值试验记录表e、粗集料表观密度试验记录表(网篮法)f、粗集料表观密度试验记录表(容量瓶法)g、粗集料堆积密度试验记录表h、粗集料坚固性试验记录表○4砂(砾)石使用许可证a、细集料筛分试验记录表b、细集料含泥量、泥块含量试验记录表c、细集料堆积密度试验记录表9d、细集料表观密度试验记录表(容量瓶法)e、集料坚固性试验记录表○5标准试验(水泥砂浆配合比设计)许可证或标准试验(水泥砼配合比设计)许可证a、水泥砼(砂浆)配合比设计报告b、水泥砼抗压强度试验记录表水泥砂浆抗压强度试验记录表(4)进场设备报验单11、上部构造现场浇筑分部(分项)工程开工申请批复单Kxxx+xxx大(中)桥上部构造现场浇筑工程分部(分项)工程开工报告(1)施工组织设计报审表○1工程概况及主要工程数量表○2详细的施工进度计划(网络图/横道图)○3项目管理组织机构及人员进场计划○4材料、设备、人员进场计划○5重点工程施工技术方案○6质量控制措施○7文明施工及安全生产控制措施(2)施工放样报验单○1高程测量成果表○2中线测量成果表○3大、中桥控制测量成果表(3)施工材料报验单○1钢筋使用许可证a、钢筋出厂合格证b、金属拉力试验记录表c、金属接头试验报告○2水泥使用许可证a、水泥出厂合格证b、水泥试验分析表c、水泥细度试验记录表d、水泥标准稠度用水量、凝结时间、安定性试验记录表e、水泥胶砂强度试验记录表○3碎(砾)石使用许可证a、粗集料筛分试验记录表b、粗集料针片状颗粒含量记录表c、粗集料含泥量、泥块含量试验记录表d、粗集料压碎指标值试验记录表e、粗集料表观密度试验记录表(网篮法)f、粗集料表观密度试验记录表(容量瓶法)g、粗集料堆积密度试验记录表h、粗集料坚固性试验记录表○4砂(砾)石使用许可证a、细集料筛分试验记录表b、细集料含泥量、泥块含量试验记录表c、细集料堆积密度试验记录表d、细集料表观密度试验记录表(容量瓶法)e、集料坚固性试验记录表(4)进场设备报验单12、总体、桥面系和附属工程分部(分项)工程开工申请批复单Kxxx+xxx大(中)桥总体、桥面系和附属工程分部(分项)工程开工报告(1)施工组织设计报审表○1工程概况及主要工程数量表○2详细的施工进度计划(网络图/横道图)○3项目管理组织机构及人员进场计划○4材料、设备、人员进场计划○5重点工程施工技术方案○6质量控制措施○7文明施工及安全生产控制措施(2)施工放样报验单○1高程测量成果表○2中线测量成果表○3大、中桥控制测量成果表(3)施工材料报验单○1钢筋使用许可证a、钢筋出厂合格证b、金属拉力试验记录表c、金属接头试验报告○2水泥使用许可证a、水泥出厂合格证b、水泥试验分析表c、水泥细度试验记录表d、水泥标准稠度用水量、凝结时间、安定性试验记录表e、水泥胶砂强度试验记录表○3碎(砾)石使用许可证a、粗集料筛分试验记录表b、粗集料针片状颗粒含量记录表c、粗集料含泥量、泥块含量试验记录表d、粗集料压碎指标值试验记录表e、粗集料表观密度试验记录表(网篮法)f、粗集料表观密度试验记录表(容量瓶法)g、粗集料堆积密度试验记录表h、粗集料坚固性试验记录表○4砂(砾)石使用许可证a、细集料筛分试验记录表b、细集料含泥量、泥块含量试验记录表c、细集料堆积密度试验记录表d、细集料表观密度试验记录表(容量瓶法)e、集料坚固性试验记录表○5标准试验(水泥砂浆配合比设计)许可证或标准试验(水泥砼配合比设计)许可证a、水泥砼(砂浆)配合比设计报告b、水泥砼抗压强度试验记录表水泥砂浆抗压强度试验记录表(4)进场设备报验单13、防护工程分部(分项)工程开工申请批复单Kxxx+xxx大(中)桥防护工程分部(分项)工程开工报告(1)施工组织设计报审表○1工程概况及主要工程数量表○2详细的施工进度计划(网络图/横道图)○3项目管理组织机构及人员进场计划○4材料、设备、人员进场计划○5重点工程施工技术方案○6质量控制措施○7文明施工及安全生产控制措施(2)施工放样报验单○1高程测量成果表○2中线测量成果表○3大、中桥控制测量成果表。

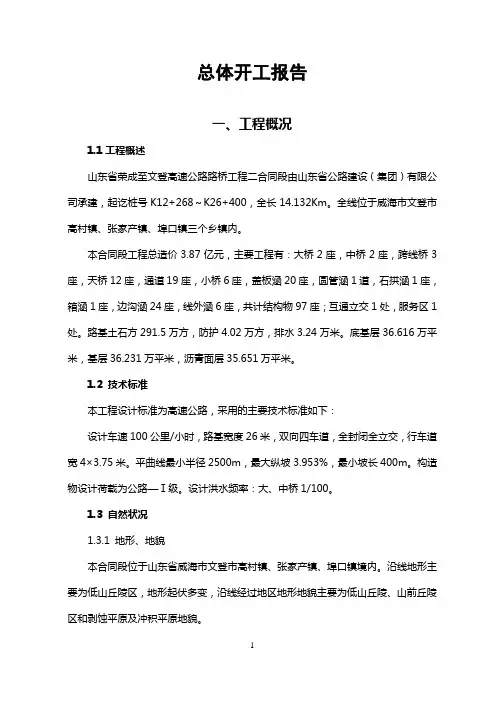

总体开工报告一、工程概况1.1工程概述山东省荣成至文登高速公路路桥工程二合同段由山东省公路建设(集团)有限公司承建,起讫桩号K12+268~K26+400,全长14.132Km。
全线位于威海市文登市高村镇、张家产镇、埠口镇三个乡镇内。
本合同段工程总造价3.87亿元,主要工程有:大桥2座,中桥2座,跨线桥3座,天桥12座,通道19座,小桥6座,盖板涵20座,圆管涵1道,石拱涵1座,箱涵1座,边沟涵24座,线外涵6座,共计结构物97座;互通立交1处,服务区1处。
路基土石方291.5万方,防护4.02万方,排水3.24万米。
底基层36.616万平米,基层36.231万平米,沥青面层35.651万平米。
1.2 技术标准本工程设计标准为高速公路,采用的主要技术标准如下:设计车速100公里/小时,路基宽度26米,双向四车道,全封闭全立交,行车道宽4×3.75米。
平曲线最小半径2500m,最大纵坡3.953%,最小坡长400m。
构造物设计荷载为公路—Ⅰ级。
设计洪水频率:大、中桥1/100。
1.3 自然状况1.3.1 地形、地貌本合同段位于山东省威海市文登市高村镇、张家产镇、埠口镇境内。
沿线地形主要为低山丘陵区,地形起伏多变,沿线经过地区地形地貌主要为低山丘陵、山前丘陵区和剥蚀平原及冲积平原地貌。
1.3.2水系、气候及交通①气温。
该区域年平均气温11.1~11.2℃,地域差异不大,最热为八月,月平均气温13.9~17.3℃,最冷在1月,月平均气温-4.2~-2.9℃。
②降水。
区域内属于大陆性气候,年均降水量文登为762毫米,降水年际变幅大,自北向南呈递增趋势。
③风。
该区域属于季风气候区,二月多西北风,七月多南风,年主导风向以北到西北风为主,其次为南到西南风,差异也比较大。
④霜冻。
全年无霜期194天。
⑤湿度。
年平均相对湿度70%左右,属半湿润地带。
1.3.3工程地质特征路线所经区域上部地表基本上由第四系残坡积物所覆盖,厚度一般为1.0m左右,最大厚度不大于3.0m,局部为陆相洪冲积物所覆盖,主要在河流附近较发育,厚度一般在3-10m,最大厚度不大于15m。

第1篇 一、项目概况 项目名称:XX工程项目 项目地点:XX市XX区XX街道 建设单位:XX房地产开发有限公司 施工单位:XX建筑工程有限公司 监理单位:XX建设监理有限公司 项目总投资:人民币XX亿元 项目规模:占地面积XX平方米,总建筑面积XX平方米,包含住宅、商业、办公等多种业态。
项目工期:预计工期为XX个月。 二、项目背景及意义 随着我国经济的快速发展,城市化进程不断加快,人民生活水平不断提高,对住房、商业、办公等需求日益增长。为满足市场需求,提高城市综合竞争力,XX房地产开发有限公司决定在XX市XX区XX街道建设XX工程项目。该项目旨在打造一个集居住、购物、办公于一体的现代化城市综合体,对促进地区经济发展、提升城市形象具有重要意义。
三、项目前期准备工作 1. 项目立项:经过充分的市场调研和论证,XX房地产开发有限公司决定投资建设XX工程项目,并完成了项目立项手续。
2. 土地取得:通过公开招标,XX房地产开发有限公司成功取得了XX工程项目用地。
3. 设计工作:委托具有相应资质的设计单位进行项目设计,确保项目符合国家相关规范和标准。
4. 施工招标:按照公开、公平、公正的原则,通过招标确定了施工单位和监理单位。 5. 资金筹措:通过多种渠道筹集资金,确保项目顺利实施。 四、分项开工报告 1. 住宅部分 (1)开工时间:预计XX年XX月XX日 (2)施工内容:包括住宅楼主体结构、屋面、墙面、地面、门窗、水电、消防等配套设施的施工。
(3)施工进度:根据施工计划,预计XX个月内完成主体结构施工,XX个月内完成配套设施施工。
(4)质量目标:确保工程质量达到国家一级标准,确保工程安全、文明施工。 2. 商业部分 (1)开工时间:预计XX年XX月XX日 (2)施工内容:包括商业楼主体结构、屋面、墙面、地面、门窗、水电、消防等配套设施的施工。
(3)施工进度:根据施工计划,预计XX个月内完成主体结构施工,XX个月内完成配套设施施工。
路面分部工程开工报告路面分部工程开工报告(精选3篇)路面分部工程开工报告篇1一、工程量本段混凝土面层数量为24490平方米。
二、施工方案及方法我标段先进行了试验段的施工,通过试验段的施工总结出了合理的施工方案及方法,总结出施工配合比、摊铺时的松铺系数及振捣与整平的方法,合理地选择和配套了施工机械,为正式施工做好了技术准备。
1.施工布置混凝土面层施工队:主要进行混凝土面层的施工。
配备施工队长1名(人员朱明刚)、测量员3名(人员于奇龙、任洪强、王俊)、力工70人。
总开工日期为20xx年7 月31 日。
2.混凝土面层的施工方法(1)施工准备1)施工现场布置我标段已在项目部处建立一处混凝土搅拌站,该位置处于料场附近,位于我标段的路线中点,原材料充足、水电丰富,运距合理,拌和机具有电子计量设备,计量准确且容量较大,能够满足施工需要。
2)准备下承层和施工放样铺筑前,检查基层的几何尺寸、路拱、平整度等,有不符合要求之处,及时纠正;之后将验收合格的基层面上的浮土、杂物清扫干净,恢复中线桩,10米设一根桩,钉出一侧边桩,引测高程挂线。
3)原材料质量检验水泥:水泥的物理性能及化学成分应符合现行的国家标准规定;我标段采用普通硅酸盐水泥,水泥标号为32.5号。
水泥的物理性能和化学万分应符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥和道路硅酸盐水泥》的规定。
水泥质量是水泥混凝土强度的主要因素,对于出厂日期超过三个月或受潮的水泥,必须经过试验,按其试验结果予以正常使用或降级使用。
凡结块变质的水泥不准使用。
粗集料:粗集料应洁净、质地坚硬、耐久、符合规定级配、最大粒径不应超过37.5mm。
碎石和砾石的技术要求分别符合《公路水泥混凝土路面设计规范》表5.4.1-2和表5.4.1-3的规定。
细集料:细集料应洁净、质地坚硬、耐久、符合规定级配、细度模数宜在2.5以上。
细集料的技术要求应分别符合《公路水泥混凝土路面设计规范》表5.4.1-5的规定。
中阳县华玉路桥建设有限责任公司 金张线二级公路第一合同段项目部
施 工 组 织 设 计 二00六年五月二十日 目 录 1、编制依据及原则 ……………………………………………………3 2、工程概况………………………………………………………………3 3、施工总体部署…………………………………………………………5 4、主要工程项目的施工方案及施工方法………………………………16 5、各项保证措施…………………………………………………………34 附表 施工总平面图…………………………………………………………51 施工进度横道图 ……………………………………………………52 自检、试验机械框图 ………………………………………………53 试验质检仪器表………………………………………………………54 主要施工机械设备表…………………………………………………55 主要施工人员到位情况表……………………………………………56 施工工艺框图 ………………………………………………………57
一、编制依据和编制原则 一、编制依据 1《金张线二级公路工程施工招标文件》。 2《金张线二级公路工程施工合同协议书》。 3 中华人民共和国交通部2003年《公路工程国内招标文件范本》。 4《公路工程技术标准》(2005)。 5《公路工程路基施工技术规范》。 6《公路工程桥涵施工技术规范》。 7《公路工程土工试验规程》。 8《公路工程路基路面施工现场试验规程》。 9有关技术政策、规范和总监办、和县交通局的有关指示。 10公司雄厚的经济实力,现代化的技术、设备实力,先进的管理水平,丰富的施工经验及充分考虑到的各方面不利因素。 二、编制原则 1坚持采用先进的施工技术,施工管理科学化、文明化、机械化。 2坚持实施项目法管理,通过对劳力、设备、材料、资金、技术等资源的合理配置,充分发挥机械化、专业化优势,按整合性体系运作,确保实现质量、工期、环保、安全及信誉的预期目标。 二、工程项目概况 一、工程项目地理位置 金张线二级公路改建工程,全长7.775KM起点金罗路线为K0+000,终点张子山为K7+775.255 二、路线设计 本合同段起点桩号为K0+000,终点桩号为K7+775.255,长7.775KM路线采用二级公路标准,路基横断面宽度为8.5m路肩宽度2×0.75. 在该段路中共有板涵1座,石拱涵1道,管涵10道,接长15共计27道。K0+000—K0+130段路基宽度采用全幅铺张,路面外设路缘缘石,基层采用20CM水泥稳定砂砾,底基层采用30CM石灰稳定砂砾,面层采用3CM沥青砼+4CM中料式沥青碎石,全线计价土45701M3,石方13951M3. 三、技术指标 1公路等级:二级标准公路 2路线长度:7.775KM 3路基宽度:8.5米。 4计算行车速度:40Km/H。 5地震基本烈度:6级 四、地质构造

附件1:工程概况及施工准备情况一、工程概况K179+115为28m+25*35m+28m的东河北特大桥、K192+278为28m+40*35m+28m 的土门特大桥,位于京福高速公路泰安段,桥梁预应力砼连续箱梁普遍渗水、龟裂、网裂、松散、麻面、沥青压实度不足,需沥青再生养护剂处理,延缓沥青路面老化,恢复其原有性能,延长道路使用寿命。
二、施工准备1、组织机构本项目实行项目经理负责制,项目总工全面负责施工生产。
下设工程科、试验室、财务科、机料科、办公室及施工处等。
详见施工组织机构图。
2、现场准备情况1)、人员进场情况:人员计划进场10人,其中现场管理人员2人、技术工人6人、劳动工人4人。
各技术工人已经过培训,考核合格后发上岗证,无证人员严禁擅自操作。
2)、机械设备进场情况:长刷1把、大桶2个、小桶6个、小毛刷5把、搅拌木棍1根、水瓢2个、水、钢丝刷5把、扫把3把、水泥抹子5把、铲锹5把、吹风机1台、压路机1台全部到位并已安装调试完毕。
3)、材料:各种原材料已按照图纸、规范要求进行了检验,检验合格后报监理工程师进行了抽检,经驻地办审核批准后运送到施工现场,并采用合格的存放措施进行存放。
附件2:沥青再生养护剂人工施工方案一、施工路面预处理(一)、大于5mm裂缝修补1、原液灌缝:一般在冬季0℃以上修理大于5mm的裂缝。
a、清理缝中垃圾直至缝侧面暴露于空气。
b、较深的缝先填填充料后灌LTC沥青再生养护剂,较浅的缝先灌LTC沥青再生养护剂后填填充料。
c、灌完缝后即可开放交通。
2、稀释液灌缝:一般用于修理小于5mm的缝,最好在15℃以上施工。
a、路面干净、干燥。
b、稀释比例一般为2份(原液):1份(水)。
c、一般待干燥后开放交通,若在缝上铺砂则即可开放交通。
所用砂为中细砂。
(二)、网裂、龟裂修补1、将严重的网裂、龟裂的沥青面层挖除,按坑塘修补。
(1)、在坑塘内侧涂刷2:1沥青再生养护剂混合液(作为粘结料)。
(2)、填入中粗砂、细砂,加2:1沥青再生养护剂混合液,搅拌均匀后,堆放坑塘内填平并略高于砼路面。
木牛线木头凳至三间房段大修工程六合同(K12+478~K24+600)沥青砼下面层施工方案木牛线木头凳至三间房段大修工程六合同项目部沥青砼面层施工方案A、材料要求:各种粗集料要符合规范要求,集料色泽基本一致,压碎值<26%,对沥青粘附性>5级。
特别是针片状要求严格,其短边与长边或厚度与长度之比小于1:3的总含量不应大于15%,其检测标准按《公路工程集料试验规程》JTG E42-2005实测。
采用锤式机生产的碎石,石料中不得含有山皮土和软弱颗粒,且宜采用碱性的石灰岩,粗集料技术指标见下表。
粗集料技术要求对细集料要求应采用无杂质的适当级配的天然优质砂或机制砂,且应具有与沥青良好的粘结能力.细集料主要控制含泥量在3%以下。
填料采用石灰岩中强基性岩石等憎水性石料经磨细得到的矿粉,原石料中应不含泥土等杂质。
沥青的各项指标均必须符合规定,要保证试验频率满足要求。
下面层采用AH—70号沥青。
沥青性能整套检验,每批到货至少试验一次,施工单位和监理须对沥青延度、软化点、针入度进行日常的检查,沥青的技术指标见下表。
沥青技术指标B、施工准备沥青面层施工前一定要对基层进行一次认真的检验,表面有无松散(局部小面积的松散要彻底挖除,用沥青砼补充压实),平整度是否满足要求,不达到规范要求,不进行下道工序,直到处理后达标。
C、施工要求:a、试验路段施工前要首先完成试验段,用以确定以下内容:(1)确定合理的机械、机械数量及组合方式;(2)确定拌和机的上料速度、拌和数量、拌和温度等操作工艺;(3)确定摊铺温度、速度、碾压顺序、温度、速度、遍数等;(4)确定松铺系数、接缝方法等;(5)验证沥青混合料配比;(6)全面检查材料及施工质量;(7)确定施工组织及管理体系、人员、通讯联络及指挥方式;b、施工设备(1)拌和设备①、拌和厂在其设计、协调配合操作方面,都能使生产的混合料符合生产配合比设计要求.经理部在拌和厂设立中心试验室,配备足够试验设备,及时提供试验资料。
道路开工申请报告范文精选想要把经济发展搞好,就必须要把道路建设做好。
下文是网整理的道路开工申请报告范文精选,希望能帮助到你。
道路开工申请报告范文精选(一)陕西天虹工程建设监理部:我公司于20xx年x月x日已进驻工地,组建了本工程施工项目部,现项目部组成人员、施工设备均已到位,办公设施等已配备齐全,施工场地已按施工组织设计布置完毕;我工程技术人员对施工区原始控制点进行了复测,符合设计及施工规范要求,并布设控制点。
先已具备了本工程开工条件,特此申请施工,请检查并签发开工令。
附件:1、项目部成立批文2、控制点测量成果审批表3、项目部组成人员及上劳人数审批表4、主要设备审批表5、主要检测实验器具审批表陕西国圣建设工程有限公司大店新区项目部20xx年x月x日道路开工申请报告范文精选(二)xxx发改委:xxx庄至xx道路全长5500米,贯穿xx等行政村,直接服务人口12000口人,是xx境内一条重要的乡道,对xx的经济发展具有重要意义。
近几年,由于经济的快速发展,该道路已不能满足人们通行的需要,道路坑槽遍布宽度也不够。
为了促进xx经济又好又快发展,为xx人民创造一个良好的生活环境,我镇决定对该路进行升级改造,升级为县道,标准:7米宽,20公分厚的混凝土路面,路两侧各两米宽的绿化带,其中原有行车道改造费用187万元(原有行车道改造面积22000平方米,造价85元每平方米),新加宽行车道223万元(新加宽行车道面积16500平方米,造价135元每平方米),边沟、绿化带工程(不含绿化)66万元,总投资529万元。
该工程为我镇投资项目,符合土地利用总体规划和村镇规划。
此致敬礼!申请人:YJBYS20**年**月**日道路开工申请报告范文精选(三)xx市发展和改革局:xx小区国有土地xx楼已于前期陆续拍卖,房屋现已全部建好,前期排污、排水工程也已完成。
为完善基础配套建设工作,xx镇拟对该区块进行道路硬化。
项目立项请示如下:一、项目名称:xx市上xx山道路硬化工程二、项目建设地址:xx市上xx山三、项目业主:xx人民政府四、用地、项目建设内容及规模:项目实施范围面积约4000平方米,项目建设内容包括:道路硬化、停车场场地硬化。
工程开工报告范文开工报告是工程建设中非常重要的材料,下面就是为您收集整理的工程开工报告的相关文章,希望可以帮到您,如果你觉得不错的话可以分享给更多小伙伴哦!一、工程概况我标段的路基防护工程有路堤路堑植草防护、预制砼空心六角网格边坡防护、路堑拦土墙、三维植被网喷播植草、冲刷防护、挡土墙等几种形式。
在填方边坡主要为植草防护;在主线上跨国省干道的分离式立交桥两侧各不大于50米范围内,路基边坡采用六角网格防护至边坡高度为4米处,网格内边坡采用回填拌草籽种植土;路基处于冲刷、浸泡路段时,边坡采用防冲刷防护,下部为M7.5浆砌片石砌护,上部采用植草防护。
本合同段护坡道不进行砌护,而采用植草防护。
挖方路段的土质边坡采用植草进行防护,平台采用25cm厚度的浆砌片石防护,并在平台中部设混凝土预制流水槽。
对边坡高度小于10米的全风化、强风化硬质岩挖方段坡面不进行工程防护。
对页岩挖方段,挖方边坡高度大于10米的全风化、强风化岩石挖方段,在挖方坡脚设置路堑拦土墙。
二、工期计划路基防护工程总体目标:08年4月10日开工,09年5月31日完工。
三、施工方案(一)路堤路堑植草防护路堤路堑施工完成后,用人工对边坡进行修整,清除边坡上的危石及不密实的松土。
使坡面防护层与坡面密帖结合。
从坡顶自上而下铺设种植土,种植土铺设要均匀。
种草施工,草籽应撒布均匀,同时做好保护措施。
种植完成后要适时用不含油、酸、碱、盐等有碍草木生长的成分的水进行洒水养护,同时还要进行施肥等养护措施,直到植被成活。
(二)预制砼空心六角网格边坡防护混凝土空心六角预制块采用定型模板集中预制,混凝土采用强制式搅拌机集中拌合。
施工时严格按照配合比进行施工。
网格砌筑前先进行浆砌片石基础施工,浆砌工程施工应符合下列要求:a.浆砌工程所用砂浆全部采用机械拌和。
所用水泥、砂、水等原材料及砂浆配合比经试验室检验确定,并报监理工程师批准。
b.浆砌工程施工前,认真复核,构造物位置及几何尺寸,并标明砌筑线。
工程开工报告范文(精选6篇)工程开工报告范文(精选6篇)随着个人素质的提升,报告对我们来说并不陌生,报告根据用途的不同也有着不同的类型。
你还在对写报告感到一筹莫展吗?以下是小编为大家整理的工程开工报告范文(精选6篇),供大家参考借鉴,希望可以帮助到有需要的朋友。
工程开工报告篇1一、工程概况我标段的路基防护工程有路堤路堑植草防护、预制砼空心六角网格边坡防护、路堑拦土墙、三维植被网喷播植草、冲刷防护、挡土墙等几种形式。
在填方边坡主要为植草防护;在主线上跨国省干道的分离式立交桥两侧各不大于50米范围内,路基边坡采用六角网格防护至边坡高度为4米处,网格内边坡采用回填拌草籽种植土;路基处于冲刷、浸泡路段时,边坡采用防冲刷防护,下部为M7.5浆砌片石砌护,上部采用植草防护。
本合同段护坡道不进行砌护,而采用植草防护。
挖方路段的土质边坡采用植草进行防护,平台采用25cm厚度的浆砌片石防护,并在平台中部设混凝土预制流水槽。
对边坡高度小于10米的全风化、强风化硬质岩挖方段坡面不进行工程防护。
对页岩挖方段,挖方边坡高度大于10米的全风化、强风化岩石挖方段,在挖方坡脚设置路堑拦土墙。
二、工期计划路基防护工程总体目标:xx年4月10日开工,xx年5月31日完工。
三、施工方案(一)路堤路堑植草防护路堤路堑施工完成后,用人工对边坡进行修整,清除边坡上的危石及不密实的松土。
使坡面防护层与坡面密帖结合。
从坡顶自上而下铺设种植土,种植土铺设要均匀。
种草施工,草籽应撒布均匀,同时做好保护措施。
种植完成后要适时用不含油、酸、碱、盐等有碍草木生长的成分的水进行洒水养护,同时还要进行施肥等养护措施,直到植被成活。
(二)预制砼空心六角网格边坡防护混凝土空心六角预制块采用定型模板集中预制,混凝土采用强制式搅拌机集中拌合。
施工时严格按照配合比进行施工。
网格砌筑前先进行浆砌片石基础施工,浆砌工程施工应符合下列要求:a.浆砌工程所用砂浆全部采用机械拌和。
沥青路面施工工作总结2021年沥青路面施工工作总结范文(精选6篇)时间过得真快,一段时间的工作已经告一段落了,回想起这段时间的工作,一定取得了很多的成绩,让我们对过去的工作做个梳理,再写一份工作总结。
那么问题来了,工作总结应该怎么写?下面是小编精心整理的2021年沥青路面施工工作总结范文(精选6篇),供大家参考借鉴,希望可以帮助到有需要的朋友。
一、工程概况本合同段位于山西省东南部的长治市、高平市市境内。
本合同段起讫里程为k15+000-k33+000,全长为18公里及韩店互通。
路面结构:全线采用沥青混凝土路面面层,上面层采用4厘米细粒式ac-13ⅰ型sbs改性沥青混凝土,中面层采用5厘米中粒式ac-20ⅰ型沥青混凝土,下面层采用6厘米粗粒式ac-25ⅰ型沥青混凝土;基层采用34厘米水泥稳定碎石;底基层在硬质岩石地段采用15厘米水泥稳定碎石,在对干燥、中湿和潮湿地段分别采用15、18和20厘米综合稳定土和水泥稳定碎石。
路面设计年限为15年,路面设计弯沉为21.6(1/100mm),设计标准轴载bzz-100。
完成的水稳底基层47756.7m3,基层134092.2m3,综合稳定土23290m3,总用工160747工日。
二、承包任务的依据,施工许可证件,开竣工条件,主要施工过程,执行合同等情况(一)承包任务的依据我公司参与《中华人民共和国山西省公路工程项目长治至晋城高速公路路面工程施工》工程招标,通过公开竞标我公司中标。
(二)施工许可证件施工许可证件主要有:《中标通知书》、《合同协议书》、公路工程总承包一级资质、路基工程专业承包一级、《安全施工许可证》等。
(三)开、竣工条件1、开工条件路基已完成并验收合格,机械设备已到位并调试完毕,料已备齐,总体开工报告已审批,准备工作已完成。
2、竣工条件合同约定的各项内容已完成,工程质量自检合格,监理工程师对工程质量的评定合格,竣工文件已编制完成。
(四)主要施工过程1、接收合格路基并对部分有问题路基进行处理。
237省道江都段改建工程S237-GSDS标 下面层工程试验段
开
工 报 告
江苏润扬交通工程集团有限公司 S237-GSDS标工程项目经理部 2013年08月 施工组织设计 一、工程概况 237省道江都段改建工程(高邮界—邵真线段)(K142+258—K155+800)全长13.542公里,一级公路,设计车速100km/h,下面层全宽11.33m,主线大桥1座(为盐邵河大桥,桥梁孔跨布置为:(7-25)+(50+85+50)+(5-25)+(5-25)m,主桥为变截面预应力砼连续箱梁,引桥为装配式部分预应力砼连续箱梁,全桥共四联,全长616.48m),中桥2座(总长138.972m),小桥4座(总长136.34m),施工内容为路基、路面低基层、路面基层、路面工程、桥梁、涵洞的施工。 其中路面下面层8cm中粒式沥青混合料共290424.0m2,桥面铺装下面层6cm中粒式沥青混合料共21427.0m2。 二、施工准备 1、技术准备: 熟悉设计图纸和施工技术规范,组织项目部及施工队的有关技术人员和主要机械操作人员,就该部位施工的技术质量要求及控制措施进行技术交底。 2、材料准备 沥青下面层采用的是厂拌热再生粗粒式沥青混合料SUP-20,主要材料技术要求如下: 1) 沥青 下面层沥青采用的是70号道路石油沥青,产地泰州,符合PG64-22标准,其各项技术要求见下表,实验室重点对对针入度、延度、软化点进行检验(500T一次)。 道路石油沥青70号技术要求 检 验 项 目 70号 针入度(25℃,100g,5S)(0.1mm) 60~80 延度(5cm/mim,15℃)(cm) 不小于 100 软化点(环球法)(℃) 不小于 46 溶解度(三氯乙烯)(%) 不小于 99.5 针入度指数PI -1.5~+1.0
薄膜加热试验 163℃,5h
质量变化(%) 不大于 ±0.8
针入度比(%) 不小于 61 延度(10℃)(cm) 不小于 6 闪点(COC)(℃) 不小于 260 含蜡量(蒸馏法)(%) 不大于 2.2 密度(15℃)(g/cm3) 不小于 1.01 动力粘度(绝对粘度,60℃)(pa.s) 不小于 180 2)粗集料
采用石质坚硬、清洁、不含风化颗粒、近立方体颗粒的碎石,粒径大于2.36mm,产地安徽铜陵。 粗集料技术指标 检验项目 技术要求 石料压碎值 不大于(%) 26 洛极矶磨耗损失 不大于(%) 30 与沥青的粘附性不小于(级) 4 视密度 不小于(t/m3) 2.50 吸水率 不大于(%) 2.5 软石含量 不大于(%) 5 坚固性 不大于(%) 12 细长扁平颗粒含量 不大于(%) 15 水洗法<0.075mm颗粒含量 不大于(%) 1 粗集料有二个破碎面颗粒比例不少于80%,磨光值的技术要求适用于沥青表面层。 3) 细集料 细集料应洁净、干燥、无杂质,并有适当级配,可采用石灰岩粉碎的机制砂,根据级配需要也可掺用少量质量优良的天然砂,天然砂的含量不宜大于集料的总量的15%,产地为安徽铜陵。 细集料主要技术指标
视密度 坚固性 砂当量 水洗法<0.075mm 颗粒含量 ≮2.5g/cm3 ≤12% ≮60%,宜控制在70%以上 ≯15%,宜控制在不大于12.5% 4) 矿粉 沥青混合料的矿粉采用石灰岩加工而得。 矿粉应干燥、洁净,不得将拌和机回收的粉尘作为矿粉使用,矿粉产地为镇江高资。 矿粉主要技术指标 视密度(t/m3) 含水量 (%) 亲水系数 粒度范围(%)
<0.6mm <0.15mm <0.075mm ≥2.5 ≤1 <1 100% 90~100 75~100 5)Superpave原材料级配要求 Superpave设计集料级配限制区界限 沥青混合料 类型 筛孔尺寸 (mm) 禁区控制点(通过率%) 0.3 0.6 1.18 2.36
Sup20 最小 13.7 16.7 22.3 34.6 最大 13.7 20.7 28.3 34.6 Superpave设计集料级配控制点界限 沥青混合料 类型 筛孔尺寸(mm) 控制点上下限(通过率%) 19 12.5 2.36 0.075
Sup20 最小 90 90 23 2 最大 100 - 49 8
三、总体施工安排: (一)组织机构设置 为加强施工现场的统一协调管理,在规定的工期内完成施工任务。更好地协调项目办、总监办、施工三方的关系。公司项目部进驻现场,施工中实行项目经理负责制。项目组织管理网络见施工组织机构图: (1)项目经理:全面负责工程施工管理工作; (2)项目总工程师:全面负责技术工作和技术管理工作; (3)质检科:主要负责分阶段进行工程进度、质量检查,并对工程进度、质量进行监控,日常施工时,配备专人检查质量; (4)试验室:对各类进场材料(沥青、水泥等)进行试验检测,施工过程的检验工作; (5)财务科:负责资金计划的制定、管理工作,同时做好物资采购供应和物资管理工作; (6)工程科:负责各分项工程施工组织方案制定,在施工过程中,对每一分项工程的工程进度计划进行全过程监控; (7)综合部:负责工程计量核算,汇总和申报支付等工作,并负责各施工处的工程经费计算。 (8)机料科:对工程施工中的安全进行监控,负责制定并落实各项安全操作规程并进行监督和检查,负责环境保护和文明施工工作,负责各类机械设备的维修、保养工作,保证机械安全、正常运转; (二)施工进度安排 计划2013年8月29日开工,2013年12月30日结束。 (三)工程施工进度计划 施工条形图
年 月 旬 项目名 2013年
8
上 中 下 1.下承层验收 2.洒布下封层 3、摊铺沥青混凝土下面层 (四)工程主要机械设备 机械名称 型号 数量 备注 沥青混凝土拌和楼 J-4000 1台 2012年投入生产性能良好 沥青混合料厂拌热再生 RLBZ2000 1台 2012年投入生产性能良好 摊铺机 ABG 2台 拼装宽度为7.0米 装载机 小松 3台 钢轮振动压路机 volvo 2台 钢轮振动压路机 DD110 1台 胶轮压路机 XT302 3台 自卸汽车 40T 20辆 根据施工需要将增加数量 洒水车 东风 1辆 钢轮振动压路机 BMG 1台 (五)工程劳动力计划
人员专业 管理人员 人员专业 施工队组 人数(名) 说明人数说明 项目经理 沈国刚 施工队长 1 项目总工 谈家兴 技术负责人 1 试验主任 陈竞春
质检员 陈晨、刘成 实验员 2 材料员 丁勇龙 后 勤 5 安全员 孙兴泗 机械工 10 资料员 陈苏扬 杂工 10 计划合同管理员 姚成
合计 9 合计 29 总合计 38人 四、施工工艺和方法:详见施工技术方案 五、质量保证措施 1、坚持编制作业指导书及技术交底制度。 路基各项工程开工前,项目部技术部根据设计和技术要求编制作业指导书,并向施工人员进行技术交底,讲清各项目操作要求、技术标准、工序间的相互关系、施工方法及作业安全注意事项,使全体人员在彻底了解施工对象和施工方法的情况下投入施工。 2、坚持“三检”和“三不交接”制度。 “三检”即:施工中进行自检、互检、交接检。工序交接检即:每道工序完成后,必须进行合格检验,经质检工程师和监理签证,做到上道工序不合格,不准进入下道工序。“三不交接”即:无自检资料不交接;未经专业技术人员验收合格的不交接;施工记录不全的不交接。 3、建立原材料半成品、成品采购及验收制度。 根据施工进度提前安排原材料采购计划,同时严格执行质量鉴定和检查方法,按规定进行复试、检验,确认达标后方可接纳使用。所有采购的原材料、半成品、成品进场必须由专业人员进行进场验收,不合格产品坚决禁止进入施工现场。 4、严格进行施工资料管理。 设立专业资料员,及时收集、整理原始施工资料(含照片、录像带)分类归档,做到数据记录真实可靠。文件记录和整理工作由工程项目(单位工程)负责人填写整理,工程结束时装订成册。质检工程师将全部工程质量签证文件和记录汇编成册,施工资料编撰做到与工程施工同步进行,工程竣工时竣工文件同时移交业主,作为工程移交不可缺少的组成部分。同时保留一份完整文件记录,按规定进行内部存档。 5、坚持持证上岗制度。 各种司机、材料员、技术员,均需经过考核,合格者持证上岗,保证工序、工种的管理质量。 六、雨季的施工安排 1、加强排水:在道路外侧开挖主排水沟,沟底保持0.5%的坡度,并接通出口,沟深应保证能及时排除地面水,在纵向排水沟之间应挖掘横向排水沟,并互相贯通以疏干地表,达到地面不积水。 2、机具停放地、库房、生活区域须选在地势较高,不易被水淹的地点,并有可靠的排水设施。 3、在保证质量的前提下,“抢”字当先,雨季未来之前及晴好的天气下,人员轮换,机械24小时工作。超前完成计划工程量,减轻雨季的压力。 七、安全生产 工程施工严格遵守国家的安全生产法规和环境保护法令,保障施工人员的人身安全、工程的安全,加强环境保护,展现良好的企业形象,展示我们生产管理的综合现代化水平。 1、安全保证体系 为了保证工程施工安全,建立以项目经理为第一安全责任人的安全保证体系,各施工队
