地铁车站施工方案与施工要点地铁车站的施工是一个复杂而重要的项目,它直接关系到人们的交通出行和城市的发展。
为了确保施工的顺利进行,并做到安全高效,我们需要制定一个合理的施工方案,并明确施工要点。
一、施工方案1. 现场评估与准备在开展施工前,需要进行现场评估并准备相关资料。
评估内容包括地质条件、周边环境、施工条件等方面的综合分析。
同时,还需要准备施工所需的设备、人员和材料,并编制详细的施工计划。
2. 施工区域划分根据车站规模和施工进度,将整个施工区域进行合理的划分。
确保施工过程中各项工作的有序进行,避免相互干扰。
3. 地基处理与基础施工在地下工程中,地基处理与基础施工是重中之重。
首先要进行地质勘探,确保施工地点的基础条件。
然后根据地质情况选择合适的基础处理方式,如灌注桩、钢筋混凝土桩等。
4. 结构施工地铁车站的结构施工包括框架结构的建设、土木工程的施工等。
调动各种施工设备和人员,按照施工进度和要求进行施工,确保施工质量。
5. 设备安装与调试地铁车站需要安装各种设备,如电梯、自动扶梯、通风系统等。
在安装过程中,需要保证设备的质量,确保其正常运行。
安装完成后,还需要进行调试和测试,确保各项功能的正常工作。
6. 结构填充与装修地铁车站的结构填充和装修是整个工程的最后环节。
在施工过程中,需要按照设计要求进行墙体砌筑、地面铺设、装修装饰等工作。
同时,还要注意施工材料的选择,确保施工质量与施工周期。
二、施工要点1. 安全第一地铁车站施工过程中必须将安全放在首位。
要建立完善的安全管理制度,落实施工人员的安全教育和培训,加强对施工现场的管理和监管,确保施工过程中没有人员伤亡和安全事故。
2. 环保考虑地铁车站施工过程中要注重环保,合理利用资源,减少环境污染。
选择低碳环保的施工材料和设备,控制噪音、震动等对周边环境的影响。
3. 施工质量控制施工质量是地铁车站建设的关键,需要加强对各个环节的质量控制。
建立完善的质量管理制度,进行质量验收和监督,确保施工过程中的各项工作符合相关标准和要求。
南京地铁小行车辆段大修、架修能力的研究韦苏来;周鸣语;吴桂虎【摘要】Since the annual mileage of Nanjing metro trains has greatly exceeded the prescribed limit on the operating lines, the maintenance cycle of trains has been shortened and the original maintenance scale of Xiaohang Depot couldn't meet the needs of Najing metro Linel, Line 2 and Line 10. In this article, the necessary maintenance scale of Xiaohang Depot is analyzed from the theoretical points and actual needs, a capacity expansion reform of Xiaohang Depot is proposed, which will provide some useful enlightenments for the design of new line depots.%基于南京地铁已开通线路的列车年走行公里超过规定里程的现状,使车辆检修周期缩短,小行车辆段原设计检修规模已不能满足南京地铁1、2、10号线列车检修的需要.从理论与实际两方面的需求剖析了小行车辆段应扩建的规模,提出了小行车辆段大修、架修扩能改造工程实施的建议,并分析了由此给新线车辆段设计带来的启示.【期刊名称】《城市轨道交通研究》【年(卷),期】2012(015)012【总页数】4页(P36-39)【关键词】南京地铁;小行车辆段;大修和架修;扩能改造【作者】韦苏来;周鸣语;吴桂虎【作者单位】南京地下铁道有限责任公司,210019,南京;南京地下铁道有限责任公司,210019,南京;中铁二院工程集团有限责任公司,610031,成都【正文语种】中文【中图分类】U279.3+3;U231南京地铁小行车辆段为南京地铁线路已建成的唯一的大修、架修车辆基地,现承担已开通线路1号线一期、1号线南延线和2号线的列车大修、架修任务。

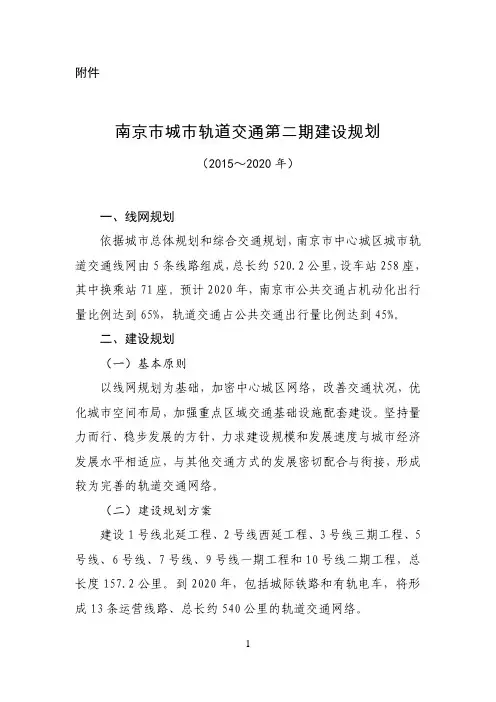

附件南京市城市轨道交通第二期建设规划(2015~2020年)一、线网规划依据城市总体规划和综合交通规划,南京市中心城区城市轨道交通线网由5条线路组成,总长约520.2公里,设车站258座,其中换乘站71座。
预计2020年,南京市公共交通占机动化出行量比例达到65%,轨道交通占公共交通出行量比例达到45%。
二、建设规划(一)基本原则以线网规划为基础,加密中心城区网络,改善交通状况,优化城市空间布局,加强重点区域交通基础设施配套建设。
坚持量力而行、稳步发展的方针,力求建设规模和发展速度与城市经济发展水平相适应,与其他交通方式的发展密切配合与衔接,形成较为完善的轨道交通网络。
(二)建设规划方案建设1号线北延工程、2号线西延工程、3号线三期工程、5号线、6号线、7号线、9号线一期工程和10号线二期工程,总长度157.2公里。
到2020年,包括城际铁路和有轨电车,将形成13条运营线路、总长约540公里的轨道交通网络。
1号线北延工程自迈皋桥至二桥公园站,线路长7.2公里,设站5座,投资59.4亿元,规划建设期为2015~2019年。
2号线西延工程自油坊桥至鱼嘴站,线路长5.6公里,设站4座,投资42.8亿元,规划建设期为2017~2020年。
3号线三期工程自吉印大道至秣陵街道站,线路长6.6公里,设站2座,投资33.7亿元,规划建设期为2015~2017年。
5号线工程自方家营至将军路站,线路长37.2公里,设站29座,投资316.8亿元,规划建设期为2015~2020年。
6号线工程自栖霞山北至南京南站,线路长34.8公里,设站17座,投资239.0亿元,规划建设期为2016~2020年。
7号线工程自仙新路至西善桥站,线路长35.7公里,设站25座,投资272.2亿元,规划建设期为2016~2020年。
9号线一期工程自长途东站至绿博园站,线路长18公里,设站15座,投资141.1亿元,规划建设期为2016~2020年。
