勘察、绘图设计规范
- 格式:doc
- 大小:41.00 KB
- 文档页数:6
工程勘察设计标准
工程勘察设计是工程建设的前期工作,是确保工程质量和安全的重要环节。
工程勘察设计标准的制定和执行,对于规范工程建设行为,保障工程质量和安全具有重要意义。
首先,工程勘察设计标准应当符合国家相关法律法规和规范要求。
在进行工程勘察设计时,必须严格遵守国家有关工程建设的法律法规,确保工程设计符合国家标准,达到安全、稳定、经济、合理的要求。
其次,工程勘察设计标准应当科学合理。
在进行工程勘察设计时,要充分考虑工程所在地的地质、水文、气象等自然条件,科学选取勘察设计方法和技术,确保工程设计方案合理可行。
另外,工程勘察设计标准应当注重环境保护和可持续发展。
在进行工程勘察设计时,要充分考虑环境保护的要求,合理规划工程布局,减少对自然环境的影响,推动工程建设与环境保护相协调,实现可持续发展的目标。
此外,工程勘察设计标准应当注重安全生产和施工便利。
在进
行工程勘察设计时,要充分考虑工程施工的实际情况,合理设计工程结构和施工工艺,确保工程施工安全、便利、高效进行。
最后,工程勘察设计标准应当注重质量监督和验收。
在工程勘察设计完成后,要进行严格的质量监督和验收,确保工程设计符合相关标准要求,保障工程质量和安全。
总之,工程勘察设计标准的制定和执行,对于规范工程建设行为,保障工程质量和安全具有重要意义。
只有严格执行工程勘察设计标准,才能确保工程建设的质量和安全,推动工程建设行业的健康发展。
工程勘察设计标准
工程勘察设计是工程建设的前期准备工作,对于工程的质量、安全、经济以及环境保护具有至关重要的作用。
因此,制定和遵守工程勘察设计标准显得尤为重要。
首先,工程勘察设计标准需要符合国家相关法律法规的要求。
国家对于工程建设的规定是十分严格的,工程勘察设计标准需要严格遵守国家相关法律法规的要求,确保工程建设的合法合规。
其次,工程勘察设计标准需要符合工程建设的技术要求。
在工程建设过程中,工程勘察设计标准需要符合相关的技术标准,确保工程的质量和安全。
例如,在地基勘察中,需要根据地质条件和工程要求进行合理的勘察设计,确保地基的稳定和安全性。
此外,工程勘察设计标准还需要考虑工程建设的经济性。
在工程建设中,经济性是一个非常重要的考量因素,工程勘察设计标准需要在确保工程质量和安全的前提下,尽可能节约成本,提高工程的经济效益。
另外,工程勘察设计标准还需要考虑环境保护的要求。
随着社
会的发展,环境保护的意识越来越强,工程勘察设计标准需要在保障工程建设的同时,尽可能减少对环境的影响,保护生态环境。
总的来说,工程勘察设计标准是工程建设过程中不可或缺的一部分,它的制定和遵守对于工程建设的质量、安全、经济和环境保护具有重要的意义。
只有严格遵守相关标准,才能确保工程建设的顺利进行,达到预期的效果。
因此,我们每一个工程从业者都应该高度重视工程勘察设计标准,做好相关的工作,为工程建设的顺利进行贡献自己的力量。
cad绘图国家标准CAD绘图国家标准。
CAD(Computer-Aided Design,计算机辅助设计)是一种利用计算机进行工程设计的技术,广泛应用于建筑、机械、电子、航空航天等领域。
在CAD绘图过程中,国家标准的制定和遵循对于保障工程设计的质量和安全至关重要。
本文将就CAD绘图国家标准进行详细介绍,包括标准的制定背景、内容要点以及标准对CAD绘图的意义和影响。
CAD绘图国家标准的制定背景。
CAD技术的发展为工程设计带来了巨大的便利,然而,由于缺乏统一的标准,不同的CAD软件和绘图人员之间存在着一定的差异,这就给工程设计和施工带来了一定的风险和隐患。
为了规范CAD绘图行为,提高绘图质量,国家相继出台了一系列CAD绘图国家标准,以规范CAD绘图行为,保障工程设计的质量和安全。
CAD绘图国家标准的内容要点。
CAD绘图国家标准主要包括CAD软件的选择和使用、绘图规范、图幅和图式、文字和尺寸标注、图框和图样、图层设置等内容。
其中,CAD软件的选择和使用是关键的一环,标准对CAD软件的性能要求、数据格式、文件存储等方面进行了详细规定,以确保CAD绘图的准确性和一致性。
此外,绘图规范、文字和尺寸标注等内容也都有着具体的规定,以保证CAD绘图的规范性和可读性。
标准对CAD绘图的意义和影响。
CAD绘图国家标准的制定和遵循对于工程设计和施工具有重要的意义和影响。
首先,标准的制定可以规范CAD绘图行为,提高绘图质量,减少因绘图错误而导致的工程事故。
其次,标准的遵循可以提高绘图人员的专业水平和素质,促进CAD技术的应用和推广。
最后,标准的制定和遵循可以促进CAD软件的研发和更新,推动CAD技术的不断发展和完善。
结语。
CAD绘图国家标准的制定和遵循对于保障工程设计的质量和安全具有重要的意义和影响。
只有严格遵循标准,规范CAD绘图行为,才能有效地提高绘图质量,减少工程事故的发生,推动CAD技术的应用和发展。
因此,我们应该充分认识到CAD绘图国家标准的重要性,切实遵循标准要求,提高绘图质量,为工程设计和施工保驾护航。
作业规程绘图标准一、总体要求1、图纸布局合理、美观、清晰、紧凑。
2、图纸使用统一标准符号,标注、文字、数字等样式统一。
3、图纸符合实际,准确无误,能够起到指导生产作用。
4、附图样式、数量符合要求。

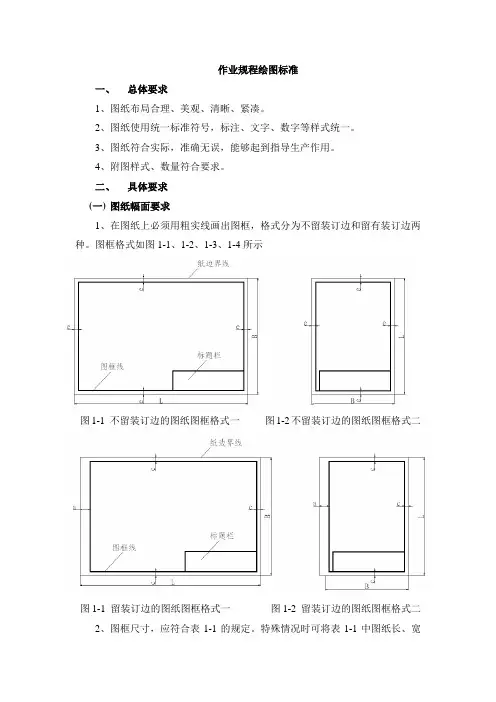

二、具体要求(一)图纸幅面要求1、在图纸上必须用粗实线画出图框,格式分为不留装订边和留有装订边两种。
图框格式如图1-1、1-2、1-3、1-4所示图1-1 不留装订边的图纸图框格式一图1-2不留装订边的图纸图框格式二图1-1 留装订边的图纸图框格式一图1-2 留装订边的图纸图框格式二2、图框尺寸,应符合表1-1的规定。
特殊情况时可将表1-1中图纸长、宽边都可加长。
加长部分应为原边长的1/8及其整数倍数。
表1-1 图框尺寸(mm)(二)图纸标题栏标准1、图纸必须设有标题栏,以表明该图纸名称、设计日期、设计者和各级审核者等。
标题栏应位于图纸右下角,特殊情况时可位于图纸右上角。
2、标准标题栏必须具备更改区、签字区、名称及代号区等部分,格式符合规范要求,并作为统一标识不得修改。
3、标题栏的外框用粗实线画出,分栏线用细实线画出,标题栏中的文字方向为看图方向。
4、图纸标题栏均宜采用下图格式,见图2-1所示。
图2-1 图纸标题栏格式(三)标注标准1、尺寸标注①图纸上的尺寸数字,规定以毫米或米为单位,(在1∶50~1∶500比例的图纸上采用毫米为单位,在1∶1000~1∶10000比例的图纸上采用米为单位)。
如不按照上述规定时,则必须在各尺寸数字右边回流所采用计量单位,同时在图纸附注中均应注明单位。
②图纸的尺寸应以标注的尺寸数值为准,同一尺寸一般只标注一次,并应标注在表示该结构最清晰的图形上;对表达设计意图没有意义的尺寸,不应标注。
③尺寸线与尺寸界线应用细实线绘制。
尺寸线起止符号可用箭头、圆点、短斜线绘制,见图3-1。
同一张工程图中,一般宜采用一种起止符号形式,当采用箭头位置不够时,可用圆点或斜线代替。
半径、直径、角度和弧度的尺寸起止符宜用箭头表示。
制图规范第一章总则1.为了统一公司制图规则,保证制图质量,提高制图效率,做到图面清晰、简明、规范、美观,符合预算、施工、存档的要求,制定本标准。
2.本标准以国家现行制图标准为依据,结合本公司的制图风格及经验编制而成。
3.本标准适用于xx计算机制图。
4.作图必须以mm为单位,在坐标原点附近按实际尺寸精确绘制;图面总体布局整齐、表达清晰、美观。
第二章一般规定第一节出图(图幅、比例)一.图纸幅面:1.根据项目情况选择相应图框。
(A2—A0)2.图纸加长规定:图纸的短边一般不应加长,长边可加长,加长比例应符合表1的规定。
3.图纸以短边作为垂直边称为横式,以短边作为水平边称为立式。
一般A0~A3图纸宜横式使用;必要时也可立式使用。
4.一个项目设计中,使用的图纸一般不宜多于三种幅面,不含目录及表格使用的幅面。
二.比例:1.绘图所用的比例,应根据图样的用途与被绘制对象的复杂程度,从表2中选用,并优先选用表中常用比例。
2.比例符号“:”应用中文半角状态输入。
3.为方便看图,一张图纸的内容应尽量反映本部分详图的全部内容,包括铺装大样、做法、节点图等。
第二节绘图一、图层1.要求图层分类清晰,图层名称简洁、贴切准确反映层的内容。
2.0层不作为绘图层,当使用自动标注后,AutoCAD会自动生成一个名为Defpoints的层,此层不得作为绘图层。
255号不作为绘图颜色。
3.图层分类首位代码依据专业划分:总体布局—G建筑物,地上构筑物—A铺装—D结构—S绿化—P给排水—W电气—E4.原有建筑、道路、植物均应单独建层,图层首位代码为Y,名称分别为“原有建筑”“原有道路”“原有植物”。
5.出图前,图层应清理干净。
4.绿化图视项目的复杂程度,一般应建立:落乔、常绿、大灌木、小灌木、地被等层,颜色自定,建议不要用同种颜色。
5.其他层:图层名、颜色自定。
二、图线、图例(一)图线:1.一般图层均选用实线,线型CONTINOUS,线宽0.15 mm。
建筑工程地质勘察规范
建筑工程地质勘察规范包括以下内容:
1. 概述
2. 勘察范围
3. 勘察目的与要求
4. 勘察工作内容
5. 勘察方法与技术
6. 勘察资料与报告要求
7. 勘察质量控制
8. 勘察成果运用与保管
9. 勘察费用与结算
10. 监督与验收
11. 弃地与环境保护
12. 规范的执行与更新
本规范是为确保建筑工程的安全和稳定进行地质勘察,提供相关的工作指导和标准,以便建筑设计和施工阶段的判断和决策。
勘察范围包括工程用地、地基、地质构造、地壳运动、地基基础、岩土工程材料等。
勘察目的是为了获取地质、地下水、地质灾害等方面的信息,并评估其对工程的影响。
勘察工作内容包括实地勘察、现场测试、取样试验、数据分析等。
勘察方法与技术包括地形地貌调查、地物解译、地层观测、水文地质调查等。
勘察资料与报告要求包括数据记录、平面图、剖面图、报告书等。
勘察质量控制是指对勘察工作的全过程进行质量监督和控制。
勘察成果运用与保管是指勘察结果的运用和保存。
勘察费用与结算是指勘察阶段的费用支付和结算方式。
监督与
验收是指对勘察工作进行监督和验收。
弃地与环境保护是指对勘察过程中产生的测点、取样点等废弃物的处理和环境保护。
规范的执行与更新是指对规范的执行情况进行检查和更新。
以上是建筑工程地质勘察规范的主要内容,旨在规范勘察工作,保证工程的安全建设。
设计院制图规则及工作流程图纸一、设计院制图规则1. 标准:制图必须符合国家标准和地方标准的要求,标准的名称、编号及工作内容必须明确。
2. 布局:图纸上必须合理布局,视觉清晰。
不同部分之间须有明显的分隔线。
3. 字体:字体大小应当适宜,字迹清晰,不得使用别拉字、快乐体等不规范字体。
4. 工具:制图必须使用规范的绘图工具,必须进行检查、维护。
制图人员必须掌握常用的绘图方法和应用软件的操作技巧。
5. 画线:应采用规范的画线方法、画线顺序和线宽,不允许重迹、错迹、断续等不合规范的画线方式。
6. 符号:要按照相关规定使用符号,符号的大小、线宽、线型和粗细应该合理。
7. 标注:标注语言必须简练、准确、规范。
标注位置应该正确,不得遮挡关键部位。
8. 比例:比例应该根据图纸的实际大小设定。
在制图、打印过程中要保证比例正确。
9. 图例:各类图例符号的用法,应按照相关规定规范使用。
10. 标题:必须对图纸进行定义。
必须标明图纸的名称、比例、绘图日期,并签名、盖章确认。
二、设计院制图工作流程图纸设计院制图工作流程图纸包括五个部分:资料收集、制定设计方案、设计评审、绘制图纸、图纸审核。
以下是详细流程。
1. 资料收集资料收集是制图的第一步,了解客户需求和相关规定和标准,建立合理的图纸设计方案。
2. 制定设计方案制定设计方案是在资料的基础上,根据客户需求、标准和规范,综合考虑各种因素,制定可行性设计方案。
3. 设计评审设计评审是将设计方案提交给设计师进行检查,审查方案的合理性与可行性,对设计方案提出意见和建议,进一步验证方案。
4. 绘制图纸绘制图纸是根据设计方案细化而来。
在绘图的过程中,需遵循标准、规范进行绘图。
5. 图纸审核图纸审核是由专业的审核人员,对绘制完毕的图纸进行审核。
包括语言、比例、符合要求和规范等方面的审核。
审核结束后,提示审核结果,图纸合格才能交付客户。
以上是设计院制图规则及工作流程图纸的内容,必须严格遵守,确保质量和效率,提高客户满意度和信誉度。
关于计算机绘制CAD图纸规定(试行)为使计算机绘图逐步达到规范化和标准化,现对计算机绘图的图面做如下规定,望每个设计者遵照执行。
一、图幅根据《房屋建筑制图统一标准GB/T 50001—2001》《建筑制图标准GB/T 50104-2001》的规定及公司实际出图设备条件,图纸幅面可参考选用下列规格。
图框尺寸:本次“规定”中图纸采用比例为1:100,其余比例的图纸依据此规定并按相应比例换算。
二、图签:1.必须使用统一规定的图签。
2.图签的汉字及数字高度参看已做好的固定公司标准图框,宽高比0.8。
3.图号栏中根据专业按下列形式填写,汉字与数字同高,参看已做好的固定公司标准图框。
●在多子系统集成设计中,按系统的顺序进行排列。
如:RD(施)-01-01●单独系统设计时按下列代号执行。
专业子项统一代号RD――弱电系统D――强电系统BA――楼宇自动化控制系统SMS――保安监控系统PA――广播及背景音乐系统CATV――有线、卫星电视系统GCS――综合布线系统SH——电话系统SB――三表远传系统KS――可视对讲系统PMS――停车场管理系统JF――机房系统LED――大屏幕系统CY――同声传译系统HAS――家庭自动化系统在图纸为两个或三个子系统合在一张图纸时,采用整套图纸都用RD (施)-01表示依次按照顺序表示出来。
修改图的标注应在原图设计阶段后括号内加“改”。
图纸序号为原数字序号。
三、图纸目录图纸目录在原稿上增加图别、设计阶段栏。
图号填写必须与图纸统一。
四、图面规范1、字体与字型标注字体:样式命名为BZHZ(1)汉字字型为长仿宋体:字型库BZHZ.SHX (设计说明中字体相同) (2)拉丁字母及数字:字型为(BZXW.SHX ) 2、字高和字宽:(1)图面中部图名标准以下举例以1:100图纸为准 图名:字高800mm ,宽高比0.8 数字比例:数字高600mm ,宽高比0.8下划线宽: 上线线宽为 100mm ,下线为单线 上下线相距150 mm 。
CAD绘图标准规范CAD(Computer Aided Design)是计算机辅助设计的缩写,是一种借助计算机软件进行建筑设计、工程设计等工作的方法。
在CAD绘图中,标准规范是非常重要的,它可以保证设计的准确性和一致性,提高工作效率,减少错误。
本文将介绍CAD绘图的标准规范,包括图纸尺寸、线型、文字样式、图层设置等内容。
一、图纸尺寸在CAD绘图中,图纸尺寸的设置是非常重要的,它直接影响到绘图的准确性和易读性。
一般来说,图纸尺寸应该根据具体的设计要求来确定,常见的图纸尺寸包括A0、A1、A2、A3、A4等,其中A0尺寸最大,A4尺寸最小。
在绘制CAD图纸时,应根据实际情况选择合适的图纸尺寸,并保证图纸上的内容清晰可见。
二、线型在CAD绘图中,线型的设置也是非常重要的一环。
不同的线型代表着不同的含义,比如实线表示边界,虚线表示隐藏线,点线表示中心线等。
在绘制CAD图纸时,应根据设计要求选择合适的线型,并保持线型的连续性和一致性,以便于他人查看和理解。
三、文字样式文字是CAD图纸中不可或缺的一部分,它包含了设计内容的文字说明、尺寸标注等信息。
在CAD绘图中,文字样式的设置应该与整体风格保持一致,文字大小、字体、颜色等要统一规范。
同时,文字应该清晰易读,避免出现模糊或变形的情况,以免造成误解或错误。
四、图层设置图层在CAD绘图中的作用非常重要,它可以帮助我们将不同的设计内容分开显示,方便管理和编辑。
在CAD绘图中,应该根据设计要求设置不同的图层,比如建筑图层、结构图层、水电图层等,每个图层都应该有明确的命名和颜色标识。
在绘制CAD图纸时,应该根据需要切换不同的图层显示或隐藏,以便于查看和编辑。
总结CAD绘图标准规范是保证CAD设计质量和工作效率的重要保障,只有严格遵守标准规范,才能保证绘制出高质量、准确无误的CAD图纸。
以上介绍的图纸尺寸、线型、文字样式、图层设置等内容,都是CAD绘图中需要特别注意的地方,希望广大设计师和工程师们能够在实践中严格按照标准规范进行操作,提高CAD设计质量,减少错误,提高工作效率。
勘察、绘图设计规范勘察:旧址新建、扩容、换型(机房、天面两大部分):机房部分:1、对照图纸,核对机房设备和尺寸问题描述:经常出现少测、漏测等现象;导致绘图环节效率降低,严重则需重新勘察;解决方法:针对非我院图纸或我院较老图纸勘察站型,现场勘察务必核对图纸的所有尺寸,包括所有设备、墙体、门窗、馈孔、阳台等。
2、记录无线设备类型、规模、CDU类型问题描述:1、无线设备类型未明确24V/48V,主要出现在新版RBS2206类型;2、规模记录不明确,主要出现在多小区采用复合机架类型;3、CDU—C、C+、D三者混乱不明;3、确定设备安装位置或载波安装的机架4、对于需加天馈线的,必须记录机架顶的馈线数量和馈孔剩余、功分器情况问题描述:1、针对RBS2202机架顶馈线数采集常出现不明;2、馈线孔剩余可用个数记录经常性遗漏;5、电源设备:记录AC型号、外电线径、开关大小及使用情况、DC型号及数量、模块数量及容量、空开大小及使用情况、记录读数、电池型号及数量、电源共用情况问题描述:1、DC整流模块容量及数量有误,容量主要出错在24V珠江30A、40A整流器架,数量主要出错在未仔细勘察模块是否正常运行,比如模块指示灯亮OR灭OR模块处于抽出状态等特殊现象;2、AC、DC、DC/DC端子的记录不仔细,照片模糊,画图及审图人无法从照片上判断端子的使用情况,勘察人又记不清楚,有时导致需复勘,地排的剩余端子也一样;6、记录走线架问题描述:现场走线架路由基本都采集完成,但几乎都遗漏了走线架离地高度,出错主要在需要新增机架类型未考虑走线架高度信息记录;7、记录TD设备型号及设备数量,48V电源情况8、新增/更换电池的摆放位置9、新利用的机房需加装空调/照明/线孔按甲方对机房温度控制的最新要求,目前对原有机房勘察时需注意原有机房的温度情况,需现场考虑是否因空调制冷效果不佳原因从而增加空调数量;10、拍照:对角拍摄,重点设备拍摄、DC面板拍摄问题描述:此部分最大问题是相片模糊、过于局部采集;天面部分:1、核对原天线安装位置、安装高度、方向、下倾角、天线类型问题描述:天线、馈线和其它运营商系统设备的标签采集较少,尤其是其它运营商天线、立杆信息采集草率了事,导致后续设计无法核实其方向角、立杆位置是否对本期所建天馈线存在影响,即干扰、阻挡问题的考虑,此部分基本很少采集,请重视对待;2、确定新增天线的安装位置3、机房至天线馈线路由问题描述:1、现场未核实原有线槽/走线架/PVC管是否可新增馈线,则直接重新新增线槽/走线架/PVC管;导致工程量大且容易引起业主关注;2、在定整体馈线路由时未从头到尾的仔细确认路由的施工可行性,经常存在未明阻挡物而导致馈线短,此部分前期、后期单位近期反馈较多,需重视;4、天线美化方案的考虑问题描述:主要问题在针对需求表天线升高为6米/4米等无法直接新增美化外罩的情况,并没根据现场现有条件核实可行方案,比如降低天线高度、或更改美化方案来处理无法直接实现现场美化问题;新址新建基站机房部分:1 到达现场先确认基站位置是否与需求表一致(若位置不一致,立即向选址人、监理提出,确认后再勘察)2 不同类型机房勘查要点:1)已有机房(租用机房):1 核实机房和面积是否满足要求(如不满足建设要求,则画出机房草图,以便后续提交站点勘察问题报告);问题描述:目前选址较为困难,如遇上小面积租用机房,不要急于现场直接否定,可考虑挂墙设备、一体化设备等简易方案处理,在此强调切不要在勘察现场生硬果断回复选址人、监理或甲方否定结果,建议反馈因机房条件较为不足需进一步核实后反馈,如需现场拍定方案的情况,请勘察人员随时电话联系相关负责人,及时沟通确认,请无线、土建及传输的兄弟互相督促;2 绘制机房平面图(建议先浏览机房整体情况,再根据机房总体比例描出总体平面线条图,再往平面图上添加局部信息:柱、梁、窗等),此步骤建议以机房的某一基准点为起点,按顺序描出机房平面图;3 记录梁高(规范为:底边离地xxx或梁高xxx)、窗高(窗高xxx,底边离地xxx)、空高(需注意吊顶的租用机房,需拆除吊顶,算机房净空高)、阳台女儿墙高;问题描述:针对租用机房吊顶的情况,需现场争取勘察吊顶上方情况,并做好相片记录,如租用机房确实无法核实,可通过不同楼层的采集;4 核实机房改造方案:拆/砌墙及门、窗、天花、水管、地板的处理针对新址新建(包括新建室内覆盖独立机房)独立机房的整改总体原则:独立机房内原则上不允许有其它东西存在,如水管、消防管、线槽、业主电表箱等一系列原有机房装饰东西,对于上述装饰东西一般处理方式:1.能拆除的统一拆除(需与业主沟通好),2.移位安装,3.砌墙隔离(注意考虑维护空间)机房改造方案包括:1)门:关内防盗防火门,关外金库门(外开加门槛);厨房阳台卫生间等防盗防火门。
2)窗:普通窗拆除封砖;铝合金窗贴玻璃纸,内封铝塑板,外加防盗网。
3)墙:拆除原有砖墙,或者新砌砖墙(120或180厚轻质砖墙,承重有问题可考虑新增彩钢板隔墙);原有墙面完好则无需批荡、批灰、ICI。
4)地板:原有地板砖破旧或有拆墙的的需重新贴耐磨砖。
5)天棚:尽量考虑拆除原有天棚上所有东西(与业主沟通),一般情况不允许做吊顶隔离。
6)空调:室外机需放置在通风条件好的地方,优先放阳台,其次放天面,再考虑厨房等(要求通风),对于一二层地面的室外机可考虑挂外墙安装;空调排水至阳台/卫生间/厨房/地漏,还可以用PVC管接至地面(注意排水管横过人行道的时候要求用镀锌钢管);放置在机房室外的空调室外机一般要求增加防盗网。
7)馈孔:优先开于窗户,外有开于外墙的馈孔要求孔施工支持位置,并注意避开梁拄位置;环境限制或业主许可的开天面孔。
5 与土建现场确定无线设备和电池的摆放位置,如现场无土建专业同事陪同,无线同事可现场勘察机房大致梁位情况,后续通过土建同事支撑解决(重要);6 确定空调室外机的摆放位置(需保证空调铜管单条长度小于10米);7 确定馈线孔位置(现场确定,根据机房所有天面相对位置综合考虑开孔位置,首选窗户、开墙孔注意施工的便利性);8 机房特殊条件情况注意点(重要);机房漏水(需现场明确漏水源头,可直接向业主反馈),一般局部漏水,找到漏水源头,可直接从外墙、屋面做防水处理,现已不采用内墙防水;2)自建机房1 确定机房位置、面积和高度2 是否做外装美化伪装(尤其是风景园区、市区绿化带的基站)3)简易机房1 以土建核实的机房位置和尺寸为准(简易机房需注意中心尺寸、与内、外尺寸区别)问题描述:目前甲方针对简易机房明确尽量要大于30个方,近期勘察出现很多简易机房面积较小,出完设计后发现合同不予以签定从而导致复勘,修改设计;2 是否需做外观美化伪装4 外电引入:确定接火点、线缆路由以及线缆的敷设方式(野外敷设的电缆要求用钢筋水泥封包埋地;一般楼宇则使用镀锌钢管沿外/内墙敷设;地下室内可采用线槽布放)问题描述:1、外电引入路由敷设的施工可行性不佳,经常出现无法施工情况,比如高级住宅楼采用地面破土直埋方案;2、外电引入长度误差较大,或长或短,导致图纸修改量较大,近期甲方已关注,此部分工程量勘察人务必在现场测量准确;5 核实是否需新建防雷地网、防雷带以及施工位置天面部分:1 绘制整个天面图,包含整个天面梯间、水池、水管等所在天面建筑物,要求水平定位,垂直标高(考虑到设计方案变动性,要求整个天面的情况需完整的采用回来)2 根据需求定天线立杆位置(新增小区立杆位置必须与需求表建议立杆位置对应,如有偏差,可现场另选位置立杆,尽量根据需求表建议位置周边考虑,3米范围内)问题描述:覆盖目标阻挡方案考虑较少,现场勘察需根据需求表方向角和立杆位置核实是否存在楼宇阻挡,如有阻挡需在旁边另选建议位置;3 绘制馈线路由及馈线布施方式(馈线路由:需由馈线孔至第个新增小区的具体路由;馈线布施:优先考虑走线架、其次PVC,需定出走线架离地高度,一般规范为离地300mm)问题描述:基本遗漏机房馈线孔上至天面垂直路由的采集,经常出现外墙的垂直走线存在窗户、水管等障碍物;4 根据上一步定的立杆位置和需求表的天线升高需求,现场确定天线美化伪装方式(方柱、圆柱、空调室外机、变色龙、水罐、简约杆等),目前大多采用方柱型、圆柱型、空调型美化外罩;问题描述:近期甲方要求尽量采用排气管一体化天线,经9月份的尝试设计,网忧部门对排气管一体化天线较为敏感,故建议一般新建站点还是采用普通可调角较大的的美化外罩,如勘察现场为高级、敏感地区则可现场制定多种方案,以备后续方案筛选;5 测量经纬度(选三个点各测一次取平均值)并与需求表进行核对问题描述:1、经纬度记录粗心,出现低级的笔误;2、现场勘测经纬度与需求表经纬度出入较大时,并未多勘察几次核实;6 拍摄环境照片(每隔30°一张)和天面照片问题描述:1、环境相片常出现无法连续拼接,即相邻30度的两张相片并无相同参考物,导致审核困难;2、馈线路由沿途相片采集。
绘图:建议步骤:1、明确站点建设类型并初步审核勘察纸方案问题描述:没仔细审核勘察纸方案,并与审核人沟通方案可行性,过于依赖勘察纸方案,导致方案性严重错误;2、与审核人员初步确定设备、馈线路由、天线方案问题描述:针对新址新建站点的并没整个审核方案可行性就自我主观的绘图;建议对于任何类型站点,如自己没足够把握方案性,务必跟审核人员核实再出图,避免后续方案修改;3、针对不同建设类型找模板、绘制图纸4、自我审阅图纸,确认无误提交一审,并上传图纸至服务器对应站点类型待审核文件夹请重视自我审阅环节;5、修改一审图纸方案,自我审阅无误提交二审问题描述:改图不细心,经常漏改;而且在修改图纸过程中遇到不懂的又不直接问审图人,盲目改完就上交;6、将最终完成图纸上传至服务器对应站点类型文件夹,确保图纸唯一性。
