农用地转用和土地征收审批事项
- 格式:doc
- 大小:32.50 KB
- 文档页数:3
征收集体土地审批程序、农转用审批程序第一部分征地审批权限.按照土地管理法的规定,我国征地批准机关为国务院和省级人民政府.一、下列情形中由国务院批准征收.一、征收基本农田的或者征收的土地中含有基本农田的所有占用基本农田都由国务院批准.对于一些国家重点建设项目,确实无法避开而必须占用基本农田的,必须经过严格的审批,并按规定重新补划基本农田.土地管理法中土地征收审批权限的问题规定为“基本农田”但是实际上在征收土地中若经国务院批准应当一并由国务院批准而不是只有基本农田部分由国务院批准,所以在土地征收时只要被征收的土地含有基本农田就应当由国务院来批准.二、基本农田以外的耕地超过三十五公顷的.基本农田以外的耕地即一般耕地.三、其他类型的土地超过七十公顷的.征收土地若超过七十公顷无论是什么类型都必须由国务院来批准征收,包括了耕地之外的所有土地,同时也包括征用耕地35公顷以下、其他土地70公顷以下,两项之和超过70公顷的.四、省、自治区、直辖市人民政府批准的道路、管线工程和大型基础设施建设项目、国务院批准的建设项目占用土地,涉及农用地的.按照土地管理法的规定,省、自治区、直辖市人民政府批准的道路、管线工程和大型基础设施建设项目、国务院批准的建设项目占用土地,涉及农用地、涉及农用地转用的,农用地转用应当有国务院批准,而土地管理法第四十五条规定经国务院批准农用地转用的,同时办理征地审批手续,不再另行办理征地审批,故在征收农用地的若用地项目属于省、自治区、直辖市人民政府批准的道路、管线工程和大型基础设施建设项目、国务院批准的建设项目则征地审批实际上也应当由国务院批准.二、省级人民政府的征地审批权限.基本农田以外的耕地35公顷以下的,其他土地70公顷以下的,包括基本农田以外的耕地和其他土地之和不足70公顷的.由省级人民政府批准.省政府批准征地的同时需要报国务院备案.第二部分征收土地报批程序以批次征地为例一、征地告知.在征地报批前,市、县市国土资源部门就当将拟征土地的用途、位置、补偿标准、安置途径等以征地告知书的形式告知被征地的农村集体经济组织和农户.同时告知被征地农村集体经济组织和农户,对拟征土地的补偿标准和安置途径有申请听证的权利.征地告知书应当在拟征土地所在地的村、组内张贴.征地按规定告知后,应当填写征地告知书送达证明.征地告知后,农村集体经济组织和农户在拟征土地上抢栽、抢种的青苗,抢建或突击装修的地上附着物,征地时不予补偿.二、征地调查确认.在征地告知后,市、县市国土资源部门应当及时调查核实拟征土地的权属、地类、面积以及地上附着物权属、种类和数量等,据实填写征地调查结果确认表,被征地的农村集体经济组织、农户以及地上附着物产权人应对调查结果予以确认.征地调查结果确认表作为制定征地补偿安置方案的依据,不作为被征地的集体经济组织、农户或地上附着物产权人是否同意征地的凭证.知情确认属于征地审查报批的必备材料.三、组织征地听证.被征地集体经济组织和农户就征地补偿标准和安置途径提出听证书面申请的,市、县市国土资源部门应当按照国土资源听证规定组织听证.被征地的农村集体经济组织和农户在听证告知后5个工作日内未提出听证书面申请的,视为放弃听证.放弃听证的,市、县市国土资源部门可在征地告知书送达证明备注栏内书面记载,由经办人签字并加盖公章.四、组织报批材料.报批材料主要有:1、建设用地项目呈报材料“一书四方案”即建设用地呈报说明书、征收土地方案、农用地转用方案、耕地补充方案、供地方案;2、补充耕地证明;3、征地补偿费用标准、安置措施的说明材料;4、征地用途、位置、补偿标准、安置途径告知书;5、被征用农村集体经济组织和农民要求听证的,听证笔录;6、占用林地的,提供林业主管部门出具的使用林地审核同意书;7、土地利用总体规划审核意见;8、农用地转用计划通知书;9、土地权属地类面积审核表及集体土地所有权证;10、建设项目用地勘测定界成果报告书及勘测定界图 ;11、拟占用土地的1/1万分幅土地利用现状图、总体规划图;12、补充耕地位置图在1/1万分幅土地利用现状图上标注;13、失地农民签署的知情确认材料.五、报批审查:根据批准权限,根据用地在土地利用总体规划图上的位置,分城市批次用地和村镇批次用地或单独选址项目用地等形式上报.审查并批准用地:由国务院和省级人民政审查批准,对于程序合法、要件齐全的依照土地利用总体规划、国家产业政策和用地政策,对上报的建设项目用地进行审查并批准用地.六、缴纳有关税费:用地经批准后,按规定缴纳新增建设用地土地有偿使用费和耕地开垦费,税费缴清后方可领取用地批文.七、两公告一登记.征用土地方案经依法批准后,市、县人民政府应当自收到批准文件之日起10日内,在被征用土地所在地的村、组内以书面形式公告.其中,征用乡镇农民集体所有土地的,在乡镇人民政府所在地进行公告.被征地农村集体经济组织、农村村民或者其他权利人应当在征用土地公告规定的期限内持土地权属证书到指定地点办理征地补偿登记手续.公告期满,市、县人民政府土地行政主管部门根据征用土地方案和征地补偿登记情况,拟订征地补偿、安置方案并在被征用土地所在地的乡、镇范围内公告.八、补偿安置听证.被征地农民在该征地补偿安置方案制订之前有权申请听证,市、县人民政府土地行政主管部门收到听证申请的,应当组织听证.九、补偿安置.征地补偿、安置方案确定后,市、县人民政府土地行政主管部门应当依照征地补偿、安置方案向被征用土地的农村集体经济组织和农民支付土地补偿费、地上附着物和青苗补偿费,并落实需要安置农业人口的安置途径.征地补偿安置不落实的,不得强行占地.在具体建设项目需要使用土地时应当除履行上述程序之外,在报批前还需要办理用地预审即由土地行政主管部门对建设项目用地有关事项进行审查,提出建设项目用地预审报告和项目备案、核准即有发展改革部门对该项目的立项.第三部分农用地转用审批及程序一、征收农用地的、应当先行办理农用地转用审批.土地实行用途管制制度,对任何建设使用农用地的都必须办理农用地转用审批.符合土地利用总体规划、土地利用年度计划的可以批准农用地转用,对不符合土地利用规划、计划的,不得批准农用地转用.征用农用地也不例外,也应当符合土地用途管制制度的要求.如果是征用农民集体所有的建设用地或未利用土地,则可以直接办理征收土地手续.经国务院批准农用土地转用的,同时办理征地审批手续,不再另行办理征地审批.这包括按土地管理法第四十四条规定农用地转用批准权在国务院的省级人民政府批准的道路、管线工程和大型基础设施建设项目,国务院批准的建设项目用地,直辖市、省和自治区人民政府所在地城市、人口在100万以上城市,国务院指定的其他城市统一开发的建设用地,这些用地不管征地批准权是国务院,还是省级人民政府,国务院批准农用地转用时,同时批准征收土地,不需另行报批.这样可以简化手续,提高办事效率,减轻基层政府和建设单位的负担.因此,在办理农用地转用批准时应当同时报送征用土地所需报送的有关材料,符合征用土地的要求,使手续简化.农用地转用批准权和征用土地的批准权都属于省级人民政府的,省级人民政府应当按照农用地转用审批和征用土地审批的要求,同时办理农用地转用和征用土地审批手续,一般不要分两次办理以减少手续.农用地转用批准权在省级人民政府,征地审批权在国务院的,应当由省级人民政府先行办理农用地转用审批,并将农用地转用批准的有关文件,随同征地申报材料同时报国务院,由国务院根据省级人民政府的批准文件,决定是否批准征用土地.农用地转用和征用土地将在国务院批准征用土地后组织实施.二、审查报批的条件农用地转用方案和补充耕地方案符合下列条件的,土地行政主管部门方可报人民政府批准:一符合土地利用总体规划;二确属必需占用农用地且符合土地利用年度计划确定的控制指标;三占用耕地的,补充耕地方案符合土地整理开发专项规划且面积、质量符合规定要求;四单独办理农用地转用的,必须符合单独选址条件.征用土地方案符合下列条件的,土地行政主管部门方可报人民政府批准:一被征用土地界址、地类、面积清楚,权属无争议的;二被征用土地的补偿标准符合法律、法规规定的;三被征用土地上需要安置人员的安置途径切实可行.建设项目施工和地质勘查需要临时使用农民集体所有的土地的,依法签订临时使用土地合同并支付临时使用土地补偿费,不得办理土地征用.供地方案符合下列条件的,土地行政主管部门方可报人民政府批准:一符合国家的土地供应政策;二申请用地面积符合建设用地标准和集约用地的要求;三划拨方式供地的,符合法定的划拨用地条件;四以有偿使用方式供地的,供地的方式、年限、有偿使用费的标准、数额符合规定;五只占用国有未利用地的,必须符合规划、界址清楚、面积准确.三、农用地转用审批一、什么是农用地转用农用地转用是指按照法定的权限和程序将土地利用总体规划确定的用于农业生产的土地转化为建设用地的行为,又称为农用地转为建设用地.在征收土地的时候,如果涉及到农用地的,应当办理农用地转用.此外给类非农业建设需要使用农用地也应当办理农用地转用.二、农用地转用的审批权限.1、由国务院批准的农用地转用.省、自治区、直辖市人民政府批准的道路、管线工程和大型基础设施建设项目、国务院批准的建设项目占用土地,涉及农用地转为建设用地的,由国务院批准.2、由市县人民政府批准的农用地转用.在土地利用总体规划确定的城市和村庄、集镇建设用地规模范围内,为实施该规划而将农用地转为建设用地的,按土地利用年度计划分批次由原批准土地利用总体规划的机关批准.在已批准的农用地转用范围内,具体建设项目用地可以由市、县人民政府批准.3、省级人民政府批准的农用地转用.以上两项以外的建设项目占用土地,涉及农用地转为建设用地的,由省、自治区、直辖市人民政府批准.三、农用地转用的审批程序.A、征收土地时涉及到农用地转用的,应当按照本章第一节土地征收的程序办理.B、建设村民住宅、乡镇村企业、乡镇村公共设施和公益事业涉及农用地的或建设项目占用国有农用地的可参照如下程序办理.一转用告知.区县国土资源管理部门根据市政府下达的用地计划,由乡镇人民政府申请,确定转用地块;区县国土资源管理部门组织具有测绘资质的单位对拟转用地块进行勘测定界;二知情确认.区县国土资源管理部门应当书面告知被转用土地集体经济组织和农户拟转用土地的类型、位置、面积、质量等内容;三组卷报批.由区县国土资源局报区县政府,并由区县政府逐级报有批准权的国家机关批准.四区县国土资源管理部门实施供地.需要作出说明的是,一般情况下政府很少因为农村集体经济组织内部的非农业建设占用集体农用地而上报农用地转用,在建设项目占用国有农用地的时候,才会发生单独的农用地转用.四、农用地转用应当符合法定条件.占用耕地的,补充耕地方案符合土地整理开发专项规划且面积、质量符合规定要求;建设占用土地,涉及农用地转为建设用地的,应当符合土地利用总体规划和土地利用年度计划中确定的农用地转用指标;城市和村庄、集镇建设占用土地,涉及农用地转用的,还应当符合城市规划和村庄、集镇规划.不符合规定的,不得批准农用地转为建设用地.五、农用地转用报批程序及材料1、农用地报批程序①用地单位提供用地申请,项目可行性研究报告,建设平面布置图.②勘察现场,绘制勘测定界图.③填制建设项目呈报说明书、农用地转用方案、补充耕地方案等.④占用耕地已落实占补平衡方案的,附具开发整理项目竣工验收报告,拟占补的,要附具占补资料.⑤土地利用总体规划图局部复印件和土地利用幅现状图上标明位置、范围1:10000.并出具土地证复印件或土地权属证明材料和无违法占地证明.⑥组合材料,县人民政府农用地转用的请示文.⑦上报市国土资源局.2、在土地利用总体规划确定的城市和村庄、集镇建设用地规模范围内新增建设用地,必须全部实行分批次办理.应附具以下材料:①市政府行署×××市县××××年度第×批城市建设用地的请示;②县市政府××××年度第×批城市建设用地的请示;③市县政府分批次用地的实施方案;④建设项目用地方案及呈报说明书;⑤土地证书复印件;未颁发土地证书的,附县级以上人民政府土地登记机关出具的土地权属证明内容同土地证书;⑥补弃耕地协议或者市地土地行政主管部门确认的补充耕地验收意见;⑦土地勘测定界图;⑧城乡结合部土地利用规划图或乡镇土地利用总体规划图标明地理位置;⑨土地开发整理规划图或补充耕地位置图.3、在土地利用总体规划确定的城市和村庄、集镇建设用地规模范围外单独选址建设项目农转用报批,应附具以下材料:①市政府行署请示文;②县市、区政府请示文;③建设项目用地方案及呈报说明书;④建设项目立项批复和年度投资计划;⑤建设项目用地预审报告;⑥土地有偿使用的,附国有土地使用权出让合同草案或国有土地使用权租赁合同草案.⑦土地证书复印件;未颁发土地证书的附县级以上人民政府土地登记机关出具的土地权属证明;⑧需要补充耕地的,附补充耕地协议书、土地开发整理规划图;⑨土地勘测定界图;⑩建设项目总平面布置图;⑾乡镇土地利用总体规划图标明地理位置.需要局部调整土地利用总体规划的,土地利用总体规划属国务院和省审批的,其规划调整方案随用地报件一同上报审批;土地利用总体规划属市地审批的,须附市地同意调整规划的意见;对未列入土地利用总体规划的确需建设项目,需先修改规划,按规定程序报原批准机关批准后,才能审批用地.。
国有建设用地审批包括哪些内容?《土地管理法》规定国有建设用地审批主要包括农用地转用为建设用地审批、农村集体土地征收为国有土地审批、具体建设项目用地审批即项目供地审批、建设用地预审。
(一)农用地转用审批,属于土地用途变更审批。
按照《土地管理法》第四十四条规定建设占用土地,涉及农用地转为建设用地的,应当办理农用地转用审批手续。
农用地转用审批涉及到适用条件和审批权限。
适用条件:(1)符合土地利用总体规划;(2)确属必需占用农用地并且符合土地利用年度计划中确定的农用地转用指标;(3)占用耕地的,补充耕地方案符合土地整理开发专项规划且面积、质量符合规定要求;城市和村庄、集镇建设占用土地,涉及农用地转用的,还应当符合城市规划和村庄、集镇规划;“单独选址”项目占用土地,涉及农用地转用的,还必须符合单独选址条件。
审批权限:农用地转用的审批权限集中于国务院和省级人民政府。
依建设项目的性质、是否使用土地利用总体规划确定的城市和村庄、集镇建设用地范围内的土地来具体划分国务院和省级人民政府的审批权限。
(二)土地征收审批,属于集体土地所有权变更为国有土地审批。
按照《土地管理法》第四十三条规定任何单位和个人进行建设,需要使用土地的,必须依法申请使用国有土地;但是,兴办乡镇企业和村民建设住宅经依法批准使用本集体经济组织农民集体所有的土地的,或者乡(镇)村公共设施和公益事业建设经依法批准使用农民集体所有的土地的除外。
依法申请使用的国有土地包括国家所有的土地和国家征收的原属于农民集体所有的土地。
集体土地征收涉及到征地审批条件和权限。
适用条件:除了乡镇企业、村民建设住宅、乡(镇)村公共设施和公益事业建设经批准可以使用农民集体所有的土地外,其他任何建设如果需要使用集体所有的土地,必须办理征地审批手续,并且必须符合下列条件:(1)被征用土地界址、地类、面积清楚,权属无争议的;(2)被征用土地的补偿标准符合法律、法规规定的;(3)被征用土地上需要安置人员的安置途径切实可行。
关于完善农用地转用和土地征收审查报批工作的意见为巩固土地市场治理整顿成果,根据《国务院关于深化改革严格土地管理的决定》(国发〔2004〕28号,以下简称《决定》)精神,现就完善农用地转用和土地征收审查报批工作提出以下意见:一、严格控制农用地转用和土地征收报批条件(一)《决定》下发后,通过清理有关文件,对仍未纠正违法下放的农用地转用和土地征收审批权的地方,继续暂停该地农用地转用和土地征收报批。
(二)各省、自治区、直辖市首先办理经国家发展改革委、国土资源部确认纳入2004年度农用地转用计划的重点急需建设项目的用地报批;年度计划有剩余指标的,再办理其他建设用地报批。
年度农用地转用计划指标用完的省、自治区、直辖市或市、县,2004年年底前暂停农用地转用和土地征收报批;没有计划指标,擅自批准用地的,按非法批地查处。
(三)对以往拖欠的农民征地补偿安置费,在2004年年底前未足额偿还的市、县,暂缓下达2005年度农用地转用计划指标,暂停农用地转用和土地征收报批。
(四)对2004年年底前未按《关于基本农田保护中有关问题的整改意见》(国土资发〔2004〕223号)的要求,将现有的基本农田落实到地块的市、县,暂缓下达2005年度农用地转用计划指标,暂停农用地转用和土地征收报批。
二、规范农用地转用和土地征收审查报批工作(五)城市分批次建设用地严格按法律规定报批。
分批次范围内的用地要提供土地开发建设整体方案,有控制性规划的,还应提供控制性规划。
分批次范围内已有具体建设项目的,应附具项目名单,列明项目名称、性质、规模和用地面积。
(六)能源、交通、水利、矿山、军事设施等确需单独选址建设的项目,在《国务院关于投资体制改革的决定》(国发〔2004〕24号)实施前批准立项的,仍按原规定报批用地;实施后,属国务院、国家发展改革等部门或省级人民政府批准、核准的单独选址建设项目,涉及农用地转用和土地征收的,报国务院批准;除此之外的单独选址建设项目,涉及农用地转用和土地征收的,报省级人民政府批准,其中征收土地面积超过省级批准权限的,土地征收必须报国务院批准;建设项目确需占用基本农田的,必须报国务院批准。
湖北省国土厅关于建设用地(农用地转用、土地征收)审批流程说明一、审批项目名称建设用地(农用地转用、土地征收)审批流程二、法律、法规依据1、《中华人民共和国土地管理法》2、《中华人民共和国土地管理法实施条件》3、《国务院关于深化改革严格土地管理的决定》(国发[2004]28号)4、《土地利用年度计划管理办法》(国土资源部第26号令)5、《建设用地审查报批管理办法》(国土资源部第3号令)6、《征用土地公告办法》(国土资源部第10号令)7、《关于报国务院批准的建设用地审查报批工作有关问题的通知》(国土资发[2001]201号)8、《关于公布和实施工业项目建设用地控制指标(试行)的通知》(国土资发[2004] 232号)9、《关于印发〈新增建设用地土地有偿使用费收缴使用管理办法〉的通知》(财综字[1999]117号)10、《关于进一步加强新增建设用地土地有偿使用费征收使用管理的通知》财经[2004]85号11、《湖北省土地管理法实施办法》12、《湖北省建设用地审查报批暂行办法》13、《关于印发〈关于完善农用地转用和土地征收审查报批工作的意见〉的通知》(国土资发[2004]237号)14、《省人民政府关于印发湖北省耕地开发专项资金征收和管理办法的通知》(鄂政发[1999]52号)15、《关于进一步加强征地管理切实保护被征地地农民合法权益的通知》(鄂政发[2005]11号)16、《关于规范单独选址项目征地有关问题的通知》(鄂土资发[2000]205号)17、《湖北省物价局、湖北省财政厅关于征用土地管理费的通知》(鄂价房地字[1995]44号)18、《关于进一步规范农用地转用和土地征收审查报批工作的通知》(鄂土资发[2005]42号)三、申报须知及相应资料1、单独选址建设用地报批须提供材料(1)建设用地单位提交的资料:a.建设用地单位用地申请书;b.建设项目审批、核准、备案文件;c.可行性研究报告批复或核准文件;d.初步设计批复文件或其他设计核准文件;e.建设项目用地预审意见书;f.建设项目总平面布置图或线型工程平面图g.勘测定界技术报告书;h.勘测定界图;i.林业、环保等部门审查意见及许可证明;j.是否位于地质灾害易发区的有关材料;k.是否压覆矿产资源的有关材料。
农用地转用和征地一般程序农用地转用和征地一般程序:—、拟定申报市、县人民政府土地行政主管部门按照土地利用年度计划拟订农用地转用方案、补充耕地方案、征用土地方案,编制建设项LI用地呈报说明书,经同级人民政府审核同意后,分批次报上一级土地行政主管部门审查。
建设项LI用地呈报说明书应当包括项LI用地安排情况,拟使用土地情况等,并且附具以下材料:?经批准的市、县土地利用总体规划图和分幅土地利用现状图,占用基本农田的,还应当提供乡级土地利用总体规划图;?山建设单位提交的、有资格的单位出具的勘测定界图及勘测定界技术报告书;?地籍资料或者其他土地权属证明材料;?以有偿方式供地的,还应当提供草签的土地有偿使用合同及说明和有关文件;?为实施城市规划和村庄、集镇规划占用土地的,还应当提供城市规划图和村庄、集镇规划图。
二、审查批准有关土地行政主管部门收到上报的建设项口呈报说明书和有关方案后,对材料齐全、符合条件的,应当报经同级人民政府审查。
同级人民政府审核同意后,逐级上报有批准权的人民政府批准,并将审查所需的材料及时送该级土地行政主管部门审查。
有批准权的人民政府土地行政主管部门应当自收到上报的农用地转用方案、补充耕地方案、征用土地方案并按规定征求有关方面意见后30日内审查完毕,报有批准权的人民政府批准。
其中,补充耕地方案山批准农用地转用方案的人民政府在批准农用地转用方案时一并批准。
探根据《中华人民共和国土地管理法》第四十五条的规定,批准权限规定如下:征收下列土地的,由国务院批准:(―)基本农田;(二)基本农田以外的耕地超过三十五公顷的;(三)其他土地超过七十公顷的。
征收前款规定以外的土地的,由省、自治区、直辖市人民政府批准,并报国务院备案。
征收农用地的,应当依照本法笫四十四条的规定先行办理农用地转用审批。
其中,经国务院批准农用地转用的,同时办理征地审批手续,不再另行办理征地审批; 经省、自治区、直辖市人民政府在征地批准权限内批准农用地转用的,同时办理征地审批手续,不再另行办理征地审批,超过征地批准权限的,应当依照本条笫一款的规定另行办理征地审批。

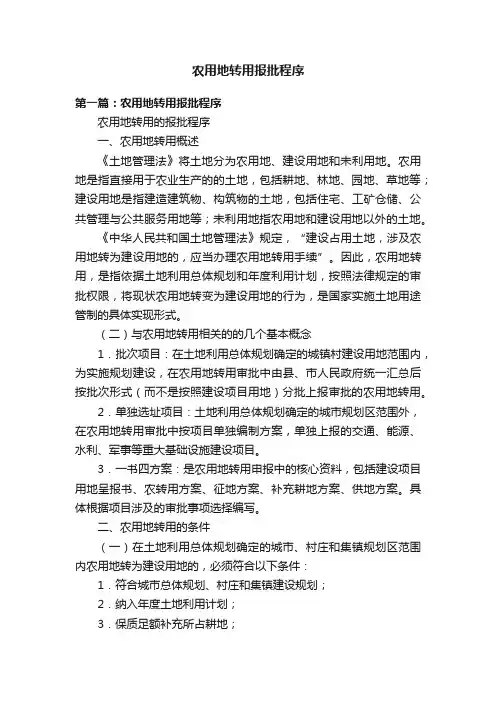

农用地转用报批程序第一篇:农用地转用报批程序农用地转用的报批程序一、农用地转用概述《土地管理法》将土地分为农用地、建设用地和未利用地。
农用地是指直接用于农业生产的的土地,包括耕地、林地、园地、草地等;建设用地是指建造建筑物、构筑物的土地,包括住宅、工矿仓储、公共管理与公共服务用地等;未利用地指农用地和建设用地以外的土地。
《中华人民共和国土地管理法》规定,“建设占用土地,涉及农用地转为建设用地的,应当办理农用地转用手续”。
因此,农用地转用,是指依据土地利用总体规划和年度利用计划,按照法律规定的审批权限,将现状农用地转变为建设用地的行为,是国家实施土地用途管制的具体实现形式。
(二)与农用地转用相关的的几个基本概念1.批次项目:在土地利用总体规划确定的城镇村建设用地范围内,为实施规划建设,在农用地转用审批中由县、市人民政府统一汇总后按批次形式(而不是按照建设项目用地)分批上报审批的农用地转用。
2.单独选址项目:土地利用总体规划确定的城市规划区范围外,在农用地转用审批中按项目单独编制方案,单独上报的交通、能源、水利、军事等重大基础设施建设项目。
3.一书四方案:是农用地转用申报中的核心资料,包括建设项目用地呈报书、农转用方案、征地方案、补充耕地方案、供地方案。
具体根据项目涉及的审批事项选择编写。
二、农用地转用的条件(一)在土地利用总体规划确定的城市、村庄和集镇规划区范围内农用地转为建设用地的,必须符合以下条件:1.符合城市总体规划、村庄和集镇建设规划;2.纳入年度土地利用计划;3.保质足额补充所占耕地;4.符合国家的土地供应政策。
(二)在土地利用总体规划确定的城市、村庄和集镇规划区范围以外的建设项目,确需占用农用地的,还应当符合下列条件之一:1.土地利用总体规划已经明确预留的项目用地;2.经国务院和省人民政府批准的交通、能源、水利、军事等建设项目用地;3.供水、供电、排污等确实无法在土地利用总体规划确定的城市、村庄和集镇建设用地范围内的特殊建设项目用地。
一、设定依据1、《中华人民共和国土地管理法》第二条、第四十四条、第四十五条、第四十六条;2、《中华人民共和国土地管理法实施条例》第二十条、第二十三条;二、项目内容农用地转用和土地征收审查三、申请材料(一)单独选址项目申报资料要求1、区县人民政府征(转)用土地请示及项目用地审查意见;征地补偿安置费用标准合法性及安置途径可行性的说明(附当地征地补偿安置标准的规范性文件)原件一份2、建设项目征收土地“一表一书四方案”原件一份3、建设项目用地预审意见、新增建设用地及农用地转用、耕地占用计划文件原件一份4、征地预办通知(拟征地通告)及听证笔录(3个社及以上,以村为单位组织听证;2个社及以下,以社为单位组织听证)原件一份5、项目立项报告及批准(核准、备案)文件。
市级以上重点项目、由市政府或市级有关部门批准(核准、备案)的主城区项目用地在5公顷及以上、其它区县项目用地在7公顷及以上的,需附可行性研究报告及批复复印件一份6、地质灾害危险性评估报告及审查意见、压覆矿产资源评估报告及审查意见原件一份7、项目建设用地选址意见(附图),项目总平面布置图或线性工程平面布置图复印件一份8、拟征收土地范围勘测定界图和技术报告原件一份9、土地利用总体规划图(相关部分复印件)、土地利用现状分幅图(1:1万蓝图)、地形图(高速公路、铁路等线性工程提供1:2000蓝图;其他项目提供1:500蓝图);征地范围红线图。
以上图件需经经办人、负责人审核签字并加盖单位公章原件一份10、拟征收土地权属情况汇总表(根据国土资源部[2003]383号文件规定,需要填写土地证号,即必须完成土地登记发证工作后才能申请用地审批)原件一份11、征地补偿安置专项资金划入当地国土资源行政主管部门征地专用帐户的银行进帐单复印件;经经办人、负责人签字并加盖单位公章的专项资金用途说明复印件一份12、项目用地涉及占用耕地,用耕地验收合格证抵冲的,提供指标余额可供抵冲的重庆市建设项目耕地占补平衡开发整理合格证原件(拟通过缴纳耕地开垦费补充的,在区县人民政府申请征转用土地的请示文件中明确承诺按规定及时缴纳耕地开垦费);实行委托补充的,提供补充耕地对应的土地开发整理复垦项目资料和图件的复印件(在1:1万土地利用现状分幅图蓝图上用红线予以标注并作出说明)各一份13、其他文件资料:涉及林业、环保、消防、移民等部门的,需附相关资料和批准文件复印件一份14、报国务院审批的单独选址项目用地,需要提供项目初步设计及批准文件、环境影响评价报告及审查意见、水土保持方案及审查意见;涉及占用基本农田的,需要提供占用基本农田论证报告及基本农田调整、补划方案原件一份(二)、土地利用总体规划确定的城市、城镇建设用地范围内分批次征收土地申报资料要求1、区县人民政府征(转)用土地请示及项目用地审查意见;征地安置补偿费用标准合法性及安置途径可行性的说明(附征地补偿安置标准规范性文件)原件一份2、建设征收土地“一表一书四方案”原件一份3、征地预办通知(拟征地通告)及听证笔录(3个社及以上,以村为单位组织听证;2个社以下,以社为单位组织听证)原件一份4、已经下达的新增建设用地、农用地转用和占用耕地计划文件原件一份5、拟征收土地范围勘测定界图和技术报告原件一份6、土地利用总体规划图(相关部分复印件)、土地利用现状分幅图(1:1万蓝图)、地形图(蓝图);经有权机关批准的拟征地区域控制性详细规划文本及相关图件;拟征地范围红线图,经经办人、负责人审核签字并加盖单位公章;需报国务院审批、涉及土地利用总体规划局部调整的,需要附土地利用总体规划局部调整方案及规划调整相关图件原件一份7、拟征土地权属情况汇总表(根据国土资源部[2003]383号文件规定,需要填写土地证号,即必须完成土地发证工作后才能申请用地审批)原件一份8、征地补偿安置专项资金划入当地国土资源行政主管部门征地专用帐户的银行进帐单复印件,经经办人、负责人签字并加盖单位公章的专项资金用途意见(或说明)复印件一份9、本批次拟征收土地各类用途土地的数量、分类面积;本批次拟征收土地范围内使用土地的项目情况(附可行性研究报告)、基础设施等用地情况表和相关项目资料,土地开发用途的说明(分地块),拟征收土地的控制性详细规划图件原件一份10、上一批次土地实施征收和补偿安置的情况,土地供应等利用情况表及说明原件一份11、项目用地涉及占用耕地,用耕地验收合格证抵冲的,提供指标余额可供抵冲的重庆市建设项目耕地占补平衡开发整理合格证原件(拟通过缴纳耕地开垦费补充的,在区县人民政府申请征转用土地的请示文件中明确承诺按规定及时缴纳耕地开垦费);实行委托补充的,提供补充耕地对应的土地开发整理复垦项目资料和图件的复印件(在1:1万土地利用现状分幅图蓝图上用红线予以标注并作出说明)各一份12、其他文件资料:征收林地的,需要提供林业主管部门的审批文件;移民迁建用地,需要提供市移民局的用地函原件一份1、《国土资源部建设用地审查报批管理规定》;2、《国土资源部关于报部审查的部分行政许可事项电子申报有关事宜的通知》(国土资发[2007]280号)3、《重庆市土地管理规定》(市政府令第53号);4、《重庆市国土房管局关于印发农用地转用和土地征收报件所需资料及相关示范文本的通知》(渝国土房管发[2006]57号);5、《重庆市国土房管局关于被征地农转非人员社会保障统筹费收缴工作有关事宜的紧急通知》(渝国土房管发[2008] 86号)。
关于印发《上海市农用地转用、土地征收、使用集体土地和土地供应报批程序》的通知文章属性•【制定机关】上海市规划和国土资源管理局•【公布日期】2015.04.30•【字号】沪规土资综规〔2015〕314号•【施行日期】2015.05.01•【效力等级】地方规范性文件•【时效性】失效•【主题分类】土地资源正文关于印发《上海市农用地转用、土地征收、使用集体土地和土地供应报批程序》的通知沪规土资综规〔2015〕314号各区县规土局:现将《上海市农用地转用、土地征收、使用集体土地和土地供应报批程序》印发给你们,请按照执行。
上海市规划和国土资源管理局2015年4月30日上海市农用地转用、土地征收、使用集体土地和土地供应报批程序根据《中华人民共和国土地管理法》、《中华人民共和国土地管理法实施条例》、《建设用地审查报批管理办法》,结合本市实际,现对本市农用地转用、土地征收、使用集体土地和土地供应的报批程序作以下规定:一、城市建设用地范围和城镇、村庄建设用地范围内农用地转用、土地征收、使用集体土地和土地供应的报批在上海市土地利用总体规划确定的中心城建设用地范围内(以下简称“圈内”)和区(县)土地利用总体规划确定的城镇、村庄建设用地范围内(以下简称“区内”),为实施城市规划、城镇、村庄规划,占用土地涉及农用地转为建设用地、土地征收、使用集体土地及土地储备项目、建设用地供应,按照下列程序报批:(一)“圈内”涉及农用地转为建设用地的,由区(县)规划土地管理部门依据批准的土地利用总体规划、下达的年度土地利用年度计划以及土地用途管制原则,根据土地利用现状和建设项目用地需要,拟订《农用地转用方案》、《补充耕地方案》、《征收土地方案》和编制《建设项目用地呈报说明书》,报经区(县)政府审核同意后,分批次报市规划国土资源管理部门审查。
市规划国土资源管理部门对上述送审材料提出审查意见,汇总和填写本市年度城市建设用地的上述三个方案和呈报说明书,报请市政府审核后,由市政府报请国务院审批,并由市规划国土资源管理部门向国土资源部报送本市年度城市建设用地审查意见及相关附件。

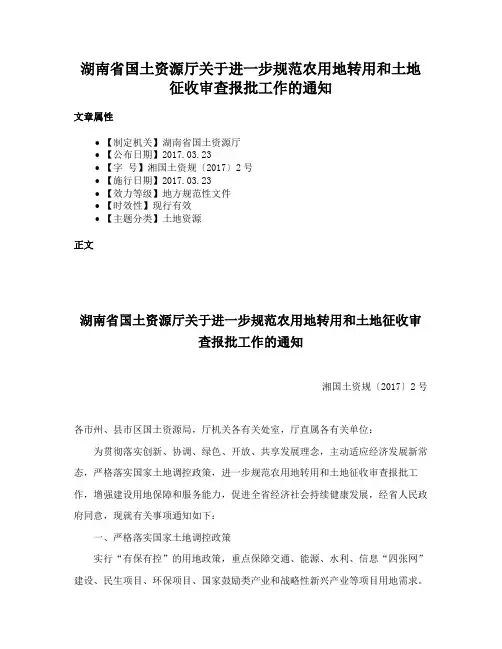

湖南省国土资源厅关于进一步规范农用地转用和土地征收审查报批工作的通知文章属性•【制定机关】湖南省国土资源厅•【公布日期】2017.03.23•【字号】湘国土资规〔2017〕2号•【施行日期】2017.03.23•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】土地资源正文湖南省国土资源厅关于进一步规范农用地转用和土地征收审查报批工作的通知湘国土资规〔2017〕2号各市州、县市区国土资源局,厅机关各有关处室,厅直属各有关单位:为贯彻落实创新、协调、绿色、开放、共享发展理念,主动适应经济发展新常态,严格落实国家土地调控政策,进一步规范农用地转用和土地征收审查报批工作,增强建设用地保障和服务能力,促进全省经济社会持续健康发展,经省人民政府同意,现就有关事项通知如下:一、严格落实国家土地调控政策实行“有保有控”的用地政策,重点保障交通、能源、水利、信息“四张网”建设、民生项目、环保项目、国家鼓励类产业和战略性新兴产业等项目用地需求。
依据国家限制和禁止用地项目目录以及相关产业政策的规定,严格审查把关,对煤炭、钢铁、石化、煤电等产能过剩行业项目用地不符合办理条件的,一律不予办理。
严格落实国家和省化解房地产库存有关政策规定。
加强建设用地定额标准管理,严格建设项目用地标准控制,从严控制用地规模,对因安全生产、特殊工艺、地形地貌等原因,确需超标准建设的项目,应开展建设项目节地评价。
二、进一步规范县(市)用地直接报省审批严格按照省政府令第249号有关规定,实行市州、县(市)用地直接报省人民政府审批。
对承担县级经济管理职能且实行土地利用年度计划单列的市辖区(管理区),经市级人民政府授权后,用地直接报省人民政府审批。
用地经批准后,由省人民政府向市州、县(市)下发农用地转用和土地征收批准文件,并将县(市)用地批准文件同时抄送市州人民政府。
三、调整用地报批方式(一)城市(乡镇)建设用地报批。
在土地利用总体规划确定的城市和村庄、集镇建设用地范围内,依法须报省人民政府批准的农用地转用和土地征收,原则上应采取分批次不带项目的方式进行报批,由市州、县(市)人民政府出具或批复土地开发论证报告(格式见附件1),明确土地用途和供地方式,不限定批次次数(呈报格式见附件2),有关产业政策和土地使用标准由市州、县(市)在供地前把关。
武汉市人民政府关于印发武汉市承接农用地转用和土地征收审批权实施方案的通知文章属性•【制定机关】武汉市人民政府•【公布日期】2019.06.11•【字号】武政〔2019〕20号•【施行日期】2019.06.11•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】土地资源正文市人民政府关于印发武汉市承接农用地转用和土地征收审批权实施方案的通知武政〔2019〕20号各区人民政府,市人民政府各部门:经研究,现将《武汉市承接农用地转用和土地征收审批权实施方案》印发给你们,请认真组织实施。
武汉市人民政府2019年6月11日武汉市承接农用地转用和土地征收审批权实施方案为贯彻落实《省人民政府办公厅关于深化国土资源改革服务高质量发展的若干意见》(鄂政办发〔2018〕62号)及《省自然资源厅关于印发〈湖北省委托农用地转用和土地征收审批职权实施方案〉的通知》(鄂自然资函〔2019〕3号)精神,确保我市承接农用地转用和土地征收审批事项“接得住、管得好、效率高”,特制订本方案。
一、工作目标按照《湖北省委托农用地转用和土地征收审批职权实施方案》的有关要求,做好全市农用地转用和土地征收(以下简称征收转用)审批权承接工作,进一步理顺征收转用与年度土地利用计划管理、补充耕地指标配置之间的关系,优化征收转用工作环节,规范技术服务事项,进一步缩短审批时限,推动建设项目依法、快速落地。
二、工作任务(一)制订年度征收转用计划1.建立征收转用项目储备库。
各区人民政府(含开发区、风景区管委会,下同)应当根据国家、省重点项目清单和市、区国民经济发展规划,结合招商引资项目情况,统计分析本辖区用地需求,按照“先存量后增量”的原则,优先使用存量建设用地,对确需使用未完成征收转用审批手续土地的项目,纳入征收转用项目储备库。
2.市分解下达土地利用年度计划。
按照“市组织、区申报”的原则,由市自然资源和规划部门负责根据省下达我市的年度土地利用计划总量并结合各区用地需求,提出年度土地利用计划分解方案及管控要求,报市人民政府批准后下达到各区。

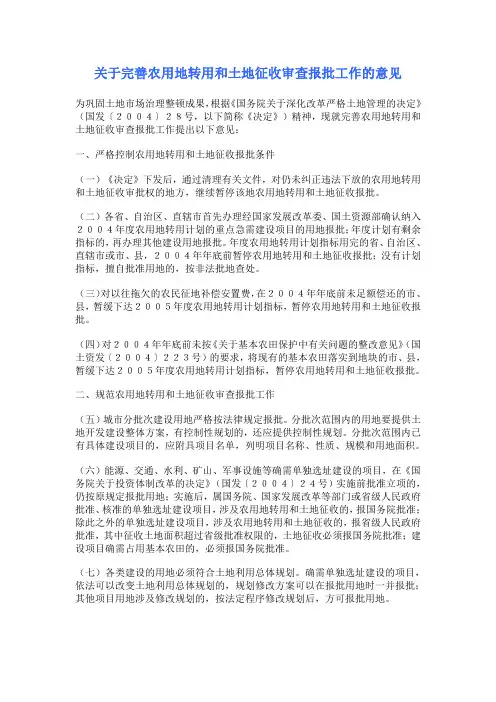

关于完善农用地转用和土地征收审查报批工作的意见国土资发[2004]237号各省、自治区、直辖市国土资源厅(国土环境资源厅、国土资源局、国土资源和房屋管理局、房屋土地资源管理局、规划和国土资源局),计划单列市国土资源行政主管部门,解放军土地管理局,新疆生产建设兵团国土资源局:为贯彻落实《国务院关于深化改革严格土地管理的决定》(国发〔2004〕28号)精神,巩固土地市场治理整顿成果,进一步严格建设用地审查报批工作,部研究制定了《关于完善农用地转用和土地征收审查报批工作的意见》,现印发你们,请认真执行。
国土资源部二00四年十一月二日关于完善农用地转用和土地征收审查报批工作的意见为巩固土地市场治理整顿成果,根据《国务院关于深化改革严格土地管理的决定》(国发〔2004〕28号,以下简称《决定》)精神,现就完善农用地转用和土地征收审查报批工作提出以下意见:一、严格控制农用地转用和土地征收报批条件(一)《决定》下发后,通过清理有关文件,对仍未纠正违法下放的农用地转用和土地征收审批权的地方,继续暂停该地农用地转用和土地征收报批。
(二)各省、自治区、直辖市首先办理经国家发展改革委、国土资源部确认纳入2004年度农用地转用计划的重点急需建设项目的用地报批;年度计划有剩余指标的,再办理其他建设用地报批。
年度农用地转用计划指标用完的省、自治区、直辖市或市、县,2004年年底前暂停农用地转用和土地征收报批;没有计划指标,擅自批准用地的,按非法批地查处。
(三)对以往拖欠的农民征地补偿安置费,在2004年年底前未足额偿还的市、县,暂缓下达2005年度农用地转用计划指标,暂停农用地转用和土地征收报批。
(四)对2004年年底前未按《关于基本农田保护中有关问题的整改意见》(国土资发〔2004〕223号)的要求,将现有的基本农田落实到地块的市、县,暂缓下达2005年度农用地转用计划指标,暂停农用地转用和土地征收报批。
二、规范农用地转用和土地征收审查报批工作(五)城市分批次建设用地严格按法律规定报批。
福建省国土资源厅关于进一步简化农用地转用与土地征收报批材料的通知文章属性•【制定机关】福建省国土资源厅•【公布日期】2010.09.02•【字号】闽国土资综〔2010〕220号•【施行日期】2010.09.02•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】土地资源正文福建省国土资源厅关于进一步简化农用地转用与土地征收报批材料的通知闽国土资综〔2010〕220号各市、县(区)国土资源局:近年来,各级国土资源管理部门认真履行职责,积极采取措施提高工作效率,有效地服务了项目的合理用地。
但随着审批前置条件和材料要件不断增加,程序繁琐、重复审查的情况仍然存在。
为进一步简化报件,提高工作效率;明确责任,发挥各级审查职能;依法依规,减少自由裁量权,更好地服务全省跨越发展,经厅务会议研究,现就进一步简化农用地转用与土地征收报批材料有关问题通知如下:一、报农用地转用与土地征收报件,上报的材料简化为6类:(一)请示,包括市、县政府呈报省政府的用地请示、国土资源管理部门的用地审查意见;(二)一书三方案,包括呈报说明书、农用地转用方案、征收土地方案和补充耕地方案;(三)现状地类,包括土地分类面积汇总表、建设用地情况汇总表;(四)征地前期程序,包括征地告知、确认、听证材料(申请听证的附听证通知书、听证笔录、听证会议纪要及政府协调意见);(五)用地审批前置手续,包括规划行政主管部门的规划意见函(或选址意见书、建设用地规划许可证)、林业主管部门的使用林地审核同意书或工业用地使用林地初审意见、劳动保障部门的被征地农民社会保障措施落实情况审查表;(六)图件,包括拟占用土地的上一年度标准分幅土地利用现状图、土地利用分区规划图、建设用地勘测定界技术报告书和勘测定界图。
二、原规定的报件其他材料,由市、县人民政府及国土资源管理部门审查,并对其真实性、完整性、合法合规性负责,包括:(一)项目清单或预申请项目清单;(二)项目批准(核准)或备案材料;(三)用地预审意见书;(四)工业用地预申请书及预申请保证金缴纳凭证;(五)被征地集体土地所有权证;(六)征地资金落实证明;(七)土地行政处罚决定书及行政处罚履行凭据等(涉及违法用地);(八)其他规定材料。
黑龙江省国土资源厅关于进一步改进和加强农用地转用和土地征收审查报批工作的通知文章属性•【制定机关】黑龙江省国土资源厅•【公布日期】2017.12.14•【字号】黑国土资规〔2017〕1号•【施行日期】2017.12.14•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】土地资源正文黑龙江省国土资源厅关于进一步改进和加强农用地转用和土地征收审查报批工作的通知黑国土资规〔2017〕1号各市(地)、县(市)人民政府(行署),省农垦总局、森工总局:按照《建设用地审查报批管理办法》(国土资源部69号令)、《国土资源部关于改进和优化建设项目用地预审和用地审查的通知》(国土资规〔2016〕16号)要求,进一步改进和加强我省农用地转用和土地征收审查报批工作,经省政府领导同意,现就农用地转用和土地征收审查报批有关事宜通知如下。
一、调整优化报批材料(一)报省人民政府审批的批次用地(含城市用地实施方案)报批材料不变,仍为4项(见附件1-1)。
(二)报省人民政府审批的单独选址用地报批材料不变,仍为7项(见附件1-2)。
(三)报国务院批准八城市用地和保障性安居工程用地呈报方案的用地报批材料,调整为2项(见附件1-3)。
二、明确报批时限(一)审查时限。
省厅对单独选址用地、批次用地和报国务院批准八城市用地呈报方案的审查时限为14个工作日。
(二)补正时限。
对审查中存在问题的报件,实行一次性告知。
各市、县对存在的问题要于15个工作日内进行补正,对没有按照要求进行补正或补正材料不完整的,可以进行2次补正。
未在规定时限内补正的,农用地转用和土地征收审查报批系统将自动退件。
(三)缴费时限。
各市、县人民政府要高度重视新增建设用地土地有偿使用费的征收管理工作,足额列入预算,及时缴纳并提供缴费凭证。
按规定自收到新增建设用地土地有偿使用费缴费通知单后15日内缴纳新增建设用地土地有偿使用费,完费后报省级人民政府进行审批。
三、改进审查报批内容(一)加强社保措施落实情况审查。
审批权限说明一、国务院与市人民政府农转用、征收审批权限(一)、征收权限:征收下列土地的,由国务院批准:1、基本农田;2、基本农田以外的耕地超过三十五公顷;3、其他土地超过70公顷。
(二)、农转用权限:1、根据项目立项区分:国务院(含国务院有关部门、国家计划单列企业)批准的建设项目,市人民政府批准的道路、管线工程和大型基础设施建设项目,涉及农用地转为建设用地的,由国务院批准。
2、根据土地利用规划区分:在本市中心城建设用地范围内(外环线以外),涉及农转用的,报国务院审批。
3、占用未利用土地:国家重点建设项目和军事设施等建设项目只占用国有为例用地,应当报国务院批准。
(三)、农用地转用审批与征收土地审批的关系:1、若农转用审批权限属国务院,则农转用和土地征收由国务院同时审批;2、若农转用审批权限属市政府,而土地征收权限属国务院,则农转用先由市政府审批,农转用批准后土地征收再报国务院审批。
二、市与区(县)人民政府审批权限(一)、市局审批事项共6项,具体为:1、土地开发整理复垦方案(立项)审批2、土地开发整理复垦新增耕地确认审批3、分批次农转用征地项目报批(国批)4、单独选址项目报批(国批)5、分批次农转用征地项目审批(市批)6、单独选址项目审批(市批)(二)、区局审批事项共7项,具体为:1、土地开发整理复垦方案(立项)报批2、土地开发整理复垦新增耕地确认报批3、农转用征地项目报批4、使用集体建设土地审批5、农民建房用地审批6、存量房地产补地价7、临时用地审批(三)、市局、区局依权限审批事项共12项,具体为:1、建设项目用地预审2、土地储备审批3、协议出让用地审批4、土地租赁用地审批5、招标、拍卖、挂牌用地审批6、国有土地划拨审批7、签订有偿使用合同的审批8、划拨决定书核发9、建设用地批准书核发10、建设用地批准书换发、补发11、建设用地批准文件调整、撤销审批12、出让合同调整、撤销审核(四)、市局、区局审批事项审批权限的分工:1、用地预审的分工建设项目用地预审实行分级管理。
农用地转用和土地征收审批事项
第一条为加强土地监管,规范国家土地督察机构对农用地转用和土地征收审批事项的督察工作,根据《中华人民共和国土地管理法》和《国务院办公厅关于建立国家土地督察制度有关问题的通知》,制定本办法。
第二条农用地转用和土地征收审批事项督察,是指国家土地督察机构依照规定的权限和程序,对应报国务院审批和由省、自治区、直辖市人民政府审批的农用地转用和土地征收事项及批后实施情况进行监督检查。
第三条农用地转用和土地征收审批事项督察,不改变、不取代省、自治区、直辖市人民政府的行政审批职权。
第四条省、自治区、直辖市人民政府按规定抄送和提供有关材料,保证材料的真实性和合法性,支持和配合国家土地督察机构的督察工作。
第五条由国务院审批的单独选址建设项目用地的农用地转用和土地征收事项,省、自治区、直辖市人民政府在上报国务院时,应将省级人民政府的请示文件和用地报批材料同时抄送有关派驻地方的国家土地督察局(以下简称国家土地督察局)备案。
第六条由国务院审批的城市建设用地,省、自治区、直辖市人民政府审核同意城市农用地转用和土地征收实施方案及办理回复文件后,在报国土资源部备案时,应将回复文件、标注用地位置和补充耕地位置的标准分幅土地利用现状图和《国务院批准的城市建设用地农用地转用
和土地征收实施方案备案表》同时抄送有关国家土地督察局备案。
省、自治区、直辖市人民政府在将本地区由国务院审批的城市建设用地供应情况报国土资源部备案时,应将《国有建设用地供应情况备案表》同时抄送有关国家土地督察局备案。
第七条由省、自治区、直辖市人民政府审批的农用地转用和土地征收事项,省、自治区、直辖市人民政府在向国土资源部备案时,应将批准文件、省级国土资源部门审查意见、标注用地位置和补充耕地位置的标准分幅土地利用现状图和《省级人民政府批准的建设项目用地备案表》同时抄送有关国家土地督察局备案。
第八条本办法第五、六、七条规定的备案材料,均抄送电子文档一套。
无电子文档的,抄送纸质材料一套。
第九条国家土地督察局根据农用地转用和土地征收审批事项督察工作需要,可以查阅、复制其他与农用地转用和土地征收审批事项相关的材料,省、自治区、直辖市人民政府应予以配合。
第十条对未按规定抄送和提供有关材料的地区,由有关国家土地督察局责令改正。
未按要求组织改正或者改正不力的,有关国家土地督察局应及时向国家土地总督察报告,由国家土地总督察责令改正。
第十一条国家土地督察局可以根据需要,采取日常重点抽查、实地核查等方式对抄送备案的农用地转用和土地征收审批事项进行督察。
第十二条国家土地督察局对省、自治区、直辖市人民政府报国
务院审批的单独选址建设项目的农用地转用和土地征收事项进行督察,发现有违法违规问题的,应及时向国家土地总督察报告。
国家土地总督察办公室负责将监督检查工作中发现的有关违法违规问题及纠正情况提交国土资源部建设用地会审会。
第十三条国家土地督察局对省、自治区、直辖市人民政府批准的农用地转用和土地征收事项,及依照规定由省、自治区、直辖市人民政府审核同意的城市人民政府农用地转用和土地征收实施方案进行督察。
发现有问题的,按以下方式处理:
(一)对符合法定审批程序和权限,但存在用地报批材料不完备等问题,应自发现之日起30个工作日内通知相关省级国土资源管理部门处理。
(二)对违法违规问题,应自发现之日起30个工作日内向相关省、自治区、直辖市人民政府发出《国家土地督察纠正意见书》,并抄送国家土地总督察办公室备案。
(三)对违法违规问题严重或者纠正不力的,经国家土地总督察批准后,国家土地督察局应及时向相关省、自治区、直辖市人民政府发出《国家土地督察整改意见书》。
