外架硬防护
- 格式:docx
- 大小:1.54 MB
- 文档页数:7
脚手架架设安全防护措施摘要:目前建筑行业发展极为迅猛,成为我国经济发展的支柱产业。
我国建筑工人数量庞大,是世界上最大的行业劳动群体,但是他们的劳动环境和安全情况却存在特别大的问题,建筑业已经成为一个高危行业。
在建筑行业的众多安全事故中,发生在脚手架上占了大部分。
本文主要从加强防护意识、规范脚手架架设和健全安全检查制度等方面探讨脚手架架设的几点安全防护措施。
关键词:脚手架;防护意识:规范脚手架架设近几年以来我国建筑施工脚手架安全事故频发,不论是脚手架整体或局部失稳造成的倾覆、坍塌,还是脚手架搭拆及架上作业人员的高处坠落,均造成严重的伤亡事故。
然而脚手架安全事故的原因复杂多样,对脚手架施工安全风险进行辨识和分析,是进行脚手架安全风险预控,预防或减少安全事故的重要前提。
脚手架安全事故主要有两类,即脚手架倾覆、坍塌事故和脚手架高处坠落事故。
文中从工人防护意识薄弱,脚手架架设不符合标准和缺乏严谨的安全监测等方面找出各类脚手架安全事故的主要因素,并提出相应的安全防护措施,为脚手架的安全风险预控提供技术理论依据。
1加强教育宣传,提高工作人员的自我防护意识脚手架安全事故主要有两类,即脚手架倾覆、坍塌事故和脚手架高处坠落事故。
脚手架安全事故的发生,一方面由脚手架本身的非稳定性造成,另一方面是工作人员个人疏忽和薄弱的自我保护意识所致。
由工作人员个人因素造成的脚手架安全事故首先体现在架子工从事脚手架搭设与拆除时,未能按照相关规定正确佩戴安全帽和安全带。
许多作业人员自恃艺高人胆大,嫌麻烦,认为不带安全帽或不带安全带,只要小心一些就不会出事,由此导致脚手架高空事故时有发生。
其次,工作人员危险意识薄弱,对可能遇到或发生的危险估计不足,对施工现场发存在的安全防护不到位等问题不能及时发现。
建筑工人群体主要来自广大农村,自我安全意识薄弱,以赚钱为目的,忽略安全,造成脚手架安全事故频发。
要解决由个人因素造成的脚手架安全事故,首先要加强安全意识的宣传,安全第一,效率第二。
外脚手架搭设标准一、前言1、建筑施工扣件式钢管外脚手架的搭设及施工管理,体现企业具有特色外脚手架形象及标准化施工能力,本标准依照国家和地方有关安全技术规范、编制了《建筑工程外脚手架搭设内标准》。
2、本标准对外脚手架的立面形象、构造要求、搭设拆除、检查与验收、管理要求做出了具体陈述,并且对一些特殊部位的构造作法进行了细化,细化的部位主要包括:阳台处、飘窗处、外用电梯卸料平台处、电梯井及采光井内、建筑物阳角处等。
3、本标准具体内容与国家、地方有关安全技术规范规定要求不符的,以国家、地方有关安全技术规范规定为准。
二、基本参数要求1、钢管材质要求:钢管应采用国家标准GB/T13793或GB/T3091中规定的Q235普通钢管,型号宜采用Φ48.3×3.6mm(方案按Φ48×3.0mm计算),材料进场应提供产品合格证且进行验收,合格后方可投入使用。
2、扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合国家标准《钢管脚手架扣件》的规定,扣件外观检查无裂纹,在螺栓拧紧力矩达到65N·m时,不得发生破坏。
3、外架手架钢管必须进行防锈处理,除锈后刷一道防锈漆和两道面漆。
4、木脚手板型号3000(6000)×200(250)×50,两端采用Φ1.6mm镀锌铁丝绑扎;钢筋网片式脚手架采用HPB235Φ6钢筋制作截面40mm间距,用Φ1.6mm镀锌铁丝固定在小横杆上。

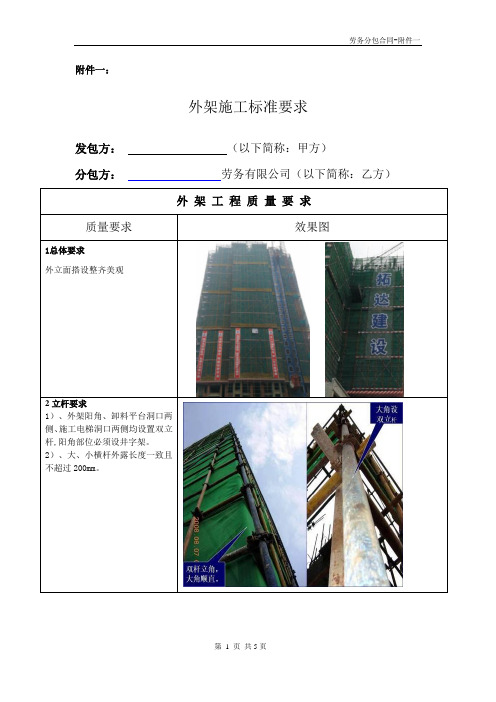

三、钢管颜色1.黄色油漆:脚手架立杆、大小横杆、纵横向扫地杆。
2.红色油漆:连墙件。
3.黄黑相间双色油漆:脚手架外侧防护栏杆、斜道防护栏杆、卸料平台防护栏杆。
4.红白相间双色油漆:剪刀撑、横向斜撑、踢脚板、楼梯临边防护栏杆、施工电梯卸料平台临边防护栏杆。
5.示意图颜色与文字叙述不一致的,以文字描述的颜色为准。
1.外立面形象1.脚手架外侧防护必须使用合格的密目式安全网封闭。
外架上应设置公司标志(“公司”横幅)和宣传标语。
安全技术交底记录
工程名称句容碧桂园学校一标段总承包工程施工单位中建五局上海建设有限公司交底部位工种外架工
交底内容:
一、外架防护。
1、外架悬挑架首层必须用木方铺设,再铺设模板硬封闭。
木方需用铁丝捆绑,模板用钉子固定拼缝不得大于1公分,并且刷45°警示油漆。
立杆洞口为正方形大小统一的小洞口。
2、不大于十米铺设一道水平兜网,水平兜网中间不大于25公分一道水平横杆铺设。
二、洞口、临边防护
1、边长在25~200mm(含200mm)水平洞口防护:采用2根木枋,上盖模板,用铁钉钉牢。
2、边长在200~500mm(含500mm)水平洞口防护:采用洞口上部盖模板,用Φ8膨胀螺栓固定。
3、边长为500~1500mm(含1500mm)的洞预留口,采用上口铺木枋(立放)@400mm,上盖18mm 厚木胶合板用铁钉钉牢,警示油漆间距15cm角度45°。
洞口周边设置交圈的Φ48的钢管防护栏,防护栏杆的水平杆刷间距40cm红白相间油漆。
4、、以上洞口盖板上表面刷15cm间距45°红白相间警示油漆。
三、楼层临边防护用1.2米间距1.8米。
钢管出头严禁超出10公分。
技术负责人交底人交底时间
接受交底人(项目管理人员):
接受交底人(劳务、专业分包及其他分包):
注:本记录一式两份,一份交接受交底人,一份存档。
房建项目安全防护标准一、窗口临边防护1、无飘窗板窗户,设置三道横杆,从下到上局台阶距离分别为20cm、70cm、120cm,底部设20Cm高挡脚板。
设置两道12米立杆,横杆与窗边交接点处各加1个扣件固定横杆。
2、有飘窗板:设置一道横杆,离地面1.2米,与窗边交接点处各加1个扣件固定横杆。
3、其他临边防护:设置三道横杆,距地板距离分别为20cm、70cm.120cm,底部设20Cm 高踢脚板。
二、楼梯临边防护1、独立楼梯两边应各设三道横杆,从下到上局台阶距离分别为20cm、70cm、120cm,并设置2-3道立杆,底部设置20Cn1高挡脚板。
非独立楼梯参照独立楼梯标准进行防护。
2、楼梯转角处平台参照其他临边防护进行防护。
三、水平洞口防护1、洞口短边尺寸<500InIn采用模板制作盖板防护,盖板与洞口外沿搭接长度不小于IOOrnm,盖板四周钉方木条,防止盖板位移,盖板涂刷20cm黄黑相间油漆;2、洞口短边尺寸500-1500mm水平洞口防护短边尺寸在500-1500mm时,长边搭设3-4根短钢管,短边搭设2-3跟长钢管,短钢管置于长钢管下面,钢管均使用扣件与楼板固定,用模板制作扣板盖在上面;3、洞口短边尺寸21500In1n按照其他临边防护标准进行防护。
竖向逐层有统一规格的洞口,5层设置一层硬防护,中间挂兜网。
注:1、所有钢管刷黄黑漆,间隔40cm。
°2、踢脚板用模板制作,高度20cm,间隔IoCn刷黄黑漆。
1注:其他特殊情况现场确定防护标准;四、临边、洞口防护“四口”指的是:通道口、预留洞口、楼梯口和电梯井口;“五临边”指的是:沟、坑、槽和深基础周边、楼层周边、楼梯侧边、平台或阳台边和屋面周边。
(一)基坑临边防护1、基坑临边防护栏杆建议采用工具式防护栏杆也可采用钢管搭设,设置二道水平杆(上道栏杆离地120Omnb下道栏杆离地600mm),立杆间距不大于200On1m,立杆打入地面以下深度70Omn1以上,立杆与基坑边坡距离不应小于500mm。
某工程安全防护方案(三宝、四口、临边、用电、脚手架)一、安全防护的重点:1、“三宝”防护:安全帽、安全带、安全网。
2、“四口”防护:楼梯口、电梯口、通道口、预留洞口。
3、临边防护。
4、脚手架防护:模板支架采用碗扣式快拆脚手架,外脚手架采用落地式脚手架。
5、电气设施的防护。
6、各种机具设备的防护。
二、防护措施及方法:1、“三宝”防护:1)安全帽的佩戴①凡进入施工现场的所有人员,必须正确佩戴安全帽。
作业中不得将安全帽脱下,搁置一旁,或当坐垫使用。
②安全帽使用前要认真检查帽壳、帽衬有无损坏现象,装配圈要牢固,顶绳要系紧。
缺衬带或破损的安全帽禁止使用。
③要正确佩戴安全帽。
戴帽时要系紧下颌带,调整好帽衬间距,误使轻易松脱或颠动摇晃。
④安全帽购买,必须按国家标准规定,检查是否备有产品检验合格证。
严禁购买和使用不合格产品。
2)安全带的使用①凡在2m及其以上高处作业,必须系好安全带。
②使用时要高挂低用,当做水平位置悬挂使用时,要注意摆动碰撞,不应将绳子打结使用,钩子挂在连接环上。
③不得采购和使用不合格的安全带。
④安全带一般使用五年应报废。
使用两年后,按批量抽验。
3)安全网的使用工程施工过程中沿建筑物四周外脚手架均挂合格的密目式安全网进行全封闭,内侧脚手架与墙体间搭设兜网,操作层内侧挂立网。
拆除时,操作工人系好安全带,自上而下进行,由专人进行监护,设警戒区并挂“禁止通行”等安全标志。
2、“四口”防护:楼梯模板拆除后立即搭设护栏,采用钢架管单排搭设1.2m高双横杆。
楼板、屋面、平台等平面上不同大小的预留洞口分别用坚实的木盖板盖设,并保证盖板不挪动移位,边长在1.5m以上的洞口,必须在洞口四周设高度1.2m的双道横杆护身栏杆,洞口下张设安全平网。
通道口要搭设安全防护棚,棚宽大于出入口宽度,长度不小于5m,高度为3m,用钢架管搭设,棚顶采用50mm厚的架板满铺并固定牢固,棚体两侧设防护栏杆,用密目网封闭。
3、临边防护:1)未安装栏板的阳台、料台和物料提升机、外用电梯与建筑物相连接的通道两侧等部位,必须设置防护栏杆,高度为1.2m,挂安全立网封闭,栏杆底部设150mm高挡脚板。
目录一、工程简述 (2)二、编制依据 (2)三、硬隔离搭设方案 (2)3.1材料准备 (2)3.2悬挑水平防护架的搭设 (3)四、技术质量要求 (6)4.1质量要求 (6)4.2技术要求 (6)五、安全管理要求 (6)六、搭设时的注意事项 (7)七、使用时应注意事项 (7)- 1 -一、工程简述应建设单位要求,对5#楼18层、6#楼18层中单元东户,做为样板房进行施工。
相应的外墙采用玻璃幕墙施工,从现场施工的实际情况来看,5#楼上部有部分主体正在施工,且上部砌体均将施工;虽已在20层已做了硬隔离,仍无法保证对样板区的幕墙施工安全。
为此,应建设单位和监理单位的要求,将在26层另做一层硬隔离防护。
二、编制依据1、《建筑工程预防高处坠落事故若干规定》2、《建筑施工安全检查标准》(JGJ59-99)3、《建筑施工高处作业安全技术规范》(JGJ80-91)4、《钢管扣件式脚手架安全技术规范》(JGJ130-2001)5、安全网GB 5725—19976、建设单位提供的施工图纸三、硬隔离搭设方案3.1材料准备(1)钢管:采用φ48×3.0钢管,钢管长度4.0m~6.0m为宜。
(2)扣件:扣件表面不应有裂纹、起孔、砂眼或其它影响使用性能的铸造缺陷;扣件与钢管的接触面贴合良好;扣件夹紧钢管时开口处最小距离5mm;旋转扣件的两旋转面间隙要小于1mm。
(3)软防护:采用密目网和小眼安全网(4)钢丝绳:选用φ12钢丝绳。
(5)木模板、竹芭片等3.2悬挑水平防护架的搭设外挑平网采用钢管扣件搭设矩形框架,密目安全网与小眼安全网双层覆盖加固,底满铺木模板,防止物体下落。
具体构造说明如下:1、6米长的钢管水平外挑长度为3米,保证外挑线整齐;2、水平向外挑钢管间距按0.4米,共8根,两边让出0.1米,钢管错开搭接;3、斜向拉(撑)钢管必须与内立杆连接的水平钢管,形成可靠连接;4、斜拉钢丝绳必须与上层剪力墙、柱等混凝土结构相连,端部双扣防滑处理;5、外挑的防护层底层用木模板满铺,错缝搭接,用镀锌16号铁丝穿孔绑扎牢靠;再铺竹芭片一层防冲撞,面层铺小眼密目网;6、外挑临边防护的高度为1.2米,沿边绑好竹色片;7、拉(撑)点间距按2米,立杆高度随楼层,斜撑杆长度不少地4米;内立杆需顶至板底,上口沿边由水平杆连接,具体见后附图;8、具体到转角的支撑点必须可靠,操作人员必须系好安全带(绳),做好相应的安全防护工作。
第一节架子防护措施本次维修的孔明殿院落工程是国保级文保工程,其重要性不言而寓,同时又是成都的主要旅游景点之一,中外游客很多,故对施工安全防护要求特别高,为保证本次维修施工顺利进行和保证到馆游览的游客安全,现对安全防护设施的搭设做具体详细说明,同时也是施工过程中的重要依据之一。
本工程为开放性施工。
对于游客的安全流通问题,施工人员的流通问题,我们分别设置了游客通道、与施工通道。
游客通道从刘备殿后面台阶起,经过厅至孔明殿,在由外廊向西流出;施工人员通道从殿东侧外廊经过钟楼与东厢房,由过厅外架空跑架至西厢房与鼓楼。
既做到了游客不影响施工,施工过程中也不会影响到游客的参观。
互不影响互不交叉的互利效果。
具体方案见孔明殿院落游客与施工通道流向示意图。
该工程施工顺序根据现场实际情况和保证游客参观需要,在进行总体施工布置时拟按如下顺序施工:诸葛亮殿---过厅及两侧走廊---西厢房及钟楼---东厢房及鼓楼。
此次开放性施工的范围涉及过厅、过厅与孔明殿中轴线走道、孔明殿与孔明殿西侧檐廊。
一、外脚手架包括防护架、操作架、承重架三种(一)外防护脚手架搭设本工程外防护脚手架采用双排落地脚手架,钢管直径为Φ48,壁厚为3.5MM,扣件采用符合规范规定要求.1、外防护架:沿建筑物屋檐搭设双排钢管架,排距 1.5m,架内宽度1.2m,步距1.5m左右,立杆在实土上垫50mm原木板,非实土上及受力较差的地方应用双层架板一反一顺铺垫,扫地杆距地约20cm,内排立杆在屋檐以下20cm且在檐口以内,外排立杆高出屋檐约1.2m高度设上、中、下三道横向护栏,且在护栏内侧用竹胶板进行封闭防护,在孔明殿正立面(既游客进殿通道范围内)外排立杆应高出檐口2M设置防护栏杆,此段外立面还应用喷绘布进行封闭,此作用主要是尽量减少对游客参观和拍照的影响,脚手架操作层设在檐口下约20厘米处,操作层上满铺架板,操作层应伸入檐口内,并设置50MM×50MM 的通长木挡条,外架外侧设剪刀撑按规范设置;在四大角转角处设斜拉杆二道,架子搭设时在四大角出檐部位做适当调整,即将外排立杆作为内排立杆,再在外侧按实际尺寸增设一排立杆,以确保该双排架切实起到防护作用。
脚手架及安全防护标准做法一、材料要求1、钢管1.1材质要求:钢管的钢材质量应符合现行国家标准《碳素结构钢》GB/T700中Q235级钢的规定。
脚手架钢管宜采用φ48.3(外径)*3.6(壁厚)钢管。
每根钢管的最大质量不应大于25.kg。
1.2现场使用要求:脚手架立杆、横杆刷黄漆2、扣件2.1、类型连接扣件旋转扣件直角扣件2.2材料要求:?扣件应采用可锻铸铁或铸钢制作,其质量和性能应符合现行国家标准《钢管脚手架扣件》GB15831的规定,采用其他材料制作的扣件,应经试验证明其质量符合该标准的规定后方可使用。
?扣件在螺栓拧紧扭力矩达到65N·m时,不得发生破坏。
40N·m≦拧紧力矩≦65N·m。
(紧固时采用力矩扳手控制)手动力矩扳手电动力矩扳手3、脚手板3.1、脚手板常用类型3.2、材料要求冲压钢脚手板的材质应符号现行国家标准《碳素结构钢》GB/T?700中Q235级钢的规定。
?木脚手板材质应符合现行国家标准《木结构设计规范》GB50005)中Ⅱa级材质的规定。
脚手板厚度不应小于50mm,两端宜各设直径不小于4mm的镀锌钢丝箍两道。
?竹脚手板应采用螺栓穿过并列的竹片拧紧而成。
竹片并列脚手板应按以下方法制作:螺栓直径可为8~10mm,间距可为500~600mm,螺栓孔直径不得大于10mm。
板的厚度不得小于50mm,宽度可为250~300mm,长度可为2~3.5m.《建筑施工竹脚手架安全技术规范》4、可调顶托4.1、样式:底托顶托4.2、材料要求直径与螺距应符合现行国家标准《梯形螺纹第3部分:基本尺寸》GB/T5796.3的规定。
5、悬挑脚手架型钢5.1、型钢样式5.2、材料要求采用16#工字钢(H=160mm t1腹板=6mm t2翼缘=9.9mm B=88mm r=8mm)。
6、密目网6.1、样式:(一般为:1.8m高*6m长、1.5m高*6m长)6.2、材料要求其标准规格每10cm×10cm的面积上,应有2000个网目。
安全防护标准一、脚手架及卸料平台<1>落地式扣件钢管脚手架<1.1>概述1、落地式扣件钢管脚手架应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)的相关要求。
2、搭设高度24m及以上的落地式钢管脚手架工程属于危险性较大的分部分项工程,须单独编制专项方案,专项方案由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。
经审核合格的,由施工单位技术负责人签字,并经过总监理工程师审批。
搭设高度50m及以上落地式钢管脚手架工程属于超过一定规模的危险性较大的分部分项工程,须组织专家进行论证。
专项方案主要内容应包括:基础处理、搭设要求、杆件间距、连墙件拉结点设置、设计计算书、施工详图及大样图和安全措施等。
3、钢管脚手架应选用外径48.3mm±0.5,壁厚3.6mm±0.36的钢管;钢管上严禁打孔,扣件、钢管应采用有质量合格证和质量检验报告的产品。
扣件使用前进行质量检查,有裂纹、变形的严禁使用,出现滑丝的螺栓必须更换。
扣件在螺栓拧紧扭力矩达到65N m时,不得发生破坏。
4、脚手架外侧防护必须使用合格的密目式安全网全封闭。
5、脚手架搭设人员必须持省级建设主管部门颁发的建筑架子工特种作业人员操作资格证书,上岗人员应经安全技术交底后方可上岗,并定期进行体检。
6、脚手架接地、避雷措施等,应按现行行业标准《施工现场临时用电安全技术规范》JGJ46的有关规定执行7、脚手架的拆除应按现行行业标准JGJ130的有关规定执行。
<1.2>基础及垫板:1、脚手架地基与基础的施工,应根据脚手架所受荷载、搭设高度、搭设场地土质情况与现行国家标准《建筑地基基础工程施工质量验收规范》GB50202的有关规定进行。
2、压实填土地基应符合现行国家标准《建筑地基基础设计规范》GB50007的相关规定;灰土地基应符合现行国家标准《建筑地基基础工程施工质量验收规范》GB50202的相关规定。
每层验收内容:
1、脚手架:高于施工层一步,挂网;每段悬挑层两道内侧补杆,补杆后架体离结构处在25cm左右,小横杆扣好;三跨一道连墙件;外架上材料清理;6米填心杆上3个扣件;转角处拦腰杆、踢脚杆。
2、采光井:与施工层同步搭设;每段悬挑层两道内侧补杆,补杆后架体离结构处在25cm左右,小横杆扣好;连墙件,之前没埋连墙件的需用短杆顶在墙上固定;填心杆间距大的需多加填心杆,间距不得大于20cm。
3、临边洞口:拆模层及以下楼层洞口防护板需用方木固定;烟囱洞口覆盖泥浆的需清理并盖板;悬挑层楼梯休息平台边临边防护栏杆;电梯井内三层一道斜板防护,斜板防护钢管必须纵横向各三根;拆模层及以下楼层电梯井口用钢筋网片防护,并且用膨胀螺丝固定。
4、空中花园:打灰层下1层硬防护铺设,铺设钢管需整根架在挑耳上,数量不得太少,不得对接;板上的泥浆和垃圾清理。
5、爬梯:第一道爬梯放置处需铺板。
6、楼层卫生
7、模板支撑。
上班前提要求,必须带防护用品、安全带、安全帽、防滑鞋必带必挂,施工现场“人走场地清”(下班前材料收拾干净,放在指定位置方可下班)。
1、外架主架,立杆垂直,立杆间距1.5米,大横杆水平,小横杆梅花形,除硬防护外,简称《横平竖直》,探头钢管不能超过30厘米。
2、外架主架防护,1、3、5硬防护,2、4、6软防护,硬防护要求:架板5厘米厚,20厘米宽,长3米。
每块架板下不少于三根小横杆,不允许有探头板。
软防护要求:必须绷紧拉直,安全网要求必须每个眼孔绑扎绷直,用长绳子套圈绑扎牢靠。
3、剪刀撑要求:中间搭接不少于1米,3个转向扣件,中间扣件必须带,首尾相连,必须用花杆。
4、内防护要求:高1.2米,绑扎网子,两头离墙15厘米搭设立杆,横平竖直,钢管一样长,大于20厘米的洞口封死钉牢,楼梯要求搭设扶手,不能摇晃,内设防护全部花钢管统一,电梯井内2层一道硬防护,外面用钢筋栏网绑扎牢固封死。
5、挑架要求:工字钢间距1.5米,挑架第一层底部硬防护封死,不能让掉下东西,挑架第二层斜拉钢丝绳一层工字钢头部,大角必须拉钢丝绳,其余可以间隔拉钢丝绳,钢丝绳头部不少于两个U形卡,而且要把U行卡拧紧。
6、料台要求:必须埋预埋件4个,尾部30厘米处预埋,钢丝绳拉紧,4根钢丝绳必须同时受力,不能摇晃,与楼层相连处用木板铺设平稳,结实牢固。
7、安全通道防护棚等要求:水泥棚、木工棚、钢筋棚要求必须两层硬防护,横平竖直,外观感觉方方正正。
8、施工电梯架子要求:必须横平竖直,每5层拉一道钢丝绳,每层必须加固3-4个连墙杆。
9、上人通道要求:斜坡不大于45度角,要钉防滑条,30厘米一道防滑条,扶手,绿安全网,剪刀撑,横平竖直。
10、外架用料要求:外架钢管必须黄色,剪刀撑必须花钢管。
11、外架连墙杆要求:二步三跨,不大于4.5米,长度不小于60厘米。
12、外架拆除要求:1、安全带必须挂,安全帽必须带,要现场安全员在场监督,拉好警戒线方可施工。
外脚手架及外架防护棚搭设详细讲解,附做法图!1外架综合管理规定1、建筑工程实行施工总承包的,外架专项方案应当由施工总承包单位编制。
附着脚手架等专业工程实行分包的,其专项方案可由总承包单位组织专业承包单位编制;2、架体高度超过20m(含20m)的悬挑外架及爬架、附着式整体和分片提升脚手架工程、自制卸料平台、移动操作平台、新型及异型脚手架工程由编制单位组织专家论证,论证完毕后,由方案编制人按专家意见修改完善后报编制单位技术管理部门审核,编制单位技术负责人审批,报项目总监理工程师、建设单位项目负责人审核签字;3、搭设高度不足50m的双排落地式外架,由项目技术负责人初审,编制单位技术管理部门审核,编制单位技术负责人审批,报项目总监理工程师审核签字;4、由专业分包单位完成编审的外架施工方案必须交总包单位审查,审查的内容包括专业分包单位资质、编审人员的资格、是否经过专家论证,是否按论证要求进行修改,编审人员签字是否真实、单位用章是否合规等。
审查程序为项目经理部初审、总包单位技术管理部门审核、总包单位技术负责人审批;5、外架施工方案经总包单位审批后,报总监理工程师审批,然后按当地建设行政主管部门的要求备案6.用于架子搭设的材料、构配件,如架管、扣件、安全网、脚手板、钢丝绳、型钢、用做吊环或锚环的圆钢、电动葫芦等必须按国家相关标准、规范要求送检,检验合格方可投入使用;7.外架搭设前,外架施工方案编制人必须向外架施工员进行方案交底,施工员必须向作业班组进行安全技术交底。
交底时,项目专职安全员全程参与监督,交底完毕、交底双方和监交人均必须在交底单上签字,交底单由交底双方和监交人保存;8.外架应由具备相应资质的作业人员按经审批的外架施工方案搭设,外架搭设完毕后,由项目生产经理组织方案编制人、外架施工员、专职安全员、外架作业班组长对外架进行验收,并保存相关验收记录。
验收合格后方可投入使用;9.外架投入使用前,外架方案编制人向管理外架的施工员、外架使用班组进行外架使用安全交底,并形成交底记录;10.外架使用过程中,管理外架的施工员对外架的使用情况进行日常巡查,禁止随意改动外架、拆除附属设施等不安全的行为。
施工安全防护措施一、脚手架外侧防护措施1、脚手架外侧使用建设主管部门认证的合格绿色密目式安全网封闭,临街面设置双层安全网,其余设单层安全网,且将安全网固定在脚手架外立杆里侧,以防人或物件掉落至脚手架外侧。
立网应与脚手架立杆、横杆用18铅丝绑扎牢固,绑扎间距小于0.3m,要求严密、平整。
在脚手架底部和层间设置水平安全网,使用安全网支架。
安全网支架可直接固定在脚手架上。
2、高处作业部位的下方必须张挂安全网;当建筑物高度超过4m 时,必须设置一道随墙体逐渐上升的安全网,以后每隔4m再设一道固定安全网;在外架和上、下对孔处都必须设置安全网。
安全网的架设应里低外高,支出部分的高低差一般在50cm左右;支撑杆件无断裂,弯曲、网内缘与墙面间隙要小于15cm;网最低点与下方物体表面距离要大于3m。
施工中要保证安全网完整有效,支撑合理,受力均匀,网内不得有杂物.搭接要严密牢靠,不得有缝隙,搭设的安全网,不得在施工期间拆移,损坏,必须到无高处作业时方可拆除。
3、脚手架外侧安全挡板要求铺设严密,并沿外架通长设置,以保证在安全挡板上面工作的人员由于不慎下落的东西,不得穿过安全挡板落到地面上。
严禁架子材料直接向地面上投掷,应将其堆放整齐,用绳索吊于地面上。
二、结构临边防护1、在结构四周边线内50cm处设置全封闭式护身栏,使用材料均采用Φ48×3.5钢管。
其高度不低于1.2m、立杆间距不大于2.5m、竖向每隔0.6m设一道通长大横杆、每隔一根立杆设一道三角架。
2、沿钢管长度方向刷红白相间的油漆、挂醒目标志牌;护身栏杆四周满挂密目安全网、白天设警示牌、夜间设红色警示灯;临边四周1m范围内不准堆料、停放机具。
三、楼梯间防护措施楼梯的侧边利用脚手架做安全防护,架子立管从梯井内搭设、侧边沿楼梯坡度方向做一道1.2m高的护身栏,侧边底部设18cm高的挡脚板。
四、洞口防护方式1、楼板、屋面和平台等面上短边尺寸小于250mm但大于25mm 的孔口,应使用坚实的木盖板盖严,并牢固固定。
