浅谈如何做好工程竣工结算
- 格式:doc
- 大小:27.50 KB
- 文档页数:5
浅谈怎样搞好竣工结算竣工结算是指在工程完工后,进行清算和结算的一种工作。
竣工结算的目的是为了确定工程实际成本,查找工程施工过程中出现的问题,以及明确工程的质量和安全等方面的情况。
如何做好竣工结算,是每一个工程项目经理所关心的问题。
一、建立完善的竣工结算制度建立完善的竣工结算制度对于搞好竣工结算来说是非常重要的。
竣工结算的制度包括了结算文件的准备、审批程序、结算方案的确定以及结算账务的核对等环节。
制定一个严密的计价规范及发票制度是保证结算的正确性的基础。
二、严格控制工程成本竣工结算的核心问题是成本问题。
而成本控制的核心工作就是控制工程过程中的材料和人力成本。
在采购材料的过程中,应严格执行招投标和合同约定,合理控制材料成本,提高物资采购的透明度和公开度,防止资金浪费。
在人力成本方面,需要合理控制工人工资的标准,合理安排工作的时间和数量,保证施工进度和质量。
三、科学制定竣工结算方案竣工结算方案是竣工结算的重中之重,也是最为关键的环节之一。
竣工结算方案是指对各项工程项目进行清晰明了的账目核算和分摊费用的具体方案。
制定方案的时候,应考虑到工程所用到的各种材料,监理人员的审查意见,施工计划的变化等各种因素。
同时在选定清算内容后,应严格按照要求开出发票。
四、建立质量鉴定机制采用合规的施工标准、技术规范、检验检测等手段,确保工程质量符合标准,严格建立质量鉴定,质量考核,发现质量问题及时整改,防止出现后效应。
五、做好结算问题的记录在竣工结算的过程中,需要对各个环节进行记录,明确记录有关时间、材料使用情况、人工成本开支等各类信息,方便后续工作的整理和查证。
这样可以对后续的工程建设,在同类型的工程中,能够做到更加严格的管控。
在对竣工结算的各项方案和实施情况进行合理规划与落实的基础上,做好竣工结算工作不仅能够准确反映工程的实际情况,更能够体现出企业管理水平及工程管理水平的高低。
公司应该重视这项工作,建立严格的管理制度,规范流程,提高竣工结算的质量和效率。
浅谈如何做好工程竣工结算1 绪论竣工结算是施工企业在所承包的工程全部完工教工之后,与建设单位进行最终的价款结算。
竣工结算反映该工程项目上施工企业的实际造价以及还有多少工程款要结清。
通过竣工结算,施工企业可以考核实际的工程费用是降低还是超支。
竣工结算是建设单位竣工决算的一个组成部分。
建筑安装工程竣工结算造价加上设备购置费,勘察设计费,征地拆迁费和一切建设单位为建设这个项目中的其他全部费用,才能成为该工程完整的竣工决算。
由于工程项目建设周期较长,在建设过程中必然会出现各式各样的施工变化,原设计方案不能得到完全的执行,这样,以设计图纸为依据的原预算也会出现不真实的部分。
同时,建筑材料的市场价格标准也在随时的变动着,这些的变动直接影响工程造价,所以,必须根据施工合同的规定对合同价款或施工图预算进行调整与修正。
常用的扣还方式有三种:一、按照公式计算起扣点和起扣额;二、按照当地规定协商确定抵扣额;三、工程最后一次进度款抵扣备料款。
一般公式是:未完工程需主要材料总值=未完工程价值*主要材料比重=预付备料款未完工程价值=预付备料款/主要材料比重起扣时已完工程价值=施工合同总值-未完工程价值=施工合同总值-预付备料款/主要材料比重应扣还的预付备料款计算公式:第一次抵扣额=(累计已完工程价值-起扣时已完工程价值)*主要材料比重以后每一次抵扣额=每次完成工程价值*主要材料比重协商确定扣还备料款在实际中,按公式计算起扣点和抵扣额,理论上是合理的,但手续繁琐。
1.1竣工结算意义竣工结算是施工企业在所承包的工程全部完工教工之后,与建设单位进行最终的价款结算。
竣工结算反映该工程项目上施工企业的实际造价以及还有多少工程款要结清。
通过竣工结算,施工企业可以考核实际的工程费用是降低还是超支。
竣工结算是建设单位竣工决算的一个组成部分。
建筑安装工程竣工结算造价加上设备购置费,勘察设计费,征地拆迁费和一切建设单位为建设这个项目中的其他全部费用,才能成为该工程完整的竣工决算。

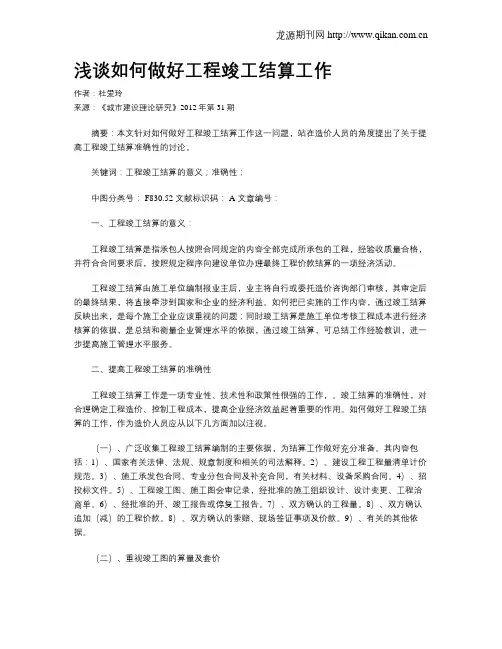

浅谈如何做好工程竣工结算工作作者:杜爱玲来源:《城市建设理论研究》2012年第31期摘要:本文针对如何做好工程竣工结算工作这一问题,站在造价人员的角度提出了关于提高工程竣工结算准确性的讨论。
关键词:工程竣工结算的意义;准确性;中图分类号: F830.52 文献标识码: A 文章编号:一、工程竣工结算的意义:工程竣工结算是指承包人按照合同规定的内容全部完成所承包的工程,经验收质量合格,并符合合同要求后,按照规定程序向建设单位办理最终工程价款结算的一项经济活动。
工程竣工结算由施工单位编制报业主后,业主将自行或委托造价咨询部门审核,其审定后的最终结果,将直接牵涉到国家和企业的经济利益。
如何把已实施的工作内容,通过竣工结算反映出来,是每个施工企业应该重视的问题;同时竣工结算是施工单位考核工程成本进行经济核算的依据,是总结和衡量企业管理水平的依据,通过竣工结算,可总结工作经验教训,进一步提高施工管理水平服务。
二、提高工程竣工结算的准确性工程竣工结算工作是一项专业性、技术性和政策性很强的工作,。
竣工结算的准确性,对合理确定工程造价、控制工程成本,提高企业经济效益起着重要的作用。
如何做好工程竣工结算的工作,作为造价人员应从以下几方面加以注视。
(一)、广泛收集工程竣工结算编制的主要依据,为结算工作做好充分准备。
其内容包括:1)、国家有关法律、法规、规章制度和相关的司法解释。
2)、建设工程工程量清单计价规范。
3)、施工承发包合同、专业分包合同及补充合同,有关材料、设备采购合同。
4)、招投标文件。
5)、工程竣工图、施工图会审记录,经批准的施工组织设计、设计变更、工程洽商单。
6)、经批准的开、竣工报告或停复工报告。
7)、双方确认的工程量。
8)、双方确认追加(减)的工程价款。
8)、双方确认的索赔、现场签证事项及价款。
9)、有关的其他依据。
(二)、重视竣工图的算量及套价首先,准确计算工程量。
它是工程竣工结算编制过程中最繁杂的一个工序,工程量是组成工程造价的基本因素,工程造价的准确程度主要取决于工程量计算的精度,因此一定要抓好工程量的准确性。

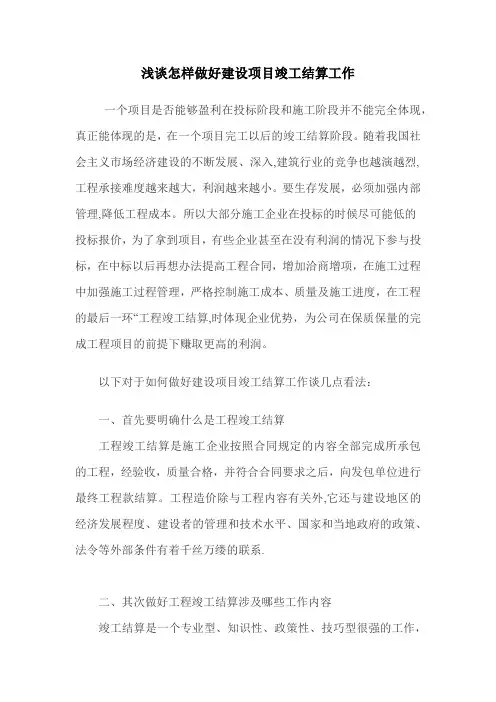

浅谈怎样做好建设项目竣工结算工作一个项目是否能够盈利在投标阶段和施工阶段并不能完全体现,真正能体现的是,在一个项目完工以后的竣工结算阶段。
随着我国社会主义市场经济建设的不断发展、深入,建筑行业的竞争也越演越烈,工程承接难度越来越大,利润越来越小。
要生存发展,必须加强内部管理,降低工程成本。
所以大部分施工企业在投标的时候尽可能低的投标报价,为了拿到项目,有些企业甚至在没有利润的情况下参与投标,在中标以后再想办法提高工程合同,增加洽商增项,在施工过程中加强施工过程管理,严格控制施工成本、质量及施工进度,在工程的最后一环“工程竣工结算,时体现企业优势,为公司在保质保量的完成工程项目的前提下赚取更高的利润。
以下对于如何做好建设项目竣工结算工作谈几点看法:一、首先要明确什么是工程竣工结算工程竣工结算是施工企业按照合同规定的内容全部完成所承包的工程,经验收,质量合格,并符合合同要求之后,向发包单位进行最终工程款结算。
工程造价除与工程内容有关外,它还与建设地区的经济发展程度、建设者的管理和技术水平、国家和当地政府的政策、法令等外部条件有着千丝万缕的联系.二、其次做好工程竣工结算涉及哪些工作内容竣工结算是一个专业型、知识性、政策性、技巧型很强的工作,它直接关系到项目是否盈利,所以如何做好工程竣工结算就显得尤为重要。
1、收集竣工结算资料工程竣工决算的资料包括:工程施工合同、工程招标文件及其补遗答疑资料、施工单位的投标资料、工程竣工图、设计变更通知、签证资料的收集和取证,注意其有效性。
首先竣工图。
工程竣工图是工程交付使用时的实样图。
对于工程变化不大的项目,可在施工图上直接标明变更项目,无需重新绘制。
对于工程变化较大的项目一定要重新绘制竣工图。
竣工图绘制完成后应请建设单位、监理单位相关人员在图签栏内签字,并加盖竣工图图章。
竣工图一定要如实的反映工程实况。
其次收集变更通知单.合同变更是在履行合同过程中,经发包人同意,监理人可按合同约定的变更程序向承包人做出变更指示,承包人应遵照执行。

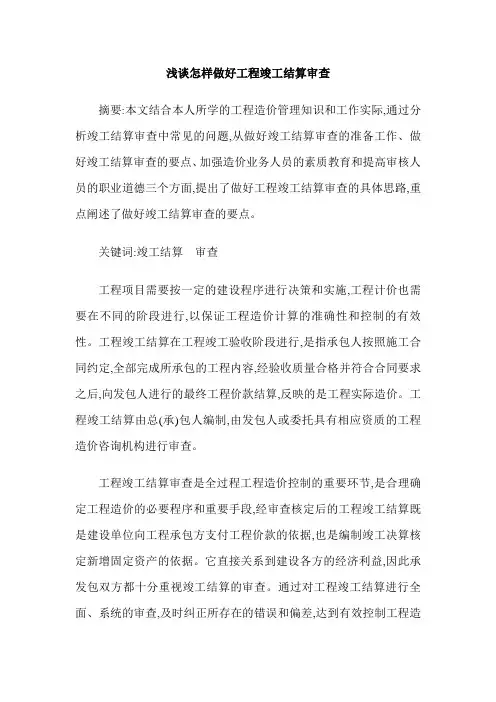

浅谈怎样做好工程竣工结算审查摘要:本文结合本人所学的工程造价管理知识和工作实际,通过分析竣工结算审查中常见的问题,从做好竣工结算审查的准备工作、做好竣工结算审查的要点、加强造价业务人员的素质教育和提高审核人员的职业道德三个方面,提出了做好工程竣工结算审查的具体思路,重点阐述了做好竣工结算审查的要点。
关键词:竣工结算审查工程项目需要按一定的建设程序进行决策和实施,工程计价也需要在不同的阶段进行,以保证工程造价计算的准确性和控制的有效性。
工程竣工结算在工程竣工验收阶段进行,是指承包人按照施工合同约定,全部完成所承包的工程内容,经验收质量合格并符合合同要求之后,向发包人进行的最终工程价款结算,反映的是工程实际造价。
工程竣工结算由总(承)包人编制,由发包人或委托具有相应资质的工程造价咨询机构进行审查。
工程竣工结算审查是全过程工程造价控制的重要环节,是合理确定工程造价的必要程序和重要手段,经审查核定后的工程竣工结算既是建设单位向工程承包方支付工程价款的依据,也是编制竣工决算核定新增固定资产的依据。
它直接关系到建设各方的经济利益,因此承发包双方都十分重视竣工结算的审查。
通过对工程竣工结算进行全面、系统的审查,及时纠正所存在的错误和偏差,达到有效控制工程造价的目的。
做好工程竣工结算审查,对工程造价管理有着现实的意义,下面本人结合自己的实际工作情况和体会,对工程竣工结算审查中常见的问题及怎样做好竣工结算审查的几点思路作一些探讨分析。
1 竣工结算审查中常见的问题我们在竣工结算审查过程中发现一些普遍存在的问题,主要表现在以下几个方面。
(1)承发包双方对施工合同的签订工作重视不够,合同在洽谈、起草、签订过程中,不同程度地存在合同内容不够详尽,专用条款约定措辞不够严谨,言语表达不清楚,结算原则、计算方法不具体等问题,为竣工结算留下了合同纠纷隐患。
(2)工程在建设施工过程中不可避免地要发生一些设计变更、工程签证。
工程竣工结算审查中,因现场签证引起的争议较多,如有的签证内容与现场实际做法不符,有的签证表述不清、准确度不够、手续不齐全,甚至有的签证是在审查结算发现问题时后补。
竣工结算是建筑工程合同履行完毕后,对工程价款进行最后确定的过程。
为了确保竣工结算的顺利进行,以下是一些建议:
1. 充分了解合同内容:在竣工结算前,首先要充分理解合同中的各项条款,特别是与工程价款、付款方式、结算时间等相关的条款。
2. 完善签证和索赔资料:确保所有签证和索赔资料的完整性和闭合性,包括工程变更、工程延期、质量问题等导致的费用增减。
这些资料将有助于准确计算工程价款。
3. 保持与施工单位的沟通:与施工单位保持良好沟通,及时解决竣工结算过程中出现的问题和争议。
4. 审核工程量:对照合同工程量和实际完成工程量,确保工程量的准确性。
如有差异,应与施工单位协商解决。
5. 关注工程质量:确保工程质量符合合同要求,避免因质量问题导致的额外费用。
6. 审核结算资料:在竣工结算过程中,仔细审核施工单位提交的结算资料,包括工程量清单、单价、取费标准等,确保资料的准确性和完整性。
7. 合理协商:在竣工结算过程中,双方应本着公平、合理的原则进行协商,达成一致意见。
8. 关注政策法规:了解国家和地方相关政策法规,确保竣工结算的合法性。
9. 保留证据:在竣工结算过程中,妥善保存相关证据,以备不时之需。
10. 聘请专业机构:如有必要,可以聘请具有专业资质的工程造价咨询机构进行竣工结算审核,以确保结算的准确性。
竣工结算是一个复杂且繁琐的过程,需要充分了解合同内容、关注工程质量、合理协商,并确保所有资料的准确性和完整性。
通过以上建议,有助于提高竣工结算的效率和准确性。

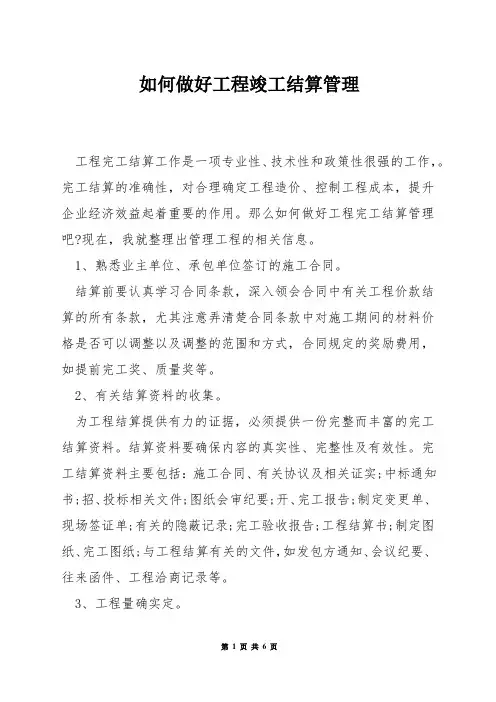

如何做好工程竣工结算管理工程完工结算工作是一项专业性、技术性和政策性很强的工作,。
完工结算的准确性,对合理确定工程造价、控制工程成本,提升企业经济效益起着重要的作用。
那么如何做好工程完工结算管理吧?现在,我就整理出管理工程的相关信息。
1、熟悉业主单位、承包单位签订的施工合同。
结算前要认真学习合同条款,深入领会合同中有关工程价款结算的所有条款,尤其注意弄清楚合同条款中对施工期间的材料价格是否可以调整以及调整的范围和方式,合同规定的奖励费用,如提前完工奖、质量奖等。
2、有关结算资料的收集。
为工程结算提供有力的证据,必须提供一份完整而丰富的完工结算资料。
结算资料要确保内容的真实性、完整性及有效性。
完工结算资料主要包括:施工合同、有关协议及相关证实;中标通知书;招、投标相关文件;图纸会审纪要;开、完工报告;制定变更单、现场签证单;有关的隐蔽记录;完工验收报告;工程结算书;制定图纸、完工图纸;与工程结算有关的文件,如发包方通知、会议纪要、往来函件、工程洽商记录等。
3、工程量确实定。
合理地、准确地计算工程量是一个编制人员的基本职业道德,不能利用建设单位对建设工程结算知识了解少而多计工程量、重复计算工程量等手段,抬高工程造价。
工程量计量时应注意以下几点要求:严格确定计量内容。
进行计量时必须依据具体的制定图纸进行,并按照施工合同中所规定的方法进行计量,关于施工企业超出制定图纸范围和自身原因返工的工程量不予以计量。
关于合同外的变更工程量,有制定变更单或者业主、制定、施工、监理各方签字的现场签证单的,可予以计量,其余的不予计量。
强化隐蔽工程的计量。
隐蔽工程具有特别性,施工完成后隐蔽工程的工程量难以计量,必须在工程隐蔽之前做好测量,测量结果必须经过双方认可,并签字作为凭证。
工程计量时,假设发现工程量清单中出现漏项、偏差时,应当按履行合同过程中实际完成的工程数量计量。
2做好工程完工结算1、熟悉理解合同文件先要认真阅读、熟悉合同文件及相关合同条款,尤其要注意弄清楚合同条款中对在工程施工期间的材料价格是否可以调整,具体调整材料的范围以及方式,工程变更通知(签认)的程序和工程变更计量的方法,合同规定的有关奖励费用,如提前赶工奖、赶工措施费、质量奖、风险管理基金的返还及兑现方式等。
浅谈工程项目竣工财务决算存在的问题及对策为了进一步加强项目竣工财务决算工作,财政部规定项目竣工财务决算的审批实行“先审核、后审批”的办法,提高工程项目竣工财务决算的有效性。
为了有效降低工程项目竣工财务决算审核风险,本文主要对工程项目的竣工财务决算存在的问题进行分析,并且阐述了其解决措施。
标签:工程项目;竣工结算;财务决算1、工程项目竣工决算中存在的问题1.1 决算完成时间远远滞后于资产交付使用时间一般情况下,建设项目完工并通过验收后,资产即达到可使用状态,交付正常使用,此时资产的价值尚不能准确确定,一般通过暂估的方法入账。
施工单位的预(结)算要经过监理单位、结算审核单位、建设单位的层层审核之后,才能确定最后的工程量和结算额。
建设单随后清查资产、编制竣工决算。
加上管理不到位的影响,对于具有一定规模的建设项目来说,这个过程往往持续半年到一年,甚至更长时间。
随着时间的推移,竣工项目的相关资料难以收集,加之相关岗位人员变动原因,准确核实资产的价值的难度加大。
1.2 项目投资超概算、实际完成工程量与概算口径不一致问题严重目前我国对基本建设项目的管理和规定尚有待完善,虽然有国家审计署、国资委等监督机构对大型基建项目的监督和审查,但由于各种原因,先开工后有概算,“三边”工程、后期更改设计等现象普遍存在。
导致实际完成工程量与概算口径不一致,或者超概算投资现象严重,扰乱了基本建设的正常秩序,给投资管理带来麻烦。
我公司100万吨/年聚氯乙烯循环综合利用项目概算不详细,建设过程中审批立项的项目未编入概算等,导致有些项目超概算特别严重,有些项目无概算,给投资管理带来了很多麻烦,给竣工决算报表编制人员带来不便。
1.3 项目成本不实或成本项目不完整一方面大型项目的构成非常复杂,费用种类繁多,费用分摊标准不准确容易造成成本不实、资产价值虚增或虚减。
另一方面,竣工决算编制时,与施工单位并未实际结算完毕,成本需要根據实际工程量和预结算审定情况估算预提,在实际工作中经常出现漏计和预提不准确,成本项目不完整的现象。
如何才能办理好竣工结算现在流行一句话“活是干出来的, 利润是算出来的”, 本人不完全赞成这句话, 但也觉得有一定的道理。
现在既能干又能算的人事少之又少, 单位越大分工越细, 很多项目都要体现分工不分家的管理模式, 特别是竣工结算阶段, 预算员在办理竣工结算中需要技术员、资料员、文员、材料员、库管员的及时配合, 配合的好坏直接影响到项目结算质量的好坏。
本人从事二十几年的工程结算工作, 对结算的配合是深有体会。
1)、企业领导对结算编制的相关人员的重视程度直接决定竣工结算的质量, 现行的建筑市场竞争激烈, 施工企业为了生存, 在投标竞争中大多采取低价中标, 但中标项目能否盈利, 又是影响企业生存和发展的核心, 这就牵涉到经营策略、日常生产和成本管理工作、竣工结算等一系列环节, 企业为保证综合效益, 应正确处理好各环节的关系, 不能变成接不到工程是“等死”, 接了工程是“自杀”的局面。
为此要求企业领导能尽力保证各方面的有机结合, 在重视投标工作的同时在结算编制方面也应配备足够的高水平的各相关人员。
2)、负责编制结算的主要人员具备较高的专业水平, 才是编好结算的基础, 要编好工程结算, 编制者应具有较高的业务素质。
能正确理解当地定额内容, 准确套用定额项目, 能对定额项目单价进行必要的换算调整;能准确理解和运用合同条款对该调费用进行调整;及时掌握计价信息, (如各地的造价部门发布的造价信息、职能部门发布的调整的计价文件等)并能吃透精神, 准确运用。
此外, 能深入了解和掌握工程现场情况, 掌握各分部工程的构造做法及施工工艺, 准确的对签证进行费用计算;并能主动把握索赔起因, 根据索赔程序, 利用索赔技巧进行索赔, 同时应懂得必要的法律知识为其服务;针对新材料、新工艺, 能利用定额原理自行组价列项等。
3)、熟读合同条款, 为结算编制提供可靠条件, 并以合同条文作为理由和根据, 所以结算的结果常常取决于合同的完善程度和表达方式。
如何做好工程技术竣工结算一、提纲:1. 工程技术竣工结算意义和重要性2. 工程技术竣工结算的流程和程序3. 工程技术竣工结算中需要注意的问题4. 工程技术竣工结算的规范性和合法性5. 工程技术竣工结算中的创新方法和实践案例二、工程技术竣工结算意义和重要性作为建筑专家,我们在工程技术过程中必须了解并且严格遵守相关的工程技术竣工结算规定。
这是因为工程技术竣工结算不仅涉及到工程结算金额,也涉及到工程技术的进步,规范性以及合法性等多个方面。
特别是现在,建筑行业的竞争越来越激烈,要想在这个行业中立足,就必须做好工程技术竣工结算。
首先,工程技术竣工结算能够避免工程投资额的浪费。
如果在工程技术竣工结算阶段没有依法审核资料,那么很容易造成冗余,浪费资金,导致不必要的经济损失。
其次,工程技术竣工结算能够保持行业的规范性。
作为建筑行业,我们必须保证工程技术的规范、标准化,才能够维护建筑行业的声誉,促进这个行业的长远发展。
最后,工程技术竣工结算也能够保证工程技术的合法性。
在工程技术竣工结算中,必须依法依规操作,维护建筑行业的合法性,并且通过工程技术竣工结算的手段,能够有效地避免和现实问题的关联。
三、工程技术竣工结算的流程和程序建筑专家在做工程技术竣工结算的时候,必须严格按照工程技术竣工结算的相关流程和程序进行操作。
首先,要明确工程技术竣工结算的主体和范围,详细了解各方责任和义务,避免对其产生误解。
其次,要制定完善的投资计划和合同文本,明确改造目的,合理计算预算并开展工作。
在工程技术实施过程中,建设单位要及时掌握施工进度,审核输出,采集施工资料和成本数据,并及时纠正和解决项目的问题。
最后,需要依照法律法规要求,经审核评估,进行收支结算,从而完成验证和结算工作。
四、工程技术竣工结算中需要注意的问题在进行工程技术竣工结算时,建筑专家需要注意以下几个问题:首先,建筑专家需要明确收集和审核资料的标准和流程,严格把控材料真实性和准确性。
浅谈如何做好工程竣工结算摘要: 施工企业在所承包的工程全部完工并经验收达到合格质量要求后,应根据工程完成的实际情况及合同的履约情况及时编制工程竣工结算文件,其编制质量的好坏将直接影响到施工单位的切身利益。
如何将已完成的工程内容以及合同约定的合法权益通过竣工结算的方式高质量地反应出来,实现施工企业的收益目标是每个施工企业的必须面对的。
然而,实际工作中,在这方面做得并不理想,应该得到的合法收益却没有完全得到,个别项目甚至连投入的成本都没有能够全部收回,对此,根据自己在施工单位多年从事工程结算的编制和审核工作,谈几点体会。
关键词: 做好工程竣工结算一、加强项目的造价跟踪管理,是做好竣工结算的首要条件一般的,很多建筑施工企业都注意在工程投标阶段投入大量人力、物力做好工程投标报价工作,而放松了施工工程中造价的动态跟踪管理。
很多项目部基本不设造价部门或人员,工程竣工时由公司层面的造价人员编制工程竣工结算,这种情况下编制的工程竣工结算往往存在以下问题;1、由于公司层面的造价人员对工程现场情况不是很熟悉,往往只是根据项目部施工人员的描述或项目的书面资料进行计价,而现场施工人员一般情况下不具备工程造价方面的专业知识,提供的现场情况往往不够全面或者计价依据不强导致竣工结算时常发生少算、漏算等现象。
2、很多项目在工程实施过程中往往会发生大量的变更或签证,由于项目部没有造价人员,这些变更或签证一般由公司造价人员编制报价、结算、变更签证等工作,工作量比较大,因此常常不能及时提供报价甚至漏报。
3、由于项目现场没有设造价人员,工程资料人员又不具备工程造价专业知识,所以在编制报工程资料时往往未考虑造价因素,所以其编报的工程资料不能为工程造价提供有效的计价依据。
综上所述如果项目现场配备专职造价人员,造价人员会对整个施工过程进行跟踪,会为项目工程提供全过程的造价服务,不漏算、不错算既避免了公司造价人员不熟悉现场又能为现场变更或签证提供及时的报价,更重要的是可以从造价角度对资料员编报的工程资料进行审核和指导,为结算提供有效的计价依据。
第1篇一、前言工程竣工结算是指在工程建设过程中,根据合同约定和实际完成情况,对工程量、质量、进度、费用等进行全面核算,确定工程实际完成价值的过程。
工程竣工结算是对工程投资、质量和进度进行综合评价的重要手段,也是工程验收和交付使用的重要依据。
本方案旨在规范工程竣工结算工作,确保结算的准确性和公正性。
二、工程竣工结算原则1. 合同约定原则:结算依据合同约定,遵循合同条款,确保结算内容的合法性和有效性。
2. 实际完成情况原则:结算以实际完成情况为依据,确保结算内容的真实性和准确性。
3. 公平公正原则:结算过程公开透明,确保各方权益得到公平公正的处理。
4. 及时性原则:结算工作应尽快完成,避免影响工程验收和交付使用。
三、工程竣工结算范围1. 工程量结算:对工程量进行核算,包括分部分项工程量、工程量清单等。
2. 质量结算:对工程质量进行检查,确定工程质量等级。
3. 进度结算:对工程进度进行检查,确保工程按期完成。
4. 费用结算:对工程费用进行核算,包括直接费用、间接费用等。
四、工程竣工结算程序1. 准备阶段(1)收集相关资料:包括工程合同、设计文件、施工图、变更通知单、验收报告等。
(2)组织人员:成立工程竣工结算小组,明确小组成员职责。
(3)制定结算方案:根据工程特点,制定详细的结算方案。
2. 初步结算阶段(1)编制工程量清单:根据设计文件和施工图,编制工程量清单。
(2)核算工程量:对工程量进行核算,确保核算的准确性。
(3)确定工程费用:根据合同约定和实际完成情况,确定工程费用。
3. 审核阶段(1)内部审核:对初步结算进行内部审核,确保结算内容的准确性。
(2)外部审核:邀请相关专家对结算进行外部审核,确保结算的公正性。
4. 最终结算阶段(1)修改完善:根据审核意见,对结算进行修改完善。
(2)签订结算协议:与各方达成一致意见后,签订结算协议。
(3)结算支付:按照结算协议,进行工程款支付。
五、工程竣工结算注意事项1. 严格执行合同约定,确保结算内容的合法性和有效性。
如何搞好竣工结算竣工结算是工程项目最后的一项重要工作,对于项目的成功交付和结构保修期的开始具有重要意义。
好的竣工结算可以确保工程质量和工程进度的准确性,也可以提高工程项目的效益和管理水平。
下面详细介绍如何搞好竣工结算。
一、加强项目管理竣工结算前,首先要加强项目管理,加强对各项工程进展的监督和控制,确保施工单位按照合同要求和工程设计进行施工,保证工程质量和进度符合要求。
同时,要对所有的施工过程进行记录和备份,以确保各项工作的准确性和可追溯性。
二、建立健全的工程台账竣工结算需要清楚掌握工程项目的各项数据和信息,因此需要建立健全的工程台账。
工程台账应包括工程项目的基本信息、施工单位信息、施工过程中的各项数据和记录等,以便对项目的进展进行全面的掌握和监督。
三、确保施工单位提供真实、准确的施工报告和资料竣工结算需要依据施工单位提供的施工报告和资料进行核算,因此要求施工单位提供真实、准确的报告和资料。
施工单位应提供详细的施工记录,包括施工过程中的工程量、施工方法和施工技术等相关信息,以便进行核算和结算工作。
四、严格按照施工合同进行核算竣工结算需要依据施工合同进行核算,因此必须严格按照合同要求进行核算工作。
核算应按照工程量、工程成本、合同价款等因素进行,确保核算结果准确无误。
五、强化质量验收和结构保修期的监督竣工结算后,需要进行质量验收工作,确保工程质量符合要求。
同时,还要加强对结构保修期的监督,确保施工单位按照合同约定提供结构保修期服务,及时解决工程质量问题。
六、做好竣工结算的档案管理和归档工作竣工结算完成后,需要对竣工结算工作的相关资料和信息进行档案管理和归档工作。
这些资料和信息包括竣工结算报告、施工单位的报告和资料、质量验收报告和结构保修期的相关文件等。
档案管理和归档工作要确保资料的安全完整,以备将来的查阅和使用。
七、遵守相关法律法规和规章制度搞好竣工结算首先要严格遵守相关的法律法规和规章制度,确保竣工结算的合法、公正和公平。
浅谈如何做好工程结算工程结算是工程建设项目管理过程中的重要环节之一,对于项目的顺利进行和质量的控制起着至关重要的作用。
做好工程结算,需要从以下几个方面进行考虑:1.建立结算总体规划:在项目开始之初,需要明确结算的总体目标和原则,并制定相应的结算程序和流程,确保结算工作的正常推进。
2.统一规范合同和文件管理:建立健全的合同档案管理制度,对工程合同、施工图纸、变更单等文件进行统一编号、存储和管理,确保结算的准确性和完整性。
3.控制工程变更:及时记录和处理工程变更,避免因未及时处理变更引起的费用纠纷和结算争议。
对于合理的工程变更,应及时编制变更单并与业主协商确定变更费用,确保变更费用的合理性和准确性。
4.做好收支管理:结算工作的核心就是对工程项目的各项费用进行核算和结算,这就要求对工程项目的资金收支进行有效的管理。
需要建立一个完善的预算管理制度,对每一项工程费用进行详细核算和记录,确保工程款项的合理支出和收回。
5.严格执行结算程序:在进行工程结算时,要按照合同规定和相关法律法规的要求,严格执行结算程序,确保结算工作的公正、公平和合规。
按照合同约定和结算规定,编制结算资料和报表,并由相关部门负责人审核和签字。
6.建立健全的内部控制制度:内部控制是保障工程结算工作正常进行的重要保障措施。
需要建立健全的财务管理制度、费用核算制度和审计制度,加强对结算工作的监督和审核,确保结算过程的合规性和准确性。
7.加强与业主的沟通和协商:工程结算是与业主进行结算的过程,因此与业主的沟通和协商非常重要。
及时向业主报告工程进展和费用情况,妥善处理业主的意见和要求,保持良好的沟通和合作关系,确保结算工作的顺利进行。
8.落实质量管理要求:工程结算工作不仅仅是对工程费用的核算和结算,还要对工程的质量进行评估和控制。
需要建立健全的质量管理制度,加强对工程施工过程的监督和检验,确保工程质量的达标和符合要求。
综上所述,做好工程结算需要建立总体规划,统一规范合同和文件管理,控制工程变更,做好收支管理,严格执行结算程序,建立内部控制制度,加强与业主的沟通和协商,以及落实质量管理要求。

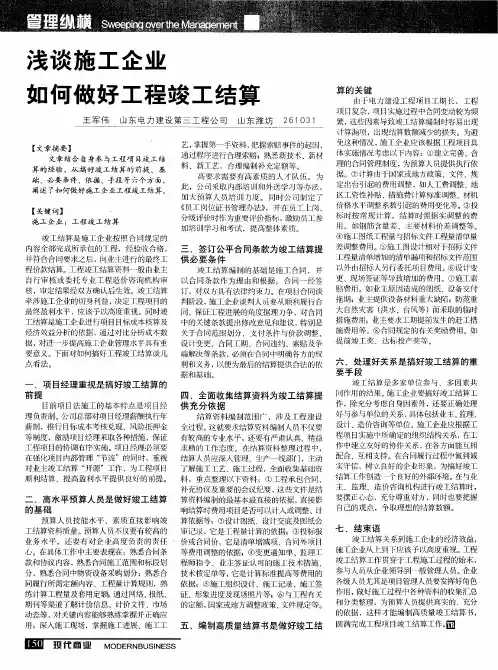

简议施工企业如何做好工程竣工结算工作摘要:随着建筑行业的高速发展,在当前的建筑工程建设过程中,行业竞争越演越烈,工程承接难度及业主要求下浮的幅度不断加大,工程利润越来越小,而且一些施工单位往往存在一些误区,那就是重视施工管理,而忽视了工程竣工结算工作。
工程竣工结算是指按工程进度、施工合同、施工监理情况办理的工程价款结算,以及根据工程实施过程中发生的超出施工合同范围的工程变更情况,调整施工图预算价格,确定工程项目最终结算价格。
工程结算在项目施工中通常需要发生多次,一直到整个项目全部竣工验收,还需要进行最终建筑产品的工程竣工结算。
从而完成最终建筑产品的工程造价的确定和控制。
其实正是由于对竣工结算工作的不重视,使许多企业应得的收益没能收回来,施工管理再好,在利润上也会大打折扣。
关键词:工程;竣工结算;工程造价;施工合同。
工程结算是工程支付的基础、前提和条件,是取得工程价款、满足工程施工生产、维持企业正常经营所需资金的重要手段。
如何做好工程项目结算是企业经营工作的重要内容,施工企业不但要会干工程,还要会结算,能将承建的工程项目及时、准确地进行结算,做到应得尽得,使企业效益不流失,为企业创造良好的经济效益奠定基础。
那么如何才能做好施工企业的工程竣工结算工作呢?1 做好工程竣工结算的准备工作1.1在投标阶段,就需要做好投标报价工作,为中标后的工程结算工作打下基础。
在获取招标文件之后,首先领会和掌握招标文件和合同条款,并对现场进行踏勘,了解相关的工程信息。
特别是对于工程结算部分的条款,一定要认真的阅读,反复的揣摩。
根据招标文件的相关规定以及自身的经验判断,融合集体的智慧,对工程项目实施过程中是否会发生设计变更、有无材料变更的可能性等进行分析研究。
然后通过一定的投标策略进行投标报价,达到既能中标,又能为以后的工程结算工作创造有利条件、打下良好基础的目的。
1.2在施工阶段,熟悉施工图纸,深入工程现场,了解整个工程的概况及施工方案的措施内容。
浅谈如何做好工程竣工结算
浅谈如何做好工程竣工结算
【摘要】
竣工结算是施工企业向建设单位提交的最终工程价款结算,要求编制人员在熟练掌握相关专业知识和合同法规的同时,要做到认真细致,不少算、不漏算,保持良好的职业道德与自身信誉,在此基础上做好工程竣工结算工作。
【关键词】竣工结算、工程量、签证
中图分类号: F830.52文献标识码: A
【正文】
工程竣工结算是指施工企业按照合同规定的内容全部完成所承包的工程,经过验收合格,并符合合同要求之后,向发包单位进行的最终工程款结算。
由于工程的施工周期较长,施工过程中必然会出现各种各样的变化,致使原设计方案不能得到完全的执行。
同时,建筑材料的市场价格也在随时变动,这些变动直接影响工程的造价,所以必须对合同价款或原施工图预算作出调整与修改。
本文是根据自己的工作经验,对工程竣工结算的一点体会。
1、熟悉业主单位、承包单位签订的施工合同。
结算前要认真学习合同条款,深刻领会合同中有关工程价款结算的所有条款,尤其注意弄清楚合同条款中对施工期间的材料价格是否可以调整以及调整的范围和方式,合同规定的奖励费用,如提前完工奖、质量奖等。
2、有关结算资料的收集。
为工程结算提供有力的证据,必须提供一份完整而丰富的竣工结算资料。
结算资料要保证内容的真实性、完整性及有效性。
竣工结算资料主要包括:施工合同、有关协议及相关证明;中标通知书;招、投标相关文件;图纸会审纪要;开、竣工报告;设计变更单、现场签证单;有关的隐蔽记录;竣工验收报告;工程结算书;设计图纸、竣
工图纸;与工程结算有关的文件,如发包方通知、会议纪要、往来函件、工程洽商记录等。
3、工程量的确定。
合理地、准确地计算工程量是一个编制人员的基本职业道德,不能利用建设单位对建设工程结算知识了解少而多计工程量、重复计算工程量等手段,抬高工程造价。
工程量计量时应注意以下几点要求:
3.1、严格确定计量内容。
进行计量时必须根据具体的设计图纸进行,并按照施工合同中所规定的方法进行计量,对于施工企业超出设计图纸范围和自身原因返工的工程量不予以计量。
对于合同外的变更工程量,有设计变更单或者业主、设计、施工、监理各方签字的现场签证单的,可予以计量,其余的不予计量。
3.2、加强隐蔽工程的计量。
隐蔽工程具有特殊性,施工完成后隐蔽工程的工程量难以计量,必须在工程隐蔽之前做好测量,测量结果必须经过双方认可,并签字作为凭证。
3.3、工程计量时,若发现工程量清单中出现漏项、偏差时,应当按履行合同过程中实际完成的工程数量计量。
4、工程价款的调整。
建设项目在实施过程中,经常会出现设计变更、市场价格波动等影响工程造价的因素,需要对工程价款进行调整。
调整的一般原则是:
4.1、若施工中出现施工图纸与工程量清单项目特征描述不符的,承发包双方应根据新的项目特征确定相应的工程量的综合单价;
4.2、若工程量清单中漏项或非承包人原因的工程变更,造成新增的工程量清单项目,对应的综合单价按下列方法确定:①合同中已有使用的综合单价,按合同中已有的综合单价确定;②合同中有类似的综合单价,按类似的综合单价确定;③合同中没有类似的综合单价,由承包人提出综合单价,经发包人确认后执行。
4.3、若工程量清单中漏项或非承包人原因的工程变更,引起措施项目发生变化,造成施工方案变更,原措施费中已有的措施项目,按原有的措施费的组价方法进行调整;原措施费中没有的项目,由承包人根据措施项目变更情况,提出适当的措施项目变更,经发包人确认后执行。
4.4非承包人原因引起的工程量增减,该想工程量在合同约定范围以内的,应执行原有的综合单价;该项工程量在合同确定幅度以外的,其综合单价、措施项目费应予以调整。
5、工程索赔工作。
索赔是合同在履行过程中,当事人一方未履行合同所规定的义务,而使另一方遭受损失时,受损失的一方提出赔偿要求的行为。
本文所提的是施工单位的索赔,即在施工过程中,由于业主或其他方面的因素导致承包方付出额外的费用或造成损失,承包方通过合法途径和程序,例如谈判、诉讼或仲裁,对其在施工过程中的损失向业主提出赔偿的要求。
工程索赔可按干扰事件、合同类型、索赔要求、索赔起因分类,按干扰事件分类的有:工期拖延索赔、不可预见的外部障碍或条件索赔、工程变更索赔、工程中止索赔、其他索赔(如货币贬值、物价上涨、法令变化、建设单位推迟支付工程款引起索赔)等;按合同类型分类有:合同规定的索赔、非合同规定的索赔;按索赔要求分类有:工期索赔、费用索赔;按索赔起因分类有:建设单位违约索赔、合同错误索赔、合同变更索赔、工程环境变化索赔、不可抗力因素索赔等。
在施工过程中,合同条款;业主发出的指令错误;业主代表未按规定指令、批准、图纸;设计变更等都会形成索赔,应在日常工作中收集各种索赔证据,包括书面资料、影像资料。
书面资料应当为业主发出的书面指令、经业主签字的现场签证、施工日志、技术资料等。
发生索赔事件后,应在28天内,向工程师发出索赔意向通知,在发出索赔意向通知后28天内向工程师提出延长工期和(或)补偿经济损失的索赔报告及有关资料。
6、结算核对工作。
施工企业做好结算以后,送交给业主单位审核,之后就是双方核对工作,工程结算直接决定着工程造价的大小,结算核对也是一项责任心很强的工作,结算中的一勾一点都与工程总造价密切相关。
一般工程结算分为三部分核对:核对工程量,核对定额子目,核对工程费用。
在核对过程中如有关不清楚的部分,或请工地代表解释,或者自己亲自到现场丈量、查看。
如果双方有不同之处,就当场共同
复核,按“谁正确,按谁办”的原则解决。
核对时要注意下列几个方面:一是核对工程结算所报工程量与实际完成的工程量是否相符;二是要核对有无假报结算的情况;三是要核对有否重复计算工程量的情况。
工程结算经过核对后,发现有多估、高套定额子目的应根据核对结果予以核减;对于低估漏列的部分,也应当实事求是地予以增加。
7、编制竣工结算是应注意的问题。
7.1、.办理竣工结算必须依据充分,基础资料齐全;包括设计图纸、设计修改手续、现场签证单、价格确认书、会议记录、验收报告和验收单、其他施工资料,原施工图预算和报价单,甲供材料和设备清单等,保证竣工结算建立在事实基础上,防止走过场或虚构事实的情况发生。
7.2、编制竣工结算人员在结算前必须充分熟悉竣工图,正确确定有关分部分项的工程量和工程价格,避免竣工结算与现场脱节,影响结算质量和脱离实际的情况发生。
7.3、编制竣工结算时尽量做到不漏算、不多算,工程量计算准确无误;套定额或清单时避免重套、漏套或错套单价以及不符合实际的乱定价,影响工程结算。
7.4、竣工结算资料的顺序排列正确,格式简洁明了,使人一目了然。
7.5、编制竣工结算说明,应明确结算范围、依据和提供材料的基本内容、数量,对尚不明确的事实做出说明。
竣工结算书应全面反应工程的基本情况,包括每一单位工程的原合同价格清单,所有的增减账单,并加以汇总制作竣工结算表。
7.6、当前,计算机的应用较为普及,计算机在合并汇总计算工作中起了很大的作用,它在减轻预算人员工作量的同时也减少了人为计算的错误。
在计算操作过程中,我们要努力提高对原始数据输入的准确性。
结束语:为了更好的做好一个工程的竣工结算工作,要努力提高自己的工程量计算能力,一方面,必须从上述能力体系上进行提高,牢牢树立起为工程服务的敬业精神,耐心细致。
另一方面,必须结合造价改革及建筑业信息化应用的趋势,掌握先进的工具技术,必须不
断学习新的工程技术知识,学习国外造价管理中的先进经验和技术、理论和实践相结合,把自己锻炼成适应时代需求的造价工作者。
【参考文献】
[1] 《建设工程工程量清单计价规范》(GB50500-2008)的贯彻意见[2]陶学明主编《工程造价计价与管理》中国建筑工业出版社2004年2月
[3]袁剑波主编《工程变更对造价管理的影响研究》人民交通出版社 2003年5月
[4]何俊新《工程建设合同管理》中国建筑工业出版社2005年7月
------------最新【精品】范文。
