污水处理工程资料污水处理是一个严肃且复杂的环境问题,直接关系到人们的生活质量和环境保护。
为了解决城市和工业污水排放的问题,污水处理工程应运而生。
以下是关于污水处理工程资料的内容说明和技术要求。
一、背景介绍随着城市化进程的加速和工业化的发展,污水排放量不断增加,严重污染了水资源和土壤环境。
为了保护生态环境和人民健康,需进行高效的污水处理。
污水处理工程就是为了将污水经过一系列工艺处理后,达到合理排放标准,减少对环境的污染。
二、污水处理工程的流程1. 污水收集与传输:建设污水收集系统,包括污水管道、泵站和管网等设施,将污水集中输送到处理厂。
2. 初级处理:将污水通过简单工艺去除大颗粒杂质和固体悬浮物,常用方法包括格栅过滤和沉淀池。
3. 二级处理:采用活性污泥法、厌氧池和曝气池等处理方式,去除有机物和氨氮等污染物。
4. 高级处理:对二级处理后的污水,在生化处理、物理化学处理或者深度处理等方式进行二次处理,如生物膜反应器、高级氧化等。
5. 净化处理:采用消毒技术,如紫外线消毒和臭氧消毒,杀灭有害微生物,确保出水达到排放标准。
6. 出水排放:经过处理的污水达到国家和地方排放标准后,可以安全地排放入河流、湖泊或用于农田灌溉等合理用途。
三、污水处理工程的技术要求1. 处理效果:污水处理工程应能够将污水中的有害物质去除至国家和地方排放标准以下,确保出水质量达标。
2. 设备可靠性:污水处理工程设备的选用和运行应稳定可靠,确保长期稳定运行和维护。
3. 节能减排:污水处理工程应考虑节能减排,采用先进的处理工艺和技术,尽量减少能源消耗和二氧化碳排放。
4. 运行管理:合理规划和设计运行管理体系,确保运营人员熟悉操作流程和设备维护,保证正常运行和处理效果。
5. 规模选择:根据实际污水排放量和水质要求,确定合理的处理工程规模,以达到经济性和处理效果的平衡。
四、污水处理工程的应用范围1. 城市污水处理:针对城市污水排放进行处理,解决城市发展中的污水问题,保护城市水环境。
污水处理厂施工要点根据各建筑物的施工特点,将该工程分为以下三类:1、水池类:(含生化池,粗格栅构筑物部分,接触消毒池,污泥脱水间构筑物部分)基坑开挖砼垫层钢筋砼底板钢筋砼池壁(预埋钢板、预留孔洞)钢筋砼梁回填条基设备基础及安装外装饰清理结束2、框架类(含细格栅间,污泥堆棚):基坑开挖砂石垫层砼垫层钢筋砼独立柱基回填现浇柱现浇梁板装饰工程地面及散水坡道清理结束3砖混类:(含污泥脱水间,粗格栅间,综合楼,变配电房)基坑开挖砂石垫层砼垫层条型基础地圈梁砖砌体构造柱现浇梁板装饰装修工程给排水管道安装清理结束4、厂区给排水管道及设备施工:沟槽土方开挖钢管和铸铁管安装砖砌检查井和阀门井土方回填清理结束5、厂区供电外线、照明、接地及通讯施工:杆体安装外线铺设灯具、控制件的安装试用调整清理结束㈠、关键部位质量保证措施1、测量控制技术措施:委派具有相当学历的和丰富施工经验的人员组成测量组并配备较为先进的全站仪及高精度水准仪,必须根据勘测院提供的控制点,在现场布设一个不因施工而破坏的控制网,经复核后对桩进行保护。
施工中严格按测量规范要求进行放线施测,并做好记录,以便备查。
2、土方开挖施工措施:沟槽和基坑开挖严禁超挖,槽底或坑底预留10cm左右人工清底。
必须做好槽边(底)或坑边(底)排水工作,避免雨水冲刷槽边或坑边和浸泡槽底或坑底。
如果超挖,必须报请设计院、监理单位和甲方,共同确定处理方案。
3、管道施工技术措施:(1)、平基施工,验槽合格后,及时浇筑平基砼,减少地基扰动可能。
浇筑平基砼时,严格控制平基顶面标高,不能高于设计高程,低于设计高程不超过2cm。
平基终凝前不得泡水,应进行养护。
(2)、下管、安管施工,平基强度达到70%以上,方可下管。
下管前,必须拉线控制管道中心和高程。
下管前,必须对管道进行外观检查,发现裂缝,保护层脱落,空鼓,接口掉角的不得使用,或经过有关鉴定,进行修补后方可使用。
安管的对口间隙和稳管时,管内底高程偏差,中心线偏差及相邻管内底错口偏差,严格按《市政工程质量检验评定标准》执行。
污水工程施工验收资料一、项目概况1.1 项目名称:某某污水处理厂扩建工程1.2 工程地点:某某市XX区XX街道1.3 建设单位:某某市政府1.4 施工单位:某某建筑工程有限公司1.5 监理单位:某某监理有限公司1.6 工程概况:本工程是对某某市某某污水处理厂进行扩建改造,提升处理能力和水质达标要求,总投资XXX万元。
二、工程施工验收资料2.1 施工图设计文件(包括初步设计、施工图纸、技术交底记录等)2.2 施工合同及补充协议2.3 施工许可证、安全生产许可证2.4 施工组织设计、施工方案及实施记录2.5 施工人员资质证书及相关培训记录2.6 施工设备进场验收记录2.7 工程质量检查记录、施工质量验收记录2.8 施工日志及工程实际进度记录2.9 材料进场验收记录及使用证明2.10 施工现场安全生产记录2.11 施工过程中的现场勘察、试验及记录2.12 施工监理日常巡视检查记录2.13 施工竣工验收报告及相关资料2.14 施工过程中的变更、索赔及处理记录2.15 竣工验收报告及相关资料2.16 其他相关资料三、工程施工验收过程3.1 施工前准备根据工程设计文件和施工方案,施工单位组织相关人员进行前期施工准备工作,包括施工计划、施工组织设计、施工方案、进场验收材料等。
3.2 施工实施记录根据工程计划和施工方案,施工单位组织施工作业,对施工过程中的各项工程进度和工艺要求进行记录。
3.3 施工质量验收施工单位按照设计要求对工程质量进行检验,并填写相应的质量验收记录表。
3.4 施工安全记录施工单位应严格按照安全生产规定,做好工程施工安全记录,确保施工过程中的安全生产。
3.5 施工监理日常巡视检查记录监理单位进行工程的日常巡视检查,对工程施工过程中的质量、安全等方面进行记录。
3.6 施工竣工验收报告施工单位完成施工任务后,由监理单位进行竣工验收,填写竣工验收报告,并提交给建设单位。
3.7 竣工验收报告建设单位对申请验收的工程进行验收,审核资料是否齐全,检验工程质量是否符合要求,填写竣工验收报告。

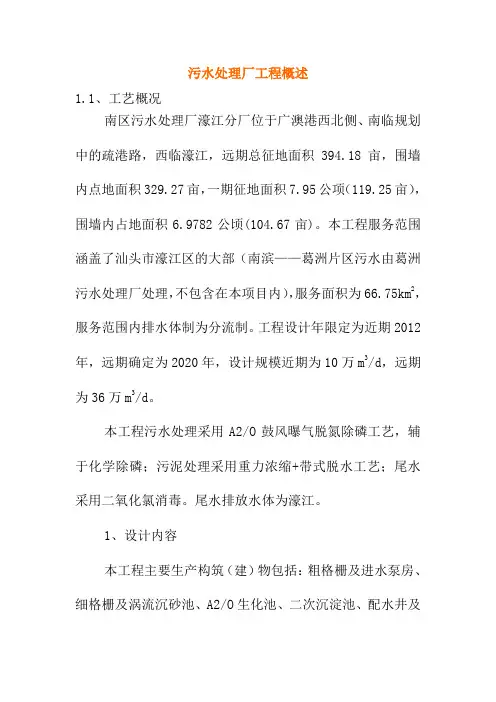

污水处理厂工程概述1.1、工艺概况南区污水处理厂濠江分厂位于广澳港西北侧、南临规划中的疏港路,西临濠江,远期总征地面积394.18亩,围墙内点地面积329.27亩,一期征地面积7.95公项(119.25亩),围墙内占地面积6.9782公顷(104.67亩)。
本工程服务范围涵盖了汕头市濠江区的大部(南滨——葛洲片区污水由葛洲污水处理厂处理,不包含在本项目内),服务面积为66.75km2,服务范围内排水体制为分流制。
工程设计年限定为近期2012年,远期确定为2020年,设计规模近期为10万m3/d,远期为36万m3/d。
本工程污水处理采用A2/O鼓风曝气脱氮除磷工艺,辅于化学除磷;污泥处理采用重力浓缩+带式脱水工艺;尾水采用二氧化氯消毒。
尾水排放水体为濠江。
1、设计内容本工程主要生产构筑(建)物包括:粗格栅及进水泵房、细格栅及涡流沉砂池、A2/O生化池、二次沉淀池、配水井及污泥泵房、加氯间及接触消毒池、污泥浓缩脱水车间、鼓风机房及变配电间、加矾间、排江泵房;辅助建筑物有:综合楼、机修仓库车库、传达室等。
2、设计进水及出水水质根据《初步设计》本工程设计进出水水质指标为:(GB18978—2002)中的一级B标准和《广东省地方标准水污染物排放限值》(DB44/26—2001)第二时段中一级标准中的严者。
3、污水、污泥处理工艺流程(1)粗格栅间进水泵房粗格栅及进水泵房按最大时流量设计,远期流量Q=19500m3/h;近期流量Q=5417m3/h。
粗格栅间设3台格栅除污机(近期安装两台),单渠宽1.0m,格栅栅隙20mm,粗格栅前后分别设有闸门,备作检修和切换用;进水泵房采用干式离心泵,近期安装3台离心泵,一大两小,大泵Q=5000m3/h,H=16~18m,N=315kW,小泵Q=2500m3/h,H=16~18m,N=160kW。
远期将两台小泵更换为大泵,再安装两台大泵,共5台水泵,四用一备。
(2)细格栅及涡流沉砂池细格栅间和涡流沉砂池合建,按最大时流量设计,设计流量为Q=5417m3/h。
污水处理站建筑工程施工组织设计一、施工组织方案的编制1.项目概况本项目是一个污水处理站建筑工程,计划在X市X区建设。
该工程总建筑面积XXX平方米,包括X个处理池和X个辅助设施。
2.施工组织原则(1)安全第一:确保施工过程中人员和设备的安全,符合相关法律法规和安全生产要求。
(2)质量为本:保证施工过程中的质量控制,达到设计要求。
(3)合理利用资源:合理安排施工工艺和时间,优化资源利用效率。
(4)环保节能:减少建筑垃圾产生,节约能源和水资源的使用。
3.施工组织机构(1)总承包单位:负责工程的总体组织和管理。
(2)专业承包单位:根据工程的不同特点负责各个专业施工工作。
(3)监理单位:负责工程的监督和质量控制。
(4)供应商:负责提供相关的材料和设备。
4.施工工序及流程(1)洞口:首先进行洞口的挖掘和围护。
根据施工图纸确定洞口的规模和位置,并进行地质勘察。
(2)地下施工:进行地下结构的施工,包括实施入土施工、地下设备的安装等。
(3)地上施工:进行地上结构的施工,包括水处理池的建设、办公楼的建设等。
(4)设备安装:进行各类设备的安装,包括排污泵、通风系统等。
(5)测试调试:对设备进行测试和调试,以确保其正常运行。
(6)竣工验收:进行竣工验收,包括污水处理效果的检测和设备的质量验收。
5.施工安全管理(1)负责人员对施工人员进行岗前安全教育和培训,确保施工人员具备必要的安全知识。
(2)制定安全操作规程,并向施工人员进行培训和强化安全意识。
(3)配备必要的安全防护设施,如安全帽、防护眼镜等。
(4)施工现场安排专人负责安全管理,定期巡查施工现场,发现隐患及时处理。
二、施工进度计划的制定1.施工任务划分(1)地基和地下结构施工(2)地上结构施工(3)设备安装(4)测试调试(5)竣工验收2.施工工期安排(1)地基和地下结构施工:预计工期XX天(2)地上结构施工:预计工期XX天(3)设备安装:预计工期XX天(4)测试调试:预计工期XX天(5)竣工验收:预计工期XX天3.施工资源分配(1)人力资源:根据工期安排,合理分配施工人员,确保施工进度。
污水处理厂污水处理构筑物工程一、要点概述污水处理系统主要构筑物的工作原理和作用。
我国城市生活污水根据处理任务的不同,可归纳为三级。
一级处理主要处理对象是较大悬浮物,采用的分离设备依次为格栅、沉砂池和沉淀池;二级处理:对出水水质要求高的地方,在级处理的墓础上,再进行生物化学处理,叫做二级处理。
二级处理的对象是废水中的胶休态和溶解态有机物,采用的典型设备有曝气他(或生物滤池)和二次沉淀池。
二级处理也叫生物化学处理或生物处理。
三级处理和高级处理:出水要求更高时,在二级处理之后.还要进行三级处理:,三级处理的主要对象是营养物(氮和磷)及其他熔解物质,采用的方法有化学絮凝、过滤等。
城市生活污水的典型处理系统参见图作1。
三级处理 一级处理二级处理图6-1城市生活污水的典型处理系统1格栅格栅设置的口的是用以拦截废水中较大块的漂浮物,以防阻塞构筑物的孔洞、闸阀和管道,造成水泵等机械设备。
因此。
格栅实际上是一种起保护作用的安全设施.,2.沉砂池沉砂池的形式按他内水流方向不同,可分为平流式、竖流式和旋流式,近年来曝气沉砂池和旋流式沉砂池也在国内普遍应用。
曝气沉砂池的优点是:通过调节曝气量,可以控制污水的旋流速度,使除砂效率较稳定;受流量变化的影响较小;同时,还对污水起预曝气作用。
旋流沉砂池的沉砂效率高,优点地少投砂简便。
3.沉淀池沉淀池可分为初沉池及二沉池,初沉池设在沉砂池后,利用重力沉降法分离水中悬浮固体。
二沉池为污水二级处理系统中设在生物处理后的构筑物,其作用是将活动污泥与水分离,具体质量控制应按以下要求:(1)平流式沉淀池采用进、出口水堰时,堰顶应保持水平,其高程的施工允许偏差应不超过±2mm,采用淹没式孔口时,孔口尺寸和位置的允许偏差应不超过5mm。
(2)竖流式沉淀池进水管的喇叭口安装应保待口平及立管垂直,垂直度的施工允许偏差应不超过2H/1000,但不大于10mm。
(3)辐流式沉淀池的进水管道和排泥管廊应经充水试验合格后,方能进行基槽分层填土夯实,其密实度不得低于95%..(4)为满足刮(吸)泥机的安装要求,沉淀池的相应部位施工的允许偏差应符台规范要求。

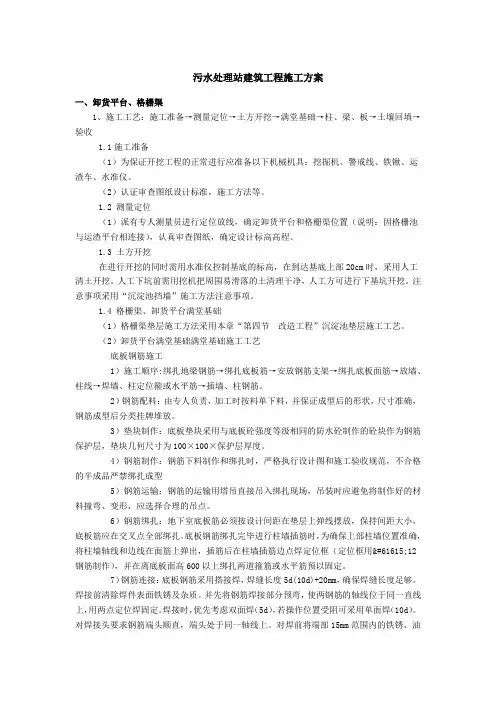

污水处理站建筑工程施工方案一、卸货平台、格栅渠1、施工工艺:施工准备→测量定位→土方开挖→满堂基础→柱、梁、板→土壤回填→验收1.1施工准备(1)为保证开挖工程的正常进行应准备以下机械机具:挖掘机、警戒线、铁锹、运渣车、水准仪。
(2)认证审查图纸设计标准,施工方法等。
1.2 测量定位(1)派有专人测量员进行定位放线,确定卸货平台和格栅渠位置(说明:因格栅池与运渣平台相连接),认真审查图纸,确定设计标高高程。
1.3 土方开挖在进行开挖的同时需用水准仪控制基底的标高,在到达基底上部20cm时,采用人工清土开挖。
人工下坑前需用挖机把周围易滑落的土清理干净,人工方可进行下基坑开挖。
注意事项采用“沉淀池挡墙”施工方法注意事项。
1.4 格栅渠、卸货平台满堂基础(1)格栅渠垫层施工方法采用本章“第四节改造工程”沉淀池垫层施工工艺。
(2)卸货平台满堂基础满堂基础施工工艺底板钢筋施工1)施工顺序:绑扎地梁钢筋→绑扎底板筋→安放钢筋支架→绑扎底板面筋→放墙、柱线→焊墙、柱定位箍或水平筋→插墙、柱钢筋。
2)钢筋配料:由专人负责,加工时按料单下料,并保证成型后的形状,尺寸准确,钢筋成型后分类挂牌堆放。
3)垫块制作:底板垫块采用与底板砼强度等级相同的防水砼制作的砼块作为钢筋保护层,垫块几何尺寸为100×100×保护层厚度。
4)钢筋制作:钢筋下料制作和绑扎时,严格执行设计图和施工验收规范,不合格的半成品严禁绑扎成型5)钢筋运输:钢筋的运输用塔吊直接吊入绑扎现场,吊装时应避免将制作好的材料撞弯、变形,应选择合理的吊点。
6)钢筋绑扎:地下室底板筋必须按设计间距在垫层上弹线摆放,保持间距大小,底板筋应在交叉点全部绑扎。
底板钢筋绑扎完毕进行柱墙插筋时,为确保上部柱墙位置准确,将柱墙轴线和边线在面筋上弹出,插筋后在柱墙插筋边点焊定位框(定位框用12钢筋制作),并在离底板面高600以上绑扎两道箍筋或水平筋预以固定。

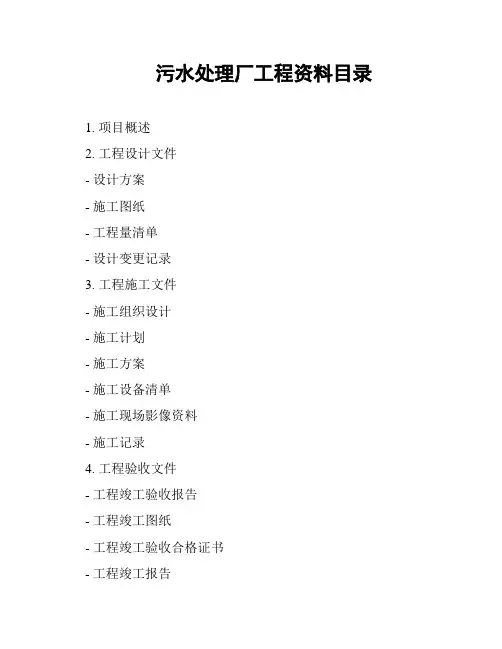

污水处理厂工程资料目录
1. 项目概述
2. 工程设计文件
- 设计方案
- 施工图纸
- 工程量清单
- 设计变更记录
3. 工程施工文件
- 施工组织设计
- 施工计划
- 施工方案
- 施工设备清单
- 施工现场影像资料
- 施工记录
4. 工程验收文件
- 工程竣工验收报告
- 工程竣工图纸
- 工程竣工验收合格证书
- 工程竣工报告
5. 质量检测文件
- 水质监测报告
- 排放标准检测报告
- 设备性能测试报告
6. 运维管理文件
- 操作手册
- 日常巡检记录
- 维修记录
- 报警记录
- 安全检查记录
- 事故处理记录
- 排放管控记录
7. 相关证件文件
- 施工许可证
- 竣工验收备案
- 环保验收证书
- 运营许可证
- 安全生产许可证
- 重点监控单位证书
- 建设工程质量监督报告
- 环境监测报告
- 设备设施验收报告
- 相关合同及付款凭证
8. 其他资料
- 工程进度计划表
- 财务报表
- 工程相关会议纪要
- 项目质量控制报告
- 项目进展报告
注意事项:
- 以上是一个污水处理厂工程所需的主要文件目录,具体情况可能根据实际需求而有所不同。

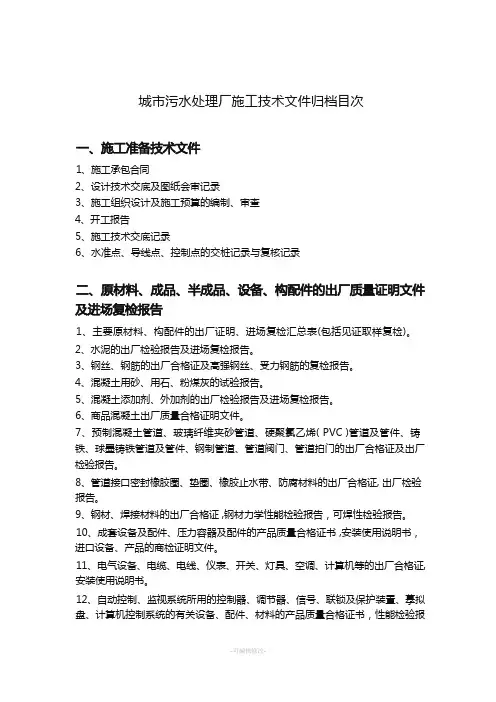

城市污水处理厂施工技术文件归档目次1、施工承包合同2、设计技术交底及图纸会审记录3、施工组织设计及施工预算的编制、审查4、开工报告5、施工技术交底记录6、水准点、导线点、控制点的交桩记录与复核记录1、主要原材料、构配件的出厂证明、进场复检汇总表(包括见证取样复检)。
2、水泥的出厂检验报告及进场复检报告。
3、钢丝、钢筋的出厂合格证及高强钢丝、受力钢筋的复检报告。
4、混凝土用砂、用石、粉煤灰的试验报告。
5、混凝土添加剂、外加剂的出厂检验报告及进场复检报告。
6、商品混凝土出厂质量合格证明文件。
7、预制混凝土管道、玻璃纤维夹砂管道、硬聚氯乙烯( PVC )管道及管件、铸铁、球墨铸铁管道及管件、钢制管道、管道阀门、管道拍门的出厂合格证及出厂检验报告。
8、管道接口密封橡胶圈、垫圈、橡胶止水带、防腐材料的出厂合格证, 出厂检验报告。
9、钢材、焊接材料的出厂合格证 ,钢材力学性能检验报告,可焊性检验报告。
10、成套设备及配件、压力容器及配件的产品质量合格证书 ,安装使用说明书,进口设备、产品的商检证明文件。
11、电气设备、电缆、电线、仪表、开关、灯具、空调、计算机等的出厂合格证, 安装使用说明书。
12、自动控制、监视系统所用的控制器、调节器、信号、联锁及保护装置、摹拟盘、计算机控制系统的有关设备、配件、材料的产品质量合格证书,性能检验报告。
13、防水材料、防火材料、门窗材料、地面材料、装饰材料的出厂合格证,出厂检验报告。
14、钢制闸门、启闭机的出厂质量合格证明文件。
1、基坑基底、复合地基、挡土墙槽基承载力试验报告。
2、管道沟槽槽基钎探记录。
3、沟槽、基坑、路基填土(素土、石灰土、砂砾土)击实试验报告。
4、填土含水率现场检验记录。
5、沟槽回填土压实度检验汇总评定表。
6、沟槽回填土压实度现场检验记录(环刀法)。
7、基坑回填土压实度检验汇总评定表。
8、基坑回填土压实度现场检验记录(环刀法)。
9、混凝土配合比设计检验报告。

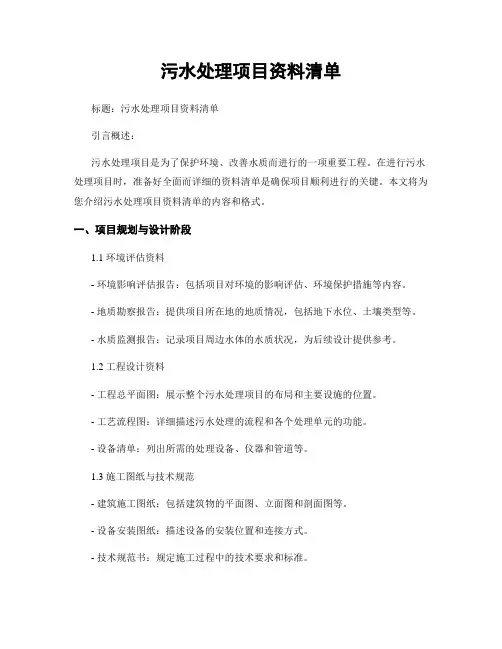

污水处理项目资料清单标题:污水处理项目资料清单引言概述:污水处理项目是为了保护环境、改善水质而进行的一项重要工程。
在进行污水处理项目时,准备好全面而详细的资料清单是确保项目顺利进行的关键。
本文将为您介绍污水处理项目资料清单的内容和格式。
一、项目规划与设计阶段1.1 环境评估资料- 环境影响评估报告:包括项目对环境的影响评估、环境保护措施等内容。
- 地质勘察报告:提供项目所在地的地质情况,包括地下水位、土壤类型等。
- 水质监测报告:记录项目周边水体的水质状况,为后续设计提供参考。
1.2 工程设计资料- 工程总平面图:展示整个污水处理项目的布局和主要设施的位置。
- 工艺流程图:详细描述污水处理的流程和各个处理单元的功能。
- 设备清单:列出所需的处理设备、仪器和管道等。
1.3 施工图纸与技术规范- 建筑施工图纸:包括建筑物的平面图、立面图和剖面图等。
- 设备安装图纸:描述设备的安装位置和连接方式。
- 技术规范书:规定施工过程中的技术要求和标准。
二、设备采购阶段2.1 设备供应商资料- 供应商名录:列出潜在的设备供应商,并包括其联系方式和产品信息。
- 供应商评估报告:对供应商进行评估,包括其信誉度、质量控制等方面的考察。
2.2 设备选型资料- 设备技术参数表:详细列出各种设备的技术规格,包括处理能力、能耗等。
- 设备性能评估报告:对不同设备进行性能评估,帮助选择最适合的设备。
2.3 合同与采购文件- 采购合同:明确设备供应商和项目方之间的权责关系和交付时间等。
- 技术规范书:规定设备供应商在制造和交付过程中的技术要求和标准。
三、建设与施工阶段3.1 施工合同与文件- 施工合同:明确施工单位和项目方之间的权责关系、工期和质量要求等。
- 施工进度计划:详细规划工程的施工进度和各个阶段的完成时间。
3.2 施工人员资料- 施工人员名单:列出参与项目施工的人员名单和职位。
- 施工人员资质证书:确保施工人员具备相关的资质和技术能力。
都会污火处理厂动工技能文献归档目次之阳早格格创做一、动工准备技能文献1、动工启包合共2、安排技能接底及图纸会审记录3、动工构造安排及动工估算的体例、查看4、开工报告5、动工技能接底记录6、程度面、导线面、统造面的接桩记录与复核记录两、本资料、废品、半废品、设备、构配件的出厂本量道明文献及进场复检报告1、主要本资料、构配件的出厂道明、进场复检汇总表(包罗睹证与样复检).2、火泥的出厂考验报告及进场复检报告.3、钢丝、钢筋的出厂合格证及下强钢丝、受力钢筋的复检报告.4、混凝土用砂、用石、粉煤灰的考查报告.5、混凝土增加剂、中加剂的出厂考验报告及进场复检报告.6、商品混凝土出厂本量合格道明文献.7、预造混凝土管讲、玻璃纤维夹砂管讲、硬散氯乙烯(PVC)管讲及管件、铸铁、球朱铸铁管讲及管件、钢造管讲、管讲阀门、管讲打门的出厂合格证及出厂考验报告. 8、管讲接心稀启橡胶圈、垫圈、橡胶止火戴、防腐资料的出厂合格证,出厂考验报告.9、钢材、焊接资料的出厂合格证,钢材力教本能考验报告,可焊性考验报告.10、成套设备及配件、压力容器及配件的产品本量合格证书籍,拆置使用道明书籍,进心设备、产品的商检道明文献.11、电气设备、电缆、电线、仪容、开关、灯具、空调、估计机等的出厂合格证,拆置使用道明书籍.12、自动统造、监视系统所用的统造器、安排器、旗号、联锁及呵护拆置、模拟盘、估计机统造系统的有关设备、配件、资料的产品本量合格证书籍,本能考验报告.13、防火资料、防火资料、门窗资料、大天资料、化妆资料的出厂合格证,出厂考验报告.14、钢造闸门、开关机的出厂本量合格道明文献.三、动工考查、考验报告记录1、基坑基底、复合天基、挡土墙槽基拆载力考查报告.2、管讲沟槽槽基钎探记录.3、沟槽、基坑、路基挖土(素土、石灰土、砂砾土)打真考查报告.4、挖土含火率现场考验记录.5、沟槽回挖土压真度考验汇总评比表.6、沟槽回挖土压真度现场考验记录(环刀法).7、基坑回挖土压真度考验汇总评比表.8、基坑回挖土压真度现场考验记录(环刀法).9、混凝土协共比安排考验报告.10、混凝土强度、砂浆强度睹证与样支检考查汇总表.11、混凝土强度考验汇总表.12、混凝土抗压强度考验统计评比表.13、混凝土抗压强度考验报告(自检、抽检).14、混凝土抗渗本能考验报告(自检、抽检).15、砂浆抗压强度考验汇总表.16、砂浆抗压强度考验统计评比表.17、砂浆抗压强度考验报告(自检、抽检).18、钢筋焊接接洽力教本能考验报告.19、钢筋板滞对接接洽推伸本能考验报告.20、焊缝本量概括评介汇总表.21、焊缝超声波探伤报告、探伤查看记录.22、桩基(钻孔灌注桩、重进桩)拆载力考验报告,钻孔灌注桩完备性考验报告.23、钢构件焊缝射线探伤报告.24、管讲、钢构件、设备涂料、油漆、防腐层本量查看记录.25、管讲吹洗、消毒、脱脂考验记录.26、补偿器热推考查记录.27、电机单机试运止考查记录.28、火泵试运止考查记录.29、联动通火试运止记录.四、工程仄安及功能性考验报告、记录1、无压力管涵周到性(关火)考查记录.2、压力管讲强度及周到性考查记录.3、阀门拆置强度及周到性考查记录.4、给火管讲通火考查记录,焚气管讲通球考查记录.5、火池、卫死器具的谦火考查记录.6、屋里淋火考查记录,茅厕、浴室蓄火考查记录.7、污泥消化池、沼气柜、压力容器气稀性考查记录.8、电气绝缘电阻尝试记录.9、电气接天、躲雷接天电阻尝试记录.10、电气器具通电仄安查看记录.11、电气照明齐背荷试运止记录.12、设备(起吊设备)背荷联动试运止记录.13、闸门开关考查记录.14、混凝土预造构件结构本能考验报告.15、现浇结构侧模支撑宁静性查看记录,顶模支架荷载考查报告.16、房屋幕墙及中窗气稀性、火稀性、耐风性考验报告.五、预检记录1、现浇混凝土结构模板预检记录.2、设备拆置前对于混凝土前提的预检记录.3、补偿器预推预检记录.4、拦污格栅导轨、吊车梁轨讲、闸门槽拆置的预检记录.六、湮没工程检考查支记录1、沟槽、基坑、路基处理、湮没检考查支记录.2、预埋管线、预埋件、预埋钢筋、螺栓湮没检考查支.3、电气接天拆置湮没检考查支.4、土建、拆置中间查看接接记录.七、动工记录1、火泥粉喷桩动工成果汇总表.2、火泥粉喷桩动工记录.3、石灰挤稀桩动工记录.4、火泥砼浇筑动工记录.5、共条件保护混凝土测温记录.6、重进桩动工成果汇总表.7、重进桩挨桩动工记录.8、静压重进桩动工成果汇总表.9、静压重进桩动工记录.10、钻(掘)孔砼灌注桩主要成果汇总表.11、钻孔桩钻进动工记录.12、钻孔桩灌注火下砼考验汇总表及动工记录.13、重井下重动工记录.14、壁板环绕胶葛钢丝应力测定记录.15、构件吊拆动工记录.16、补偿器拆置记录.17、设备调试记录.18、运止设备试运止记录.19、自动统造、监控系统调试运止记录.20、泵房、池身、沼气柜、概括楼前提重落瞅测记录.21、动工日记.八、安排变动、洽商记录1、安排变动报告单.2、变动安排洽商记录.3、动工技能通联单.九、本量事变及处理报告1、工程本量事变报告.2、工程本量事变考察报告.3、工程本量事变处理报告.十、竣工丈量记录1、管讲丈量成果记录.2、构筑物定位丈量记录.3、构筑物下程丈量记录.4、统造轴线、坐标、下程丈量一览表.十一、工程本量查支记录1、考验批本量查支记录.2、分项工程本量查支记录.3、分部工程本量查支记录.4、单位工程本量竣工查支记录.十两、竣工图1、竣工道明.2、污火处理厂总体仄里安插图.3、污火处理构筑物(进火闸、格栅池、重砂池、重淀池、曝气池、配火井、安排池、死物反应池)的工艺图、结构图、兴办图.4、污泥处理构筑物(集泥池、浓缩池、消化池、贮泥池)的工艺图、结构图、兴办图.5、泵房(进火泵房、污泥泵房)的工艺图、结构图、兴办图.6、工艺管讲(污火管、污泥管、气氛管、回火管、沼气管、搁空管、投药管)的工艺图、仄里安插图.7、沼气柜、压力灌结构图、拆置图.8、出火管涵仄里图、纵断里图、结构图.9、室内、室中给排火管讲安插图.10、配电房、脱火机房、饱风机房、锅炉房、概括楼、员工宿舍结构图、兴办图.11、出火构筑物结构图.12、电气能源、电气照明、自动统造接线图,电气接天、防雷接天安插图.13、厂区讲路、绿化仄里安插图,讲路结构图.十三、工程竣工查支1、动工单位的工程竣工报告.2、动工单位的工程本量保建书籍.3、监理单位的工程竣工查支本量评介报告.4、勘察、安排单位的工程竣工查支本量查看报告.5、建造单位的工程竣工查支报告.6、工程竣工查支证书籍.。
目录第一章总则 (2)第二章施工部署 (9)第三章施工总平面布置图及说明 (14)第四章施工准备及施工组织机构设置 (14)第五章施工总体布署、进度计划及节点安排 (16)第六章主要施工方案 (17)第七章主要施工工艺及流程 (19)第八章工期、质量保证措施 (31)第九章安全、文明施工措施 (38)第一章总则第一节工程概况(一)工程概况本工程浮山县污水处理土建工程位于浮山县柏村河北侧浮古线3.3公里处,设计日处理污水1万立方米,主要建设内容:进水井粗格栅、提升泵房、细格栅、旋流沉砂池、计量井、初沉池、A2/O池、二沉池、污泥回流池、污泥贮池、污泥脱水间、鼓风机房、污泥回用提升泵房、澄清池、D型滤池、清水池、加氯间、加药间、回流调节池、供配电系统、自控系统、敷设DN300-DN600HDPE排水管28.872千米、DN700钢筋砼管3300米等附属设施设备设施。
主要工程做法:1、楼面:水泥楼面,25厚1:2。
5水泥砂浆抹面压实赶光2、地面:水泥地面,20厚1:2.5水泥砂浆抹面压实赶光3、楼梯水泥楼面:用于综合楼楼梯,30厚1:2.5水泥砂浆抹面压实赶光4、花岗碉楼面:用于综合楼门厅,20厚花岗岩铺面,灌稀水泥浆擦缝5、铺地砖地面:用于卫生间,10厚地砖铺面,干水泥擦缝6、水泥踢脚:5厚1:2。
5水泥砂浆罩面压实赶光7、纸筋灰墙面:用于所有房间走道,喷内墙涂料8、釉面砖墙面:用于卫生间墙面,白水泥擦缝9、板底抹灰顶棚:用于所有房间,喷涂料10、板底水泥砂浆顶棚:用于卫生间,喷顶棚涂料。
11、混凝土散水:40厚C20细石混凝土撒1:1水泥12、涂料外墙面:喷涂料面层,6厚1:2。
5水泥砂浆罩面13、瓷砖墙面:稀水泥擦缝,贴6~12厚面砖(在砖粘贴面上涂抹专用粘结剂,然后粘贴)14、不上人屋面:刷着色涂料保护层,4厚SBS改性沥青防水卷材。
15、坡道:20厚1:2水泥豆石抹面,用湿刷把浆刷去,微露小豆石坡道两边留20宽不刷。
旗开得胜xxx工程施工组织设计
§1 施工组织设计编制说明
§1.1 编制指导思想
承蒙xxx排水工程有限公司邀请我公司参加xxx工程Ⅱ标段的投标。
我们将以“为建
设单位提供最优质的服务”为基本指导思想,投入我公司最精良的骨干施工队伍,以最
优良的工作质量保证建造令建设单位最满意的优质工程为目标,创造绿色的施工环境,
以严格的成本管理,最适宜本工程的新技术、新工艺提高质量,最大限度地降低工料消
耗水平,保证建设单位的每一份投入都能获得满意的回报。
《xxx工程施工组织设计》是我公司对xxx工程的投标文件之一。
这是我公司在认真
阅读有关文件,熟悉图纸,了解设计意图和对现场考察的基础上,编制的一部对工程质
量、成本、工期等方面程序化的纲领性文件。
我们力求在《施工组织设计》中履行我们
对建设单位每一项承诺,希望能以经济合理、技术先进、切实可行的施工方案,严谨务
实的工作作风,赢得建设单位对我们的信赖。
本《施工组织设计》在编写过程中,力求以较短的篇幅,在较短的时间内,让各位
专家知晓本《施工组织设计》所表述的重点和难点;以精当、凝炼的语言,详实的图
解,图文并茂地为各位工程专家充分展示仅用一般工程语言难以表达的重点信息,一般
的信息作简明阐述,供各位专家选择。
另外我公司非常珍惜建设单位给予我们的这次宝
贵的机会,若我公司有幸中标,我们将依据本《施工组织设计》确定的原则,遵循我公
司的技术管理规定和质量体系文件,在设计交底图纸会审之后编制详细的专项工程施工
方案和作业指导书,为工作提供完整的技术性文件,用以指导施工,确保优质、高速,
安全地完成本工程的建设,给建设单位递交一个满意的工程。
二○○一年三月二十日
§1.2 编制依据
1.本工程招标文件
旗开得胜2.公司质量体系保证手册(第三版)
3.公司质量体系程序文件(第三版)
4.建筑安装分项工程施工工艺标准(DBJ01-26-96)
5.土方与爆破工程施工及验收规范(GBJ201-83)
6.地基与基础工程施工及验收规范(GBJ202-83)
7.地下工程防水施工及验收规范(GB50205-95)
9.建筑地面工程施工及验收规范(GB50209-95)
10.屋面工程施工及验收规范(GB50207-94)
11.建筑装饰工程施工及验收规范(JGJ73-91)
12.工程测量规范(GB50026-93)
13.砌体工程施工及验收规范(GBJ50203-98)
14.建筑安装工程质量检验评定统一标准(GBJ300-88)
15.建筑工程质量检验评定标准(GBJ302-88)
16.地下工程防水技术规范(GBJ108-87)
17.混凝土检验评定标准(GBJ107-87)
18.建筑施工安全检查评分标准(JGJ59-88)
19.混凝土质量控制标准(GB50164-92)
20.钢结构工程施工及验收规范(GB50205-95)
21.预制混凝土构件质量检验评定标准( GBJ321-90)
22.钢筋焊接及验收规程(JGJ18-96)
23.给水排水构筑物施工及验收规范(GBJ141-90)
24.补偿收缩混凝土防水施工工法(YJGF22-92)
25.粉煤灰混凝土应用技术规程(GBJ146-90)
26.工程网络计划技术规程(JGJ/T121-99)
27.带肋钢筋套筒挤压连接技术规程(JGJ108-96)
28.混凝土结构工程施工及验收规范(GB50204-92)
29.混凝土外加剂应用技术规程(GBJ119-88)
30.混凝土泵送技术规程(JGJ/T10-95)
§2 工程概况
本工程是xxx省xxx工程,日处理城市污水15万t,本工程是2000 年xxx省重点建设项目,工程总投资24738 万元。
本方案仅适用于II标段。
§2.1 工程名称:xxx。
§2.2 工程地址:本工程位于xxx市骆驼湾村东。
§2.3 建设单位:xxx市排水工程有限公司。
§2.4 建设规模:日处理15 万t 城市污水。
§2.5 招标范围:本次招标仅包括二沉池(2 座),配水集泥井(1 座),涡流沉砂池(2 座),细隔栅间(2 座),污泥泵房1 座。
上述工程的全部结构和装饰工程;土方工程、地下降水等。
§2.6 施工工期:建设单位方要求施工工期200d。
§2.7 质量标准:省级优良。
§2.8 场地及地基情况
本工程场地地貌单元层属黄河冲击平原,原为耕地,地势平坦、开阔,场地地面绝对标高71.7 m。
地震基本烈度8 度,场地内地下水为潜水,地下水位埋深约2.7m 左右,地下水对混凝土无腐蚀。
地下水位标高及基础底标高表(略)
§2.9 建筑概况:本工程按使用功能及紧密的连接关系分为3 个群体工程:
(1)细格栅间(2 座)、涡流沉砂池(2 座)。
(2)二沉池(2 座)、配水集泥井(1 座)。
(3)污泥泵房。
§2.9.1 建筑设计:
§2.9.1.1 细格栅间涡流沉砂池工程:细格栅间涡流沉砂池以沉降缝为界,沉降缝处设有橡胶止水带。
§2.9.1.2 二沉池和配水集泥井:二沉池内径45m,贮水量5884 m 3。
集泥井为二沉池的配套设施,为一外径16m,贮水量约530m 3 的小型水池。
§2.9.1.3 污泥泵房:污泥泵房为二层建筑,其地上下各一层;地下室层高4.5 m,首层层高5.750 m,室外地坪-0.30 m 总高6.55 m。
II标段各项目由于结构特点不同,它们的±0.00 与绝对高程的相对关系设计如下:配水集泥井\ 二沉池工程:±0.00 相对绝对高程68.95m。
污泥泵房工程:±0.00 相对绝对高程72.50m。
细格栅间、涡流沉砂泥工程:±0.00 相对绝对高程69.80m。
§2.9.2.结构设计
本工程结构形式:钢筋混凝土构筑物;结构抗震烈度8 度。
§2.9.2.1 细格栅、涡流沉砂池间建筑结构特点表(略)
§2.9.2. 2 二沉池建筑结构特点表(略)
§2.9.2. 3 配水集泥井建筑结构特点表(略)
§2.9.2.4 污泥泵房结构特点表(略)
§2.9.2.5 污泥泵房装饰做法表(略)
§2.10 工程特点:
§2.10.1 各工程构筑物布局比较分散,机械、设备及人工工作效率低。
§2.10.2 本工程地下水位比较高,地下水贮量大,二沉池、集泥井局部和污泥泵房基坑基底位于最高水位以下,基础施工过程中需考虑排水。
§2.10.3 本工程结构复杂,多以曲面和不规则的平面结构为主,异型模板、钢管龙骨、曲线钢筋需用量大,加工制作需放1:1 大样确定。
测量定位工作量大。
§2.10.4 直径45m 二沉池结构超长,控制池体混凝土受温度影响而产生的收缩裂缝以及施工缝的处理为本工程的重点所在。
§2.10.5 本工程为大型水工构筑物,水池满足抗渗要求。
§2.10.6 结构施工过程中,工艺管道、预留洞、预埋件工程量大,而且精确度要求高。
§2.10.7 本工程建设单位要求施工工期200d,我方计划工期180d,相对于其复杂的工程结构和工程量180d 的施工工期相当紧迫。
§2.10.8 本工程建筑体量比较大,涉及部门、专业多,专业性极强;需组织多专业队伍配合施工。
§2.10.9 本工程为大型水工构筑物,内外装饰比较简单。
§3 施工布署
根据工程的特点进行以下施工安排
§3.1 施工总体目标
§3.1.1 质量目标:达到省级优良。
§3.1.2 工期目标和阶段性控制。
§3.1.2.1 本工程工期目标:施工总工期为80d,比建设单位要求的施工工期再提前10%,本工程计划开工日期2001 年4 月1 日。
竣工日期:2001 年9 月27 日。
§3.1.2.2 施工阶段控制:根据本工程总的工期目标,确定各施工阶段完工的施工工。
