垃圾池施工组织设计1
- 格式:docx
- 大小:20.51 KB
- 文档页数:8
施工组织设计一、工程概况该工程项目为白都市生活垃圾处理工程, 建设为图乌公路南侧、洮儿河镇路北, 建设总面积为210000平米。
本次工程为卫生填埋区二期工程、截污坝、调整水池及电气工程。
重要工程量:挖方170460立方米, 垃圾坝填方5立方米, 导流层卵石55990立方米, 浆砌片石4542.7立方米, 土工布607533平方米。
二、施工计划方案我企业为本协议工程配置高效旳组织机构。
配置项目经理、总工程师各一名, 施工管理人员和技术人员20人, 分别负责计划、质检、试验、财务等部门工作, 项目经理部下设施工队详细负责施工。
在进驻工地前, 我司模拟了现场状况进行了施工方案旳制定, 通过几套方案旳比较, 选定下面旳方案, 为我司旳施工实行方案。
(一)、进场我司旳管理和技术人员在10月20日所有进场。
进场后进行测量复核工作, 恢复导线点, 复测水准点高程, 将测量放样中发现旳问题及时向监理、业主、设计单位反应, 尽快处理。
材料和设备在人员进场后, 也陆续进场, 保证施工旳进度规定。
(二)、重要工程采用旳施工方案在所有工程施工前, 首先进行测量放样, 确定施工范围。
通过精确放样后, 提供放样数据及图表, 报监理工程师审批。
经同意后便可以进行清表开挖。
1.挖方施工土方开挖前做好截水沟, 工程施工期间修建临时排水沟, 做到临时排水设施与永久性排水设施相结合。
引走一切也许影响边坡稳定旳地面水和地下水。
挖方施工时, 采用机械化施工, 以挖掘机配以自卸车运土进行施工, 边坡修整由人力完毕。
由于工程土方量相对较大, 同步由于土方施工作业受季节影响, 因此, 做到有效地组织机械化施工。
挖方工艺流程: 施工放样(挖掘机挖土(设排水沟排水(基底整平(碾压成型(达不到压实度规定换填。
2.填方施工恢复填方坝堤中线, 测标高, 放出坡脚桩, 桩上注明桩号, 标上填筑高度;清除填方范围内旳草皮, 树根, 淤泥, 积水, 并翻松, 平整压实地基, 经监理工程师承认, 实测填前标高后, 便可以上土填筑坝堤。
第1篇一、工程概况1. 工程名称:XX渣水池清运工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:本工程主要包括渣水池清运、清理、维护等工作,共计清运渣土约5000立方米。
4. 工程工期:60天5. 工程质量标准:符合国家及地方相关规范、标准要求。
二、施工组织设计1. 施工队伍:由具有相关资质的专业施工队伍组成,确保施工质量。
2. 施工机械:根据工程需求,配置挖掘机、自卸汽车、装载机、洒水车等施工机械。
3. 施工材料:水泥、砂石、钢筋等材料,均符合国家及地方相关标准。
4. 施工人员:施工人员应具备相应的资质,熟悉施工工艺和安全操作规程。
三、施工工艺及方法1. 施工工艺流程(1)现场勘查:了解渣水池的位置、结构、容积等信息。
(2)制定施工方案:根据现场情况,制定详细的施工方案。
(3)施工准备:准备施工机械、材料、人员等。
(4)施工实施:按照施工方案进行渣水池清运、清理、维护等工作。
(5)质量验收:对施工质量进行验收,确保符合要求。
2. 施工方法(1)渣水池清运1)挖掘机进入渣水池,将渣土挖掘至装载机上。
2)装载机将渣土运输至指定地点。
3)自卸汽车将渣土运输至渣土处理场。
(2)清理1)使用高压水枪对渣水池内壁进行清洗。
2)清理渣水池底部沉淀物。
3)清理渣水池周围环境。
(3)维护1)对渣水池进行检查,确保无渗漏现象。
2)对渣水池进行加固,防止损坏。
3)对渣水池进行防水处理。
四、施工进度安排1. 第1-5天:现场勘查、制定施工方案。
2. 第6-15天:施工准备,包括人员、机械、材料等。
3. 第16-45天:施工实施,包括渣水池清运、清理、维护等工作。
4. 第46-50天:质量验收,确保施工质量。
5. 第51-60天:工程总结,整理资料,办理相关手续。
五、施工质量控制措施1. 严格执行国家及地方相关规范、标准,确保施工质量。
2. 施工过程中,对关键工序进行严格控制,确保施工质量。
3. 加强对施工人员的技术培训,提高施工技能。
垃圾池施工组织方案一、前言为了规范垃圾处理工作,并确保垃圾的及时清理和处理,本组织方案旨在提供垃圾池施工的详细步骤和组织安排。
垃圾池施工是城市管理中的重要环节,涉及到公共卫生和环境保护,因此必须严格按照规定程序执行。
二、施工准备1. 施工人员组织在垃圾池施工过程中,需要组织一支专业的施工队伍。
根据施工的规模和具体要求,确定施工人员的数量和技术能力要求。
施工队伍应包括项目经理、工程师、技术人员和劳动力等。
2. 设备与物资准备针对垃圾池施工的具体要求,准备必要的设备和物资,如挖掘机、运输车辆、安全设备、防护用具、清理工具、垃圾袋等。
确保施工过程中的作业安全和施工质量。
3. 施工许可申请根据当地相关规定,向相关部门申请垃圾池施工许可。
准备必要的申请材料,并按时提交。
在获得许可之前,暂停施工活动。
三、施工步骤1. 现场勘查在施工前,组织人员进行现场勘察,了解垃圾池的具体位置、规模和施工条件等。
同时,对现场进行安全评估,确保施工过程中不会对周边环境和人群产生不良影响。
2. 垃圾池建设根据设计要求和当地规范,按照顺序进行垃圾池的土建施工。
包括地基开挖、基础施工、砌体结构建设等。
施工过程中,要确保土方开挖和砌筑质量,按照规范要求进行检验和验收。
3. 安装垃圾处理设备在垃圾池施工完成后,根据需要,安装相应的垃圾处理设备,如压缩机、输送设备、除臭设备等。
对设备的安装要求进行检验和验收,确保设备的正常运行。
4. 完善垃圾池配套设施在垃圾池施工完成后,还需要进行配套设施的建设,如垃圾分类标识牌、垃圾投放口、垃圾消毒设备等。
确保垃圾池的整体功能完善。
5. 现场清理和整理施工完成后,组织人员进行现场清理和整理工作。
清除施工过程中产生的垃圾和杂物,恢复现场的整洁和美观。
四、施工安全措施1. 安全教育和培训在施工前,进行必要的安全教育和培训,确保施工人员了解施工过程中的风险和安全措施。
强调施工人员的个人防护意识和安全操作规范。
第一章合同项下的工程概况一、工程概况萍乡市生活垃圾卫生填埋场位于萍乡市西南方向的冷水冲,属湘东区麻山镇范围,与城区中心的直线距离为6km。
萍麻(萍乡市城区至麻山镇)公路在场址东南侧约1.5km处通过。
城区垃圾可经由萍麻公路,再经设计的专用进场公路进入填埋场。
城区垃圾至填埋场的平均运输距离为10km。
二、场址概况(一)地形地貌填埋场地处三叠系安源组(T3a)地层组成的构造剥蚀低山丘陵地貌单元.拟建的填埋库区为一由西北向东南开口、含三条分叉的冲沟.沟谷的底标高为110~120m,周围山体的标高为160.6~243.1m,两侧山坡的坡度为25°~30°,植被较为发育。
(二)水文地质条件根据区内地质构造、岩性组合、地下水的赋存条件,场区地下水的类型可分为:赋存于第四系松散层中的孔隙水和赋存于基岩风化裂隙带中的基岩裂隙水.两者水力联系密切,具统一水面。
地下分水岭与地表分水岭一致,地下水面的起伏与地形的起伏基本吻合。
地下水接受大气降水的补给,分水岭地带常常成为地下水的补给区,斜坡地带一般为径流区,而在较低的沟谷地带尤其在沟谷的交汇处,成为地下水的排泄场所(填埋区谷底表现为湿地)。
由于植被和风化裂隙的自然调蓄作用地下水以散流的方式均匀排泄转化为沟源溪水,注入萍水河,构成一个封闭的独立水文地质单元。
因此该填埋场具备采用垂直防渗方案的条件.三、外部条件(一)供电条件场区东南侧不到1km处有6.6KV的高压线通过,萍乡市麻山镇供电所已同意填埋场从该处接线,为填埋场的供电提供了便利条件.(二)供水条件在距垃圾填埋场约2km善洲桥处有一条DN500mm的市政输水管,萍乡市自来水公司同意引水作为本工程的供水水源。
(三)其他条件场址区域以山地为主,仅沟谷处分布有少量低产水田(冷浆、单季)。
山地植被多为松、杉等人工林和杂草野藤等,属混合林地。
第二章施工组织部署一、施工组织规划如本公司中标,我公司将按项目法对工程进行管理,抽调有丰富河道及江岸整治工程施工经验的技术管理人员及技术工人组成施工项目经理部,配备充足的施工机械设备,尽快进入现场开展施工组织工作。
垃圾处理厂填埋封场工程施工组织设计一、工程概况二、施工目标1.安全:确保施工过程中的人员、设备和环境安全。
2.高效:合理安排施工进度,提高施工效率。
3.质量:确保施工质量符合设计要求和相关法规。
三、施工准备1.施工人员:组建施工队伍,包括工程经理、工程师、监理员和施工人员。
对施工人员进行相关培训,确保他们了解工程的施工要求和安全规章制度。
2.工程材料:采购所需的填埋材料、土石方设备、防渗材料等,确保施工所需材料的有效供应。
3.施工设备:租赁或购买所需的挖掘机、铲车、压路机等设备,确保施工设备的正常工作。
4.工地准备:对工地进行清理,确保施工区域的平整和无障碍。
四、施工方案1.填埋封场工程要求从项目开始到完工,整体的施工时间为60天。
根据施工进度细化施工计划,确保完成各阶段工作任务。
2.施工队伍按照施工计划,合理安排工作任务,确保施工顺利推进。
3.施工过程中,严格按照相关工程规范进行施工,确保施工质量符合国家环保标准。
4.施工期间,安排专人负责监督工程质量和安全,保证施工过程中的安全和有效。
五、施工安全措施1.每位施工人员必须参加安全培训,并按照相关安全规章制度进行施工。
2.组织定期安全会议,强调施工安全重要性,交流工作经验和教训。
3.严格执行施工现场安全制度,做好文明施工和安全防护措施。
4.设立安全监测检测点,定期检查施工过程中的安全情况。
5.保证施工设备的正常运转,定期进行维护和维修,确保施工过程中无设备故障。
6.严格管理施工现场,确保施工区域的安全通行和周边环境的安全。
六、施工质量控制1.制定施工质量管理计划,明确施工质量要求和监督检查措施。
2.组织施工人员进行验收前的检查和测试,确保施工质量合格。
3.安排专人进行质量监督和检查,确保施工过程中的质量符合相关标准。
4.及时处理质量问题和工程变更,保证施工质量和进度。
七、环境保护措施1.施工现场周边的环境保护设施完善,包括噪音、粉尘和废水处理等。

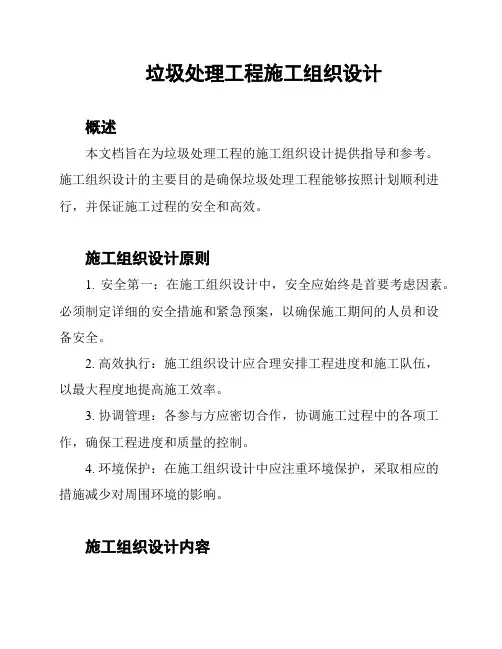

垃圾处理工程施工组织设计概述本文档旨在为垃圾处理工程的施工组织设计提供指导和参考。
施工组织设计的主要目的是确保垃圾处理工程能够按照计划顺利进行,并保证施工过程的安全和高效。
施工组织设计原则1. 安全第一:在施工组织设计中,安全应始终是首要考虑因素。
必须制定详细的安全措施和紧急预案,以确保施工期间的人员和设备安全。
2. 高效执行:施工组织设计应合理安排工程进度和施工队伍,以最大程度地提高施工效率。
3. 协调管理:各参与方应密切合作,协调施工过程中的各项工作,确保工程进度和质量的控制。
4. 环境保护:在施工组织设计中应注重环境保护,采取相应的措施减少对周围环境的影响。
施工组织设计内容1. 工程概况:介绍垃圾处理工程的基本情况,包括项目位置、规模、目标等。
2. 施工流程:详细阐述垃圾处理工程的施工流程,包括各个施工阶段的工作内容、工期安排、资源调配等。
3. 施工队伍:描述施工队伍的组成和管理,包括人员配备、岗位职责和培训等。
4. 安全措施:列举施工期间需要采取的安全措施,包括设立警示标识、安全设备使用要求、工作场所安排等。
5. 环境保护措施:说明在施工期间需要采取的环境保护措施,包括噪音、粉尘和废水处理等。
6. 质量控制:介绍质量控制的方法和措施,包括施工过程中的检验、验收标准等。
7. 管理与协调:说明各参与方的管理与协调方式,确保施工进度和质量的控制。
8. 风险评估与应对:对施工过程中可能出现的风险进行评估,并提出相应的应对方案。
结论垃圾处理工程的施工组织设计对于工程的顺利进行非常重要。
通过合理安排施工流程、实施安全和环境保护措施,并进行有效的管理和协调,可以确保垃圾处理工程的质量和进度控制。
在施工组织设计中应遵循安全第一、高效执行、协调管理和环境保护的原则,以实现项目的成功完成。

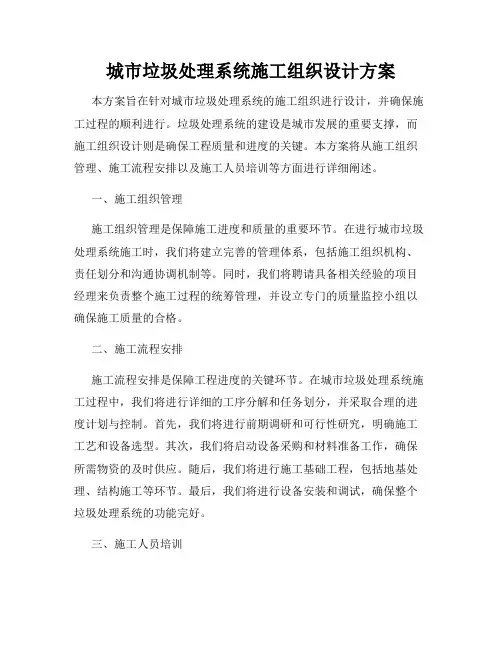

城市垃圾处理系统施工组织设计方案本方案旨在针对城市垃圾处理系统的施工组织进行设计,并确保施工过程的顺利进行。
垃圾处理系统的建设是城市发展的重要支撑,而施工组织设计则是确保工程质量和进度的关键。
本方案将从施工组织管理、施工流程安排以及施工人员培训等方面进行详细阐述。
一、施工组织管理施工组织管理是保障施工进度和质量的重要环节。
在进行城市垃圾处理系统施工时,我们将建立完善的管理体系,包括施工组织机构、责任划分和沟通协调机制等。
同时,我们将聘请具备相关经验的项目经理来负责整个施工过程的统筹管理,并设立专门的质量监控小组以确保施工质量的合格。
二、施工流程安排施工流程安排是保障工程进度的关键环节。
在城市垃圾处理系统施工过程中,我们将进行详细的工序分解和任务划分,并采取合理的进度计划与控制。
首先,我们将进行前期调研和可行性研究,明确施工工艺和设备选型。
其次,我们将启动设备采购和材料准备工作,确保所需物资的及时供应。
随后,我们将进行施工基础工程,包括地基处理、结构施工等环节。
最后,我们将进行设备安装和调试,确保整个垃圾处理系统的功能完好。
三、施工人员培训施工人员培训是确保工程质量和安全的重要环节。
在城市垃圾处理系统施工过程中,我们将开展必要的培训和安全教育,确保施工人员具备相关技能和安全意识。
培训内容包括垃圾处理系统的工艺流程、设备操作方法、安全操作规范等。
我们将定期组织技术交流和安全演练,及时消除施工过程中的隐患,并确保施工人员能够妥善处理紧急情况。
总结:本方案通过施工组织管理、施工流程安排和施工人员培训等方面的设计,旨在确保城市垃圾处理系统的施工过程顺利进行。
施工组织管理将建立健全的管理体系,包括施工组织机构和责任划分等;施工流程安排将制定详细的工序分解和进度计划,确保施工工作按时完成;施工人员培训将加强技能培训和安全教育,确保施工人员具备相关能力和安全意识。
我们将通过严格的管理措施和完善的培训计划,确保城市垃圾处理系统施工的质量和进度,并为城市环境的改善做出贡献。
垃圾处理场施工组织设计1. 引言垃圾处理场施工是为了有效处理和处置城市生活垃圾而进行的工程项目。
施工组织设计是确保施工过程高效、安全、顺利进行的重要环节。
本文将介绍垃圾处理场施工组织设计的相关内容。
2. 施工组织设计目标垃圾处理场施工组织设计的主要目标是确保施工过程的顺利进行,并保障施工质量和安全。
具体目标包括:•优化施工流程,提高施工效率;•确保施工质量,满足设计要求;•保证施工安全,防止事故发生;•合理调配资源,提高资源利用率。
3. 施工组织设计流程垃圾处理场施工组织设计的流程包括以下几个步骤:3.1. 分析项目需求首先需要对项目需求进行全面分析,包括施工规模、施工期限、项目资源等。
通过充分了解项目需求,为后续的组织设计提供准确的基础。
3.2. 制定施工计划根据项目需求,制定详细的施工计划。
施工计划应包括施工顺序、施工工序、资源调配等内容。
同时,需要合理安排施工进度,确保项目能按时完成。
3.3. 确定组织结构根据施工计划,确定合理的组织结构。
组织结构包括施工队伍的划分、工作职责的分配等。
通过优化组织结构,可以提高施工效率和质量。
3.4. 确定施工方法和工艺根据施工需求和项目特点,确定最优的施工方法和工艺。
施工方法应考虑资源利用、施工安全等因素。
工艺要符合设计要求,满足处理垃圾的需要。
3.5. 制定施工方案综合以上步骤的结果,制定详细的施工方案。
施工方案应包括工序排列、施工方法、资源调配、安全措施等内容。
施工方案要经过专业人员的评审和审核,确保其可行性和有效性。
4. 施工组织设计的重要考虑因素在进行垃圾处理场施工组织设计时,需要考虑以下重要因素:4.1. 施工环境施工环境包括施工场地的地形、气候等。
需要根据施工环境的特点,确定合理的施工方案和安全措施。
4.2. 施工设备施工设备包括各种机械设备、工具等。
需要根据施工设备的特点,合理安排设备调度和使用,确保施工效率和质量。
4.3. 人力资源人力资源是施工组织设计中不可忽视的因素。

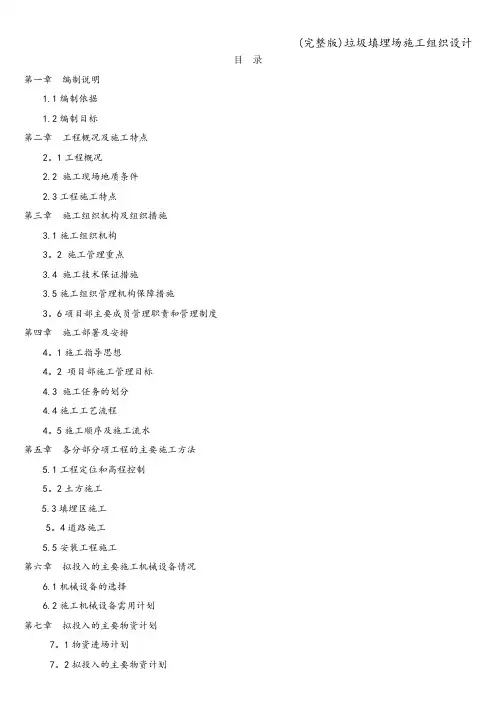

目录第一章编制说明1.1编制依据1.2编制目标第二章工程概况及施工特点2。
1工程概况2.2 施工现场地质条件2.3工程施工特点第三章施工组织机构及组织措施3.1施工组织机构3。
2 施工管理重点3.4 施工技术保证措施3.5施工组织管理机构保障措施3。
6项目部主要成员管理职责和管理制度第四章施工部署及安排4。
1施工指导思想4。
2 项目部施工管理目标4.3 施工任务的划分4.4施工工艺流程4。
5施工顺序及施工流水第五章各分部分项工程的主要施工方法5.1工程定位和高程控制5。
2土方施工5.3填埋区施工5。
4道路施工5.5安装工程施工第六章拟投入的主要施工机械设备情况6.1机械设备的选择6.2施工机械设备需用计划第七章拟投入的主要物资计划7。
1物资进场计划7。
2拟投入的主要物资计划第八章劳动力安排计划8.1主要劳动力需用计划8.2劳动力安排计划表第九章确保工程质量的技术组织措施9。
1 建立健全质量保证和监督体系9.2 建立质量管理制度9.3 制订质量管理目标和质量控制计划9。
4 组织管理措施9。
5 特殊、关键部位的质量控制措施9。
6 质量通病的防治措施9。
7 成品保护措施9。
8 施工配合措施第十章确保安全生产的技术组织措施10。
1 安全施工管理目标10.2安全管理重点10.3 安全施工管理体系10。
4 安全组织管理措施10。
5 施工现场安全管理措施10。
6 基坑施工的安全管理措施10.7 机械设备施工安全管理措施10。
8 现场用电安全措施10。
9 防雷安全措施10。
10消防安全措施第十一章确保文明施工的技术组织措施11.1文明施工管理目标及重点11。
2文明施工管理机构11。
3文明施工管理制度11.4文明施工措施11。
5 环境保护实施措施和管理方案第十二章确保工期的技术组织措施12.1 施工总工期计划12.2 分部分项工程施工控制时间12。
3 施工进度计划网络图12.4 施工进度计划横道图12.5工期保证措施第十三章冬、雨季施工措施13.1 雨季施工措施13.2 冬季施工措施第十四章工程技术档案资料管理措施14。
垃圾池施工组织方案1一、工程概述本垃圾池施工项目位于市区内,主要用于收集、储存和处理生活垃圾。
该垃圾池施工工程主要包括垃圾池基础施工、垃圾池主体施工、配套设施施工等。
施工周期为三个月,质量要求为合格。
二、施工目标1、确保垃圾池施工质量符合设计要求,达到验收标准。
2、合理安排施工进度,确保按期完成施工任务。
3、确保施工现场安全文明施工,无重大安全事故。
4、降低施工成本,提高施工效益。
三、施工流程1、施工准备:包括技术准备、物资准备、施工现场准备等。
2、基础施工:包括地基处理、基础浇筑等。
3、主体施工:包括垃圾池主体结构施工、墙体施工等。
4、配套设施施工:包括排水设施、电力设施等。
5、设备安装:包括垃圾处理设备、通风设备等。
6、调试运行:包括设备调试、垃圾处理试验等。
四、施工组织1、成立项目经理部,负责施工组织、协调、监督等全面工作。
2、设立技术组,负责施工技术指导、质量监督等。
3、设立物资组,负责物资采购、供应等。
4、设立施工组,负责按施工流程进行施工。
5、设立安全组,负责施工现场安全工作。
五、安全文明施工1、制定安全文明施工规章制度,并严格执行。
2、施工现场设置安全围栏、安全标识等,确保安全文明施工。
3、定期进行安全检查,及时发现并处理安全隐患。
4、加强施工现场卫生管理,保持环境卫生整洁。
5、严格按照环保要求进行施工,减少噪音、扬尘等对环境的影响。
六、质量监督与验收1、建立质量监督体系,确保施工质量符合设计要求。
2、施工过程中进行质量检查与验收,确保各阶段施工质量合格。
3、竣工后进行整体验收,确保垃圾池施工质量符合验收标准。
4、对于不符合质量要求的部位进行整改和修复,确保施工质量达到要求。
施工组织方案一、施工背景和目标本项目位于城市中心,旨在建设一座新的商业综合体,包括办公楼、购物中心和酒店。
施工组织方案的目标是在保证质量的前提下,尽可能缩短工期,同时确保施工过程的安全和环保。
二、施工组织机构为了实现这一目标,我们将设立一个高效的施工组织机构。
建筑垃圾清理施工组织设计1. 引言建筑垃圾的清理对于施工工地的安全和环境保护至关重要。
本文档旨在设计一种有效的建筑垃圾清理施工组织方案,确保施工过程中的垃圾清理工作能够高效、安全地进行。
2. 施工垃圾清理流程以下是建筑垃圾清理的一般流程:1. 规划和安排:在施工前期,制定建筑垃圾清理的时间表和计划,确定清理工作的频率和区域。
规划和安排:在施工前期,制定建筑垃圾清理的时间表和计划,确定清理工作的频率和区域。
2. 垃圾分类:建立垃圾分类区域,并将垃圾按照种类进行分类,如可回收物、有害物质和其他垃圾等。
垃圾分类:建立垃圾分类区域,并将垃圾按照种类进行分类,如可回收物、有害物质和其他垃圾等。
3. 垃圾收集:配备足够的垃圾收集,并定期清空和更换。
垃圾收集:配备足够的垃圾收集容器,并定期清空和更换。
4. 垃圾运输:安排垃圾的运输车辆和固定的运输路线,确保垃圾能够及时、安全地运送至指定的处理场所。
垃圾运输:安排垃圾的运输车辆和固定的运输路线,确保垃圾能够及时、安全地运送至指定的处理场所。
5. 垃圾处理:选择合适的垃圾处理方式,如回收利用、焚烧或填埋等。
垃圾处理:选择合适的垃圾处理方式,如回收利用、焚烧或填埋等。
3. 建筑垃圾清理组织结构为确保建筑垃圾清理工作的顺利进行,建议设置以下组织结构:- 建筑垃圾清理组长:负责整个建筑垃圾清理工作的协调和管理,包括制定清理计划、监督垃圾清理流程等。
建筑垃圾清理组长:负责整个建筑垃圾清理工作的协调和管理,包括制定清理计划、监督垃圾清理流程等。
- 垃圾清理人员:负责具体的垃圾分类、收集和运输工作,按照组长的指示进行操作。
每个清理人员应具备相关的培训和操作证书。
垃圾清理人员:负责具体的垃圾分类、收集和运输工作,按照组长的指示进行操作。
每个清理人员应具备相关的培训和操作证书。
- 安全监督员:负责监督施工现场的安全措施,确保清理工作过程中不发生安全事故。
安全监督员:负责监督施工现场的安全措施,确保清理工作过程中不发生安全事故。
垃圾处理站(垃圾站)施工组织设计施工方案1. 项目概述本文档旨在提供垃圾处理站(垃圾站)施工组织设计施工方案。
该方案的目标是确保施工过程安全顺利、高效完成。
2. 施工组织设计2.1 施工组织结构根据项目规模和特点,设计以下施工组织结构:- 项目经理:负责整体组织、协调和管理项目施工工作。
- 工程部:负责技术支持和施工进度控制。
- 安全管理部:负责安全事务管理和现场安全管理。
- 供应链管理部:负责材料和设备采购、供应和管理。
- 施工队伍:负责具体工程施工任务的执行。
2.2 施工进度计划制定详细的施工进度计划,明确工程各阶段的任务和工期,并合理安排资源,以确保施工工作高效有序。
在制定进度计划时,应考虑风险因素和其他可能影响施工的因素,做好应急预案。
2.3 材料与设备管理建立健全的材料与设备管理制度,确保施工所需材料和设备的供应充足、质量可靠。
采购过程中应严格按照相关法律法规执行,保证采购的材料和设备符合质量标准。
3. 施工安全3.1 安全管理建立全面的安全管理体系,包括施工现场安全制度、安全教育培训、安全检查等,确保施工过程中人身安全和财产安全。
3.2 应急预案制定详细的应急预案,明确各种突发情况的处理措施和责任人,做到有备无患。
4. 资源管理4.1 人力资源根据施工需要,合理配置施工队伍,确保施工人员素质优良、技能熟练。
4.2 财务管理建立健全的财务管理制度,对项目经费进行有效控制和管理,确保项目资金的有效利用。
5. 环境保护在施工过程中,要遵守相关环境保护法律法规,采取有效措施减少对环境的影响,确保施工活动不会对周围环境造成污染。
6. 总结本文档提供了垃圾处理站(垃圾站)施工组织设计施工方案的基本内容,包括施工组织结构、施工进度计划、材料与设备管理、施工安全、资源管理和环境保护等方面。
我们将按照该方案的要求,组织施工过程,并保证施工质量和工期的达成。
以上内容仅供参考,具体实施细节还需根据项目实际情况进行调整和补充。
施工组织方案第一项土方施工1、施工前准备(1)施工前应熟悉、掌握施工图;(2)准备好相应的施工机具;(3)对操作工人进行上岗培训,培训合格后方可进行施工,坚持持证上岗原则;2、土方开挖:(1)作业条件:土方开挖前,将施工范围内的地下、地上植被等覆盖物清除和处理完毕;(2)地表面要清理平整,做好排水坡向;(3)要根据设计图纸与地质部门提供的地质资料及所选择的持力层、设置深度来确定开挖方式;(4)施工位置的标准轴线桩,标准水平桩应做好引测,以防开挖过程中破坏,并应在开挖前做好轴线,标高的复核;(5)土方开挖在夜间施工时,应合理安排工序,防止错挖或起挖,施工场地应根据需要设照明设施,在危险地段应设置标志;(6)弃土应及时运出,在基坑(槽)边缘上侧临时堆土或堆放材料以及移动施工机械时,应与基坑边缘保持1m以上的距离,以保证坑边边坡的稳定。
当土质良好时,堆土或材料应距挖方边缘0.8m以外,高度不宜超过1.5m,并应避免在已完基础一侧过高堆土,使基础、墙、柱歪斜而酿成事故。
(7) 冬雨季施工时,要有良好的防冻、防汛措施,雨季在基槽两侧围以土堤或挖排水沟,以防地面雨水流入基坑槽,同时应经常检查边坡情况,以防止坑壁受水浸泡造成塌方,冬期要采用草帘覆盖防止土层受冻。
3、土方回填包括边坡修整及锚固沟土方回填,现场锚固沟挖好以后,可以对土工布、土工膜进行锚固,锚固好之后进行回填。
(1)基坑底清理:填土前应将沟内垃圾杂物等清理干净,将回落的有机垃圾、砂浆、石子等清除干净。
(2)人工分层铺土、耙平:回填土应分层铺摊。
每层铺土厚长应根据土质、密实度要求和机具性能确定。
一般蛙式打夯机每层铺土厚度为250mm;人工打夯不大于250mm。
每层铺摊后,随之耙平。
(3)夯打密实:根据工作面大小的实际情况,适当选择人工木夯和蛙式电夯,回填土每层至少夯打三遍。
打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。
拐角处使用人工夯补夯。
严禁用水浇使土下沉的所谓“水夯法”。
目录第一章工程概况与编制说明第二章施工方案及技术措施第三章质量管理体系与措施第四章安全管理体系与措施第五章工程进度计划与措施第十章劳动力安排计划情况第七章施工机械、运输车辆的配备投入水平第五章文明环境保护管理体系与措施第八章技术和管理措施第九章施工总平面图及工程进度计划表第一章工程概况与编制说明一、工程概况项目名称:建设单位名称:建设地点:工程概况:二、编制原则1、优化施工组织,全面规划,合理布置,突出重点,统筹安排,科学组织,确保工程如若按质按量完工。
2、采用现行有效的施工方法,合理选择施工方案,提高机械化、标准化施工水平,加快工程施工进度,强化管理,精心施工,保证工程质量。
3、严格控制安全施工管理,杜绝重大安全事故发生,事故经生率务必控制3%以下。
4、现场材料堆码整齐,做到文明施工。
5、合理安排工期,为雨季施工作好部署。
三、工期要求和质量目标1、本工程要求总工期:30日历天(工期从批准的开工报告批准之日起至工程竣工之日止)。
施工期间,我公司将合理安排工序,组合多个作业班组,展开多个作业面,同时利用平行作业、交叉作业进行施工,充分发挥劳动力及机械效率,积极采取有利的保证措施,圆满完成施工任务,实现工期计划。
2、质量目标:合格第二章施工方案及技术措施1、事先将垃圾进行分类,,配备专业清运工人进行清运处理。
且分类堆放应符合要求。
2、垃圾运输必须经当地垃圾管理部门核准,并应满足如下要求:(1)运输车辆、船舶应有合法的行驶证,并通过年审;(2)运输单位应具有当地主管部门颁发的准运证或营运证;(3)具有垃圾经营性运输服务资质。
3、垃圾运输车辆应按核准的路线和时间行驶,并到核准的地点处理处置垃圾。
具体要求如下:(1)垃圾运输车运行时间安排应避开交通高峰时段,以减少对交通的影响;(2)垃圾运输车辆的运输路线,应由当地垃圾主管部门会同交通管理部门规定;(3)运输单位将建筑垃圾倾倒在核准的处理地点后,应取得受纳场地管理单位签发的回执,交送当地建筑垃圾主管部门查验。
1、施工组织设计说明
1.1、重点部署和工程目标
项目名称:半拉门乡镇农村垃圾池修建工程合同
建设地点:半拉门乡镇
要求工期:2016年4月15日-2016年7月25日)
质量目标——验收一次合格率100%,检验批一次验收合格率100%。
安全文明施工目标——争创区安全文明工地。
1.2、技术方案简介
1.2.1编制依据
1.2.1.1地质资料及相应的总平面布置图
1.2.1.2招标文件及工程量清单
1.2.1.3招标单位提供的施工图
1.2.1.4国家和锦州有关技术规范、质量验收标准、文明施工要求及本企业相关企业标准。
1.2.2文明施工
本工程属于农村垃圾处理中心设施编制施工技术方案,由公司技术部审批。
砖砌体:本工程均采用多孔砖。
1.2.3砂浆:由于本工程为砖混结构,砌体砂浆需求量不大,故现场配置1台砂浆机来解决砌筑砂浆与粉刷用的砂浆。
1.2.4水电安装和主体施工管理:在施工中土建与安装相互密切配合,同步施工共同把关,确保质量。
1.2.5现场实行ISO9001质量管理体系,确保各类材料和各道工序都处于严格的质量监控之下,并结合本工程的实际,采用不同的分部分项施工工艺流程和施工方法,制定分阶段相应质量保证措施、产品保护措施和质量通病防治措施,确保工程质量。
1.2.6根据本工程的特点,制订了相应的特殊施工技术措施,以进一步提高工程质量,并且制订了工期保证措施、安全技术措施、文明生产措施等一系列的施工管理措施,确保本工程优质、快速、安全、文明地施工,具体详见各章节。
工程概况:大垃圾池(长5米,宽2米,高1米,240厚墙)
小垃圾池(长三米,宽2米,高1米,240厚墙)
砖混或钢筋网灌注,地板厚为100mm,垃圾池门为铁质。
本工程采用的主要材料为:
砌体:围墙、实心砖、多孔砖、块石挡墙、石挡土墙
混凝土垫层:C20
内、外墙面:统一粉刷
门:铁质门
3、拟投入的主要物质计划
3.1材料投入计划
用于工程的各种材料按品种、规格及数量根据工程需要及工程施工进度计划,提前进场。
主要周转材料配备表
3.2材料供应保证措施
(1)根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需的材料用量计划,做为备料、供料工作和确定仓库、堆场面积及组织运输的依据。
(2)根据材料需用量计划,做好材料的申请、订货和采购工作。
定货源、找厂家、看质量,组织好货源、安排好运输车辆,使计划得到落实,组织材料按计划进场,并做好保管工作。
本工程施工地点运输车辆可直达。
当地购买的材料全部采用汽车一次运到工地。
所有采购的材料,订单必须明确厂家包运到工地,但同时必须准备一定的运输车辆备用。
万一厂家“卡关”可以迅速补救解决,不影响施工。
(3)做试验:各种材料除必须有出厂合格证外,水泥、要按规定取样做力学性能复试;石料和砂在加工现场做含泥量、针片颗粒含量测定,不符合指标坚决不允许进场使用。
(5)进场把关:按施工总平面图组织材料现场堆放,除点数、检尺、过秤外还要查看质保书,质保书不合格者严禁进场。
4.1主要施工机具的选择
1)、场内运输机械:
本工程选用水平运输采用铁斗车。
2)、搅拌设备:
砼主要采用普通砼,施工过程中需要的砂浆,则使用人工进行搅拌。
4.2施工机械及检测设备的投入计划
1)、本工程质量要求高,工期紧,任务重,要真正做到合理的机械配套,除考虑到工程数量、施工方案、工期、技术标准要求、当地的水文地质情况、本单位的实际情况外,还要考虑到设备的适应性、先进性、经济性和可靠性。
我公司在综合考虑工程特点、施工条件、工期、质量等因素的基础上,拟对本工程投入我公司最先进的施工机械设备,以尽可能提高工程的机械化施工率,确保工期和质量等目标的实现。
施工机械及检测设备的投入计划(详见施工机械及检测设备的投入计划表)
4.3机械设备的管理
1)、施工机械进场前,应对沿途道路交通进行了解,施工机械进场后,做好机械检查和试运转工作,施工现场为机械作业提供道路、水电、机械棚或停机场等必备条件。
2)、施工现场应根据安全施工作业的规定,设立安全警示标志,挖掘机作业区等易于发生危险的区域,应在危险区域界限外围,设置围棚和安全警示标语。
非工作人员未经批准不得入内。
3)、机械不得带病运转,机械上的各种安全防护限位及监测仪表、自动报警器装置完好齐全,运转中发现不正常时,应先停机检查,排除故障后方可使用。
4)、坚持机械操作技术交底和每日检查制,实行交接班制度,认真填写交接班记录,定期或不定期对施工机械进行检查,及时消除安全隐患。
5)、机械操作人员应经体检合格,并经过地市级以上培训取得上岗证后,方可持证上岗,严禁无证人员上机操作。
6)、操作人员应遵守机械操作规程,听从指挥,遵守现场安全规定,按规定穿戴劳动保护用品,高处作业时必须系安全带。
7)、认真及时做好各级保养工作,机械使用的润滑油应符合出厂使用说明书的规定,并应按时、按季、按质更换,经常保持机械的完好状态。
8)、机械集中停放的场所,应设置消防设备,机房、操作室周围及机械四周不得堆放易燃、易爆物品。
5、劳动力安排计划
按我们现场实际,根据工程需要,本着“科学管理,精干高效,结构合理”的原则,在施工前,将所需人员充实到位,做到“人人有事干,事事有人干”,有效地促进工程质量、安全、进度的有效运作。
在工程开工之前,落实本工程所需要的劳动力,确保本工程按期完工。
主要工种人数见下表:
主要劳动力计划表。
