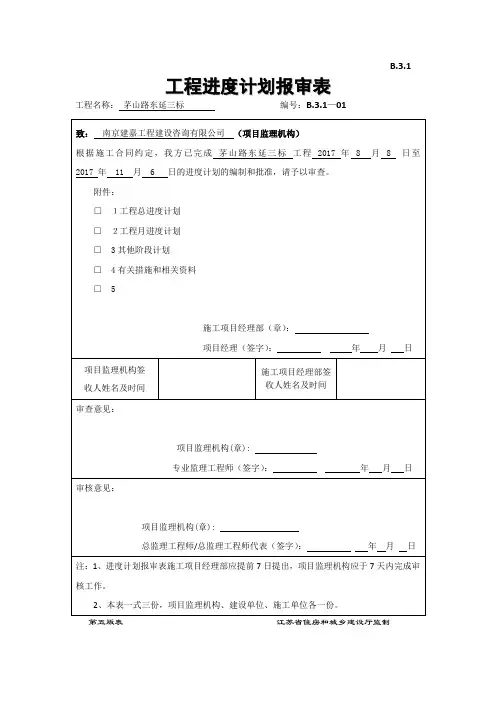

工程进度计划报审表
工程名称: ********工程 编号:
致: ****监理公司***工程监理部 (监理单位)
兹报验 年 月 日至 年 月 日的:
□ 1工程总进度计划。
□ 2工程月进度计划。
□ 可以报周、日进度计划
附件:
□ 1 上期进度计划完成情况及分析。
□ 2 本期进度计划的示意图表、说明书。
□ 3 本期进度计划完成分部/分项工程工程量。
□ 4 本期进度期间投入的人员、材料(包括甲供材)、设备计划。
□ 5
承包单位项目经理部(章):
项目经理: 日期:
项目监理机构签收人姓名及时间 张 三
20年10月1日8:30 承包单位签收 人姓名及时间
监理审核意见:
1、工程总进度计划要求:
a.如同意签署:经审核,总进度计划满足工期要求,同意按此总进度计划执行。同时建议如下:1、做好劳动力、机械、材料的落实和保证;2、切实做好季节性施工的预控;3、相关安全施工质量保证措施等必须保证。
b.如不同意签署:经审核,总进度计划不能满足要求,不同意按此总进度计划执行;请于****年**月**日前重新报审。(原因分析)
2、工程月进度计划要求:
a.如同意签署:经审核,**月份进度计划符合总进度计划要求,同意按此进度计划实施。
b.如不同意签署:经审核,**月份进度计划不能满足总进度计划要求,不同意按此总进度计划实施;请于****年**月**日前重新报审。(原因分析)
项目监理机构(章):
专业监理工程师: 总监理工程师: 日期:
注:月进度计划报审表承包单位项目经理部应提前5日提出,一般为每月25日申报。 ※ 注意事项及要求:
1、工程总进度计划、月进度计划必须要施工单位报审。季进度计划,周进度计划等根据各工程情况,项目监理机构自行掌握执行。
2、项目监理机构应按表中所列附件内容,要求承包单位提交有关资料。
3、审核总进度计划,要根据合同工期要求,听取建设单位意见,慎重签署。
4、监理审批月进度计划签署不同意见时,宜分析进度计划滞后的原因、与总进度计划的偏差值,以及对后续施工的不利影响等。
5、根据监理机构批准的施工组织设计(方案),结合工程的大小、规模等情况,承包单位应分别编制按合同工期目标制定的施工总进度计划;按单位工程或按承包单位划分的分目标;按不同计划期(年、季、月)制定的施工进度计划进行报审。
6、对施工进度计划,主要进行如下审核:
1) 进度安排是否符合工程项目建设总进度,计划中总目标和分目标的要求,是否符合施工合同中开、竣工日期的规定;
2) 施工总进度计划中的项目是否有遗漏,分期施工是否满足分批动用的需要和配套动用的要求;
3) 施工顺序的安排是否符合施工工艺的要求;
4) 劳动力、材料、构配件、施工机具及设备、施工水、电等生产要素的供应计划是否能保证进度计划的实现,供应是否均衡,需求高峰期是否有足够能力实现计划供应;
5) 由建设单位提供的施工条件(资金、施工图纸、施工场地、采供的物资设备等),承包单位在施工进度计划中所提出的供应时间和数量是否明确、合理,是否有造成建设单位违约而导致工程延期和费用索赔的可能。
6) 工期是否进行了优化,进度安排是否合理;
7) 总、分包单位分别编制的各单项工程施工进度计划之间是否相协调,专业分工与计划衔接是否明确合理;
7、调整计划是在原有计划已不适应实际情况,为确保进度控制目标的实现,需确定新的计划目标时对原有进度计划的调整,进度计划的调整方法一般采用通过压缩关键工作的持续时间来缩短工期及通过组织搭接作业、平行作业来缩短工期两种方法,对于调整计划,不管采取哪种调整方法,都会增加费用或涉及到工期的延长,专业监理工程师应慎重对待,尽量减少变更计划性的调整。
8、通过专业监理工程师的审核,提出审查意见报总监理工程师,总监理工程师审核后如同意承包单位所报计划,就签署“同意”;如“不同意”承包单位所报计划,就签署“不同意”,并就不同意的原因及理由简要列明。
9、施工进度计划(调整计划)报审程序:
1) 承包单位按施工合同要求的时间编制好施工进度计划,并填报《施工进度计划报审表》报监理机构。
2) 总监理工程师指定专业监理工程师对承包单位所报的《施工进度计划报审表》,及有关资料进行审查,并向总监理工程师报告。
3) 总监理工程师按施工合同要求的时间,对承包单位所报《施工进度计划(调整计划)报审表》予以确认或提出修改意见。
