办公楼装饰工程施工组织设计方案范本编制日期:2004年5月10日编制单位:目录第一卷某办公楼装饰工程施工组织设计 (5)第一章编制说明 (5)第一节编制目的: (5)第二节编制依据: (5)第二章工程概况及程特点 (6)第一节工程概况 (6)第二节工程特点 (8)第三节主要分部分项工程内容 (8)【一】 2.3.1院内改造 (8)【二】 2.3.2办公楼 (9)【三】 2.2.3 培训楼 (12)第三章指导思想与实施目标 (13)第一节指导思想 (13)第二节实施目标 (14)第四章施工准备 (14)第一节施工现场和交通准备 (14)第二节技术准备 (15)第三节材料准备 (15)第四节机具准备 (16)第五节劳动力准备 (16)第六节阶段施工计划 (16)第五章施工部署 (17)第一节项目管理人员配备 (17)第二节主要施工管理人员表 (18)第三节主要分项工程施工方案 (18)【一】 5.3.1外墙氟碳乳胶漆工程 (18)【二】 5.3.2楼地面工程 (19)【三】 5.3.3钢结构干挂石材工程 (20)【四】 5.3.4轻钢龙骨纸面石膏板造型吊顶工程 (20)【五】 5.3.5细木工程 (20)六、 5.3.6落地钢化玻璃工程 (21)七、 5.3.7钢结构工程 (21)八、 5.3.8给排水工程 (22)九、 5.3.9低压配电与照明工程 (22)十、 5.3.10脚手架工程 (22)第四节施工顺序与工艺流程 (22)第五节工期计划 (24)第六节施工总平面布置 (24)第七节主要施工机具选择及进场计划 (25)第八节劳动力计划 (26)第六章主要分项工程施工作业工艺 (27)第一节标高、定位轴线控制 (27)【一】 6.1.1放线定位作业工艺 (27)第二节钢结构制作安装工程 (27)【一】 6.2.1施工准备 (27)【二】 6.2.2构件制作(专业厂家) (28)【三】 6.2.3 现场安装 (28)【四】 6.2.4质量标准 (29)【五】 6.2.5 安全技术措施 (30)第三节砌筑工程 (30)【一】一施工准备 (31)【二】二操作工艺 (31)【三】三质量标准 (32)第四节楼地面花岗石铺贴工程 (33)【一】 6.4.1施工准备, (33)【二】 6.4.2操作工艺 (34)【三】 6.4.3质量标准 (35)【四】 6.4.4施工本卷须知 (37)【五】 6.4.5产品保护 (38)第五节墙、柱面饰面砖铺贴工程 (38)【一】 6.5.1施工准备 (38)【二】 6.5.2操作工艺 (39)【三】 6.5.3质量标准 (40)【四】 6.5.4施工本卷须知 (41)第六节轻钢龙骨纸面石膏板吊顶工程(铝合金龙骨吊顶) (42)【一】 6.6.1施工准备 (42)【二】 6.6.2操作要点: (43)【三】 6.6.3质量标准 (44)【四】 6.6.4成品保护 (45)【五】 6.6.5应注意的质量问题 (45)六、 6.6.6安全技术措施: (46)第七节细木工程 (46)【一】 6.7.1墙、柱饰面木制品作业工艺 (46)【二】 6.7.2清水面板作业工艺 (47)第八节涂料工程 (49)【一】 6.8.1乳胶漆内墙涂料工艺 (49)【二】 6.8.2木门窗清水漆工艺 (50)【三】 6.8.3 混色油漆工艺 (52)第九节水卫工程 (55)【一】 6.9.1预留预埋 (55)【二】 6.9.2给水管道安装 (55)【三】 6.9.3排水管道安装 (55)第十节低压配电与照明工程 (56)【一】 6.10.1施工内容 (56)【二】 6.10.2钢管敷设 (56)【三】 6.10.3 PVC阻燃管敷设 (56)【四】 6.10.4管内穿线: (57)【五】 6.10.5照明灯具安装: (57)六、 6.10.6插座、开关安装: (58)七、 6.10.7配电箱安装: (58)八、 6.10.8接地装置敷设: (58)第七章各项保证措施 (59)第一节组织保证措施: (59)第二节技术质量措施 (60)第三节安全防护措施 (63)第四节工期保证措施 (66)第五节文明施工保证措施 (67)第六节成品保护措施 (68)第七节冬雨季施工措施: (69)第八节计量管理措施: (71)第九节施工队伍管理措施 (71)第十节突发事件的应急处理措施 (72)第十一节工程技术资料管理措施 (74)第一卷某办公楼装饰工程施工组织设计第一章编制说明第一节编制目的:本施工组织设计是我公司对********办公楼装饰工程的投标文件之一,本施工组织设计反映了我公司拟对本工程中标后进行施工管理的总的构思和部署。
办公楼装修改造工程施工组织设计方案一、项目概况本项目是对办公楼进行装修改造工程,旨在提升办公环境和工作效率。
本项目施工内容包括室内空间改造、水电设施更新和装饰装修等工作。
根据工程需要,拟定以下施工组织设计方案。
二、施工组织及管理机构1.项目经理:负责工程的整体施工组织和管理。
3.安全专责:负责安全事故预防和现场安全管理。
5.财务专责:负责项目经费的管理和报账。
6.办公室人员:负责协调各部门工作和项目进度的监控。
三、施工过程及流程1.前期准备阶段:a.组织召开施工交底会,全面了解项目要求和施工方案。
b.制定详细施工计划,明确施工工期和工作任务。
c.进行场地勘察和测量,准确掌握施工现场情况。
d.配置施工设备和施工团队,确保施工条件满足要求。
2.施工准备阶段:a.搭建临时工棚,设置施工标志牌和安全警示牌。
b.根据施工计划,组织施工人员进行分工,并进行相关培训。
c.确认施工材料的供应情况,采购并验收合格材料。
3.施工阶段:a.按照施工图纸进行拆除工作,清理废料并保持现场整洁。
b.进行水电设施更新和改造,确保符合标准和安全要求。
c.进行室内隔断、门窗、地板等装饰装修工程。
d.进行油漆、贴墙纸等装修工程。
e.进行室内排水和电器设备的安装与调试。
f.定期组织施工人员进行安全培训和检查,确保现场安全。
4.收尾阶段:a.进行空气治理和清洁,确保室内环境符合相关要求。
b.进行工程验收,确保工程质量合格。
c.清理施工现场,清理废料和归还租赁设备。
d.编制施工总结报告和成本分析报告。
四、施工安全措施1.确保施工现场的安全警示牌、消防设施和安全出口的设置。
3.配备专职安全员,定期进行安全培训和检查,并备案记录。
4.建立安全奖惩制度,明确违规行为的处理措施。
5.加强施工现场的消防设备和疏散通道设置,确保安全疏散通畅。
五、施工质量控制1.配备高质量施工队伍,技术负责人负责施工质量的把关。
2.对施工过程进行全程监控和记录,确保施工质量符合要求。

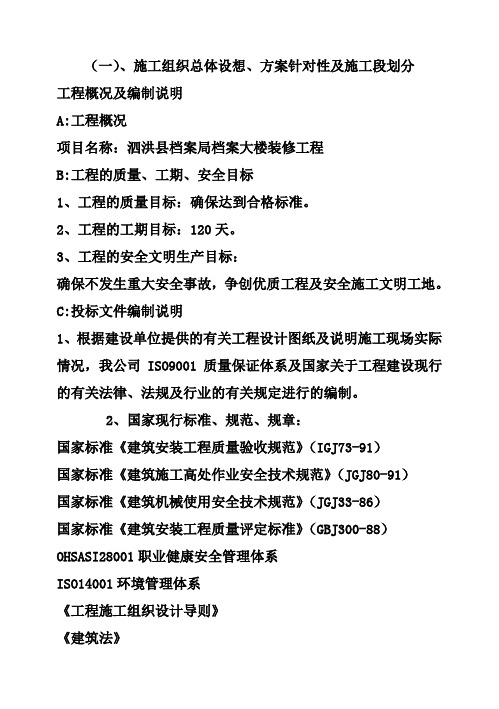

(一)、施工组织总体设想、方案针对性及施工段划分工程概况及编制说明A:工程概况项目名称:泗洪县档案局档案大楼装修工程B:工程的质量、工期、安全目标1、工程的质量目标:确保达到合格标准。
2、工程的工期目标:120天。
3、工程的安全文明生产目标:确保不发生重大安全事故,争创优质工程及安全施工文明工地。
C:投标文件编制说明1、根据建设单位提供的有关工程设计图纸及说明施工现场实际情况,我公司ISO9001质量保证体系及国家关于工程建设现行的有关法律、法规及行业的有关规定进行的编制。
2、国家现行标准、规范、规章:国家标准《建筑安装工程质量验收规范》(IGJ73-91)国家标准《建筑施工高处作业安全技术规范》(JGJ80-91)国家标准《建筑机械使用安全技术规范》(JGJ33-86)国家标准《建筑安装工程质量评定标准》(GBJ300-88)OHSASI28001职业健康安全管理体系ISO14001环境管理体系《工程施工组织设计导则》《建筑法》《安全法》国家工程建设标准强制性条文幕墙规范一览表1)制定明确的质量目标和质量保证措施。
技术措施中对吊顶、墙面、地面基层的处理方法作了明确说明。
2)确保安全文明施工及确保现场环境卫生整洁,并制定了详细的实施措施。
3)在施工过程中的各项运作,要严格执行全面贯彻ISO14001环保认证体系及ISO9001质量管理体系,工程项目部各职能部门要认真执行。
第一节施工指导方针1、实施名牌精品工程质量战略(1)抓目标管理和生产要素的优化组合项目建立“目标责任考核机制”,明确各项目标,优化组合生产要素,以目标指导行动。
做到人人职责明确,目标清楚,并定期考核,督促落实。
(2)抓动态管理把好生产要素的验收、使用、评定三关,加强对劳动力的控制,调动生产工人的积极性,保证使用合格的劳务人员,保证工程质量。
(3)抓过程控制加强计划管理,区别主控项目与一般项目,在保证一般项目的同时,对主控项目重点要求。
办公楼装饰装修工程施工组织设计方案目录一、项目概况 (2)1.1 工程概况 (3)1.2 工程范围 (4)1.3 设计依据 (5)二、施工准备 (5)2.1 工期安排 (7)2.2 施工进度计划 (7)2.3 人员组织 (9)2.4 材料设备采购 (10)2.5 安全文明施工准备 (11)三、施工方案 (12)3.1 土建施工方案 (13)3.1.1 基层处理 (14)3.1.2 吊顶施工 (15)3.1.3 墙面处理 (16)3.2 装饰装修施工方案 (17)3.2.1 地面铺贴 (19)3.2.2 墙面涂饰 (21)3.2.3 木工安装 (22)3.2.4 水电安装 (22)3.2.5 灯具安装 (24)3.3 公共区域装修方案 (24)四、施工组织措施 (27)4.1 工序管理 (28)4.2 质量控制 (29)4.3 安全管理 (30)4.4 环境保护 (31)五、进度计划指标 (32)5.1 工期控制 (33)5.2 质量控制指标 (35)六、预期效果 (36)6.1 办公环境打造 (37)6.2 公司形象提升 (38)一、项目概况本办公楼装饰装修工程施工项目位于(城市区)的(详细地址),是一座高度为(高度)的现代寫字樓,总建筑面积约为(建筑面积)平方公里。
建筑物总体布局体现了高效、科学的空间利用,旨在创造一个高效、舒适、安全且美观的办公环境。
本项目旨在对现有的办公楼内部及公共区域进行全面的翻新与升级。
项目主要包含以下几方面内容:空间重新规划:优化办公空间布局,使之更符合现代办公需求,提升空间利用率。
设备更新与系统升级:包括空调、消防、照明等系统进行升级改造,旨在提升能源利用效率,实现环境友好型设计。
装修工程:包括地面、墙体、顶棚的装修,办公家具的配置,墙面饰面和色彩选择,以及照明灯具的设计与布局。
项目预计工期为(预计工期)日历月,计划在(日期)之前完成,包括施工准备、材料采购、施工安装、质量控制、调试验收直至整个工程交付使用。
第1篇一、工程概况本工程位于我国某城市,总建筑面积为XX平方米,建筑高度为XX米,层数为XX 层。
本工程为住宅楼,包含地下车库、商业配套、住宅楼等部分。
本工程于XX年XX月XX日开工,预计于XX年XX月XX日竣工。
二、施工组织设计原则1. 严格按照国家有关法律法规、规范、标准和质量要求进行施工。
2. 确保施工安全、文明、环保,实现安全生产零事故。
3. 合理安排施工进度,确保工程按期完成。
4. 节约资源,降低成本,提高效益。
5. 加强施工管理,确保工程质量、进度、成本和安全。
三、施工组织设计内容1. 施工组织机构(1)项目经理部项目经理部设项目经理1名,负责整个工程的施工组织、协调和管理工作。
下设工程技术部、安全质量部、物资设备部、合同预算部、综合办公室等部门。
(2)施工班组根据工程实际情况,成立相应的施工班组,包括土建班组、装饰班组、安装班组等。
2. 施工进度计划(1)施工总进度计划根据工程实际情况,制定施工总进度计划,包括施工准备、主体结构施工、装饰装修施工、安装施工、竣工验收等阶段。
(2)分阶段进度计划根据施工总进度计划,制定分阶段进度计划,包括各阶段的工期、节点时间等。
3. 施工方案(1)土建施工方案土建施工主要包括基础施工、主体结构施工、屋面施工等。
具体施工方案如下:1)基础施工:采用人工挖槽、机械配合的方式,确保基础施工质量。
2)主体结构施工:采用现浇钢筋混凝土结构,严格按照施工规范进行施工。
3)屋面施工:采用钢筋混凝土屋面板,确保屋面防水、保温、隔热等性能。
(2)装饰装修施工方案装饰装修施工主要包括室内外墙面、地面、天花板的施工,以及门窗、灯具、洁具等设施的安装。
具体施工方案如下:1)室内外墙面:采用水泥砂浆抹面,确保墙面平整、垂直。
2)地面:采用瓷砖、木地板等材料铺设,确保地面平整、牢固。
3)天花板:采用石膏板、铝扣板等材料吊顶,确保天花板平整、美观。
4)门窗、灯具、洁具等设施安装:严格按照施工规范进行安装,确保设施使用功能良好。
办公楼装修改造施工组织设计方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (4)二、施工目标与要求 (4)2.1 施工目标 (5)2.2 施工要求 (6)三、施工组织与管理 (7)3.1 组织架构 (8)3.2 管理制度 (9)3.3 施工人员培训与管理 (10)四、施工进度计划 (11)4.1 总体进度计划 (12)4.2 分阶段进度计划 (12)五、施工材料与设备供应 (14)5.1 材料供应计划 (14)5.2 设备供应计划 (16)六、施工工艺技术与方法 (18)6.1 建筑结构改造工艺 (20)6.2 水电改造工艺 (21)6.3 装饰装修工艺 (23)七、施工现场布置与管理 (25)7.1 施工现场平面布置 (26)7.2 施工现场安全管理 (27)八、环境保护与文明施工 (28)8.1 环境保护措施 (29)8.2 文明施工管理 (30)九、风险评估与应对措施 (31)9.1 风险因素识别 (33)9.2 风险应对措施 (34)一、前言随着城市的快速发展和科技的不断进步,办公楼作为现代城市的重要基础设施,其功能和设施需求也在不断提升。
为了满足日益增长的市场需求,许多办公楼需要进行装修改造,以提升其品质、形象和功能性。
本次装修改造施工组织设计方案旨在为项目的顺利实施提供科学指导和技术支持。
本方案基于对现有办公楼的深入调研和分析,结合当前建筑市场的最新趋势和技术手段,明确了改造的目标、原则、内容和实施步骤。
我们充分考虑了施工过程中的安全、质量、进度和成本等因素,制定了相应的管理措施和应急预案,以确保项目的顺利进行和目标的顺利实现。
通过本次装修改造,我们期望能够进一步提升办公楼的品质和形象,为员工和客户创造更加舒适、便捷的工作环境,同时推动相关产业的发展和升级。
1.1 编制依据国家相关法律法规:包括但不限于《中华人民共和国建筑法》、《建设工程质量管理条例》等,确保施工过程中的合法性和合规性。
装饰装修工程主要施工方案一、水泥砂浆找平层施工工艺1、材料要求水泥:宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级应在32·5级以上;不同品种、不同强度等级的水泥严禁混用;砂:应选用水洗中、粗砂,当选用石屑时,其粒径为1~5㎜;且含泥量不大于3%。
2、工艺流程检验水泥、砂子质量→配合比试验→技术交底→准备机具设备→基底处理→找标高→贴饼冲筋→搅拌→铺设砂浆面层→搓平→压光→养护→检查验收。
3、操作工艺a。
基层处理:把沾在基层上的浮浆、落地灰等用篓子或钢丝刷清理掉,再用扫帚将浮土清扫干净,应在抹灰的前一天酒水湿润后,刷素水泥浆或界面处理剂,随刷随铺设砂浆,避免间隔时间过长风干形成空鼓。
b.找标高:根据水平标准线和设计厚度,在四周墙、柱上弹出面层的上平标高控制线.c.按线拉水平线抹找平墩(6Omm×6Omm方,与面层完成面同高,用同种砂浆),间距双向不大于2m.有坡度要求的房间应按设计坡度要求拉线,抹出坡度墩。
d.面积较大的房间为保证房间地面平整度,还要做冲筋,以做好的灰饼为标准抹条形冲筋,高度与灰饼同高,形成控制标高的"田”字格,用刮尺刮平,作为砂浆面层厚度控制的标准.e。
搅拌:砂浆的配合比应根据设计要求通过试验确定.投料必须严格过磅,精确控制配合比或体积比。
应严格控制用水量,搅拌要均匀。
砂浆的稠度不应大于35mm, 水泥石屑砂浆的水灰比宜控制为0:4。
f。
铺设:铺设前应将基底湿润,并在基底上刷一道素水泥浆或界面结合剂,将搅拌均匀的砂浆,从房间内退着往外铺设.g.搓平:用大杠依冲筋将砂浆刮平,立即用木抹子搓平,并随时用2m靠尺检查平整度.二、轻钢龙骨石膏板吊顶施工1。
施工工艺2.操作要点a.主龙骨短向排列,且应考虑灯孔、风口及其他设备留孔位置。
b。
吊杆一般不应小于Ф6圆钢,净间距〉1。
0m用Ф8圆钢。
膨胀螺丝应为Ф6。
c。
主龙骨安装采用射钉和膨胀螺栓固定,固定间距不大于50cm;次龙骨采用相应规格的自攻螺丝固定。
办公楼装饰工程施工组织设计方案一、前言办公楼装饰工程施工组织设计是建筑装饰工程的重要组成部分,是工程顺利完成的保证。
本文将从施工前期准备、施工过程管理、安全生产等方面对办公楼装饰工程施工组织设计进行详细说明。
二、施工前期准备1、工程交底:对施工内容、工期要求、质量标准等进行详细说明,确保施工人员明确工作任务。
2、人员配备:分工明确、责任落实,严格执行岗位责任制。
3、材料准备:按照工程图纸及其技术规范要求,合理选择材料,避免出现低质量材料。
4、机具设备准备:合理选择设备,一定要保证设备良好状态。
5、施工方案编制:根据设计图纸、技术规范等,制定详细施工方案,明确施工时间节点,以实现施工有序进行。
三、施工过程管理1、施工现场安全管理:建立完善的现场安全管理规章制度,配备必要的安全设施,定期进行安全生产培训,确保人员安全。
2、质量管理:设置质量检查岗位,对施工过程每个环节进行全面的巡查和检验,避免出现质量问题。
3、进度管理:严格按照工期计划进行管理,每天对工程进度进行监督和考核,确保项目按时完成。
4、材料管理:统一采购、存储、调配,严格进行验收、保管和使用,确保材料质量、数量、规格符合要求。
5、机具设备管理:机具设备的选用、进出场、调配排班、保养维修等方面进行科学统一管理。
四、安全生产1、安全教育:开展安全教育培训,落实安全生产责任制,做好施工人员的动员工作,确保施工人员对安全生产知识的全面理解和掌握。
2、安全监测:建立安全监测体系,监测施工现场风险情况,及时发现和消除安全隐患。
3、安全检查:每天对施工现场进行安全检查,及时纠正不合格行为和不安全状态,确保施工安全。
4、事故应急预案:建立事故应急预案,建立应急救援队伍,确保在事故发生时快速响应和处理。
五、总结本文从施工前期准备、施工过程管理、安全生产等方面对办公楼装饰工程施工组织设计进行了详细说明,希望能够对相关人员在办公楼装饰工程中提供参考和借鉴。
作为施工方,必须严格按照上述要求执行,并在实施过程中,结合实际情况进行灵活调整和优化,确保装饰工程的质量和安全。
中邮集团公司宜宾市分公司十、十一层办公室装饰工程施工组织设计目录编制依据第二章施工方案第三章施工进度计划及保障措施第四章保障质量措施第五章保障安全措施第六章文明现场施工措施第七章冬雨季施工措施第八章地下管线及其他地上地下设施的保护加固措施第九章其他文件附表附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章编制依据一、编制依据1、编制依据:(1)《中华人民共和国建筑法》、《建筑装饰行业标准》以及其它有关法律法规。
(2)国家现行的建筑装饰装修工程施工及验收规范,重庆市现行有关规定。
(3)《工程招标文件》及补充文件通知。
(4)本公司企业标准和质量保证体系。
(5)本公司现有的施工力量、技术装备、施工经验及施工管理能力。
(6)本公司在其它类似工程施工中总结的经验。
(7)甲方提供的设计图纸和相关的资料。
2、编制原则(1)科学部署,统筹安排,主次分明,难易结合。
(2)强化组织指挥,加强管理,保证质量,保证安全,保证工期,保护环境,力争创优。
(3)合理组织,平行、交叉、流水作业,确保均衡生产。
(4)加强地质预报和灾害预报,保证工程施工和人身机械安全。
(5)优化资源配置,实行动态管理。
(6)精打细算,降低工程成本。
(7)节约用水、用电、用地。
(8)协调各方关系,搞好文明施工。
(9)作好现场保护,最大限度地降低对周边环境的污染。
3、施工工艺规范及技术标准编制依据《建筑工程施工质量验收统一标准》(GB50300-2001);《砌体工程施工质量验收规范》(GB50203-2002);《建筑地面工程施工质量验收规范》GB50209-2002;《建筑装饰装修工程施工质量验收规范》GB50210-2001;《建筑给排水及采暖工程施工质量验收规范》GB50242-2002;《建筑工程质量管理条例》(中华人民共和国国务院令第279号);《施工现场临时用电安全技术规范》(JGJ46-88);《电气装置安装工程费工安全及验收规范》(GB50254-96);《民用建筑电气设计规范》JGJ 16 2008;《供配电系统设计规范》GB50052-2009;《低压配电设计规范》GB50054-95;《建筑施工组织与管理》;《装饰工程施工手册》;其它有关国家及地方的现行规程,规范;4、其他准则(1)公司所制定的质量控制体系文件。
可编辑修改精选全文完整版办公楼装饰装修工程施工组织设计编制人:审核人:建设有限公司年月日目录第一部分施工方案 (2)第二部分施工进度计划及保证措施 (13)第三部分保证质量措施 (16)第四部分保证安全措施 (20)第五部分文明现场施工措施 (22)第六部分劳动力安排计划 (24)第七部分主要材料、构件用量计划 (25)第八部分主要机具使用计划 (26)第一部分施工方案一、工程概况本工程为办公楼装饰装修工程,工程地点位于。
办公楼框架结构、四层,建筑面积1811m2。
二、装修改造工程项目1、地面:铺贴玻化砖地面;2、内墙、天棚:内墙原有石灰砂浆全部铲除,重新抹混合砂浆,面刷墙漆,天棚为木龙骨吊顶;3、门窗:入口处为防盗门,办公室均为木质门,卫生间为钛镁合金门;4、楼梯为不锈钢栏杆扶手;5、原灯具、强弱电全部拆除,重新布线和重新安装电器、灯具;强、弱电线穿阻燃PVC管沿吊顶内及在砖墙上开槽暗敷。
开关、插座在墙面暗装,灯具主要为节能吸顶灯、双管荧光灯、600×600的格栅灯。
6、卫生间安装给排水管道、卫生器具。
卫生间给水管采用PP-R管热熔连接,排水采用PVC管胶接。
卫生器具有蹲式普白大便器,立式小便器,洗脸盆等,采用自闭式冲洗阀冲洗。
7、根据办公楼电梯井道和机房布置图测量:井道留孔、埋件、地坑深度、顶层高度、升降高度、层站数、层门形式、井道内净空尺寸、等是否同图纸相符,根据厂家要求,及时修改。
三、施工工艺要求1、施工过程不得破坏原建筑结构,如本设计施工图中与原建筑设计有冲突之处,经与建设单位协商后另行修改。
2、在施工过程中要求设置可靠的支撑系统,在加固砼强度未达到100%前不得拆除,在拆除墙体及开凿原有砼梁时不得破坏原有结构。
3、所有开关、插座的安装高度均需保持一致,安装平整、牢固。
4、木质夹板选用3A等级环保材料,木制材料均进行防火处理。
7、乳胶漆施工时室内温度不应低于5℃。
四、施工条件及施工特点1、工期要求:2、质量要求:符合国家及行业现行质量验收标准,符合设计图纸及施工验收规范要求。
新浦化学(泰兴)有限公司VCM二期分析室等室内装饰工程施工组织设计编制日期:2013年5月10日编制单位:目录第一卷装饰工程施工组织设计 (8)第一章编制说明 (8)第一节编制目的: (8)第二节编制依据: (8)第二章工程概况及程特点 (9)第一节工程概况 (9)第二节工程特点 (11)第三节主要分部分项工程内容 (12)一、 2.3.1院内改造 (12)二、 2.3.2办公楼 (12)三、 2.2.3 培训楼 (16)第三章指导思想与实施目标 (18)第一节指导思想 (18)第二节实施目标 (18)第四章施工准备 (19)第一节施工现场和交通准备 (19)第二节技术准备 (20)第三节材料准备 (21)第四节机具准备 (21)第五节劳动力准备 (21)第六节阶段施工计划 (22)第五章施工部署 (22)第一节项目管理人员配备 (23)第二节主要施工管理人员表 (23)第三节主要分项工程施工方案 (24)一、 5.3.1外墙氟碳乳胶漆工程 (24)二、 5.3.2楼地面工程 (25)三、 5.3.3钢结构干挂石材工程 (26)四、 5.3.4轻钢龙骨纸面石膏板造型吊顶工程 (27)五、 5.3.5细木工程 (27)六、 5.3.6落地钢化玻璃工程 (28)七、 5.3.7钢结构工程 (28)八、 5.3.8给排水工程 (29)九、 5.3.9低压配电与照明工程 (29)十、 5.3.10脚手架工程 (29)第四节施工顺序与工艺流程 (29)第五节工期计划 (31)第六节施工总平面布置 (32)第七节主要施工机具选择及进场计划 (32)第八节劳动力计划 (34)第六章主要分项工程施工作业工艺 (35)第一节标高、定位轴线控制 (36)一、 6.1.1放线定位作业工艺 (36)第二节钢结构制作安装工程 (36)一、 6.2.1施工准备 (36)二、 6.2.2构件制作(专业厂家) (38)三、 6.2.3 现场安装 (38)四、 6.2.4质量标准 (39)五、 6.2.5 安全技术措施 (40)第三节砌筑工程 (41)一、一施工准备 (41)二、二操作工艺 (42)三、三质量标准 (43)第四节楼地面花岗石铺贴工程 (44)一、 6.4.1施工准备, (44)二、 6.4.2操作工艺 (45)三、 6.4.3质量标准 (47)四、 6.4.4施工注意事项 (49)五、 6.4.5产品保护 (50)第五节墙、柱面饰面砖铺贴工程 (51)一、 6.5.1施工准备 (51)二、 6.5.2操作工艺 (52)三、 6.5.3质量标准 (53)四、 6.5.4施工注意事项 (55)第六节轻钢龙骨纸面石膏板吊顶工程(铝合金龙骨吊顶) (55)一、 6.6.1施工准备 (56)二、 6.6.2操作要点: (57)三、 6.6.3质量标准 (58)四、 6.6.4成品保护 (59)五、 6.6.5应注意的质量问题 (60)六、 6.6.6安全技术措施: (60)第七节细木工程 (61)一、 6.7.1墙、柱饰面木制品作业工艺 (61)二、 6.7.2清水面板作业工艺 (63)第八节涂料工程 (64)一、 6.8.1乳胶漆内墙涂料工艺 (65)二、 6.8.2木门窗清水漆工艺 (67)三、 6.8.3 混色油漆工艺 (69)第九节水卫工程 (73)一、 6.9.1预留预埋 (73)二、 6.9.2给水管道安装 (73)三、 6.9.3排水管道安装 (73)第十节低压配电与照明工程 (74)一、 6.10.1施工内容 (74)二、 6.10.2钢管敷设 (74)三、 6.10.3 PVC阻燃管敷设 (75)四、 6.10.4管内穿线: (76)五、 6.10.5照明灯具安装: (76)六、 6.10.6插座、开关安装: (76)七、 6.10.7配电箱安装: (77)八、 6.10.8接地装置敷设: (77)第七章各项保证措施 (78)第一节组织保证措施: (78)第二节技术质量措施 (79)第三节安全防护措施 (83)第四节工期保证措施 (85)第五节文明施工保证措施 (86)第六节成品保护措施 (88)第七节冬雨季施工措施: (89)第八节计量管理措施: (91)第九节施工队伍管理措施 (91)第十节突发事件的应急处理措施 (93)第十一节工程技术资料管理措施 (96)第一卷装饰工程施工组织设计第一章编制说明第一节编制目的:本施工组织设计是我公司对新浦化学(泰兴)有限公司VCM 分析室等室内装饰工程的投标文件之一,本施工组织设计反映了我公司拟对本工程中标后进行施工管理的总的构思和部署。
若我公司有幸中标,我们将按照本公司的技术管理程序,在和有关方面进行图纸会审后,按照施工组织设计确定的原则和施工方案进行施工管理,以确保本工程优质高速的建成。
第二节编制依据:1.2.1 本施工组织设计的编制依据以下文件:1.2.2 建设工程代理有限公司提供的本工程招标文件《办公楼装修工程施工招标文件》;1.2.3 建设工程代理有限公司提供的本工程招标文件《改造装修项目表》;1.2.4 设工程代理有限公司提供的本工程招标文件《改造装修答疑纪要》;1.2.5 南京丰顺监理工程有限公司提供的由《改造装饰工程设计施工图》、《补充修改图》;1.2.6国家颁布的现行建筑法规、建筑装饰施工的各类规程、规范及验收评定标准;其主要规范文件是:(5)《建筑给排水及采暖工程施工质量验收规范》GB(6)《民(8)《门式刚架房屋钢结构技术规范》CECS102:98(9)《建筑钢结构焊接工程》JGJ89-91(11)《建筑设计防火规范》GBJ16-87(2001年版)(13)《钢结构防火涂料应用技术规程》CECS24:901.2.5 **市有关建筑工程管理的地方性法规、规定;1.2.6 本公司有关技术管理、质量管理、安全管理、文明施工管理的文件;1.2.7 本工程施工现场及格周边环境的勘察情况。
第二章工程概况及程特点第一节工程概况2.1.1 工程名称及相关单位工程名称新浦化学(泰兴)有限公司VCM分析室等室内装饰工程工程地点江苏省泰兴经济开发区化工开发区1#建设单位新浦化学(泰兴)有限公司装饰设计单位监理单位南京丰顺监理有限公司2.1.2 工程现状新浦化学(泰兴)有限公司VCM分析室等室内装饰工程位于泰兴经济开发区过船港1#,处于3环路区段,交通较为便利。
本工程建设资金已落实,设计图纸已完成。
施工现场为办公楼和培训楼,正在使用之中,符合三通一平条件,有施工用电、用水和交通通道。
本装饰工程在施工期间,建设单位仍需正常工作,施工条件因而受到一定限制,须调节好施工与办公的关系。
2.1.3 工程承包范围以新浦化学(泰兴)有限公司VCM分析室等室内装饰工程工程设计图纸所示内容为依据,共一个标段。
2.1.4 工程承包方式总承包2.1.5 工期总工期138个日历天2.1.6 工程质量等级标准全部工程达到优良工程标准2.1.7 文明施工达到市优良文明样板工地2.1.8 安全施工达到市安全生产优良工地2.1.9 工程包修期二年第二节工程特点本工程施工工地为正在使用的办公楼,建设期间,业主仍需在该楼维持日常业务办公。
因此,施工组织须考虑在不影响办公的情况下组织好施工进度搭接的安排、成品半成品的保护工作以及安全生产的防护措施。
本工程施工组织设计重点做好以下工作:(1)施工进度计划的安排,在尊重业主方意见的前提下,组织合理的施工场地和办公场所的交接过渡。
严格执行进度计划的安排和调度,处理好甲乙双方的关系。
(2)制订有针对性的成品、半成品的保护制度,有效地保证已完成产品的质量。
(3)根据进度计划的安排,制订本工程专项安全生产防护措施,以杜绝在施工期间生产人员和办公人员安全事故的发生,并防止生产人员影响业主的正常业务工作。
项目部各职能部门和各作业队应严格按照本施工组织设计规定的作业要求进行工作,不允许有违章操作和乱指挥现象的发生。
第三节主要分部分项工程内容一、2.3.1院内改造(1)广场中旧楼拆除(2)下水管网改造(3)院内形象墙制作(4)院内花坛砌筑及绿化(5)院内地面铺广场砖(6) 钢制连廊外装修二、2.3.2办公楼一拆除与砌筑拆除部分包含办公楼走廊楼地面拆除、原天棚拆除部分原墙体拆除;砌筑新墙按照设计图纸所示部位进行。
二外墙装修(1)外墙氟碳漆涂饰(2)铝合金空调罩及铝合金通风罩安装(3)雨水管改造(4)空调冷凝水管安装(5)挑檐外墙砖铺贴(6)一层外墙、柱花岗岩铺贴(7)大门不锈钢网架雨棚制作安装(8)全玻自动感应门及门套制作安装(9)15mm钢化玻璃落地窗安装三楼地面(1)门厅外台阶花岗石铺贴(2)一层大厅及走廊花岗石铺贴(3)二——九层走廊玻化砖铺贴(4)1号梯踏步花岗石铺贴(5)2号梯踏步玻化砖铺贴(6)各层卫生间楼面防滑砖铺贴(7)一层会议室、座谈会室玻化砖铺贴(8)一层接待厅地毯铺设(9)三层老总办、书记办、会议室、会议休息室、五层领导办、八层办公室、九层健身房及相邻各房间复合地板铺设(10)九层楼面水泥砂浆找平四内墙装修(1)一层大厅墙柱面钢结构干挂米黄大理石施工(2)一层接待厅黑金砂门套铺贴(3)各层电梯间黑金砂门套铺贴(4)走廊及各层房间墙面刷乳胶漆(5)一层接待厅墙面细木工装修及砂岩浮雕铺贴(6)三层老总办、书记办、会议室、会议休息室、五层领导办公室细木工装修(7)各层卫生间墙面瓷砖铺贴(8)各层卫生间成品隔断安装五天棚(1)一层大厅轻钢龙骨纸面石膏板造型吊顶(2)一层接待厅轻钢龙骨纸面石膏板造型吊顶(3)一层会议室、座谈室轻钢龙骨纸面石膏板吊平顶(4)三层老总办、书记办、会议室、会议休息室、五层领导办公室轻钢龙骨纸面石膏板造型吊顶(5)一层走廊轻钢龙骨纸面石膏板造型吊顶(6)二—九层走廊轻钢龙骨硅钙板吊顶(7)各层楼梯间轻钢龙骨纸面石膏板造型吊顶(8)各层卫生间铝合金扣板吊顶(9)各层不吊顶房间天棚刷乳胶漆(10)轻钢龙骨纸面石膏板造型吊顶刷乳胶漆(11)楼梯间顶棚刷乳胶漆六门窗及扶手栏杆(1)一层大厅落地钢化玻璃窗安装(2)一层大厅全玻自动感应门安装(3)各房间木制门及门套(4)二层连廊玻璃隔断安装(5)九层天窗钢化玻璃安装(6)1号梯不锈钢扶手栏杆制作安装(7)2号梯原木扶手铁栏杆油漆建新七钢结构(1)九层钢网架结构安装彩钢板屋面安装(2)大门钢结构玻璃雨棚制作安装(3)10t钢制水箱安装八水卫洁具(1)各层卫生间给排水系统改造(2)各层卫生间洁具安装九电路改造及电器安装(1)各层工作照明、应急照明、电器配电线路改造;配电箱空气开关安装、调试(2)灯具、灯饰安装、调试三、2.2.3 培训楼一拆除与砌筑(1)拆除部分包含一层旧墙体、旧天棚、二层原餐厅楼面、旧墙体、旧天棚、六层智能会议室旧天棚、旧墙面拆除。
