某县综合绿地施工组织设计
- 格式:doc
- 大小:128.00 KB
- 文档页数:18

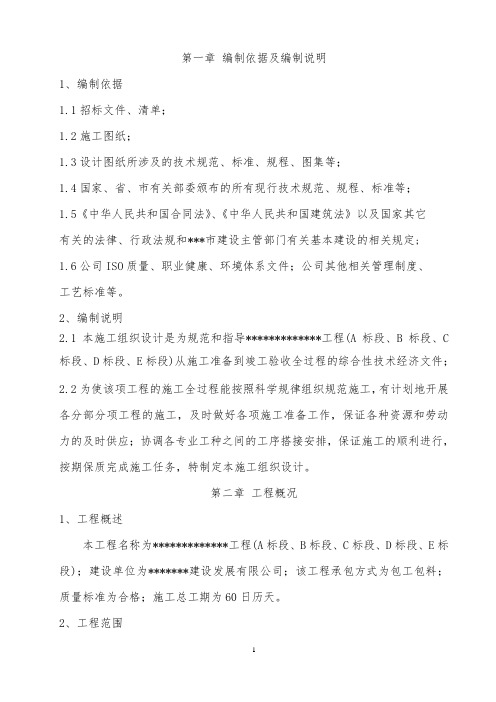

第一章编制依据及编制说明1、编制依据1.1招标文件、清单;1.2施工图纸;1.3设计图纸所涉及的技术规范、标准、规程、图集等;1.4国家、省、市有关部委颁布的所有现行技术规范、规程、标准等;1.5《中华人民共和国合同法》、《中华人民共和国建筑法》以及国家其它有关的法律、行政法规和***市建设主管部门有关基本建设的相关规定;1.6公司ISO质量、职业健康、环境体系文件;公司其他相关管理制度、工艺标准等。
2、编制说明2.1本施工组织设计是为规范和指导*************工程(A标段、B标段、C 标段、D标段、E标段)从施工准备到竣工验收全过程的综合性技术经济文件;2.2为使该项工程的施工全过程能按照科学规律组织规范施工,有计划地开展各分部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调各专业工种之间的工序搭接安排,保证施工的顺利进行,按期保质完成施工任务,特制定本施工组织设计。
第二章工程概况1、工程概述本工程名称为*************工程(A标段、B标段、C标段、D标段、E标段);建设单位为*******建设发展有限公司;该工程承包方式为包工包料;质量标准为合格;施工总工期为60日历天。
2、工程范围A标段:所示范围内的绿化、廊架、椭圆亭、栏杆、花坛、挡土墙、特色花池、木栈桥、雕塑、张拉膜亭、园林铺装、园林灌溉给水等。
B标段:所示范围内的绿化、廊架、特色花池、人行道树池、明沟、汀步、弧形景墙、花坛、木平台、雕塑、园林铺装、园林灌溉给水等。
C标段:所示范围内的绿化、水景池、木平台、树池、特色挡墙、灯柱、明沟、奇石假山、园林铺装、园林灌溉给水等。
D标段:所示范围内的绿化、栏杆、特色树池、花坛、明沟、园林铺装、园林灌溉给水等。
E标段:所示范围内的绿化、廊架、栏杆、人行道树池、趣味雕塑、花坛、挡土墙、明沟、园林铺装、园林灌溉给水等。
3、施工现场条件3.1自然条件****市地处桂中北部,属中亚热带季风气候,夏半年盛行偏南风,高温、高湿、多雨,冬半年盛行偏北风,寒冷、干燥、少雨。
绿化工程施工组织设计方案范本一、工程概述本绿化工程位于xxx市中心的xx街道,总面积xxx平方米。
绿化工程主要包括植物配置、灌溉系统设计、施工细节等内容。
本文档旨在提供绿化工程施工组织设计方案范本,以确保绿化工程顺利进行。
二、施工组织结构绿化工程施工组织结构如下:1.项目经理:负责项目的整体协调与管理,监督项目的进度和质量。
2.技术负责人:负责绿化工程的方案设计与技术支持,监督施工的技术细节。
3.施工队长:负责指导施工队伍进行绿化工程的实际施工。
4.劳动力:按照施工队长的指示进行具体的绿化工程施工工作。
三、施工方案1. 植物配置方案根据绿化工程的要求和场地的实际情况,设计合理的植物配置方案,包括:•树木种类:选择符合城市环境的树木种类,考虑到生长速度、适应性等方面因素。
•花卉种类:根据季节和花期的要求选择合适的花卉种类,使绿化工程四季有花开放。
•草坪种类:选择具有良好适应性和抗病虫害能力的草坪种类,确保草坪的美观和品质。
2. 灌溉系统设计方案绿化工程需要设计合理的灌溉系统,以保证植物的正常生长和发展。
灌溉系统设计方案包括:•主要管路:确定供水管道的材料、规格和布局等细节。
•喷灌设备:选择合适的喷灌设备,考虑到不同植物的需水量,确保灌溉均匀。
•控制系统:设计灌溉系统的自动控制装置,根据不同植物的需水量进行合理的程序设定。
3. 施工细节在施工过程中,需要注重以下细节:•地基处理:根据场地情况,进行填土、夯实等地基处理工作,确保地基的稳定性。
•动植物保护:施工过程中需要保护周围的动植物资源,避免对环境造成破坏。
•施工材料:选择符合规范要求的施工材料,确保施工质量。
•施工工具:根据工程的实际需要,选择合适的施工工具和设备,提高施工效率。
四、安全措施在绿化工程施工中,应注意以下安全措施:1.安全防护:施工人员必须佩戴好安全帽、防护鞋等防护用品,严禁擅自解除防护设施。
2.施工现场管理:施工现场必须设置警示标志,合理划定作业区域,防止人员和设备之间的冲突。
绿地施工组织设计方案1. 引言本文档旨在设计一个绿地施工组织方案,以确保绿地施工过程顺利进行。
绿地施工是城市建设的重要环节,通过合理的组织设计,可以提高施工效率,保障施工质量,同时减少工期延误和施工成本。
2. 目标本方案的主要目标是在绿地施工过程中达到以下几个方面的要求:•提高工作效率:合理安排施工进度,确保施工的连贯性和高效性。
•保障施工质量:制定详细的施工操作规范,监督施工过程中的质量控制。
•减少工期延误:合理分配资源,防止资源浪费和工期延误。
•控制施工成本:优化施工组织设计,降低施工成本。
3. 组织结构为了实现以上目标,我们需要建立一个合理的施工组织结构。
以下是一个推荐的组织结构:3.1 项目经理项目经理负责整个绿地施工项目的管理和协调工作。
主要职责包括但不限于:•制定施工计划和进度安排。
•协调各个部门的工作,确保施工进程顺利进行。
•监督施工质量,确保符合相关规范和标准。
•控制施工成本,进行成本核算和控制。
3.2 施工队长施工队长负责具体施工过程的管理和指导。
主要职责包括但不限于:•组织施工队伍,管理施工人员,确保施工人员的安全和工作纪律。
•分配施工任务,合理安排施工进度。
•监督施工过程,处理施工中的问题和突发事件。
•维护施工现场的秩序和安全。
3.3 施工人员施工人员是施工的执行者,他们负责具体的施工工作。
主要职责包括但不限于:•根据施工图纸和要求,进行具体的施工操作。
•配合项目经理和施工队长的工作,确保施工进程顺利进行。
•遵守施工安全规范,保障施工人员的安全。
4. 施工流程为了提高施工效率和保证施工质量,我们制定了以下施工流程:4.1 前期准备在施工正式开始之前,我们需要做一些准备工作:•接受项目经理的指导,了解施工计划和进度安排。
•安排人员,整理施工材料和工具。
•进行施工现场的清理和腾空,确保施工区域的安全和整洁。
4.2 地基处理地基处理是绿地施工的第一步,主要工作包括但不限于:•清理施工区域,确保施工区域的平整和干净。

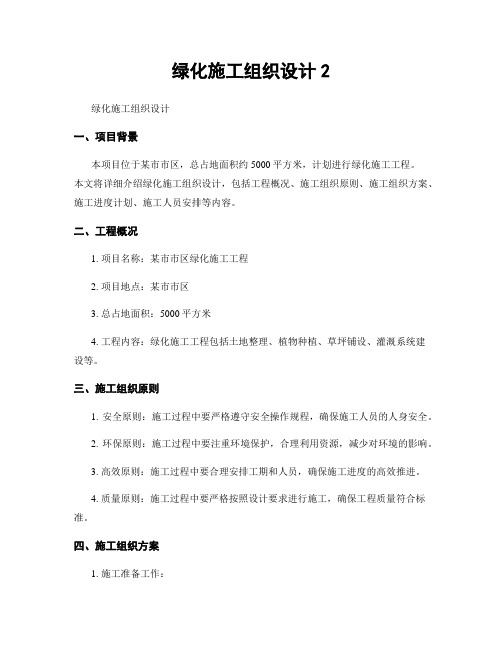

绿化施工组织设计2绿化施工组织设计一、项目背景本项目位于某市市区,总占地面积约5000平方米,计划进行绿化施工工程。
本文将详细介绍绿化施工组织设计,包括工程概况、施工组织原则、施工组织方案、施工进度计划、施工人员安排等内容。
二、工程概况1. 项目名称:某市市区绿化施工工程2. 项目地点:某市市区3. 总占地面积:5000平方米4. 工程内容:绿化施工工程包括土地整理、植物种植、草坪铺设、灌溉系统建设等。
三、施工组织原则1. 安全原则:施工过程中要严格遵守安全操作规程,确保施工人员的人身安全。
2. 环保原则:施工过程中要注重环境保护,合理利用资源,减少对环境的影响。
3. 高效原则:施工过程中要合理安排工期和人员,确保施工进度的高效推进。
4. 质量原则:施工过程中要严格按照设计要求进行施工,确保工程质量符合标准。
四、施工组织方案1. 施工准备工作:a. 设计施工方案:根据项目需求,制定详细的施工方案,包括土地整理、植物种植、草坪铺设、灌溉系统建设等。
b. 采购材料设备:根据施工方案,制定采购计划,采购所需的植物、土壤、肥料、草坪、灌溉设备等。
c. 施工人员培训:组织施工人员进行相关培训,确保他们具备必要的技能和知识。
d. 施工现场布置:根据施工方案,合理布置施工现场,确保施工过程的顺利进行。
2. 施工过程:a. 土地整理:清除施工区域内的杂草、石头等障碍物,平整土地。
b. 植物种植:按照设计方案,在土地上种植各类植物,包括树木、花卉等。
c. 草坪铺设:根据设计方案,在合适的地方铺设草坪。
d. 灌溉系统建设:建设灌溉系统,确保植物的正常生长和发展。
3. 施工人员安排:a. 工程经理:负责整个施工过程的管理和协调工作。
b. 施工队长:负责指导施工人员进行具体施工工作。
c. 施工人员:根据工作需要,配备足够数量的施工人员,包括土地整理人员、植物种植人员、草坪铺设人员、灌溉系统建设人员等。
五、施工进度计划1. 施工前期准备:预计耗时3天,包括设计施工方案、采购材料设备、施工人员培训、施工现场布置等。

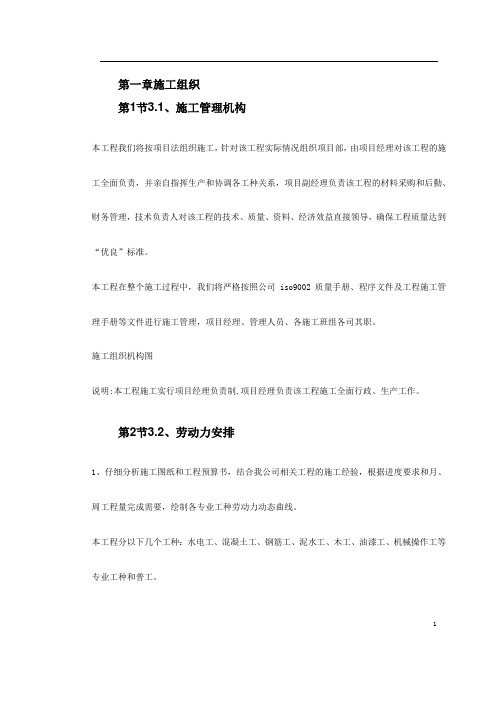

第一章施工组织第1节3.1、施工管理机构本工程我们将按项目法组织施工,针对该工程实际情况组织项目部,由项目经理对该工程的施工全面负责,并亲自指挥生产和协调各工种关系,项目副经理负责该工程的材料采购和后勤、财务管理,技术负责人对该工程的技术、质量、资料、经济效益直接领导,确保工程质量达到“优良”标准。
本工程在整个施工过程中,我们将严格按照公司iso9002 质量手册、程序文件及工程施工管理手册等文件进行施工管理,项目经理、管理人员、各施工班组各司其职。
施工组织机构图说明:本工程施工实行项目经理负责制,项目经理负责该工程施工全面行政、生产工作。
第2节3.2、劳动力安排1、仔细分析施工图纸和工程预算书,结合我公司相关工程的施工经验,根据进度要求和月、周工程量完成需要,绘制各专业工种劳动力动态曲线。
本工程分以下几个工种:水电工、混凝土工、钢筋工、泥水工、木工、油漆工、机械操作工等专业工种和普工。
1水电工10 人,负责给排水工程的管道安装、管线预埋、阀门开关安装和生活用水电、施工用水电等的施工。
混凝土工10 人,负责混凝土工程的垫层铺垫夯实、混凝土浇筑找平、混凝土实验块制作等工作。
钢筋工8 人,负责钢筋的分类、下料、焊接、运输、绑扎等。
泥水工50 人,负责所有的块石、砖墙的砌筑和路面铺装、墙体外装饰等工作。
木工10 人,负责模板支护及所有的木作工程。
油漆工4 人,负责所有油漆工作。
机械操作工8 人,负责各种施工机械的操作和养护,配合其他各工种做好各种相关机械操作工作。
普工50 人,配合各专业工种做好围堰、土方开挖与平整、材料设备的运输、混凝土养护等工作,负责苗木种植与养护等。
2、由于本工程砌筑工程量大,所以将本工程的泥水工分成3支队伍,称为1 班、2 班、3 班,1 班由20 名熟练泥水工组成,负责河坎河埠等工程的围堰和砌筑工作,2 班由20 名熟练泥水工组成,负责围墙工程的施工,3 班由10 名熟练泥水工组成,负责各种零星砌体和铺装工2程的施工。
绿化施工组织设计2绿化施工组织设计一、项目背景为了提升城市环境质量,改善居民生活条件,我市计划对某个区域进行绿化工程施工。
该项目旨在通过种植树木、草坪以及其他植物,改善空气质量,增加绿色景观,为居民提供一个宜人的居住环境。
二、项目目标1. 实施绿化工程,提高城市绿化覆盖率;2. 改善空气质量,减少环境污染;3. 增加绿色景观,提升居民生活质量;4. 合理利用土地资源,提高城市生态环境。
三、施工组织设计1. 项目范围本次绿化施工项目的范围为某个区域,总面积约为10000平方米。
2. 项目周期预计整个绿化施工项目周期为3个月,包括前期准备、施工阶段和后期维护。
3. 项目组织架构为了保证施工的顺利进行,项目将设立以下组织架构:(1) 项目经理:负责项目的整体管理和协调工作;(2) 技术负责人:负责绿化施工方案的制定和技术指导;(3) 施工队长:负责具体的施工工作安排和指导;(4) 各类工人:包括园艺工人、砌筑工人等,负责具体的绿化施工工作。
4. 施工方案(1) 土地准备:清除原有的杂草、垃圾等,进行土地平整和整治;(2) 栽种树木:根据绿化设计方案,选择适宜的树种进行栽种,保证树木的生长和发展;(3) 种植草坪:根据绿化设计方案,选择适宜的草坪种类进行种植,保证草坪的质量和密度;(4) 建设景观设施:根据绿化设计方案,建设景观设施,如花坛、喷泉等,增加绿化区域的美观度;(5) 灌溉和养护:建立灌溉系统,保证植物的水源供应,定期进行养护工作,如修剪、施肥等。
5. 施工安全措施(1) 施工现场要设置明显的警示标志,确保施工区域的安全;(2) 施工人员必须佩戴安全帽、工作服等个人防护装备;(3) 施工设备必须经过检查和维护,确保安全可靠;(4) 严禁在施工现场吸烟,防止火灾事故发生;(5) 定期进行安全培训,提高施工人员的安全意识。
四、项目预算根据绿化施工组织设计,估计本次绿化施工项目的预算为100万元。
具体预算包括人工费、材料费、设备费、管理费等。
目录第一章工程概况 (2)第二章编制原则和依据 (2)第1节 2.1、编制原则 (2)第2节 2.2、编制依据 (3)第三章施工组织 (3)第1节 3.1、施工管理机构 (3)第2节 3.2、劳动力安排 (4)第3节 3.3、施工机械准备 (5)第4节 3.4施工物资准备 (5)第四章施工方案及保证措施..................................... 错误!未定义书签。
第1节 4.1、主要分部(项)工程施工方法.................... 错误!未定义书签。
第2节 4.2、施工进度计划及工期保证措施.................... 错误!未定义书签。
第3节 4.3、保证工程质量、安全的措施...................... 错误!未定义书签。
第4节 4.4、雨季施工的主要质量保证措施.................... 错误!未定义书签。
第5节 4.5、文明施工措施、与交通、环卫等部门的协调........ 错误!未定义书签。
第五章附录................................................... 错误!未定义书签。
第1节 5.1、主要施工机械表................................ 错误!未定义书签。
第2节 5.2、材料试验、质检仪器设备表...................... 错误!未定义书签。
第3节 5.3、施工准备工作计划表............................ 错误!未定义书签。
第4节 5.4、隐蔽工程验收计划表............................ 错误!未定义书签。
第5节 5.5、技术复核工作计划表............................ 错误!未定义书签。
第6节 5.6、质量安全保证体系.............................. 错误!未定义书签。
绿化施工工程施工组织设计一、项目概况本项目是位于某城市市区的一个公共绿化工程,总用地面积约为10000平方米,主要包括园林景观设计、植被种植和绿地养护等内容。
项目的施工周期预计为3个月,总投资额约为200万元。
二、施工组织设计1. 施工组织结构本项目的施工组织结构主要包括项目经理、工程总监、质量监督员、安全员、材料员、技术员、施工队长和工人等。
项目经理负责整个工程的管理和协调工作,工程总监负责施工现场的管理和指导工作,质量监督员负责施工质量的监督检查,安全员负责施工现场的安全管理,材料员负责原材料的采购和配送,技术员负责技术指导和施工方案设计,施工队长负责具体施工任务的组织和调度,工人负责具体工作的执行。
2. 施工方案设计根据项目的实际情况和要求,制定合理的施工方案是保证工程施工质量和进度的关键。
本项目的施工方案包括以下几个方面:- 土方开挖和场地平整:根据园林景观设计图纸,确定土方开挖范围和深度,进行场地平整和地块的划分。
- 植被种植和养护:根据植物种类和需求,合理制定种植方案,确保植物的成活率和生长发育。
- 灌溉系统建设:根据植物对水分需求的不同,设计合理的灌溉系统,保证植物的正常生长。
- 绿地养护和管理:制定绿地养护和管理方案,确保绿地的整洁和美观。
3. 施工进度计划为了保证工程按时完成,制定合理的施工进度计划是必不可少的。
本项目的施工进度计划包括以下几个方面:- 工程分解:将整个工程按照时间顺序和工作内容划分为若干个工程节点,确定每个节点的工作内容和工作量。
- 施工周期安排:根据工程节点的工作内容和工作量,确定每个节点的施工周期和工作时间。
- 施工人员调配:根据施工工作量和工程周期,合理安排施工人员的调配和工作时间,确保施工队伍的合理运作。
4. 施工技术措施为了保证工程质量和安全,制定合理的施工技术措施是必不可少的。
本项目的施工技术措施包括以下几个方面:- 土方开挖和场地平整:确定土方开挖和场地平整的标准和方法,保证场地的平整和整洁。
绿化工程施工组织设计一、工程概况项目名称:XX绿化工程项目地点:XX市工程规模:XX平方米工程内容:主要包括土建工程、绿化景观工程、给排水工程、电气工程等。
工程目标:打造一个生态、环保、美观的绿化景观,提升城市形象。
二、施工组织设计1. 施工组织结构本项目设立项目经理部,负责整个项目的组织、协调和管理工作。
项目经理部下设有土建工程组、绿化景观工程组、给排水工程组、电气工程组等专业施工组,以及材料供应组、质量安全组等辅助组。
2. 施工进度计划根据工程内容和工程量,编制详细的施工进度计划,明确各施工阶段的开始和结束时间,确保工程按期完成。
3. 施工方法及工艺土建工程1. 严格按照设计图纸进行施工,确保工程质量。
2. 加强施工现场管理,确保施工安全。
绿化景观工程1. 选择适合当地气候和土壤的植物,注重植物的搭配和色彩组合。
2. 采用先进的绿化技术,提高绿化效果。
给排水工程1. 合理布置给排水管道,确保排水畅通。
2. 严格控制水质,保障绿化用水质量。
电气工程1. 按照设计要求进行电气设备安装,确保设备安全可靠。
2. 合理布置电线电缆,确保供电稳定。
4. 施工资源配置根据施工需要,合理配置人力、物力、财力等资源,确保施工顺利进行。
5. 质量保证体系建立完善的质量保证体系,加强质量检测和控制,确保工程质量达到优良标准。
6. 安全生产管理1. 制定严格的安全生产规章制度,提高施工人员的安全意识。
2. 定期进行安全培训和演练,提高应对突发事件的能力。
7. 环境保护措施1. 严格执行环保法规,确保施工过程中对环境的影响降到最低。
2. 加强施工现场卫生管理,确保施工结束后场地清洁。
三、施工组织管理1. 加强项目经理部的管理,确保项目顺利进行。
2. 加强各施工组之间的协调,提高施工效率。
3. 定期进行施工现场巡查,及时发现和解决问题。
四、工程验收工程完成后,组织相关单位进行验收,确保工程质量达到预期目标。
五、工程总结工程结束后,对整个施工过程进行总结,分析存在的问题,为今后类似工程提供经验教训。
某生态绿地施工组织设计方案设计方案:生态绿地施工组织一、项目背景随着城市化进程的加快,人们对于自然环境的需求也越来越高,绿地建设成为城市规划的必要组成部分。
为了满足市民对于绿地的需求,这里设计了一个生态绿地施工组织项目。
二、项目目标1.建设一个生态友好的绿地,为市民提供良好的休闲空间;2.通过绿地建设,改善周边环境,提高生态环境质量;3.提高市民对于绿地的认知和保护意识。
三、设计方案1.绿地规划设计(1)选址:选择一个适合绿地建设的地点,包括地势平坦、土壤肥沃、交通便利等因素。
(2)景观设计:设计各种绿地景观元素,包括花坛、绿化带、水景等,使绿地具有观赏性和艺术性。
(3)功能区划:根据市民需求,划分不同功能区域,包括儿童游乐区、健身区、休闲区等,满足不同人群的需求。
(4)道路规划:设计合理的道路布局,提供方便畅通的行人和自行车交通系统。
2.植被种植(1)选择适合当地气候条件的植物种类,包括树木、花草等。
(2)根据地形和功能区划,进行合理的植被配置。
(3)注重植物选择和植物的生态适应性,例如选择抗污染、耐旱和耐寒的植物种类,提高绿地生态效益。
3.建设设施(1)舒适座椅:在休闲区域设置舒适的座椅,提供市民休息和交流的场所。
(2)儿童游乐设施:根据儿童需求设置适合各个年龄段的游乐设施,提供安全、健康的游乐环境。
(3)健身器材:设置适合各个年龄段的健身器材,促进市民锻炼身体,增强健康意识。
(4)公共厕所:设置公共厕所,方便市民在绿地活动期间的生理需求。
4.环境保护措施(1)节水措施:采用先进的节水技术,减少浇灌水量,提高水资源利用率。
(2)垃圾分类处理:设置垃圾分类桶,引导市民垃圾分类,减少环境污染。
(3)绿地管理:定期修剪植物,清理垃圾,保持绿地整洁,并定期进行绿篱修剪,增加景观效果。
四、预期效果1.提供良好的休闲空间,满足市民对于绿地的需求;2.改善周边环境,提高生态环境质量,减少空气污染和噪音污染;3.促进市民健康生活方式,增强市民对于环境保护的认知和保护意识;4.提高城市形象,增加城市吸引力,为城市发展做出贡献。
目录第一章工程概况 (2)第二章编制原则和依据 (2)第1节 2.1、编制原则 (2)第2节 2.2、编制依据 (3)第三章施工组织 (3)第1节 3.1、施工管理机构 (3)第2节 3.2、劳动力安排 (4)第3节 3.3、施工机械准备 (4)第4节 3.4施工物资准备 (5)第四章施工方案及保证措施 (5)第1节 4.1、主要分部(项)工程施工方法 (5)第2节 4.2、施工进度计划及工期保证措施.. 13第3节 4.3、保证工程质量、安全的措施错误!未定义书签。
第4节 4.4、雨季施工的主要质量保证措施错误!未定义书签。
第5节 4.5、文明施工措施、与交通、环卫等部门的协调错误!未定义书签。
第五章附录............................... 错误!未定义书签。
第1节 5.1、主要施工机械表......... 错误!未定义书签。
第2节 5.2、材料试验、质检仪器设备表错误!未定义书签。
第3节 5.3、施工准备工作计划表... 错误!未定义书签。
第4节 5.4、隐蔽工程验收计划表... 错误!未定义书签。
第5节 5.5、技术复核工作计划表... 错误!未定义书签。
第6节 5.6、质量安全保证体系...... 错误!未定义书签。
第7节 5.7、工程质量保证体系框图.错误!未定义书签。
第8节 5.8施工进度计划表.......... 错误!未定义书签。
工程概况某工程环境政治工程位于某桥,由某县公城市建设投资开发有限公司规划建设,由某县城市规划设计研究院设计。
总施工面积21000 平方米,工程主要内容为河坎挡墙、河埠、园路、围墙、踏步、廊架、园林小品、给水管道、照明用电、园林绿化等。
1、有关单位:建设单位:某县公城市建设投资开发有限公司设计单位:某县城市规划设计研究院2、工程地理位置:某桥104 国道旁。
3、设计概况某工程环境政治工程平面沿浙东运河呈带形,总用地面积21000 平方米。
工程采用相对坐标系定位。
0,0 点由客运中心围墙引出,x 轴正方向与正北轴夹角为28.32 度。
道路横坡为1.5%,单向坡道与双向坡道相交时以双向坡道路作为控制,次要道路与主要道路相交时原则上以主要道路作为控制。
所有道路按纵坡坡向集水,不得结水。
道路两侧均设置缘石,缘石外侧再设置绿化,绿化标高低于缘石顶标高5 厘米左右。
园路每隔30 米设一道横向伸缩缝。
绿化种植体现某县水乡风貌并模仿自然林带生长效果,大面积开阔区域以色叶、观花乔木成林、成丛种植。
种植土要求土质均匀的有机质土,并施足基肥。
地被种植土层在40 厘米以上,花灌木及乔木种植土在60 厘米以上,种植土上覆10 厘米黄土。
草坪与道路交接处均做0.5%的横坡处理,整个绿地草坪与地被植物布置要求做到黄土不露天,花木成丛成片,形成疏密有致的绿化效果。
4、施工条件4.1、该工程紧靠104 国道与浙东运河,交通便利。
4.2、根据该地区的地理位置,该地区建筑物质不完全,需在外地地购买。
4.3、气候条件较差,今夏绍兴地区天气炎热,持续高温。
4.4、“三通一平”条件基本具备。
4.5、根据本公司经济、技术、资金等实力和该工程的建设要求,人员、物质、设备均能满足施工需要,可随时进场施工。
编制原则和依据第一节2.1、编制原则本施工组织设计的编制是某工程环境政治工程投标和施工准备阶段提供较为完整的技术纲领。
本工程一旦中标,我公司将结合工程实际在此基础上进行强化细分,适当调整,用以指导工程施工。
确保优质、高效、低耗、安全、文明、保质保量的完成该工程的建设任务。
施工组织方面,根据我公司以往的施工经验,结合该工程实际情况,为该工程配备强有力的领导班组,作好工程的分析、决策、管理、实施工作。
确保分析正确、决策精明、管理合理、实施有效。
施工方案设计方面,仔细研究该工程施工图纸,参照国家相关规范和要求,对该工程进行详细的分部分项,针对每个分部分项工程制定详细的施工方案。
并为每种方案制定合理的保证措施,确保每个方案都能付诸实施,顺利完成。
施工进度方面,详细分析各分部分项工程的实际情况,仔细核算各分部分项工程的人、材、机,对各分部分项工程进行详细规划和合理安排,确保工期合理,进度合理。
并针对进度计划制定相应的保证措施,确保工程施工能够严格按照计划进行。
第一节2.2、编制依据1、某工程环境政治工程的招标文件、施工图纸、招标答疑纪要。
2、施工现场实际情况,周边环境。
3、我公司以往及现有同类工程的施工经验,技术力量和机械化施工能力。
4、所涉及的规范如下:《混凝土质量控制标准》gb50164-92《混凝土强度检验评定标准》gbj107-87《砖石工程施工及验收规范》gbj203-83《建筑工程质量检验评定标准》gbj301-88《水泥混凝土路面施工及实验验收规范》gbj301-88《市政工程质量等级评定规定》城建(92)68 号《市政工程质量等级评定补充规定》城建(95)1 号《工业管道工程施工验收规范――金属管道篇》gb50235-97《电气装置安装工程低压电器施工及验收规范》gb50254-96《电气装置安装工程电气照明装置施工及验收规范》gb50259-96《现场临时用电安全技术规范》gj46-88有关国家和部颁规范。
施工组织第一节3.1、施工管理机构本工程我们将按项目法组织施工,针对该工程实际情况组织项目部,由项目经理对该工程的施工全面负责,并亲自指挥生产和协调各工种关系,项目副经理负责该工程的材料采购和后勤、财务管理,技术负责人对该工程的技术、质量、资料、经济效益直接领导,确保工程质量达到“优良”标准。
本工程在整个施工过程中,我们将严格按照公司iso9002 质量手册、程序文件及工程施工管理手册等文件进行施工管理,项目经理、管理人员、各施工班组各司其职。
施工组织机构图说明:本工程施工实行项目经理负责制,项目经理负责该工程施工全面行政、生产工作。
第一节3.2、劳动力安排1、仔细分析施工图纸和工程预算书,结合我公司相关工程的施工经验,根据进度要求和月、周工程量完成需要,绘制各专业工种劳动力动态曲线。
本工程分以下几个工种:水电工、混凝土工、钢筋工、泥水工、木工、油漆工、机械操作工等专业工种和普工。
水电工10 人,负责给排水工程的管道安装、管线预埋、阀门开关安装和生活用水电、施工用水电等的施工。
混凝土工10 人,负责混凝土工程的垫层铺垫夯实、混凝土浇筑找平、混凝土实验块制作等工作。
钢筋工8 人,负责钢筋的分类、下料、焊接、运输、绑扎等。
泥水工50 人,负责所有的块石、砖墙的砌筑和路面铺装、墙体外装饰等工作。
木工10 人,负责模板支护及所有的木作工程。
油漆工4 人,负责所有油漆工作。
机械操作工8 人,负责各种施工机械的操作和养护,配合其他各工种做好各种相关机械操作工作。
普工50 人,配合各专业工种做好围堰、土方开挖与平整、材料设备的运输、混凝土养护等工作,负责苗木种植与养护等。
2、由于本工程砌筑工程量大,所以将本工程的泥水工分成3支队伍,称为1 班、2 班、3 班,1 班由20 名熟练泥水工组成,负责河坎河埠等工程的围堰和砌筑工作,2 班由20 名熟练泥水工组成,负责围墙工程的施工,3 班由10 名熟练泥水工组成,负责各种零星砌体和铺装工程的施工。
3、各专业施工队一般情况下应配2 个作业班组,在施工高峰期间应配足劳动力。
4、本工程的用工高峰为园路施工和砌筑施工,高峰期劳动力不少于150 人。
5、本工程施工恰逢农作繁忙季节,做好劳动力的准备和协调工作很关键。
我公司有固定的各种市政专业施工队伍近200 人,他们有多年的专业施工经验,可以满足本工程进度要求。
第一节3.3、施工机械准备1、编制详细的施工机械设备需用计划。
(1)、河坎、园路土方开挖和运输机械安排:土方开挖用pc2000 挖掘机2 台,浙东运河两边各一台。
土方运输因为是场内运输,运距100 米左右,配备5 吨自卸汽车两辆即可。
(2)、砌筑工程主要施工机械安排:净浆搅拌机3 台,两台用于河坎砌筑,一台用于围墙砌筑。
(3)、混凝土工程主要施工机械安排:22.5kw 砼搅拌机4 台。
平板振动器8 台,振动棒6 台,机动翻斗车4 辆,人力车20 辆,交流电焊机2 台,切石机2 台。
2、大型施工机械设备应提前进场进行保养、调试和试运行工作。
3、对于小型施工机械设备,根据工程需要合理配置,提前进场。
4、所有机械设备进场后均按可先规划的位置停放,小型设备则根据需要合理安排,并作一定的储备。
5、检测、测量、计量等仪器、设备应按规定做好校验工作,确保仪器的精确。
6、施工所配备的各类施工机械,其数量、型号,进退场时间应在开工前报请业主及监理审批、同意后,方可进场。
详见附录1 施工机械配备表。
第一节3.4施工物资准备1、组织编写施工图预算,编制各种材料、半成品及成品采购计划。
本工程主要建筑材料为块石、标准砖、钢筋、水泥、黄砂、青石板、木材及水电用材料等。
2、施工用工程材料视施工进展情况计划材料进场时间,并均保证提前进场,所有进场物资按预先场地分类堆放,并做好标识及产品保护工作。
3、对于甲供材料物资,将根据工程进展的实际情况编制使用计划,经项目、监理工程师审核及批准,同时在管理层中派专人负责安排甲供材料各有关事宜(如收料登记、卸料、保管等),以满足施工需要。
4、施工用常规物资,如搭建临设的材料、办公用具、各类施工工具、测量计量仪器、消防器材等,均提前10 天进场。
同时应做好测量仪器、计量器具的校验工作。
施工方案及保证措施第一节4.1、主要分部(项)工程施工方法4.1.1、园路工程园路工程施工程序:(1) 进场后首先对甲方提供施工定位图进行图上复核,以确保设计图纸的正确。
其次,与甲方一道对现场的座标点和水准点进行交接验收,发现误差过大时应与甲方或设计院共同商议处理方法,经确认后方可正式定位。
(2) 现场建立控制座标网和水准点。
现场平面控制网的测设方法见后。
水准点由永久水准点引入,水准点应采取保护措施,确保水准点不被破坏。
(3) 工程定位后要经建设单位和规划部门验收合格后方可开始施工。
2、建立平面控制网及高程控制网建筑方格网应在场区平整完成后在总平面图上进行设计,其设计原则如下:(1) 方格网的主轴线应尽可能选择在场区的中心线上。
其纵横轴线的端点应尽量延伸至场地边缘,既便于方格网的扩展又能确保精度均匀。
(2) 方格网的顶点应布置在通视良好又能长期保存的地点。
(3) 方格网的边长不宜太长,一般小于100 m,为便于计算和记忆,宜取10 m 的倍数。
(4) 轴线控制桩应尽量投测在方格网边上。
(5) 方格网全部施测完成后,采用将所有建筑物一次性定位的方法来检验其准确性,对于未进行平差的方格网是一种较好的检验方法。
