投标方案(土方、护坡、降水)00
- 格式:doc
- 大小:300.50 KB
- 文档页数:56
土石方工程投标报价方案一、工程概况1.1 项目名称:XX土石方工程项目1.2 项目地点:XX市XX区1.3 项目内容:本项目主要包括XX立方米土方和XX立方米石方工程。
1.4 项目工期:预计工期为XX个月。
1.5 项目要求:本项目要求做到工程质量可靠、进度合理、安全可控、成本可控。
二、施工条件2.1 土石方工程作业环境本项目位于城市郊区,周边交通便利,无特殊地形和地质构造,适宜施工。
2.2 施工时间本项目施工时间为白天,不受夜间施工限制。
2.3 施工人员本项目要求施工人员持有相应的证书,并接受过培训。
2.4 施工机械设备本项目所需施工机械设备齐全、性能良好、数量充足。
三、技术方案3.1 土方工程土方工程主要包括挖土、填土和压实等作业。
按照设计要求和标准,采用合适的机械设备,采用分层填筑、逐层振实的工艺。
3.2 石方工程石方工程主要包括石方开挖和回填等作业。
按照设计要求和标准,采用合适的机械设备,进行石方开挖、运输和回填。
在回填过程中,要求控制回填土的含水率,保证回填质量。
3.3 安全措施在施工过程中,要严格按照相关安全法规和标准,加强安全管理,确保施工安全。
四、质量保证措施4.1 施工监理本项目将委托专业的施工监理单位进行全程监理,对土石方工程施工进行全面、深入的检查和监督,确保施工质量。
4.2 质量检测本项目将委托第三方专业检测机构对土石方工程的质量进行全面检测,对合格的部位给予合格证明,确保施工质量。
4.3 质量保障本项目将按照相关标准要求,对土石方工程的施工过程进行全程质量跟踪,确保施工质量。
五、报价计算5.1 所需材料本项目所需土石方工程所需的材料包括填方土、挖方土、砂石等,根据工程数量和质量要求进行合理的采购。
5.2 人工费用本项目所需的施工人员将按照相关规定进行工资支付。
5.3 机械设备租赁费用本项目所需的施工机械设备将按照市场租赁价格进行租赁。
5.4 管理费用本项目所需的管理人员将按照相关规定进行管理费用支付。

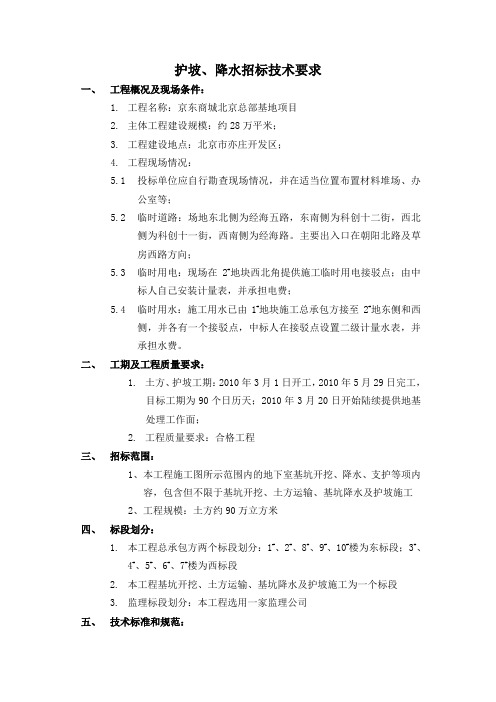

护坡、降水招标技术要求一、工程概况及现场条件:1.工程名称:京东商城北京总部基地项目2.主体工程建设规模:约28万平米;3.工程建设地点:北京市亦庄开发区;4.工程现场情况:5.1投标单位应自行勘查现场情况,并在适当位置布置材料堆场、办公室等;5.2临时道路:场地东北侧为经海五路,东南侧为科创十二街,西北侧为科创十一街,西南侧为经海路。
主要出入口在朝阳北路及草房西路方向;5.3临时用电:现场在2#地块西北角提供施工临时用电接驳点;由中标人自己安装计量表,并承担电费;5.4临时用水:施工用水已由1#地块施工总承包方接至2#地东侧和西侧,并各有一个接驳点,中标人在接驳点设置二级计量水表,并承担水费。
二、工期及工程质量要求:1.土方、护坡工期:2010年3月1日开工,2010年5月29日完工,目标工期为90个日历天;2010年3月20日开始陆续提供地基处理工作面;2.工程质量要求:合格工程三、招标范围:1、本工程施工图所示范围内的地下室基坑开挖、降水、支护等项内容,包含但不限于基坑开挖、土方运输、基坑降水及护坡施工2、工程规模:土方约90万立方米四、标段划分:1.本工程总承包方两个标段划分:1#、2#、8#、9#、10#楼为东标段;3#、4#、5#、6#、7#楼为西标段2.本工程基坑开挖、土方运输、基坑降水及护坡施工为一个标段3.监理标段划分:本工程选用一家监理公司五、技术标准和规范:1.投标单位所投的所有施工和材料所涉及的设计标准规范(如产品标准/规范、工程标准/规范、验收标准/规范等)必须完全符合现有中华人民共和国的标准及规范。
包括但不限于下述规范之要求:《地基与基础工程施工及验收规范》 GB50202-2002《建筑地基处理技术规范》 (DBJ15-38-2005)《锚杆喷射混凝土支护技术规范》 GB50086-2001《混凝土结构工程施工及验收规范》 GB50204-2002《建筑边坡工程技术规范》 GB50330-2002《建筑工程施工质量验收统一标准》 GB50300-2001《建设工程施工现场供应电安全规范》 GB50194-93《建筑基坑工程监测技术规范》GB50497-2009《施工现场临时用电安全技术规范》 JGJ46-88《钢筋焊接接头试验方法标准》 JGJ/T27-2001《建筑基坑支护技术规程》 JGJ120-99《建筑机械安全技术规程》 JGJ33-20012.所有材料和工程的质量均应符合本工程招标时已颁发的现行标准与规范的相应规定和要求,所有标准与规范必须是国家或部门颁布的最新版本。
边坡支护工程招标方案一、项目概况1.1 项目名称:XXX边坡支护工程1.2 项目地点:XX省XX市XXX区XXX公路1.3 项目内容:边坡支护工程是为了解决道路边坡因地质条件差、植被减少等因素造成的塌方、滑坡等安全隐患问题,保障道路畅通和周边环境安全的工程项目。
本项目主要包括边坡加固、防护网安装、排水设施建设等工程内容。
1.4 项目规模:本次招标项目包括XXX米边坡加固、XXX米防护网安装、XXX米排水设施建设等工程内容。
二、招标范围及招标条件2.1 招标范围:本次招标项目为XXX边坡支护工程。
2.2 招标条件:投标人须具备独立法人资格,具备相应的施工能力和资质,并通过相关证书及资质文件。
三、招标工程量清单名称单位工程数量单价总价边坡加固米 XXX XXX XXX防护网安装米 XXX XXX XXX排水设施建设米 XXX XXX XXX四、招标文件获取及递交要求4.1 招标文件获取:招标文件可于XX时间起至XX时间止,在XX地点领取,领取时须出具有效证件及领取招标文件的授权委托书。
4.2 招标文件递交:递交时间为XX年XX月XX日XX时前,逾期递交的投标文件将视为无效。
五、招标标书的评审与中标通知5.1 评标标准:评标采用综合评定法,按照技术方案的合理性、施工组织设计及进度控制、质量控制计划、安全文明施工计划等综合考虑。
5.2 中标通知:评标结果将于XX年XX月XX日在指定地点公示,中标通知书将通过邮件或传真方式发送给中标单位。
六、合同履约保证金及履约保证金6.1 合同履约保证金:中标单位需在与招标人签署合同前一次性足额交纳合同履约保证金。
6.2 履约保证金:中标单位需在合同履约保证金交纳后,按照合同金额的10%足额交纳履约保证金。
合同履约保证金及履约保证金将在工程竣工验收合格后正常返还给甲方。
七、安全施工及环保要求7.1 安全施工:中标单位需按照相关安全法规和合同约定,制定并实施安全生产责任制及施工方案,确保施工过程中的安全环保。
本工程位于某城市新区,主要建设内容包括降水、土方开挖和护坡。
工程总面积约10000平方米,其中土方开挖面积约8000平方米,护坡面积约2000平方米。
工程地下水位较高,需要进行降水处理,以确保土方开挖和护坡施工的顺利进行。
二、施工方案1. 降水工程(1)降水方式:采用井点降水,设置多级井点,降低地下水位。
(2)井点布置:根据地质勘察报告和施工图纸,合理布置井点位置,确保降水效果。
(3)井点施工:采用钻机进行钻孔,孔径不小于200mm,孔深根据地下水位情况确定。
(4)井点安装:将井点管插入孔中,并进行固定。
(5)井点运行:启动井点泵,进行降水作业,确保地下水位降至设计要求。
2. 土方开挖工程(1)开挖顺序:按照设计要求,从上往下进行分层开挖。
(2)开挖方法:采用挖掘机进行开挖,人工配合清理。
(3)土方运输:采用自卸汽车进行土方运输,确保运输过程中不发生污染。
(4)土方堆放:按照设计要求,将土方堆放在指定位置,并进行苫盖,防止扬尘。
3. 护坡工程(1)护坡材料:采用C20混凝土,厚度不小于200mm。
(2)护坡施工:①放样:根据设计图纸,进行护坡放样,确保护坡位置准确。
②模板安装:按照放样结果,安装护坡模板。
③混凝土浇筑:采用混凝土泵车进行浇筑,确保混凝土密实。
④养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
⑤拆除模板:养护期满后,拆除模板,检查护坡质量。
三、施工保证措施1. 降水工程保证措施:(1)加强对井点运行的监控,确保地下水位降至设计要求。
(2)及时清理井点周围杂物,防止井点堵塞。
2. 土方开挖工程保证措施:(1)合理安排施工进度,确保土方开挖与护坡施工同步进行。
(2)加强对土方运输过程的监管,防止土方运输过程中的污染。
3. 护坡工程保证措施:(1)严格按照设计要求进行施工,确保护坡质量。
(2)加强对混凝土养护的管理,确保混凝土强度达到设计要求。
四、施工安全措施1. 降水工程安全措施:(1)加强对井点施工和运行的监控,防止发生安全事故。
土方工程招标招标方案范本一、项目概况项目名称:XXXXX 土方工程项目项目地点:XXXXX项目规模:XXXXX项目概述:本项目为土方工程项目,主要包括XXXXX,工程涉及土石方开挖、填方和边坡处理等内容,项目总投资约XXXXX万元。
为了保障项目的顺利进行,招标方案制定如下。
二、招标范围本次招标项目包括以下内容:1. 土石方开挖2. 土石方填方3. 边坡处理4. 其他相关工程三、招标方式采用公开招标的方式进行,招标公告将在相关媒体、网站进行发布,并向相关国内外企业发出邀请函,邀请符合资格的潜在投标人投标。
欢迎符合条件的企业踊跃报名,参与本次招标。
四、投标资格1. 投标人需具有独立法人资格,具备相关土方工程施工资质,且具有较强的工程施工能力和良好的施工业绩。
2. 投标人需具备相关资质和执照,财务状况良好,具备独立承担法律责任的能力。
3. 投标人需具有良好的商业信誉和社会责任感,无严重违法、违规记录,并且没有因不正当行为受到过处罚。
4. 投标人需有相关工程师、技术人员参与本次工程的施工管理。
五、投标文件1. 投标人须按招标文件要求,提供包括但不限于以下材料:企业资质证明、公司营业执照、税务登记证、组织机构代码证、法定代表人身份证明、财务状况证明、近期履约情况证明等材料。
2. 投标人还应提供工程施工方案、施工组织设计、施工方案、施工组织设计、施工进度计划、人员配备、施工机具设备清单、合同履约保证金证明、技术负责人及施工班组等相关资料。
六、招标评标1. 评标委员会由投标人代表、业主代表、监理工程师代表等组成,评标委员会将对投标文件进行认真评审,评审标准包括但不限于资质、工程施工能力、施工方案、预算等。
2. 评标结果将根据招标文件中的评标办法和标准,由评标委员会进行公开、公正、公平评选出中标人。
七、合同签订评标结果确定后,中标人需与招标方尽快签订施工合同,并按照合同要求开展工程施工,包括施工管理、进度控制、质量保障等方面的工作。
土方工程施工投标文件一、招标单位概况招标单位名称:xxx公司招标人:xxx联系人:xxx联系电话:xxx招标项目名称:土方工程施工招标项目地点:xxx二、项目背景为了满足城市发展和基础设施建设的需要,我公司决定开展土方工程施工项目,现面向社会公开招标,诚邀各位有实力和经验的公司参与竞标。
三、项目概述本项目包括土方开挖、土方回填等工作,总面积约为xxx平方米。
施工地点位于xxx,地势平坦,无障碍物。
项目工期为xxx天,施工期间我们将提供必要的协助和支持。
四、技术要求1. 参与本次竞标的公司需具备相关工程施工资质,且有相关工程施工经验丰富的团队;2. 具备完善的施工方案和施工流程,保证工程质量和安全;3. 严格遵守工程进度,按时完工;4. 保证施工人员的安全和劳动权益,严格执行相关施工规范和标准。
五、投标要求1. 投标文件内容包括:报价单、施工计划、资质证书、工程经验等相关资料;2. 完成投标文件的准备工作后,请按照招标文件的要求提交,逾期提交或遗漏资料者,恕不受理;3. 投标截止时间为xxx,请按时提交投标文件,逾期将不予受理。
六、投标流程1. 投标人完成投标文件准备工作后,按照招标文件要求提交给招标单位;2. 招标单位将对投标文件进行评审,并进行资格审查;3. 所有投标单位将进行开标,评审评标,最终确定中标单位。
七、注意事项1. 投标公司需保证所提交资料真实有效,如发现有虚假资料,取消资格并追究责任;2. 投标单位需认真阅读招标文件,严格按照投标要求提交相关资料;3. 招标单位保留最终解释权。
八、联系方式如有任何疑问,请及时联系招标单位,我们将尽快给予回复。
xxx公司联系人:xxx联系电话:xxx以上为xxx公司土方工程施工项目的招标文件,欢迎各有资质和经验的公司参与竞标。
祝各位公司投标成功!。
土方工程招标招标方案模板一、项目概况项目名称:XXX土方工程建设地点:XX省XX市项目概述:本次土方工程招标项目是为了满足城市基础设施建设需要,预计总投资XX亿元,项目总占地面积XX平方米,主要包括XX工程、XX工程等。
二、招标范围本次招标范围主要涵盖以下内容:1. 土方工程地质勘察2. 土地平整和场地清理3. 土方开挖和填方4. 地基处理和加固三、招标单位及联系方式招标单位:XXX建设公司地址:XX省XX市XX区XX街XX号联系电话:XXXX-XXXXXXX四、招标方式本次土方工程招标采用公开招标的方式进行,具体招标流程如下:1. 发布招标公告,公开招标条件和要求2. 提交招标文件及资格预审3. 投标并进行评标4. 签订合同并确定中标单位五、招标文件及要求1. 招标文件包括:招标公告、投标报名表、技术标准、合同范本等2. 供应商投标需提交的资料包括:营业执照副本、资质证书、履约保函等3. 招标要求:投标单位需对项目具有相关经验和资质,并符合国家相关法规标准六、招标评标标准本次招标采用综合评标方法进行评定中标单位,评标标准包括:1. 技术水平:包括施工工艺、质量控制等2. 经验及能力:包括项目经验、技术团队等3. 价格:综合考虑报价情况七、招标时间安排1. 招标公告发布时间:XXXX年XX月XX日2. 投标截止时间:XXXX年XX月XX日3. 评标及中标公示时间:XXXX年XX月XX日4. 签订合同及开工时间:XXXX年XX月XX日八、招标保证金及履约保函1. 招标保证金:投标单位需提交适当金额的招标保证金,具体数额将在招标文件中详细说明2. 履约保函:中标单位需提交有效的履约保函,确保合同履行的质量和期限九、其他事项1. 投标单位需严格按照招标文件要求提交相关资料,确保投标的真实性和合法性2. 招标单位保留对投标文件进行公正、公平、公开评标的权利3. 招标单位将依法对中标单位进行监督和管理,确保工程建设的合法性和质量以上即是本次土方工程招标方案的详细内容,欢迎符合条件的投标单位前来参与投标。
土方工程招标招标方案怎么写一、项目名称:xxx土方工程招标二、项目概况本次招标项目是针对xxx地区的土方工程项目,项目涵盖范围包括挖掘、填方、平整、边坡处理等土方工程。
项目总面积xxx平方米,包括土方开挖数量、填方数量及周边环境治理。
本次招标项目的目的是为了维护生态环境,提高土地利用率,保障周边市政建设和道路建设的需要。
三、项目背景xxx地区是一个新兴的工业化城市,城市规划不断发展,对土地的开发需求日益增长。
为了适应城市化的发展需要,本次土方工程项目将为未来的工业用地、道路建设等提供必要的土地资源。
同时,土方工程也需要注意生态环境保护,合理利用土地资源,提高土地利用率。
四、招标范围1. 土方开挖:包括土地开挖、土地平整、挖掘深度等;2. 填方工程:包括填方设计,填土种类及填土厚度等;3. 边坡处理:包括边坡设计、边坡防护及环境保护;4. 周边环境治理:包括周边植被保护、水土保持和环境保护措施;5. 其他相关工程:包括环境监测、环保设施建设等。
五、招标资格及要求1. 招标人要求具有独立招标资格,并具有相关土方工程承包资质;2. 承包商要求具有独立招标资格,并有相关土方工程施工经验;3. 本次招标项目不限国内外企业,甲方将按照相关法规和招标文件执行。
六、招标流程1. 出具招标文件:招标人将出具招标文件,包括工程概况、招标范围、招标资格、投标方式、投标文件要求、开标流程等;2. 投标方式:承包商在规定时间内递交投标文件;3. 投标评审:招标人将根据招标文件要求和相关标准对投标文件进行评审;4. 开标公示:公示开标结果,确定中标候选人;5. 中标定案:最终确定中标候选人,并签订合同。
七、招标文件要求1. 投标人必须提供企业资质证明、资金证明、担保书等相关材料;2. 投标人必须提供项目相关的技术方案、施工计划、环保措施等;3. 投标人必须提供真实的价格报价单及费用构成;4. 投标人必须遵守相关法规和招标文件要求。
一、招标条件本招标项目已由相关部门批准建设,项目业主为XXX单位,建设资金来源为自筹资金。
项目已具备招标条件,现对该项目护坡工程进行公开招标。
二、项目概况1.项目名称:XXX护坡工程2.项目地点:XXX3.项目规模:XXX4.工程内容:护坡工程主要包括护坡基础、护坡结构、排水设施等。
5.招标范围:包括但不限于上述工程内容的施工、材料供应、运输、安装、调试等。
6.合同估算价:人民币XXX万元。
三、投标人资格要求1.投标人须具备独立法人资格,持有有效的企业法人营业执照。
2.投标人须具备建筑工程施工总承包二级及以上资质。
3.投标人须具备有效的安全生产许可证。
4.投标人须具有类似工程业绩,并在近三年内完成过至少一项类似规模的护坡工程。
5.投标人须具备良好的商业信誉和健全的财务会计制度。
6.投标人须具备较强的施工组织能力、技术力量和项目管理能力。
7.投标人须遵守国家法律法规,无不良行为记录。
四、投标文件要求1.投标文件应包括以下内容:(1)投标函(2)法定代表人身份证明或授权委托书(3)企业法人营业执照副本(4)建筑工程施工总承包二级及以上资质证书副本(5)有效的安全生产许可证副本(6)类似工程业绩证明材料(7)法定代表人或授权委托人身份证复印件(8)其他证明材料2.投标文件应按照招标文件要求装订成册,一式叁份,其中正本壹份,副本贰份。
3.投标文件封面应注明项目名称、投标人名称、法定代表人姓名、联系电话、电子邮箱等。
五、投标截止时间及开标时间1.投标截止时间:XXXX年XX月XX日XX时XX分。
2.开标时间:XXXX年XX月XX日XX时XX分。
六、投标地点及开标地点1.投标地点:XXX2.开标地点:XXX七、招标文件的获取1.招标文件售价:人民币XXX元。
2.招标文件获取方式:投标人可自招标公告发布之日起至投标截止时间前,到XXX 处购买招标文件。
八、其他事项1.投标保证金:人民币XXX万元,投标保证金采用银行保函形式。
一、项目概况项目名称:孝感市XX区域护坡工程施工项目项目地点:孝感市XX区域项目规模:约XX平方米项目内容:主要包括护坡基础处理、坡面防护、排水设施建设等。
二、招标条件1. 招标人:孝感市XX区域护坡工程建设项目指挥部2. 建设资金来源:财政资金3. 项目已具备招标条件,现对该项目的施工进行公开招标。
三、招标范围1. 护坡基础处理:包括挖方、填方、地基加固等。
2. 坡面防护:包括锚杆、喷浆、挂网、植草等。
3. 排水设施建设:包括排水沟、排水管、检查井等。
四、投标人资格要求1. 投标人须具备独立法人资格,具有有效的营业执照。
2. 投标人须具备行政主管部门核发的公路工程总承包二级及以上资质。
3. 投标人须具备安全生产许可证。
4. 投标人须具有类似护坡工程施工经验,近三年内完成过同类工程。
5. 投标人拟派项目经理须具备公路工程二级及以上注册建造师资格,且具有工程师及以上职称。
6. 投标人拟派项目总工须具备工程师及以上职称。
7. 投标人须具有有效的安全生产许可证。
五、招标文件获取1. 招标文件获取时间:自公告发布之日起至2023年XX月XX日止。
2. 招标文件获取方式:投标人可在孝感市公共资源交易中心网站下载。
六、投标文件递交1. 投标文件递交时间:2023年XX月XX日9:00至9:30。
2. 投标文件递交地点:孝感市公共资源交易中心。
七、开标时间及地点1. 开标时间:2023年XX月XX日10:00。
2. 开标地点:孝感市公共资源交易中心。
八、联系方式1. 招标人:孝感市XX区域护坡工程建设项目指挥部2. 联系人:XX3. 联系电话:XX-XXXXXXX4. 电子邮箱:**********特此公告。
孝感市XX区域护坡工程建设项目指挥部2023年XX月XX日。
编制说明1、《G地块土地建设科技展示厅及综合试验楼基坑降水、土方挖运及边坡支护施工方案》(以下简称“本方案”)是根据甲方提供的设计图纸及现场勘察结果,参考现行国内规范标准,结合我公司多年来各类工程施工经验并针对本工程基坑降水、土方挖运及边坡支护等分部分项工程从保安全、保质量、保工期的要求出发,同时考虑后续施工的安排,经我公司有关专家多次研究论证和方案比较,最终提出了我们的理解和建议以及如何组织施工的总体框架构想和具体设计方案。
2、我们的宗旨是能为甲方更好地服务,我们承诺满足甲方在质量、工期、环境及安全方面的要求。
3、目前,我公司已按本方案的要求,作好了相应的技术、资源准备,即可开赴施工现场,展开施工。
4、本方案知识产权属于我公司所有,大纲全部信息未经我公司书面同意,任何机构不得自行复印和使用,如擅自使用所产生的一切后果本公司概不负责。
第一章前言第一节编制依据1、甲方提供的“图纸”及《G地块土地建设科技展示厅及综合试验楼岩土工程勘察报告》;2、国家及行业颁布的规范、规程1)工程测量规范(GBJ50026-93)2)地下工程防水技术规范(GB50108-2001)3)建筑地基基础工程施工质量验收规范(GB50202-2002)4)混凝土结构工程施工质量验收规范(GB50204-2002)5)建设工程施工现场供用电安全规范(GB50194-93)6)建筑基坑支护技术规程 (JGJ120-99)7)建筑地基处理技术规范(JGJ79-2002)8)建筑与市政降水工程技术规范 (JGJ/T111-98)9)钢筋焊接及验收规程 (JGJ18-2003)10)建筑机械使用安全技术规程(JGJ33-2001)11)建筑施工高处作业安全技术规范(JGJ80-91)12)施工现场临时用电安全技术规范(JGJ46-2005)13)钢筋焊接接头试验方法(JGJ27-2001)4、国家和行业颁布的检验评定标准1)建筑工程施工质量验收统一标准(GB50300-2001)2)建筑施工安全检查标准(JGJ59-99)5、北京市建筑安装工程资料管理规程(DBJ01-51-2003)6、我公司贯彻ISO9001、ISO14001、OHSAS18000标准制定的《综合管理手册》及公司管理体系的相关程序文件第二节工程概况1、拟建场地位于北京市朝阳区北沙滩1号院内,西临八达岭高速公路,基础埋深-15.00m。
支护高度按16.00m考虑。
2、本次施工范围:基坑降水、边坡支护及土方挖运。
3、工程量初步统计如下:降水面积约:11748.87m2护坡面积约:8189.01m2土方量约:198227.23m3第三节工程地质、水文地质条件1、工程地质条件1.1地形地貌场地地貌位置直属于永定河冲洪积扇的中部,地形比较平坦,钻孔地面标高为46.26~47.15m。
1.2地基土层根据地勘报告描述、原位测试及室内土工实验结果,按土的岩性及工程特性将地层划分为6大层,其中①层为人工填土层,②~⑥层土为一般第四纪沉积土层,现自上而下分述如下:1.2.1人工填土层粘质粉土素填土①:褐~黄色,湿~饱和,稍密,局部为粉质粘土素填土,含少量碎石、砖块、灰渣,夹杂填土①1层。
本层厚度为1.20~2.40m,层底标高为44.01~45.87m。
1.2.2一般第四纪沉积土层a.粘质粉土—粉质粘土②:黄褐~褐黄色,饱和,中密,含云母片、氧化铁条纹及少量姜结石。
本层厚度为1.90~5.00m,层底标高为40.52~42.66m。
b.重粉质粘土—粉质粘土③:褐灰~灰色,饱和,软塑~可塑,偶见姜结石。
夹粘土薄层。
本层厚度为3.90~5.80m,层底标高为36.52~37.79m。
c.粘质粉土-砂质粉土③1:褐灰~灰色,饱和,中密~密实,含云母片。
夹粉质粘土薄层。
本层厚度为0.80~3.80m。
d.粉质粘土④:黄褐~褐黄色,饱和,可塑~硬塑,含云母片、氧化铁条纹及少量姜结石,偶见裸壳。
夹粘质粉土、砂质粉土薄层。
本层厚度为15.30~17.30m,层底标高为20.59~21.67m。
e.粘质粉土-砂质粉土④1:黄褐~褐黄色,饱和,中密~密实,含云母片、氧化铁条纹及少量姜结石。
本层厚度为0.60~10.90m。
f. 粘土-重粉质粘土④2:黄褐~褐黄色,饱和,可塑~硬塑,含氧化铁条纹。
本层厚度为0.70~4.40m。
g.细砂⑤:灰褐~黄褐色,饱和,中密~密实,主要成分分为石英、长石。
本层厚度为0.50~1.00m,层底标高为19.80~21.07m。
h.粉质粘土⑥:黄褐~褐黄色,饱和,可塑~硬塑,含云母片、氧化铁条纹及少量姜结石。
夹粘质粉土、重粉质粘土薄层或透镜体。
本层揭露最大厚度为13.70m。
i.重粉质粘土-粘土⑥1:黄褐~褐黄色,饱和,可塑~硬塑,含氧化铁条纹。
夹粉质粘土薄层。
本层厚度为1.00~8.70m。
j. 粘质粉土-粘土⑥2:黄褐~褐黄色,饱和,密实,含云母片、氧化铁条纹。
夹粉质粘土薄层。
本层厚度为0.70~3.80m。
k.细砂⑥3:灰色,饱和,密实,主要成分为石英、长石。
夹砂质粉土薄层。
本层厚度为0.60~1.50m。
2、水文地质条件根据地勘报告资料显示该场区有两层地下水。
第一层地下水类型为潜水,地下水稳定水位埋深为1.35~3.50m,水位标高为43.57~45.34m;第二层地下水类型为微承压水,地下水头距地面距离为8.90~10.50m,水头标高为36.57~37.62m。
拟建场地历年最高地下水水位标高和近3~5年的最高地下水水位标高均接近自然地面。
第四节本工程重点、难点我公司根据建设方提供的相关资料,经过现场踏勘,进行了认真的分析研究,总结出以下几点:1、本工程含水层主要在基坑中上部、厚度大且含水层渗透系数小,根据我方的施工经验,在饱和粉土位置可能存在流砂层,需要确保基础施工期间正常干槽作业,防止基础施工中受到流砂干扰同时亦应防止因降水对周围建筑物带来危害。
因此有效地预防、控制地下水位及消除流砂干扰对施工影响是本工程关键。
2、基坑周围可能存在各类地下管线,土方开挖及基坑支护要充分考虑对周围管线及路面的影响,施工中的不可预见因素较多,施工难度大。
3、本工程需要根据现场情况科学施工,及时协调施工配置,合理施工,争取以最短时间保质、保量完成施工任务。
第二章工程管理目标1、质量目标质量标准:合格。
降水工程确保坑底干燥、局部加深区地基安全、不对周边地面、管线和建筑物等产生危害。
护坡工程确保边坡稳定,满足后期结构施工要求。
土方工程确保开挖标高准确,不扰动基底土层。
2、工期目标确保在80日历天内完成降水、护坡及土方工程施工,降水工期根据肥槽情况确定。
3、现场环境管理目标防尘、防污染、防噪音、防扰民,使用环保工程材料,营造绿色施工现场。
第三章方案设计第一节基坑降水设计1、降水工程分析本工程降水面积约11748.87m2,要求降至基坑垫层底以下0.5m,水位降深较大。
根据我方掌握的工程地质、水文地质资料,影响本基础工程的地下水为微承压水,含水层的渗透系数小于1m/d,降水影响半径小,地下水流动速度缓慢,基坑开挖时在坑壁渗出,增加了降水难度。
2、降水方案选择根据本场区水文地质、工程地质情况,综合上述分析,本工程降水采用管井围降的方法,在基坑周边呈环状布置抽水管井,封闭基坑降水。
3、降水方案设计3.1、计算模型和计算参数选择根据我方多年的降水经验及分析场区的补给水源情况,在基坑内设置渗水井,渗水井间距为30.00m,深度为18.00m,以保证围降效果。
3.2、设计参数1)井深H:H=22.00m2)井径D:D=600mm3)井数n:n=128眼4)井中心距基坑上口为1.20m5)井间距:8.00m围降降水管井的平面布置见“基坑降水、边坡支护平面图”(附后)。
3.3、明排降水施工1)在基坑肥槽内设置排水沟,每30m设1个孔径φ600,深1.0m集水井,集水井内设内径φ300的砾石砼井管,排水沟坡度不小于3‰,槽底盲沟内填卵石滤料,用水泵及时将水抽走。
2)在基坑边坡上埋设导流管将坡内积水、管道渗漏水导入盲沟内流至集水井抽出。
第二节土方挖运设计土方工程设计主要包括基坑土方开挖和外运。
V—汽车平均运行速度,40Km/h;tq—卸载时间,1min;tt—调停时间,5.00min;Qx—汽车有效载重量,10.67m3;Kz—汽车作业时间利用系数,0.85;经计算T=55.33min; A=78.7m32.2.2、自卸汽车数量n=QcK3/AK4=3000³1.10/(78.7³0.80)=52.40取50辆(每台挖土机每台班配备的自卸汽车数量)。
式中:n—自卸汽车数量,辆;Qc—每班运输量,3000m3;K3—均衡系数,1.10;A—台班运输能力,78.7m3;K4—自卸汽车出车率,0.80;经计算n=52.40,取50³1=50辆(施工变化在50-70辆之间)第三节边坡支护设计1、边坡支护目的1.1、保证土方顺利开挖。
1.2、提供基础施工空间,使基础工程顺利施工。
1.3、确保边坡的稳定安全。
1.4、避免边坡位移过大,造成对周边环境及建(构)筑物的破坏。
2、支护方案选择针对本工程地质条件、基坑开挖深度及周边环境的特点,选择基坑支护方案时充分考虑影响边坡稳定性安全的不利因素,同时兼顾经济、高效的原则,基坑支护采用土钉墙与桩锚复合支护结构。
基坑上部6.00m采用1:0.30放坡土钉墙支护结构,下部采用桩锚支护结构。
3、土钉墙支护设计数据3.1、基坑重要性系数:1.1;3.2、基础埋深: -15.00m,支护深度按16.00m考虑(土钉墙支护深度6.00m,护坡桩支护深度10.00m)。
3.4、土钉墙支护设计3.4.1、基坑土钉支护分为3层,呈梅花型布置,土钉锚固体直径100mm,土钉钢筋为1Φ18;3.4.2、喷锚面层为φ6.5@250mm³250mm钢筋网和1Φ14横向压筋,喷射80mm±20mm厚的C20细石混凝土,砼配合比水泥:砂子:石屑=1:2.2:2;3.4.3、坡顶四周做0.8m宽散水,材料做法同喷锚面层,坡比0.02:1。
3.4.4、施工前甲方应提供支护施工范围内地下管线位置及埋深等相关资料,提前做好管线改造,处理好管线渗漏事宜。
喷锚支护其它参数详见支护剖面图。
4、桩锚支护设计数据护坡桩桩径为800m,桩间距为1.60m,连梁顶标高:-6.00m,连梁截面尺寸为500mm³800mm(高³宽)。
共设计两道锚杆,第一道锚杆锚拉在连梁上,第二道锚杆位于连梁顶以下5.50m锚拉在2根25B工字钢上,具体设计参数详见“计算书及图纸”第四章总体部署及准备第一节施工总体布署第二节施工准备1、技术准备1.1、根据甲方提供的地质资料,对原有设计和施工方案进行进一步调整和深化,并进行交底。
