北京2015年 土建造价员常用公式-定额编号表
- 格式:doc
- 大小:132.50 KB
- 文档页数:5

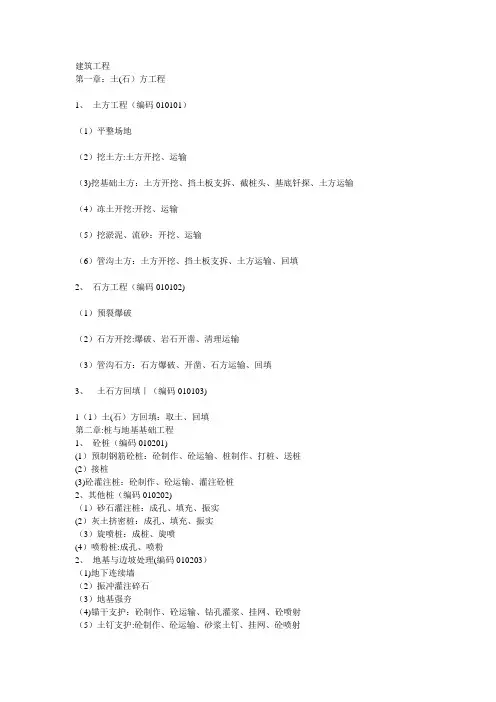

建筑工程第一章:土(石)方工程1、土方工程(编码010101)(1)平整场地(2)挖土方:土方开挖、运输(3)挖基础土方:土方开挖、挡土板支拆、截桩头、基底钎探、土方运输(4)冻土开挖:开挖、运输(5)挖淤泥、流砂:开挖、运输(6)管沟土方:土方开挖、挡土板支拆、土方运输、回填2、石方工程(编码010102)(1)预裂爆破(2)石方开挖:爆破、岩石开凿、清理运输(3)管沟石方:石方爆破、开凿、石方运输、回填3、土石方回填|(编码010103)1(1)土(石)方回填:取土、回填第二章:桩与地基基础工程1、砼桩(编码010201)(1)预制钢筋砼桩:砼制作、砼运输、桩制作、打桩、送桩(2)接桩(3)砼灌注桩:砼制作、砼运输、灌注砼桩2、其他桩(编码010202)(1)砂石灌注桩:成孔、填充、振实(2)灰土挤密桩:成孔、填充、振实(3)旋喷桩:成桩、旋喷(4)喷粉桩:成孔、喷粉2、地基与边坡处理(编码010203)(1)地下连续墙(2)振冲灌注碎石(3)地基强夯(4)锚干支护:砼制作、砼运输、钻孔灌浆、挂网、砼喷射(5)土钉支护:砼制作、砼运输、砂浆土钉、挂网、砼喷射第三章、砌筑工程1、砖基础(编码010301)(1)砖基础:砂浆制作(定额内包括)、砼制作、砼运输、夯实、垫层铺设、砌筑、抹防潮层2、砖砌体(编码010302)(1)实心砖墙:砂浆制作、运输(定额内包括)、砌筑、砌砖碹、砖过梁、砌砖压顶(包括在砌筑中)(2)空斗墙(3)空花墙:砂浆制作、运输(定额内包括)、砌筑(4)填充墙(5)实心砖柱:砂浆制作、运输(定额内包括)、砌筑(6)零星砌砖:砂浆制作、运输(定额内包括)、砌筑3、砖构筑物(编码010303)(1)、砖烟囱、水塔:砂浆制作、运输(定额内包括)、筒身砌筑、内衬砌筑、涂隔绝层、砖加工(2)砖烟道:砂浆制作、运输(定额内包括)、烟道砌筑、内衬砌筑、涂隔绝层、砖加工(3)砖窨井、检查井:挖土方、砂浆制作(包括在砌筑中)、砼制作、砼运输、原土夯实、垫层铺设、砌筑、抹灰及安装井盖(包括在定额中)、回填(4)砖水池、化粪池:挖土方、砂浆制作(包括在砌筑中)、砼制作、砼运输、原土夯实、垫层铺设、砌筑、抹灰及安装井盖(包括在定额中)、回填4、砌块砌体(编码010304)(1)空心砖墙、砌块墙:砂浆制作(定额内包括)、砌筑(2)空心砖柱、砌块柱5、石砌体(编码010305)(1)石基础:砂浆制作(定额内包括)、砼制作、砼运输、夯实、垫层铺设、砌筑(2)石勒脚:砂浆制作(定额内包括)、砌筑、石材面加工(3)石墙::砂浆制作(定额内包括)、砌筑、砌石碹、石材面加工(4)石挡土墙:砂浆制作(定额内包括)、砌筑、石材面加工(5)石柱:砂浆制作(定额内包括)、砌筑、石材面加工(6)石栏杆(7)石护坡:砂浆制作(定额内包括)、砌筑、石材面加工(8)石台阶(9)石坡道:砂浆制作(定额内包括)、砼制作、砼运输、垫层铺设(10)石地沟、石明沟6、砖散水、地坪、地沟(编码010306)(1)砖散水、地坪(2)砖地沟、明沟:挖土方、砂浆制作(包括在砌筑中)、砼制作、砼运输、夯实、垫层铺设、砌筑、抹灰、回填7、轻质墙板(编号010307)(1)轻质多孔板墙(2)轻质条板墙(3)钢丝网架夹心墙(4)复合板墙第四章砼及钢筋砼工程1、现浇砼工程基础(编码:010401)(1)带形基础:砼制作、砼运输、夯实、垫层铺设、浇筑基础(2)独立基础:砼制作、砼运输、夯实、垫层铺设、浇筑基础(3)满堂基础:砼制作、砼运输、夯实、垫层铺设、浇筑基础(4)设备基础:砼制作、砼运输、夯实、垫层铺设、浇筑基础(5)桩承台基础:砼制作、砼运输、夯实、垫层铺设、浇筑承台2、现浇砼柱(编码010402)(1)矩形柱:砼制作、砼运输、浇筑(2)异形柱:砼制作、砼运输、浇筑3、现浇砼梁(编码010403)(1)基础梁:砼制作、砼运输、浇筑(2)矩形梁:砼制作、砼运输、浇筑(3)异形梁:砼制作、砼运输、浇筑(3)圈梁:砼制作、砼运输、浇筑(4)过梁:砼制作、砼运输、浇筑(5)弧形、拱形梁:砼制作、砼运输、浇筑4、现浇砼墙(编码010404)(1)直形墙:砼制作、砼运输、浇筑(2)弧形墙:砼制作、砼运输、浇筑5、现浇砼板(编码010405)(1)有梁板:砼制作、砼运输、浇筑(2)无梁板:砼制作、砼运输、浇筑(3)平板:砼制作、砼运输、浇筑(4)拱板:砼制作、砼运输、浇筑(5)薄壳板(6)栏板:砼制作、砼运输、浇筑(7)天沟、挑檐板:砼制作、砼运输、浇筑(8)雨蓬、阳台板:砼制作、砼运输、浇筑(9)其他板:砼制作、砼运输、浇筑6、现浇砼楼梯(编码010406)(1)直形楼梯:砼制作、砼运输、浇筑(2)弧形楼梯:砼制作、砼运输、浇筑7、现浇砼其他构件(编号010407)(1)其他构件:砼制作、砼运输、浇筑(扶手、门框、台阶、压顶、小型池槽、小型构件) (2)散水、坡道:砼制作、砼运输、浇筑(3)电缆沟、地沟:挖土、砼制作、砼运输、夯实、垫层铺、浇筑8、后浇带(编码010408)(1)后浇带:砼制作、砼运输、浇筑9、预制砼柱(编码010409)(1)矩形柱:砼制作、砼运输、柱制作、柱安装、接头灌缝(1)异形柱:砼制作、砼运输、柱制作、柱安装、接头灌缝10、预制砼梁(编码010410)(1)矩形梁:成品安装、灌缝(2)异形梁:成品安装、灌缝(3)过梁:成品安装、灌缝(4)拱形梁(5)鱼腹式吊车梁:砼制作、砼运输、梁制作、梁安装、灌缝(6)风道梁11、预制砼屋架(编码010411)(1)折线型屋架:砼制作、砼运输、屋架制作、屋架安装、灌缝(2)组合屋架:砼制作、砼运输、屋架制作、屋架安装、灌缝(3)薄腹屋架:砼制作、砼运输、屋架制作、屋架安装、灌缝(4)门式刚屋架:砼制作、砼运输、屋架制作、屋架安装、灌缝(1)天窗架屋架:砼制作、砼运输、屋架制作、屋架安装、灌缝12、预制砼板(编码010412)(1)平板:砼制作、砼运输、板制作、板安装、灌缝(2)空心板:砼制作、砼运输、成品安装、灌缝(3)槽形板:砼制作、砼运输、成品安装、灌缝(4)网架板(5)折线板(6)带肋板:砼制作、砼运输、成品安装、灌缝(7)大型板:砼制作、砼运输、成品安装、灌缝(8)沟盖板、井盖板、井圈:砼制作、砼运输、构件制作、构件安装、灌缝13、预制砼楼梯(编码010413)(1)楼梯:砼制作、砼运输、成品安装、灌缝14、其他预制构件(编码010414)(1)烟道、垃圾道、通风道:成品安装、灌缝(包括在成口安装中)(2)其他构件(小型构件):砼制作、砼运输、构件制作、构件安装、灌缝(3)水磨石构件:成品安装、酸洗、打蜡15、砼构筑物(编码010415)(1)贮水(油)池:砼制作、砼运输、浇筑(2)贮仓:砼制作、砼运输、浇筑(3)水塔:砼制作、砼运输、水塔浇筑、水箱提升就位(4)烟囱:砼制作、砼运输、烟囱浇筑、内衬砌筑、涂隔绝层16.钢筋工程(编码010416)(1)现浇砼钢筋:钢筋制作、运输、安装(2)预制砼钢筋:钢筋制作、运输、安装(3)钢筋网片(4)钢筋笼(5)先张法预应力钢筋:钢筋制作、运输、张拉(6)后张法预应力钢筋:钢筋制作、运输、张拉(7)预应力钢丝:钢筋制作、运输、张拉(8)预应力钢绞线:钢筋制作、运输、张拉17、螺栓、铁件(编码010417)(1)螺栓(2)预埋铁件:铁件制作(包括在安装中)、安装埋设焊接固定第五章屋面及防水工程1、瓦、型材屋面(编码010701)(1)瓦屋面:檀条制作安装、基层铺设、安瓦刷防护材料(2)型材屋面:檀条制作安装、基层铺设、安瓦刷防护材料(3)膜结构屋面2、屋面防水(编号:010702)(1)屋面卷材防水:基层处理(包括在卷材铺贴中)、砼制作、砼运输、抹找平层、卷材铺贴、保护层(2)屋面涂膜防水:基层处理(包括在防水涂膜中)、砼制作、砼运输、抹找平层、防水涂膜、保护层(3)屋面刚性防水:基层处理(包括在防水铺贴中)、砼制作、砼运输、(4)防水层铺贴、保护层(4)屋面排水管:排水管及配件安装(5)屋面天沟、檐沟:天沟铺设、天沟配件安装(包括在铺设中)3、墙、地面防水、防潮(编码010703)(1)卷材防水:基层处理(包括在铺设卷材中)、砼制作、砼运输、抹找平层、铺设防水卷材(2)涂膜防水:基层处理(包括在抹防水膜中)、砼制作、砼运输、抹找平层、抹防水膜(3)砂浆防水(潮):基层处理(包括在摊铺防水层中)、砼制作、砼运输、摊铺防水层(4)变形缝:填塞防水材料、止水带安装、盖板制作、铺设第六章、防腐隔热、保温工程1、防腐面层(1)防水面层:面层摊铺养护(2)防腐砂浆面层:面层摊铺养护(3)防腐胶泥面层:面层摊铺养护(4)玻璃钢防腐面层:面层调制涂刷(5)聚氯乙烯板面层:面层铺设(6)块料防腐面层:铺砌块料2、其他防腐(编码010802)(1)隔离层:铺设隔离层(2)砌筑沥青浸渍砖:浸渍砖铺砌(3)防腐涂料:刷涂料3、隔热、保温(编码010803)(1)保温隔热层面:铺粘保温层、砼板上架空隔热(2)保温隔热天棚:铺粘保温层、木龙骨防火处理(3)保温隔热墙:抹灰、填贴保温材料、要龙骨防火处理(4)保温柱:抹灰、填贴保温材料、要龙骨防火处理(5)隔热楼地面:铺粘保温层(砼板上铺贴)装饰工程:第一章、楼地面工程1、整体面层(编码020101)(1)水泥砂浆楼地面:垫层、找平层、面层(2)现浇水磨石楼地面:垫层、找平层、面层(3)细石砼楼地面:垫层、找平层、面层(4)菱苦土楼地面:垫层、找平层、面层2、块料面层(编码020102)(1)石材楼地面:垫层、找平层、面层、面层防护处理(1)块料楼地面:垫层、找平层、面层、面层防护处理3、橡塑面层(编码020103)(1)橡胶板楼地面:垫层、找平层、面层(2)橡胶卷材楼地面(3)塑料板楼地面:垫层、找平层、面层(4)塑料卷材楼地面:垫层、找平层、面层4、其他材料面层(编码020104)(1)楼面面地毯:垫层、找平层、面层(2)竹木地板:垫层、找平层、地楞、面层(3)防静电活动地板:垫层、找平层、面层(4)金属复合地板5、踢脚线(编码020105)(1)水泥砂浆踢脚线:踢脚线(2)石材踢脚线:面层(3)块料踢脚线:面层(4)现浇水磨石踢脚线:面层(5)塑料板踢脚线:面层(6)木质踢脚线:面层(7)金属踢脚线:(8)防静电踢脚线:面层6、楼梯装饰(编码020106)(1)石材楼梯面层:找平层、面层、面层防护处理(2)块料楼梯面层:找平层、面层、面层防护处理(3)水泥砂浆楼梯面层:找平层、面层(4)现浇水磨石楼梯面层:找平层、面层、面层防护处理(5)地毯楼梯面:找平层、面层、地毯配件(6)木板楼梯面:找平层、面层7、扶手、栏杆、栏板安装(编码020107)(1)金属扶手带栏杆、栏板:制作、安装(2)硬木扶手带栏杆、栏板:制作、安装硬木扶手(3)塑料扶手带栏杆、栏板:制作、安装塑料扶手(4)金属靠墙扶手:制作、安装(5)硬木靠墙扶手:制作、安装(6)塑料靠墙扶手:制作、安装8、台阶装饰(编码020108)(1)石材台阶面:垫层、找平层、面层、面层防护处理(2)块料台阶面:垫恪⒄移讲恪⒚娌恪⒚娌惴阑ご?BR>(3)水泥砂浆台阶面:垫层、找平层、面层(4)现浇水磨石台阶面:垫层、找平层、面层、面层防护处理9、零星装饰项目(编码020109)(1)石材零星项目:垫层、找平层、面层(2)碎拼石材零星项目:垫层、找平层、面层(3)块料零星项目:垫层、找平层、面层(4)水泥砂浆零星项目第二章墙、柱面工程1、墙面抹灰(编码020201)(1)墙面一般抹灰:一般抹灰(2)墙面装饰抹灰:装饰抹灰、分格嵌缝(3)墙面勾缝:墙面勾缝2、柱面抹灰(编码020202)(1)柱面一般抹灰:一般抹灰(2)柱面装饰抹灰:装饰抹灰、分格嵌缝(3)柱面勾缝:墙面勾缝3、零星抹灰(编码020203)(1)零星项目一般抹灰:抹灰(2)零星项目装饰抹灰:抹灰4、墙面镶贴块料(编码020204)(1)石材墙面:面层、面层防护处理(2)碎拼石材墙面:面层、面层防护处理(3)块料墙面:面层、水泥砂浆粘贴、面层防护处理(4)干挂石材钢骨架:制安钢骨架5、柱面镶贴块料(编码020205)(1)石材柱面:面层、面层防护处理(2)拼碎石材柱面(3)块料柱面:面层、面层防护处理(4)石材梁面(5)块料梁面:面层、面层防护处理6、零星镶贴块料(编码0206)(1)石材零星项目:面层、面层防护处理(2)拼碎石材零星项目(3)块料零星项目:面层、面层防护处理7、墙饰面(编码020207)(1)装饰板墙面:龙骨制安、基层、面层、墙面防护8、柱(梁)面(编码020208)(1)柱(梁)面:装饰龙骨制安、基层、面层、墙面防护9、隔断(编号020209)(1)隔断:制安10、幕墙(编码020210)(1)带骨架幕墙:幕墙制安(2)全玻璃墙第三章、天棚工程1、天棚抹类(编码020301)(1)抹灰工程:抹灰1、天棚吊顶编码020301)(1)抹灰工程:龙骨制作安装、基层板铺贴、造型层铺贴、面层铺贴嵌缝、刷防护材料(2)格栅吊顶:龙骨制作安装、基层板铺贴、造型层铺贴、面层铺贴嵌缝、刷防护材料(3)筒吊顶(4)藤条造型悬挂吊顶(5)织物软雕吊顶:基层清理、吊筋、龙骨(包括在面层铺贴中)、面层铺贴、刷防护材料(6)网架(装饰)吊顶(7)采光天棚:制作、安装3、天棚其他装饰(编码020303)(1) 灯带:制作、安装(2)送风口、回风口:制作、安装第四章、门窗工程1、木门(编码:020401)(1)镶板木门:制作、安装、普通门锁安装(3) 企口木板门:(4) 实木装饰门:(5) 胶合板门:制作、安装、配件、普通门锁安装(6)夹板装饰门:制作、安装、刷防护材料(7)质防火门:制作、安装、五金安装(8)木纱门:制作、安装、配件(9) 门连窗:制作、安装、配件2、金属门(编码:020402)(1)金属平开门:制作、安装、配件(2)金属推拉门:制作、安装、配件(3)金属地弹簧门:制作、安装、配件(4)彩板门:制作、安装(5)塑钢门:制作、安装(6)防盗门:制作、安装(7)钢制防火门:制作、安装3、金属卷帘门(编码020403)(1)金属卷闸门:制作、安装、(五金安装包含在安装中)(2)金属格栅门:(3)防火卷帘门4、其他门(编码:020404)(1)电子感应门(2)转门(3)电子对讲门(4)电动伸缩门(5)全玻门(带扇框):制作、安装、五金件安装(6)全玻自由门(无扇框)(7)半玻门(带扇框)(8)镜面不锈钢饰面门5、木窗(1)木质开窗:制作、安装(2)木质推拉窗(3) 矩形木百叶窗:制作、安装(4) 异形木百叶窗:制作、安装(5)木组合窗(6) 木天窗:制作、安装(五金安装已包含在制作、安装中)(7)矩形木固定窗:制作、安装(8)异木固定窗(9)装饰空花木窗6、金属窗(编码020406)(1)金属推拉窗:制作、安装、配件(2)金属平开窗:制作、安装、配件(3) 彩板窗:制作、安装(4) 塑钢窗:制作、安装(5)金属防盗窗:制作、安装(6)金属格栅窗:制作、安装(7) 特殊五金::制作、安装7、门窗套(编码020407)(1)门窗套及贴脸:制作、安装、刷防护材料(2) 金属门窗套:制作、安装、刷防护材料(3)石材门窗套:制作、安装、刷防护材料(4)门窗木贴脸(5)硬木筒子板(6)饰面夹板筒子板8、窗帘盒、窗帘轨(编码020408)(1) 木窗帘盒:制作、安装(2)面夹板、塑料窗帘盒:制作、安装、刷防护材料(3)金属窗帘盒(4)窗帘轨:制作、安装9、窗台板(编码020409)(1)木窗台板:制作、安装、刷防护材料(2)铝塑台板:制作、安装、刷防护材料(3)石材台板:制作、安装、刷防护材料(4)金属窗台板。
.《北京市建设工程费用定额》2001说明一、根据国家及北京市有关法律、法规,结合本市实际情况,编制了2001 年《北京市建设工程费用定额》(以下简称本定额)。
二、本定额包括:现场管理费、企业管理费、利润、税金和分包工程管理费,与2001 年《北京市建设工程预算定额》配套使用。
三、现场管理费包括临时设施费和现场经费,属于建设工程直接费。
四、项费用包括的内容:(一) 临时设施费:是指施工企业为进行建筑、安装、市政工程施工所必须的生活和生产用临时设施费用。
包括:临时宿舍、文化福利公用事业房屋、构筑物、仓库、办公室、加工厂、塔式起重机基础、小型临时设施以及规定范围内的现场施工道路、水、电管线,为保证文明施工现场安全和环境保护所采取的必要措施。
其费用中包括了临时设施的搭设、租赁、摊销、维护及拆除等费用以及按规定缴纳的临时用地费、临时建设工程费。
不包括施工用地面积小于首层建筑面积三倍时,由建设单位负责申办租用临时用地的租金。
(二) 现场经费:指施工企业的项目经理部组织施工过程中所发生的费用。
包括:1.工作人员工资:从事政治、行政、经济、技术、试验、警卫消防炊事和服务人员(不含材料人员和行政汽车司机等人员)的工资、养老保险、医疗保险、各项津贴及施工现场人员的工资附加费。
2.办公费:办公用文具、纸张、帐表、印刷、通讯邮资、书报、水电及办公、生活用燃料等费用。
低值易耗品3.差旅交通费:工作人员因公出差的差旅费、住勤补贴、误餐补助和工地转移等费用。
4.低值易耗品摊销费:行政使用不属于固定资产的工具、器具、家具、交通工具(非机动车)及检验、测绘、消防用具的摊销和维修等费用。
5.劳动保护费:按国家有关部门规定标准发放给工作人员的劳保用品费用、保健和防暑降温费用。
6.检验试验费:对建筑材料、构件、建筑物进行鉴定、检查、试验所发生的全部费用。
7.工程定位复测点交及竣工清理费:工程进行测量定位、复测、交工前现场及室内的清理以及施工中渣土外运的费用。
2021年造价员考试土建工程试题及答案〔1〕1一般桩根底按设计计算。
a、桩长度包括桩尖b、桩长度不包括桩尖c、桩体积包括桩尖d、桩体积不包括桩尖答案:a分析:一般桩根底按设计图示桩长度包括桩尖尺寸计算,计量单位为m]a、以砖砌体的扩大局部顶面为界b、以砖砌体的扩大局部地面为界c、以砖砌体的扩大局部底面为界d、以砖砌体的扩大局部平均面为界答案:a分析:砖烟囱、砖水塔:按设计图示筒壁平均中心线周长乘厚度乘高度以体积计算。
水塔根底与塔身划分:以砖砌体的扩大局部顶面为界,以上为塔身,以下为根底。
3、按照清单要求,砖砌地沟、明沟应a、按设计图示尺寸以中心线长度计算,计量单位为mb、按设计图示尺寸以体积计算,计量单位为立方米c、按设计图示尺寸计算垫层,砌砖等。
d、按设计图示尺寸投影面积计算,计量单位为㎡答案:a的美女编辑们分析:砖砌地沟、明沟按设计图示尺寸以中心线长度计算,计量单位为m4、是将ⅱ-ⅲ级热轨钢筋在常温下通过张拉再经时效处理而成。
可直接用作预应力钢筋a、冷拔低碳钢丝b、冷拉钢筋c、碳素钢丝d、热处理钢筋答案:b分析;预应力钢筋的种类1冷拔低碳钢丝2冷拉钢筋冷拉钢筋是将ⅱ-ⅲ级热轨钢筋在常温下通过张拉再经时效处理而成。
可直接用作预应力钢筋。
3碳素钢丝消除应力钢丝碳素钢丝是由高碳钢条经淬火、酸洗、拉拔制成。
4钢绞线钢绞线一般是由6根碳素钢丝围绕一根中心钢丝绞成螺旋状,经低温回火制成。
5热处理钢筋热处理钢筋是由普通热轧中碳合金钢经淬火和回火调质热处理制成。
5一幢六层住宅,勒脚以上结构的外围水平面积,每层为㎡,六层无围护结构的挑阳台的水平投影面积之和为108㎡,那么该工程的建筑面积为。
答案:c解题要点:建筑物的建筑面积是勒脚以上结构外围面积各层之和。
无围护结构的阳台其建筑面积为其水平投影面积之半。
据以上两条规那么,该建筑的建筑面积应为:*61/2*108=㎡ ] mma、60b、90c、12021d、180 答案:c分析:梁和板搁置在墙上,应满足标准规定的搁置长度。
附件一
北京市建设工程造价咨询参考费用
2.工程结算审查项目5.1、5.2两种计费方式,由甲乙双方自行选择;其中5.1的计费方式按(1)+(2)计算,效益费用应由受益人支付;
3.工程实施阶段全过程造价控制,不包括中标价的审核、图纸改版导致重新计量等工作,发生时咨询费用由甲乙双方协商确定;其他咨询项目若发生此类情况,参照执行;
4.单独委托的装饰工程、安装工程和修缮工程应在上述费用的基础上乘以1.2的系数;
5.工程概算、工程量清单、清单预算、定额预算、竣工决算的审核费用应在上述费用的基础上乘以0.9的系数;
6.每单咨询合同按上述费用计算不足3000元时,按3000–3500元计取咨询费用;
7.凡要求计算钢筋精细计量的,按钢筋重量以14–16元/吨,另计费用;
8.建设项目前期工作的咨询费用,包括建设项目专题研究、编制和评估项目建议书或者可行性研究报告,以及其它与建设项目前期工作有关的咨询服务费用参考
市场行情由甲乙双方协商确定;
9.工程设计阶段的前期造价控制,如配合设计方案比选、优化设计、限额设计等,根据咨询工作内容和工作量,咨询费用由甲乙双方协商确定;
10.此表格费率上下浮动幅度为20%。

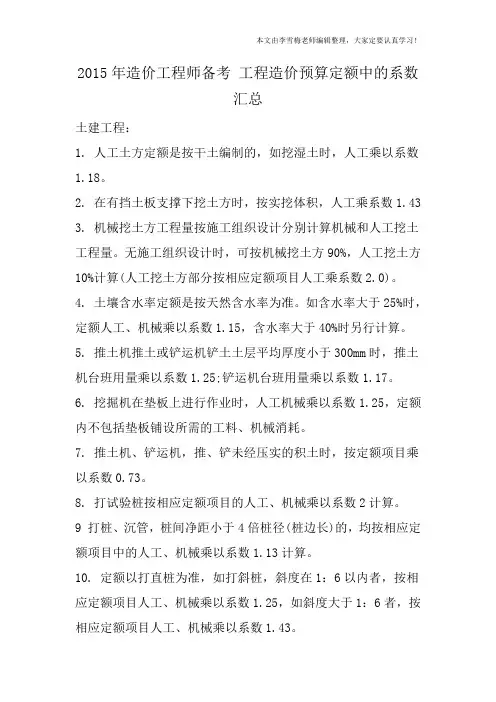

2015年造价工程师备考工程造价预算定额中的系数汇总土建工程:1. 人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。
2. 在有挡土板支撑下挖土方时,按实挖体积,人工乘系数1.433. 机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。
无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数2.0)。
4. 土壤含水率定额是按天然含水率为准。
如含水率大于25%时,定额人工、机械乘以系数1.15,含水率大于40%时另行计算。
5. 推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。
6. 挖掘机在垫板上进行作业时,人工机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗。
7. 推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数0.73。
8. 打试验桩按相应定额项目的人工、机械乘以系数2计算。
9 打桩、沉管,桩间净距小于4倍桩径(桩边长)的,均按相应定额项目中的人工、机械乘以系数1.13计算。
10. 定额以打直桩为准,如打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。
11. 定额以平地(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项目人工、机械乘以系数1.15。
如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数1.11。
12. 因设计修改在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数1.15。
13. 圆形烟囱基础按砖基础定额执行,人工乘以系数1.2。
14. 砖砌圆弧形空花、空斗砖墙及砌块砌体墙,按相应定额项目人工乘以系数1.115. 毛石护坡高度超过4m时,定额人工乘以系数1.15。
excel土建计算表格一、土方工程土方工程是土建工程中的基础工程,主要涉及土方的挖掘、运输、填筑和压实等作业。
在Excel表格中,可以建立以下计算公式:1.土方量计算公式:V=L×W×H(体积等于长乘宽乘高)2.土方运输量计算公式:Q=V/T×C(运输量等于体积除以每车运输时间乘以车数)3.土方填筑压实量计算公式:P=V/S×N(压实量等于体积除以每层铺筑面积乘以层数)二、混凝土工程混凝土工程是土建工程中的重要部分,主要包括混凝土的配制、运输、浇筑和养护等作业。
在Excel表格中,可以建立以下计算公式:1.混凝土用量计算公式:Q=V/T×C(用量等于体积除以每车运输时间乘以车数)2.混凝土浇筑量计算公式:P=V/D×N(浇筑量等于体积除以每段浇筑长度乘以段数)3.混凝土养护时间计算公式:T=A/(Q×D)(养护时间等于工作面面积除以每段浇筑长度乘以每段混凝土用量)三、钢筋工程钢筋工程是土建工程中的重要部分,主要涉及钢筋的加工、运输、安装和焊接等作业。
在Excel表格中,可以建立以下计算公式:1.钢筋用量计算公式:R=A/(D×L)(用量等于工作面面积除以每段长度乘以间距)2.钢筋焊接时间计算公式:T=(D×L)/W(焊接时间等于每段长度除以焊接速度)3.钢筋安装时间计算公式:T=R/P(安装时间等于钢筋用量除以每日安装数量)四、模板工程模板工程是土建工程中的辅助工程,主要涉及模板的加工、运输、安装和拆除等作业。
在Excel表格中,可以建立以下计算公式:1.模板用量计算公式:M=A/S(用量等于工作面面积除以每块模板面积)2.模板安装时间计算公式:T=M/P(安装时间等于模板用量除以每日安装数量)3.模板拆除时间计算公式:T=M/Q(拆除时间等于模板用量除以每日拆除数量)五、砌筑工程砌筑工程是土建工程中的重要部分,主要涉及砌块的运输、堆放、砌筑和抹灰等作业。
系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。
D砌筑工程1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。
砖用量乘以系数1.025。
2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.253.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。
高度超过3.6m者,人工乘以系数1.15。
2砖以内执行砖墙定额。
4.砌石说明:石板铺地沟底板执行石盖板项目,人工费乘以系数1.2。
地沟石板盖板按150mm考虑,实际与项目不同时,可以换算5.垫层:基础回填砂夹石、灰土时,执行垫层相应项目,其人工乘以系数0.95。
6.垫层:散水、防滑坡道的垫层,按垫层项目计算,人工乘以系数1.2E混凝土及钢筋混凝土工程1.现浇混凝土杯形基础按现浇混凝土独立基础项目执行,人工费乘以系数1.12.坡屋面混凝土按相应定额项目执行,混凝土用量乘以系数1.053.现浇混凝土阶梯形(锯齿形)楼板每一梯步宽度大于300mm时,按板的项目执行,人工乘以系数1.45。
4.垫层:散水、防滑坡道混凝土垫层,按垫层项目计算,人工乘以系数1.25.垫层:楼地面商品混凝土垫层,按商品混凝土垫层项目执行,人工乘以系数0.96.预制构件制作、安装及灌浆:除用塔式起重机,卷扬机吊装外,若单层房屋盖系统构件必须在跨外安装时,按相应的构件安装定额的机械费乘以系数1.187.高层建筑吊装费按相应定额项目乘以系数1.658.钢筋工程:砌体钢筋加固执行现浇构件钢筋项目,钢筋用量乘以系数0.979.弧型钢筋制安按相应项目执行,人工费乘以系数1.2F金属结构工程1.钢网架安装定额按平面网格结构编制,如设计为筒壳、球壳及其他曲面结构,其相应项目安装定额人工、机械费乘以系数1.202.钢桁架安装按直线型桁架编制,如设计为曲线、折线型桁架,其相应项目安装定额人工、机械费乘以系数1.203.钢架桥安装按直线型构件编制,如设计为曲线、折线型钢桥,其相应项目安装定额人工、机械费乘以系数1.304.钢柱安装在混凝土柱上,其机械乘以系数1.435.高层建筑吊装费按相应定额项目乘以系数1.65G木结构工程1.木屋架:屋架需刨光者,人工乘以系数1.15,木材材积乘以系数1.082. 2.檩条:圆木檩条项目内已包括刨光工料,如设计规定檩条需滚圆取直时,其木材材积乘以系数1.05,人工乘以系数1.22。

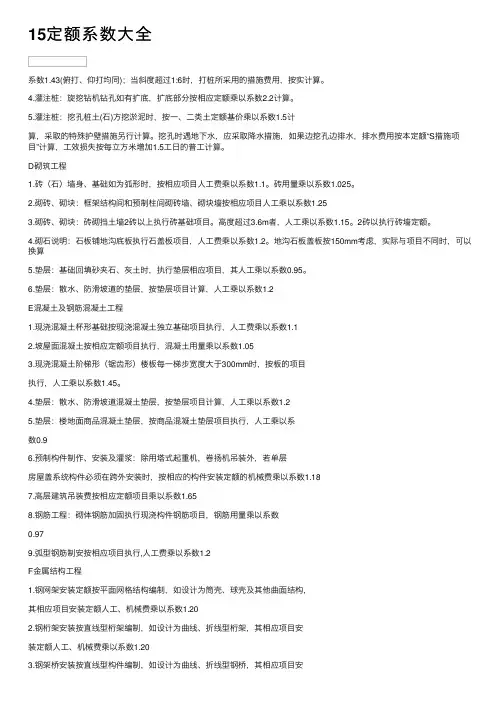

15定额系数⼤全系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采⽤的措施费⽤,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩⼟(⽯)⽅挖淤泥时,按⼀、⼆类⼟定额基价乘以系数1.5计算,采取的特殊护壁措施另⾏计算。
挖孔时遇地下⽔,应采取降⽔措施,如果边挖孔边排⽔,排⽔费⽤按本定额“S措施项⽬”计算,⼯效损失按每⽴⽅⽶增加1.5⼯⽇的普⼯计算。
D砌筑⼯程1.砖(⽯)墙⾝、基础如为弧形时,按相应项⽬⼈⼯费乘以系数1.1。
砖⽤量乘以系数1.025。
2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项⽬⼈⼯乘以系数1.253.砌砖、砌块:砖砌挡⼟墙2砖以上执⾏砖基础项⽬。
⾼度超过3.6m者,⼈⼯乘以系数1.15。
2砖以执⾏砖墙定额。
4.砌⽯说明:⽯板铺地沟底板执⾏⽯盖板项⽬,⼈⼯费乘以系数1.2。
地沟⽯板盖板按150mm考虑,实际与项⽬不同时,可以换算5.垫层:基础回填砂夹⽯、灰⼟时,执⾏垫层相应项⽬,其⼈⼯乘以系数0.95。
6.垫层:散⽔、防滑坡道的垫层,按垫层项⽬计算,⼈⼯乘以系数1.2E混凝⼟及钢筋混凝⼟⼯程1.现浇混凝⼟杯形基础按现浇混凝⼟独⽴基础项⽬执⾏,⼈⼯费乘以系数1.12.坡屋⾯混凝⼟按相应定额项⽬执⾏,混凝⼟⽤量乘以系数1.053.现浇混凝⼟阶梯形(锯齿形)楼板每⼀梯步宽度⼤于300mm时,按板的项⽬执⾏,⼈⼯乘以系数1.45。
4.垫层:散⽔、防滑坡道混凝⼟垫层,按垫层项⽬计算,⼈⼯乘以系数1.25.垫层:楼地⾯商品混凝⼟垫层,按商品混凝⼟垫层项⽬执⾏,⼈⼯乘以系数0.96.预制构件制作、安装及灌浆:除⽤塔式起重机,卷扬机吊装外,若单层房屋盖系统构件必须在跨外安装时,按相应的构件安装定额的机械费乘以系数1.187.⾼层建筑吊装费按相应定额项⽬乘以系数1.658.钢筋⼯程:砌体钢筋加固执⾏现浇构件钢筋项⽬,钢筋⽤量乘以系数0.979.弧型钢筋制安按相应项⽬执⾏,⼈⼯费乘以系数1.2F⾦属结构⼯程1.钢⽹架安装定额按平⾯⽹格结构编制,如设计为筒壳、球壳及其他曲⾯结构,其相应项⽬安装定额⼈⼯、机械费乘以系数1.202.钢桁架安装按直线型桁架编制,如设计为曲线、折线型桁架,其相应项⽬安装定额⼈⼯、机械费乘以系数1.203.钢架桥安装按直线型构件编制,如设计为曲线、折线型钢桥,其相应项⽬安装定额⼈⼯、机械费乘以系数1.304.钢柱安装在混凝⼟柱上,其机械乘以系数1.435.⾼层建筑吊装费按相应定额项⽬乘以系数1.65G⽊结构⼯程1.⽊屋架:屋架需刨光者,⼈⼯乘以系数1.15,⽊材材积乘以系数1.082. 2.檩条:圆⽊檩条项⽬已包括刨光⼯料,如设计规定檩条需滚圆取直时,其⽊材材积乘以系数1.05,⼈⼯乘以系数1.22。
第五章钢筋工程⏹1、埋在整板基础中支撑多层钢筋用的型钢支架、垫铁、撑筋、马凳等,合并用量计算,执行金属结构的钢托架制、安定额(扣除定额中油漆材料费),当撑筋仅用钢筋时,撑筋工程量与现浇构件钢筋用量合并计算按现浇构件钢筋相应定额执行。
⏹2、结合第一篇的平法标注会进行钢筋翻样:⏹教材p275p275----p279 p279 三、平法钢筋工程量计算重点⏹补充例题:钢筋计量计价主讲人:赵海霞现浇混凝土钢筋(一、现浇混凝土钢筋(010416001)1、工程量计算以t计工程量=钢筋长度×线密度2、项目特征钢筋种类规格钢筋种类、规格3、工作内容钢筋制作、运输、安装平法钢筋学习平法钢筋学习平法钢筋学习平法钢筋学习平法钢筋学习集中柱注表示:框架梁KL1,3跨,一端有悬,截面为300*600;箍筋为I级钢筋,直径8,加密区间距为100,非加密区间距为200,均为两肢箍部筋为根径级两肢箍;上部通长筋为2根直径22的二级钢;原位标注表示:支座1上部纵筋为4根直径22的二级钢,支座2两边上部纵筋为6根直径22的级钢分两排,上排为4根,下排为2上部纵筋为6根直径22的二级钢分两排,上一排为4根,下一排为2根;第一跨跨距3600,下部纵筋为3根直径18的二级钢,全部伸入支座,第二跨跨距5800,下部纵筋为4根直径18的二级钢,全部伸入支座;以后类推.平法钢筋学习平法钢筋学习平法钢筋学习构造腰筋:1当h(梁腹板高)≥450时在梁的两个侧面应沿高度配置纵 1.当hw(梁腹板高)≥450时,在梁的两个侧面应沿高度配置纵向构造钢筋;纵向构造钢筋间距a≤200,其锚固长度取15d。
2.当梁宽≤350时,拉筋直径为6mm ;梁宽>350时,拉筋直径为8mm。
拉筋间距为非加密区箍筋间距的两倍。
即间距400mm,8mm拉筋间距为非加密区箍筋间距的两倍即间距400mm 拉筋弯钩长度为10d。
当设有多排拉筋时,上下两排拉筋竖向错开设置。
土建全套工程量计算公式土建全套工程量计算基础部分工程量计算一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。
定额计算常用公式
1.平整场地:S=建筑物首层面积
2.人工挖基础土方:
(1).挖基坑:V=(a+2c+kh)*(b+2c+kh)*h+1/3k2h3 a=基础宽、b=基础长、c=工作面、k=放坡系数
圆形基坑:V=∏h/3(r+(r+kh)2+r(r+kh))
(2).挖基槽土方:V=(a+2c+kh)*hl L:外墙:按外墙中心线;内墙:内墙净长线。
原槽浇筑混凝土垫层,由垫层上表面开始放坡、加工作面。
一面放坡一面加挡土板:V=(a+2c+1/2kh+0.1)*hl 0.1:挡土板厚。
3.回填土
(1).槽、坑回填:V=V挖-V设计室外标高以下埋设的基础量(2).V室内回填=室内净面积*(室内标高-室外标高-地面面层厚度-地面垫层厚度)
(3).管道、沟回填:V=V挖-L*每米管道所占体积
注:管道直径≥500mm需减去管道所占体积
<500mm不减去多占体积,即V挖=V填
4.脚手架
(1).综合脚手架:S=建筑面积
(2).满堂基础脚手架:S=基础底板面积
(3).单项脚手架:S=所服务对象的垂直投影面积
5. 马牙搓(当墙厚为240时):V=构造柱高*(0.24*0.24+0.03*0.24*马牙搓边数)
6. 钢筋
(1).钢筋理论重量计算公式:G=0.00617*d*d(kg/m)
(2).钢筋长度的计算
○1两端无弯钩的钢筋:L=构件长-两端混凝土保护层厚度。
北京市建设工程造价管理协会京价协 [2015]011号关于调整“北京市建设工程造价咨询服务参考费用及费用指数”后的解释和自律管理根据《住房城乡建设部关于推进建筑业发展和改革的若干意见》(建市[2014]92号)(简称若干意见)、《北京市工程造价咨询行业自律公约》(简称自律公约)的规定。
北京市建设工程造价管理协会(简称京价协)于2011 年发布的《关于公布北京市建设工程造价咨询参考费用及费用指数的说明》(简称参考费用及指数)至今已五年了,经过工程造价咨询市场对“参考费用及指数”的运用,参考费用获得了参与工程造价咨询各方主体的认可,有效的遏制了不合理的竞争行为。
近年来北京市的物价均有上涨,特别是人工工资上涨幅度较大。
因此,京价协经研究决定调整“参考费用及指数”。
一、调整“参考费用及指数”的依据本次调整是在 2011 年“参考费用及指数”的基础上,根据本市工程造价咨询市场变化的情况,京价协跟踪了北京市工程造价咨询单位会员实际完成的各种类型的造价咨询服务所需要的人工费、软件使用费、办公场所费用、管理费、利润、税金等项目数据,结合北京市公布的社会平均工资,以及参考相关省市公布的工程造价咨询服务费用标准,京价协采用科学的方法综合测算后调整了“参考费用及指数”。
本次测算的数据均来源于工程造价咨询单位会员。
二、调整后的“参考费用及指数”使用的解释《北京市建设工程造价咨询参考费用》(见附件一)计算方法:(一)采用差额定率分档累进方法计算工程造价咨询费用例如:某工程建筑安装工程造价为6000 万元,计算工程量清单编制费用如下:200 万元× 3.2 ‰ =0.64 万元(500-200) ×2.7 ‰=0.81 万元(2000-500) ×2.4 ‰ =3.6 万元(6000-2000) × 2.1 ‰=8.4 万元合计费用 =0.64+0.81+3.6+8.4=13.45万元(二)对于小型咨询项目或专项工程造价咨询服务项目,采用上述办法不便计算的,可以参照《工程造价咨询日参考费用》(见附件二)由委托方与被委托方约定;(三)对于工程结算审核的效益费用,建议谁受益,谁付费,费用由委托方负责将受益的第三方费用收取后与本方的费用一并支付给被委托方。
合同附件一、常见主材划分参考北京01定额、天津08定额及目前华北常见做法,现将主要材料设备划分如下,劳务计价时应将其从相应定额中扣除。
电气部分主材:各种管材、线盒、镀锌型钢、基础型钢及所有支吊架型钢、灯具、开关、插座、配电箱(柜)、等电位箱、电线、电缆、线槽桥架、母线。
管道部分主材:各种管材、无缝钢管≥DN38的钢制管件、铸铁管件及配套压盖胶圈、钢塑管管件、铜管件、不锈钢管件、UPVC管件、PP-R、PE、PB管件、不锈钢卡箍、沟槽连接件及沟槽管件、管道>DN32的管道支吊架及设备支吊架、清扫口、地漏、雨水斗、阀门、仪表、暖气片及托勾、洁具(含配件如龙头金属软管角阀存水弯)、软接头、消火栓箱等消防器具、水泵水箱板换水处理等设备。
通风空调部分主材:铁皮(镀锌、黑铁、不锈钢)、各种成品风管(玻璃钢、玻纤、玻镁等复合风管)、风口、风阀、消声器、静压箱、硅酸钛金不燃软接及其他各种通风配件,另外风机风盘机组等设备及设备支吊架为主材。
保温部分主材:橡塑、玻璃棉、保护壳、电伴热等二、常见辅材限价定额辅助材料限价采购时按以下价格或规则定价,结算时不参与取费2.1管件2.1.1无缝钢管管件2.1.2焊管管件(焊接)北京执行01定额相应辅材价格;天津执行08定额相应辅材价格。
2.1.3镀锌管件(丝接)北京执行01定额相应辅材价格;天津执行08定额相应辅材价格。
2.1.4给水镀锌钢塑管件(丝接)DN15管件综合单价5.49元/米;DN20管件综合单价5.74元/米;DN25管件综合单价7.10元/米;DN32管件综合单价8.17元/米;DN40管件综合单价8.91元/米;DN50管件综合单价13.07元/米;DN65管件综合单价15.7元/米;DN80管件综合单价16.56元/米;DN100管件综合单价21.07元/米;DN125管件综合单价26.29元/米;DN150管件综合单价40.61元/米。
结算时不取费。
2.1.5塑料管件(PE、PB管不带丝管件)按照以下标准执行,DN20管件综合单价3.64元/米;DN25管件综合单价3.55元/米;DN32管件综合单价5.33元/米;DN40管件综合单价6.87元/米;DN50管件综合单价10.3元/米;DN65管件综合单价13.18元/米;DN80管件综合单价32.07元/米;DN100管件综合单价40.18元/米。
工程造价计价-公式大全(总3页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--《工程造价计价与控制》公式大全1、涨价预备费:PF=I t【(1+f)t-1】PF:涨价预备费;I t:建设期中第t年的投资计划额,包括设备及工器具购置费、建筑安装工程费、工程建设其它费用及基本预备费;f:年均投资价格上涨率;2、建设期贷款利息:q j=(P j-1+1/2A j)*iq j:建设期第j年应计利息;P j-1:建设期第(j-1)年末贷款累计金额与利息累计金额之和;A j:建设期第j年贷款金额;i:年利率;3、拟定定额时间计算公式:工序作业时间=基本工作时间+辅助工作时间规范时间=准备与结束工作时间+不可避免的中断时间+休息时间工序作业时间=基本工作时间+辅助工作时间=基本工作时间/(1-辅助作业时间%)定额时间=工序作业时间/1-规范时间%4、人工幅度差=(基本用工+辅助用工+超运距用工)*人工幅度差系数5、材料损耗率=损耗量/净用量*100%材料损耗量=材料净用量*损耗率材料消耗量=材料净用量+损耗量材料消耗量=材料净用量*(1+损耗率)6、措施费的计算公式:a 环境保护费=直接工程费*环境保护费费率环境保护费费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)b文明施工费=直接工程的*文明施工费费率文明施工费费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)c安全施工费=直接工程费*安全施工费率安全施工费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)d临时设施费=(周转使用临建费+一次性使用临建费)*【1+其它临时设施所占比例】周转使用临建费=(临建面积*每平米造价)/(使用年限*365*利用率)*工期】+一次性拆除费一次性使用临建费=【临建面积*每平米造价*(1-残值率)】+一次性拆除费e夜间施工增加费=(1-合同工期/定额工期)*(直接工程费总的人工费合计/平均日夜施工费开支)*每工日夜施工费开支f二次搬运费=直接工程费*二次搬运费费率二次搬运费费率=年平均二次搬运费开支额/(全年建安产值*直接工程费占总造价的比例)f大型机械设备进出场及安拆费=(一次进出场及安拆费*年度平均安拆次数)/年工作台班g混凝土、钢筋混凝土模板及支架费自有模板及支架的计算:模板及支架费=模板摊消费*模板价格+支、拆、运输费摊消量=一次使用量*(1+施工损耗)*【(1+(周转次数-1*补损率)/周转次数-(1-补损率)*50%/周转次数)租赁模板及支架费的计算:租赁费=模板使用量*使用日期*租赁价格+支、拆、运输费h脚手架费:自有脚手架费的计算:脚手架搭拆=脚手架摊消量*脚手架价格+搭、拆、运输费脚手架摊消量=单位一次使用量*(1-残值率)/(耐用期/一次使用期)租赁脚手架费的计算:租赁费=脚手架每日租金*搭设周期+搭、拆、运输费i已完工程及设备保护费=成品保护所需机械费+材料费+人工费j施工排水、降水费=排水降水机械台班费*排水降水周期+排水降水使用材料、人工1、涨价预备费:PF=I t【(1+f)t-1】PF:涨价预备费;I t:建设期中第t年的投资计划额,包括设备及工器具购置费、建筑安装工程费、工程建设其它费用及基本预备费;f:年均投资价格上涨率;2、建设期贷款利息:q j=(P j-1+1/2A j)*iq j:建设期第j年应计利息;P j-1:建设期第(j-1)年末贷款累计金额与利息累计金额之和;A j:建设期第j年贷款金额;i:年利率;3、拟定定额时间计算公式:工序作业时间=基本工作时间+辅助工作时间规范时间=准备与结束工作时间+不可避免的中断时间+休息时间工序作业时间=基本工作时间+辅助工作时间=基本工作时间/(1-辅助作业时间%)定额时间=工序作业时间/1-规范时间%4、人工幅度差=(基本用工+辅助用工+超运距用工)*人工幅度差系数5、材料损耗率=损耗量/净用量*100%材料损耗量=材料净用量*损耗率材料消耗量=材料净用量+损耗量材料消耗量=材料净用量*(1+损耗率)6、措施费的计算公式:a 环境保护费=直接工程费*环境保护费费率环境保护费费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)b文明施工费=直接工程的*文明施工费费率文明施工费费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)c安全施工费=直接工程费*安全施工费率安全施工费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)d临时设施费=(周转使用临建费+一次性使用临建费)*【1+其它临时设施所占比例】周转使用临建费=(临建面积*每平米造价)/(使用年限*365*利用率)*工期】+一次性拆除费一次性使用临建费=【临建面积*每平米造价*(1-残值率)】+一次性拆除费e夜间施工增加费=(1-合同工期/定额工期)*(直接工程费总的人工费合计/平均日夜施工费开支)*每工日夜施工费开支f二次搬运费=直接工程费*二次搬运费费率二次搬运费费率=年平均二次搬运费开支额/(全年建安产值*直接工程费占总造价的比例)f大型机械设备进出场及安拆费=(一次进出场及安拆费*年度平均安拆次数)/年工作台班g混凝土、钢筋混凝土模板及支架费自有模板及支架的计算:模板及支架费=模板摊消费*模板价格+支、拆、运输费摊消量=一次使用量*(1+施工损耗)*【(1+(周转次数-1*补损率)/周转次数-(1-补损率)*50%/周转次数)租赁模板及支架费的计算:租赁费=模板使用量*使用日期*租赁价格+支、拆、运输费h脚手架费:自有脚手架费的计算:脚手架搭拆=脚手架摊消量*脚手架价格+搭、拆、运输费脚手架摊消量=单位一次使用量*(1-残值率)/(耐用期/一次使用期)租赁脚手架费的计算:租赁费=脚手架每日租金*搭设周期+搭、拆、运输费i已完工程及设备保护费=成品保护所需机械费+材料费+人工费j施工排水、降水费=排水降水机械台班费*排水降水周期+排水降水使用材料、人工9、机械台班单价a台班折旧费=机械预算价格*【1-(残值率)】*时间价值系数/耐用总台班b台班大修理费=一次大修理费*寿命周期内大修理次数/耐用总台班c台班经常修理费=【(各级保养一次费用*寿命期各级保养总次数)+临时故障排除费】/耐用总台班+替换设备和工具附具台班摊消费+例保辅料费d台班安拆费及场外运输费=一次安拆费及场外运费*年平均安拆次数/年工作台班e台班人工费=【人工消耗量*(1+年制度工作日*年台班工作台班)*人工单价】/年工作台班10、投资估算的方法a单位生产能力估算法:C2=(C1/ Q1)Q2fC1:已建类似项目的静态投资额C2:拟建项目静态投资额Q1:已建类似项目的生产能力Q2:拟建项目的生产能力f:不同时期、不同地点的定额、单价、费用变更等的综合调整系数b生产能力指数法:C2= C1(Q2/ Q1)x*fx:生产能力指数c:系数估算法:设备系数法:C=E(1+f1P1+f2P2+f3P3+……)+IC:拟建项目投资额E:拟建项目设备费P:已建项目中建筑安装费及其它工程费等与设备费的比例f:由于时间因素引起的定额、价格、费用标准等变化的综合调整系数主体专业系数法:C=E(1+f1P,1+f2P,2+f3P,3+……)+IP,已建项目中各专业工程费用与设备投资的比重朗格系数法:C=E(1+∑K i)*K cC总建设费用E主要设备费K i管线、仪表、建筑物等项费用的估算系数K c管理费、合同费、应急费等项费用的估算系数11、流动资金=流动资产-流动负债流动资产=应收帐款+存货+现金流动负债=应付帐款应收帐款=年销售收入/应收帐款周转次数存货=外购原材料+外购燃料+在产品+产成品外购原材料=年外购原材料总成本/按种类分项周转次数外购燃料=年外购燃料/按种类分项周转次数外购原材料、燃料+年工资及福利费+年修理费+年其它制造费在产品=在产品周转次数产成品=年经营成本/产成品周转次数现金需要量=(年工资及福利费+年其它费用)/现金周转次数应付帐款=(年外购原材料+年外购燃料)/应付帐款周转次数年流动资金额=年费用基数*各类流动资金率年流动资金额=年产量*单位产品产量占用流动资金率12、财务净现值(FNPV)FNPV=∑(CI-CO)t(1+i c)-t财务内部收益率(FIRR)∑(CI-CO)t*(1+FIRR)-t=0FIRR=i1+NPV1/(NPV1-NPV2)(i2-i1)静态投资回收期:∑(CI-CO)t=0上一年累计现金流量的绝对值P t=累计净现金流量开始出现正值的年份-1+ 当年净现金流量动态投资回收期:∑(CI-CO)t(1+i c)-t=0上一年累计现金流量现值的绝对值P,t=累计净现金流量现值开始出现正值的年份-1+ 当年净现金流量现值投资收益率=年净收益/项目全部投资*100%投资利润率=利润总额/投资总额投资利税率=(利润总额+销售税金及附加)/投资总额资本金利润率=税后利润/资本金借款偿还期=偿清债务年份数-1+(偿清债务当年应付的本息/当年可用于偿清的资金总额)资产负债率=负债总额/资产总额流动比率=流动资产总额/流动负债总额速动比率=速动资产总额/流动负债总额13、建筑系数=建筑占地面积/厂区占地面积土地利用系数=(建筑占地面积+厂区道路占地面积+工程管网占地面积)/厂区占地面积建筑毛密度=居住和公共建筑基底面积/居住小区占地总面积居住建筑净密度=居住建筑基底面积/居住建筑占地面积居住面积密度=居住面积/居住建筑占地面积居住建筑面积密度=居住建筑面积/居住建筑占地面积人口毛密度=居住人数/居住小区占地总面积人口净密度=居住人数/居住建筑占地面积绿化比率=居住小区绿化面积/居住小区占地总面积建筑体积指标=建筑体积/建筑面积14、静态投资效益评价法投资回收期法:⊿P t=K2-K1/C1-C2K投资额C年经营成本⊿P t差额投资回收期⊿P t=(K2/Q2-K1/Q1)/(C1/Q1-C2/Q2)Q各设计方案的年业务量计算费用法总计算费用法 TC=K+P c CK项目总投资 C年经营成本 P基准投资回收期年计算费用法 AC=C+R c KR基准投资效果系数15、工程预付款扣除:T=P-M/NT起扣点,即工程预付款开始扣回时的累计完成工作量金额M工程预付款限额N主要材料占比重P承包工程价款总额16、投资偏差分析拟完工程计划投资=拟完工程量*计划单价已完工程实际投资=实际工程量*实际单价已完工程计划投资=实际工程量*计划单价投资偏差=已完工程实际投资-已完工程计划投资=实际工程量*(实际单价-计划单价)进度偏差=已完工程实际时间-已完工程计划时间进度偏差=拟完成几乎投资-已完工程计划投资=(拟完工程量-实际工程量)*计划单价相对偏差=绝对偏差/投资计划值=(投资实际值-投资计划值)/投资计划值。
实务易忽略点
1 计算建筑面积时先看看外墙面是否有保温层。
有雨棚的看其宽度是否超过2.1米。
有阳台的水平投影面积的1/2计入建筑面积;不计算晒台的面积;不计入台阶的面积。
脚手架搭拆费、租赁费、垂直运输、工程水电费同建筑面积,平整场地同首层建筑面积。
2 工程数量结果只保留两位有效数字;观察题目让你只计算什么,不计算什么;工程地点;什么结构形式
3 计算土方工程时,注意是机械挖土还是人工挖土,以及其运距。
4 挖土深度超过1.5m,考虑放坡(1.5m时也不考虑放破)。
砖基础工作面宽度0.2,砼基础工作面宽度0.3
5 当为机械挖土时,要多一项“1-5 打钎拍底”,打钎拍底计算规则:基础垫层水平投影面积(不考虑工作面宽度)。
6 仅当计算挖基坑、挖沟槽时,才必须考虑工作面宽度。
7 计算砌筑工程时,一定注意墙体高度是否超过3.6m ,超过3.6m,超过部分工程量的定额综合工日乘以系数1.3。
8 在计算混凝土工程时,注意混凝土标号不同时,要在定额后加个“换”字。
9 屋面工程水平净面积:a;上卷面积:b;
屋面保护涂料:S=a+b;
找坡层:V=a*t;
保温层:S=a;
找平层:S=a+b;
卷材防水:S=a+b;
涂膜防水:S=a+b;
面层:S=a(水泥砖、干铺岩棉板)S=a+b ( )
10 楼地面工程:净空面积:a;净空周长:b
垫层:V=a*t (垫层厚);
整体面层:S=a;
找平层:S=a+门洞面积的一半;
其他面层:S=a+门洞面积的一半;
踢脚:C=b+柱侧+门侧-门宽。
11 天棚工程:所要计算的房间的净空面积为a.
吊顶龙骨:S=a - 窗帘盒-独立柱-S洞口(大于0.3);
面层:S=a - 窗帘盒-独立柱-S洞口(大于0.3);
12 模板工程:阳台底板模板按外挑部分水平投影面积计算。
13 构造柱砼工程量:按全高计算,嵌接墙体部分(马牙槎)并入柱身体积,马牙槎的半边长度是0.03m。
14 混凝土工程:计算基础时,应该注意基础与墙身的区别:(1)基础与墙身(柱身)使用同一材料时,以设计室内地面为界,以下为基础,以上为墙(柱)身。
(2)基础与墙(柱身)使用不同材料时,位于设计室内地面±300mm以内时,以不同材料为分界线,超过±300mm时,以设计室内地面为分界线。
⑪⑫⑬⑭⑮。
