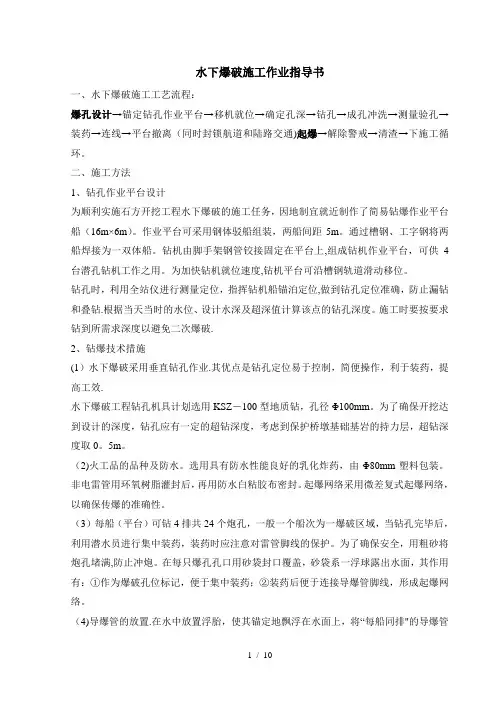

水下爆破施工作业指导书一、水下爆破施工工艺流程:爆孔设计→锚定钻孔作业平台→移机就位→确定孔深→钻孔→成孔冲洗→测量验孔→装药→连线→平台撤离(同时封锁航道和陆路交通)起爆→解除警戒→清渣→下施工循环。
二、施工方法1、钻孔作业平台设计为顺利实施石方开挖工程水下爆破的施工任务,因地制宜就近制作了简易钻爆作业平台船(16m×6m)。
作业平台可采用钢体驳船组装,两船间距5m。
通过槽钢、工字钢将两船焊接为一双体船。
钻机由脚手架钢管铰接固定在平台上,组成钻机作业平台,可供4台潜孔钻机工作之用。
为加快钻机就位速度,钻机平台可沿槽钢轨道滑动移位。
钻孔时,利用全站仪进行测量定位,指挥钻机船锚泊定位,做到钻孔定位准确,防止漏钻和叠钻.根据当天当时的水位、设计水深及超深值计算该点的钻孔深度。
施工时要按要求钻到所需求深度以避免二次爆破.2、钻爆技术措施(1)水下爆破采用垂直钻孔作业.其优点是钻孔定位易于控制,简便操作,利于装药,提高工效.水下爆破工程钻孔机具计划选用KSZ-100型地质钻,孔径Φ100mm。
为了确保开挖达到设计的深度,钻孔应有一定的超钻深度,考虑到保护桥墩基础基岩的持力层,超钻深度取0。
5m。
(2)火工品的品种及防水。
选用具有防水性能良好的乳化炸药,由Φ80mm塑料包装。
非电雷管用环氧树脂灌封后,再用防水白粘胶布密封。
起爆网络采用微差复式起爆网络,以确保传爆的准确性。
(3)每船(平台)可钻4排共24个炮孔,一般一个船次为一爆破区域,当钻孔完毕后,利用潜水员进行集中装药,装药时应注意对雷管脚线的保护。
为了确保安全,用粗砂将炮孔堵满,防止冲炮。
在每只爆孔孔口用砂袋封口覆盖,砂袋系一浮球露出水面,其作用有:①作为爆破孔位标记,便于集中装药;②装药后便于连接导爆管脚线,形成起爆网络。
(4)导爆管的放置.在水中放置浮胎,使其锚定地飘浮在水面上,将“每船同排"的导爆管按绑在一只轮胎上,按照“从后到前的顺序”将轮胎上的导爆管用“同段"非电雷管连接起来,为了不使传爆雷管将其他导爆管炸断造成拒爆现象,连接时应将雷管置于浮胎上面,并用泡沫盒包住扎紧,不能浮在水面随波漂移.3、布孔方式和孔网参数水下炮孔布置原则上越简单越好。
普工安全技术交底大全普工安全技术交底施工单位:工程名称分部分项工程工种1、进入施工现场,必须带好安全帽,扣好帽带,并穿好反光背心,正确使用个人防护用品和安全防护措施;禁止穿高跟鞋、拖鞋或光脚;在没有防护设施的情况下高空、悬崖和陡坡施工,必须系安全带;上下交叉作业有危险的出入口要有防护棚或其他隔离设施;距地面2m以上作业要有防护栏杆、挡板或安全网。
安全帽、安全带、安全网要定期检查,不符合要求的,严禁使用。
2、在操作中,应坚守工作岗位,严禁酒后操作。
3.施工现场的脚手架、防护设施、安全标志和警告牌不得擅自拆动,需要拆动的,要经工地负责人同意。
4.施工现场的洞、坑、沟、升降口、漏斗等危险处,应有防护设施或明显标志。
5.施工现场要有交通指示标志,交通频繁的交叉路口,应设指挥;火车道口两侧,应设落杆;危险地区,要悬挂“危险”或“禁止通行”牌,夜间设红灯示警。
6.工地行驶斗车、车的轨道坡度不得大于3%。
7.坑槽施工,应经常检查边壁土质稳固情况,发现有裂缝、松散或支持走动,要随时采纳加固措施。
根据土质、沟深、水位、机器设备重量等情况,确定堆放材料和施工机器坑边距离。
往坑槽运材料,应用信号联系。
8.机械和动力机的机座必须稳固,转动的危险部位要安设防护装置。
9.工作前必须检查机器、仪表、工具等,确认完好方准使用。
10.电气设备和线路必须绝缘良好,电线不得与金属物绑在一起。
各种电动机具必须按规定接地接零,并设置单一开关。
还有临时停电或停工休息时,必须拉闸加锁。
11.施工机械和电气设备不得带病运行和超负荷作业。
发现不正常情况应停机检查,不得在运行中修理。
12.电气、仪表和设备试运转,应严格按照单项安全技术措施运行,运转时不准清洗和修理,严禁将头手伸入机械行程范围内。
13.在架空输电线路下面工作应停电;不克不及停电时,应有断绝防护措施。
起重机不得在架空输电线下面工作,经由过程架空输电线路下方时应将起重臂落下;在架空输电线路一侧工作时,岂论在任何情况下,起重臂、钢丝绳或重物等与架空输电线路的最近距离应不小于下表规定:150~输电线路电压1kV以下1~20kV35~110kV220kV7允许与输电线路的最近距离(m)2.53514.行灯电压不得超过36V;在潮湿场所或金属内工作时,行灯电压不得超过12V。

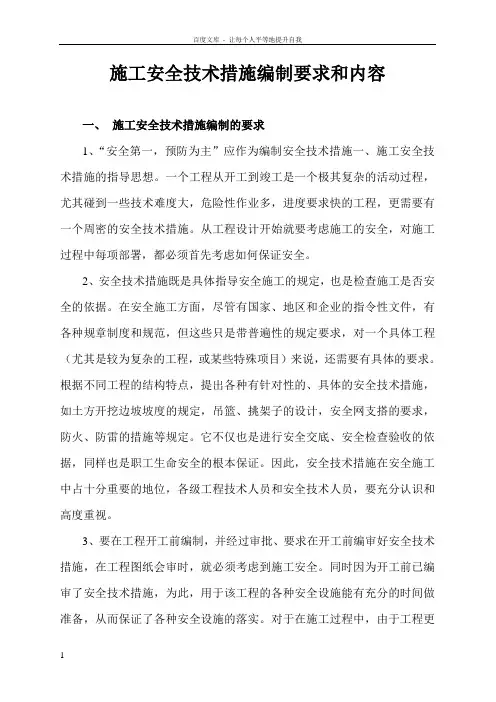

施工安全技术措施编制要求和内容一、施工安全技术措施编制的要求1、“安全第一,预防为主”应作为编制安全技术措施一、施工安全技术措施的指导思想。
一个工程从开工到竣工是一个极其复杂的活动过程,尤其碰到一些技术难度大,危险性作业多,进度要求快的工程,更需要有一个周密的安全技术措施。
从工程设计开始就要考虑施工的安全,对施工过程中每项部署,都必须首先考虑如何保证安全。
2、安全技术措施既是具体指导安全施工的规定,也是检查施工是否安全的依据。
在安全施工方面,尽管有国家、地区和企业的指令性文件,有各种规章制度和规范,但这些只是带普遍性的规定要求,对一个具体工程(尤其是较为复杂的工程,或某些特殊项目)来说,还需要有具体的要求。
根据不同工程的结构特点,提出各种有针对性的、具体的安全技术措施,如土方开挖边坡坡度的规定,吊篮、挑架子的设计,安全网支搭的要求,防火、防雷的措施等规定。
它不仅也是进行安全交底、安全检查验收的依据,同样也是职工生命安全的根本保证。
因此,安全技术措施在安全施工中占十分重要的地位,各级工程技术人员和安全技术人员,要充分认识和高度重视。
3、要在工程开工前编制,并经过审批、要求在开工前编审好安全技术措施,在工程图纸会审时,就必须考虑到施工安全。
同时因为开工前已编审了安全技术措施,为此,用于该工程的各种安全设施能有充分的时间做准备,从而保证了各种安全设施的落实。
对于在施工过程中,由于工程更改等情况变化,安全技术措施也必须及时做相应补充。
4、要有针对性。
编制安全技术措施的技术人员必须掌握工程概况、施工方法、场地环境和条件等第一手资料。
并熟悉安全法规、标准等才能编写有针对性的安全技术措施。
(1)针对不同工程的特点可能造成的危害,从技术上采取措施,消除危险,保证施工安全。
(2)针对不同的施工方法,如立体交叉作业,滑模,网架整体提升吊装,大模板施工等,可能给施工带来的不安全因素,从技术上采取措施,保证施工安全。
(3)针对使用的各种机械设备、变配电设施给施工人员可能带来哪些危险因素,从安全保险装置等方面应采取相应的技术措施。

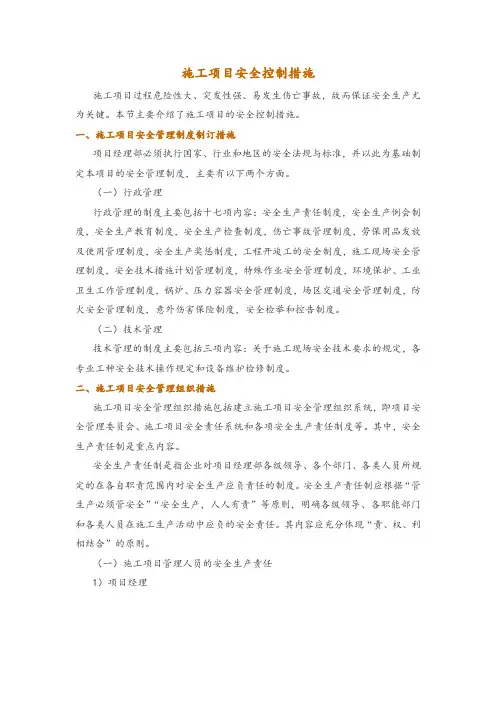

施工项目安全控制措施施工项目过程危险性大、突发性强、易发生伤亡事故,故而保证安全生产尤为关键。
本节主要介绍了施工项目的安全控制措施。
一、施工项目安全管理制度制订措施项目经理部必须执行国家、行业和地区的安全法规与标准,并以此为基础制定本项目的安全管理制度,主要有以下两个方面。
(一)行政管理行政管理的制度主要包括十七项内容:安全生产责任制度,安全生产例会制度,安全生产教育制度,安全生产检查制度,伤亡事故管理制度,劳保用品发放及使用管理制度,安全生产奖惩制度,工程开竣工的安全制度,施工现场安全管理制度,安全技术措施计划管理制度,特殊作业安全管理制度,环境保护、工业卫生工作管理制度,锅炉、压力容器安全管理制度,场区交通安全管理制度,防火安全管理制度,意外伤害保险制度,安全检举和控告制度。
(二)技术管理技术管理的制度主要包括三项内容:关于施工现场安全技术要求的规定,各专业工种安全技术操作规定和设备维护检修制度。
二、施工项目安全管理组织措施施工项目安全管理组织措施包括建立施工项目安全管理组织系统,即项目安全管理委员会、施工项目安全责任系统和各项安全生产责任制度等。
其中,安全生产责任制是重点内容。
安全生产责任制是指企业对项目经理部各级领导、各个部门、各类人员所规定的在各自职责范围内对安全生产应负责任的制度。
安全生产责任制应根据“管生产必须管安全”“安全生产,人人有责”等原则,明确各级领导、各职能部门和各类人员在施工生产活动中应负的安全责任。
其内容应充分体现“责、权、利相结合”的原则。
(一)施工项目管理人员的安全生产责任1)项目经理项目经理对合同工程项目的安全生产负领导责任。
在施工项目生产全过程中,认真贯彻落实安全生产方针、法律法规和各项规章制度,结合项目特点提出有针对性的安全管理要求,严格履行安全考核指标和安全生产奖惩办法。
2)项目总工程师项目总工程师对工程项目中的安全生产负技术领导责任,要严格执行安全生产技术规程、规范和标准,主持项目安全技术措施交底工作,组织编制施工组织设计、安全技术措施,保证其可行性与针对性,并检查监督,落实工作。

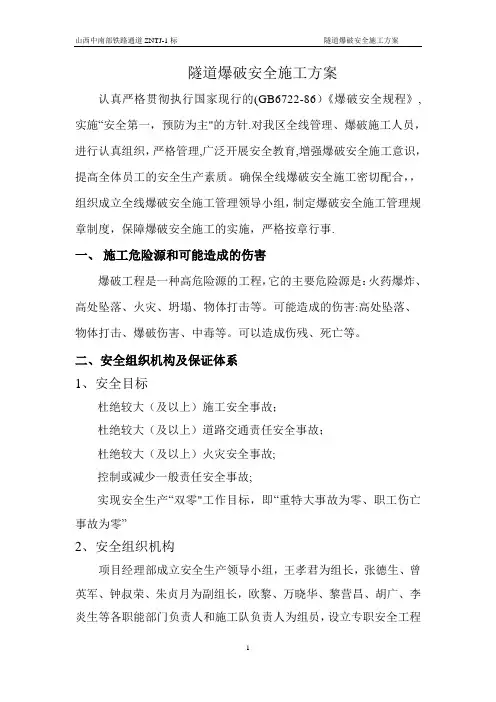

隧道爆破安全施工方案认真严格贯彻执行国家现行的(GB6722-86)《爆破安全规程》,实施“安全第一,预防为主"的方针.对我区全线管理、爆破施工人员,进行认真组织,严格管理,广泛开展安全教育,增强爆破安全施工意识,提高全体员工的安全生产素质。
确保全线爆破安全施工密切配合,,组织成立全线爆破安全施工管理领导小组,制定爆破安全施工管理规章制度,保障爆破安全施工的实施,严格按章行事.一、施工危险源和可能造成的伤害爆破工程是一种高危险源的工程,它的主要危险源是:火药爆炸、高处坠落、火灾、坍塌、物体打击等。
可能造成的伤害:高处坠落、物体打击、爆破伤害、中毒等。
可以造成伤残、死亡等。
二、安全组织机构及保证体系1、安全目标杜绝较大(及以上)施工安全事故;杜绝较大(及以上)道路交通责任安全事故;杜绝较大(及以上)火灾安全事故;控制或减少一般责任安全事故;实现安全生产“双零"工作目标,即“重特大事故为零、职工伤亡事故为零”2、安全组织机构项目经理部成立安全生产领导小组,王孝君为组长,张德生、曾英军、钟叔荣、朱贞月为副组长,欧黎、万晓华、黎营昌、胡广、李炎生等各职能部门负责人和施工队负责人为组员,设立专职安全工程师和专职安全员负责项目安全监查和日常工作.安全管理组织机构见下图:图 安全管理组织机构图3、安全保证体系按照GB/T28001—2001劳动卫生保障。
管理体系标准的要求建立项目安全生产保证体系,制定安全包保责任制,逐级签订安全承包合同。
达到全员参加,全面管理的目的,充分体现“管生产必须管安全”和“安全生产、人人有责".认真编制安全生产保证计划和各项施工组织设计,并严格按照保证计划和专项施组的安全要求进行管理、实施。
在编制施工技术方案的同时,编制相应的安全技术措施,确保安全管理目标的实现。
安全生产保证体系见下图:图 安全保证体系框图 三、爆破安全管理制度:1、 爆破安全施工人员,必须具备高度责任感,遵章守纪,服从领导,听从指挥。

人工顶管施工安全交底安全技术交底记录表项目名称:施工队伍:交底人:被交底人签名:交底时间和地点:顶管施工安全技术交底一、施工现场一般安全注意事项1.进入施工现场的作业人员,必须遵守安全法律法规和规章制度,熟知本工种的安全技术操作规程,并严禁酒后操作。
2.持证上岗的电工、焊工、起重工等才能上岗。
3.进入施工现场,必须佩戴个人防护用品和安全防护措施,戴好安全帽,穿上合适的鞋,高空作业必须系好安全带。
4.不得擅自拆动施工现场的防护设施、安全标志和警告牌,需要拆动的,必须经过项目部工程技术人员和安全管理人员同意。
5.在施工区域用围挡围护,围挡高度不得低于3米,实行全封闭施工。
施工现场的基坑等危险处,应设置防护设施和明显的安全标志,防护栏高度不得低于1.2米。
6.施工现场要设置交通指示标志。
交通频繁的交叉路口,应设指挥;危险地区,要悬挂“危险”或“禁止通行”牌,夜间应设置红灯示警。
7.通行车辆在施工场地、场地出入口等处要减速慢行,行车过程中遵守交通规则,不得酒后驾驶、疲劳驾驶,注意行车安全。
8.机械操作时,必须束紧袖口,女工的发辫要挽入帽内。
9.机械和动力机的机座必须稳固,转动的危险部位要安设防护装置。
10.工作前必须检查机械、仪表、工具等,确认完好后方可使用。
11.电气设备和线路必须绝缘良好,电线不得与金属物绑在一起;各种电动机具必须按规定接零接地,并设置单一开关;遇有临时停电或停工休息时,必须拉闸加锁。
12.挖掘机等机械作业严格按照机械操作规程进行,施工机械和电气设备不得带病运转和超负荷作业。
发现不正常情况应停机检查,不得在运转中修理。
13.电气、仪表、设备试运转,应严格按照单项安全技术措施进行。
运转时不准擦洗和修理,严禁将头手伸入机械行程范围内。
14.夜间施工现场应设置充足的照明和明显的警戒标志,井内照明用电应使用低于36V安全低压照明,在潮湿场所或金属内工作时,行灯电压不得超过12伏。
15.从事高空作业的人员,要定期体检。

单项工程施工方案范本项目名称:XXX工程一、工程概况1.1 项目地点:本工程位于XXX地区XXX路XXX号1.2 工程内容:本工程包括XXX及其相关设施的施工工程1.3 工程规模:本工程总建筑面积XXX平方米,包括XXX、XXX、XXX等1.4 施工性质:本工程属于XXX施工,对周边环境影响较大二、工程施工方案2.1 施工原则本工程施工的原则是安全、合规、高效、节能、环保,并且保证施工质量和工期。
2.2 施工组织2.2.1 施工组织架构项目经理负责工程整体的施工组织和管理,施工团队由总工程师、各专业工程师、施工人员等组成。
2.2.2 施工技术交底施工前对施工人员进行必要的技术培训,确保施工人员熟悉施工方案和安全操作规程。
2.2.3 安全管理严格执行《施工安全生产标准化管理办法》,完善施工安全生产的组织机构和管理制度,保障施工人员的安全。
2.3 施工方法2.3.1 土方开挖采用XXX方式进行土方开挖,保证开挖进度和土方平整度。
2.3.2 钢筋加工及混凝土浇筑采用XXX设备进行钢筋加工,XXX方式进行混凝土浇筑。
2.3.3 设备安装根据施工需要,采用XXX方式进行设备安装,确保设备安装质量和进度。
2.3.4 室内装修根据装修设计方案,采用XXX方式进行室内装修,保证装修效果和质量。
2.4 施工工期工期计划为XXX天,项目经理负责制定工期计划,并指挥施工团队按照计划完成各项工程。
三、质量控制3.1 材料质量控制严格按照国家标准和设计要求采购建材,采取检验合格证明制度确保材料质量。
3.2 施工质量控制严格按照工程质量验收标准进行工程质量控制,实行自检、互检、专检程序,确保施工质量满足要求。
3.3 设备使用保证施工设备的合法合规,并经过定期检测和维护,确保设备的安全可靠使用。
3.4 安全控制严格执行施工安全操作规程,加强对施工现场的安全检查,及时排除安全隐患。
四、环境保护4.1 施工废弃物处理施工过程中产生的废弃物应按照规定进行分类、收集、运输和处理。

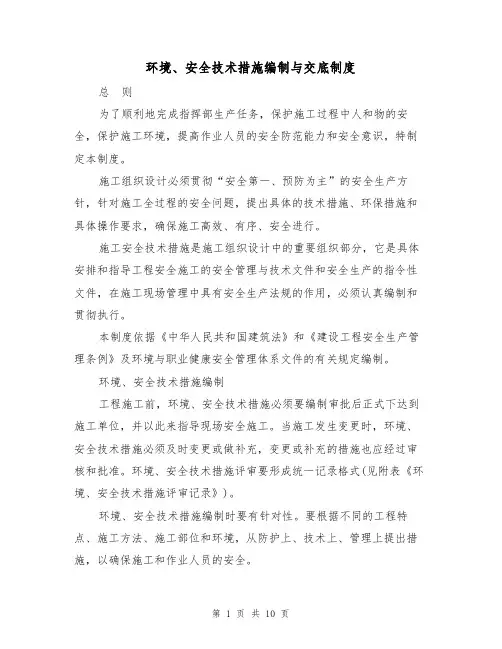

环境、安全技术措施编制与交底制度总则为了顺利地完成指挥部生产任务,保护施工过程中人和物的安全,保护施工环境,提高作业人员的安全防范能力和安全意识,特制定本制度。
施工组织设计必须贯彻“安全第一、预防为主”的安全生产方针,针对施工全过程的安全问题,提出具体的技术措施、环保措施和具体操作要求,确保施工高效、有序、安全进行。
施工安全技术措施是施工组织设计中的重要组织部分,它是具体安排和指导工程安全施工的安全管理与技术文件和安全生产的指令性文件,在施工现场管理中具有安全生产法规的作用,必须认真编制和贯彻执行。
本制度依据《中华人民共和国建筑法》和《建设工程安全生产管理条例》及环境与职业健康安全管理体系文件的有关规定编制。
环境、安全技术措施编制工程施工前,环境、安全技术措施必须要编制审批后正式下达到施工单位,并以此来指导现场安全施工。
当施工发生变更时,环境、安全技术措施必须及时变更或做补充,变更或补充的措施也应经过审核和批准。
环境、安全技术措施评审要形成统一记录格式(见附表《环境、安全技术措施评审记录》)。
环境、安全技术措施编制时要有针对性。
要根据不同的工程特点、施工方法、施工部位和环境,从防护上、技术上、管理上提出措施,以确保施工和作业人员的安全。
环境、安全技术措施内容必须符合现行安全生产法律、法规和安全技术规范、标准。
土石方开挖工程、爆破工程、地基与基础工程、钢筋工程、吊装工程、高排架工程、临时用电工程、模板工程、高处作业工程、起重吊装工程等分部分项工程必须编制单项工程的环境、安全施工组织设计(施工安全技术措施)。
在使用新技术、新工艺、新设备、新材料的同时,必须研究采用相应的环境、安全技术措施。
施工用机械设备、用电设备必须编制环境、安全技术措施。
对施工中的有毒、有害、易燃、易爆等作业要在环境、安全技术措施中做出明确的说明,制定相应的防范措施。
针对施工现场及周围环境中可能给施工人员及周围居民带来的危险因素,以及材料、设备运输的困难和不安全因素。
公司级安全技术交底施工单位:宇光建筑工程工程名称:新沂市华龙花苑宇光建筑工程开工前安全技术交底施工单位:宇光建筑工程施工负责人:余成保工程名称:华龙花苑为加强安全生产、文明施工管理,特做如下安全技术交底。
一、建立健全安全生产责任制1、工地办公室悬挂符合标准的各级人员和各工种的安全生产责任制。
安全、质量、计量、防汛、防火、卫生领导小组成员,施工进度表、安全值日表。
2、进入施工现场的所有人员尤其是工地招用的临时工(包括外包工程施工人员),进场前必须进行三级安全教育,凡不经过安全教育的职工不得进入施工现场安排工作,并做好教育记录填写教育人,必须签订临时用工合同(包括分项外包工程合同),用工合同中必须有安全责任目标。
3、单位工作开工前,施工单位必须编制安全施工组织设计(安全措施),临时用电施工组织设计,以及专业性较强项目的施工组织设计后,到公司有关部门审批,同时按规定在开工前15日向市安监部门办理报监手续,否则不得开工。
4、做好工程的分部(分项)安全技术交底,及各工种安全技术交底,特别项目作业队伍(如脚手架搭拆、安全网、井架、塔吊等安拆)作业前安全技术交底,交底时应根据工程实际进行,交底的容全面且有针对性,同时做好交接签字手续。
5、工地使用塔吊司机、信号工、电工、架子工、机械工、焊工等特种作业人员,都必须经过上级主管部门专门培训,持证上岗。
因工程需要工地招用临时特殊工种,必须由工程负责人持招用人员的特种作业上岗证书及用工合同到公司安全生产部备案,否则不准招用。
6、工地应建立施工现场安全检查制度,并按制度进行至少每周一次的工地安全自查,并有自查和整改记录。
对公司职能部门和上级主管部门检查出隐患,应按隐患整改通知单进行整改,并做好整改记录,整改后写出整改报告书报检查单位复查,对不及时整改的按公司的有关规定进行处理。
7、工地应建立班前安全活动制度,并按制度按时进行班前安全活动,并做好安全活动记录。
8、施工现场主要入口处应有七牌二图,即:工程概况牌、管理人员和监督牌、消防保卫牌、安全生产牌、文明施工牌、安全记录牌,入场须知牌、施工现场平面图、工程立体效果图。
制作合同
页脚内容
4
单项工程安全技术交底记录表
施工单位名称 单位工程名称 路基工程
施工部位(或工号) K114+953-K155+354 施工内容 土石方爆破施工
交底内容:
爆破施工安全技术交底
(详细内容附后)
交底人: 年 月 日 安全监督: 年 月 日 接受交底负责人:
年 月 日
本表一式三份,项目部、作业队或班组、爆破公司各执一份。
制作合同
页脚内容
4
接受交底人签到表
序号 姓名 工作岗位 / 工种 序号 姓名 部门(职位)
1 21
2 22
3 23
4 24
5 25
6 26
7 27
8 28
9 29
10 30
11 31
12 32
13 33
14 34
15 35
16 36
17 37
18 38
19 39
20 40
注:姓名一栏由本人填写,不得代签。 交底时间: 年 月
制作合同
页脚内容
4
日
爆破施工安全技术交底
1、爆破工程,必须严格按照经爆破工作领导人或主管部门批准后的单项安
全技术方案施工。
2、放炮必须有专人指挥,事先设立警戒范围,规定警戒时间、信号标志,
并派出警戒人员;起爆前要进行检查,必须待施工人员、过路行人、船只、车辆
全部避人安全地点后方准起爆,警报解除后方可放行;炮工的掩蔽所必须坚固,
道路必须畅通。
3、电力爆破应遵守下列要求:
(1)在电爆网路敷设后,待人员撤至安全地区,然后用欧姆表或电桥检查
网路导电是否良好,测量出来的电阻与计算电阻相差不得超过10%。
(2)接线前先将电雷管的脚线连成短路,待接母线时解开,连接母线应从
药包开始向电源方向敷设,主线末端未接电源前应先用胶布包好,防止误触电源。
(3)电源应有专人严格控制,放炮器应有专人保管,闸门箱要上锁。不到
放炮时间,不准将把手或钥匙插入放炮器或接线盒内。
(4)装药时,严禁将电爆机地线接在金属管道和铁揪上。雷雨天气不准露
天电力爆破,如中途遇雷电时,应迅速将雷管的脚线、电线主线两端联成短路。
(5)同一路电炮应使用同厂、同批、同牌号的雷管,各雷管的电阻误差,
应控制在±2Ω以内。
(6)连线时,必须将手提灯撤出工作面3m以外。用手电照明时,应离连线
地点1.5m以外。
4、加工起爆药包,只许在爆破现场于爆破前进行,并按所需数量一次制作,
不得留成品备用,制作好的起爆药包应专人妥善保管。
5、爆破作业人员(包括爆破员、爆破器材保管员、安全员和爆破器材押运
员)须经专门安全培训考核合格,并取得公安部门发给的有效安全作业证后,持
证上岗操作。
6、露天爆破安全警戒距离半径:裸露药包、深眼法、峒室法不得小于400m;
炮眼法(浅眼法)、药壶法不得小于200m。
7、坑道内两个邻近工作面之间的厚度不小于20m时,一方起爆另一方工作
制作合同
页脚内容
4
人员应全部撤离工作面。
8、放炮后均不得在最后一炮爆炸之后20min前进入工作面,并最少要两人
巡视放炮地点,检查处理危岩、支架、瞎炮、残炮。
9、切割导爆索,必须用锋利小刀,禁止用剪刀剪断或用石器、铁器敲断。
导爆索长度不得小于1m,导爆索禁止撞击、抛掷、践踏。切害导爆索的台桌上,
不得放置雷管。
10、瞎炮处理应遵守下列要求:
(1)由于接线不良造成的瞎炮,可以重新接线起爆。
(2)电力爆破通电后没有起爆,应将主线从电源上解开,接成短路。此时
若要进入现场,如使用即发雷管不得早于短路后5min;如使用延期雷管,不得
早于短路后15min。
(3)严禁用掏挖或者在原炮眼内重新装炸药,应在距离原炮眼60cm外的地
方,另打眼放炮。
(4)在瞎炮未处理完毕前,严禁在该地点进行其他作业。
项目经理部
