来安县汊河经济开发区工业园区王桥路建设工程6%灰土专项施工方案编制:审核:审批:2016年8月20日目录1编制依据 02工程概况 03施工计划 (1)计划工期 (1)现场准备 (1)临时便道施工 (2)6%灰土施工前的排水设施 (2)4专项技术施工方案 (3)工艺流程 (3)测量定位放样 (3)施工准备 (4)清理场地 (4)6%灰土施工 (4)6%灰土材料用量计算 (9)5季节性施工方案 (10)雨季施工 (10)夏季施工 (12)6质量保证措施 (12)确保工程质量的管理措施 (12)保证灰土填筑工程质量的技术措施 (14)7、工期保证措施 (15)充分做好前期准备 (15)组织精干、务实、高效的项目领导班子 (15)工期计划管理 (16)合理安排季节性施工 (16)8安全保证措施 (16)安全施工应急方案 (16)项目部指挥部架构 (16)应急救援机构职责 (17)事故应急措施 (17)医院路线图 (17)安全技术交底 (19)施工过程中的监督、检查、再教育、考核工作到位 (19)班后总结和改进工作到位 (20)机械安全 (20)安全用电措施 (20)9文明施工 (21)文明施工措施 (21)工现场环境保护制度 (21)污水处理排放措施 (22)粉尘控制 (22)噪音控制措施 (22)夜间施工措施 (23)6%灰土专项施工方案1编制依据(1)来安县汊河经济开发区王桥路建设工程施工图设计。
(2)城镇道路工程施工与质量验收规范(CJJ 1-2008)(3)招标文件(4)建设部颁技术标准、技术规范、施工规范及验收评定标准等;(5)合同文件及相关规章制度;(6)施工现场实际情况;(7)《王桥路施工组织设计》工期要求,工程施工环境及环境保护要求;(8)本公司拥有的科技成果、工法成果、管理水平、现有的技术装备力量和多年积累的同类工程的施工经验。
2工程概况王桥路西起104国道,东至现状经五路,道路总长度,宽度35m,设计车速40km/h,桩号K1+处设置一跨径20m简支梁桥。
一、原土路基的处理1、首先将原路面破除,用重型夯击机进行打凿,然后采用挖掘机挖除,局部采用冲击钻打凿。
把清除的道碴运送至指定地点。
2、用挖掘机将原土路基反挖至设计要求原槽处理层底面,路拱符合设计要求。
3、把反开挖的土方均堆放在路基边上,等晾晒1-2天之后再掺入生石灰拌和,掺入灰剂量按10%控制.4、原土拌和掺灰拌和次数一般控制为3次,具体依实际情况控制,如拌合3次后仍有未消解石灰可采用加次拌和或洒水后再拌和,每次拌和中间间隔时间为1天左右。
把拌和好的土方用挖机翻到已压实好并通过验收的路床内,人机配合整平,翻晒至最佳含水量时碾压。
碾压采用12t压路机进行,碾压次数为4-6遍,使其压实度达到设计要求。
二、路基灰土施工1、本工程道路底基层石灰土结构层,采用就地路拌法。
每层摊铺压实厚度在30cm。
施工中要选择好天气,用拖拉机路拌法施工,充分做好路拌材料、压实机具与防雨遮布的准备工作,保证在碾压成型后的养生条件。
2、按需要数量将土采备至路的一侧或两侧,直接摊铺在已培挖压实的路床上;石灰放在道路两侧宽敞临近水源的场地集中堆放并消解好,石灰消解要透,也要防止加水过多造成灰团。
消解后的石灰要保持成稍湿的颗粒状。
3、机械路拌法采用路拌机拌合。
底基层10%灰土均一次摊铺完成,道路基层30cm厚10%石灰土分二次摊铺完成。
将土均匀摊铺在路床内,松铺系数约为1.4~1.55。
4、将消石灰按计算体积分堆或分条堆放在铺好的土层上,然后均匀摊开。
用路拌机拌合,使灰、土初步混合,然后在混合料上均匀洒水,再拌和均匀。
5、混合料拌合均匀后色泽一致,没有灰条、灰团和花面,即无明显粗细集料离析现象,且水分合适、均匀。
6、用平地机将已拌和好的混和料平整出合乎要求的路型。
7、土方压实是路基施工的关键。
为保证压实质量,必须严格控制压实土的含水量在最佳含水量±2%范围内。
若含水量偏高,应翻松凉晒;若含水量偏低,则应预先洒水湿润。
8、根据机械的性能,采用下列压实程序:用推土机推开初平,中型压路机作稳定碾压,平地机进一步精平,再用振动压路机加强碾压至全层密实,最后用压路机无振封面碾压,使其表面达到密实。

文章编号:1009-6825(2012)35-0180-02低填或挖方路段石灰土处理施工工艺探析收稿日期:2012-09-25作者简介:赵建瑞(1976-),男,助理工程师赵建瑞(山西省晋中路桥建设集团有限公司,山西晋中030600)摘要:根据工程实际,详细阐述了低填路段及挖土方路段路槽灰土处理的施工方法和工艺,经实践检验以上的施工方法和工艺具有可操作性、实用性、指导性,值得推广。
关键词:低填路段,挖土方路段,灰土拌和,施工方案,施工工艺中图分类号:U416.1文献标识码:A1施工范围灰土施工适用于低填路段及挖土方路段路槽处理和填方地段路床顶面处理。
换填厚度:对于低填路段及挖土路段路槽换填厚度为60cm,其中40cm超挖后,回填40cm(两层)厚6%灰土,剩余20cm不必超挖,直接在原路上用路拌机对原状土换填6%灰土。
填方地段在路床顶面换填30cm厚6%灰土或二八灰土。
2施工质量控制要点2.1原材料控制1)土。
适宜石灰稳定基层的土应为粘性土(塑性指数为15 20)或含有一定数量粘性土的中粒土、粗粒土,不过最好使用塑性指数为15 20的粘性土,易于粉碎和拌和,便于碾压成型,施工和使用效果都较好。
2)石灰。
进场后的生石灰经检验要求至少达到Ⅱ级以上石灰技术标准,其中有钙加氧化镁含量消石灰要求不小于55%,生石灰要求不小于70%。
2.2灰土试验段铺筑铺筑试验段目的:通过灰土试验段试铺确定合适的路基填筑材料(包括灰土最大干密度和最佳含水量)、松铺系数、整平与整型的合适机具、压实机械的选择与组合、压实的顺序、速度与遍数、压实度的检测方法、作业队的人员组成和分工,以指导本合同段路基石灰土换填大面积施工作业。
2.3施工过程控制灰土施工过程中要控制好一组合、二高、二量、六度。
所谓一组合为机械碾压组合;二高为精平标高和设计标高;二量为灰剂量和含水量;六度为布土厚度、拌和深度、压实度、宽度、平整度、横坡度。
3施工方案3.1施工技术要求1)石灰土所用石灰及土料必须严格按照要求进行检测,合格后才能进场用于施工。

第二章 主要工程项目的 施工方案及方法
2.1 路基清表、清淤施工及临时排水、施工便道修筑 2.1.1 施工方案 本合同段清表回填工程量为75760m2,清淤工程量为8542m3。清表在路基填筑前施工,各路段清表先后顺序可根据路基填筑总体进度计划进行安排。在本合同段,路基全部为软基,路基填筑前要经过特殊处理,软基处理原则上从桥头、涵洞、通道位置先期动工,路基清淤与清表施工也要从这些位置开始,其施工顺序按照软基处理施工的先后顺序进行安排。路基清淤清表后,对路床进行碾压,碾压后使路床满足设计要求。然后才可进行其上的软基处理施工和路基填筑施工。 1、施工组织 安排路基填筑工区三个专业队施工: (1)施工一队:负责互通立交部分的清淤清表施工,临时排水和便道施工; (2)施工二队:负责互通立交A、B匝道部分的清淤清表施工,临时排水和便道施工; (3)施工三队:负责互通立交C、F匝道部分的清淤清表施工,临时排水和便道施工; 2、工期安排 路基清表与清淤是路基施工的第一步工作,拟定施工起讫时间为2003年12月15日~2003年1月15日,工期30天。 3、机械配备 三个作业队分别配备一台120KW的履带式推土机、一台挖掘机、一台120KW平地机、一台5T的装载机、两台18-21T的光轮压路机、5台10T以上的自卸汽车。 4、人员配备 每个作业队配备现场工程师1人,现场生产调度员1人、领工员1人、机械设备操作手12人、其它现场生产工人12~15人。 2.1.2 清除与掘除的范围 1、除按图纸或监理工程师指示要保留的植被和保留物外,在公路用地范围内的所有树木、树墩、树根、围墙和垃圾均进行清除、外运。 2、原地面的表土、草皮,按图纸或监理工程师指示要保留的植被和保留物外,在公路用地范围内的所有树木、树墩、树根、围墙和垃圾均进行清除、外运。 3、公路用地范围内的所有树墩、树根和其它有机物进行彻底掘除并挖至原地面15CM以下深度。 2.1.3 清表施工方法 1、根据施工需要分期、分批进行清理工作。 2、场地清表留下的坑穴、池塘(必要时对淤泥进行换填),用经监理工程师同意的材料回填,并压实到与其周围同样的压实度。 3、清表后应将场地修整(必要时进行翻松)、铺平,并压实到规定压实度。 4、破除旧路运掉废弃物。 2.1.4 临时排水 1、为保证路基能经常处于干燥、坚固和稳定状态,施工过程中影响路基稳定的地面水予以拦截,并排出路基施工范围之外,防止漫流、聚积和下渗。 2、路基施工期间临时排水系统与永久排水设施综合考虑,使永久排水设施日后能尽量利用临时排水设施,减少日后的工作量。 3、本路段的排水主要是地面排水,临时纵向排水结合永久排水沟位置布置,路基填土前在坡脚永久排水沟位置处开挖界沟作为临时排水沟,使之以后可作永久排水沟的沟槽。排水出口设在涵洞及跨河桥处,确保排走的雨水不致流入农田耕地,也不致引起水淤积和路基冲刷、浸泡。横向排水措施主要在路基分层填土时每层做成4%左右的排水横坡,每工作日结束前人工在坡肩处培土做临时阻水埂,在急流槽位置处开口做临时急流槽,将地面水汇集后,沿边坡排入坡脚排水沟。 4、取土坑处的临时排水主要采用取土坑四周填筑阻水埂,拦截地面水不致流入坑内;坑底面做成向中部倾斜的双向横坡,中部开挖纵向排水沟,设集水井、排水沟将水汇集后用抽水机排走。 2.1.5 施工便道与便桥 1、为满足施工需要,全线便道设在征地范围内,同时保证便道宽度在7米以上,便道清表碾压然后再铺筑30cm厚的石灰土,以保证晴、雨都能通行。 2、在娑婆庵中桥右侧架设钢便桥1处,能满足施工道行。
机西高速公路JXZT-1标路床水泥土施工方案编制:复核:审核:浙江正方交通建设有限公司机西高速JXZT-1标项目经理部二〇一四年五月十五日目录1、编制目的 (2)2、编制依据 (2)3、工程概况 (2)4、试验目的 (3)5、施工现场准备 (3)5.1 工期安排 (3)5.2 施工方法及检验标准 (3)5.3施工组织机构及人员配备 (4)5.4 技术准备 (5)6、水泥土施工方案 (5)6.1、工艺流程图 (5)6.2 验收下路床 (6)6.3 测量放线 (7)6.4 填料要求 (7)6.5 控制素土摊铺厚度 (7)6.6 含水率测定及控制 (7)6.7 散布水泥 (8)6.8 拌和 (8)6.9 整平 (9)6.10 碾压 (9)6.11 养生和保护 (10)6.12检测验收 (10)7、质量控制 (11)8、质量保证体系 (13)8.1.质量目标 (13)8.2.质量保证措施 (13)9、文明施工 (16)10、施工安全注意事项 (16)11、环境保护措施 (16)12、创优措施 (16)路床4%水泥土试验段施工方案1、编制目的为确保机西高速公路JXZT-1标K25+600~K32+000段路床水泥土填筑质量,全面落实业主提出的“样板引路、以点带面、全面创优”的首件工程评估工作。
通过K31+850-K32+000段路床水泥土处理试验段施工,掌握最佳施工方法、施工工艺及技术参数,推广到全标段指导路床填筑施工。
2、编制依据2.1、两阶段施工设计图纸2.2、《河南省机西高速公路工程施工标准化技术指南》2.3、《公路路基施工技术规范》(JTG F10—2006)2.4、《公路工程质量检验评定标准》(JTG F80/1—2004)2.5、《公路土工试验规程》(JTJ E40-2007)2.6、《公路工程施工安全技术规程》(JTJ 076—95)3、工程概况根据《郑州机场至周口西华高速公路两阶段施工图纸设计》有关内容、业主、监理要求,结合本标段具体情况,全线上路床40cm部分采用掺4%水泥土进行填筑。
银百高速(G69)甜永段TYSY3合同段路床处理施工方案路港集团有限公司银百高速(G69)甜永段TYSY3项目经理部二0一七年五月目录一、编制说明 (1)1、编制依据 (1)2、编制原则 (1)3、适用范围 (1)二、工程概况 (1)三、主要工程量 (2)四、施工总体部署 (2)1、施工组织机构 (2)2、主要管理人员 (3)3、机械设备 (4)4、施工总体目标 (4)五、施工方案 (4)1、路基挖方 (4)2、路基填筑 (6)3、其他路段 (19)4、路基施工注意事项 (20)六、保证措施 (21)1、工期保证措施 (18)2、质量保证措施 (19)3、安全保证措施 (20)4、环境保证措施 (22)5、廉政及支付保障措施 (22)一、编制说明1、编制依据1.1中国公路工程咨询集团有限公司设计银川-百色高速公路(G69)甜永段TYSY3合同段阶段施工图设计1.2甘肃省公路建设管理集团有限公司项目建设管理办法1.3《公路工程技术标准》JTG B01—20141.4《公路路基施工技术规范》JTG F10—20061.5《公路工程检验评定标准》JTGF801—20042、编制原则2.1遵循合同文件的原则,严格按合同文件要求的工期、质量、安全、环保、文明施工、信息化管理等目标编制施工技术方案,保证满足各项要求。
2.2遵循设计文件的原则,认真阅读核对所获得的技术设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制方案,满足设计标准和规范要求。
2.3遵循“安全第一、预防为主、综合治理”的原则。
严格按照公路施工安全操作规程,从制度、管理、方案、资源方面编制切实可行的施工措施,确保施工安全,服从业主指令,服从监理工程师的监督检查,严肃安全纪律,严格按规程办事。
3、适用范围本方案适用于银百高速(G69)甜永段TYSY3合同段路床处理施工。
此方案主要包括填方路段路床处理、挖方路段路床处理。
二、工程概况银川-百色高速公路(G69)属于国家高速公路网规划的一条南北纵向线,我标段为其中甜永段TYSY3合同段。

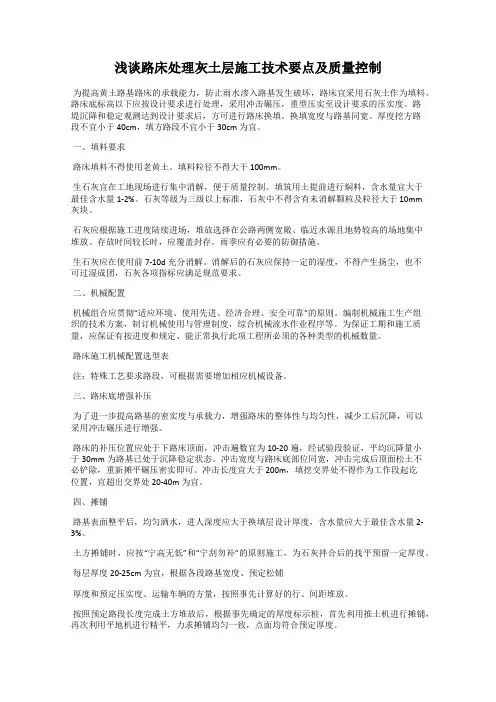

浅谈路床处理灰土层施工技术要点及质量控制为提高黄土路基路床的承载能力,防止雨水渗入路基发生破坏,路床宜采用石灰土作为填料。
路床底标高以下应按设计要求进行处理,采用冲击碾压,重型压实至设计要求的压实度。
路堤沉降和稳定观测达到设计要求后,方可进行路床换填。
换填宽度与路基同宽。
厚度挖方路段不宜小于40cm,填方路段不宜小于30cm为宜。
一、填料要求路床填料不得使用老黄土。
填料粒径不得大干100mm。
生石灰宜在工地现场进行集中消解,便于质量控制。
填筑用土提前进行焖料,含水量宜大于最佳含水量1-2%。
石灰等级为三级以上标准,石灰中不得含有未消解颗粒及粒径大于10mm灰块。
石灰应根据施工进度陆续进场,堆放选择在公路两侧宽敞、临近水源且地势较高的场地集中堆放。
存放时间较长时,应覆盖封存。
雨季应有必要的防御措施。
生石灰应在使用前7-10d充分消解。
消解后的石灰应保持一定的湿度,不得产生扬尘,也不可过湿成团,石灰各项指标应满足规范要求。
二、机械配置机械组合应贯彻“适应环境、使用先进、经济合理、安全可靠”的原则。
编制机械施工生产组织的技术方案,制订机械使用与管理制度,综合机械流水作业程序等。
为保证工期和施工质量,应保证有按进度和规定、能正常执行此项工程所必须的各种类型的机械数量。
路床施工机械配置选型表注:特殊工艺要求路段,可根据需要增加相应机械设备。
三、路床底增强补压为了进一步提高路基的密实度与承载力,增强路床的整体性与均匀性,减少工后沉降,可以采用冲击碾压进行增强。
路床的补压位置应处于下路床顶面,冲击遍数宜为10-20遍,经试验段验证,平均沉降量小于30mm为路基已处于沉降稳定状态。
冲击宽度与路床底部位同宽,冲击完成后顶面松土不必铲除,重新摊平碾压密实即可。
冲击长度宜大于200m,填挖交界处不得作为工作段起讫位置,宜超出交界处20-40m为宜。
四、摊铺路基表面整平后,均匀洒水,进人深度应大于换填层设计厚度,含水量应大于最佳含水量2-3%。

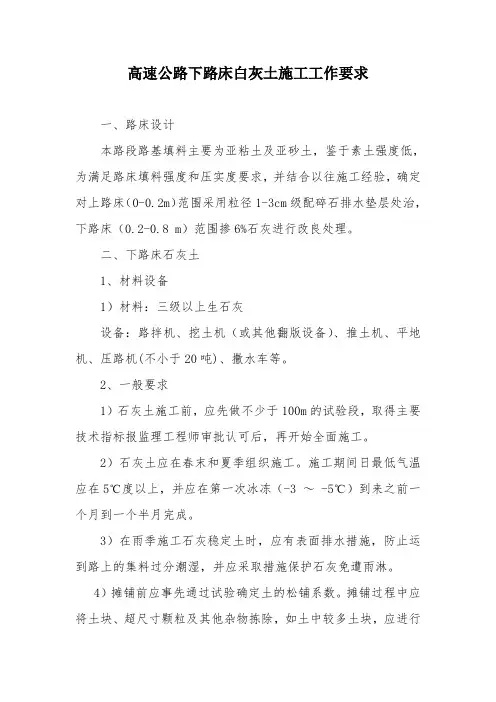

高速公路下路床白灰土施工工作要求一、路床设计本路段路基填料主要为亚粘土及亚砂土,鉴于素土强度低,为满足路床填料强度和压实度要求,并结合以往施工经验,确定对上路床(0-0.2m)范围采用粒径1-3cm级配碎石排水垫层处治,下路床(0.2-0.8 m)范围掺6%石灰进行改良处理。
二、下路床石灰土1、材料设备1)材料:三级以上生石灰设备:路拌机、挖土机(或其他翻版设备)、推土机、平地机、压路机(不小于20吨)、撒水车等。
2、一般要求1)石灰土施工前,应先做不少于100m的试验段,取得主要技术指标报监理工程师审批认可后,再开始全面施工。
2)石灰土应在春末和夏季组织施工。
施工期间日最低气温应在5℃度以上,并应在第一次冰冻(-3 ~ -5℃)到来之前一个月到一个半月完成。
3)在雨季施工石灰稳定土时,应有表面排水措施,防止运到路上的集料过分潮湿,并应采取措施保护石灰免遭雨淋。
4)摊铺前应事先通过试验确定土的松铺系数。
摊铺过程中应将土块、超尺寸颗粒及其他杂物拣除,如土中较多土块,应进行粉碎。
5)石灰土拌和应均匀,无夹生或灰窝,石灰剂量符合设计要求。
6)石灰土碾压应连续完成,且压实度不小于96%。
石灰稳定土施工时,严禁用薄层贴补法进行找平。
3、工艺流程(二次掺灰拌和法)土场按比例掺灰(控制总量40%)——闷料(掺生石灰闷料时间不少于2d,不大于3d;掺消石灰闷料时间控制在1d~2d)——挖掘机或其他机械翻拌,确保灰土均匀.运输到路床——推平稳压(压实度80%)——按比例洒余下的消石灰(可采取划格或层厚控制灰剂量)——旋耕机翻拌1~2次——平整稳压——路拌机翻拌至灰土均匀——随机检查含水量和粗粒含量(粒径2cm~5cm<10%)——平整碾压密实,达到规定层位压实度要求——视情况洒水养生、报验。
注:考虑到石灰土在加宽路基上路拌过程中会产生较大烟尘影响高速公路通行安全,承包商也可在土场将石灰经二次掺灰拌和均匀,直接运到路床推平碾压。
路基6%石灰土施工方案一、编制依据(1)施工图设计(2)《公路路基施工技术规范》(JTG F10—2006)(3)《公路土工试验规程》(JTG E40—2007)(4)现场勘查情况及项目部技术、设备情况本方案遵守招标文件、合同条款及业主的各项规定,严格按照公路路基施工技术规范、验收标准中各项规定和设计文件、施工图的各项要求进行编制。
二、工程概况1、项目起于实际改建里程25公里。
2、本项目为二级路改造工程,采用二级公路标准、双向两车道、设计速度80km/h,原路基宽度17.0m保持不变。
针对老路路面加宽部分的路床,采用对路床上部40cm掺加6%石灰进行处理;针对老路路基宽度不够需要加宽段,拼宽部分的路床上部40cm掺加6%石灰进行处理。
一般路段:路基宽度为17米,具体为17m=土路肩宽度1.50m+右侧硬路肩宽度3.25m+行车道宽度3.75m+行车道宽度3.75m+右侧硬路肩宽度3.25m+土路肩宽度1.50m。
示意图如下:过村镇路段:路基宽度为17米,具体为17m=硬化土路肩宽度1.50m+右侧硬路肩宽度3.25m+行车道宽度3.75m+行车道宽度3.75m+右侧硬路肩宽度3.25m+硬化土路肩宽度1.50m。
示意图如下:上跨永登高速分离式立交段:路基宽度为25米,具体为17m=土路肩宽度0.75m+右侧硬路肩宽度6.75m+行车道宽度3.75m+右侧路缘带0.5m+中央分隔带宽度1.5m+左侧路缘带0.5米+行车道宽度3.75m+右侧硬路肩宽度6.75m+土路肩宽度0.75m。
示意图如下:3、工程概况简介表:4、主要技术指标表5、土方路基实测项目如下表:1、工程施工目标(1)安全第一的原则本工程施工方案编制始终按照技术可靠、措施得力、确保安全的原则编制,确保在安全的前提下组织施工。
(2)确保质量的原则石灰土作为路基的上路床,其质量需要严格控制。
本次编制主要从原材料、施工工艺流程两个方面控制,确保施工质量达到设计要求,若发现不合格地方坚决返工重做。
产业园泗州路道排工程灰土路基专项施工方案一、工程概况宿马现代产业园泗州路位于宿州市宿马现代产业园苗安乡境内。
自西向东沿线与经二路、经三路、规划路及西经四路相交。
道路规划宽32m,为城市次干道,路线呈北走向,全长约2.407km。
工程施工范围 :桩号K0+000-K1+558 。
一、道路工程(1) 主要技术标准1、道路等级:城市次干路;2、行车速度:40公里/小时;3、道路规划红线宽:泗州路宽度32米;4、沥青路面结构设计使用年限:15年。
(2) 道路横断面布置泗州路设计为双向四车道城市次干路,道路标准横断面设计宽度32m,横断面形式为:2.5m(人行道)+3.5m(非机动车道)+2m(分隔带)+16m(行车道)+2m(分隔带)+3.5m(非机动车道)+2.5m(人行道)。
具体如下图:(3) 道路路基设计路基压实标准车行道路基压实度采用重型压实标准。
具体见下表。
土质路基压实度表(4) 路基处理1、填方段,清表后素土回填至路床底,路床由40cm6%灰土、40cm8%灰土组成。
2、零填浅挖路段,清表后向下反挖至路床底,填前压实后,填筑80cm路床,路床灰土施工同一般填方段。
3、河塘(含暗河)路段路基处理:路基填筑前须将河塘(暗河)底部淤泥清除干净,清淤后在地下水位以下用砂砾石分层填筑,地下水位以上用 6%石灰土分层填筑至路基处理层底面。
路基填土不得采用腐殖土、生活垃圾土、淤泥,并不得含草、树根等杂物,粒径超过 10cm 的土块需打碎。
(4)地质地层结构根据岩土工程勘察资料,场区地层岩性组织如下:工程地质层分布与特征描述一览表3)、水文地质条件地表水地表水系较发育,道路沿线有较多沟渠及水塘,主要河渠有K0+000处的新河,K0+600处经三路明渠,各河渠水位高程稍有差异,高程在18~22m之间。
地下水勘察深度范围内,地下水类型为孔隙潜水,大气降水和侧向补给水。
主要排泄途径为自然蒸发和地表径流,地下水标高为20-23之间。

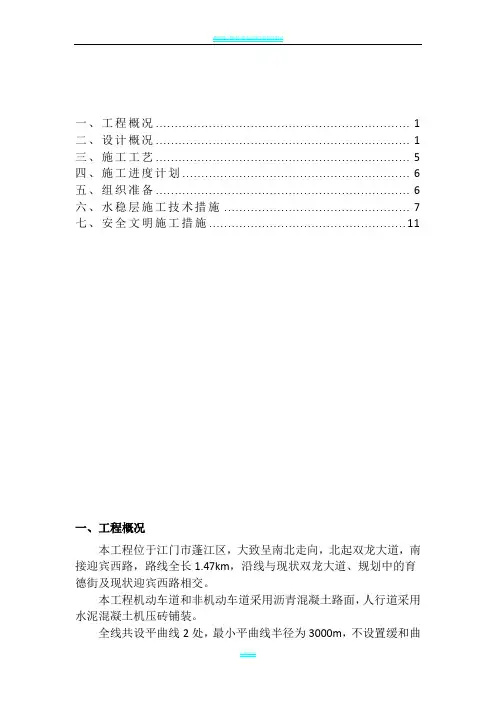

一、工程概况 (1)二、设计概况 (1)三、施工工艺 (5)四、施工进度计划 (6)五、组织准备 (6)六、水稳层施工技术措施 (7)七、安全文明施工措施 (11)一、工程概况本工程位于江门市蓬江区,大致呈南北走向,北起双龙大道,南接迎宾西路,路线全长1.47km,沿线与现状双龙大道、规划中的育德街及现状迎宾西路相交。
本工程机动车道和非机动车道采用沥青混凝土路面,人行道采用水泥混凝土机压砖铺装。
全线共设平曲线2处,最小平曲线半径为3000m,不设置缓和曲线和超高。
全线纵断面共设有4个变坡点,道路最小纵坡为0.032%,最大纵坡1.5%;最小坡长120m,最小凸曲线半径13000m,最小凹曲线半径8000m,最小竖曲线长度72.742m。
机动车道横坡为2%(单面坡),非机动车道和人行道横坡为1%(单面坡)。
道路横断面布置为:3m×2(人行道)+3m×2(非机动车道)+2m(机非分隔带)+11m ×2(机动车道)+2m(中央分隔带)=40m(红线宽度)二、设计概况2.1 路面结构组合机动车道③人行道2.2 路基设计土基回弹摸量E0 根据以往实体工程检测资料及规范标准取值,土基回弹模量E0≥35MPa,土基顶面的弯沉值I0=266.2(0.01mm)。
本工程路基填料一般采用粘性土。
路基应分层铺筑,均匀压实。
填料压实度按重型击实标准,路基压实度要求如下:(1)本工程路基填料一般采用粘性土。
(2)路基填筑前,基底应清理和压实。
对菜地、旱地、荒地等应清除草皮、平整压实。
(3)含草皮、淤泥、生活垃圾、树根、腐殖质的土严禁作为路基填料。
(4)填方路基应优先选用级配较好的砾类土、砂类土等粗粒土作为填料,填料最大粒径应小于150mm。
(5)路堤填料:不得使用淤泥、沼泽土、冻土、有机土、含草皮土、生活垃圾、树根和含有腐朽物质的土。
(6)液限大于50%、塑性指数大于26的细粒土,以及含水量超过规定的土,不得直接作为路堤填料。
路床施工技术及工艺要求一、单项:路床施工1.单项:路床施工2.工序设置:①路床挖方②路床基槽平整及碾压③土运输与摊铺整平④灰土拌合⑤⑥成品养护要求依工序进行指点合格后报监理抽检合格签字归档。
二、路床开挖施工法:路床宽度24m,施工放线宽度25m,(两边各外放0。
5m)。
1.路床50cm挖方的工艺要求:a、挖机挖土,工艺为:先挖中间8m,用挖机堆放在两侧(左右各半)。
b、挖机于两侧开挖剩余路床直接堆放在路床外,以备再作。
注:不允许挖机进入已挖成的路床内施工,严防施工时破坏扰动路床底原土,以免造成不必要的损失.2。
基坑平整与碾压:路床基坑用挖机粗平成型,再用压路机进行路床满压一遍,然后用平地机造平,整理好资料报监理验收。
注:测量资料网格化实测报出。
三、混合料拌合路床换填第一,二层(已经挖出地段)机械摊铺28-30cm厚黄土上洒铺白灰,平地机粗平白灰厚度4。
2-5cm,用路拌机刨拌,含水合适平地机精平,测量测平,控制高程合格进行碾压工序.原已成路床施工工艺路床顶面直接铺灰,平地机找平,路拌机刨拌,含水合适,转入碾压程序。
每层碾压后必须达到设计顶面高程。
四、混合量的碾压:争取在铺料后,含水率合格用工地20T震动压路机施工。
压实度满足设计要求;压实工艺:应先轻后重,先慢后快均匀一致,时速不宜超过静压20-30m/min注:含水不足,坚决不许进行碾压,碾压前必须再测一次含水量,达到最优含水量时方可进行碾压施工。
静压二遍压路机伦宽1/3退压弱者二遍退距轮宽1/2.强震二遍压痕退压。
收面达到光平美。
成品养护:收面后一小时洒水养生三天(水量生产定)三天后散水铺盖养生,七天后成品检验报验。
石灰土路面底基层施工技术【摘要】:本文介绍了石灰土路面底基层施工技术,并对石灰土施工工艺、方法进行了分析,以供今后施工参考。
【关键词】:石灰土路面底基层施工技术1.石灰土应用概况石灰土是指在天然土中掺加适量的石灰,以改善土的某些特性,使之能用于路基填料或路面基层的一种石灰和土的混合物,在高速公路的建设中一般在路线经过天然地质条件较差,土的液塑性较高的地区使用,石灰土一般分为石灰改善土和石灰稳定土。
石灰改善土一般使用于膨胀土等特殊路基中,利用石灰中的钙镁离子交换,将其膨胀性降低,使土的胀缩率接近于零。
旨在改善特殊土某些特性,使之能满足路基填筑的使用要求,一般用量较大,石灰剂量较小。
石灰稳定土是利用胶凝和结晶反应,使土体刚度增大,旨在提高天然土压实后的强度和水稳定性。
一般用于路面底基层,结构物台背填筑等较小范围,一般用量较小,石灰剂量较大。
在膨胀土地区修筑高速公路,膨胀土湿胀干缩效应显著,严重影响了路基的强度和整体稳定性,不能用作路床填料,为解决路床填料短缺问题,在膨胀土中掺入石灰,通过离子交换,Ca(OH)2的结晶,碳酸化和火山灰反应使粘土胶粒絮凝,生成晶体Ca(OH)2、Caco3和全水硅,铝酸钙等胶结物,这些胶结物逐渐由胶凝状态向晶体状态转化,致使石灰土的胀缩率接近于零,刚度不断增大,强度与水稳定性不断提高,能满足使用要求。
合徐高速公路南段在最初的设计中,采用了简化的方式。
为减少石灰改善膨胀土工程量,仅将路床80cm改善,土路肩硬化,边坡防护形成隔水层包裹膨胀土真堤心,大大降低了工程成本。
但在施工过程中业主为满足现代高速公路绿化的要求,将大部分的边坡防护取消,并取消了急流槽等有组织排水方式,降低了膨胀土防水要求,其效果如何有待时间的考验。
合徐高速公路北段路线土质为一般粘性土,但由于其压实的无侧限抗压强度不能满足要求,即检测其压实度95%时的CBR值小于0.8的要求。
故在路床80cm的范围内掺加4~5%的石灰增加其强度,属石灰改善土的范畴。
道路工程施工方案道路工程由道路主体工程和道路附属工程组成。
道路主体工程包括道路挖方、道路填方、路基换填、路床处理、二灰垫层和沥青混凝土面层等分项工程组成;道路附属工程包括雨水口及雨水连接管、路缘石、人行步道、公交站台、现浇挡土墙、劈裂砖饰面、不锈钢栏杆安装等分项工程。
1.测量放线及前期土工试验:工程施工时全段每隔20~25m设置一组中心桩;每100m设置一临时水准点,按顺序编号;各流水作业段每20m设一组边桩,并按设计道路断面放出边坡坡角线。
施工过程中发现桩点错位或丢失应及时校正或补桩。
分别对填方段原地面、挖方段利用土和取土场取样进行土工试验,确定填料的最大干密度和最佳含水量,为土方及路床施工提供各项试验数据。
2. 试验路段:路基开工前,在监理工程师旁站下结合路段选择有代表性、长度不小于100m的路段作为试验路段,进行压实试验;并将试验结果报告监理工程师批准。
试验时,记录设备的类型、最佳人机组合方式、碾压遍数、碾压速度及每层材料的松铺厚度和含水量等。
并根据试验数据制定施工措施以指导路基施工。
施工中如发现土质与设计文件不符时,施工单位应及时与甲方及设计单位联系,以制定相应的处理措施。
3.填方路基施工工艺路基填方按“三阶段、四区段、八流程”施工程序展开施工,具体内容为:三阶段:准备阶段、施工阶段、竣工阶段;四区段:填土区、平整区、碾压区、检测区;八流程:施工准备、基底处理、分层碾压、摊铺整平、洒水晾晒、碾压夯实、检测记录、路面整修。
填土路基施工工艺艺流程见图4-4 所示:图4-4 路基填筑压实工艺流程图3.1基底处理施工前要先对整个施工范围进行清表,先将原地面表层的建筑垃圾和生活垃圾全部清除,草皮树根等杂物清除深度不小于30cm ;对原地面坡度陡于1:5的地段,先将原地面挖成向内倾4%的台阶,台阶宽度 2.0m ,然后分层碾压填筑。
对于回弹模量达不到设计要求的路床要进行换填或石灰土加固处理。
3.2填土路堤(1)分层填筑施工过程中,路基填土按分层施工图和作业区段分段施工的方式,进行横断面全宽、纵向分层填筑。
路床施工方案测量定线→XXX开挖→填方段清理与掘除→路基土方填筑→石灰土处理层→成活与养护一、测量定线测量放线采用Ⅲ级管理,Ⅰ级管理由业主提供测量控制网,Ⅱ级管理由项目经理部测量室依据业主提供的控制点,每100M在路线两侧设置导线点、水准点,Ⅲ级管理项目分部测量班根据Ⅰ、Ⅱ级控制网加密控制点,沿路线每10M设置路线中心桩、边线桩,各构筑物两边独立设置控制点。
对Ⅲ级管理设定的控制点,由Ⅱ级管理在施工前加以复合。
对路基中心线由Ⅲ级管理放线,Ⅱ级管理复核,路基边线由Ⅱ级管理放出,同时根据路基填筑的高度不同,放坡坡度不同,放出路基边坡的坡脚及开挖段的上口线。
由测量人员进行清表前原地面高程测量,结合设计路面高程初步计算出清表宽度。
平坦地段每10m作一断面,起伏较大地段进行加密断面。
路基正式填筑前每10m测设一组中线桩。
为确保路基碾压质量,在路堤土两侧需各加宽30cm,当路堤碾压成活后再进行刷坡达到设计宽度及坡度要求。
二、挖方段路床开挖挖方段施工时,先取50米做为实验段,将路床清除至设计路床顶标高-1cm,记录测量数据,再颠末灰土拌和碾压等工序验收后,记录实测高程,确定下一步大面积施工时挖方时的下挖深度。
一般采用机械开挖,挖至基底标高以上200mm时停止机械挖土,改用人工捡底。
挖方路基的施工标高应考虑到压实后下沉量,其值应有试验确定。
三、填方段清理与掘除1在土方回填前,首先清除路基范围内的表土,根据路基下坡角边线进行清表,清表深度取决于现况土质情况,原则上清除表层土30cm并挖除原空中30cm以下不适宜做为填筑路基的材料,包括:污泥、渣滓、有机质残渣、公开组织物,公开窟窿等,清至暴露原状土层,用重型压路机(18t)进行碾压,对原状土进行土壤压实度检测。
土基压实度达到95%后方能进行上部回填,路基基底原状土的强度不吻合要求时,应进行换填,换填深度,不小于30cm,并分层压实。
对局部坑洼处用素土分层回填夯实,使路基面平整,然后再进行土方填筑。
路床5%灰土施工方法比对5%灰施工方法有场拌法、路拌法、厂拌法,具体施工方法为:一、场拌法1、场地选择在现场地附近空地中选定拌和场地,整平压实。
2、5%灰土拌和控制用装载机将比例适当、含水量合适的灰土从料堆地铲起置于邻近的场地上,第二斗料倾倒在第一斗混合料的顶部,依此类推,直至全部堆料由原堆料场翻拌到该邻近的堆料场,即为第一遍拌合。
重复上述步骤,直至混合料翻拌到合格为止。
一般2~3遍即可。
4、施工质量控制⑴混合料拌合后必须颜色一致(目测控制),无大于25mm的土团,大于20mm 的土团不得超过10%,严禁有未消解的石灰团。
⑵白灰计量的误差范围不得超过设计量的5%±1%。
二、路拌法1、备料按所计算的土方量折算成上土车数,运输车每车次运土方量基本相等,将土从取土坑运到施工现场,按实际需要准确地将土卸在事先打好的网格中。
2、素土整平检查素土含水量是否在最佳含水量+2-+3%之间,若低于最佳含水量,应洒水闷料至少一夜,高于最佳含水量时,应按照素土的凉晒方案进行翻晒,待达到所需的含水量时,用装载机将运上的土先粗平,然后用精平至素土松铺厚度的规定标高。
3、运送和摊铺石灰摊铺石灰前,根据所需的石灰剂量,计算出本段所需的消石灰数量,用装载机装灰,装载机每斗方量大致相等,每辆运输车装相同的斗数,然后,按计算每车石灰的纵横间距,倒在指定地点,采用装载机摊铺,人工摊匀,清理残渣。
4、拌和与洒水 a、采用宝马拌和机拌和,拌和深度达到石灰改善土底层,拌和过程中,配专人跟随拌和机检查拌和深度,严禁在拌和层底留有素土夹层,拌和应略破坏下承层表面1cm左右。
以利于上下层粘结,拌和机行进速度为400m/h,拌和遍数以土颗粒符合技术规范要求为依据来控制。
b、在拌和过程中,应即时检查含水量,当小于最佳含水量时,用洒水车补充洒水,使混合料的含水量等于或略大于最佳值。
c、拌和完成后,消除粗细集料窝以及局部过分潮湿之处,保持混合料没有灰条、灰团和花面。
路床施工工程技术交底4%水泥土路床处理工程技术要求:根据设计,路床采用4%水泥土处理。
水泥土路床采用路拌法施工。
施工工艺如下:1、准备下承层:将验收过的路槽表面的浮土和杂物清除干净,适当洒水保持湿润。
2、施工放样:在路槽顶面按10米一个断面进行施工放样恢复中线桩,并在每个断面两侧边侧边界外(20cm)打上指示桩。
进行水准测量,确定中桩和边桩标高,在桩上用明显标记标出需要的备土厚度,虚铺厚度按23.5cm控制(推土机平土厚度,暂定值)。
3、备料~水泥、土:施工前根据水泥稳定土层的宽度、厚度、预定的干密度和水泥剂量,计算需要的水泥数量和干燥土数量。
进场的水泥初凝时间在4小时以上,终凝时间在6小时以上。
不应使用快硬水泥、早强水泥以及受潮变质的水泥。
在土场采集前,将表层土清除干净,并在预定深度范围内取土,不应分层采集,不合格的土应予以分离,上土前用人工按照备土高度,在两侧做一条土路肩带来控制上土量。
4、摊铺土:摊铺土长度按日进度的需要量控制,首先用推土机进行粗略推平,推平高度以备土高度为准,并根据土层含水量确定犁耙翻晒时间、次数。
含水量太小时,应进行洒水闷料,洒水要保证素土的含水≥最佳含水量的1-2%,并且含水均匀。
5、整平:当含水量降低到最佳含水量的+1~+2%时,开始用平地机进行初步整平,高程控制在大于设计高程2cm左右,横坡满足设计要求。
6、摆放和摊铺水泥:按所需要的水泥总量计算每袋水泥摆放的纵横间距,用石灰撒出水泥稳定土边线,均匀卸置,用刮板将水泥均匀摊开。
初步摊铺完成后,表面应没有空白位置,量测后的水泥松铺厚度应控制在5—6cm(根据情况进行调整)。
7、拌和与洒水:水泥摊铺均匀后,采用稳定土路拌机拌和2遍以上,拌和路线应自外向内往中心线靠拢。
拌和深度设专人检查,每20米一个断面随机挖坑抽查,保证拌和深度侵入下承层5—10mm,且无素土夹层,拌和过程中,对坚硬的超尺寸颗粒及时清除。
8、加水湿拌:在拌和结束时,如果混合料含水量不足,用喷管式洒水车补充洒水,用水量应稍大于最佳含水量,洒水后应再次进行拌和。
