小青瓦屋面工程
- 格式:docx
- 大小:9.04 KB
- 文档页数:3
小青瓦屋面施工方案一、准备工作在进行小青瓦屋面的施工之前,需要做好以下准备工作: 1. 材料准备:准备好小青瓦、水泥、沙子等施工所需的材料。
2. 工具准备:确保拥有所需的施工工具,如瓦楞铲、刷子、锤子等。
3. 施工区域准备:清理施工区域,确保地面平整、整洁,以便顺利进行施工。
二、施工步骤小青瓦屋面的施工主要包括以下步骤: 1. 基础处理:在施工区域铺设防水层,保证屋面的防水性能。
2. 瓦片铺设:根据设计要求,将小青瓦逐个铺设在屋面上,注意瓦片之间的间隙和排列方式。
3. 勾缝处理:使用水泥将瓦片之间的缝隙勾缝,并确保勾缝处平整,防止漏水。
4. 收尾工作:对已铺设的小青瓦进行清理和整理,确保屋面整体美观。
三、施工注意事项在进行小青瓦屋面施工时,需要注意以下事项: - 施工环境:确保施工现场通风良好,避免在恶劣天气条件下进行施工。
- 安全防护:佩戴好安全帽、手套等防护用具,避免发生安全事故。
- 材料质量:选购优质的小青瓦材料,确保屋面的使用寿命和防水效果。
四、施工验收完成小青瓦屋面的施工后,需要进行施工质量验收: 1. 外观检查:检查小青瓦铺设是否整齐、色调是否一致等。
2. 防水性能检验:对屋面进行淋水测试,检查是否存在漏水现象。
3. 勾缝质量检验:检查勾缝处是否紧密,有无开裂等缺陷。
五、施工总结小青瓦屋面施工是一项重要的建筑工程,只有严格按照施工方案进行操作,才能保证屋面的质量和使用效果。
在施工过程中要注意细节,确保每一个环节都达到标准,以提高屋面的使用寿命和美观度。
同时,施工完成后要进行验收,及时发现和解决问题,保证屋面施工的顺利进行。
本工程为某住宅小区屋顶小青瓦安装工程,屋面采用小青瓦(搭七露三)装饰做法,无保温瓦屋面。
施工区域为住宅楼屋顶,总面积约2000平方米。
二、施工准备1. 施工人员:具备小青瓦安装施工经验的技术工人,包括瓦工、木工等。
2. 施工材料:小青瓦、水泥、砂浆、钢筋、防水涂膜、麻刀(或耐碱短纤维玻璃丝)、挤塑聚苯板等。
3. 施工机具:切割机、电钻、水准仪、线锤、手推车、平板车等。
4. 施工图纸:屋顶平面图、立面图、剖面图等。
三、施工工艺1. 施工顺序:屋面清理→基层处理→防水层施工→小青瓦安装→屋脊处理→清理现场。
2. 施工步骤:(1)屋面清理:清除屋顶上的杂物、灰尘等,确保基层干净、平整。
(2)基层处理:对屋面基层进行找平、抹光处理,确保基层坚实、平整。
(3)防水层施工:采用911聚氨酯防水涂膜,厚度2mm,遇墙上翻500mm。
(4)小青瓦安装:a. 小青瓦(搭七露三)用20厚1:1:4水泥砂浆加水泥重3%或耐碱短纤维玻璃丝卧铺。
b. 30厚1:3水泥砂浆,最薄处20厚,内配6双向钢筋网@250,屋脊处相连,与预埋10钢筋头绑牢。
c. 10厚1:3水泥砂浆找平抹光。
d. 50厚挤塑聚苯板保温隔热层(保温瓦屋面做法)。
e. 20厚1:2.5水泥砂浆找平层。
f. 钢筋砼现浇板,预埋10钢筋头,露出屋面80mm(无保温瓦屋面做法)/130mm (保温瓦屋面做法),中距双向900-1000mm。
(5)屋脊处理:采用大花脊200220145mm,安装时注意与屋面瓦片搭接紧密。
(6)清理现场:施工完成后,清理现场,确保场地整洁。
四、质量控制1. 小青瓦质量:选用符合设计要求的小青瓦,确保瓦片尺寸、形状、颜色均匀。
2. 防水层施工:防水层施工应均匀、密实,无裂缝、气泡等缺陷。
3. 小青瓦安装:瓦片搭接紧密,无松动、脱落现象,屋脊处理平整。
4. 基层处理:基层坚实、平整,无空鼓、裂缝等缺陷。
五、安全文明施工1. 施工现场应设置安全警示标志,确保施工人员安全。
廊桥屋面小青瓦施工方案一、施工准备材料准备:确保小青瓦、防水材料、辅助材料(如砂浆、钉子等)的质量符合设计要求,数量充足。
工具准备:准备施工所需的工具,如瓦刀、锤子、砂浆桶、卷尺等,并确保它们状态良好。
人员准备:组织一支技术熟练、经验丰富的施工队伍,确保每个施工环节都有合格的技术工人负责。
技术准备:进行施工前的技术交底,确保每个施工人员都清楚施工要求、技术标准和安全操作规程。
二、环保准备废弃物处理:设立废弃物临时存放点,定期将拆除的废旧瓦面和不可再利用的材料送至指定地点进行处理,减少对环境的污染。
防尘措施:施工过程中,采取洒水、覆盖等措施,减少扬尘的产生。
噪音控制:选择低噪音的施工设备,合理安排施工时间,减少施工噪音对周围环境的影响。
三、瓦面拆除安全防护:拆除前,设置警戒线和安全标志,确保施工现场安全。
拆除顺序:按照从上到下的顺序,逐步拆除旧瓦面,避免一次性大面积拆除导致安全隐患。
废弃物处理:拆除的废旧瓦面及时清理,运至指定地点。
四、基础处理清理基层:清除基层表面的油污、浮尘等杂物,确保基层干燥、平整。
修补缺陷:对基层的裂缝、凹凸不平等缺陷进行修补,确保基层质量。
五、防水材料铺设材料检查:检查防水材料的质量,确保其符合设计要求。
铺设要求:按照设计要求的铺设方法和规范进行防水材料的铺设,确保防水效果。
六、瓦面安装瓦面排版:根据屋面形状和尺寸,进行瓦面的排版设计,确保瓦面安装整齐美观。
砂浆制备:按照设计要求制备砂浆,确保砂浆质量。
瓦面铺设:按照排版设计,从檐口开始,自下而上铺设瓦面,确保瓦面平整、牢固。
七、施工过程监督质量检查:对每个施工环节进行质量检查,确保施工质量符合要求。
安全保障:对施工现场进行安全监督,及时发现并处理安全隐患。
环保监测:对施工过程中的环保措施进行监测,确保符合环保要求。
八、施工进度控制施工计划:制定详细的施工进度计划,明确每个施工环节的时间节点。
进度监控:定期对施工进度进行监控,确保按计划进行。
第1篇一、工程准备1. 材料准备:根据工程量,提前准备好小青瓦、水泥、砂浆、钢筋、木材、防水材料等施工所需材料。
2. 工具准备:准备好瓦刀、锤子、墨斗、线锤、水平尺、切割机、电焊机、搅拌机等施工工具。
3. 人员准备:组织施工队伍,明确各工种人员职责,进行技术交底和安全教育。
二、施工步骤1. 支模:根据屋面设计要求,设置支模架,确保模板稳固,满足施工要求。
2. 钢筋绑扎:按照设计图纸要求,绑扎屋面钢筋,确保钢筋间距、保护层厚度等符合规范。
3. 混凝土浇筑:在支模后,浇筑屋面混凝土,待混凝土达到一定强度后,进行下一步施工。
4. 防水处理:在混凝土浇筑完成后,进行屋面防水处理,选用合适的防水材料,确保屋面防水效果。
5. 砌筑墙体:在屋面防水层施工完成后,进行墙体砌筑,确保墙体垂直、平整,符合设计要求。
6. 预埋管道:根据设计要求,预埋屋面排水管道,确保管道畅通无阻。
7. 铺设防水层:在墙体砌筑完成后,铺设防水层,选用合适的防水材料,确保防水效果。
8. 瓦工施工:(1)基层处理:将屋面基层清理干净,确保无杂物、油污等。
(2)瓦底座施工:根据屋面设计要求,设置瓦底座,确保瓦底座稳固、平整。
(3)铺设瓦片:按照从下往上的顺序,依次铺设瓦片,确保瓦片之间缝隙均匀,无空隙。
(4)瓦缝处理:在瓦片铺设完成后,进行瓦缝处理,确保瓦缝平整、牢固。
9. 瓦顶收尾:(1)清理现场:将施工现场的杂物、垃圾等清理干净。
(2)检查验收:对施工完成的屋面进行验收,确保质量符合要求。
三、施工注意事项1. 施工过程中,严格按照施工规范和设计要求进行操作。
2. 施工人员需具备一定的瓦工技能,确保施工质量。
3. 注意安全,防止高处坠落、触电等安全事故的发生。
4. 施工过程中,加强材料管理,防止材料浪费。
5. 定期对施工现场进行巡查,发现问题及时整改。
四、工程验收1. 验收标准:按照国家相关标准和设计要求,对屋面进行验收。
2. 验收内容:屋面防水、瓦工施工、排水系统等。
近代仿古民居小青瓦屋面修缮施工工法近代仿古民居小青瓦屋面修缮施工工法一、前言近年来,随着人们对传统文化的重视和热爱,仿古建筑开始重新受到关注。
作为仿古建筑中的重要组成部分,小青瓦屋面具有独特的文化韵味和艺术价值。
然而,由于岁月的侵蚀和自然因素的影响,许多仿古民居中的小青瓦屋面出现了各种问题,急需修缮。
本文将介绍一种近代仿古民居小青瓦屋面修缮施工工法,以满足对修缮工程的需求。
二、工法特点该工法采用现代施工技术与传统修缮工艺相结合,具有以下特点:1. 保留传统元素:在修缮过程中,尽量保留原有的青砖瓦片和传统施工工艺,保持建筑的历史风貌。
2. 强化耐久性:采取科学的材料选择和工艺处理,增强瓦片的耐久性和抗风防水能力。
3. 提高施工效率:引入现代化机械设备,提高施工效率,缩短工期。
4. 安全环保:在施工中注重安全和环保,保障人员安全和周边环境的卫生。
三、适应范围该工法适用于各种仿古民居小青瓦屋面的修缮工程,可以对瓦片破损、渗漏、老化等问题进行修复和改造。
四、工艺原理该工法的实际工程应用基于以下几个理论依据和技术措施:1. 瓦片修复:对破损的瓦片进行修复,填补裂缝,补充缺失的部分。
2. 防水处理:采用特殊的防水材料和工艺处理,保证屋面的防水性能。
3. 固定瓦片:通过适当的连接材料和结构设计,固定瓦片,增强其抗风能力。
4. 瓦面护理:对瓦片表面进行护理处理,增强其抗老化和耐久性。
五、施工工艺1. 准备工作:清理屋面,检查瓦片状况,准备所需材料和机具设备。
2. 瓦片修复:用特殊的修复材料填补裂缝,修复破损的部分。
3. 防水处理:在屋面上涂刷防水涂料,确保屋面的防水性能。
4. 固定瓦片:使用特殊的螺栓和连接材料,将瓦片固定在屋顶上。
5. 瓦面护理:对瓦片表面进行清洗和保养,增强其耐久性和美观度。
六、劳动组织在施工过程中,需要有工程师、技术人员、施工人员等组成的施工团队,协同合作完成修缮工程。
七、机具设备该工法需要使用脚手架、梯子、批刀、刷子、涂料喷枪等常规施工机具设备,以及瓦片修复材料、防水材料等特殊材料。
小青瓦屋面施工方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】小青瓦屋面施工方案一、屋面采用盖小青瓦构造装饰做法:无保温瓦屋面做法:①、小青瓦(搭七露三)用20厚1:1:4水泥砂浆加水泥重3%或耐碱短纤维玻璃丝卧铺。
②、30厚1:3水泥砂浆,最薄处20厚,内配¢6双向钢筋网@250,屋脊处相连,与预埋¢10钢筋头绑牢。
③、10厚1:3水泥砂浆找平抹光。
④、2厚911聚氨酯防水涂膜,遇墙上翻500高。
⑤、20厚1:水泥砂浆找平层。
⑥、钢筋砼现浇板,预埋¢10钢筋头,露出屋面80(设计要求60,实际应为80),中距双向900-1000。
有保温瓦屋面做法:①、小青瓦(搭七露三)用20厚1:1:4水泥砂浆加水泥重3%麻刀(或耐碱短纤维玻璃丝)卧铺。
②、30厚1:3水泥砂浆,最薄处20厚,内配¢6双向钢筋网@250,屋脊处相连,与预埋¢10钢筋头绑牢。
③、10厚1:3水泥砂浆找平抹光。
④、50厚挤塑聚苯板保温隔热层。
⑤、2厚911聚氨酯防水涂膜,遇墙上翻500高。
⑥、20厚1:水泥砂浆找平层。
⑦、钢筋砼现浇板,预埋 10钢筋头,露出屋面130(设计要求60,实际应为130),中距双向900-1000(用于核心筒坡屋顶)。
二、材料要求及规格1、片瓦 180×1802、 2、瓦头 185×1103、滴水瓦 185×1854、正档沟 220×1305、大花脊 200×220×1456、民居爪角三、主要工序施工方法1、基层施工:①、在斜屋面板施工时,模板底模应根据设计要求的囊度曲线在现场足尺放样并复核无误后方可进行施工。
同时在施工期间应注意复合檐口及屋脊的标高是否符合设计。
②、为防止砼浇筑时由于屋面坡度过大引起砼坍落,在双层双向板筋。
扎好后,沿屋脊平行方向。
每隔1m设置钢丝网片一道。
做法如下图:③、在斜屋面板的双层板钢筋,绑扎完成后。
小青瓦工程施工方案第一章总则1.1 项目概述小青瓦工程是指对建筑屋面的瓦面进行修复和更换,保障建筑的防水性能。
本工程属于建筑维修类工程,施工过程中需要考虑安全、质量和工期等因素,以确保工程顺利进行。
1.2 工程位置本工程位于某某省某市的一处住宅小区,共有10栋建筑需要进行小青瓦工程施工。
1.3 施工单位本工程的承建单位为某某建筑公司,公司具有建筑工程施工总承包资质和相应的人员、设备、技术力量和管理经验,能够按照施工图纸和技术规范要求,完成本工程的施工任务。
1.4 施工内容本工程的主要施工内容包括:瓦面拆除、基础处理、防水材料铺设、瓦面安装等。
第二章施工前准备2.1 安全准备施工前,必须对现场进行安全排查,清除施工现场的障碍物,设置警示标志,配备专职安全员,保障施工现场的安全。
2.2 施工准备施工前,需要准备施工所需的材料和设备,包括:小青瓦、水泥、沙子、砖块、瓦面清理工具、防水材料等。
同时,还需要考虑施工人员的配备和工人的技术培训。
2.3 环保准备施工中需合理使用材料、减少噪音和粉尘的排放,做好环保工作。
第三章施工方案3.1 瓦面拆除首先,需要对原瓦面进行拆除,清理出基础层的材料。
在拆除过程中,要注意避免对周围建筑物造成损坏,同时要做好施工现场的安全防护工作。
3.2 基础处理拆除瓦面后,需对基础层进行处理。
首先,要清理瓦面下的杂物和灰尘,然后进行基础层的修补和加固,确保基础平整、牢固。
3.3 防水材料铺设在基础处理完成后,需进行防水材料的施工。
施工时应按照防水材料的规范进行铺设,保证防水的效果和使用寿命。
3.4 瓦面安装最后,进行小青瓦的安装工作。
在安装过程中,要注意瓦面的整齐度和牢固度,保证瓦面的使用寿命和美观度。
第四章施工措施4.1 施工过程的监督在施工过程中,需要对每个工序进行监督和检查,确保施工质量,防止施工中出现问题,保障施工的顺利进行。
4.2 施工进度的控制要按照施工计划,合理安排施工进度,确保施工的按期完成。

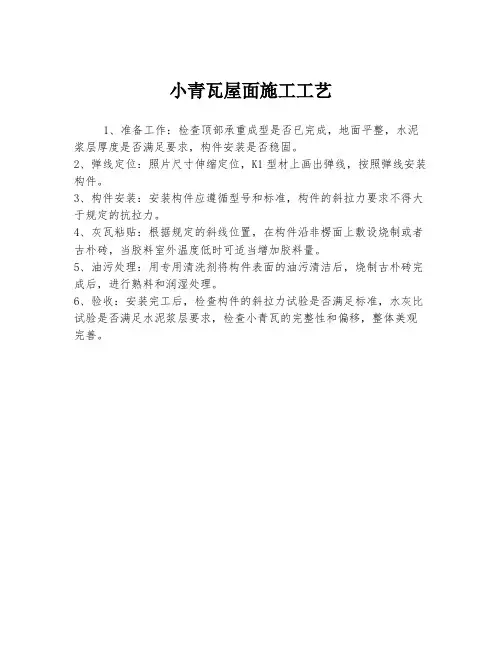

小青瓦屋面施工工艺
1、准备工作:检查顶部承重成型是否已完成,地面平整,水泥浆层厚度是否满足要求,构件安装是否稳固。
2、弹线定位:照片尺寸伸缩定位,K1型材上画出弹线,按照弹线安装构件。
3、构件安装:安装构件应遵循型号和标准,构件的斜拉力要求不得大于规定的抗拉力。
4、灰瓦粘贴:根据规定的斜线位置,在构件沿非楞面上敷设烧制或者古朴砖,当胶料室外温度低时可适当增加胶料量。
5、油污处理:用专用清洗剂将构件表面的油污清洁后,烧制古朴砖完成后,进行熟料和润湿处理。
6、验收:安装完工后,检查构件的斜拉力试验是否满足标准,水灰比试验是否满足水泥浆层要求,检查小青瓦的完整性和偏移,整体美观完善。

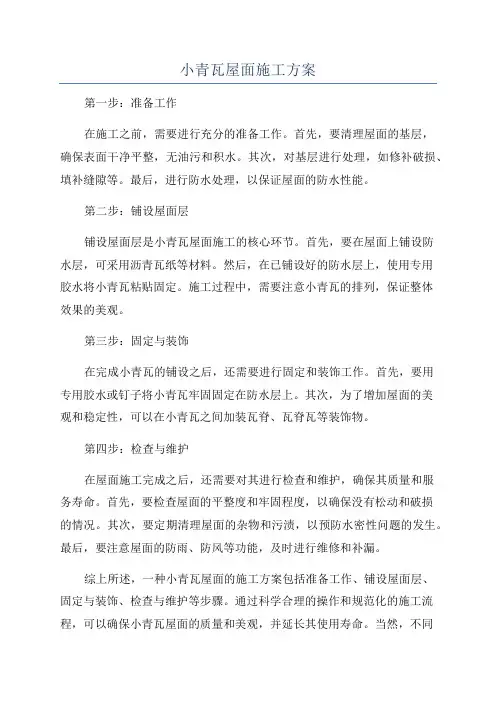

小青瓦屋面施工方案1. 概述本文档旨在介绍小青瓦屋面的施工方案,包括施工准备、施工流程、施工注意事项等内容,以确保施工质量和安全。
2. 施工准备在进行小青瓦屋面的施工前,需要进行以下准备工作:•瓦片采购:根据屋面面积和设计要求,购买足够的小青瓦瓦片。
•材料准备:除了瓦片外,还需要准备砂浆、瓦胶、水泥等施工所需材料。
•工具准备:准备好铲子、扳手、锤子、瓦刀等施工所需工具。
3. 施工流程步骤一:屋面清理和检查在施工前,需要对屋面进行清理,确保屋面干净平整。
清理过程中需要注意安全,避免意外伤害发生。
同时还需要对屋面进行全面检查,检查屋面是否存在破损或漏水等问题,如果有需要及时修补。
步骤二:瓦片布置1.选择合适的布瓦方式,根据设计要求进行布置。
2.在瓦片下面均匀涂抹一层瓦胶,确保瓦片与屋面之间有良好的粘结。
3.将瓦片放置在屋面上,用锤子轻轻敲打,使其与屋面紧密贴合。
4.依次摆放下一片瓦片,确保瓦片之间有适当的重叠和重合。
5.使用瓦刀进行修整,使瓦片与屋脊、檐口等部位完美贴合。
步骤三:瓦与瓦之间的填充1.使用砂浆将瓦与瓦之间的缝隙填充。
填充时需要注意使填缝材料填满缝隙,并用铲子将其压实。
2.填充完成后,使用湿布擦拭瓦面,确保干净整洁。
步骤四:屋面防水处理1.在瓦片布置完毕后,需要对屋面进行防水处理。
使用专业的防水材料,根据屋面材质进行涂抹或喷涂。
2.确保防水涂层均匀且完全覆盖屋面,以提供有效的防水保护。
步骤五:屋面保养在施工完成后,还需进行屋面的日常保养,包括定期检查屋面是否有破损或漏水,并及时进行修复。
4. 施工注意事项在施工过程中,需要注意以下事项:1.安全第一:施工人员应正确使用工具,佩戴安全帽和防滑鞋,在施工现场设置安全警示标志。
2.施工环境:施工过程中要确保屋面干燥、无尘、无积水,以保证施工质量。
3.瓦片质量:选择质量良好的小青瓦瓦片,避免使用瓦片出现变形、开裂等问题。
4.粘结牢固:瓦片与屋面之间需要确保有良好的粘结,不得有空鼓现象。
峰峰矿区美丽乡村建设整区推进项目-金村
青
瓦
屋
面
工
程
施
工
方
案
编制人员: ____________________
审核人员: ____________________
编制日期:
青瓦屋面工程
一、坡屋面概况
本工程建筑总面积1131 m2 ,公测、观景台、观景塔、古庙区廊架,结构形式为框架结构及砖混结构。
观景台、观景塔、三区廊架均为青瓦坡屋面。
一)屋面铺设青瓦的操作工艺流程
铺瓦准备工作一基层检查一上瓦、堆放一铺筑屋脊瓦一铺檐口瓦、屋面瓦一山墙披水线 -检查、清理。
二)铺设青瓦操作要点与铺设青瓦操作方法:
1、铺挂青瓦操作方法铺挂青瓦的操作顺序与铺平瓦基本相同。
即从左往右、自下往上。
但因青瓦较薄易于破碎,为避免屋面铺好后再去铺盖屋脊瓦时会将瓦片踩破,因而在铺挂屋面瓦之前要先将脊瓦做好。
(1)做屋脊。
做青瓦屋脊一般有三种方法:
①象作平瓦屋脊一样,将瓦一皮一皮地从一个山头铺筑到另一个山头;
②将瓦片斜成一定的角度并挤紧,由山头向中间筑脊;
③先在两山头各平放一叠瓦封头。
具体做脊时,一般先在靠近屋脊两边的坡屋面上先铺筑5-6张仰瓦或俯瓦作为分圾的标准,
并用草泥或屋脊底部,冯接着铺盖脊瓦。
屋脊筑完后用混合砂浆或纸筋灰将脊背及瓦圾的缝堵塞密实、压紧抹光。
(2)铺挂檐口瓦和屋面瓦。
檐口瓦要挑选外形整齐、质量好的瓦进行铺挂。
檐口第一皮瓦挑出檐口的长度不得少于50mm,檐口瓦圾必须与屋脊瓦
城上下对直,以利排水。
檐口仰瓦相邻的空隙要用砂浆和碎瓦片填塞稳后再盖2・3 张俯瓦。
檐口处第一张仰瓦应抬高20〜30mm,以防俯瓦下滑。
铺屋面瓦时,应先顺斜坡拉线,再从檐口开始,自下往上一圾一珑地进行铺挂。
铺瓦要求“一搭三或压二露三”,即要求瓦面上下搭接2/3。
俯仰瓦屋面的相邻两珑俯瓦和仰瓦的边之间要搭接40mm。
铺俯仰瓦时,应先铺两珑仰瓦,并在其两圾仰瓦之间空隙处用灰浆塞垫稳后再铺俯瓦。
若铺仰瓦屋面,则要在每两城瓦之间空隙处用灰泥堵塞饱满后,用麻刀灰做出灰境, 并在灰境上涂刷一屋与瓦颜色相近的灰浆,再抹压圆直。
若是不做灰境的仰瓦屋面应挑选外形整齐一致的青瓦铺挂,且要求边缘必须咬接紧
密,坐浆饱满,铺挂密实稳牢。
悬山屋面,山墙处的瓦应
挑出半块瓦宽,再粉披水线。
硬山屋面则可用仰瓦随屋面坡度侧贴于墙上作泛水。
二、保证项目
1屋面不得漏水,屋面的坡度曲线应符合设计要求。
检验方法:观察和尺量检查。
2选用瓦的规格、品种、质量应符合设计要求。
检验方法:观察检查和检查出厂合格证。
3坐浆铺瓦及瓦楞中所用的泥灰、砂浆等粘结材料的品种、质量及分层做法应符合设计要求。
检验方法:观察检查和检查施工记录。
4瓦的搭接要求应符合设计要求。
当无明确要求时,应符合下列规定:
(1)老头瓦伸入脊内长度不应小于瓦长的1 /2,脊瓦应座中,两坡老头瓦应碰头。
(2 )滴水瓦瓦头挑出瓦口板的长度不得大于瓦长的2/5 ,且不得小于2 0 mmo
(3 )斜沟底瓦搭盖不得小于15 0mm (或底瓦搭接不得少于一搭三)。
(4 )斜沟两侧的百斜头伸入沟内不得小于5 0 mm。
(5)底瓦搭盖外露不得大于1/3瓦长(一搭三)。
(6 )盖瓦搭盖外露不得大于1/4瓦长(一搭四),厅堂、亭阁、大殿的盖瓦搭盖外露不得大于1/5瓦长(一搭五)。
(7 )盖瓦搭盖底瓦,每侧不得小于1 / 3盖瓦宽。
(8)突出屋面的墙的侧面底瓦伸入泛水宽度不得小于5 0mm。
(9)天沟伸入瓦片下的长度不得小于10 0 mm。
(10)所有青瓦的铺设底瓦大头应向上,盖瓦大头应向下。
检验方法:观察和尺量检
查。
三、基本项目
1底盖瓦铺设应符合下列规定:
合格:搭接吻合,行列基本齐直,檐口底瓦无倒泛水。
优良:搭接吻合,行列齐直,檐口底瓦排水流畅。
检验方法:观察检查。
2坐浆铺瓦及瓦楞中所用的泥灰、砂浆应符合下列规定:
合格:粘结牢固,坐浆基本平伏密实,屋面基本洁净无积灰。
优良:粘结牢固,坐浆平伏密实,屋面洁净。
检验方法:观察检查。
3屋面檐口部分应符合下列规定:
合格:檐口直顺,瓦楞均匀,基本无起伏。
优良:檐口直顺,瓦楞均匀一致,无高低起伏。
检验方法:观察检查。
4屋面外观应符合下列规定:
合格:瓦楞直顺,瓦档均匀,瓦面平整,坡度曲线基本和顺一致,屋面基本整洁。
优良:瓦楞整齐直顺,瓦档均匀一致,瓦面平整,坡度曲线和顺一致,屋面整洁美观。
检验方法:观察检查。
